Haus Gruenselbeck

        Das Bauschild steht schon. 20.07.2010

        Jetzt geht`s los, der Mutterboden wird abgeschoben. 16.11.2010

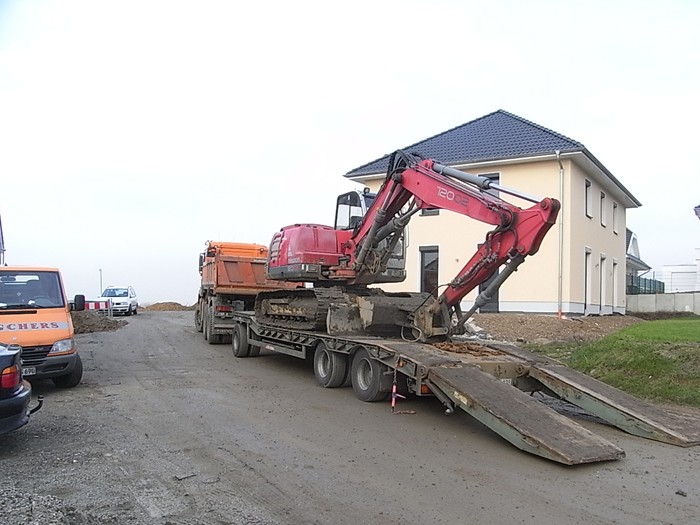

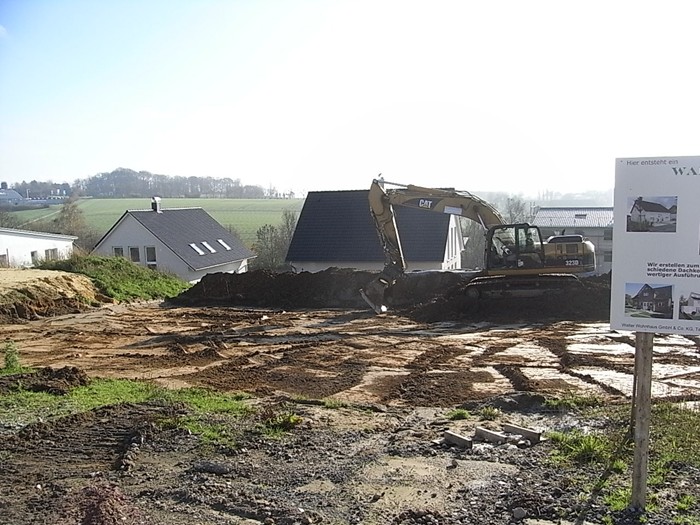

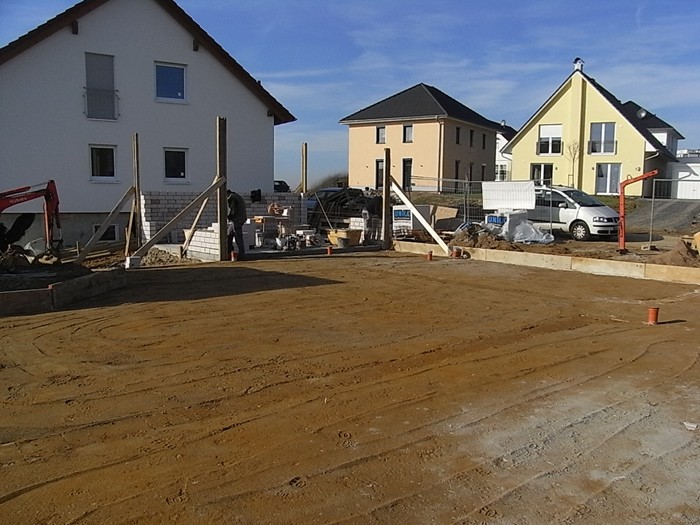

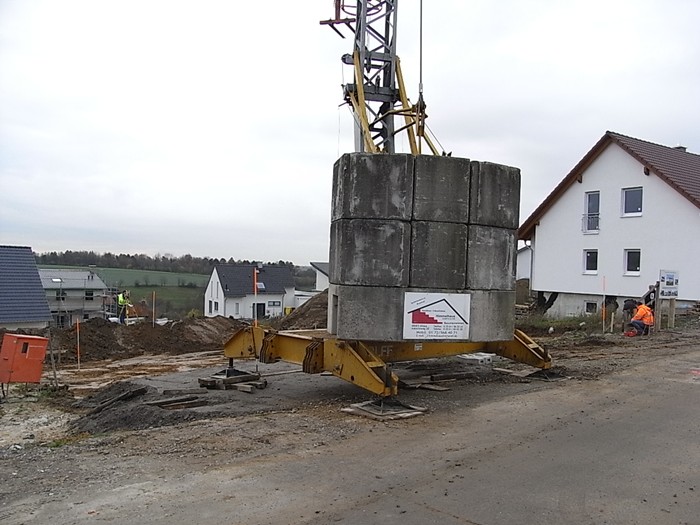

        Der Baukran steht, die Feineinmessung erfolgt. 19.11.2010

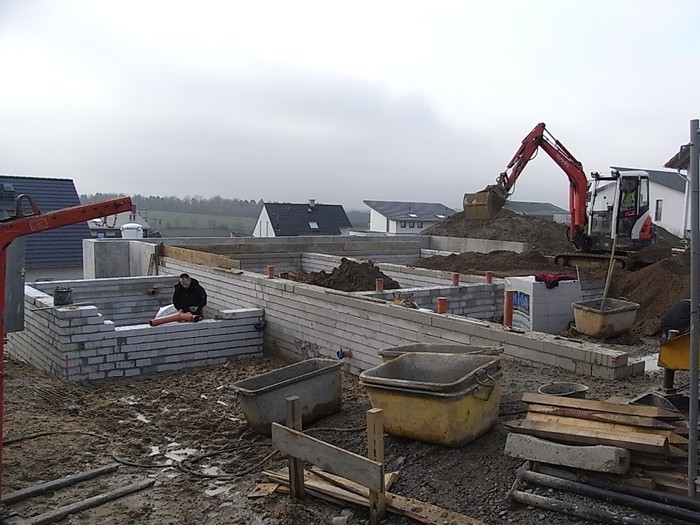

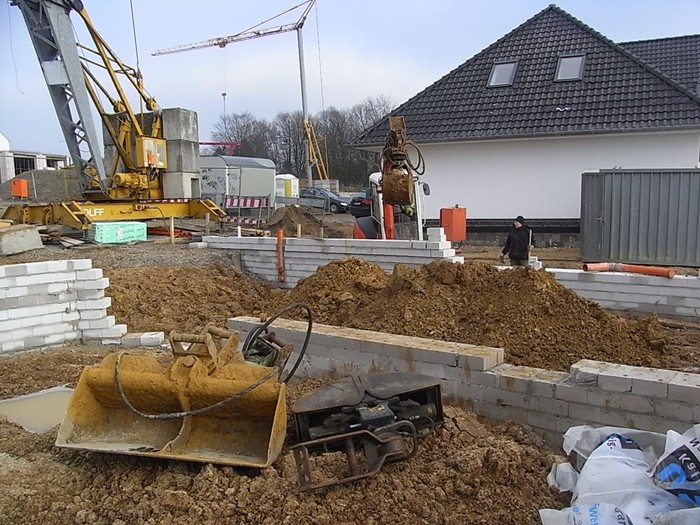

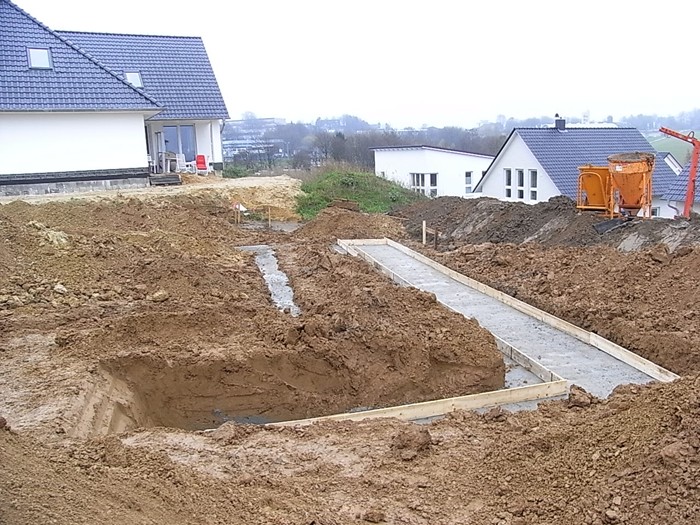

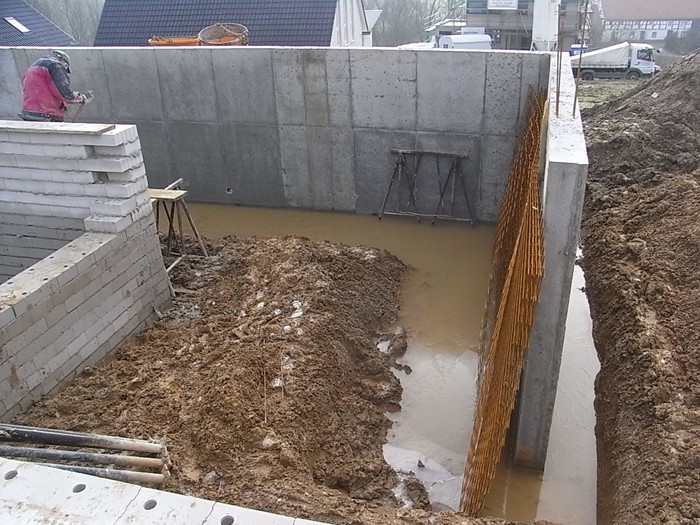

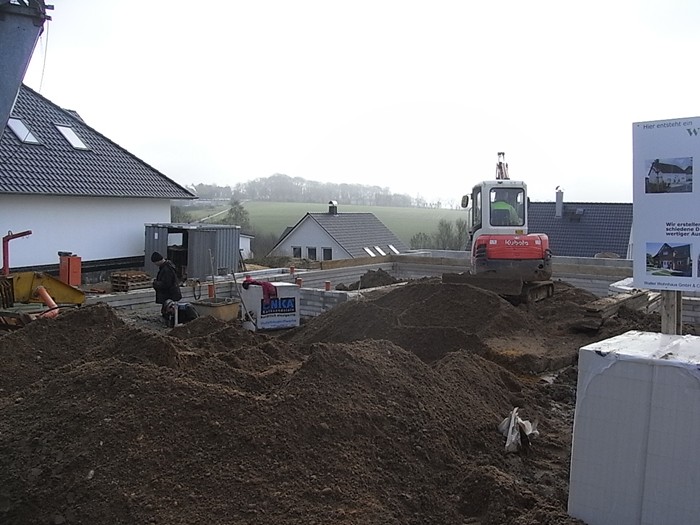

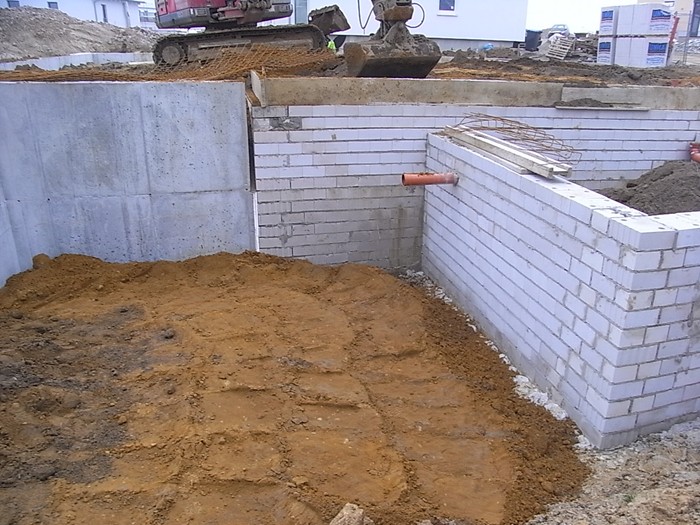

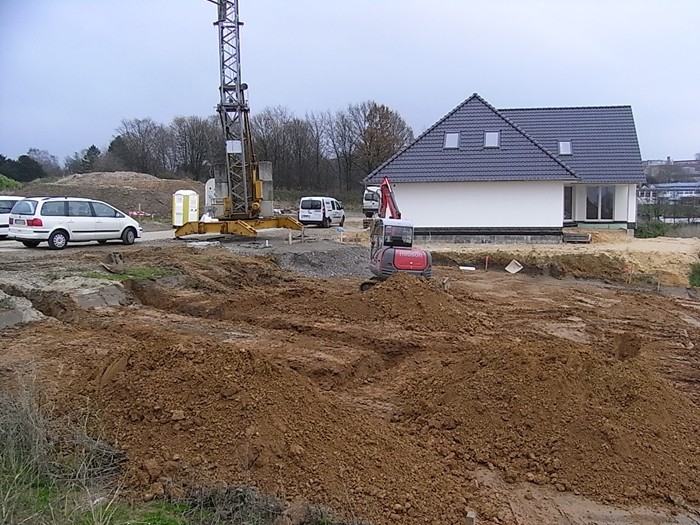

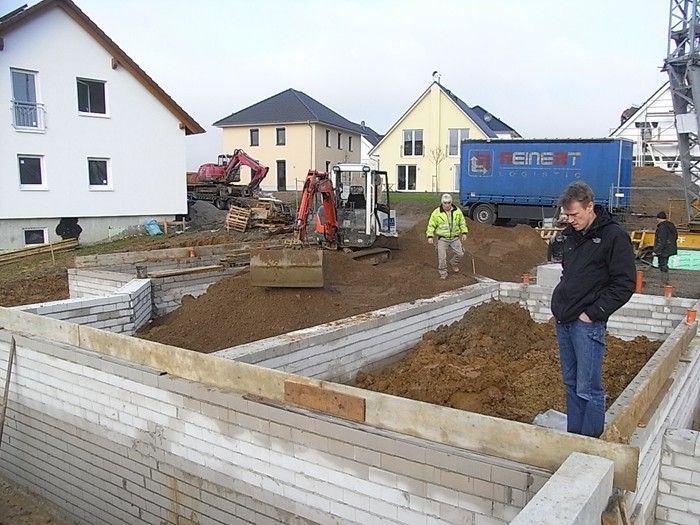

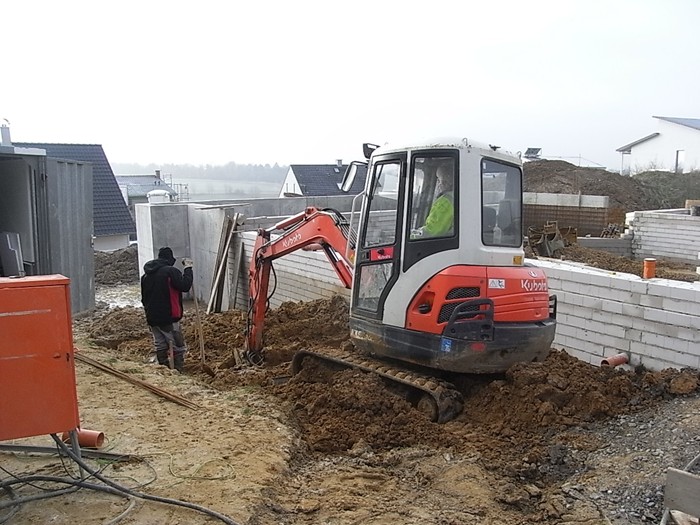

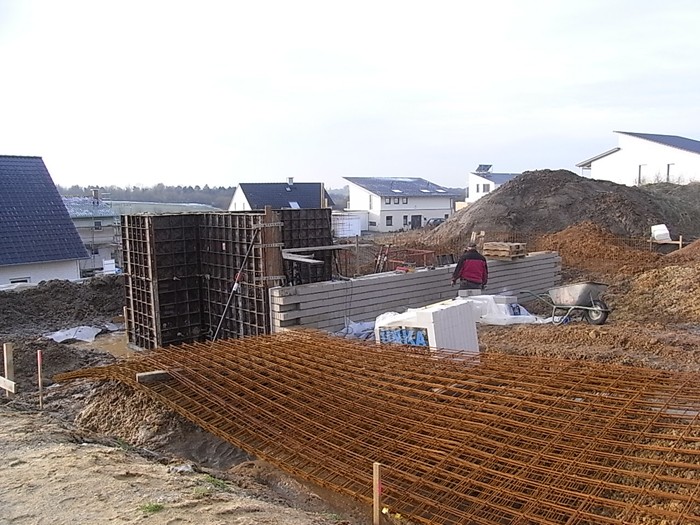

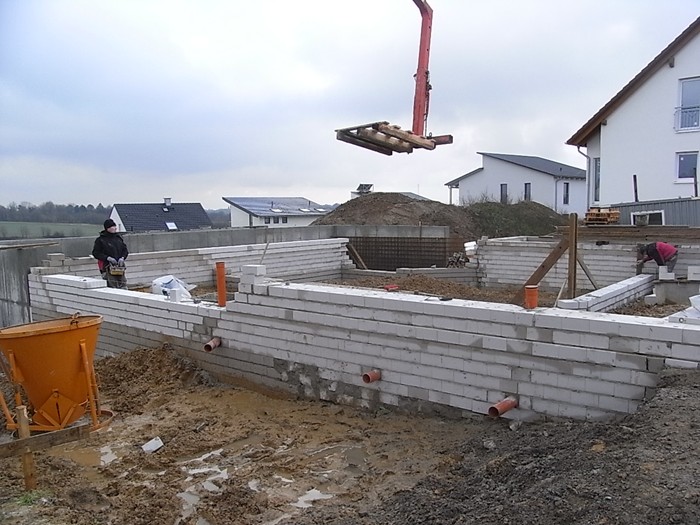

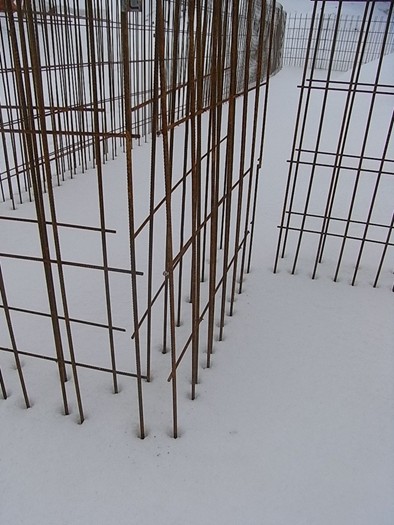

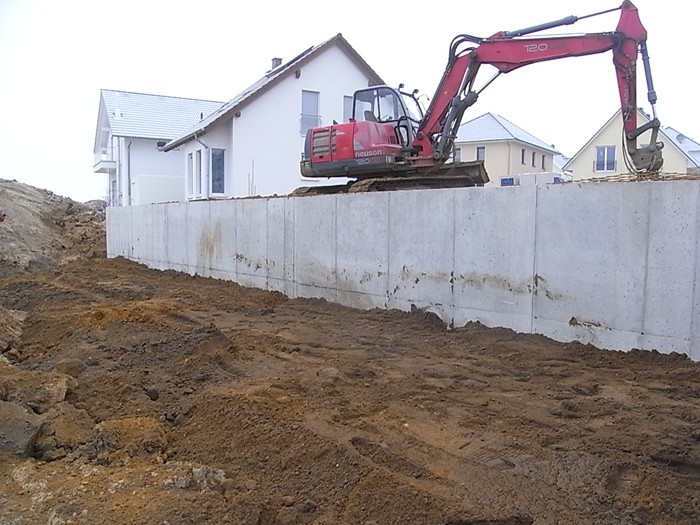

        Fundamentierungsarbeiten begonnen. 22.11.2010

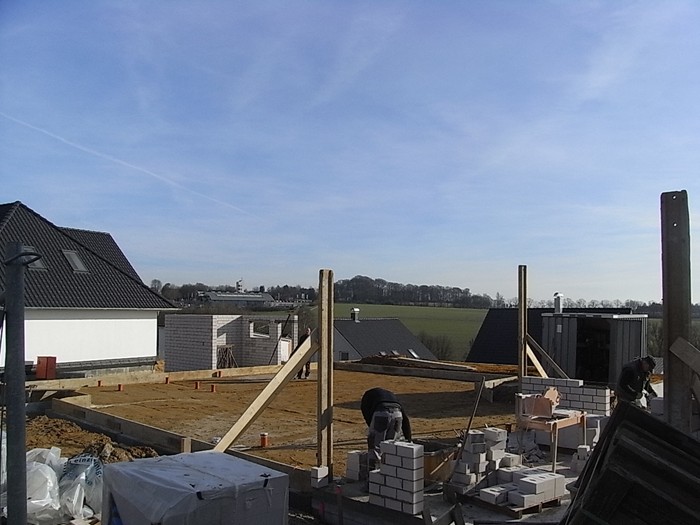

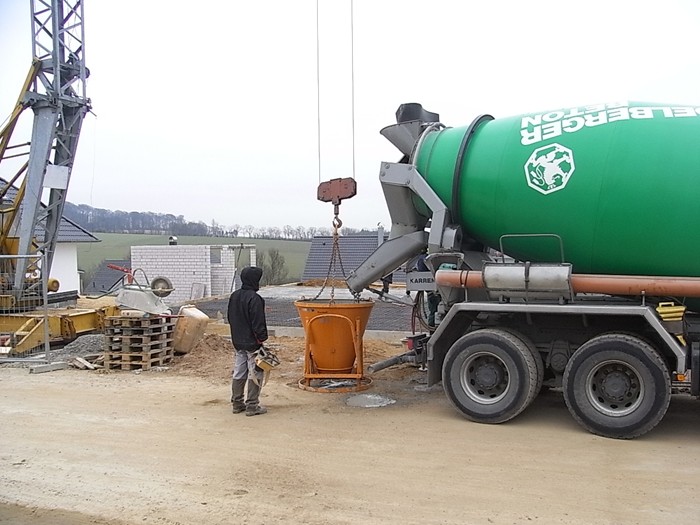

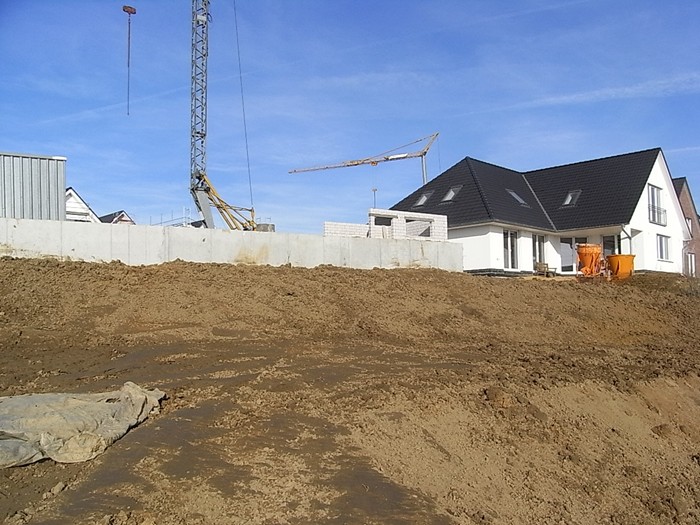

        Der erste Beton ist eingebaut. 24.11.2010

        Kommt jetzt der Winter? 26.11.2010

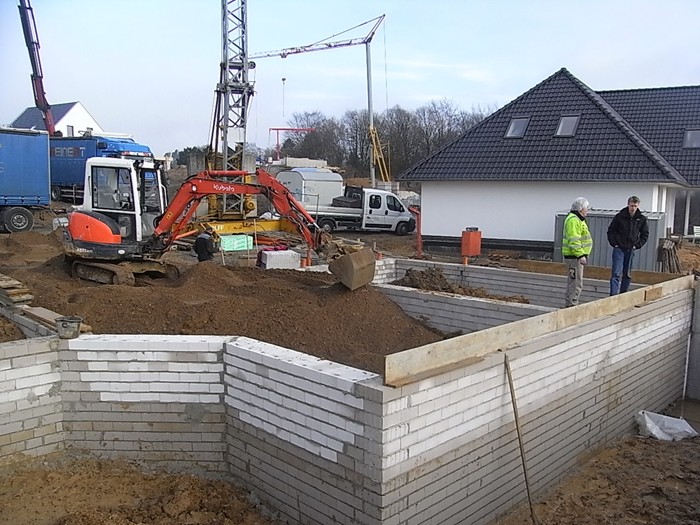

        Der Winter zeigt sein Gesicht. 03.01.2011

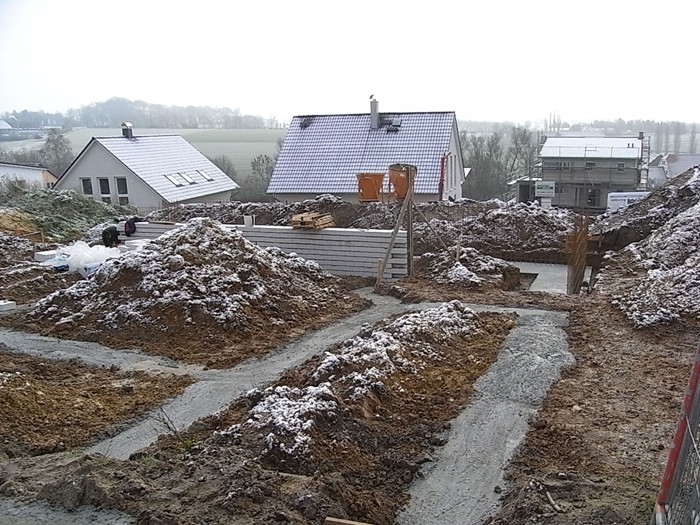

        Ist die Winterpause vorbei? 11.01.2011

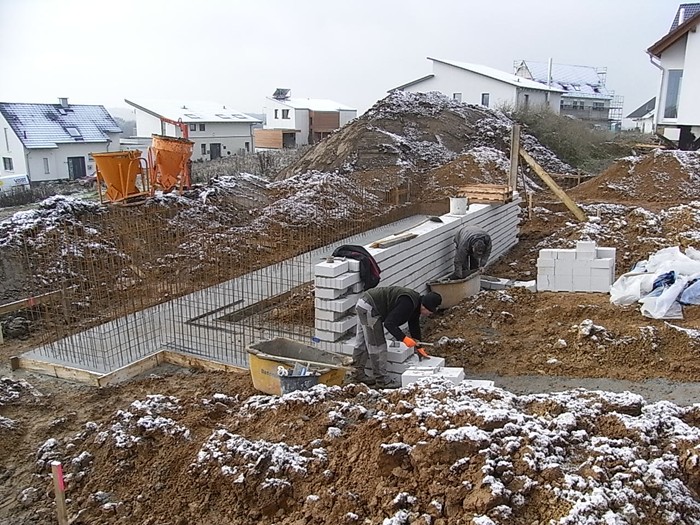

        Die Fundamentierungsarbeiten gehen weiter, wenn auch
        unter ungünstigsten Verhältnissen. 20.01.2011

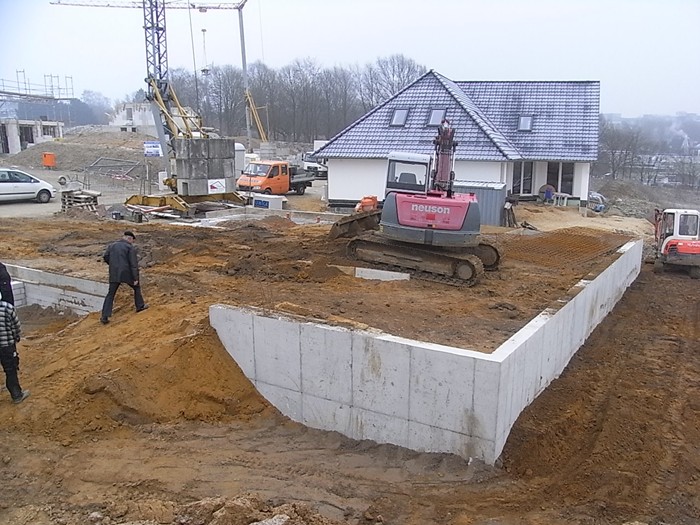

        Es wird schon wieder kalt. 21.01.2010

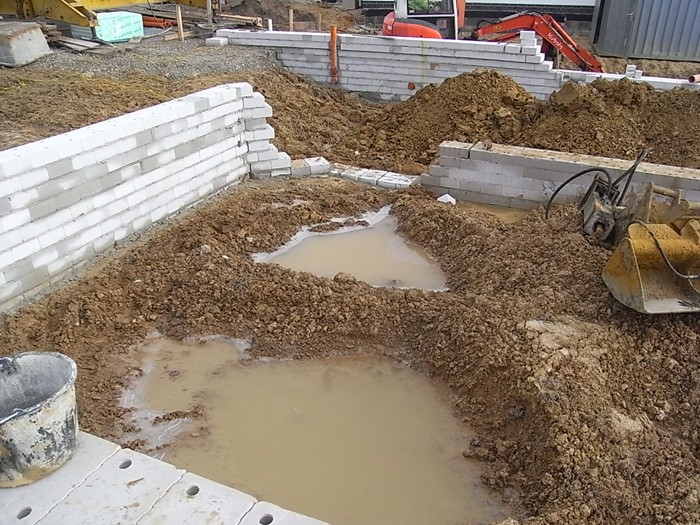

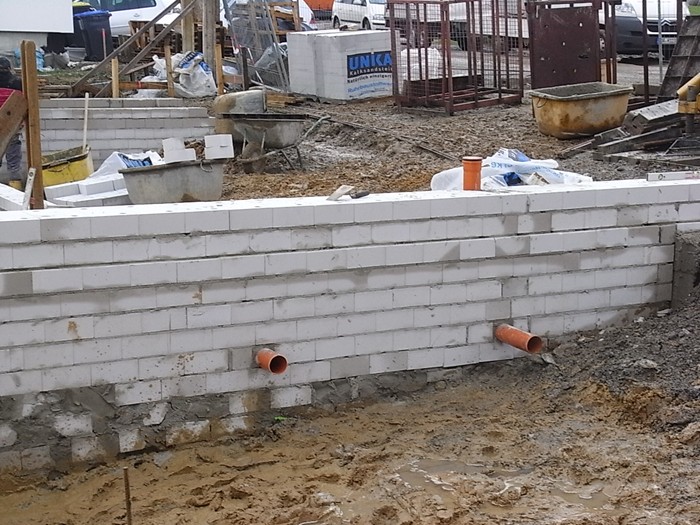

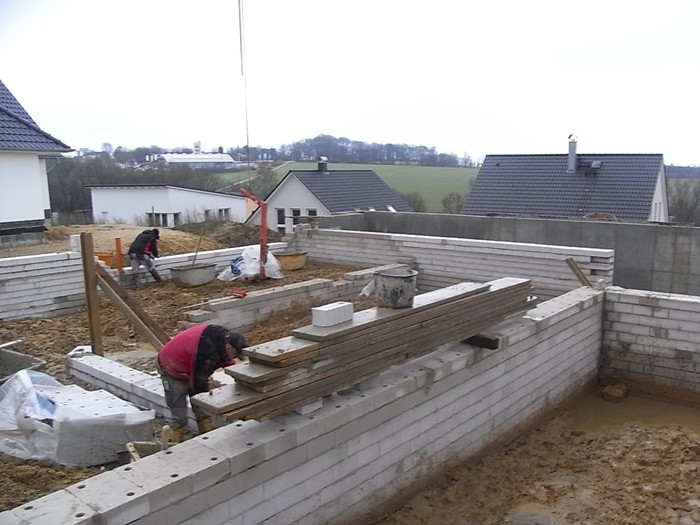

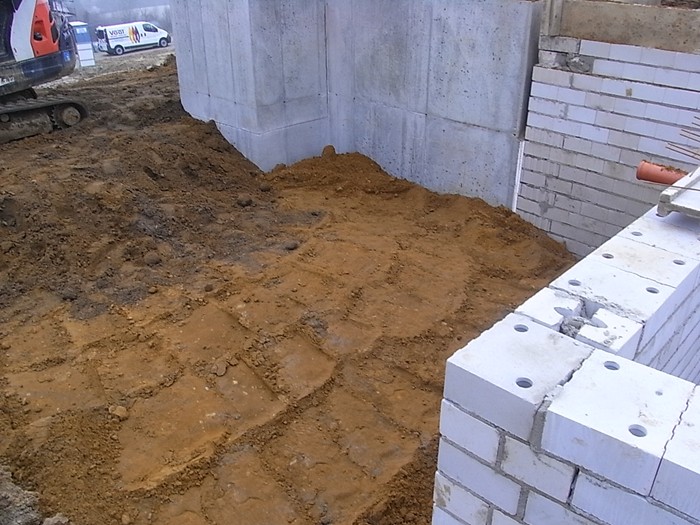

        Die Fundamentierung nähert sich dem Ende. 26.01.2011

        ...und es wird zur Verfüllung schwereres Gerät gebraucht.

        Verfüllarbeiten gehen noch weiter. 01.02.2011

        Jetzt kann es richtig losgehen. 09.02.2011

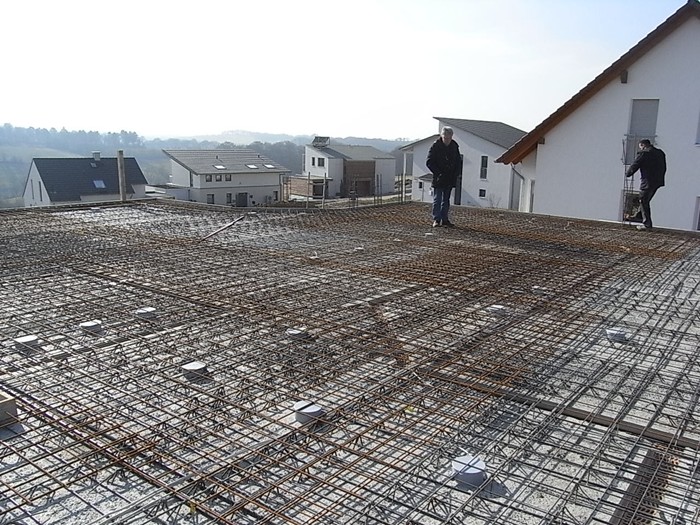

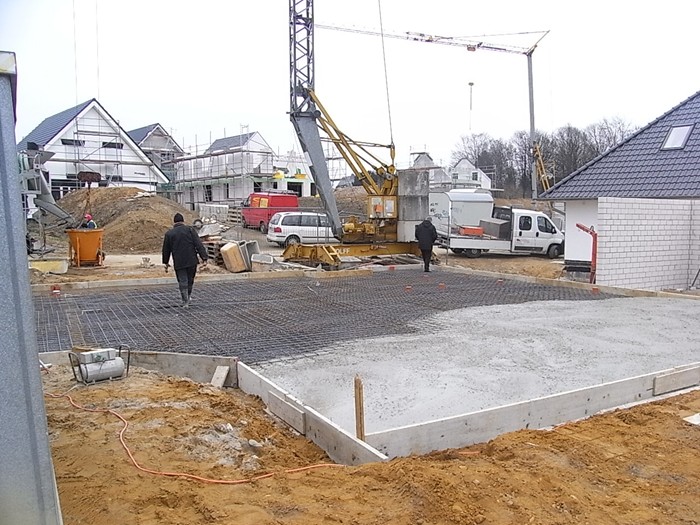

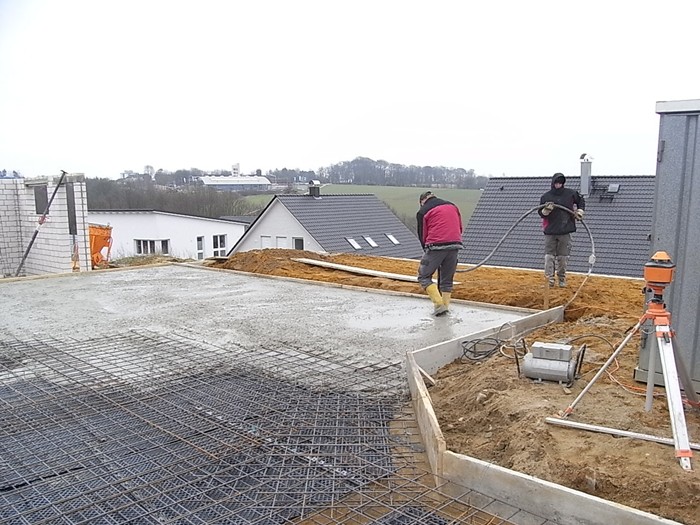

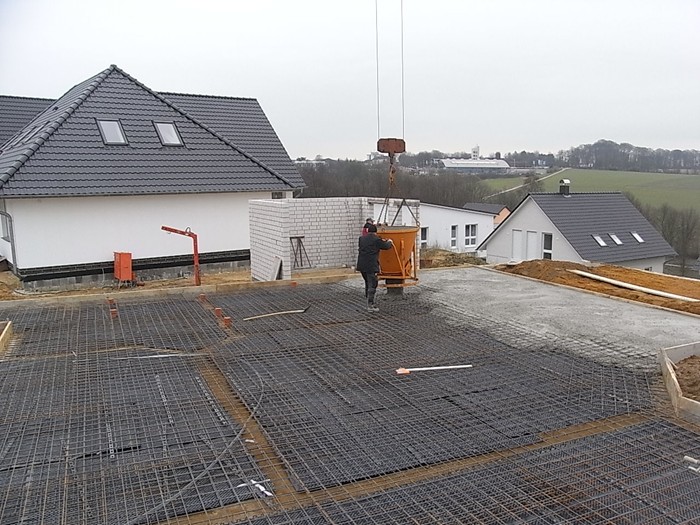

        Die Bodenplatte wird betoniert. 10.02.2011

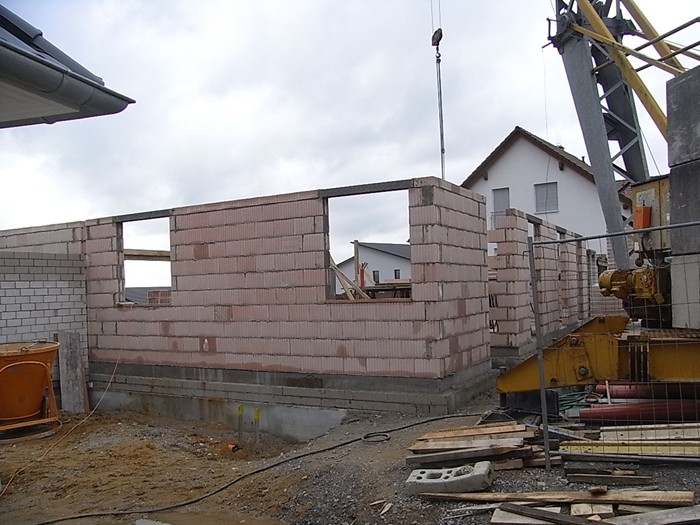

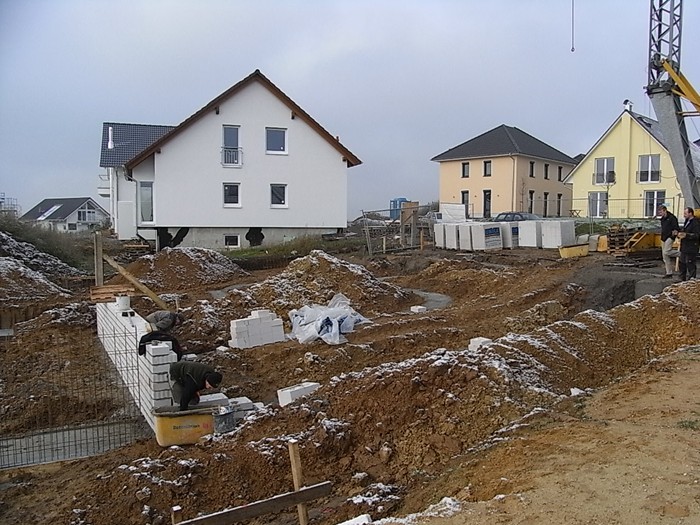

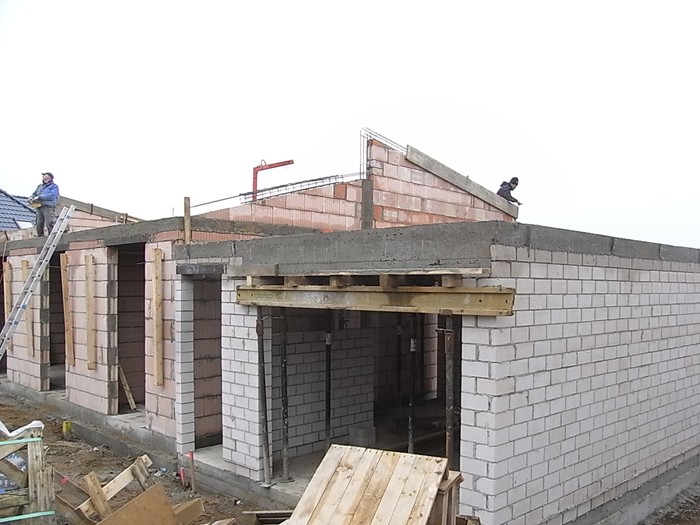

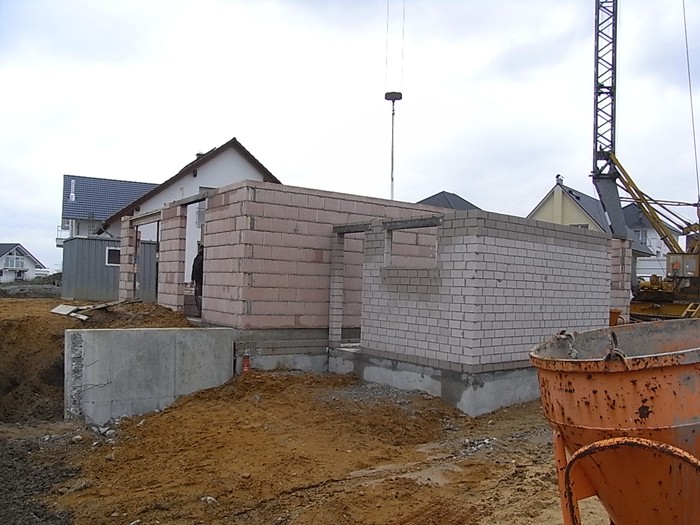

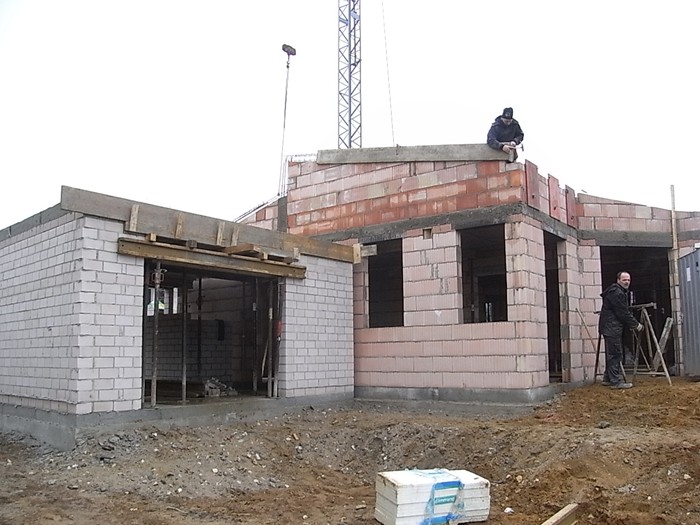

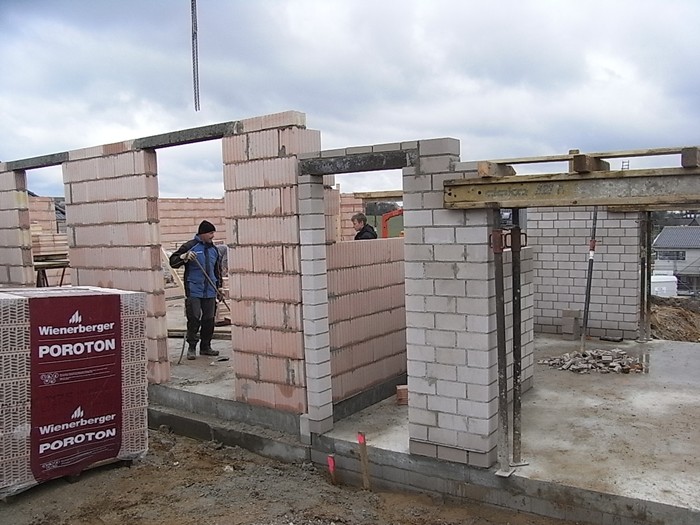

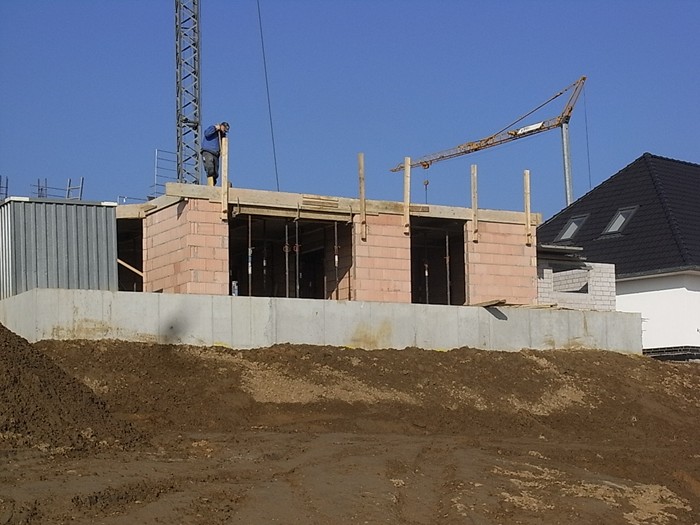

        Erdgeschoss wird erstellt. 15.02.2011

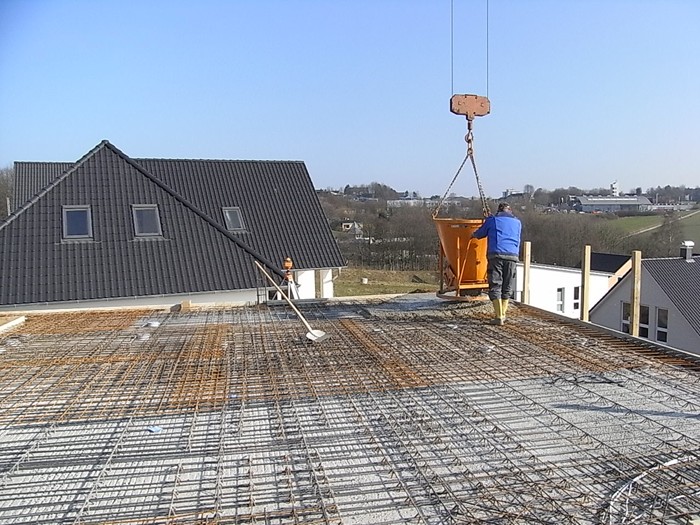

        Die Erdgeschossdecke wird betoniert. 21.02.2011

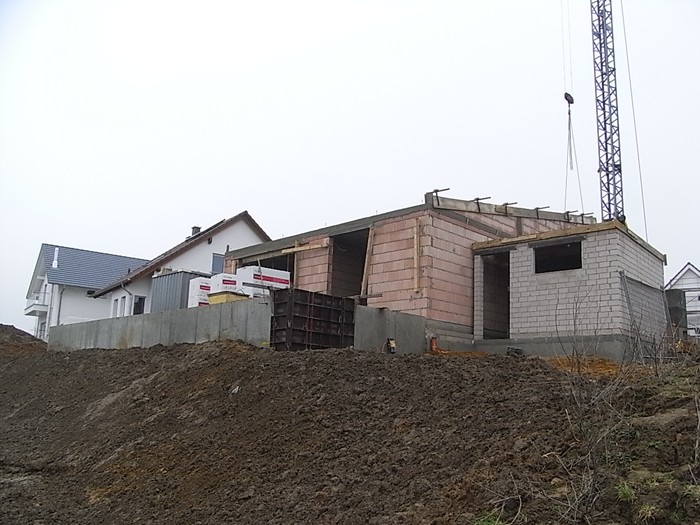

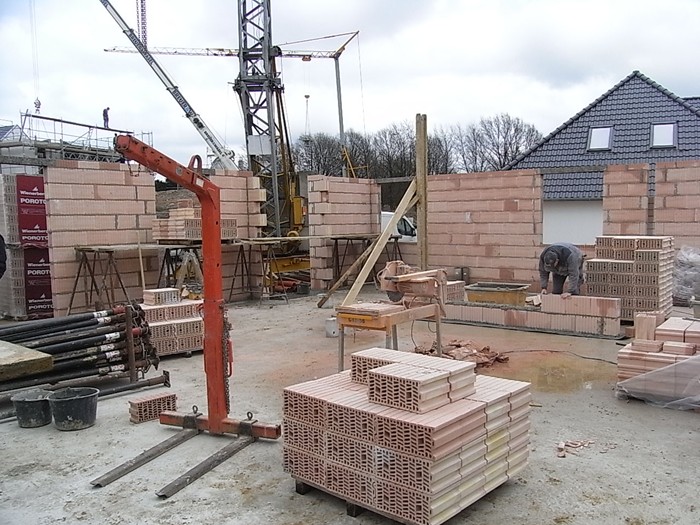

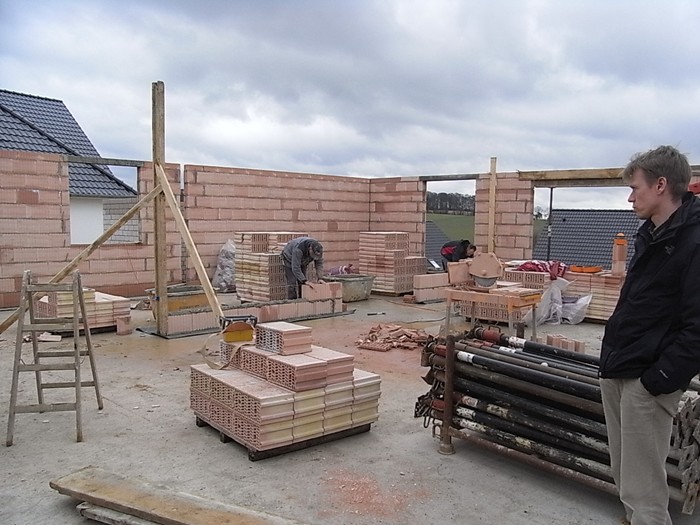

        Giebelmauerwerk und Wandrähme. 25.02.2011

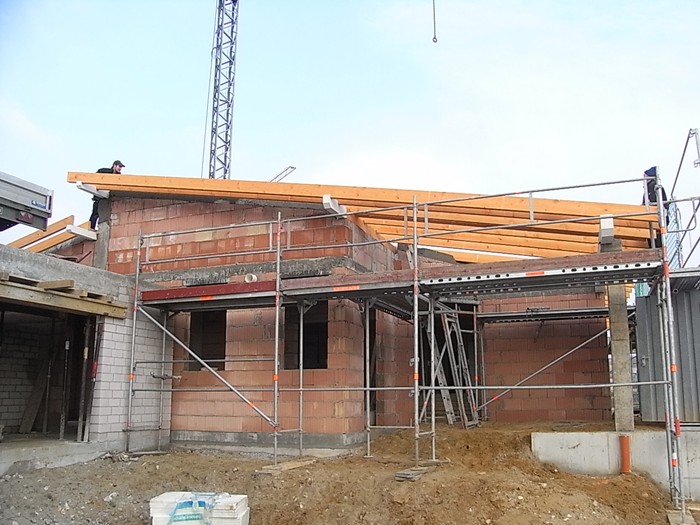

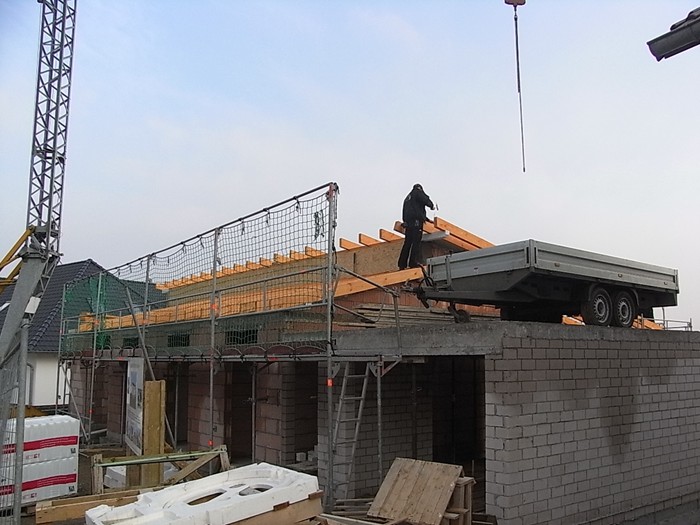

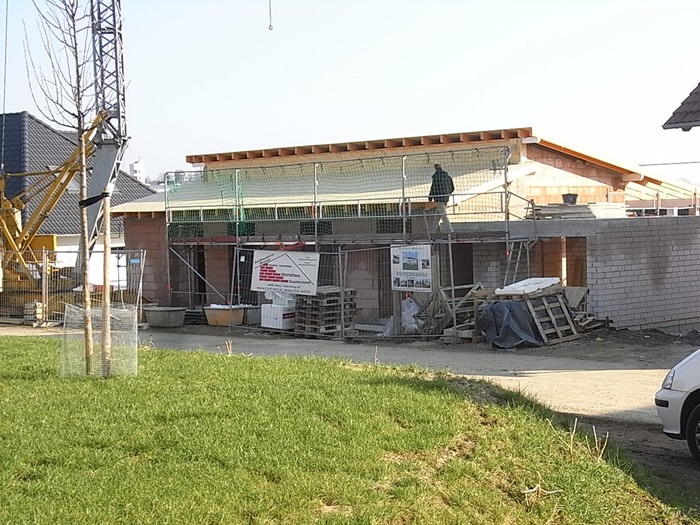

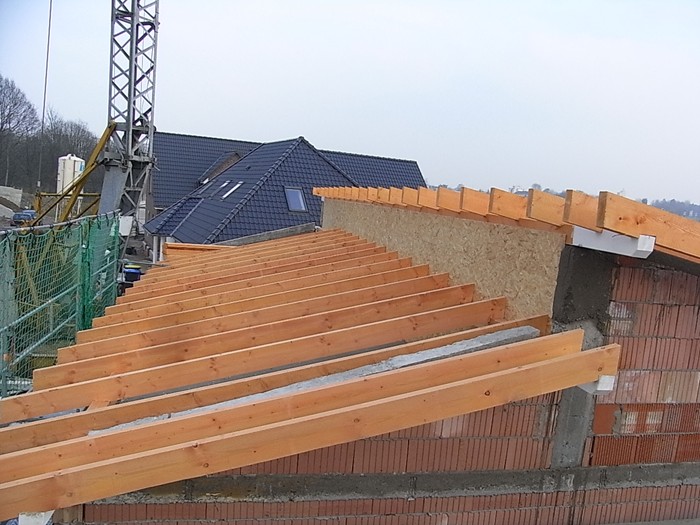

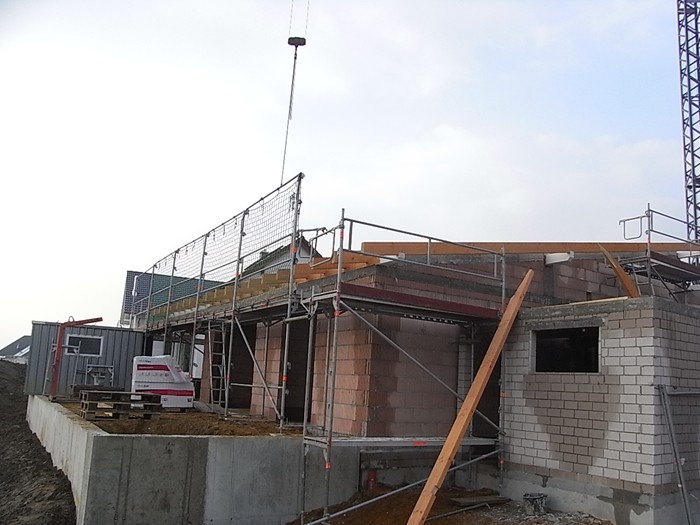

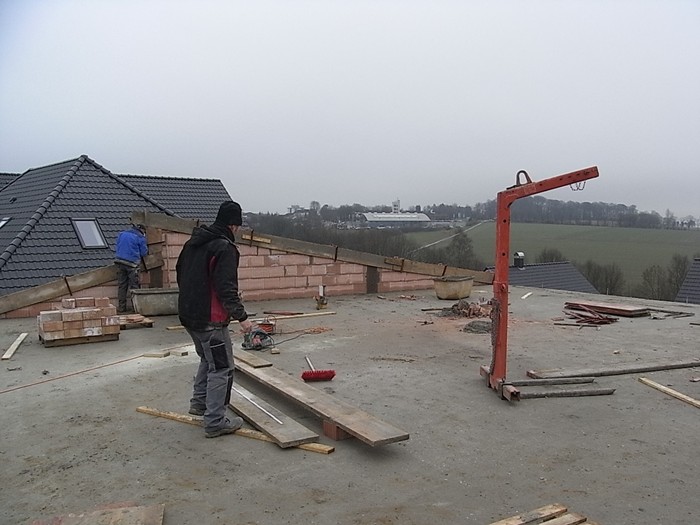

        Der Dachstuhl steht. 01.03.2011

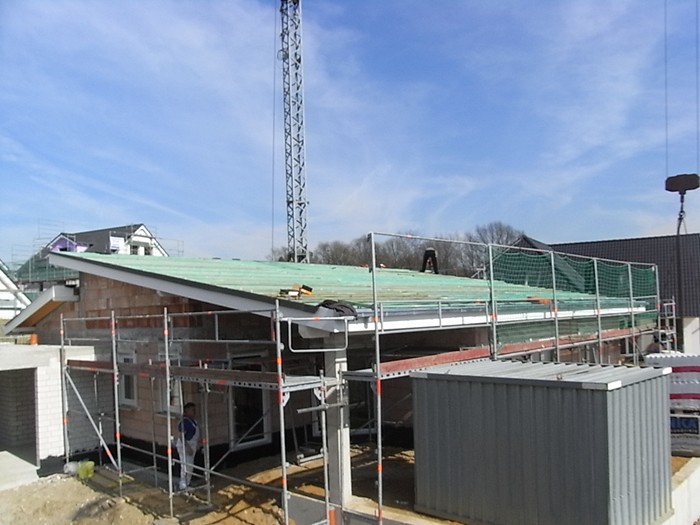

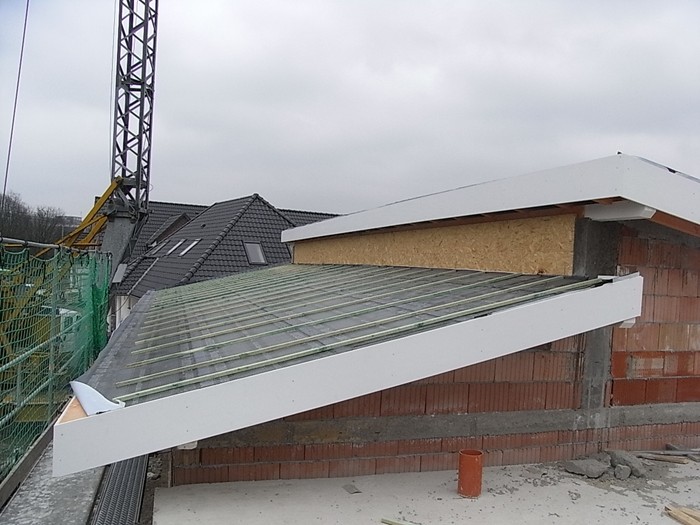

        Unterdach ist auch fast fertig. 02.03.2011

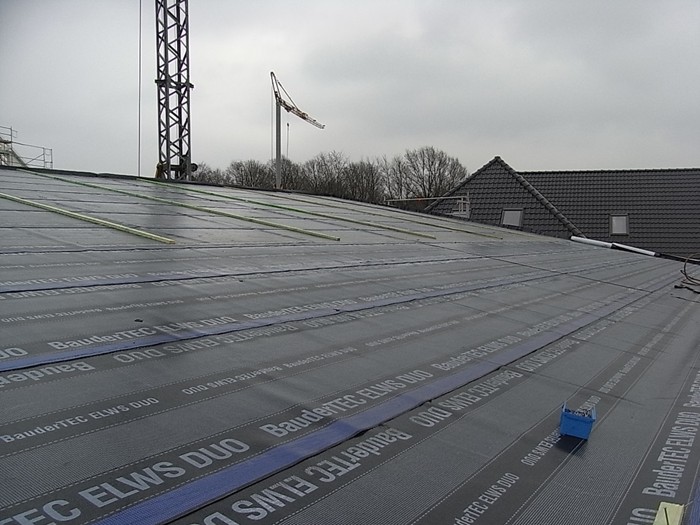

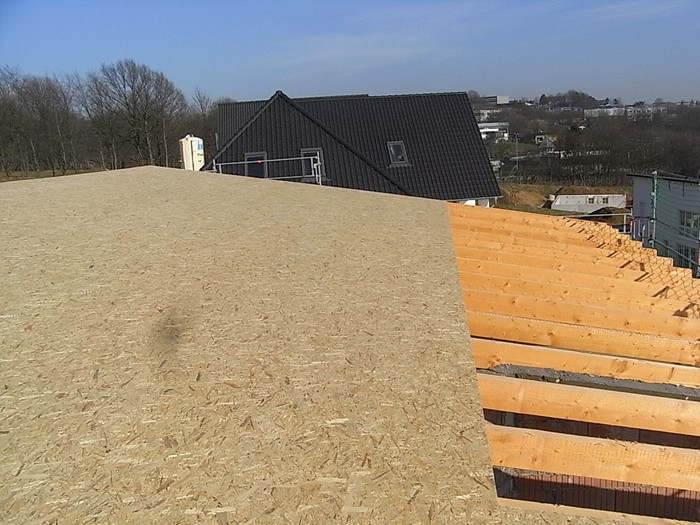

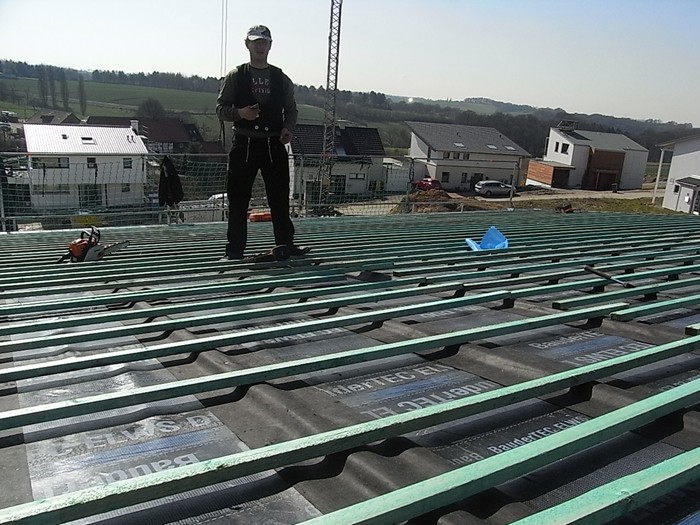

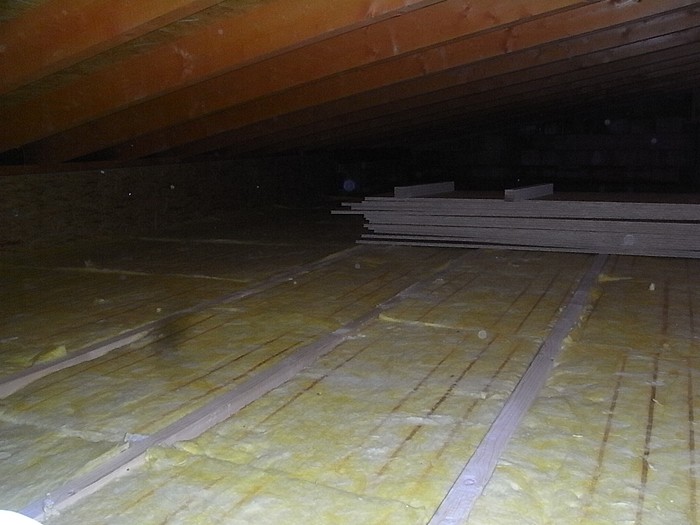

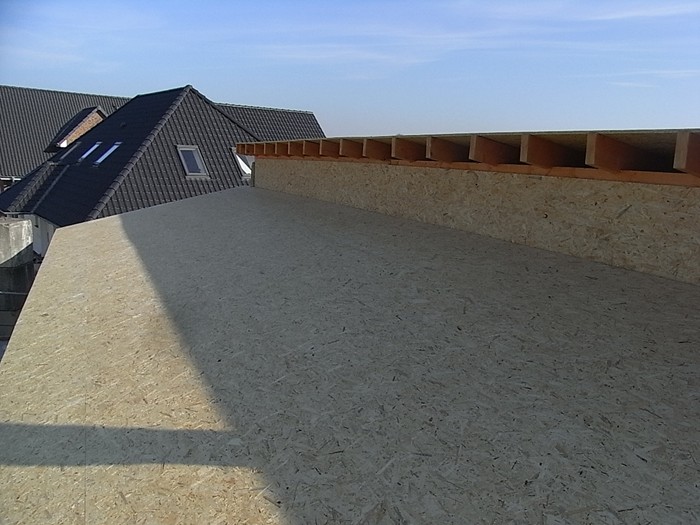

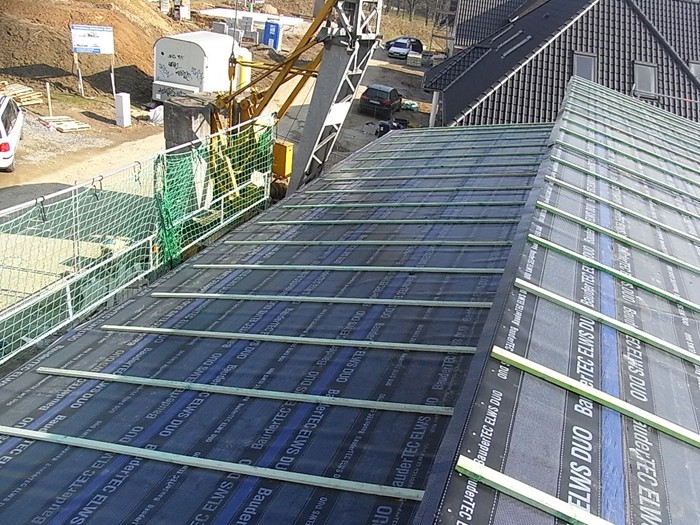

        Das Unterdach ist fertig, Dämmung im Dachraum verlegt. 09.03.2011

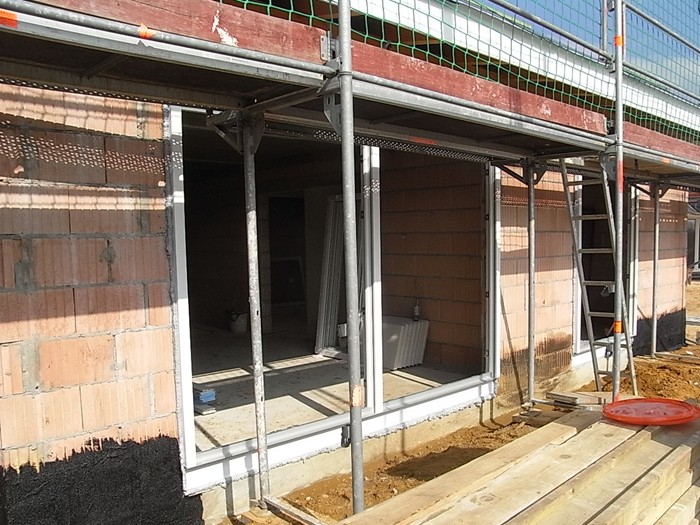

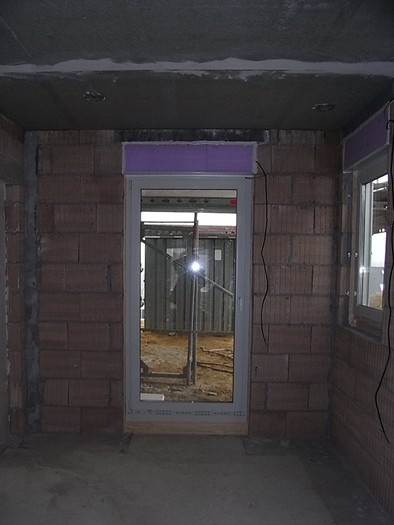

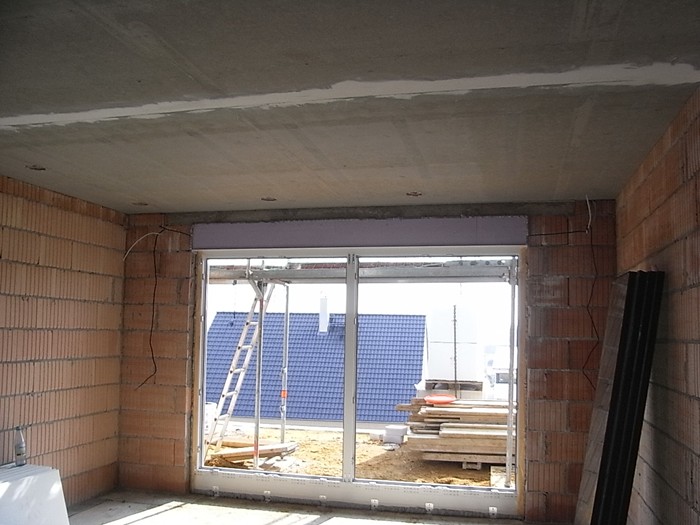

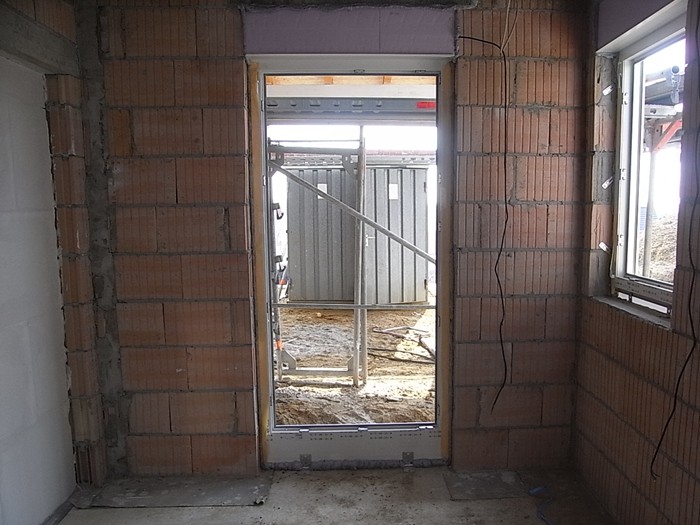

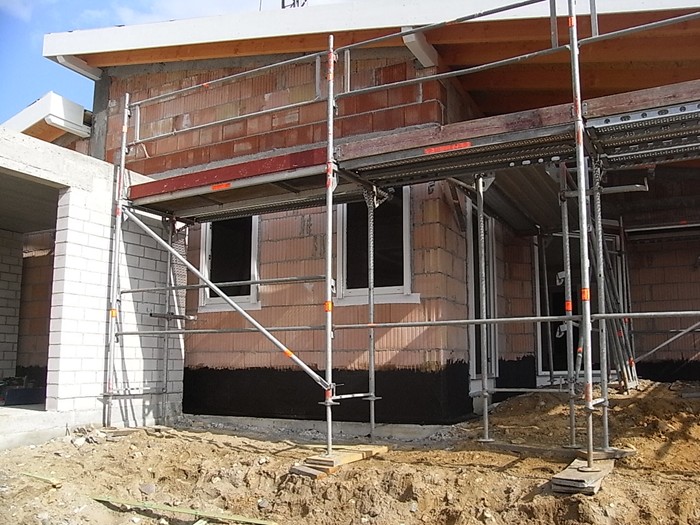

        Fenster werden eingebaut. 15.03.2011

        Einbau der Fenster abgeschlossen. 17.03.2011

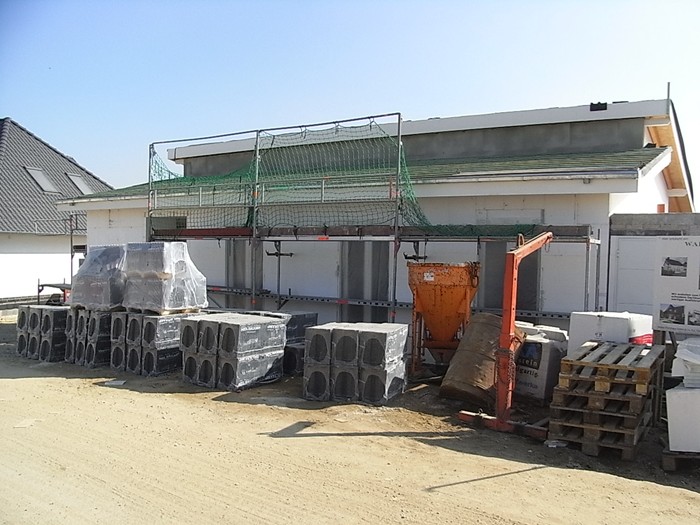

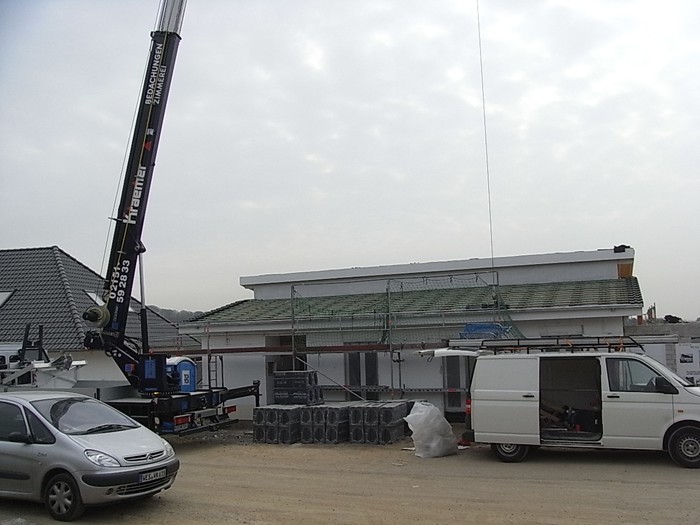

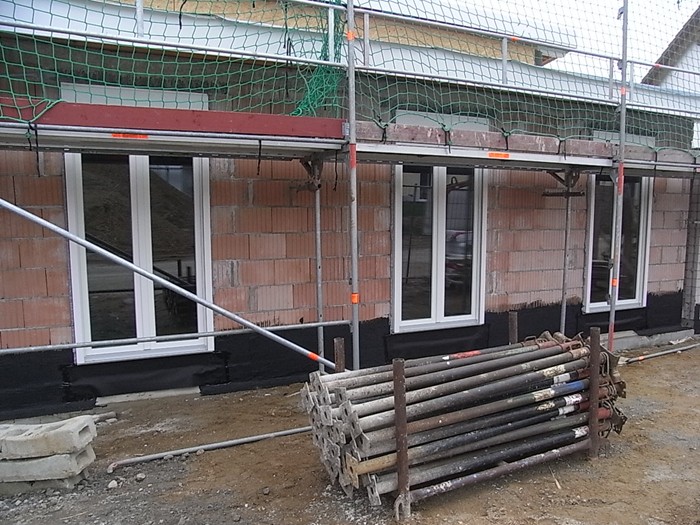

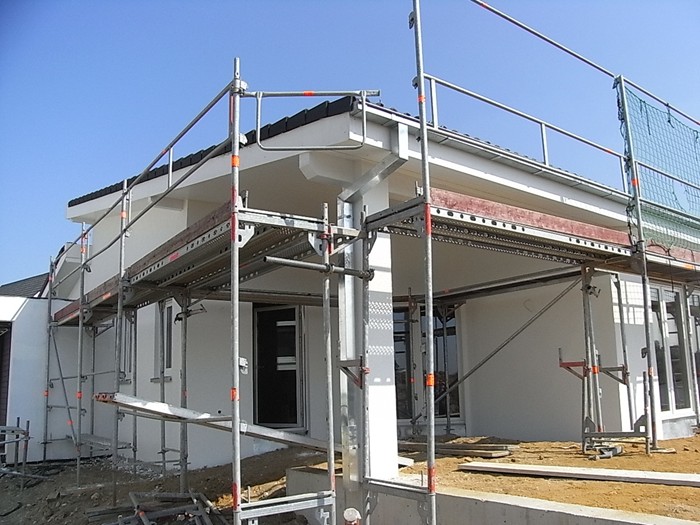

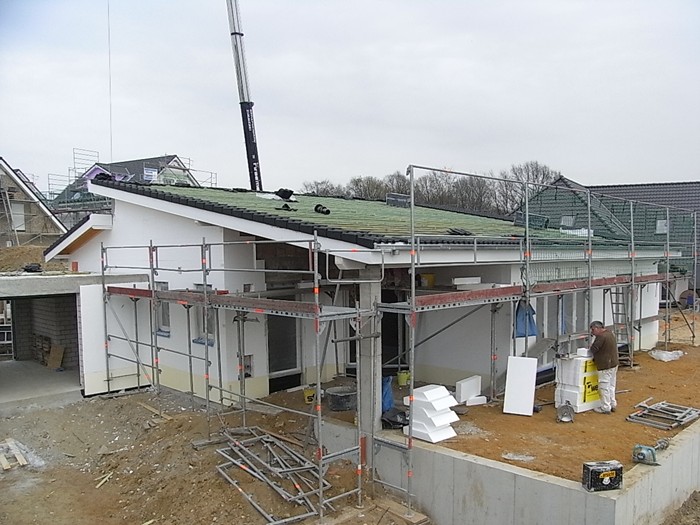

        Dachdeckerarbeiten und Außenputz. 21.03.2011

        Es geht immer weiter. 24.03.2011

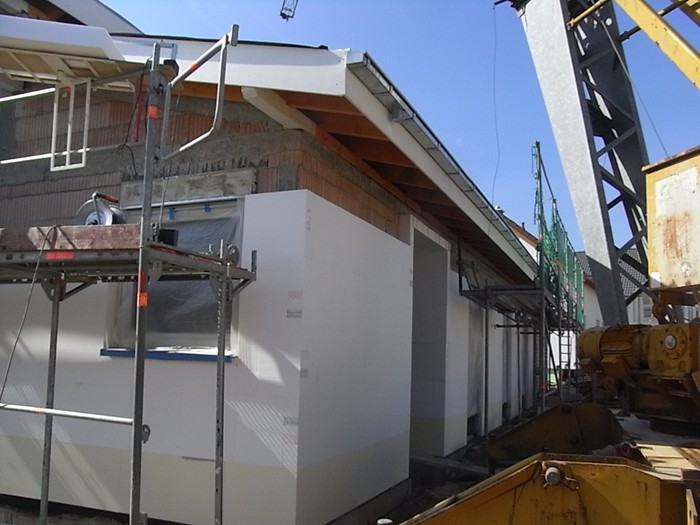

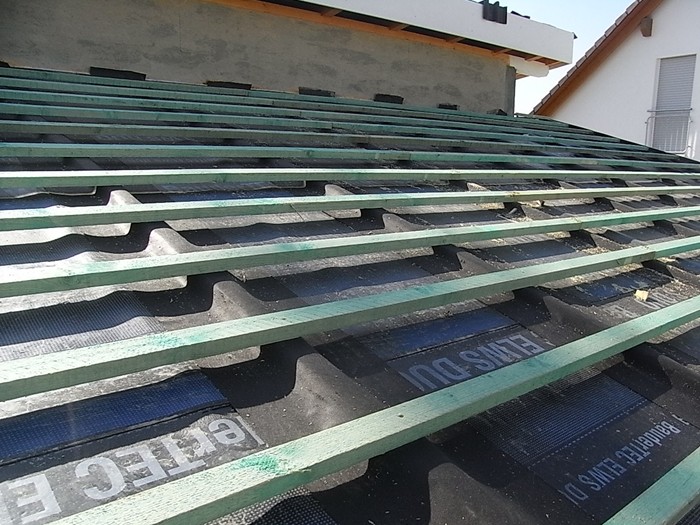

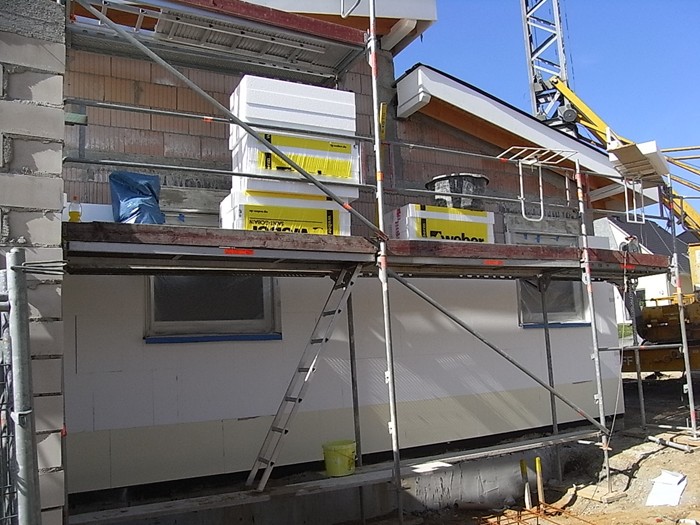

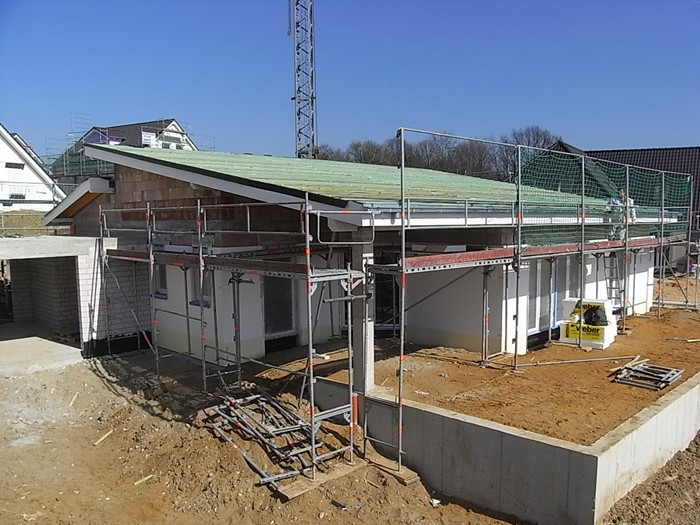

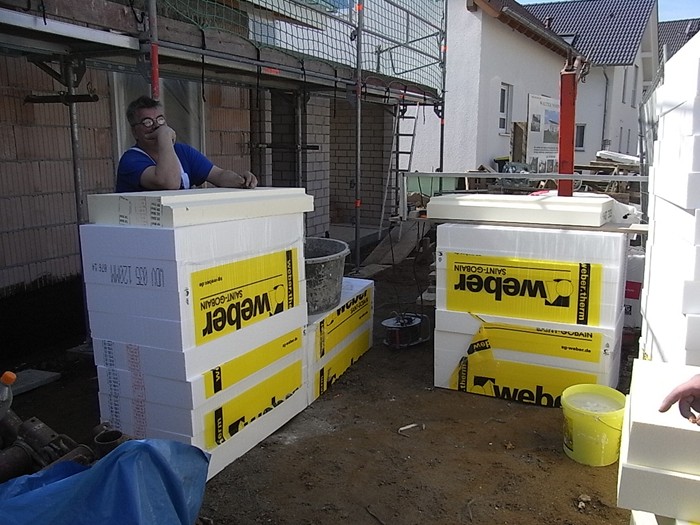

        Dämmung Außenputz fertig, Dachpfannen werden verlegt. 30.03.2011

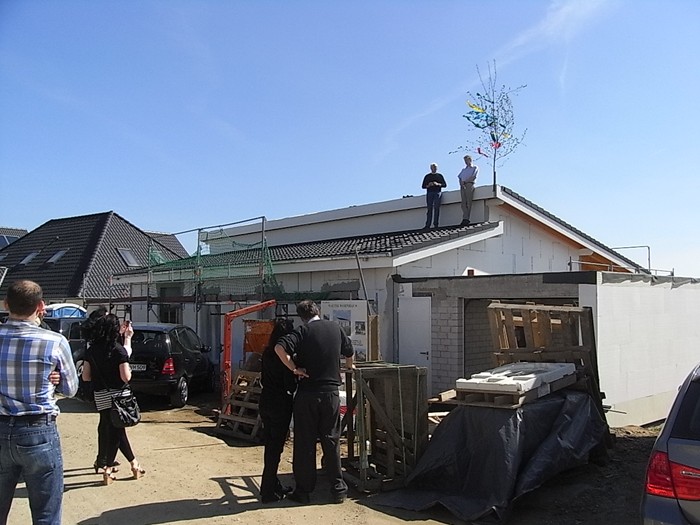

        Das Richtfest wurde mit Freunden, Bekannten, Nachbarn und Handwerkern gefeiert. 02.04.2011

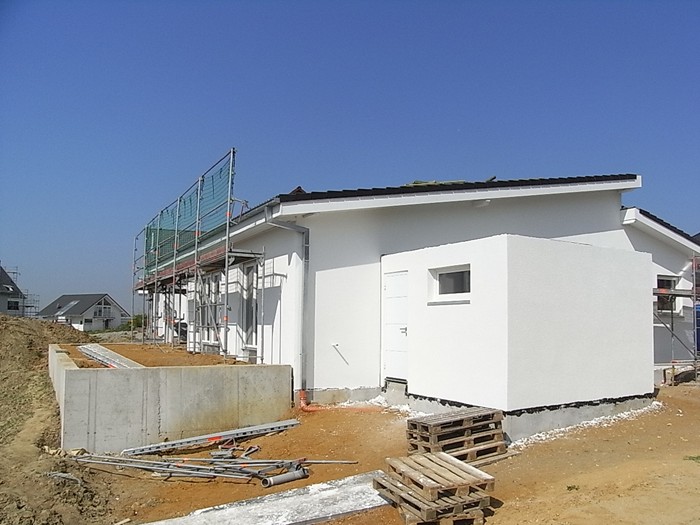

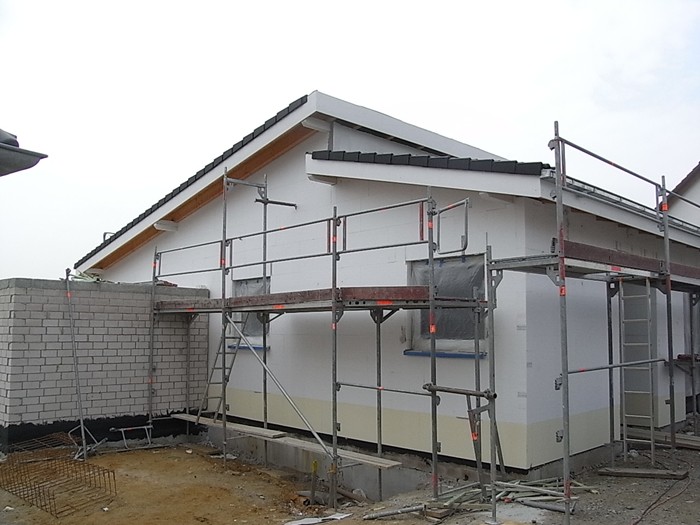

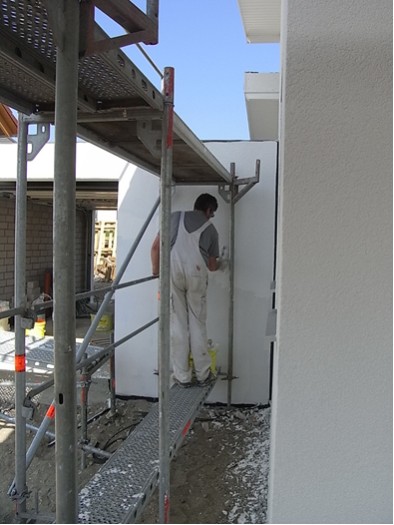

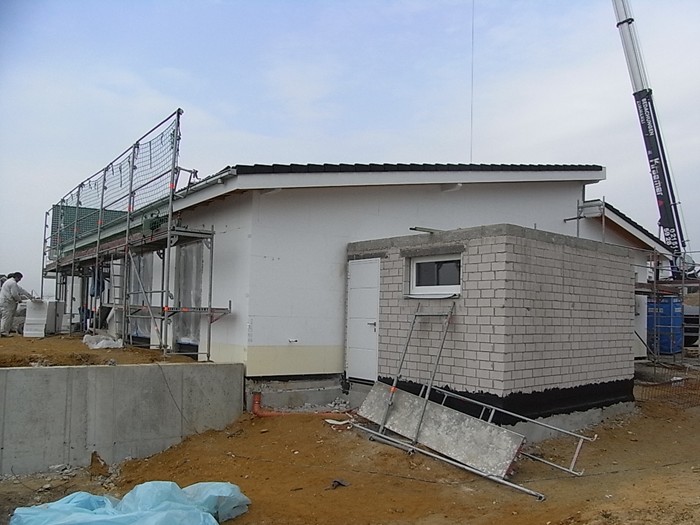

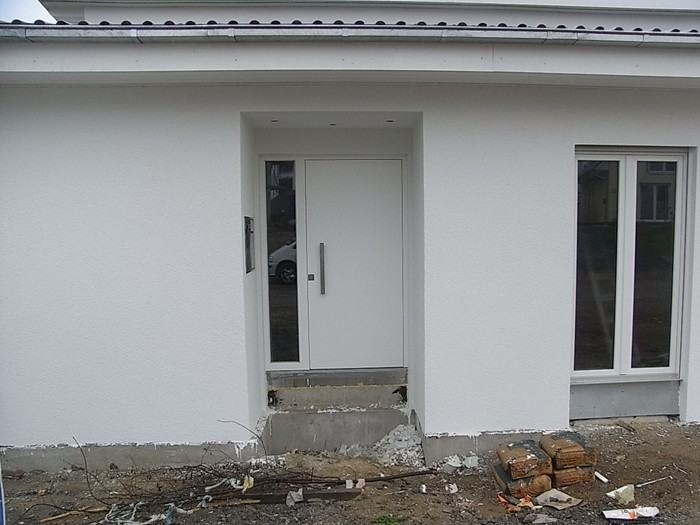

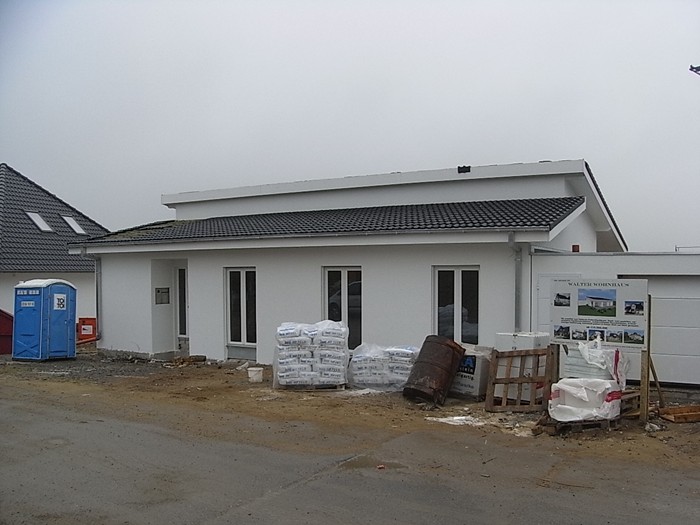

        Außenputzarbeiten abgeschlossen. 21.04.2011

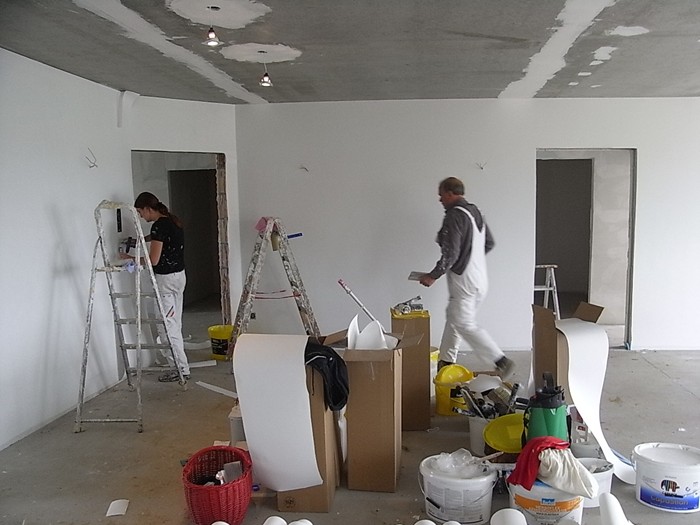

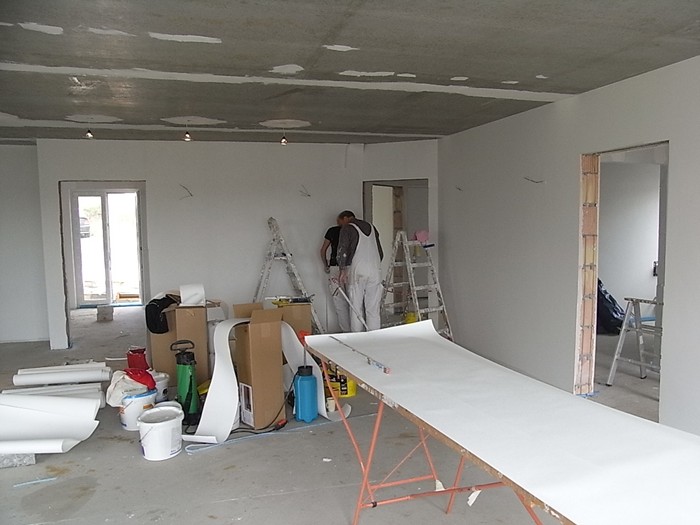

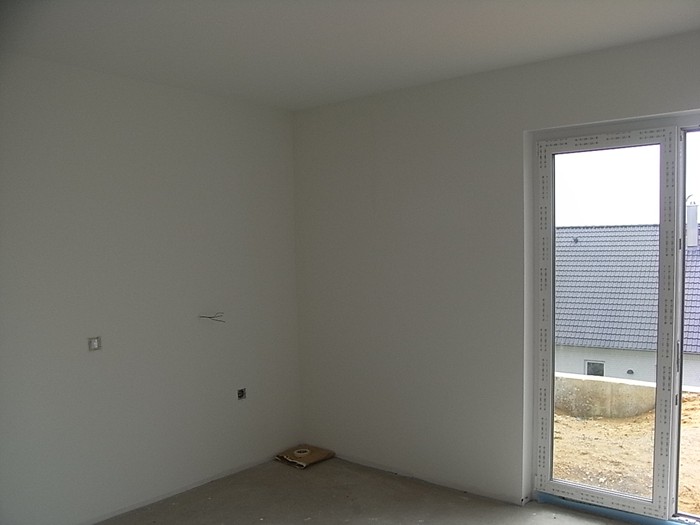

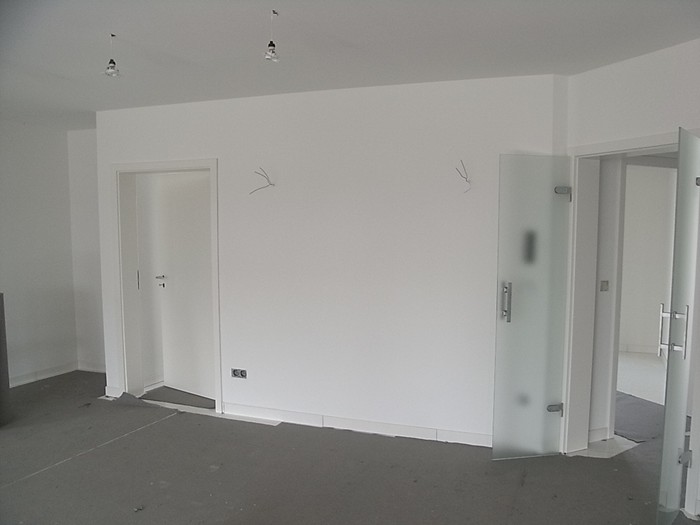

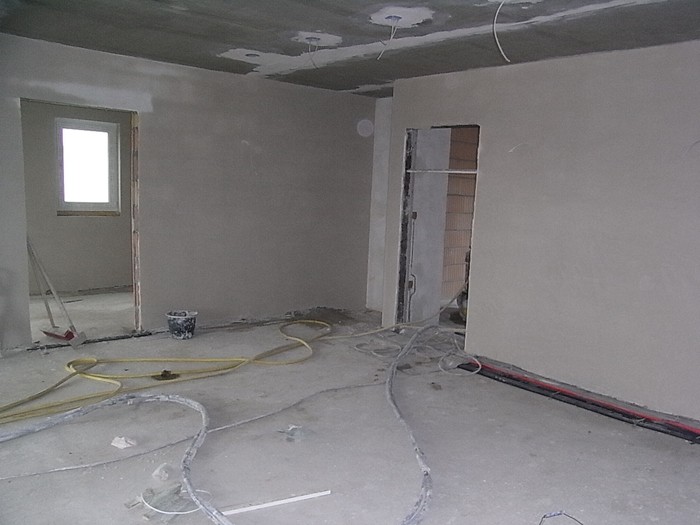

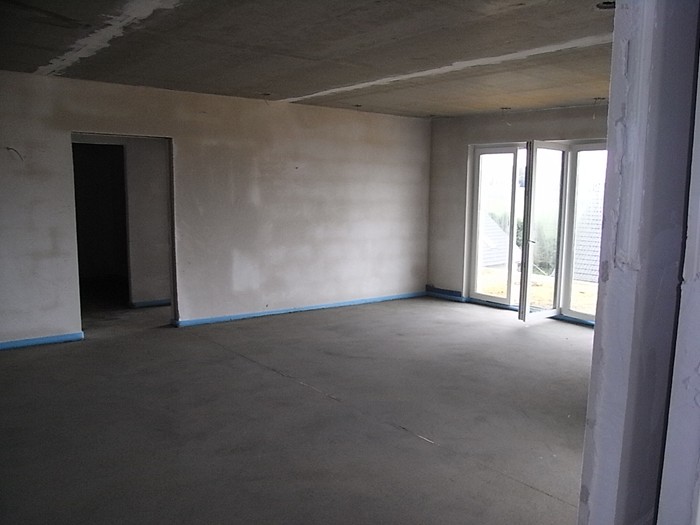

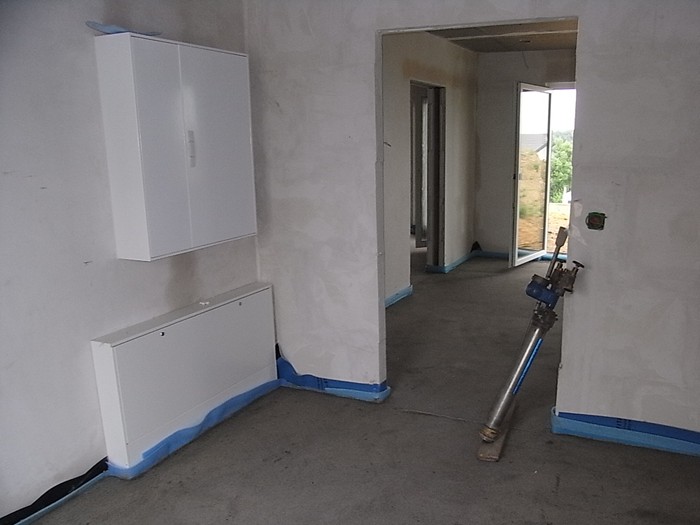

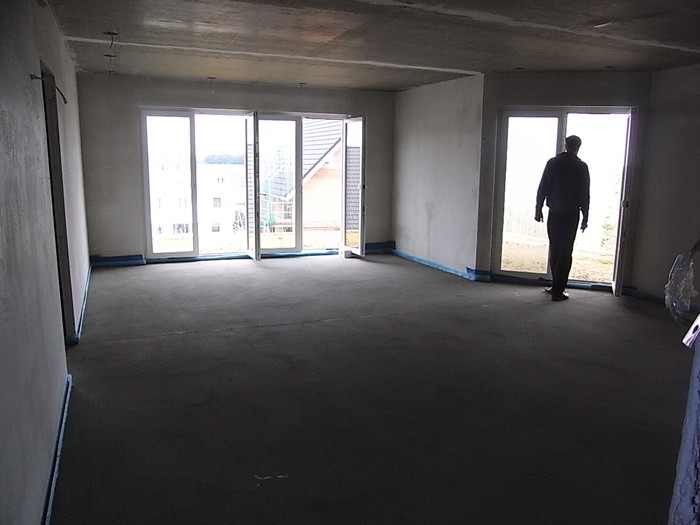

        Innenputzarbeiten begonnen. 26.04.2011

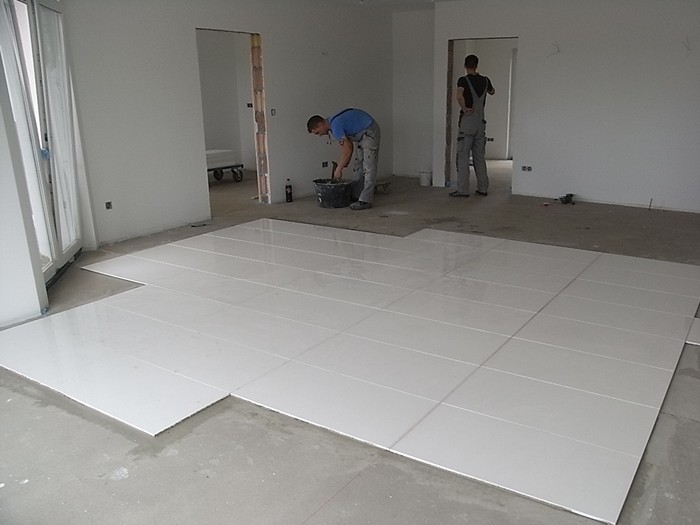

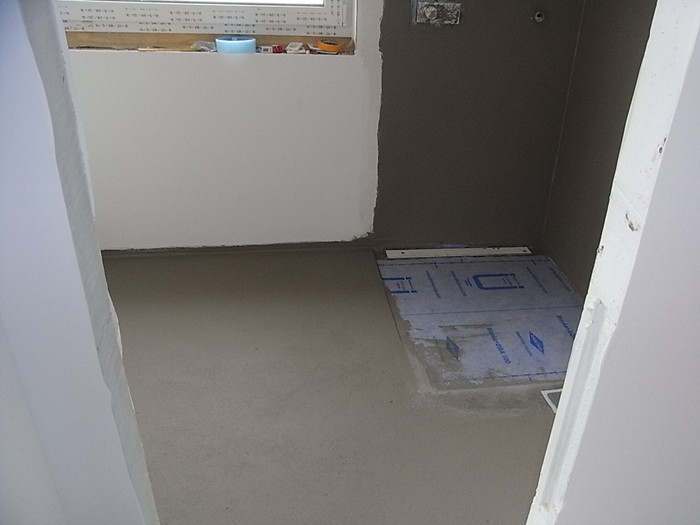

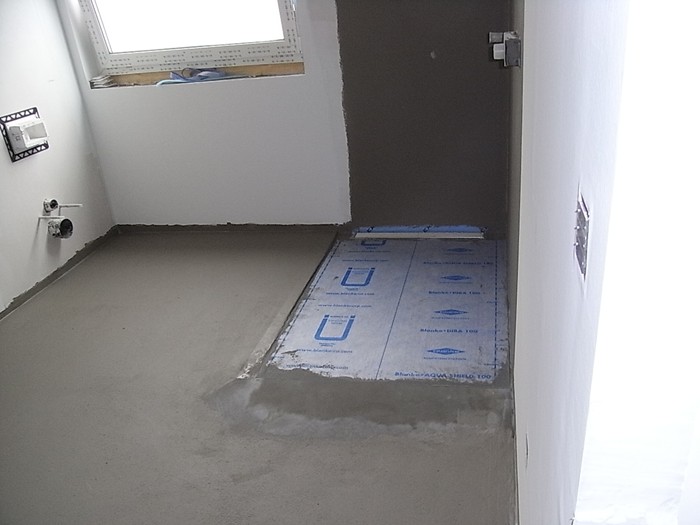

        Innenputz fertig, Estrichverlegearbeiten begonnen. 02.05.2011

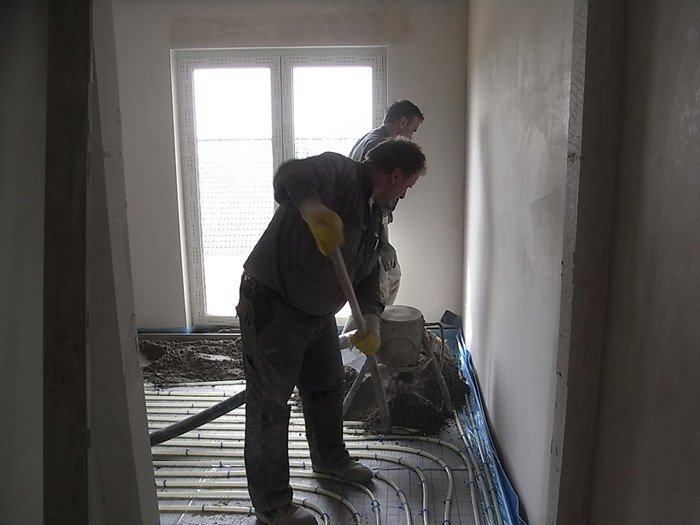

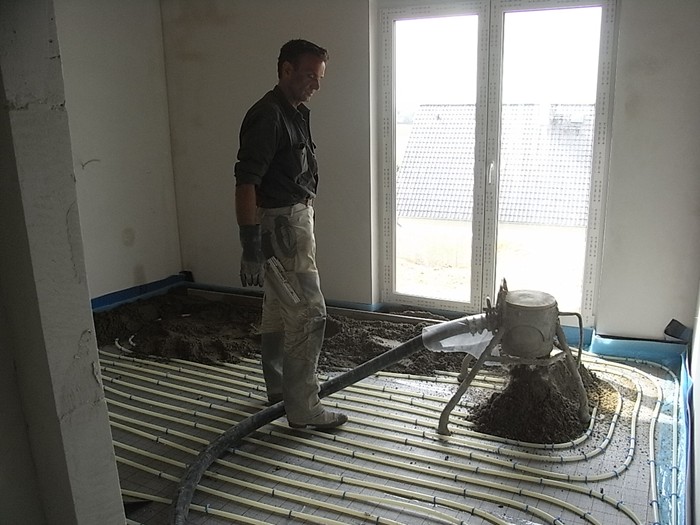

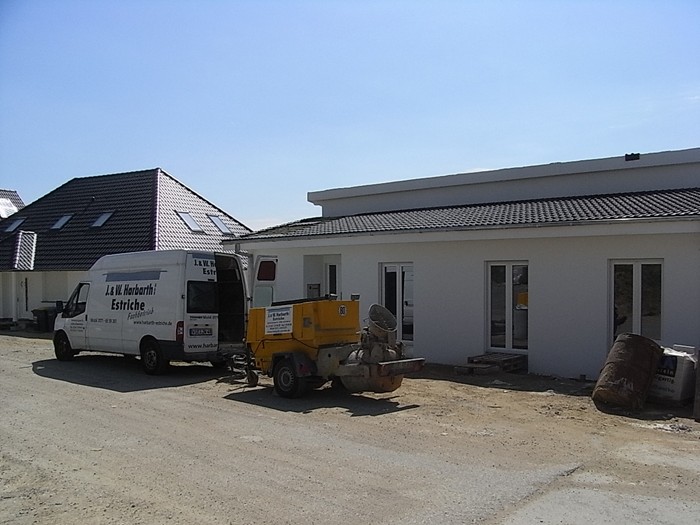

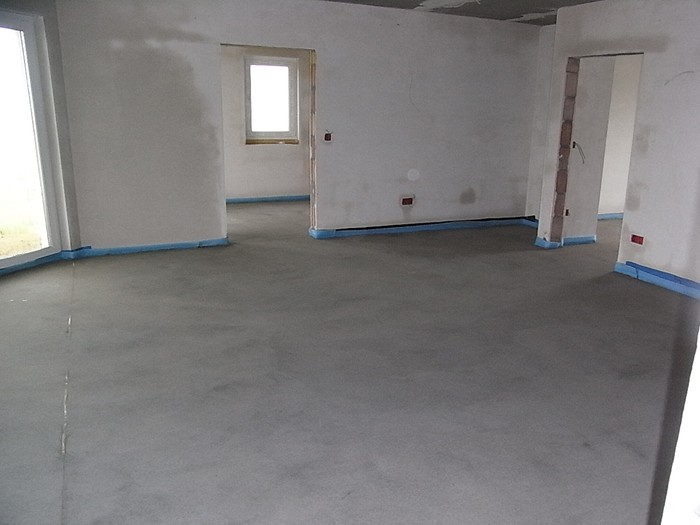

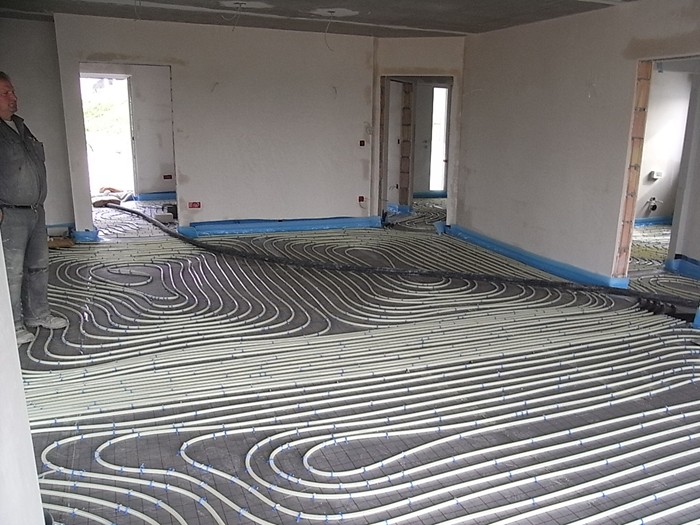

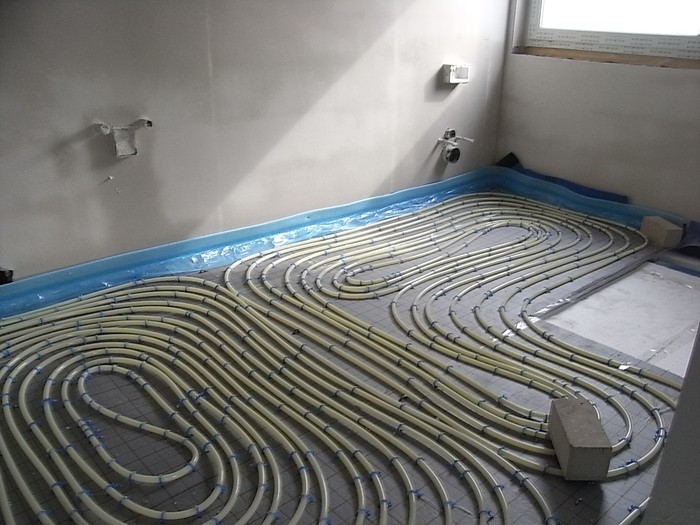

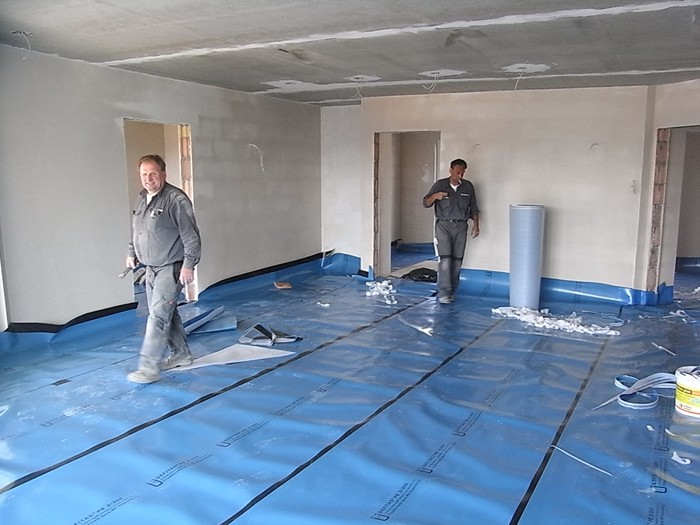

        Fußbodenheizung verlegt, Zementestrich wird eingebracht. 10.05.2011

        Jetzt muss der Estrich seine Endfestigkeit erreichen. 16.05.2011

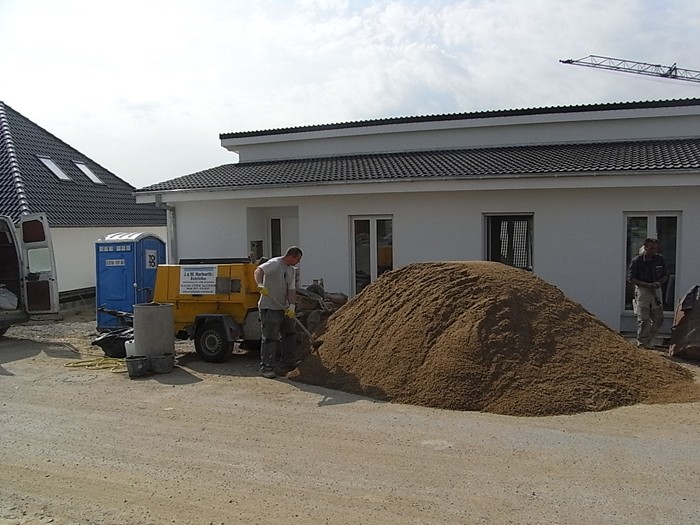

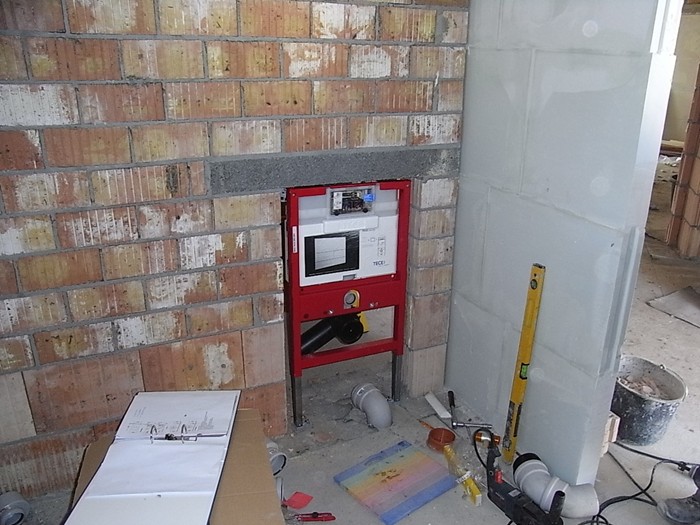

        Die Eigenleistungen werden nun in Angriff genommen. 25.07.2011

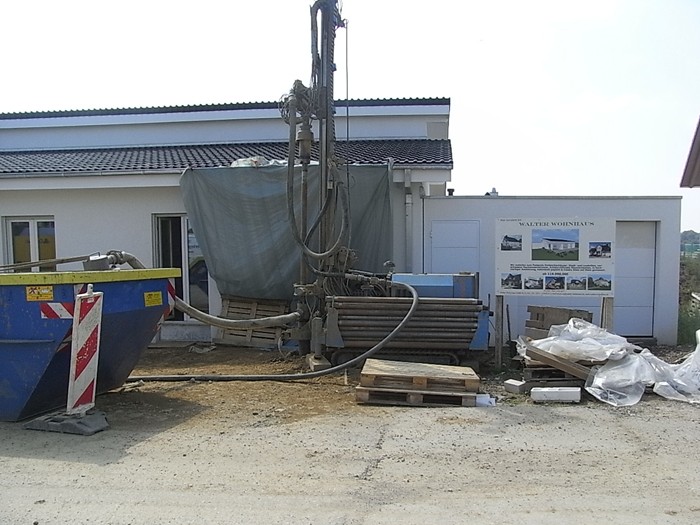

        Bohrung für die Erdwärmeanlage begonnen. 01.08.2011

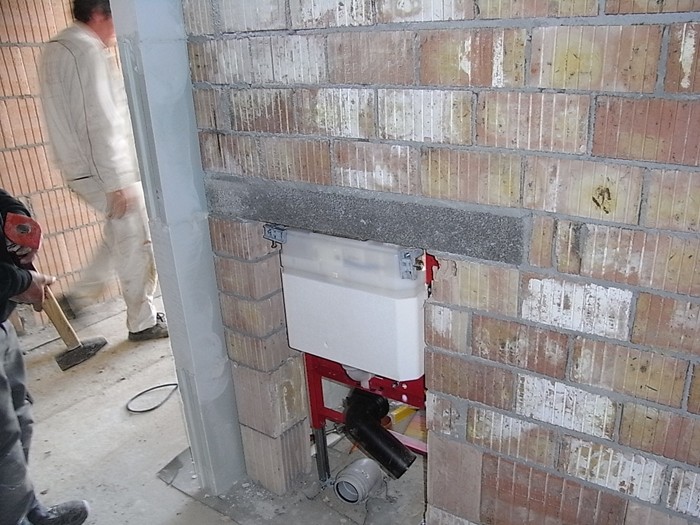

        Fliesenarbeiten wurden auch begonnen. 03.08.2011

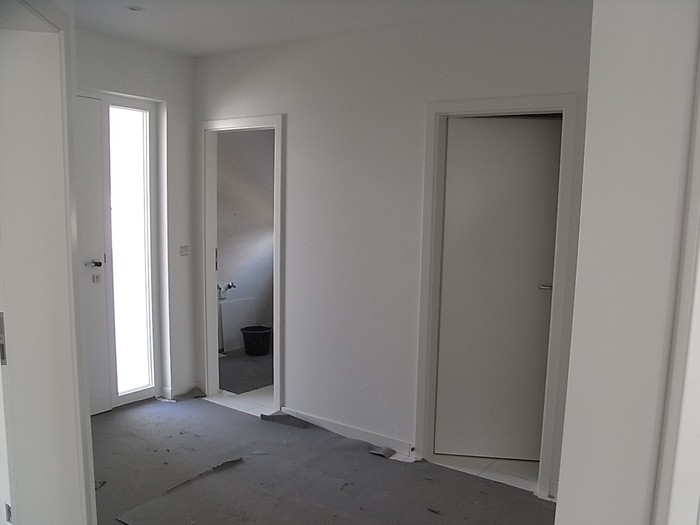

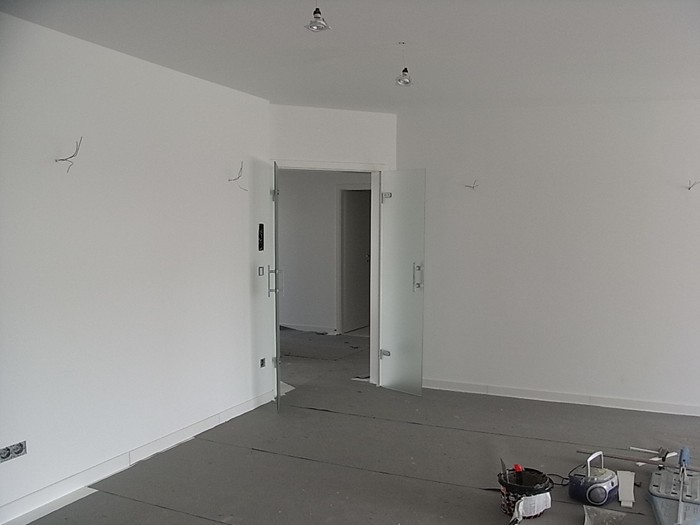

        Die Innentüren wurden eingebaut. 23.08.2011

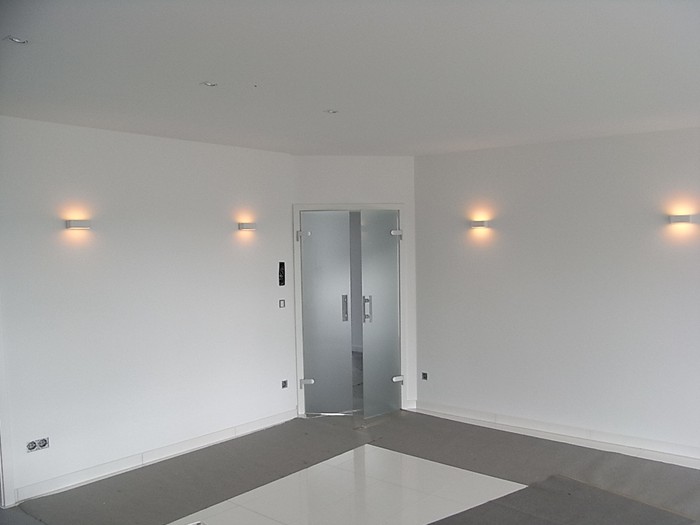

        Der Einzug steht bevor. 13.09.2011

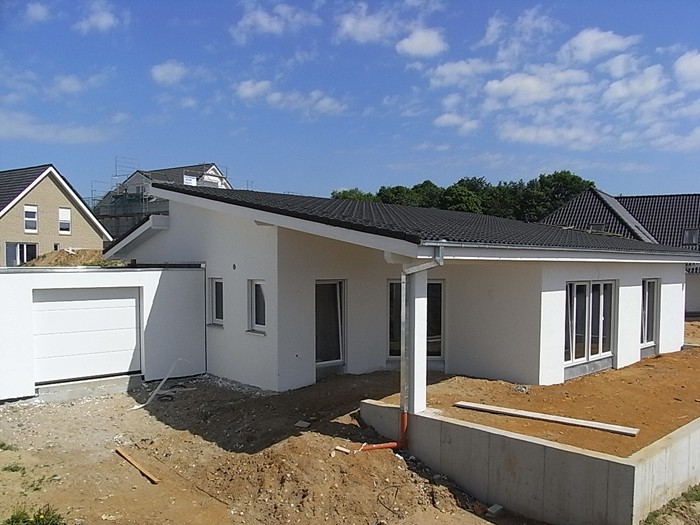

        Jetzt ist alles fertig. 26.07.2012
