Haus Gruenselbeck 2
Der Bauantrag ist gestellt. 23.12.2011
Nachdem der Bauantrag nochmals geändert wurde, geht es nun los. 24.04.2012

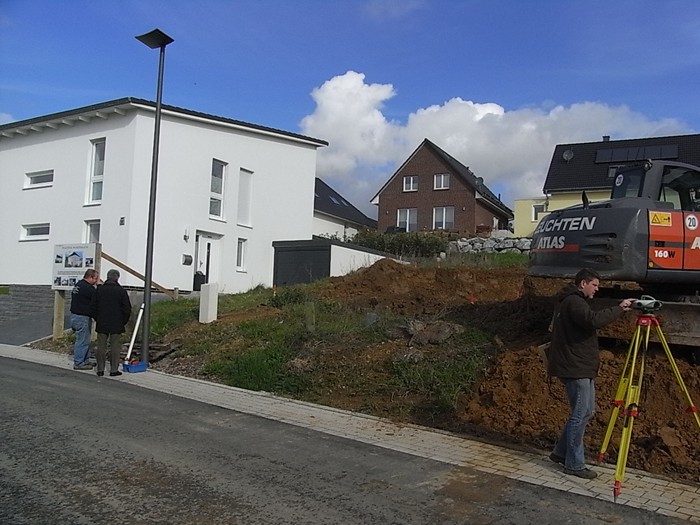

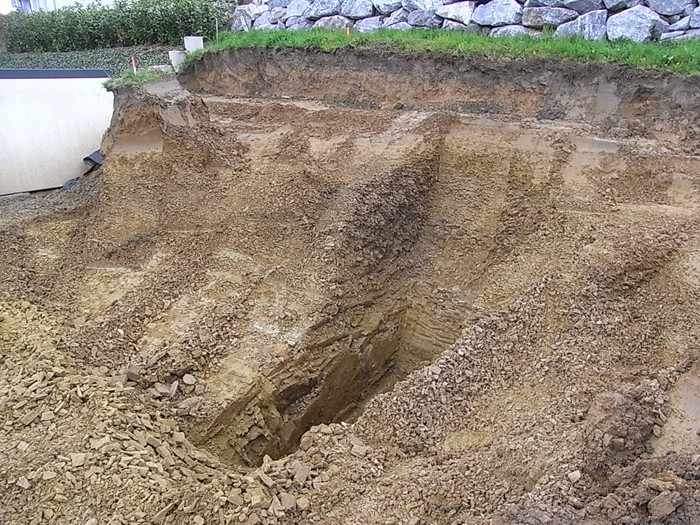

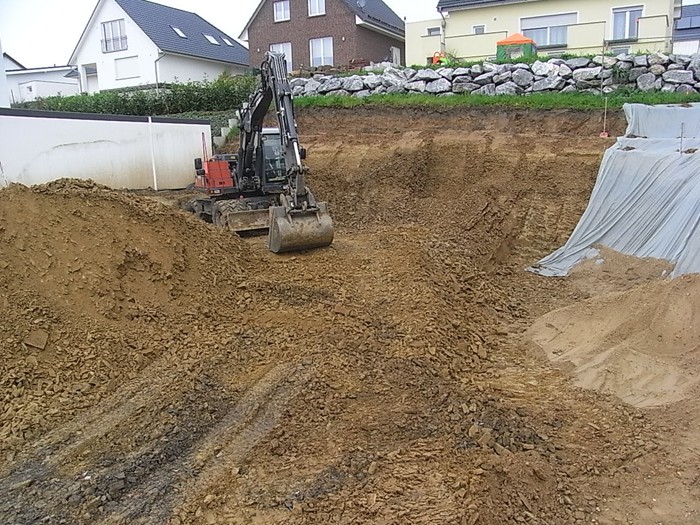

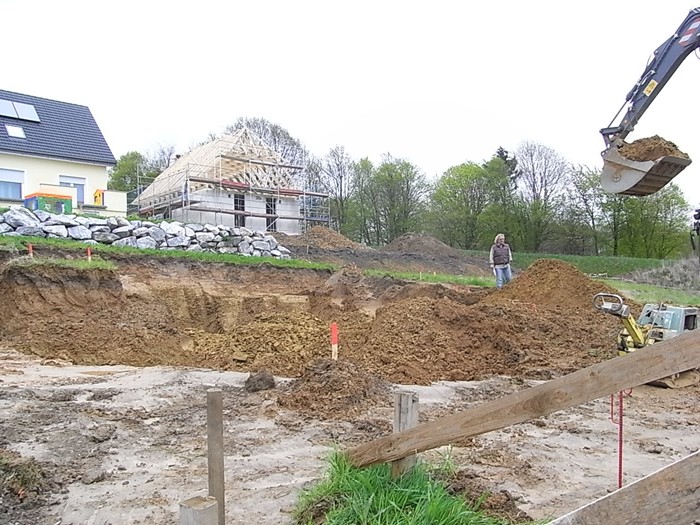

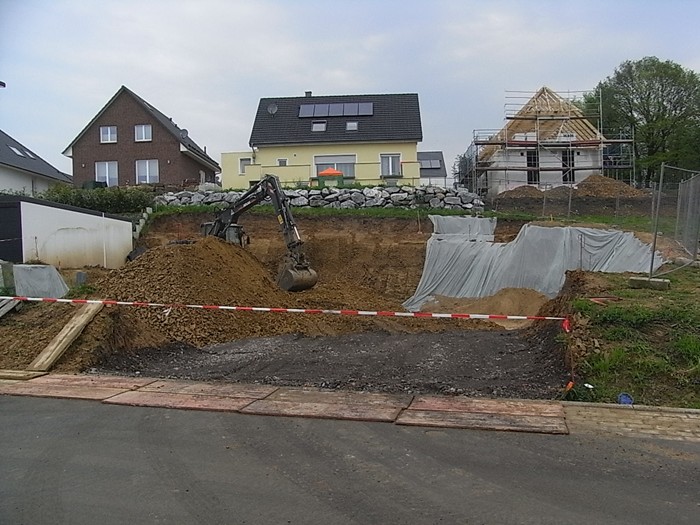

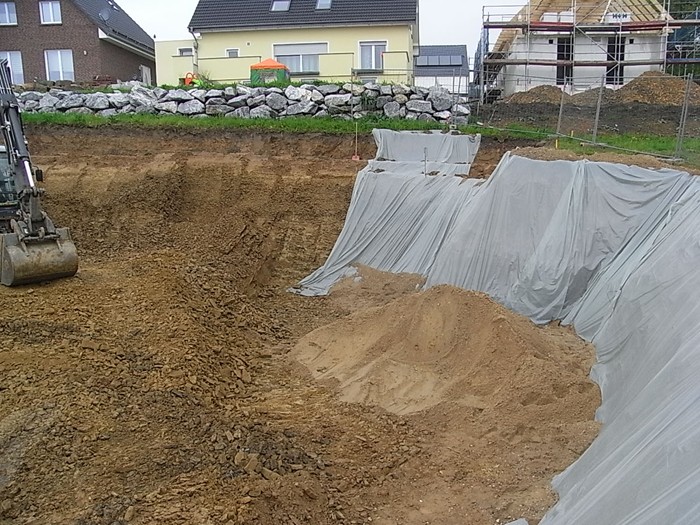

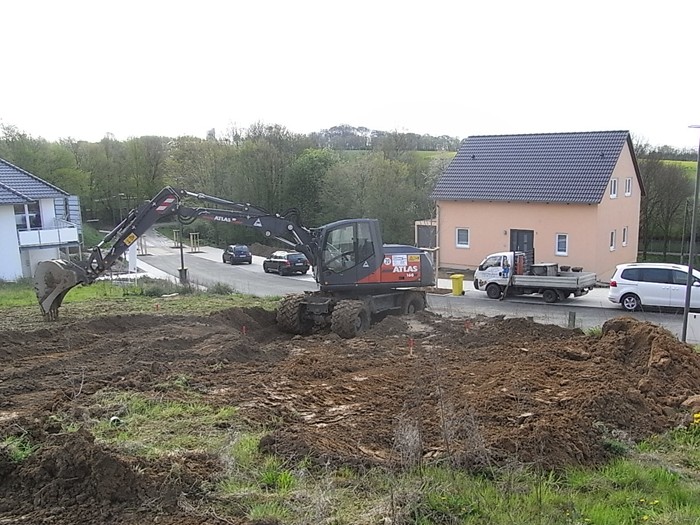

Die Baugrube wird ausgeschachtet. 26.04.2012
Die Baugrube wird immer größer. 04.05.2012

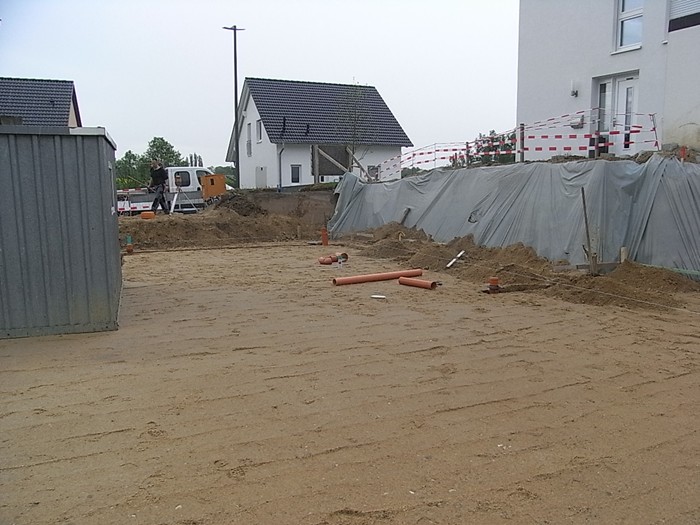

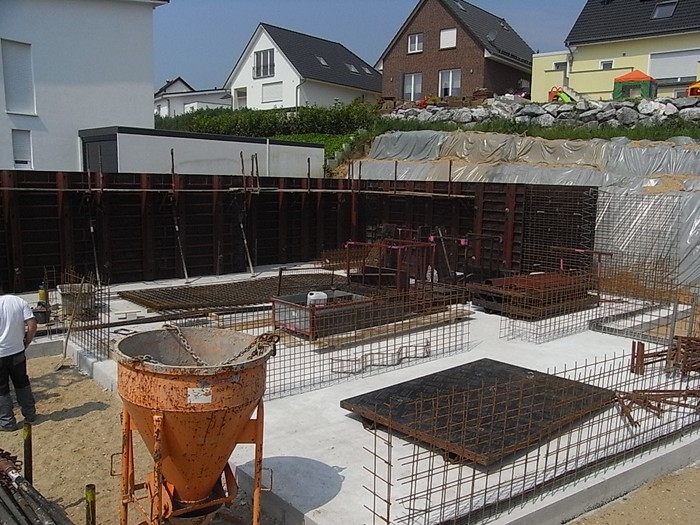

Ausschachtung fertig gestellt, Feineinmessung erfolgt. 08.05.2012

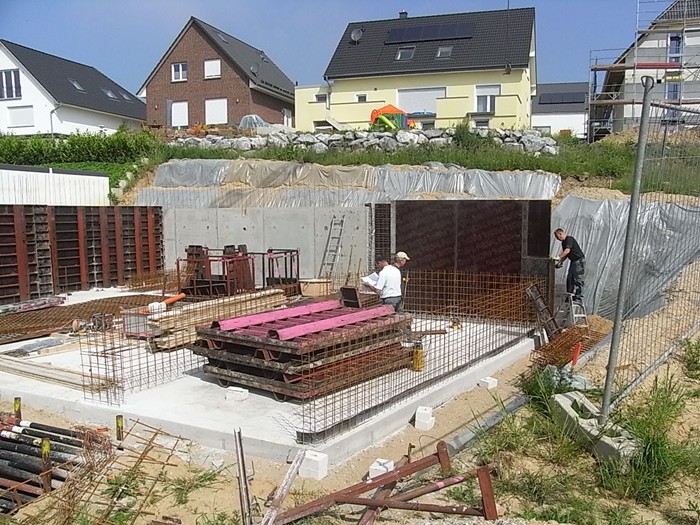

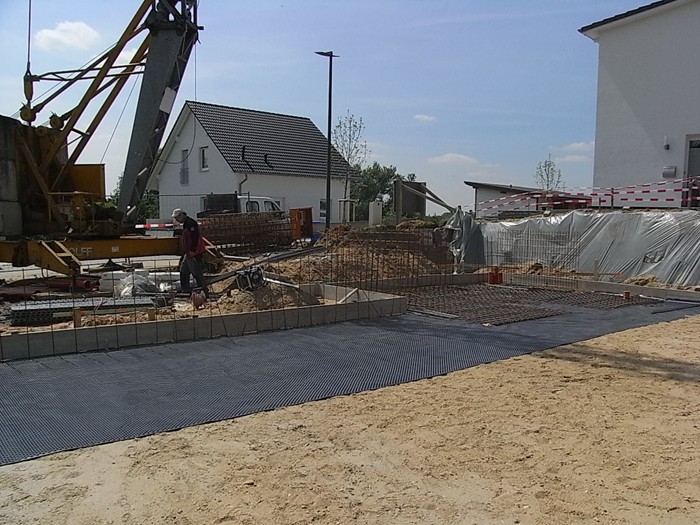

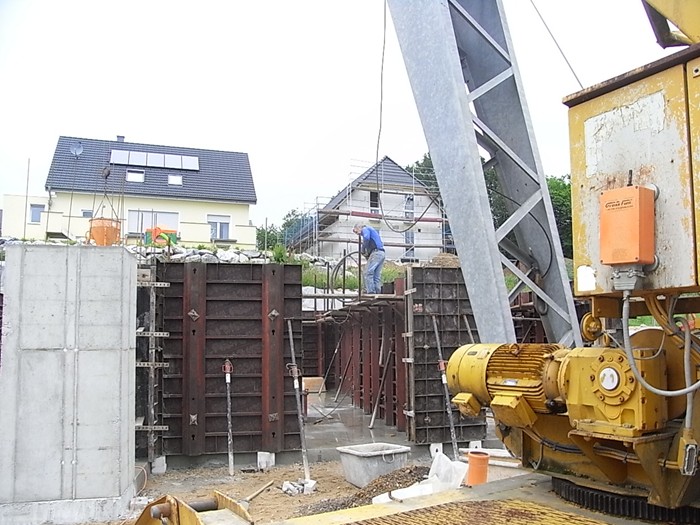

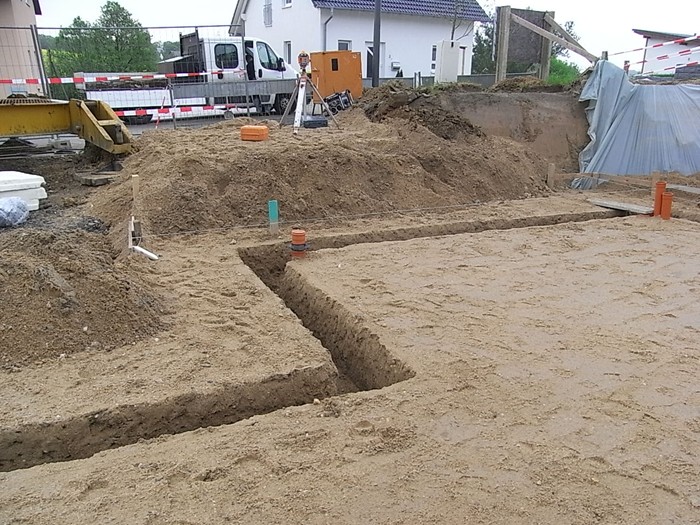

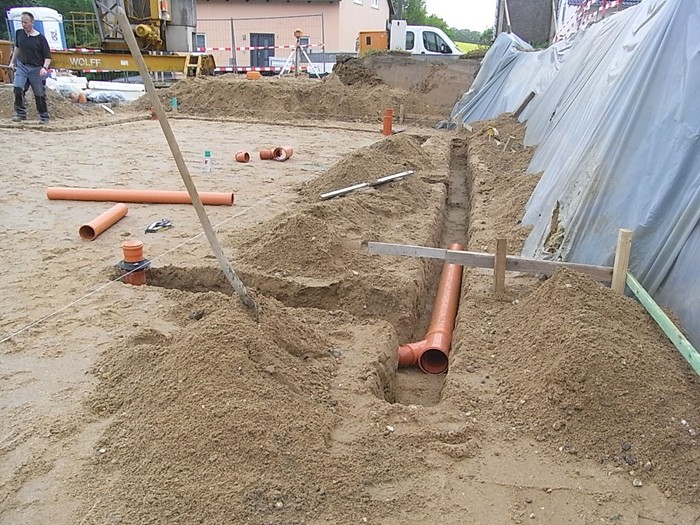

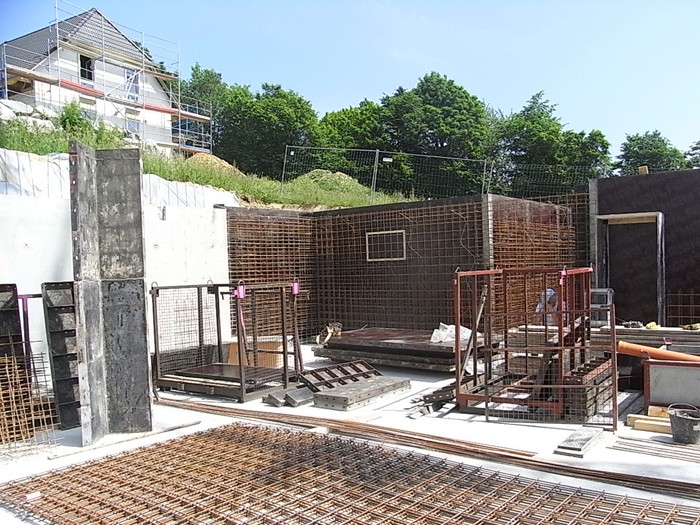

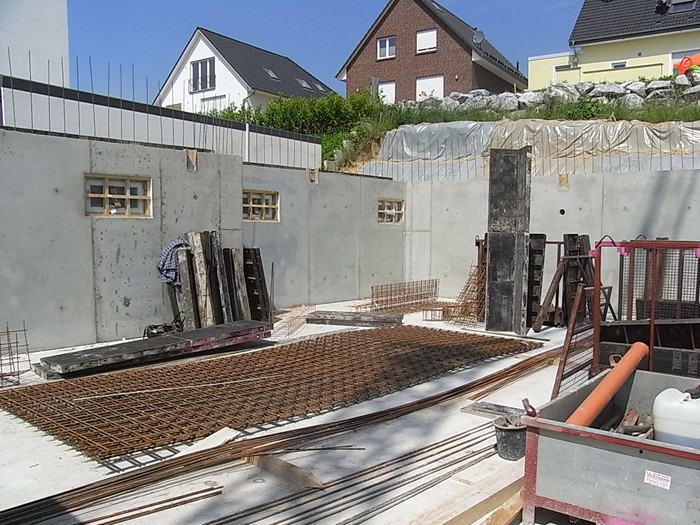

Fundamente und Entwässerungsleitungen werden erstellt. 11.05.2012

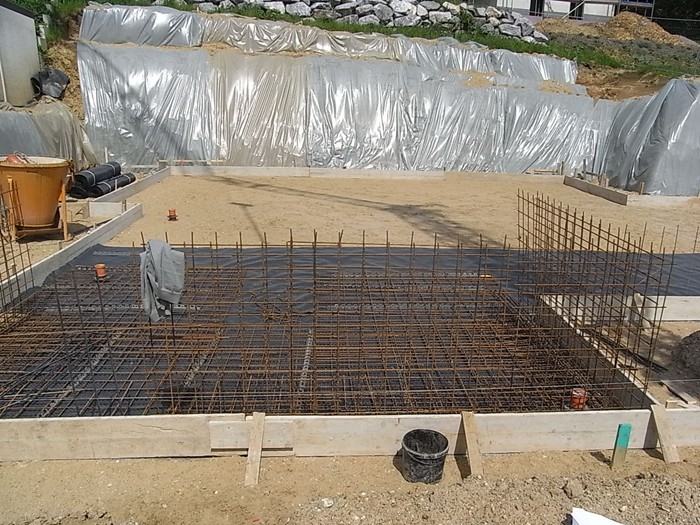

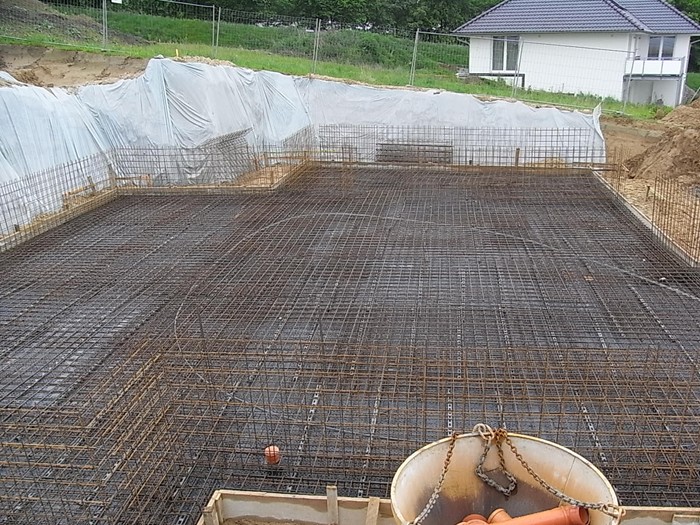

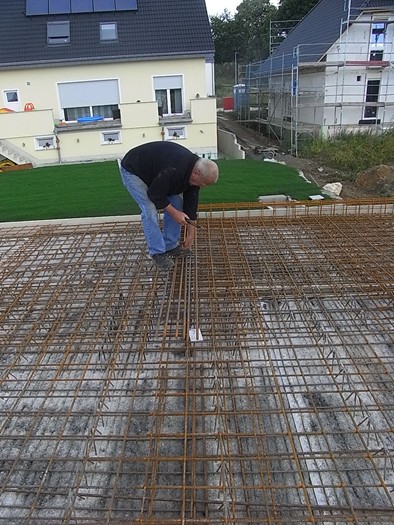

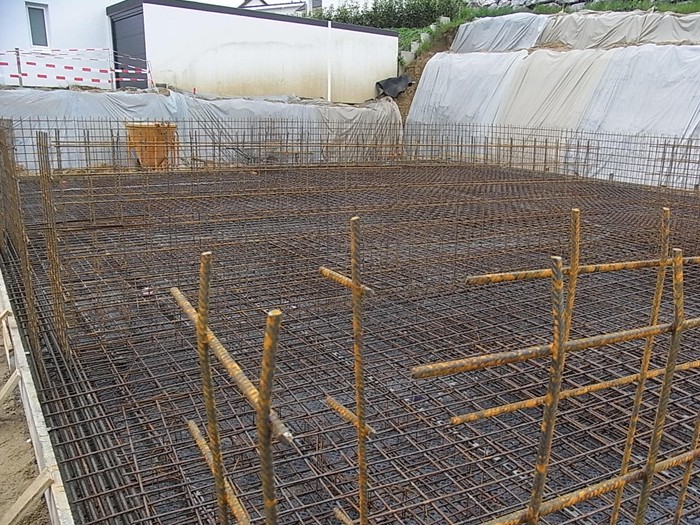

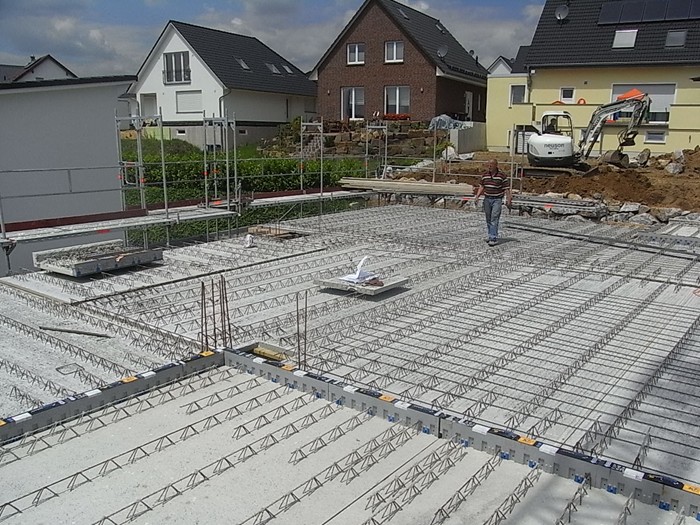

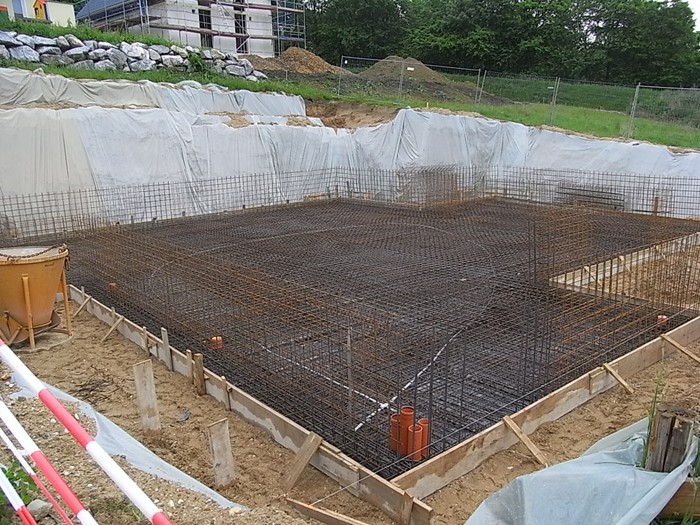

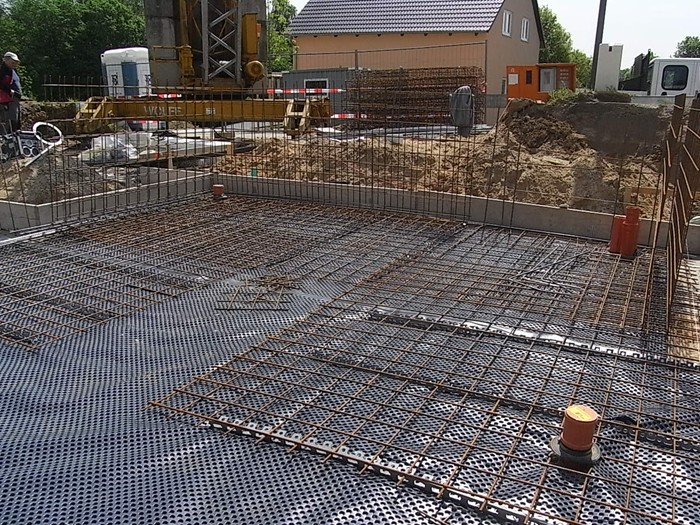

Die Bewehrung der Bodenplatte wird verlegt. 14.05.2012

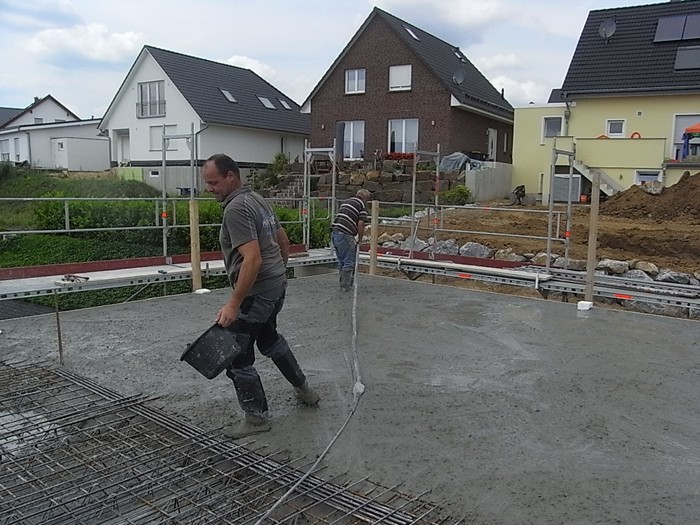

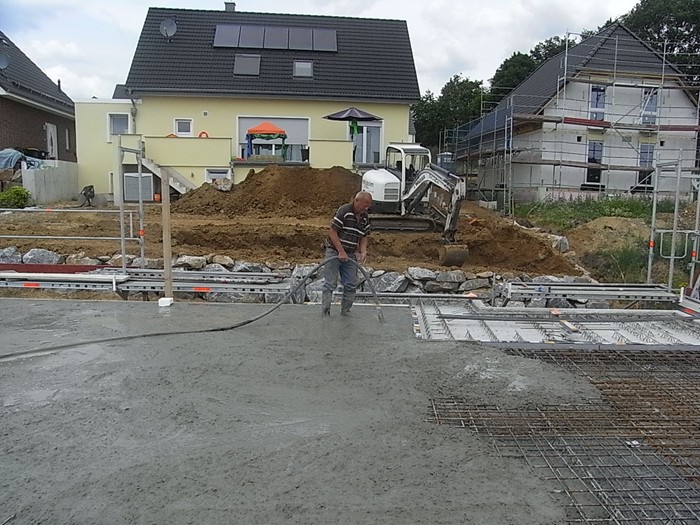

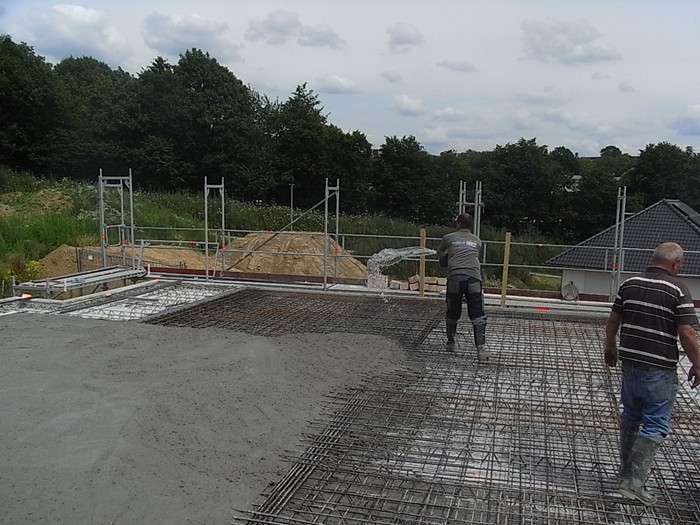

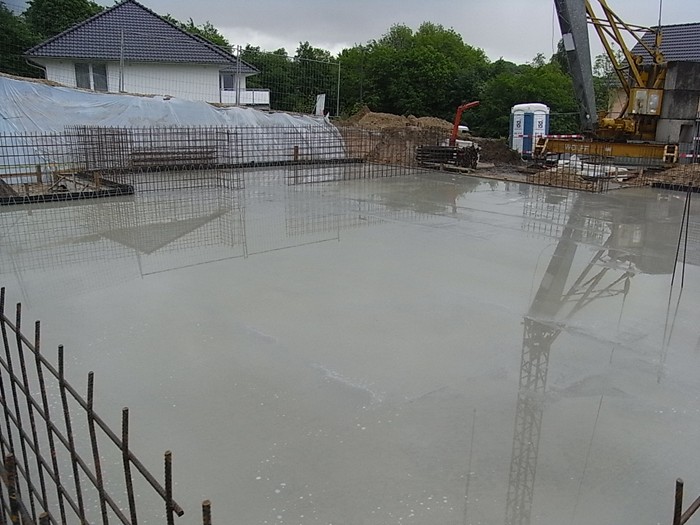

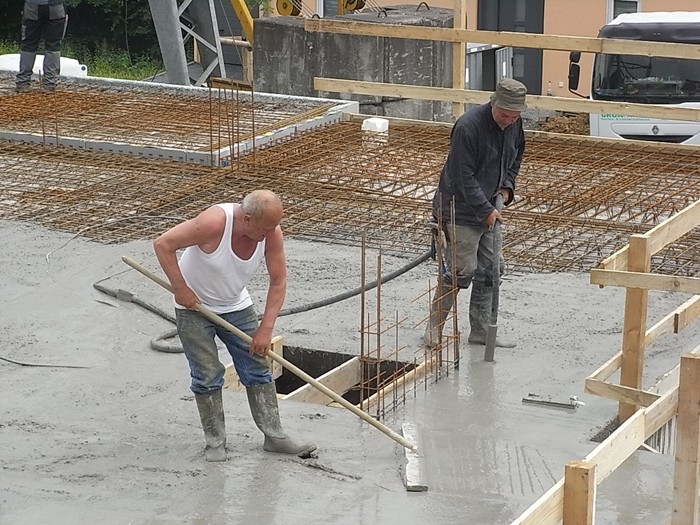

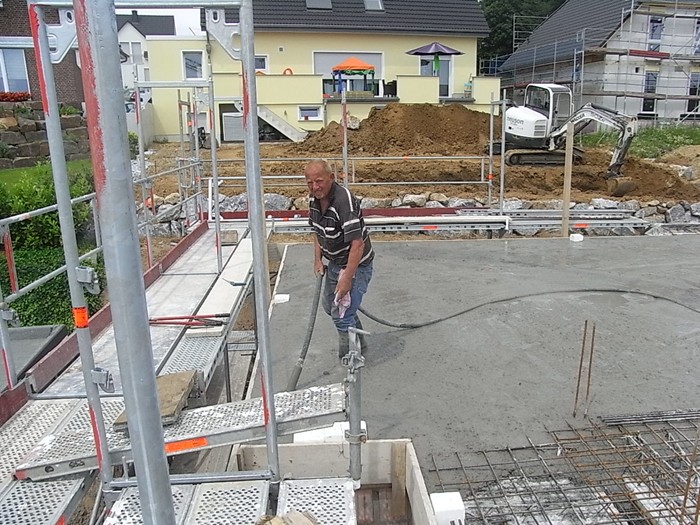

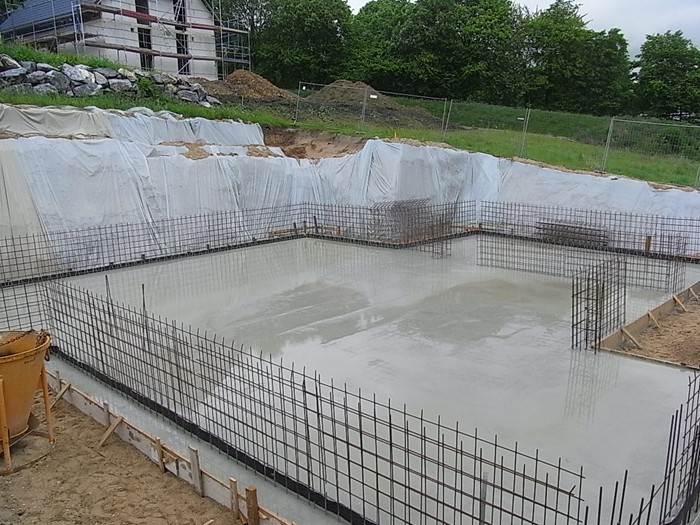

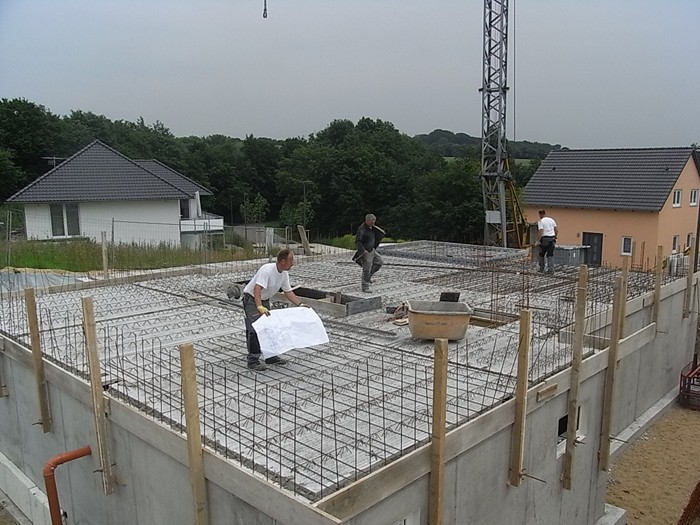

Die Bodenplatte kann betoniert werden. 15.05.2012
Die Bodenplatte wurde betoniert. 16.05.2012

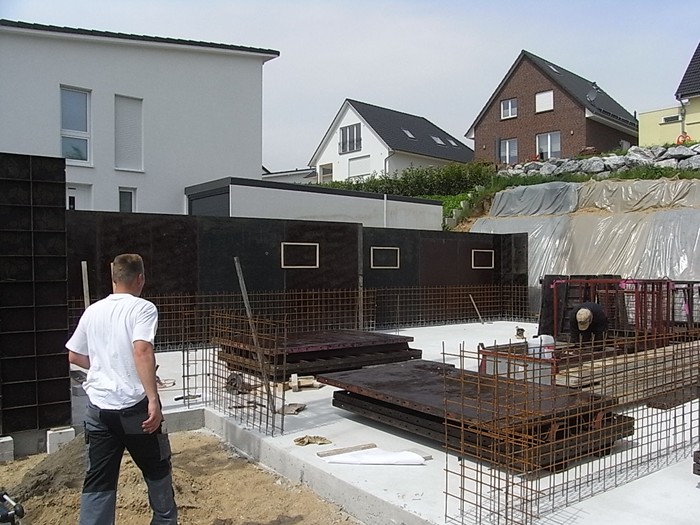

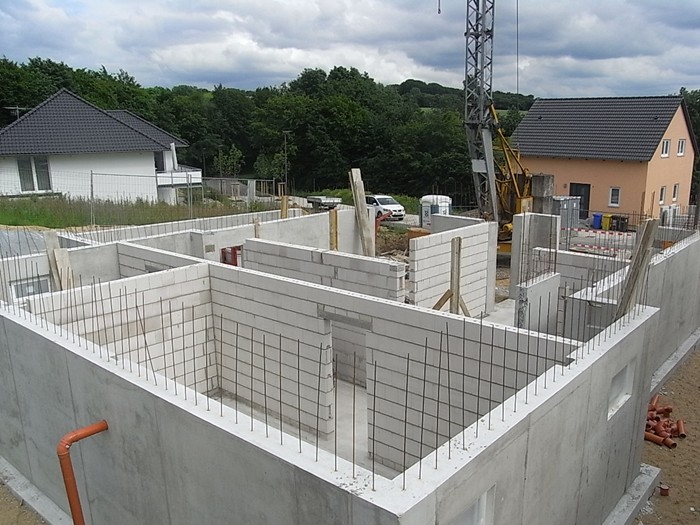

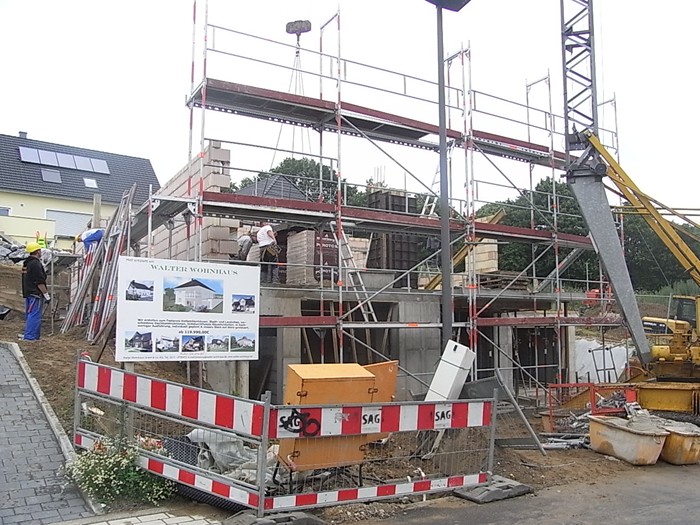

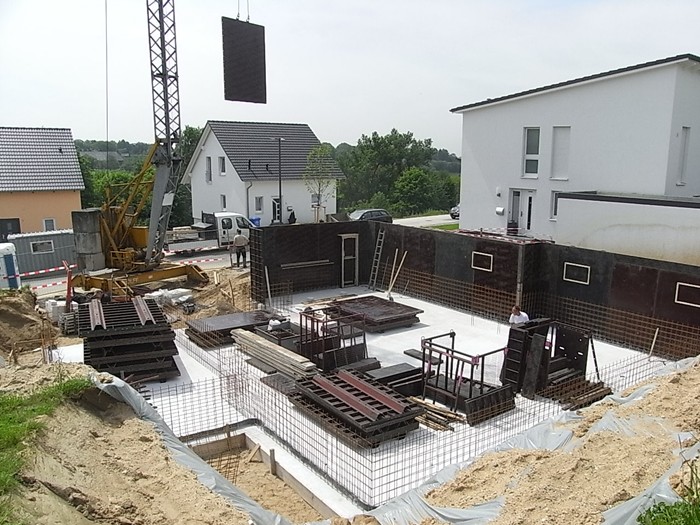

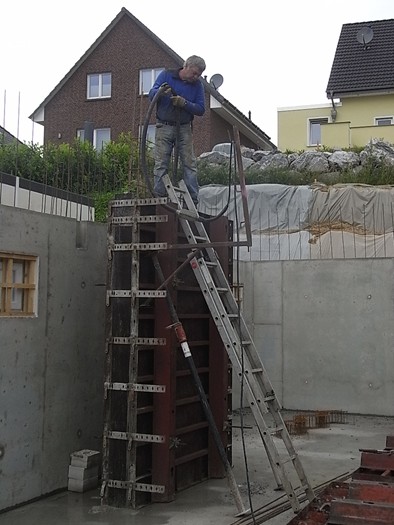

Die Wände der "Weißen Wanne" werden gestellt. 21.05.2012
Die Bewehrung wird eingebaut. 23.05.2012
Der zweite Teil wird aufgebaut. 29.05.2012
Die weitere Bewehrung wird eingebaut. 30.05.2012
Die restlichen Betonwände werden betoniert. 01.06.2012

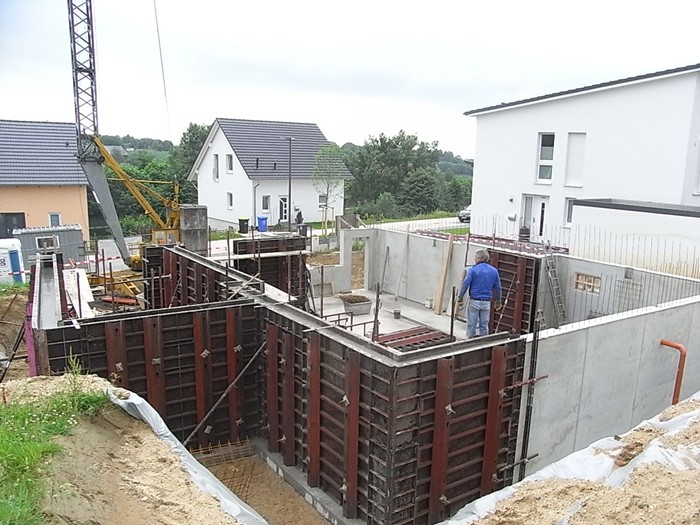

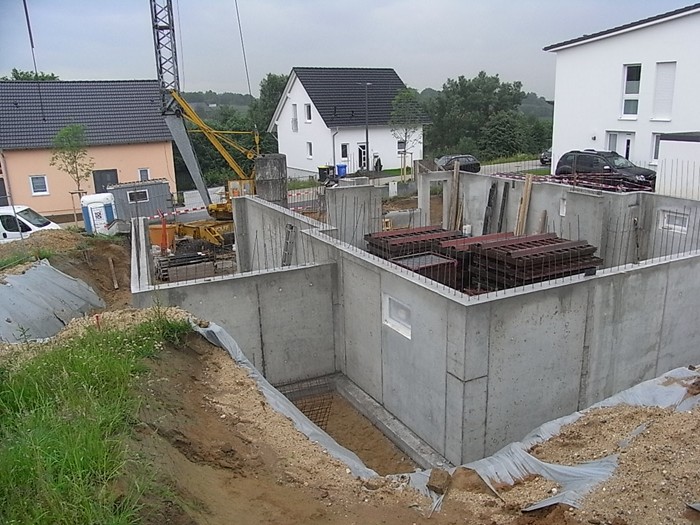

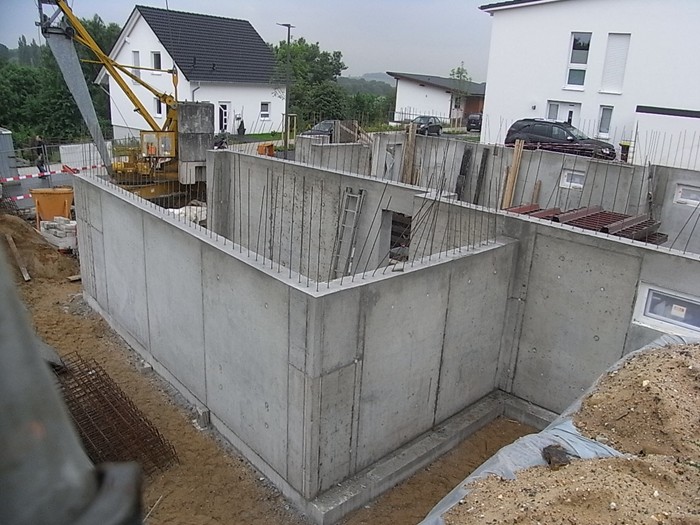

Die "Weiße Wanne" ist fertig gestellt. 04.06.2012

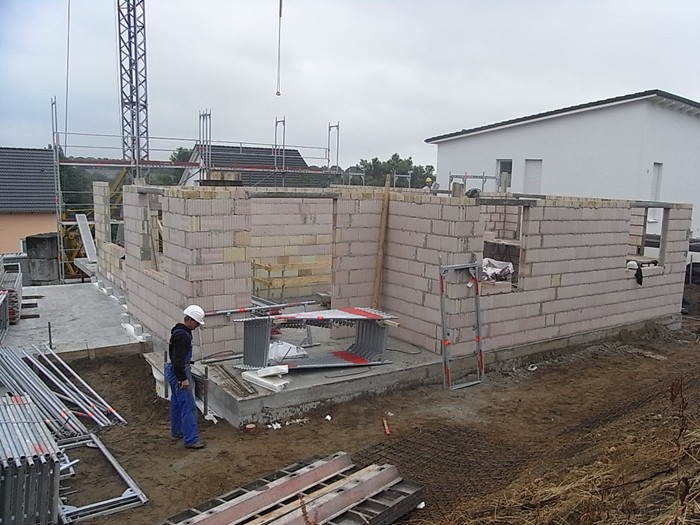

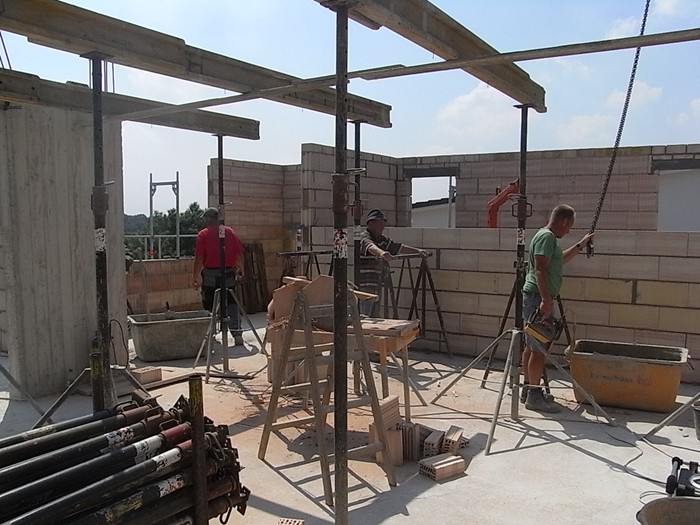

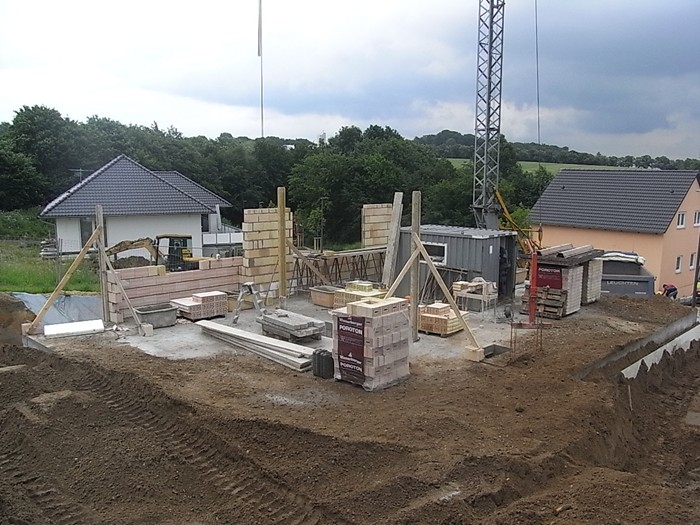

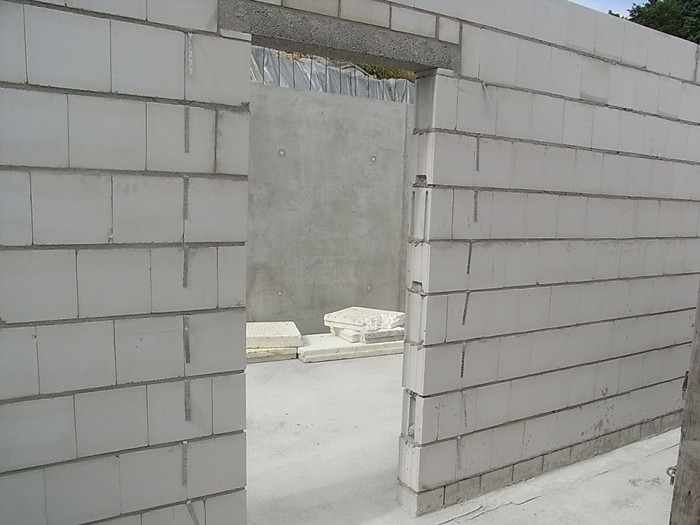

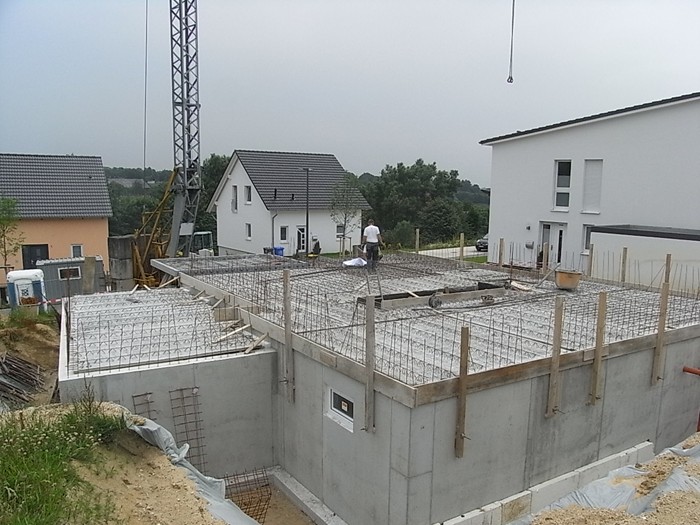

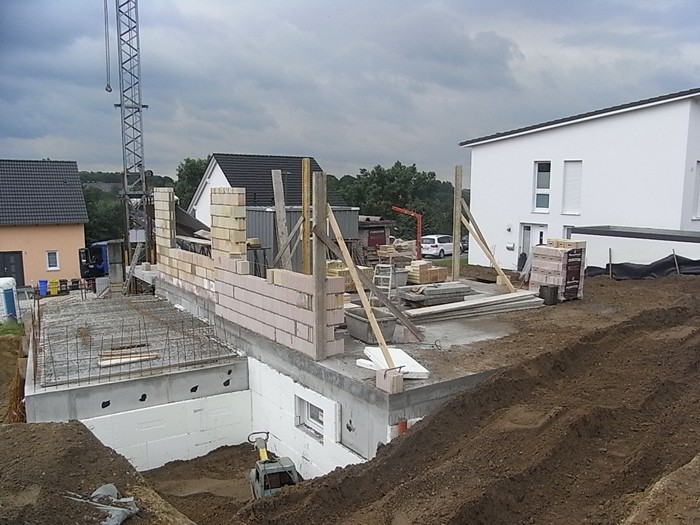

Das Kellerinnenmauerwerk wurde erstellt. 11.06.2012

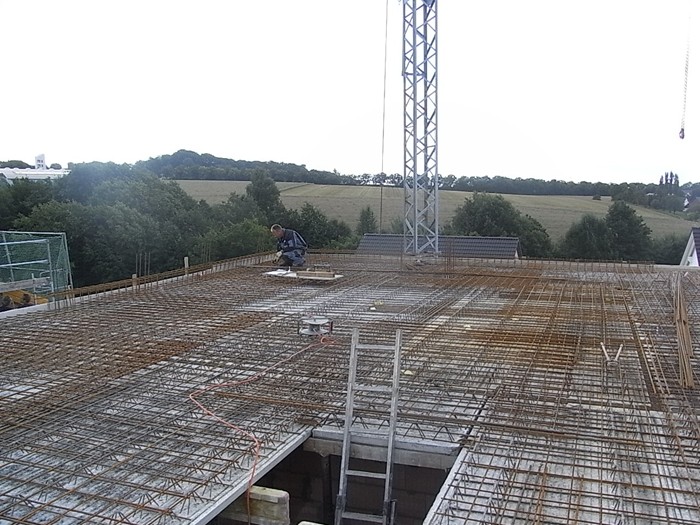

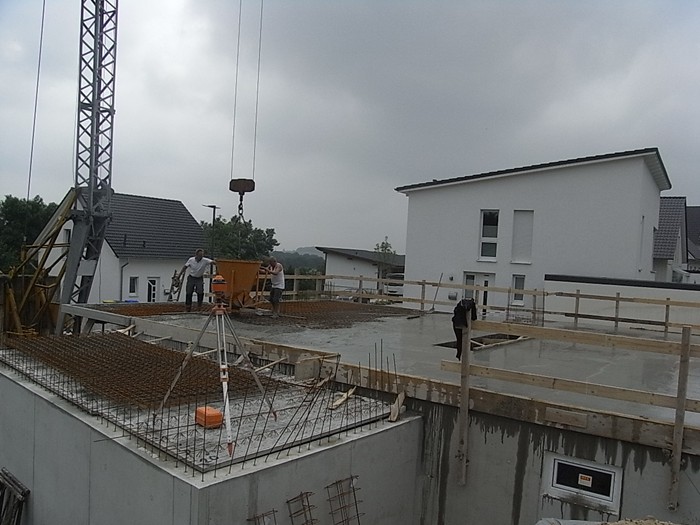

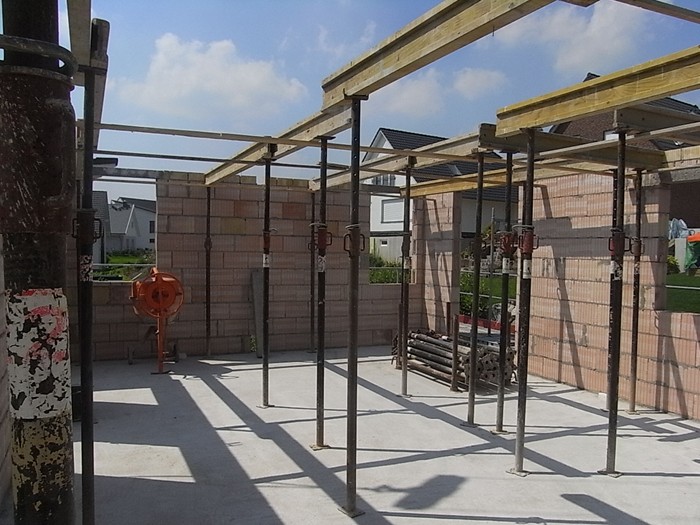

Die Kellerdecke wird betoniert. 20.06.2012
Die Arbeitsräume werden verfüllt. 21.06.2012
Die

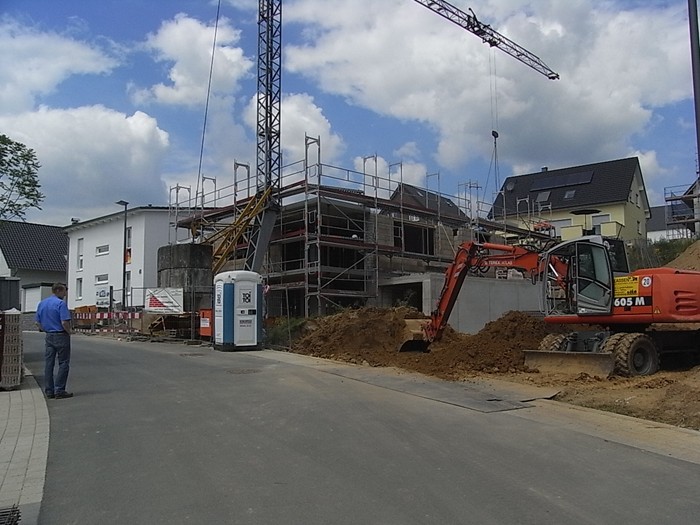

Arbeitsraumverfüllung wird fertig gestellt,
Erdgeschossmauerwerk begonnen.
25.06.2012

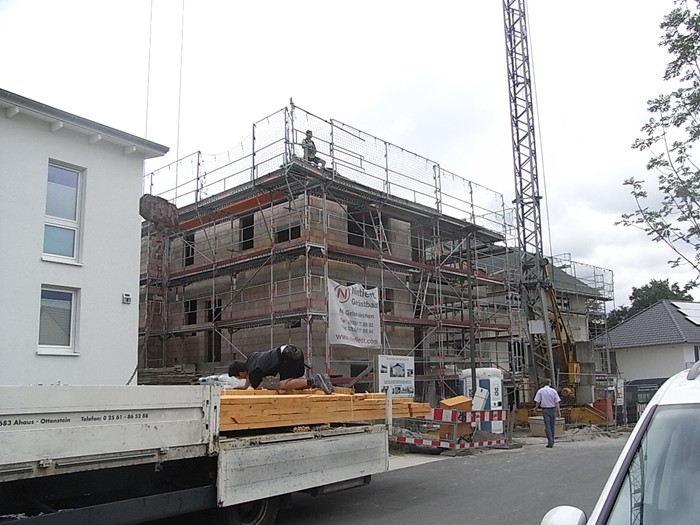

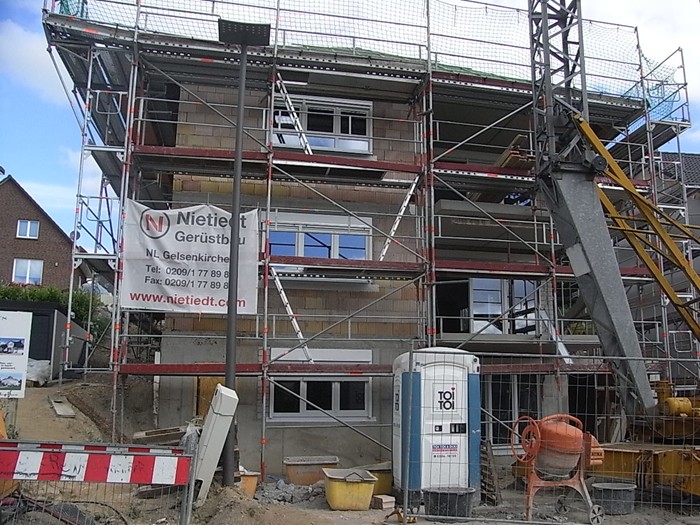

Gerüst wird gestellt, Erdgeschossmauerwerk fortgeführt. 27.06.2012

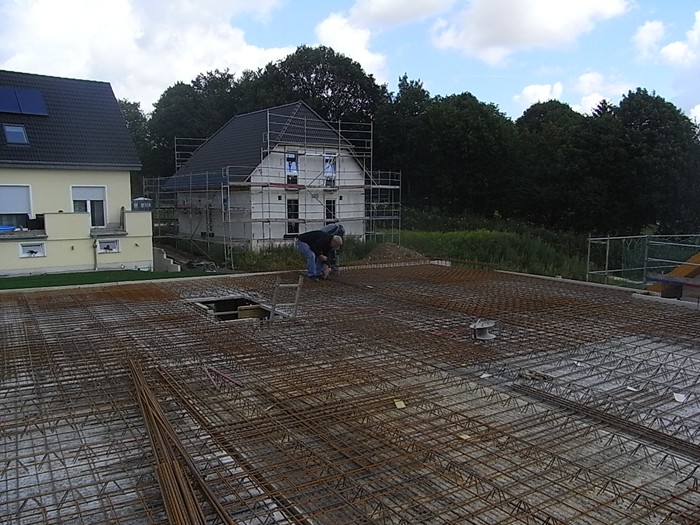

Erdgeschossdecke wird zum Betonieren vorbereitet. 03.07.2012

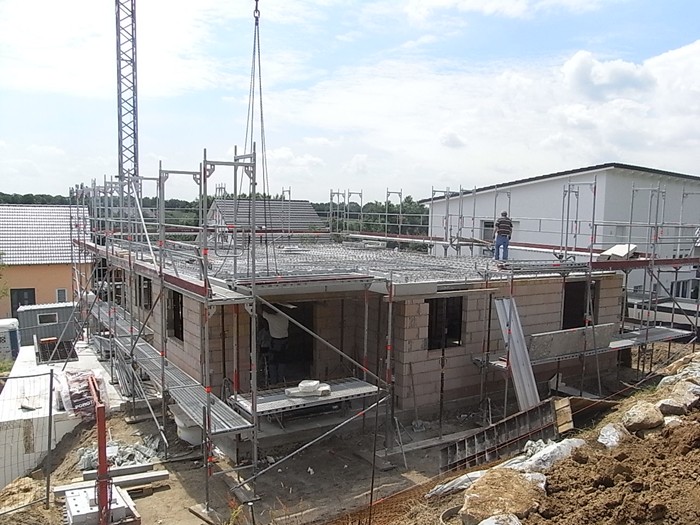

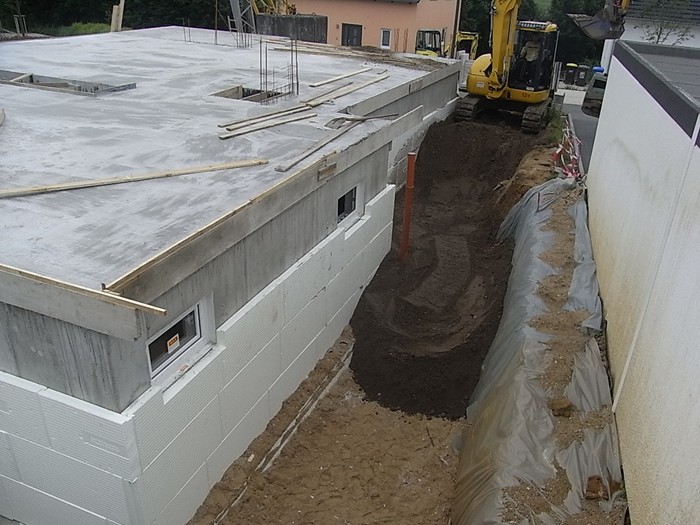

Die Erdgeschossdecke wird betoniert. 04.07.2012

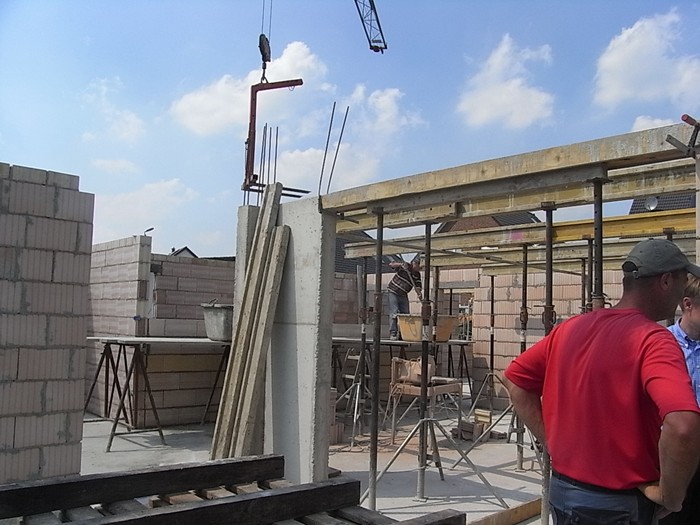

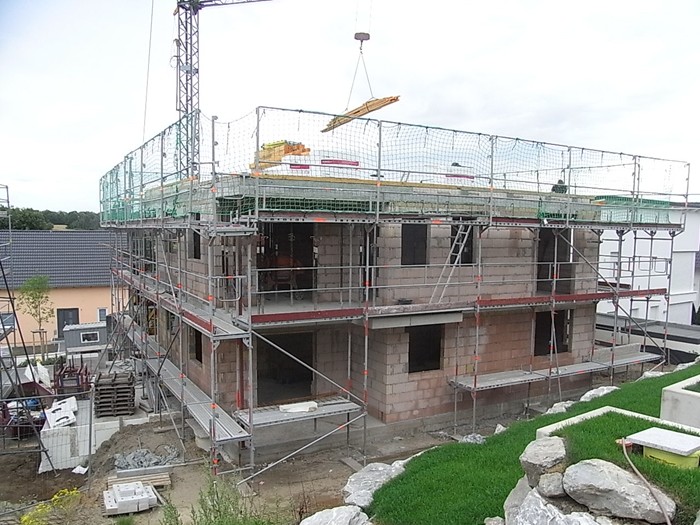

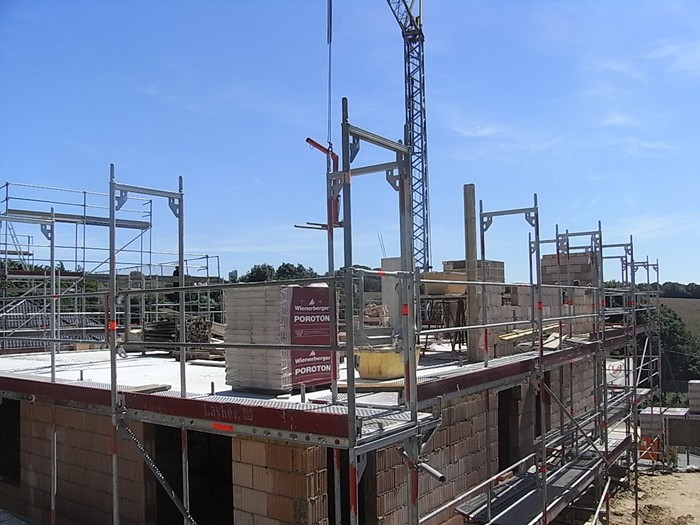

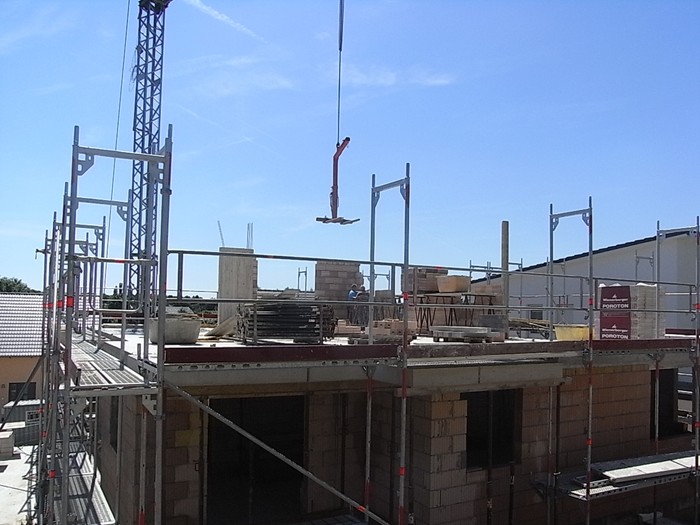

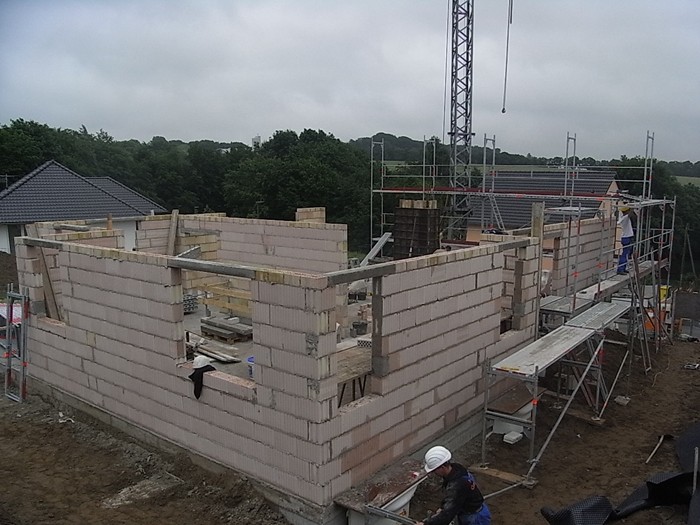

Das Obergeschossmauerwerk wird erstellt. 09.07.2012

Der Urlaub ist zu Ende. 23.07.2012
Geschossmauerwerk fertig. 26.07.2012
Obergeschossdecke wird heute noch betoniert. 30.07.2012

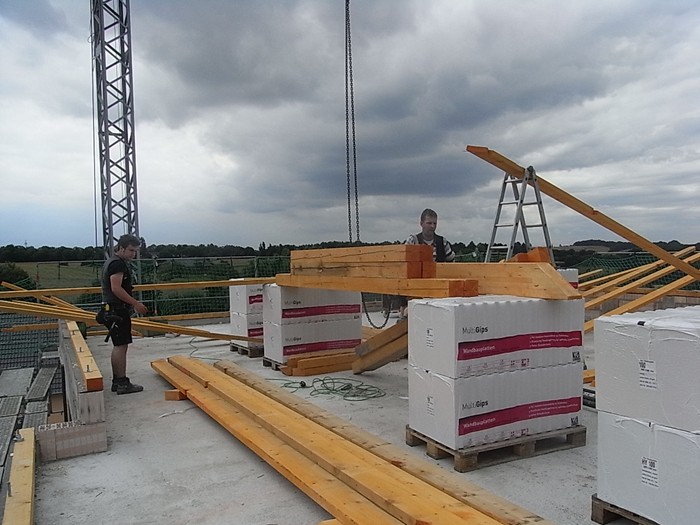

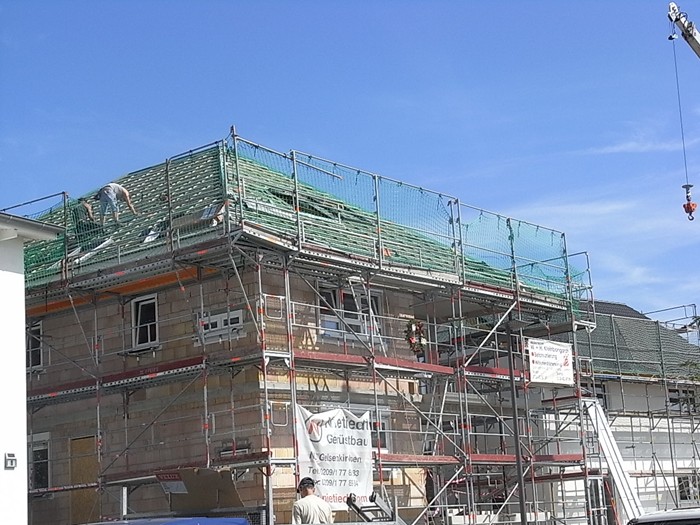

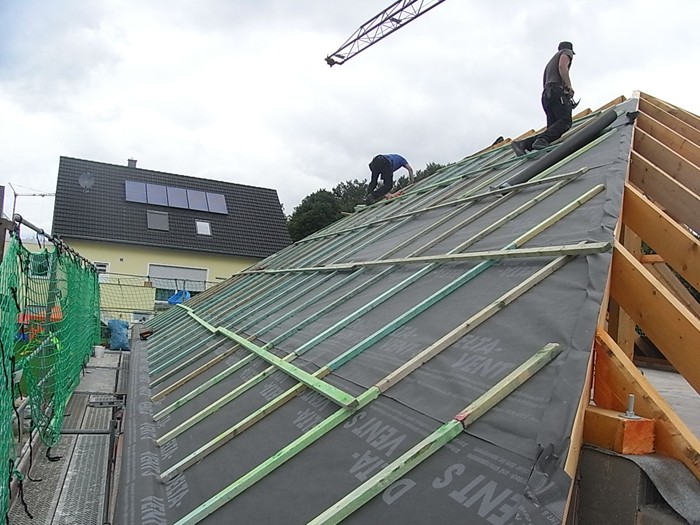

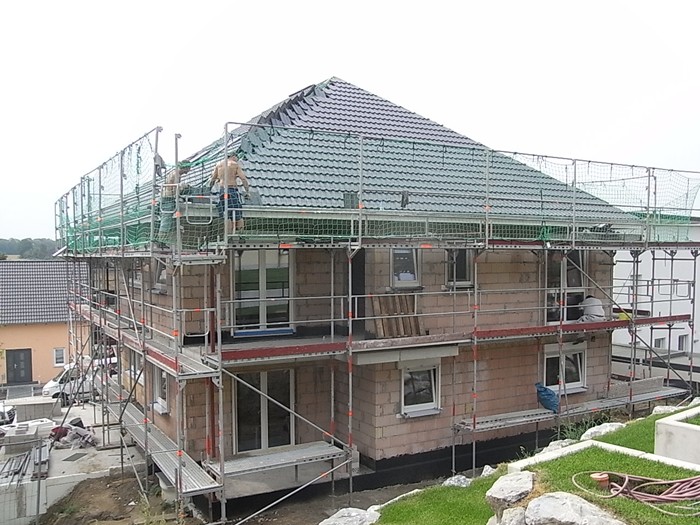

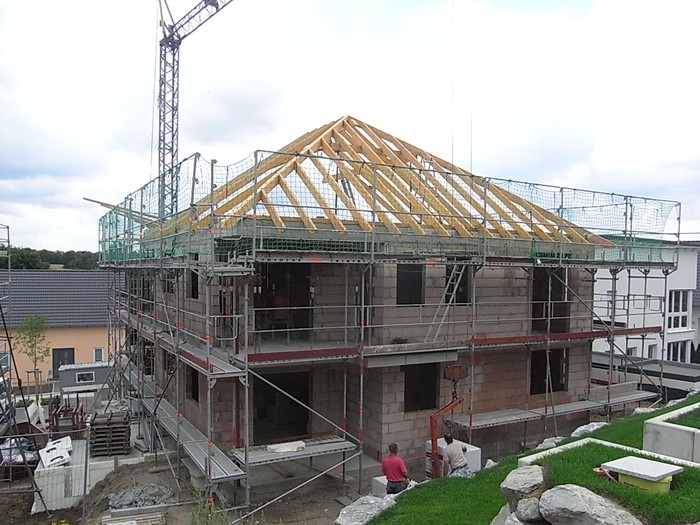

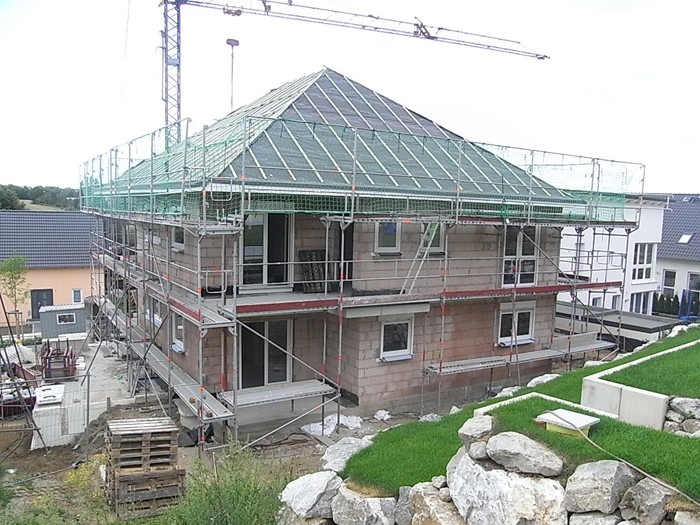

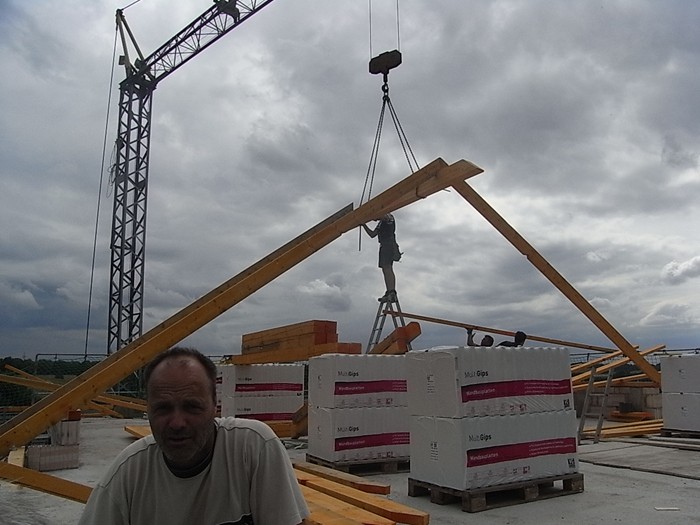

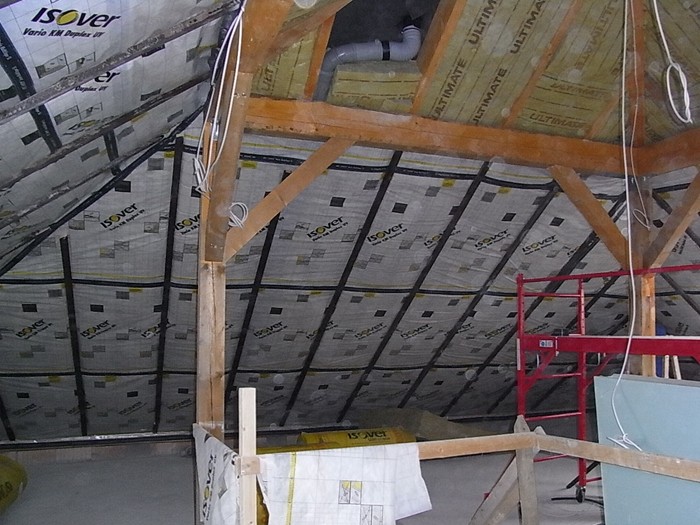

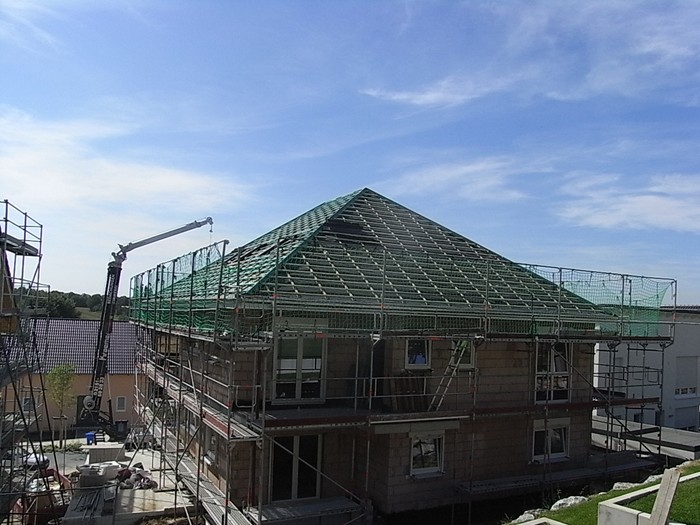

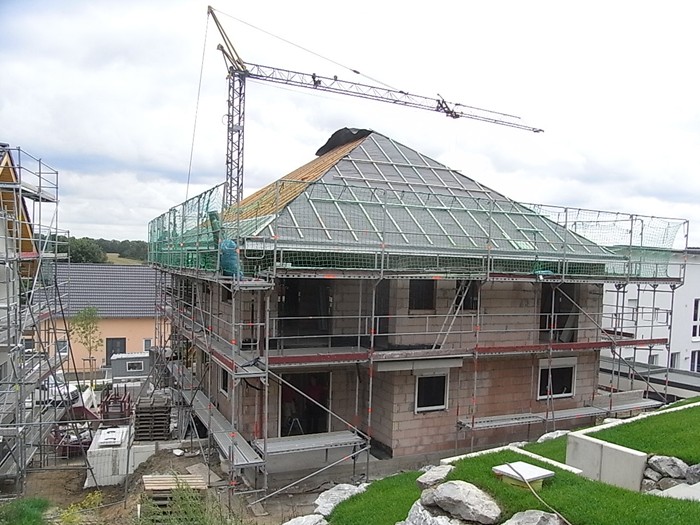

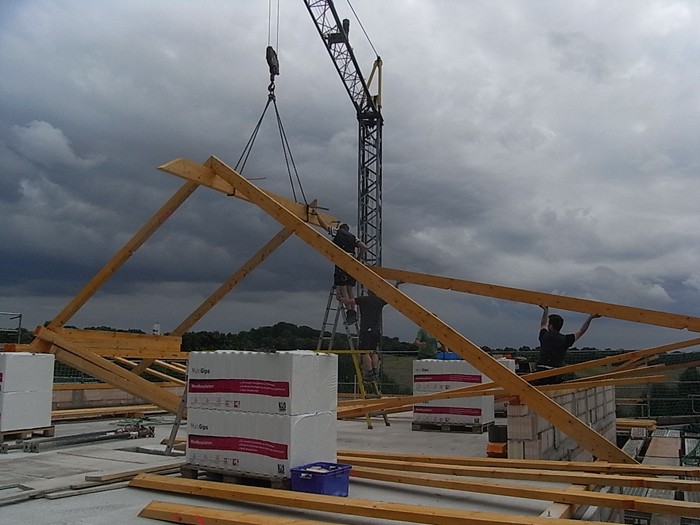

Dachstuhl wird aufgestellt. 02.08.2012

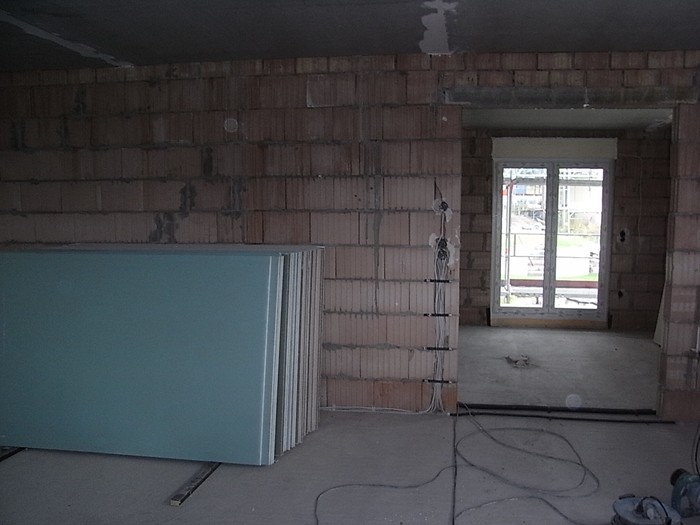

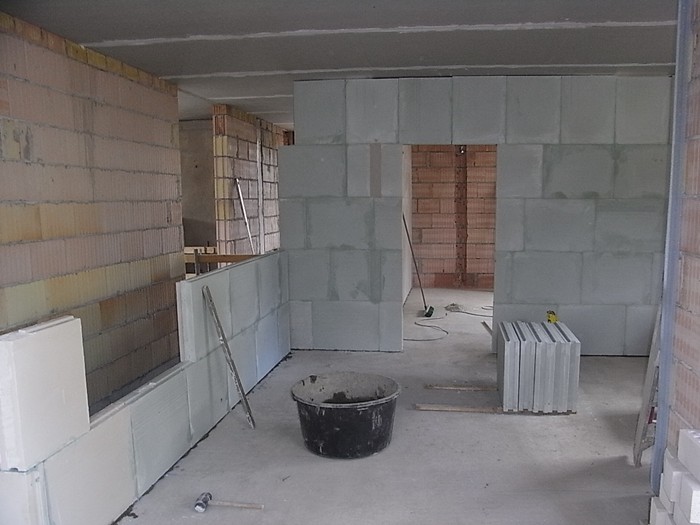

Innenausbau begonnen. 03.08.2012

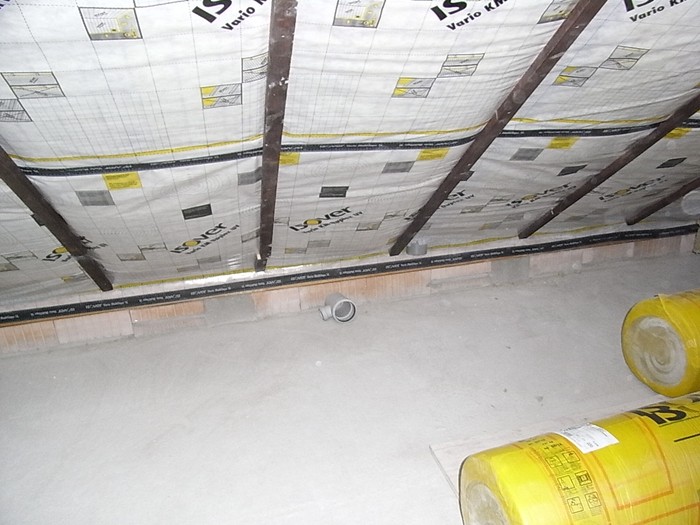

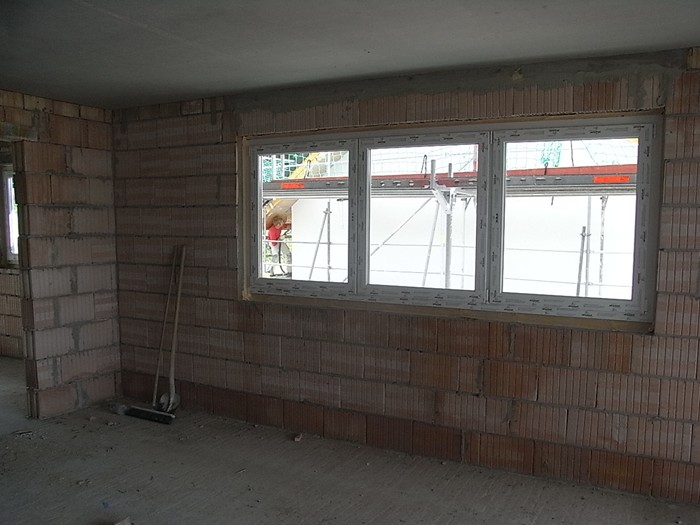

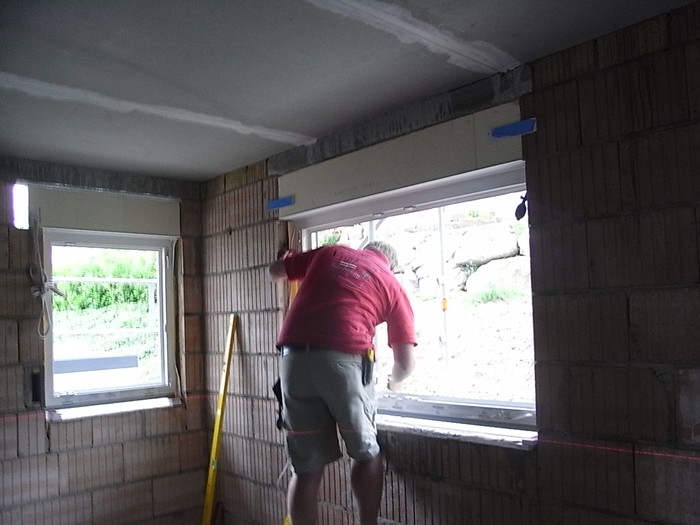

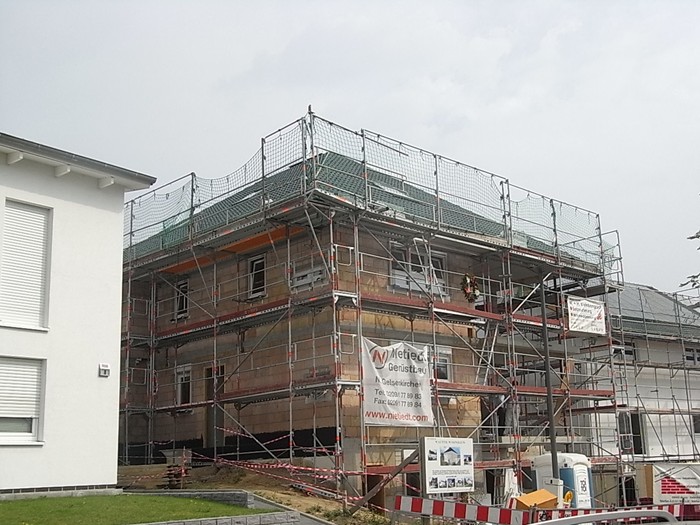

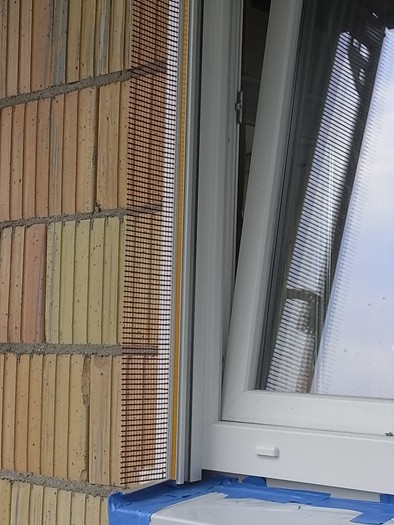

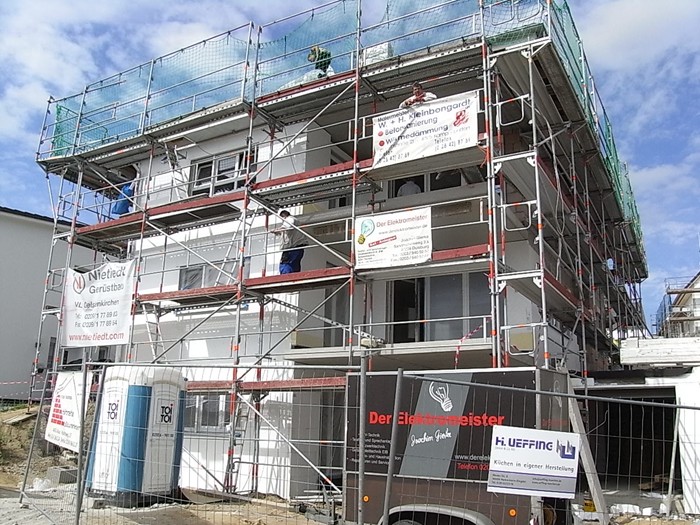

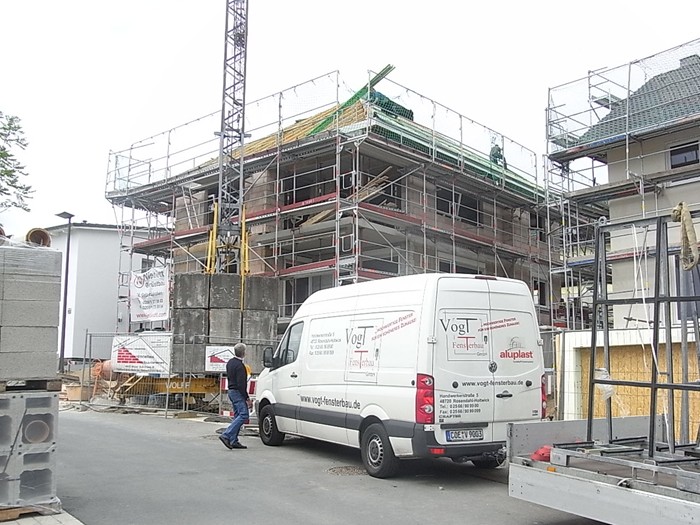

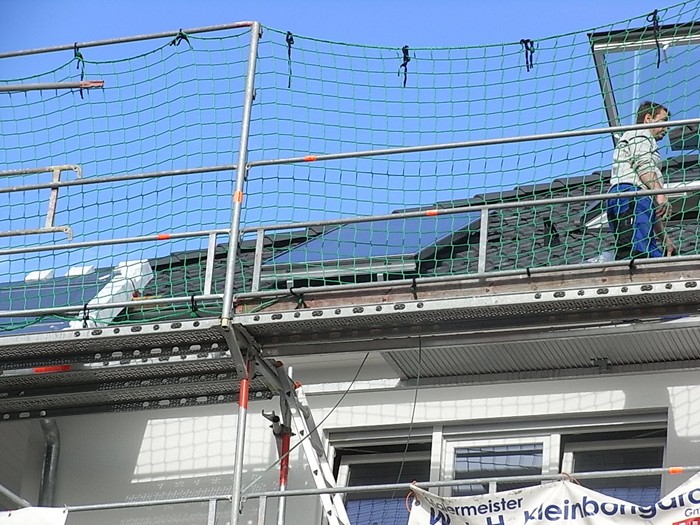

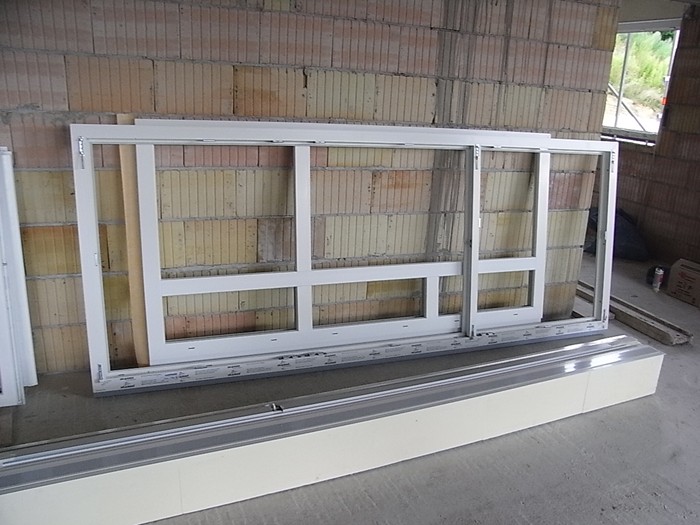

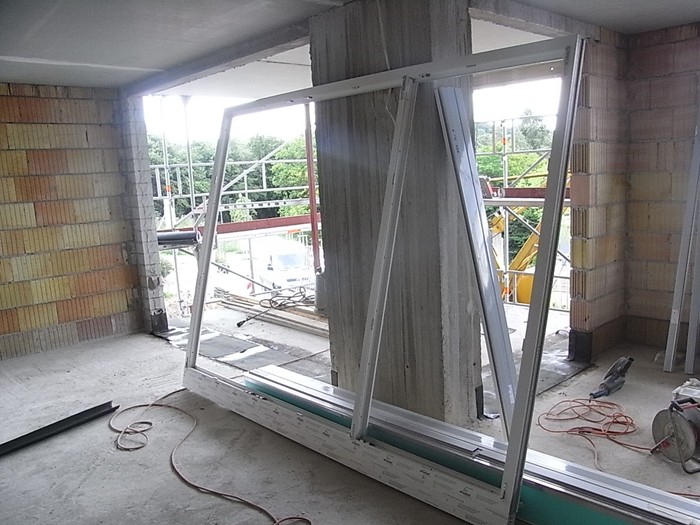

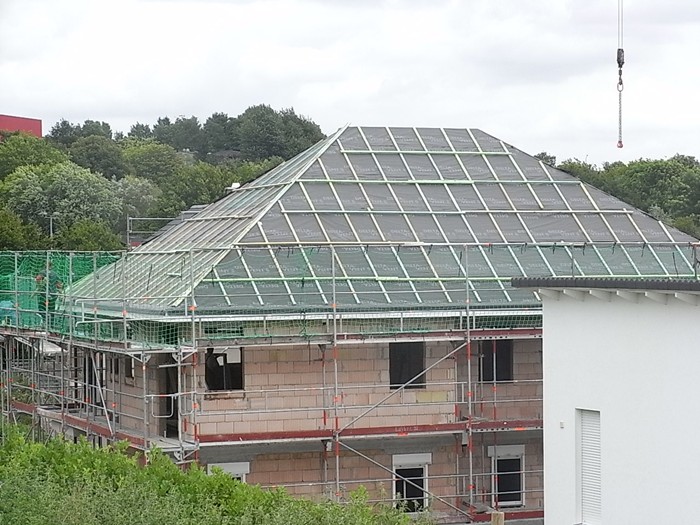

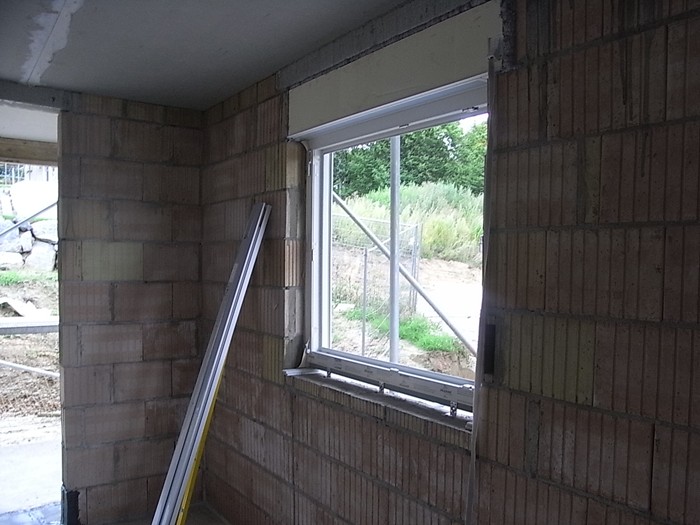

Dachfolie wird gespannt, Fenster eingebaut. 07.08.2012

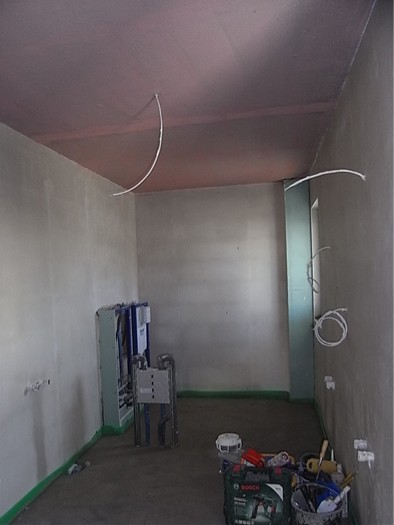

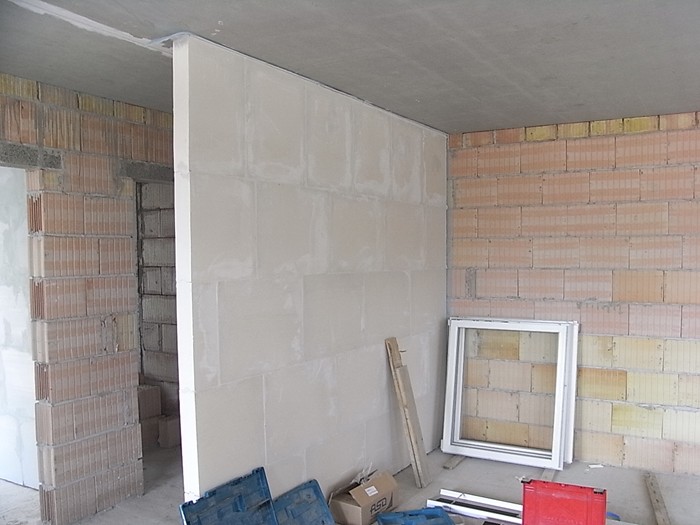

Innenausbau wird abgeschlossen. 08.08.2012

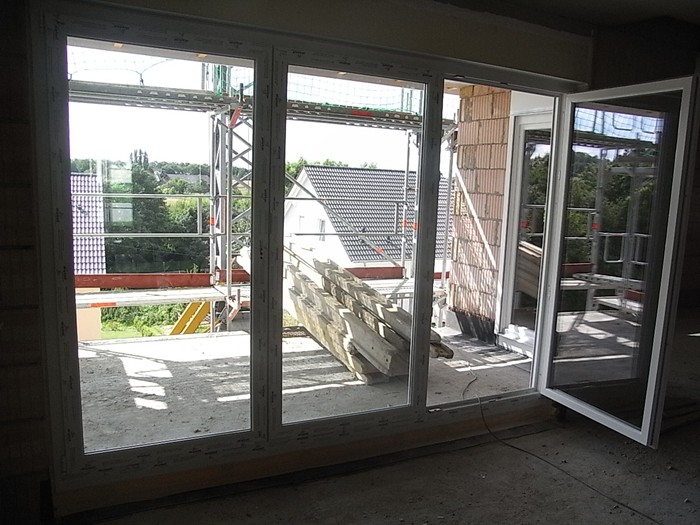

Fenster sind eingebaut.
Das Richtfest wurde gefeiert. 11.08.2012
Auf einer sauberen Baustelle kann man auch seine Pause machen. 14.08.2012

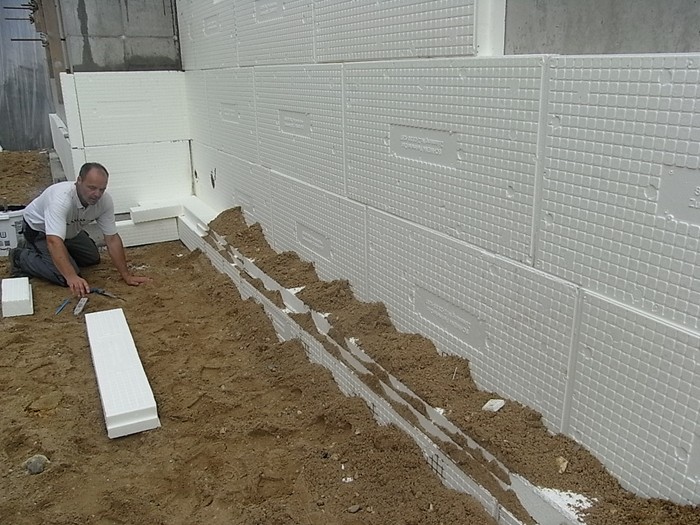

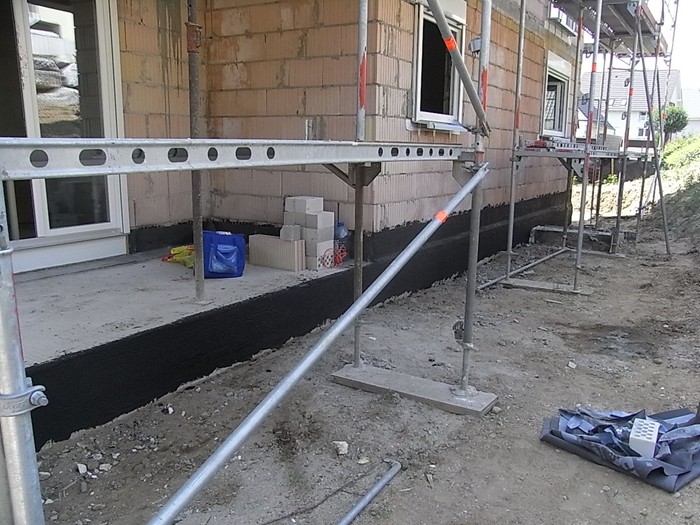

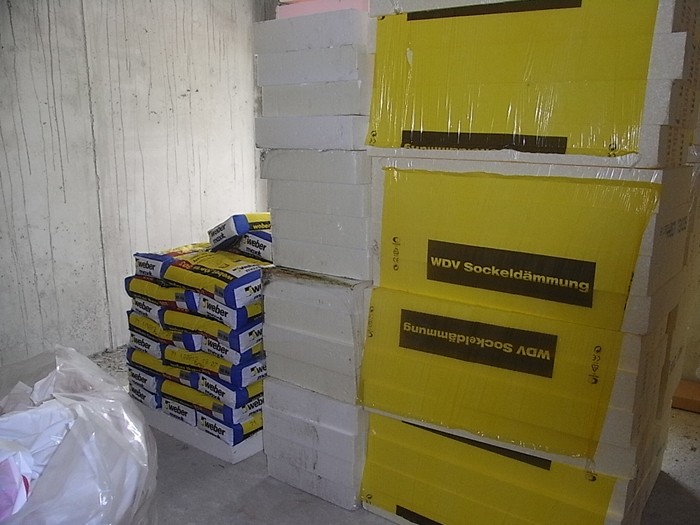

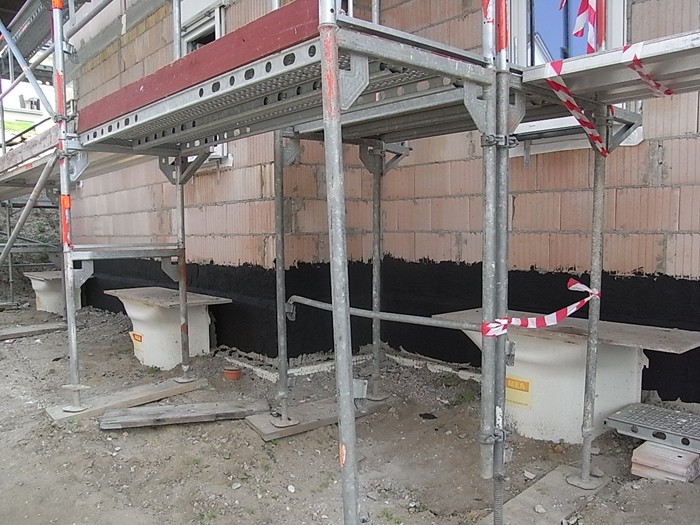

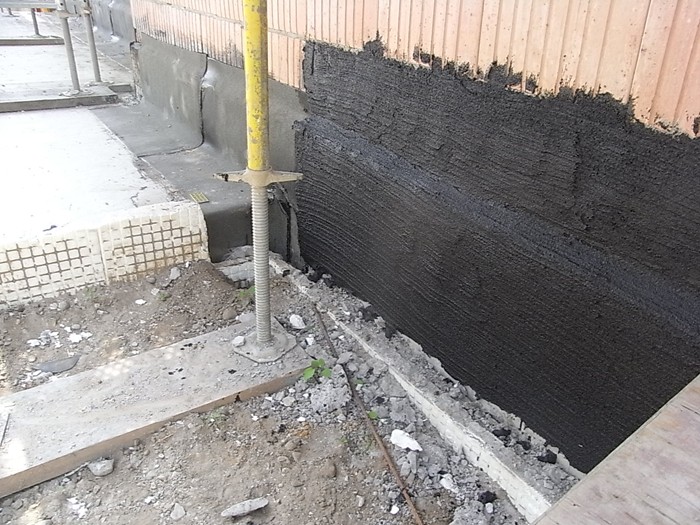

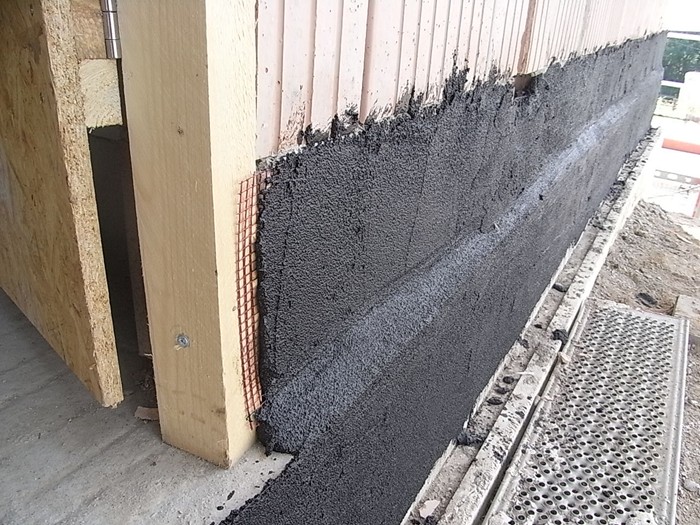

Sockelabdichtung aufgebracht. 14.08.2012

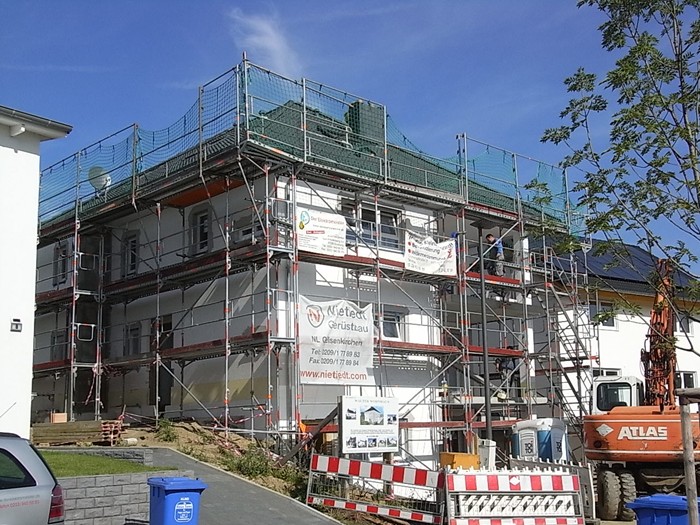

Dachlattung fertig gestellt, Material für den Außenputz angeliefert. 17.08.2012
Dach eingedeckt, Sanitärrohinstallationen begonnen. 21.08.2012

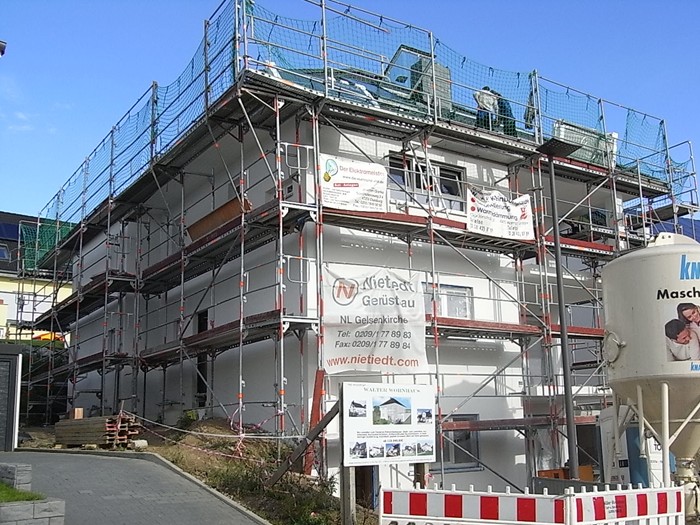

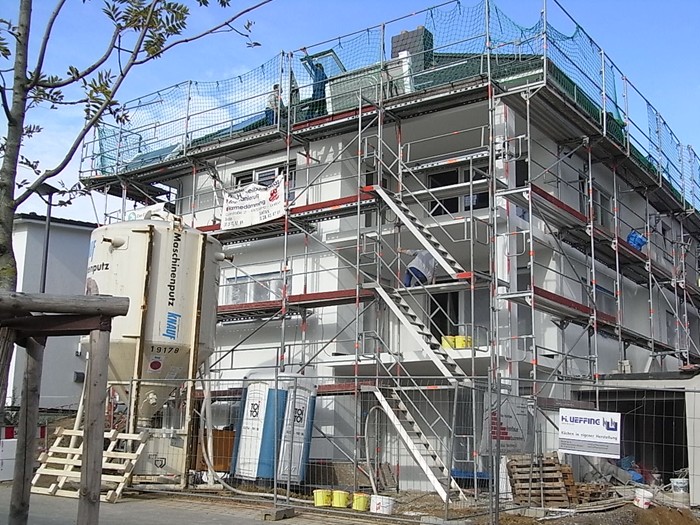

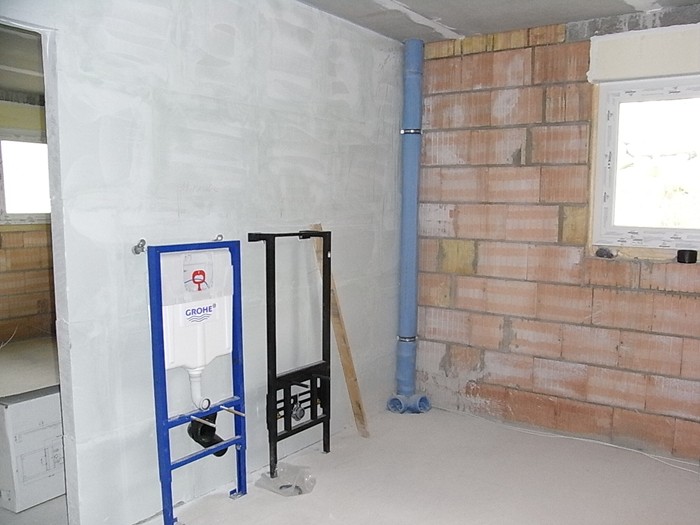

Innenausbau und Außenputz gehen voran. 17.09.2012

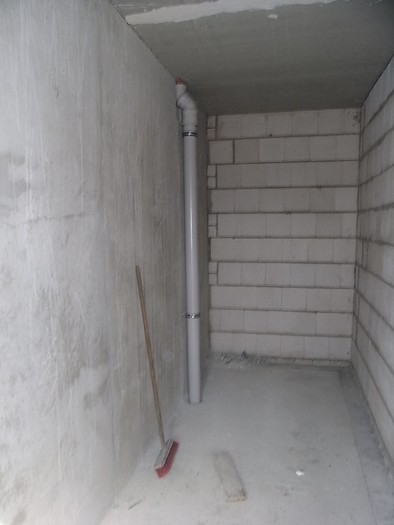

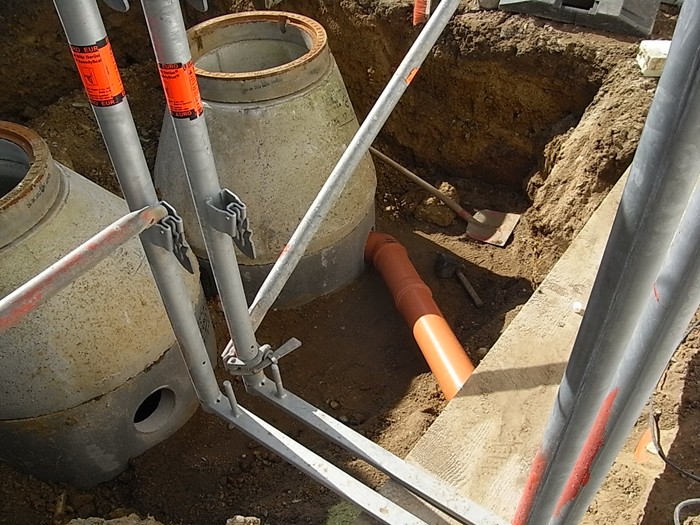

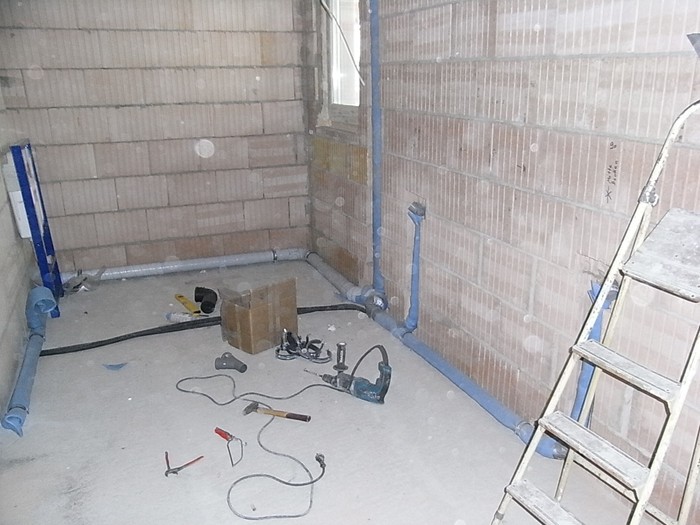

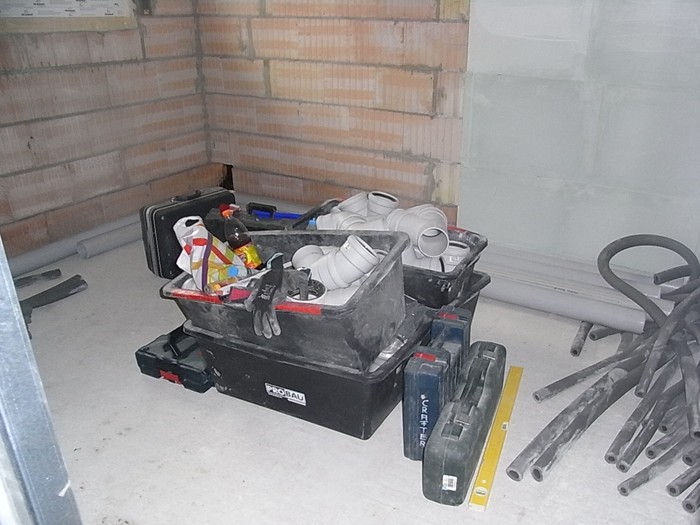

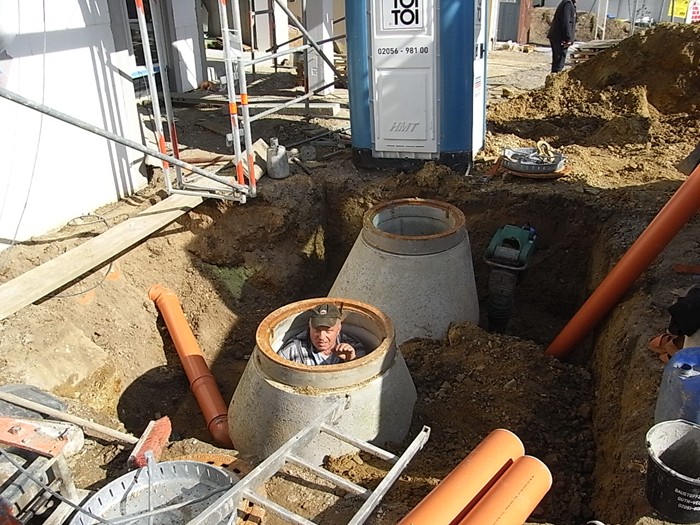

Entwässerungsanschlüsse werden verlegt. 01.10.2012

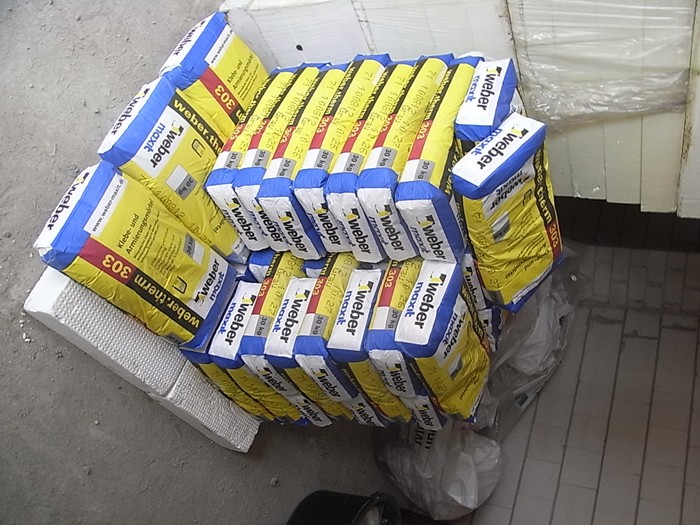

Außenputz fertig gestellt, Innenputz begonnen, Solaranlage montiert. 18.10.2012

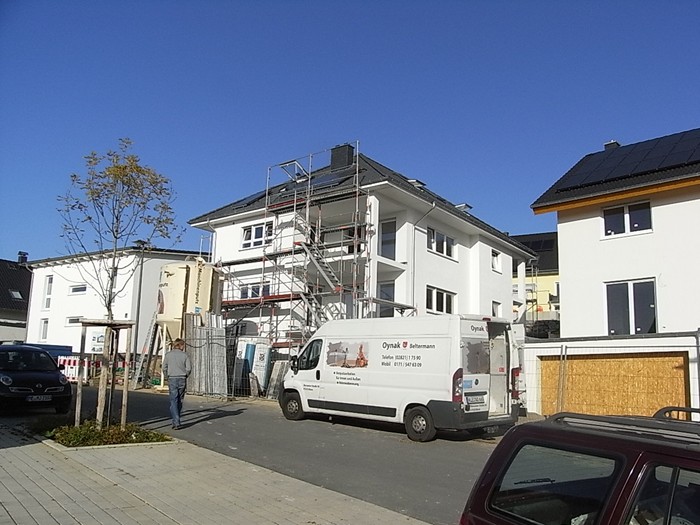

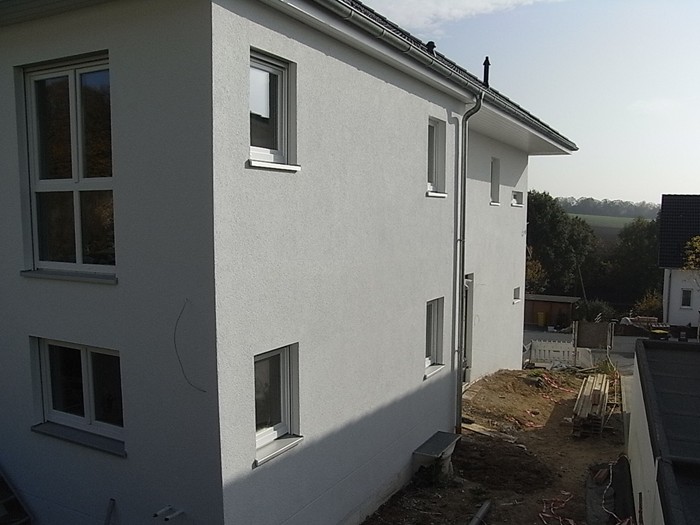

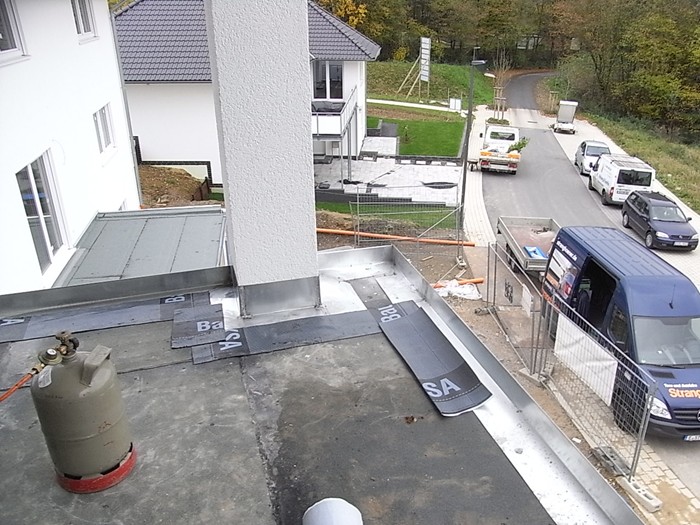

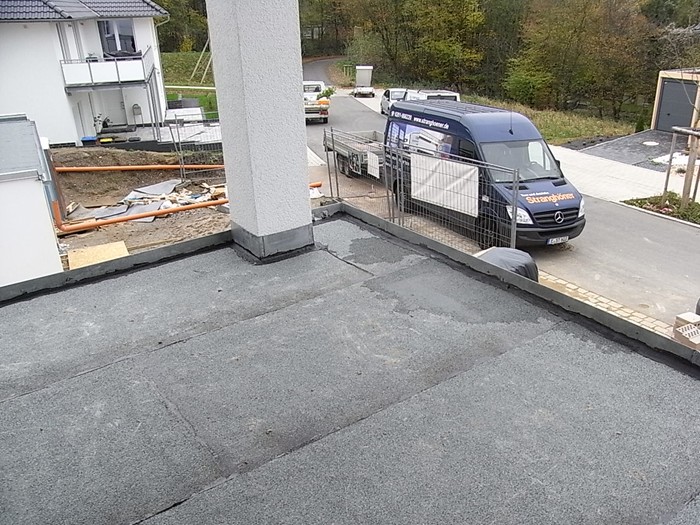

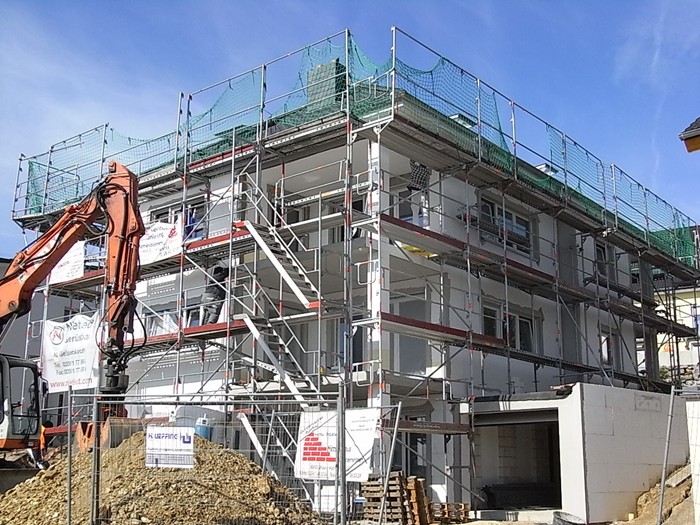

Außengerüst wird entfernt. 22.10.2012

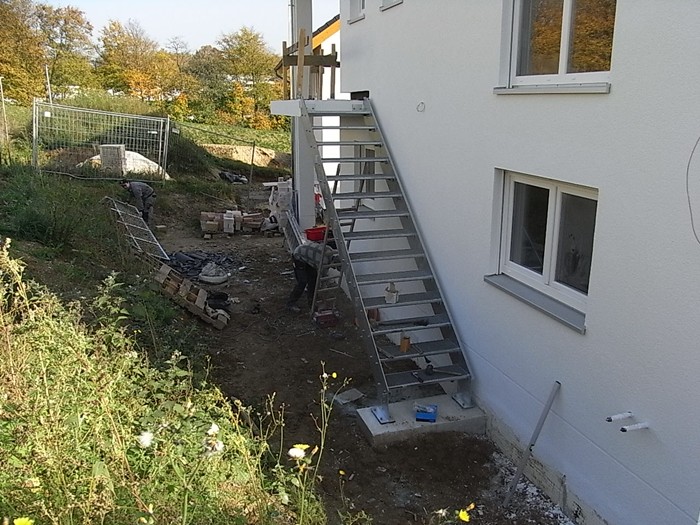

Außentreppe montiert. 23.10.2012

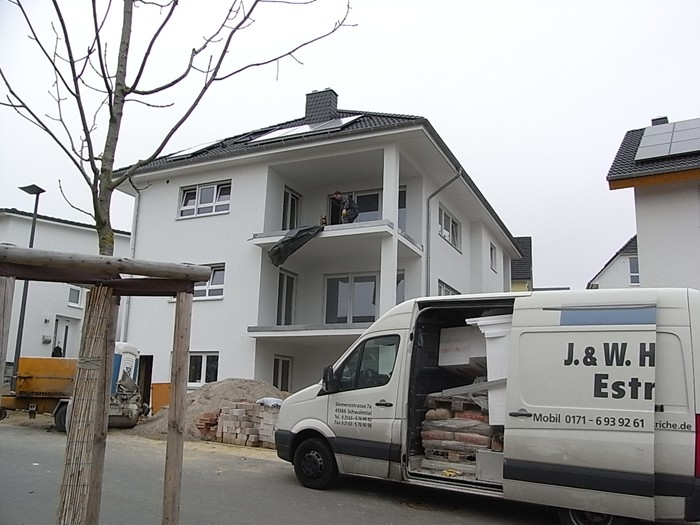

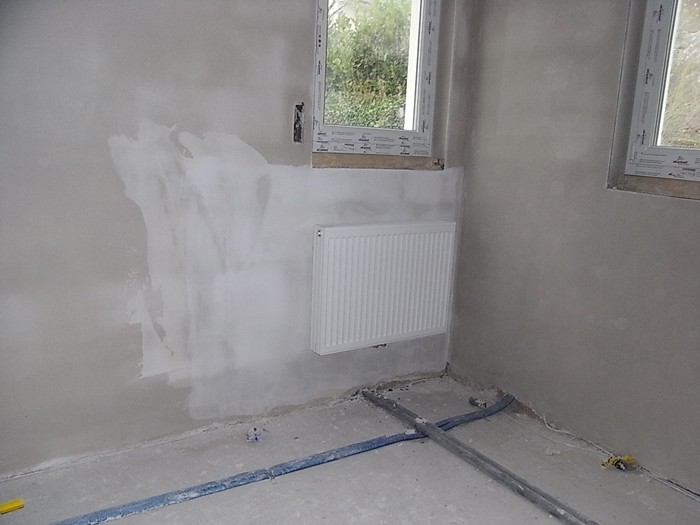

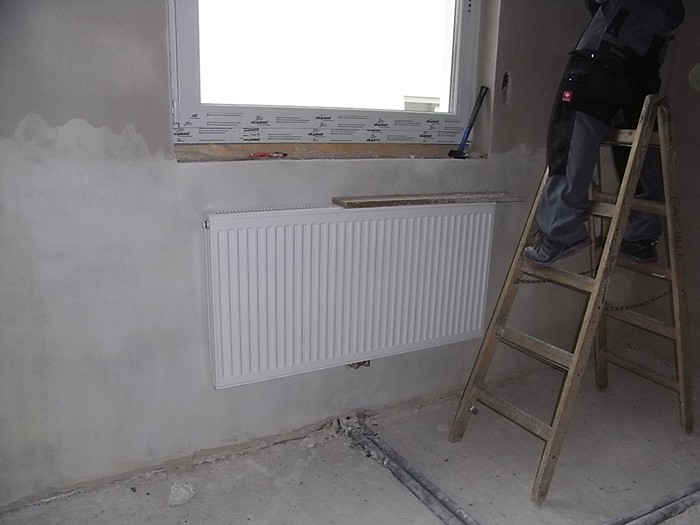

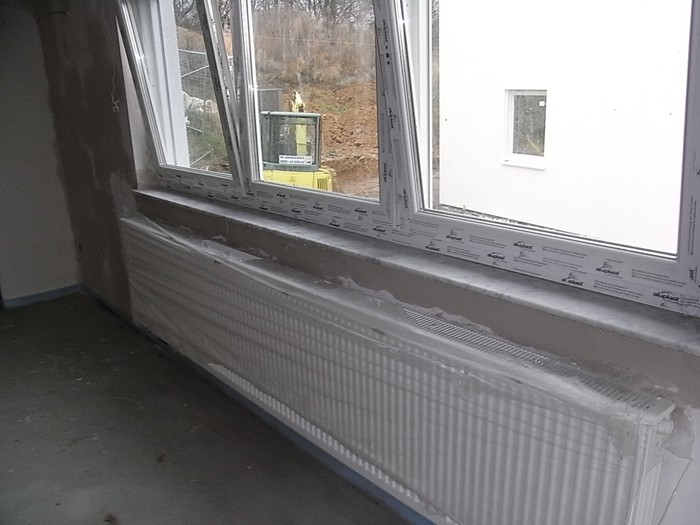

Innenputz fertig gestellt, Heizkörper montiert. 05.11.2012

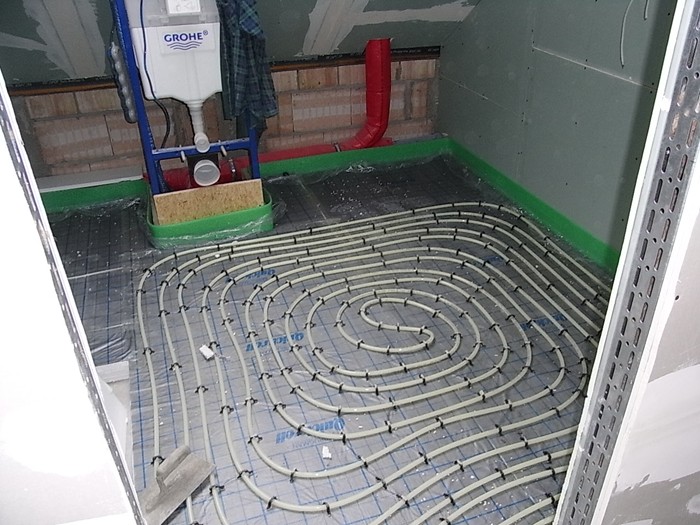

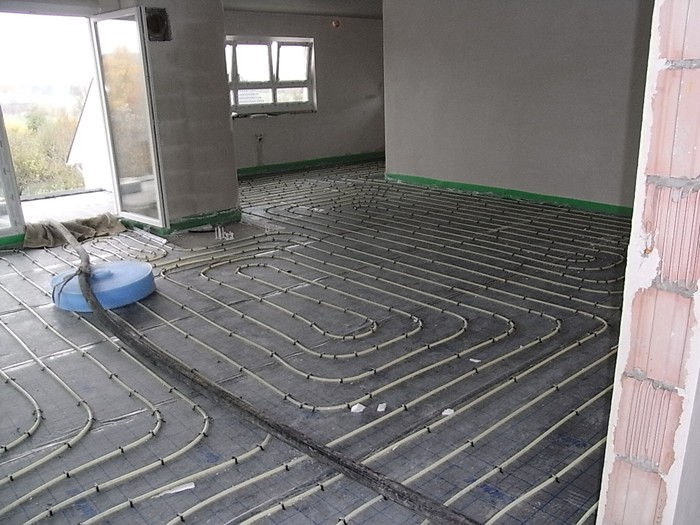

Fußbodenheizung wird verlegt, Balkonabdichtung. 08.11.2012

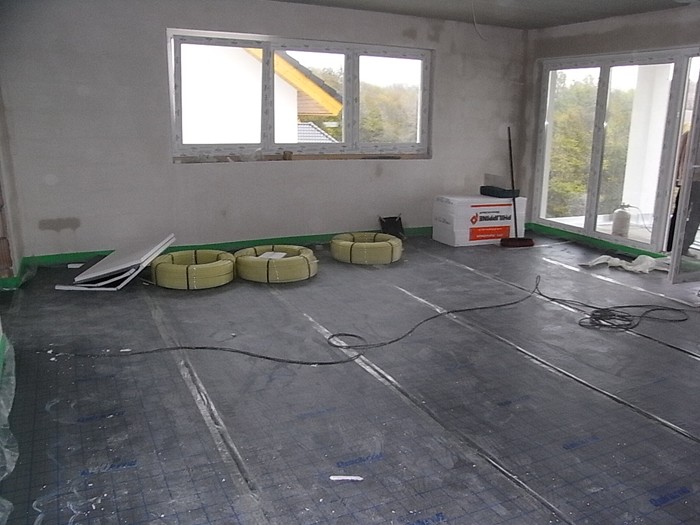

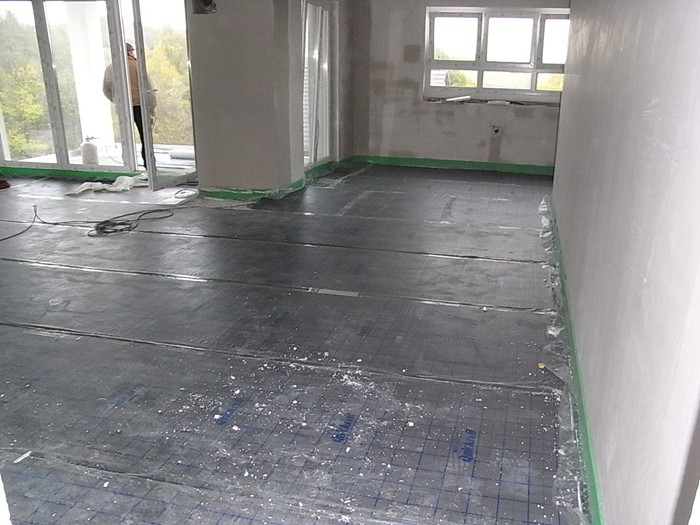

Fußbodenheizung verlegt, Estricharbeiten begonnen. 13.11.2012

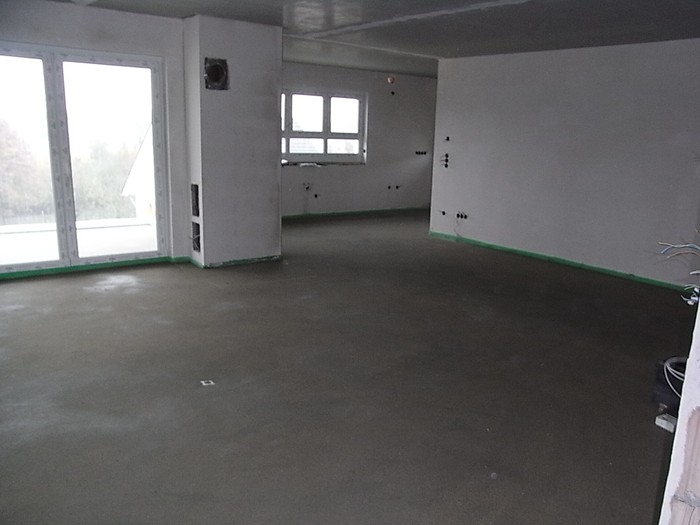

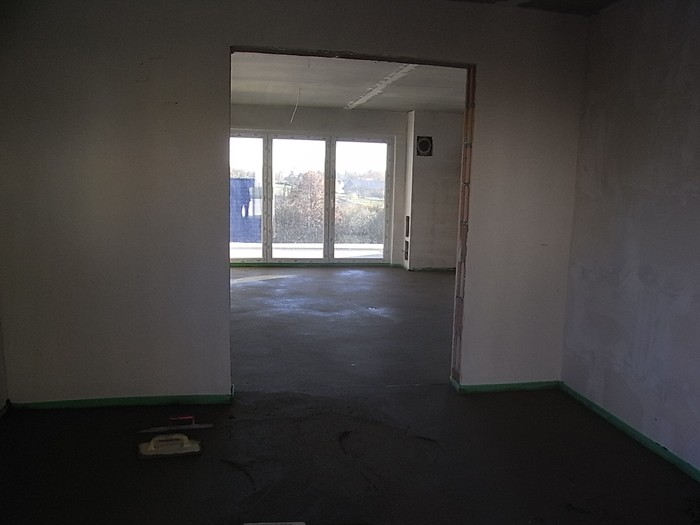

Estrich verlegt. 14.11.2012

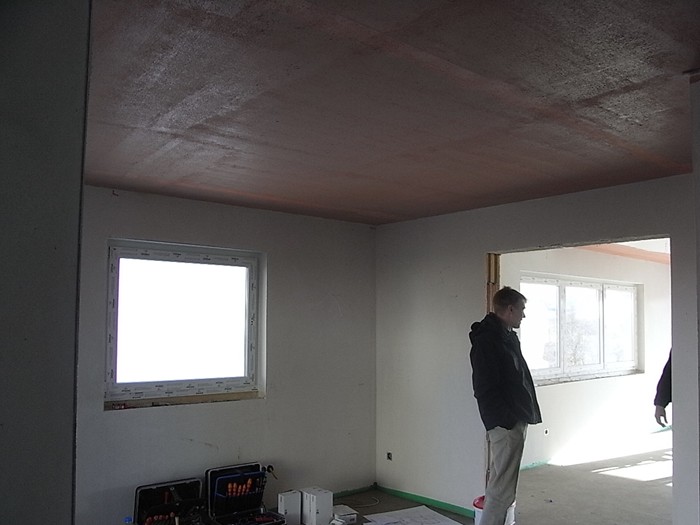

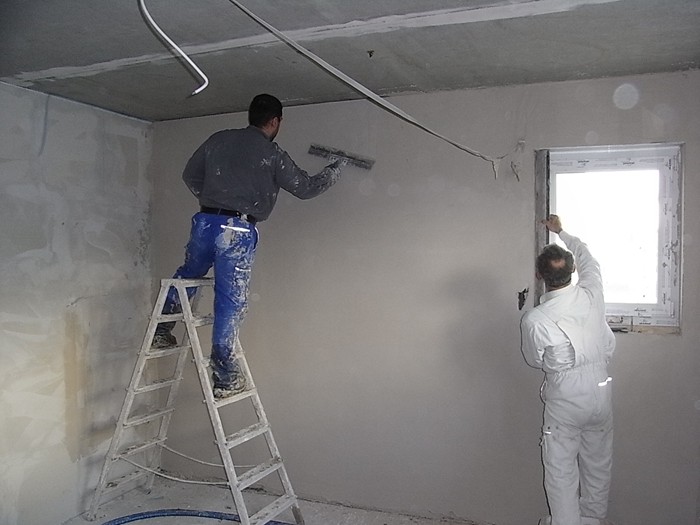

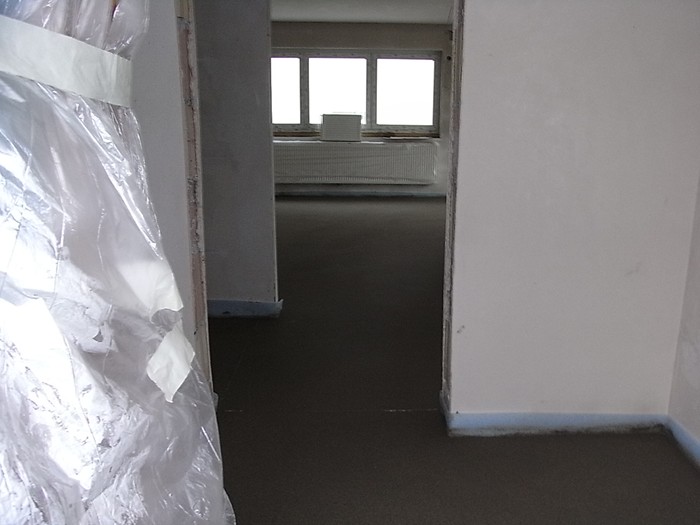

Der Innenausbau geht weiter. 20.11.2012
Der nächste Schritt. 23.11.2012

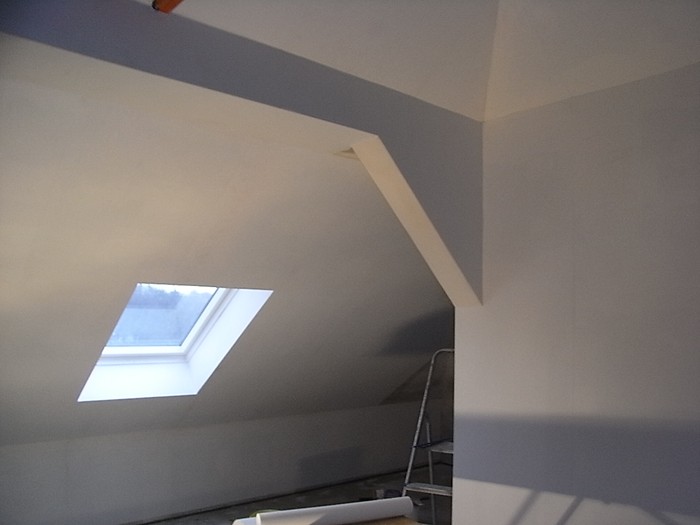

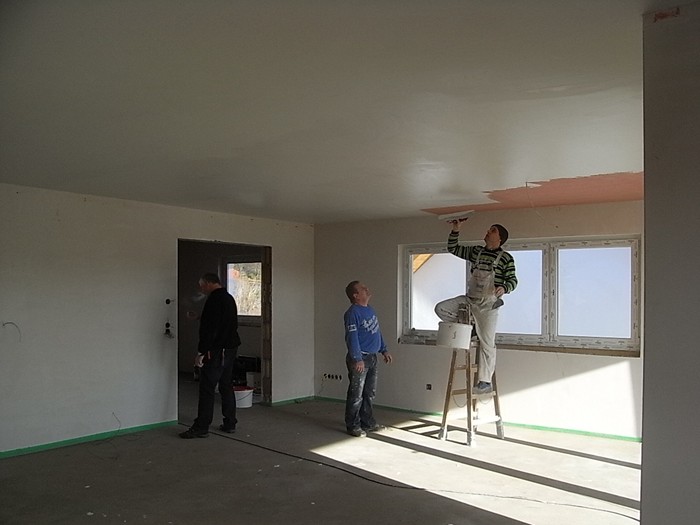

Malerarbeiten begonnen. 27.11.2012

Heizungsanlage wird montiert. 29.11.2012

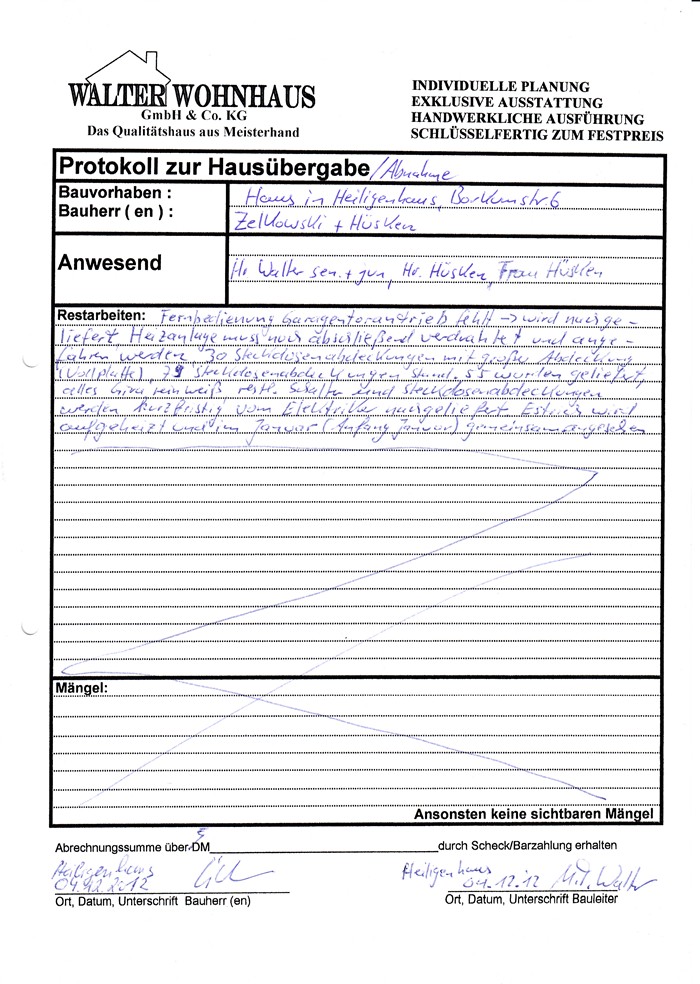

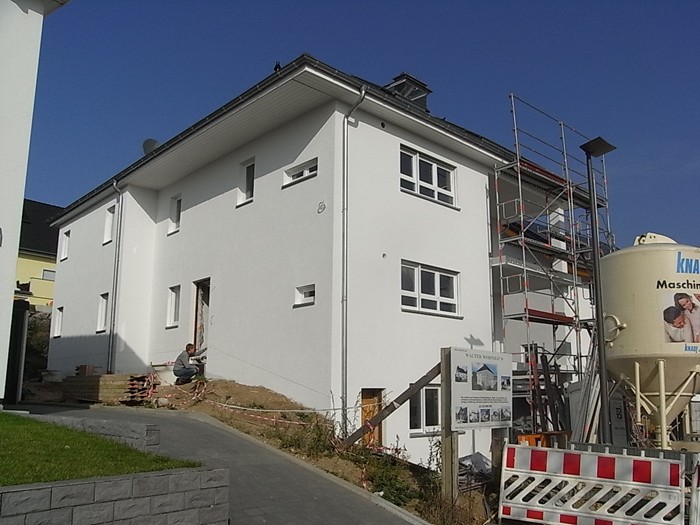

Übergabe erfolgt. 04.12.2012
