Haus Heidhausen

        Das Bauschild steht. 10.12.2009

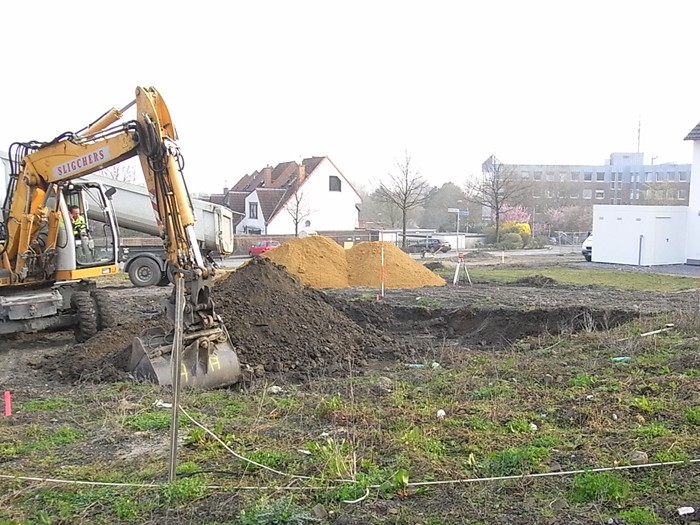

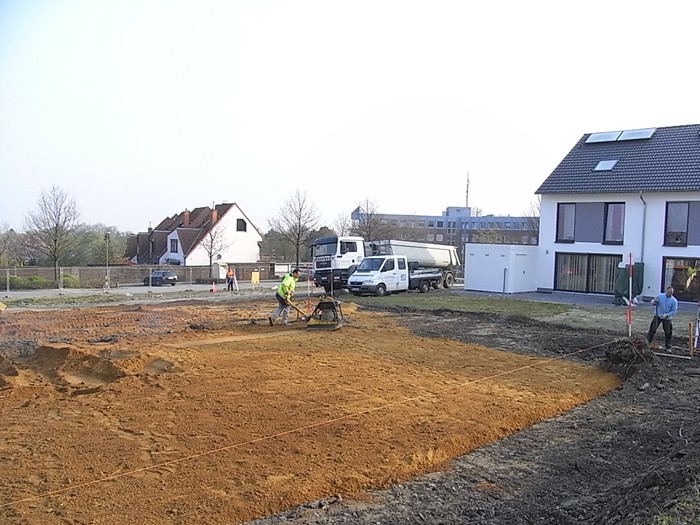

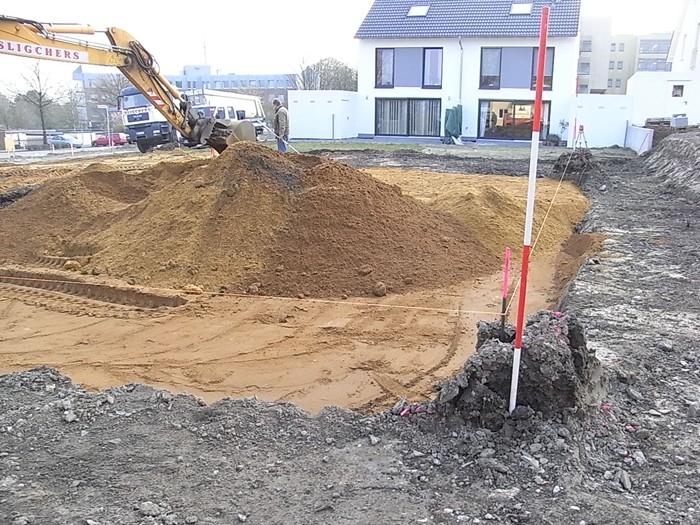

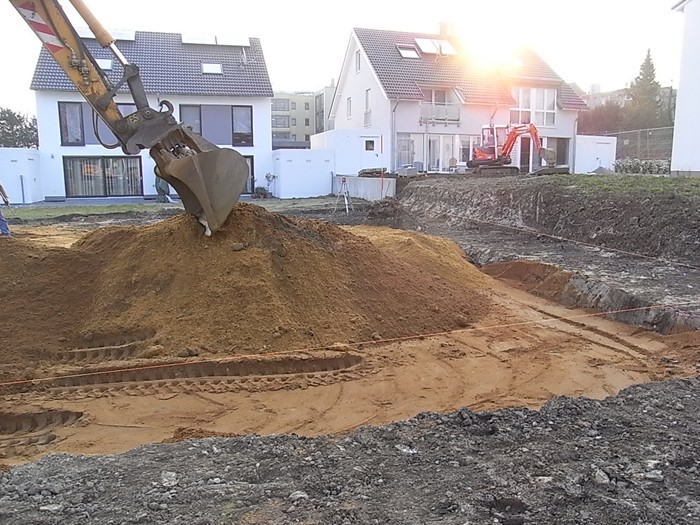

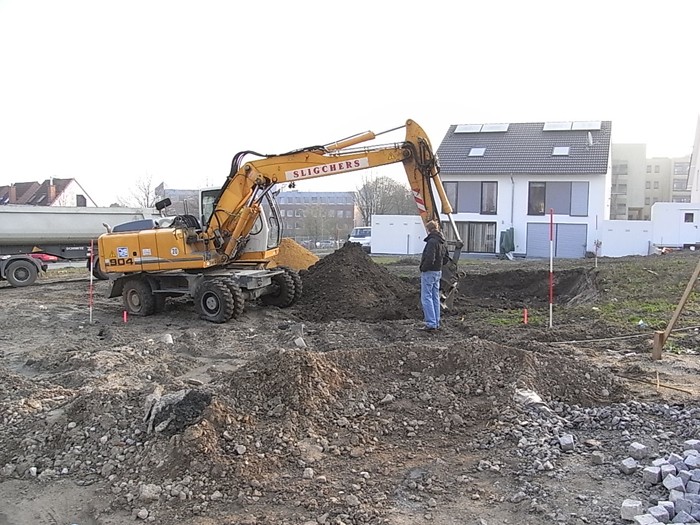

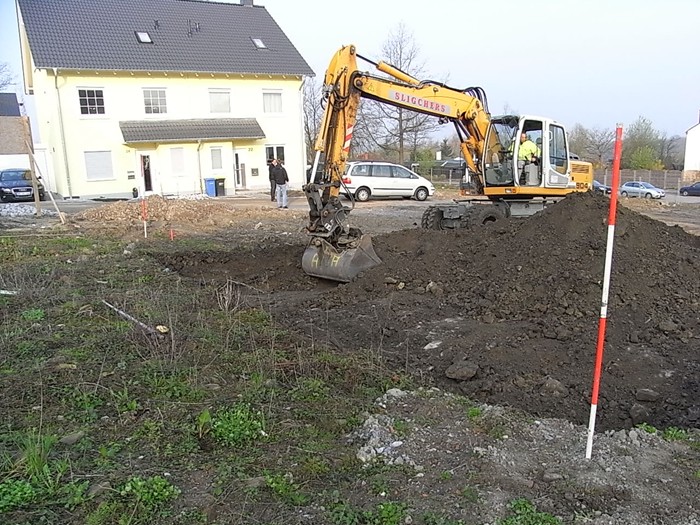

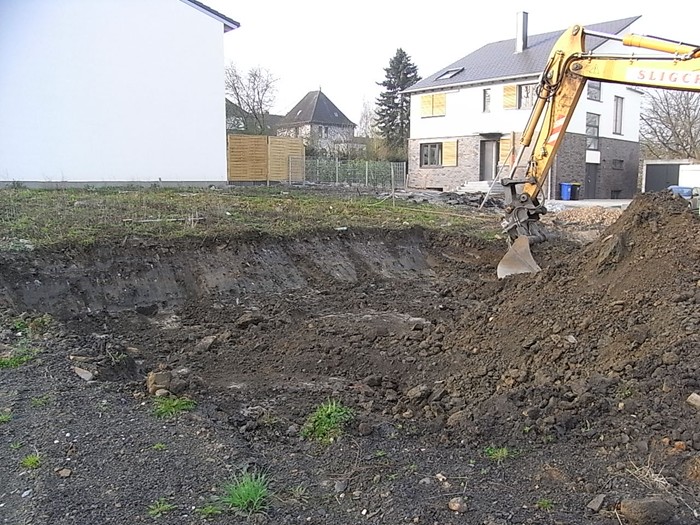

        Die Erdarbeiten wurden begonnen. 13.04.2010

        Kieskoffer eingebaut. 14.04.2010

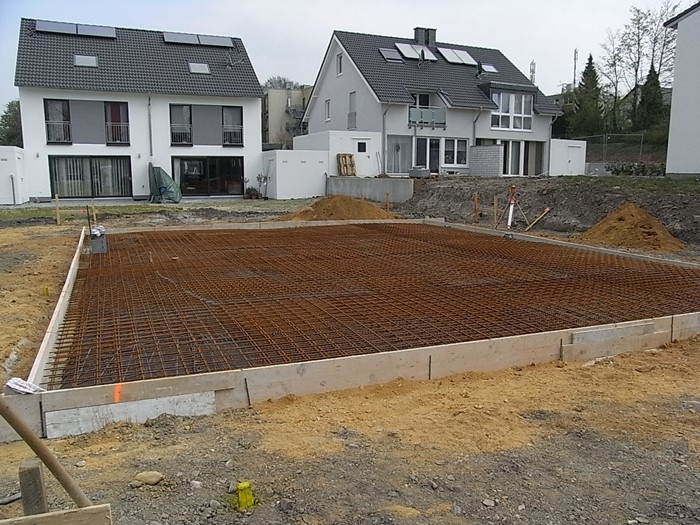

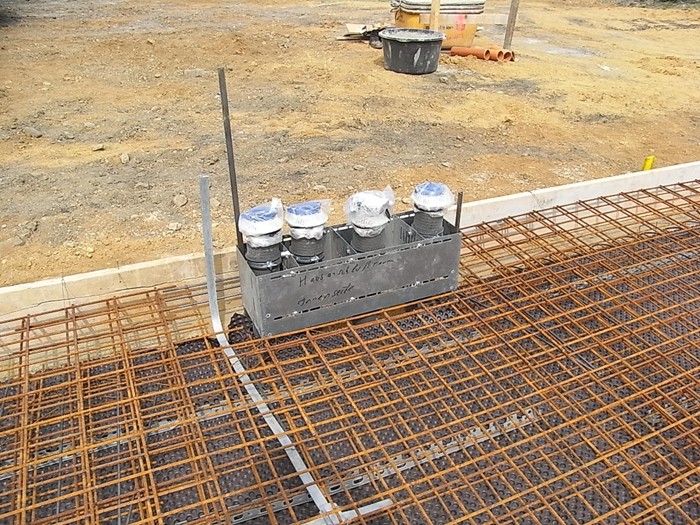

        Bodenplatte zum betonieren vorbereitet. 20.04.2010

        Baustrom ist geschaltet worden, Maurerarbeiten begonnen.  05.05.2010

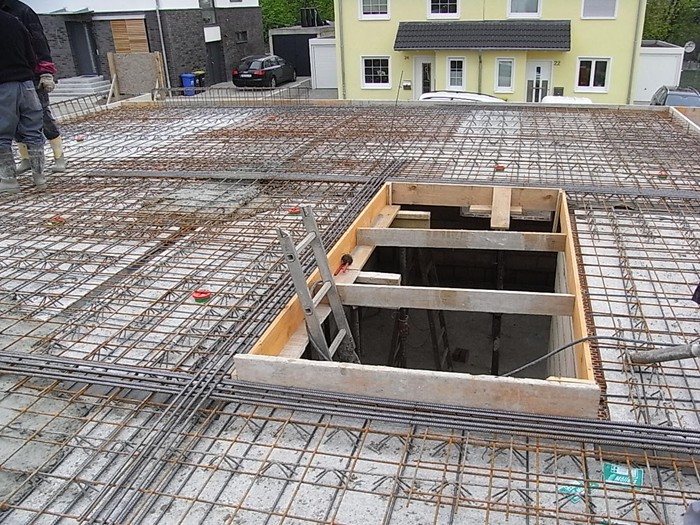

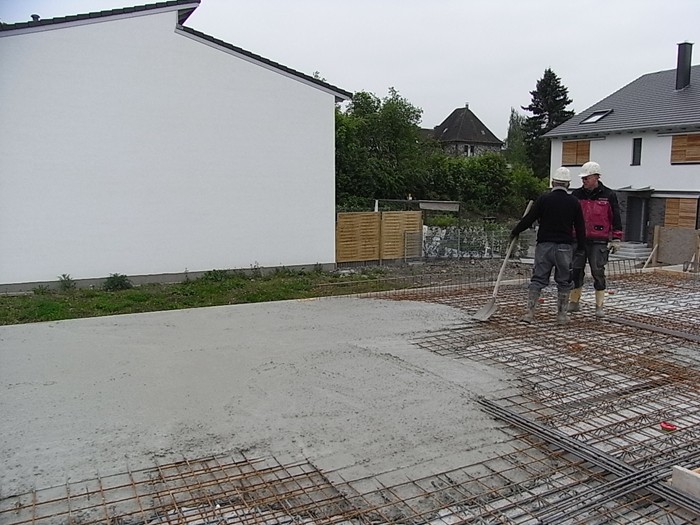

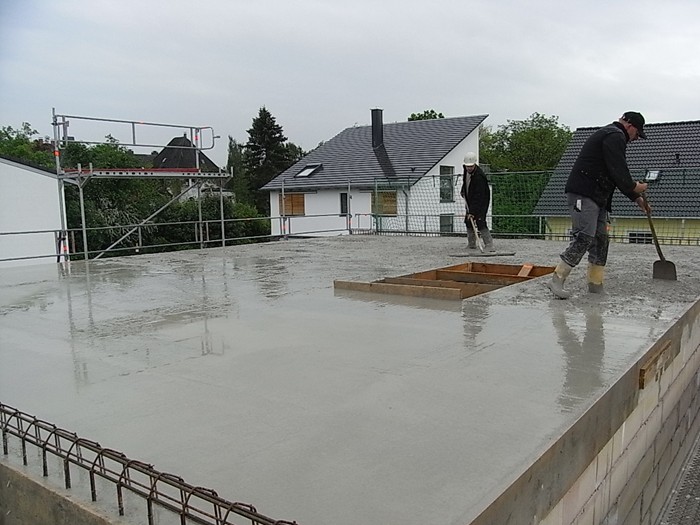

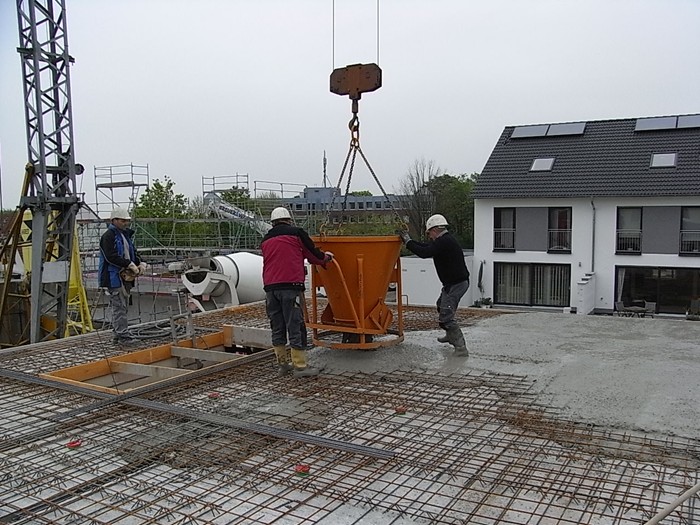

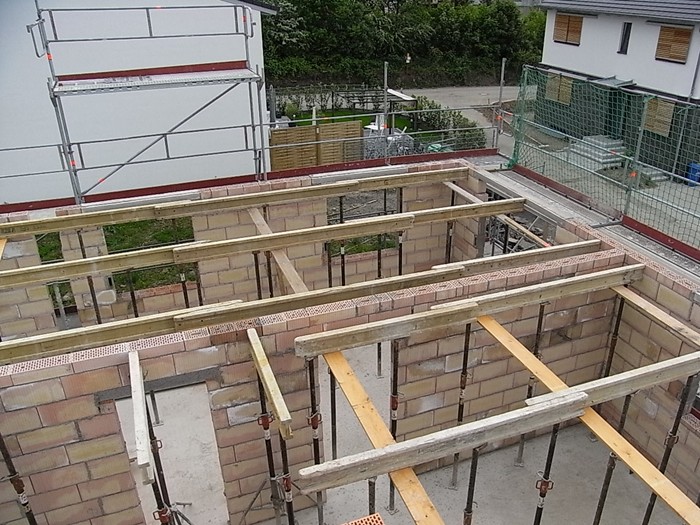

        Die Erdgeschossdecke wird betoniert. 11.05.2010

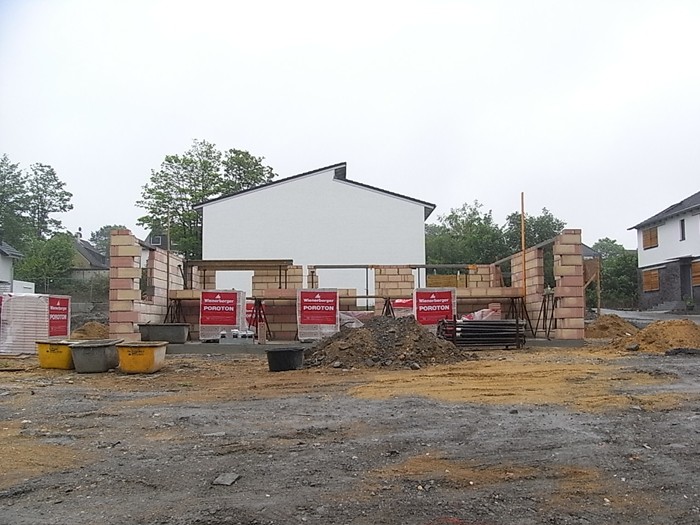

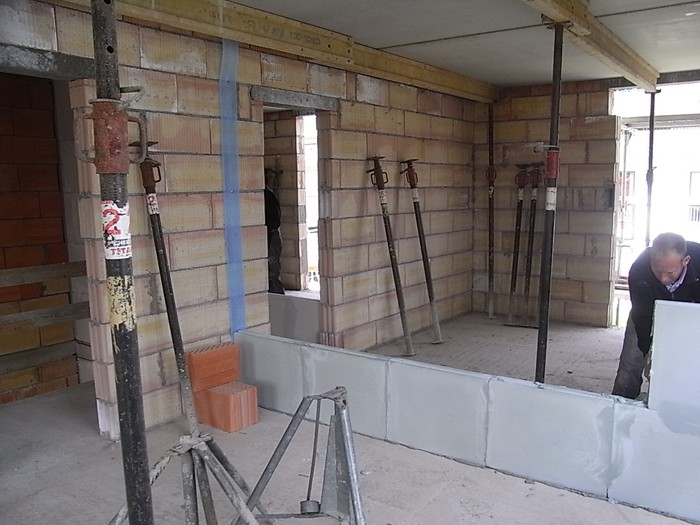

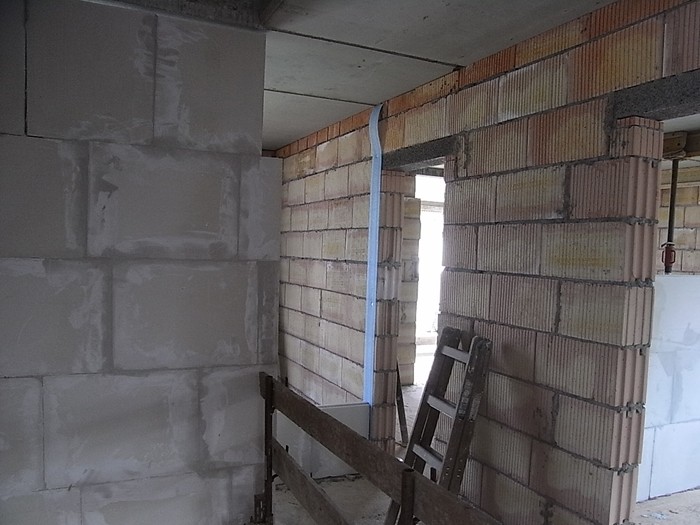

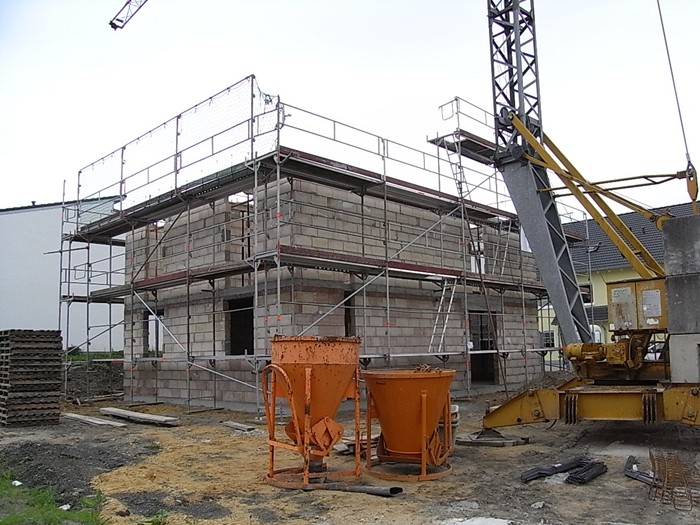

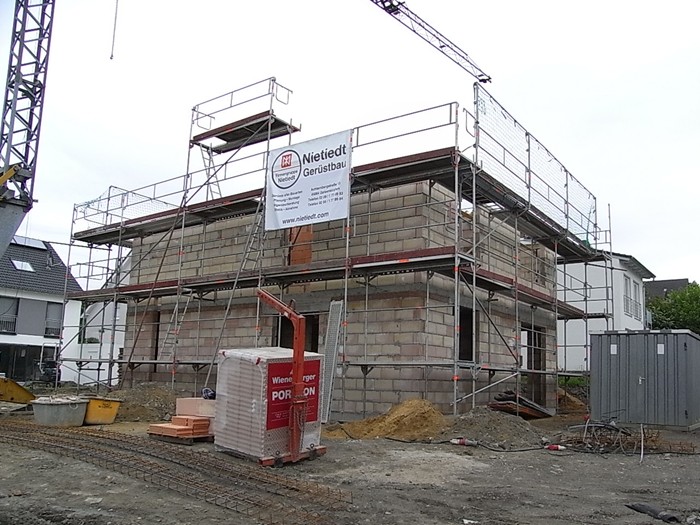

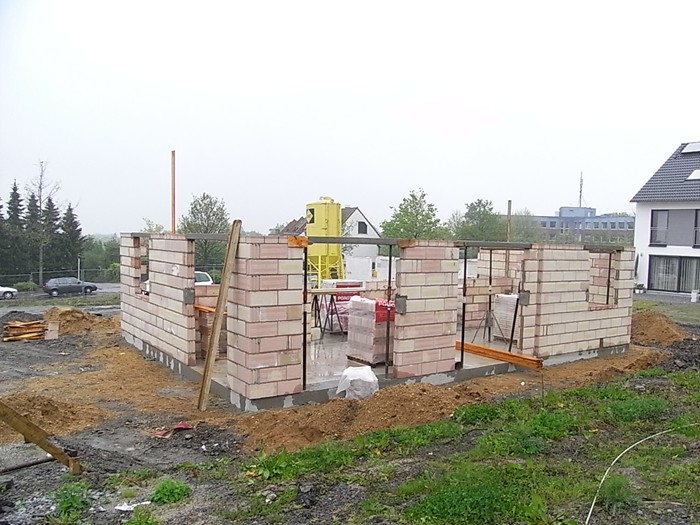

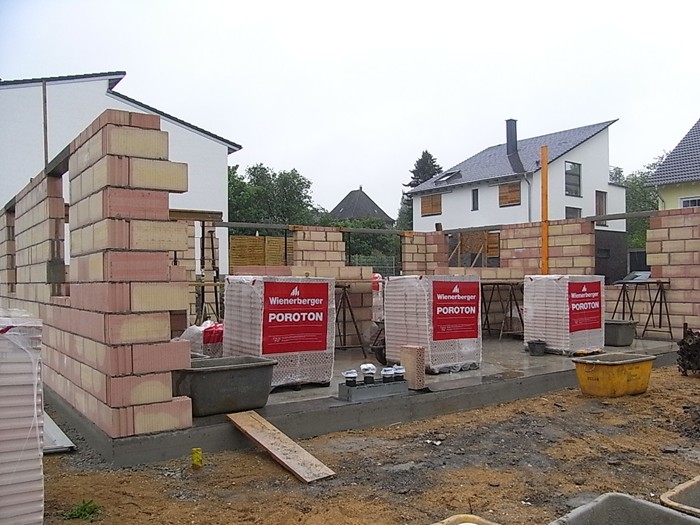

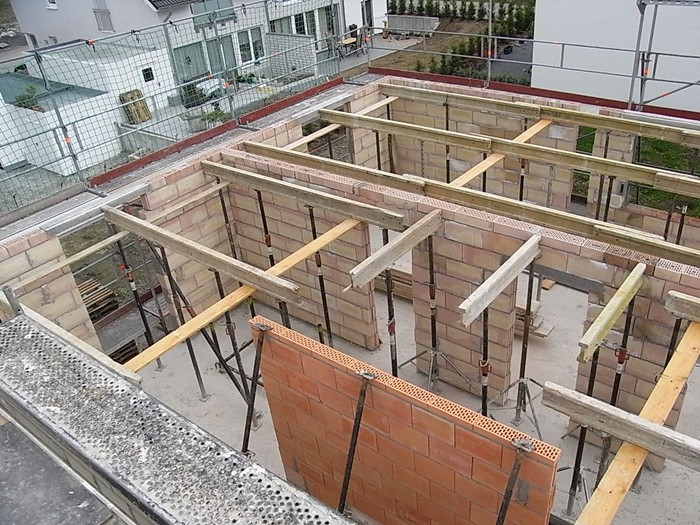

        Das Obergeschoss ist fertig gemauert. 20.05.2010

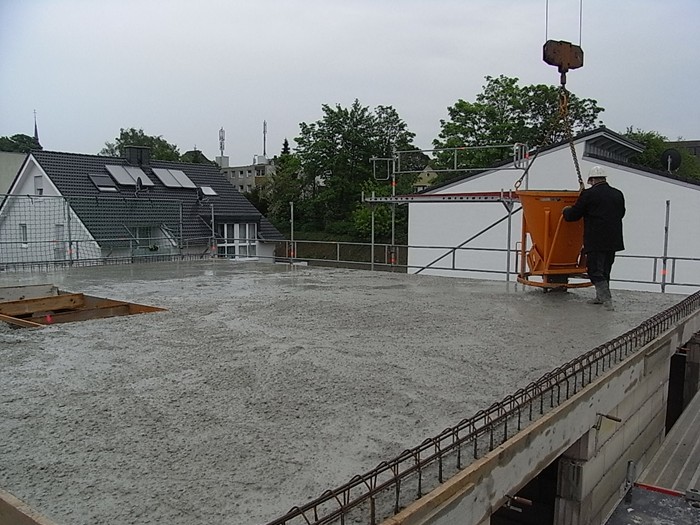

        Die nächste Decke wird betoniert. 26.05.2010

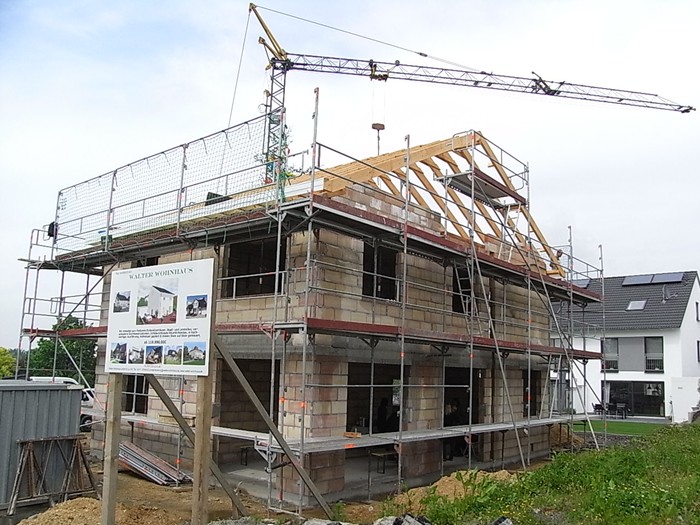

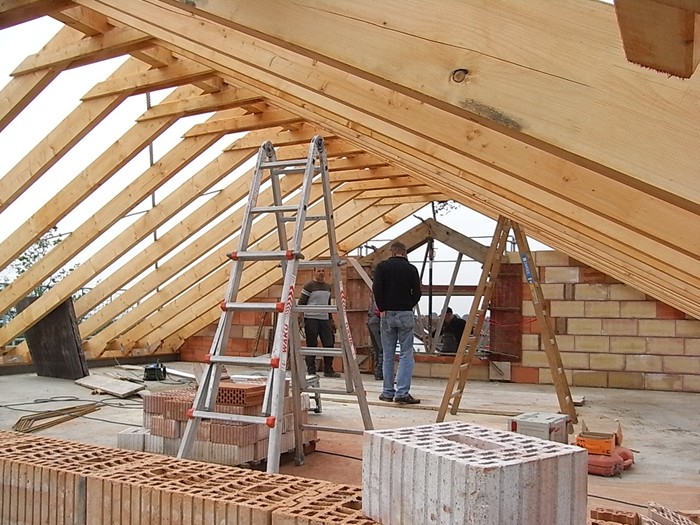

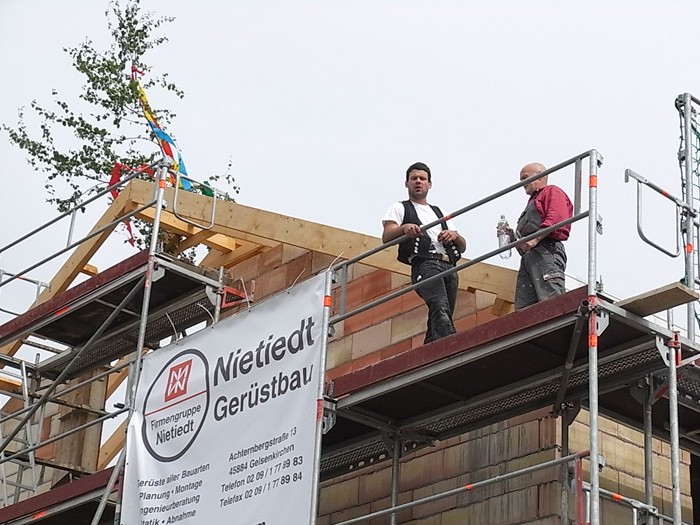

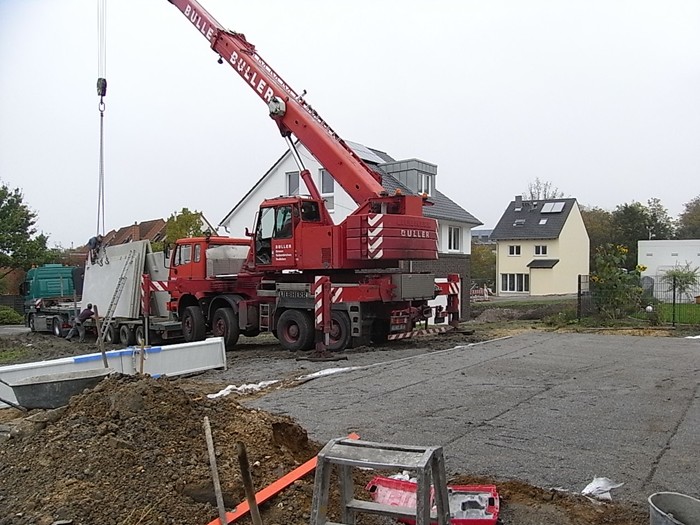

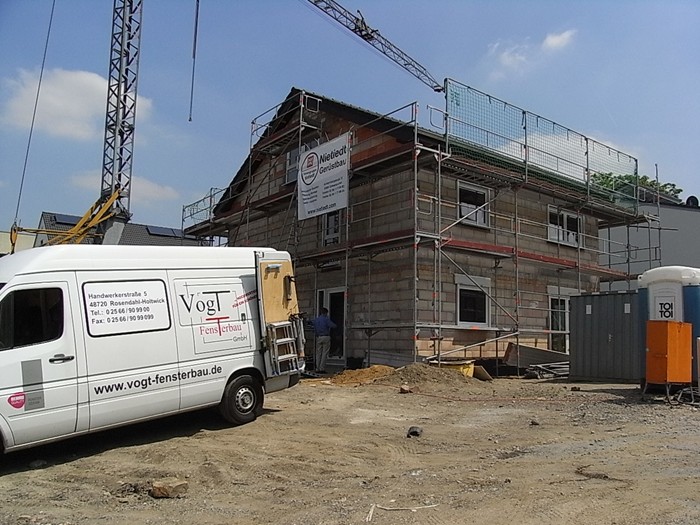

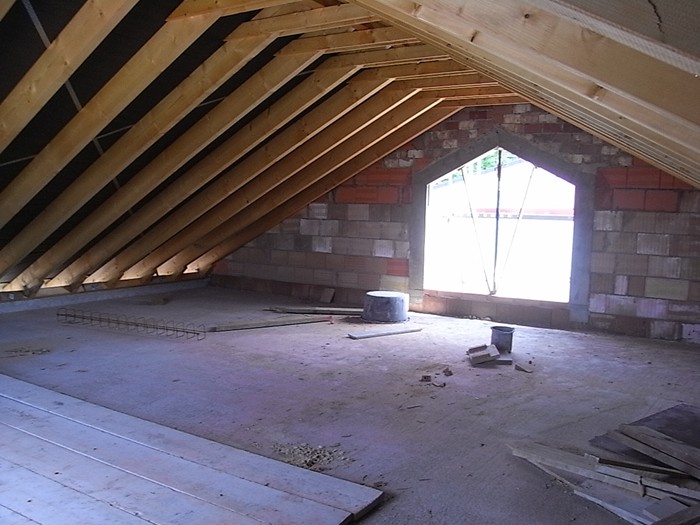

        Der Dachstuhl wurde gerichtet, der Bauherr lädt zum Richtfest....... 01.06.2010

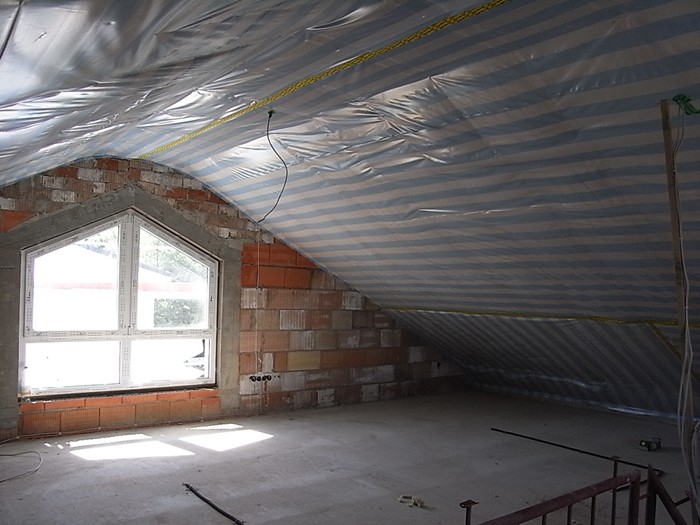

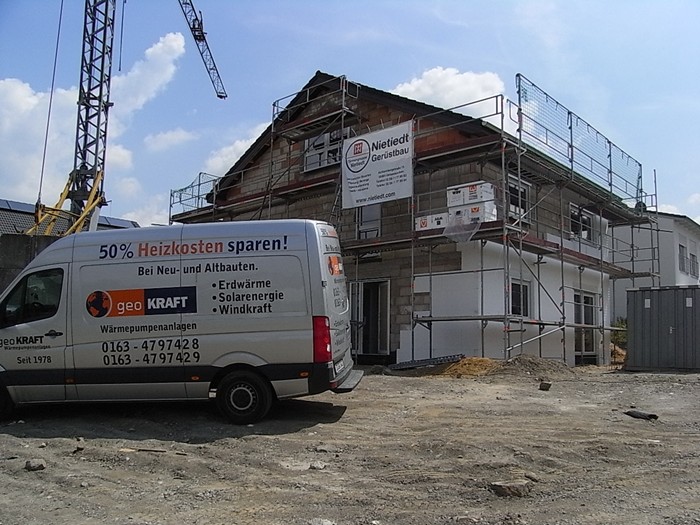

        Dach gedeckt, Innenausbau abgeschlossen. 15.06.2010

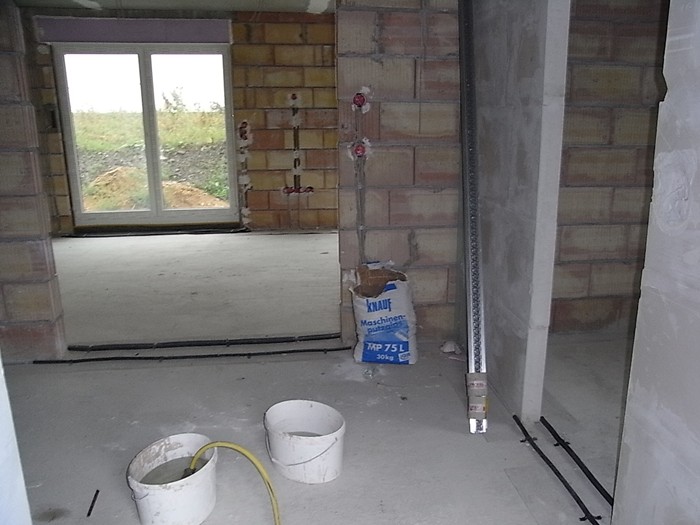

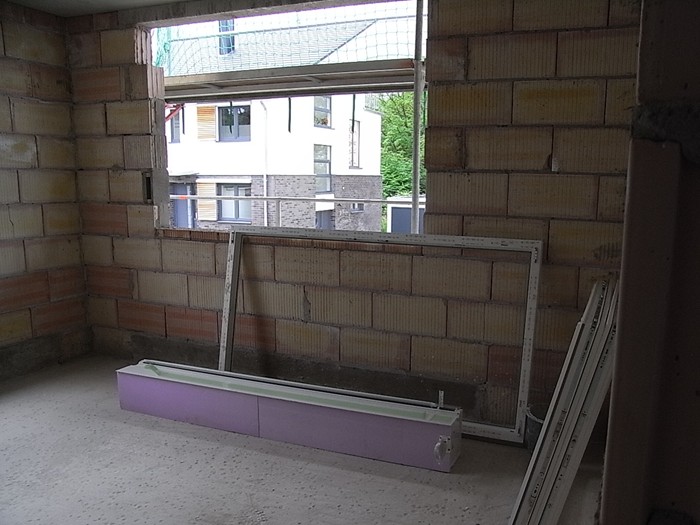

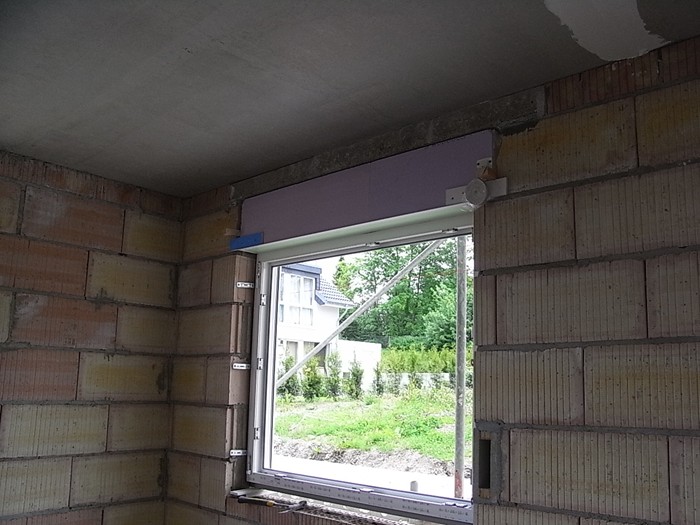

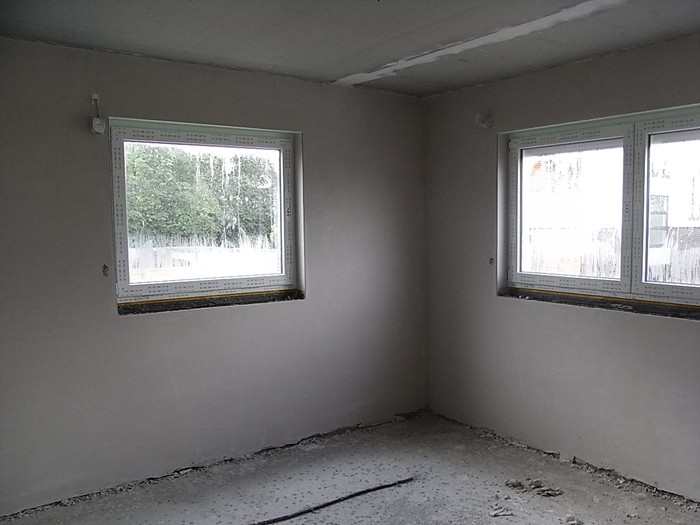

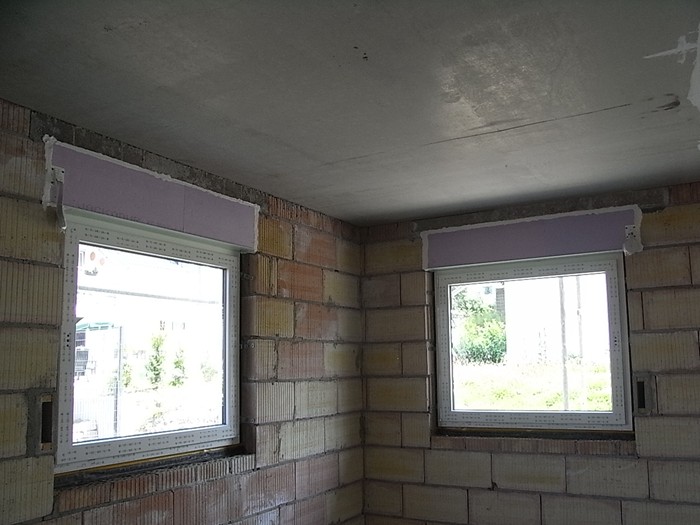

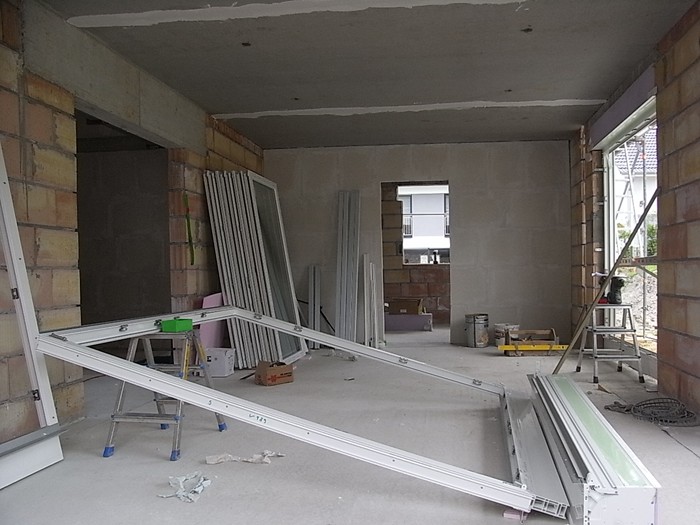

        Die Fenster werden eingebaut. 21.06.2010

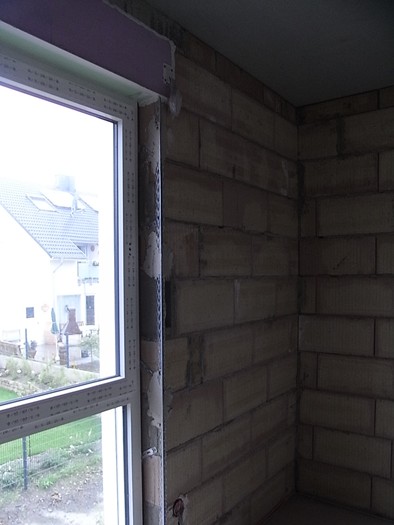

        Fenstereinbau abgeschlossen. 23.06.2010

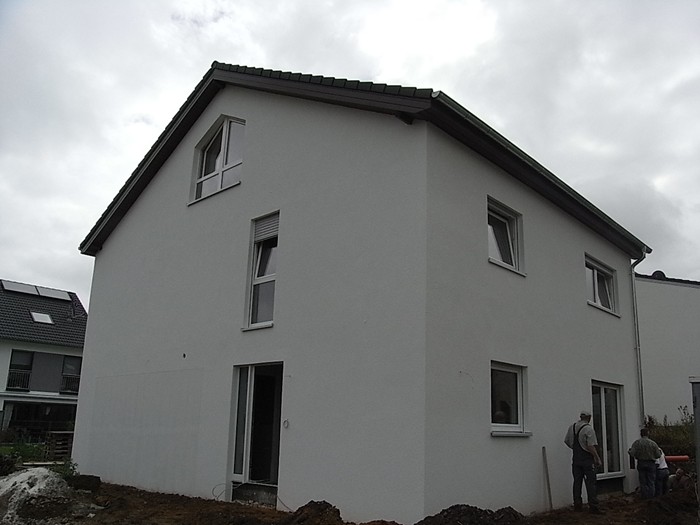

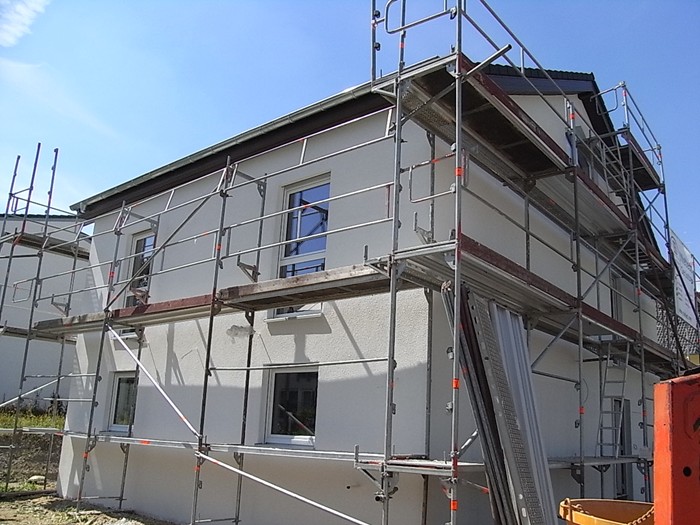

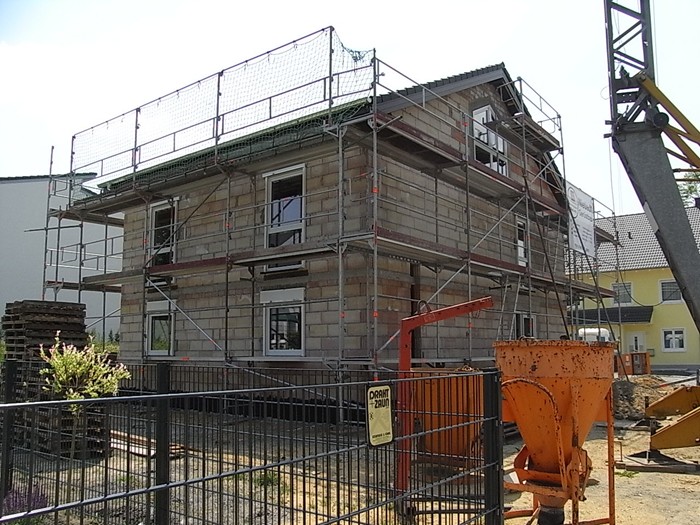

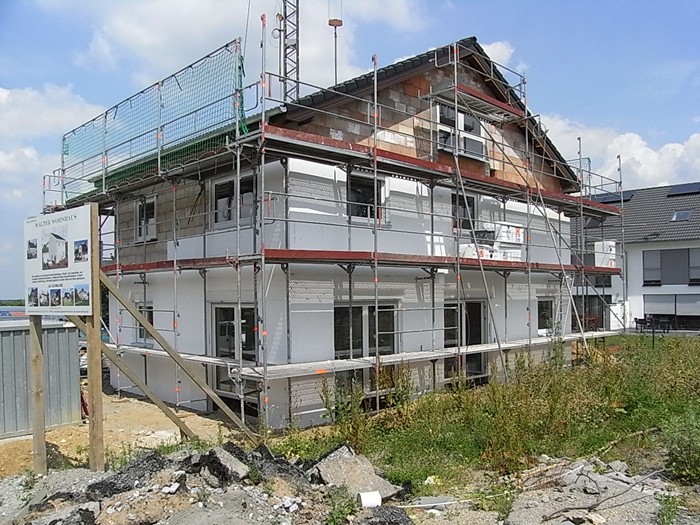

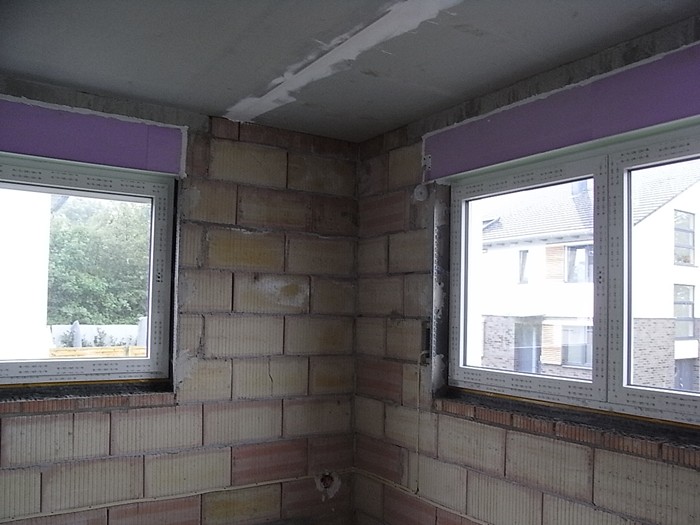

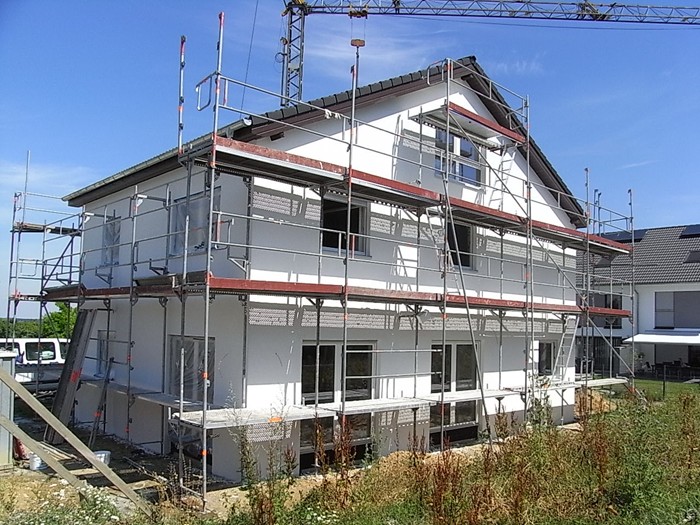

        Außenputzarbeiten begonnen. 28.06.2010

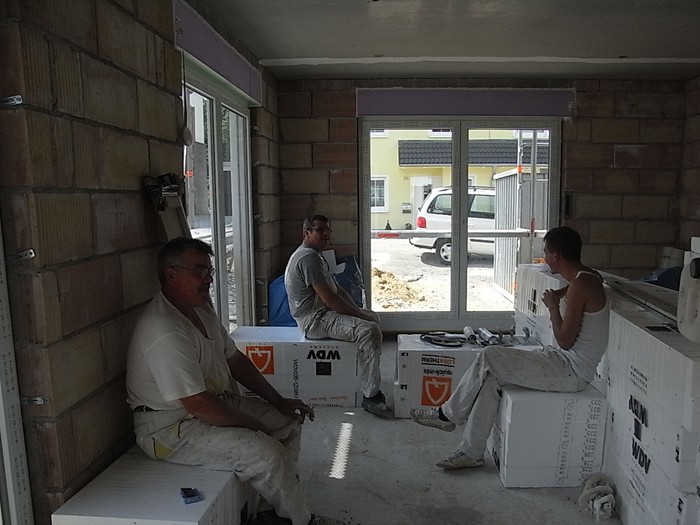

                        Die Bauleitung kommt immer zur Mittagspause...

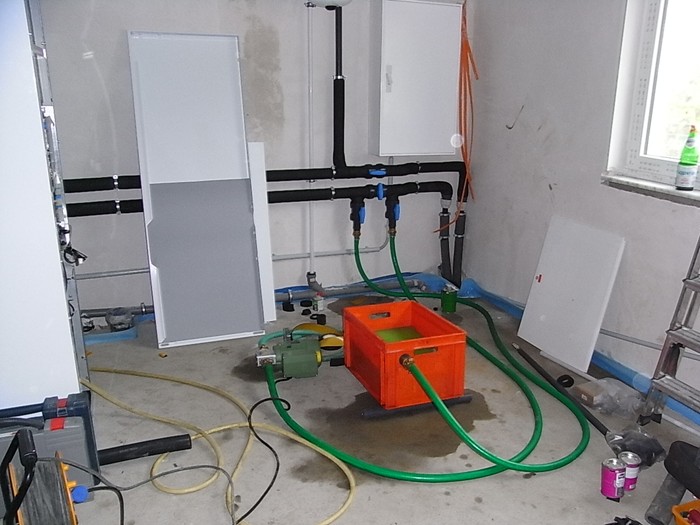

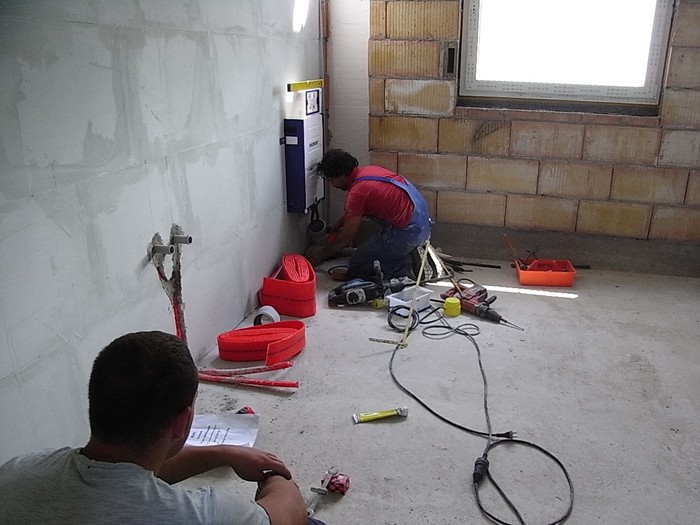

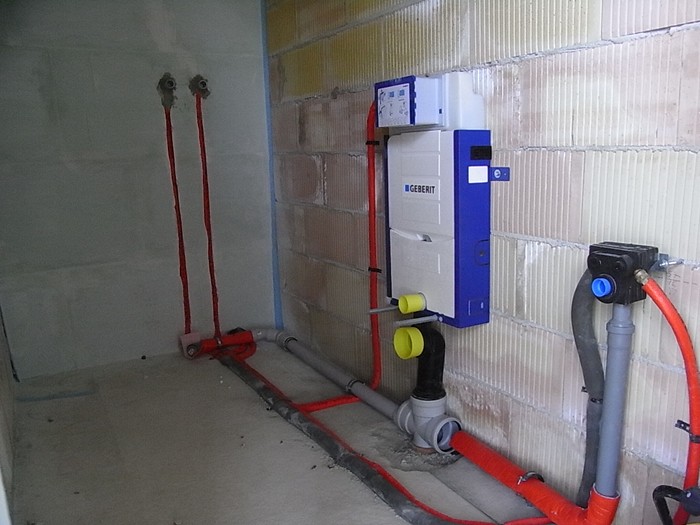

        Sanitär.-Heizungsinstallationen begonnen. 30.06.2010

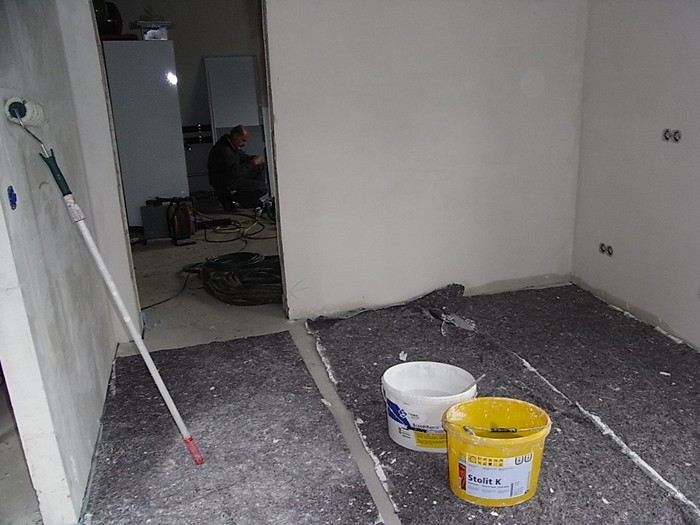

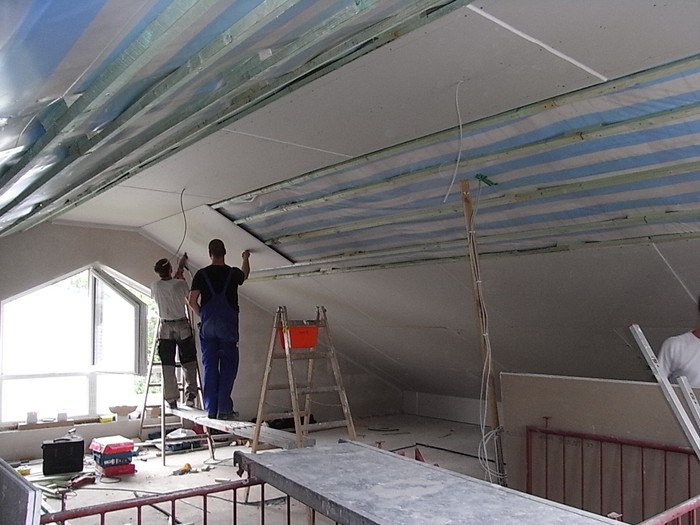

        Außenputz fertig gestellt, Trockenbauarbeiten begonnen. 20.07.2010

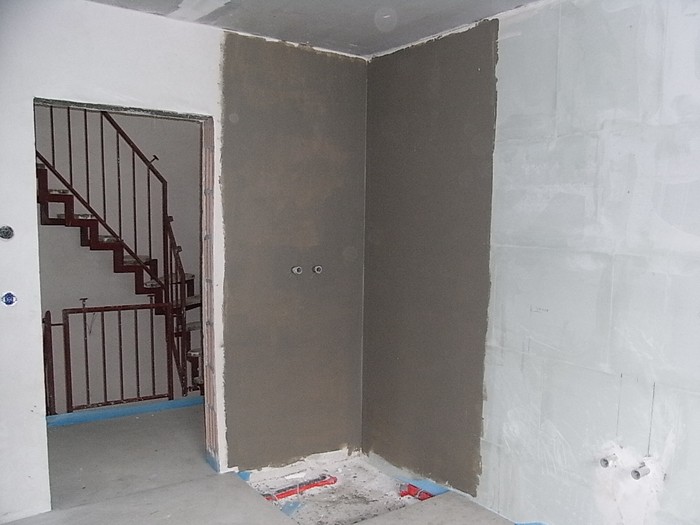

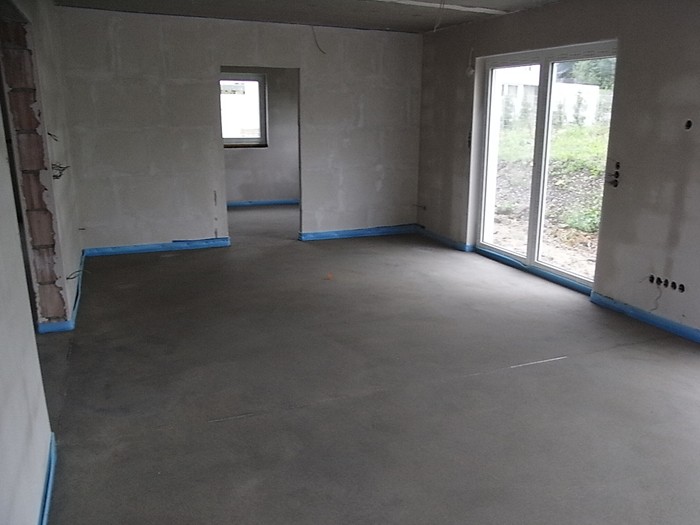

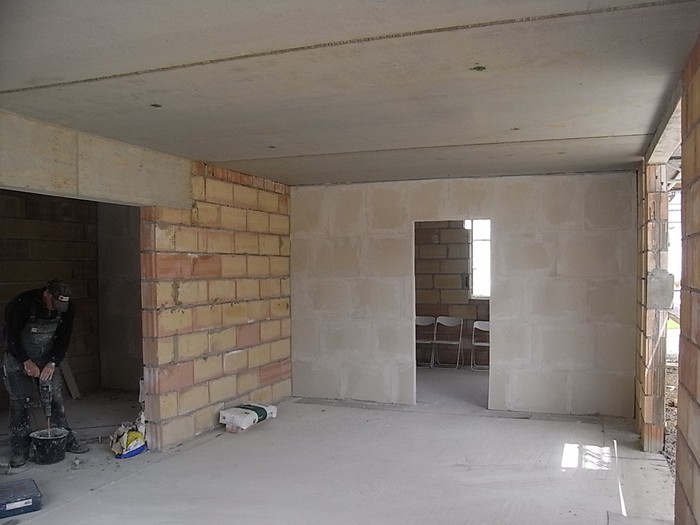

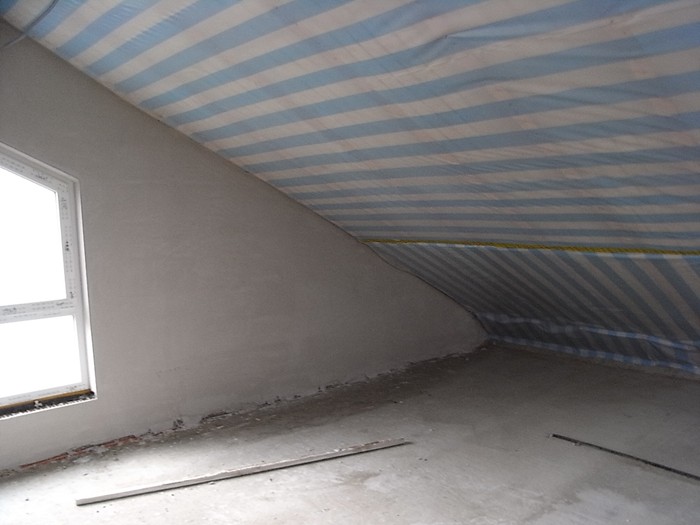

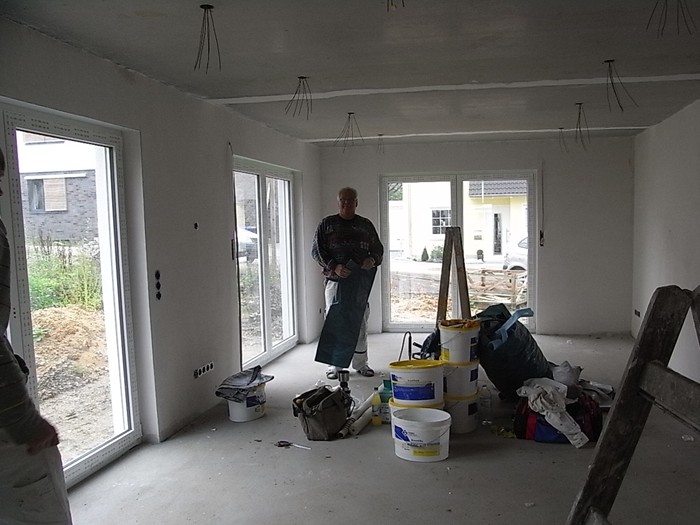

        Innenputzarbeiten begonnen. 26.07.2010

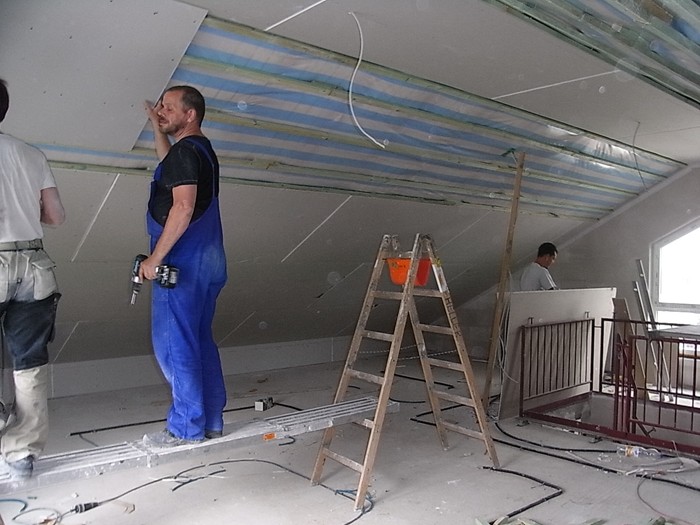

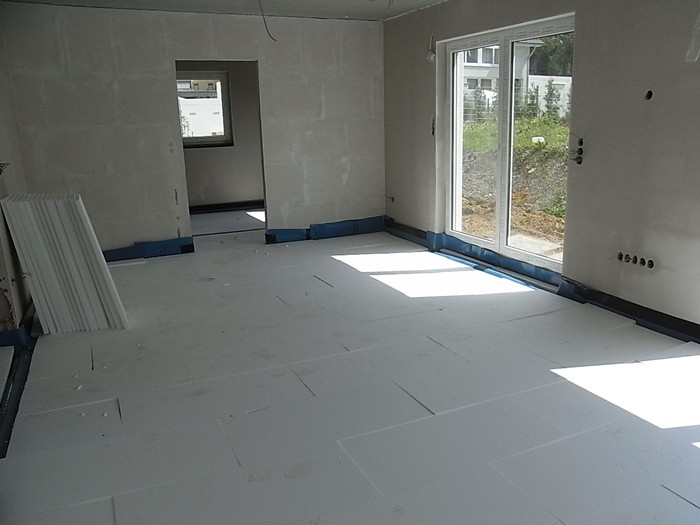

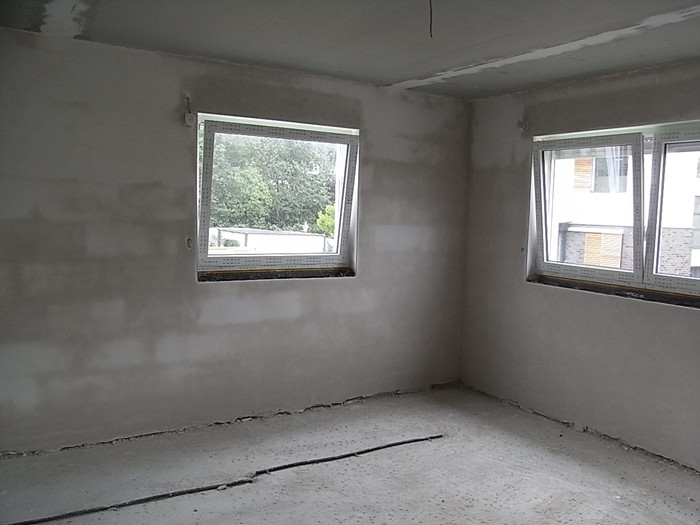

        Innenputzarbeiten abgeschlossen, Gipskartonarbeiten werden fertig gestellt. 02.08.2010

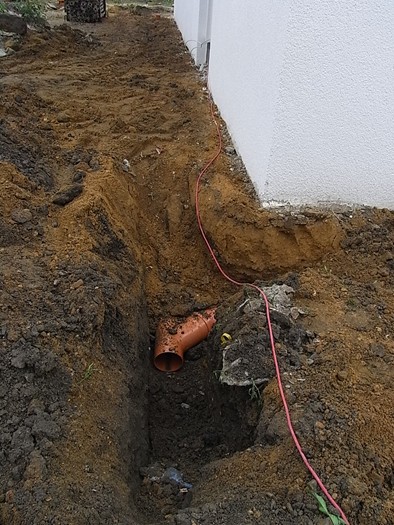

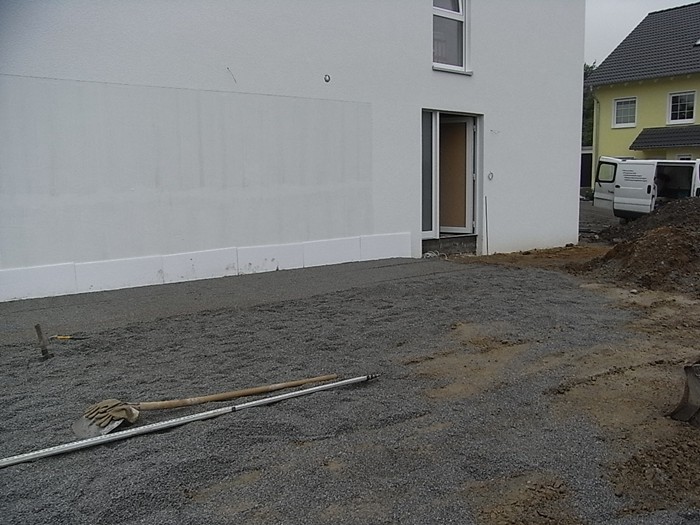

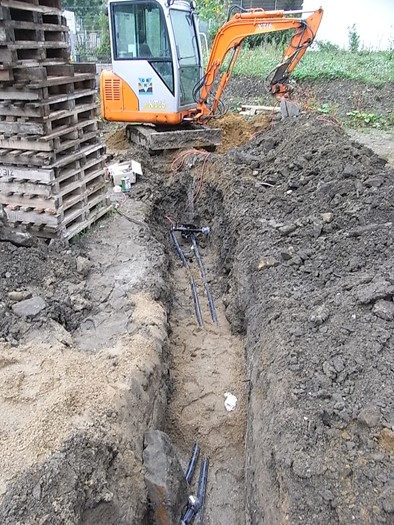

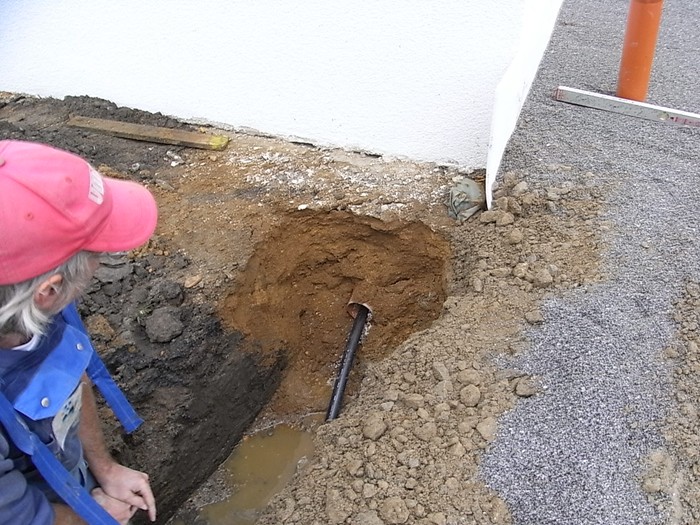

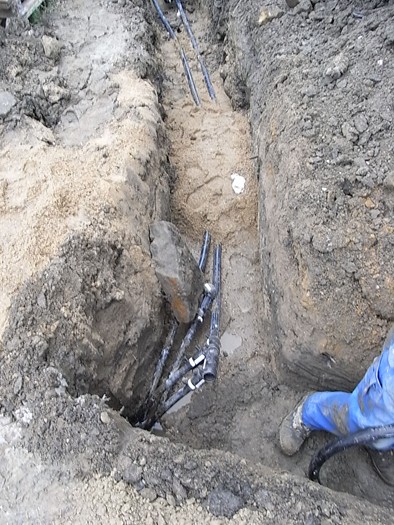

        Außenentwässerungsleitungen werden verlegt. 02.08.2010

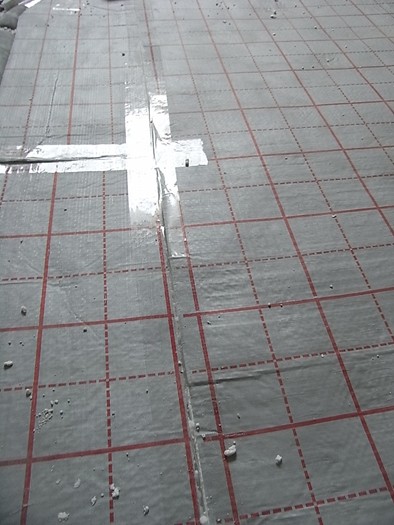

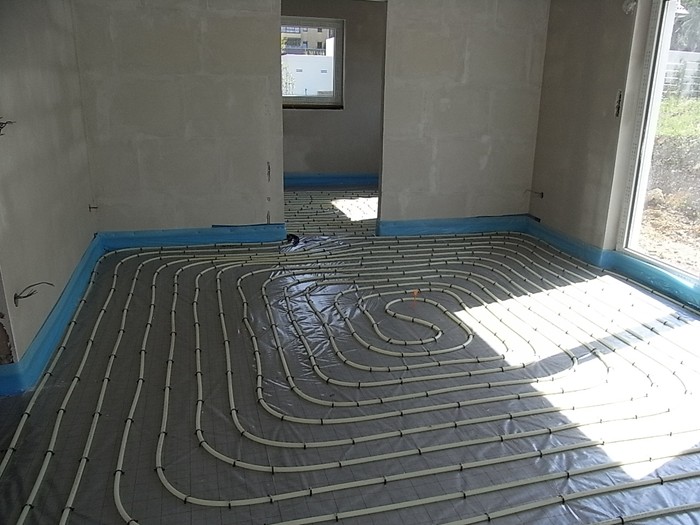

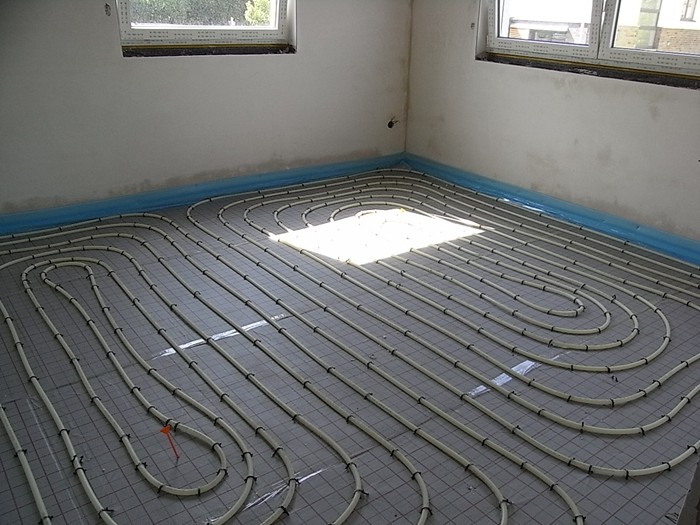

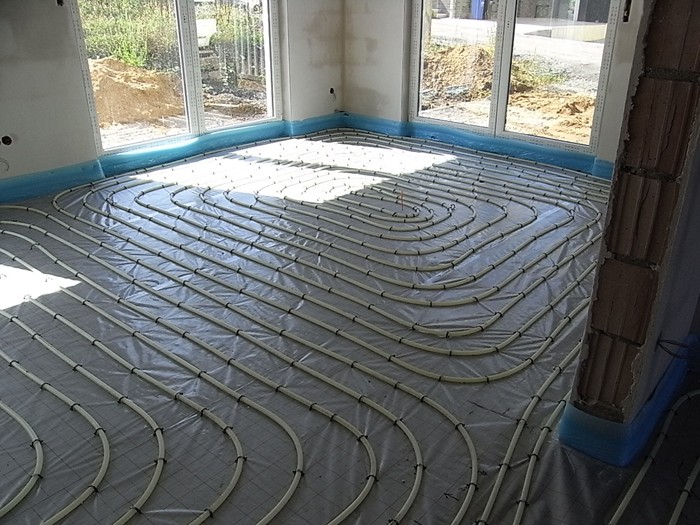

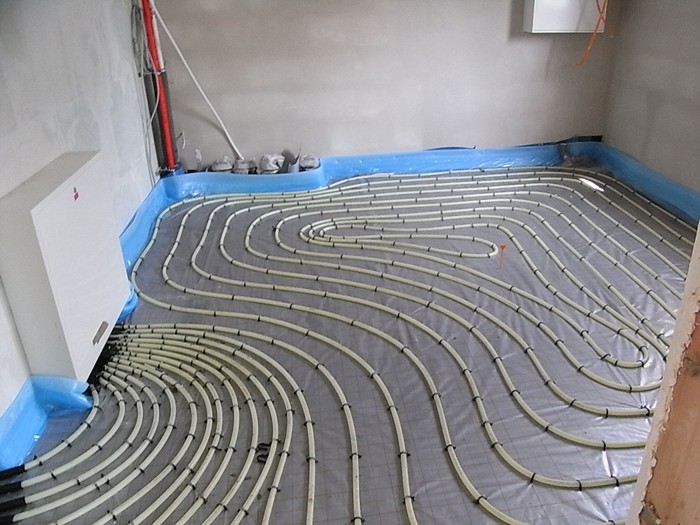

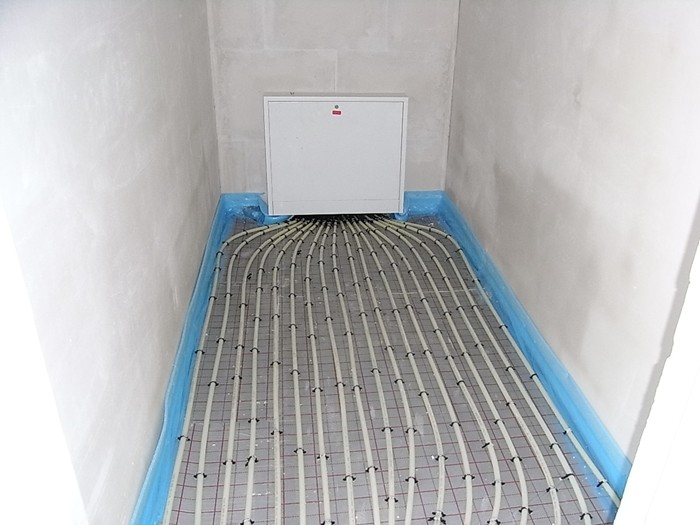

        Fußbodenheizung wird verlegt. 05.08.2010

        Fußbodenheizung verlegt. 06.08.2010

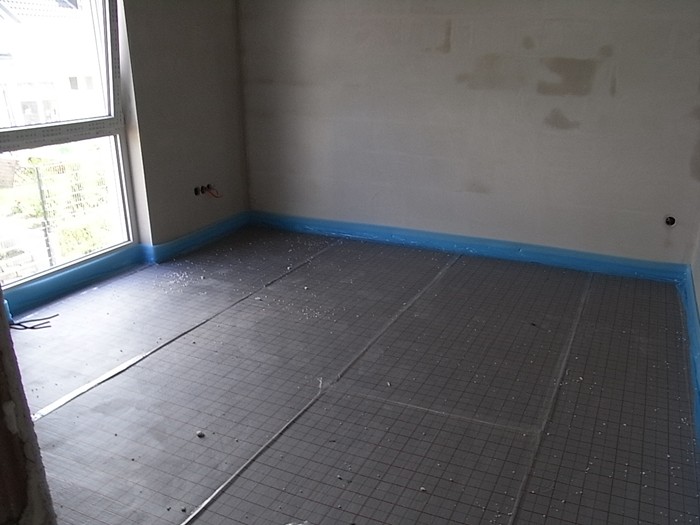

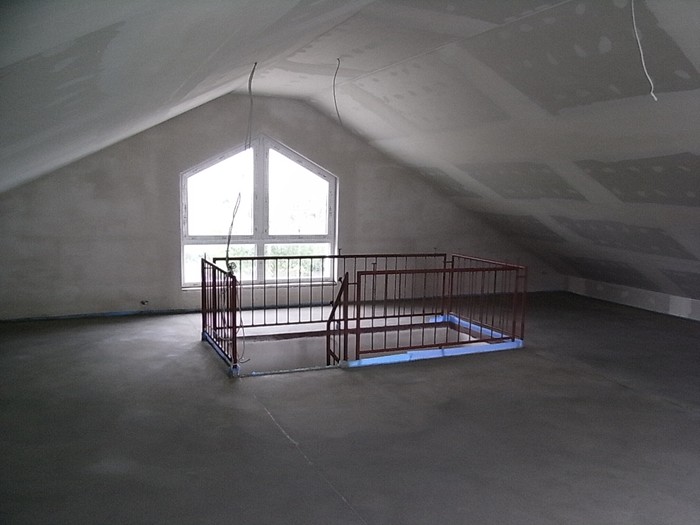

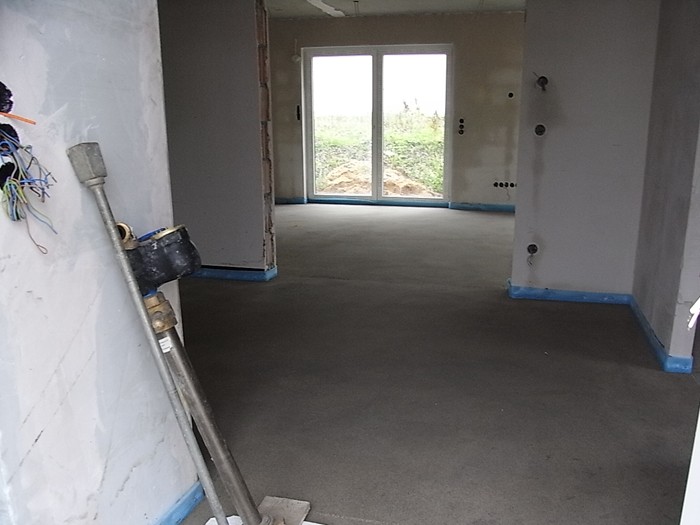

        Estrich eingebracht. 16.08.2010

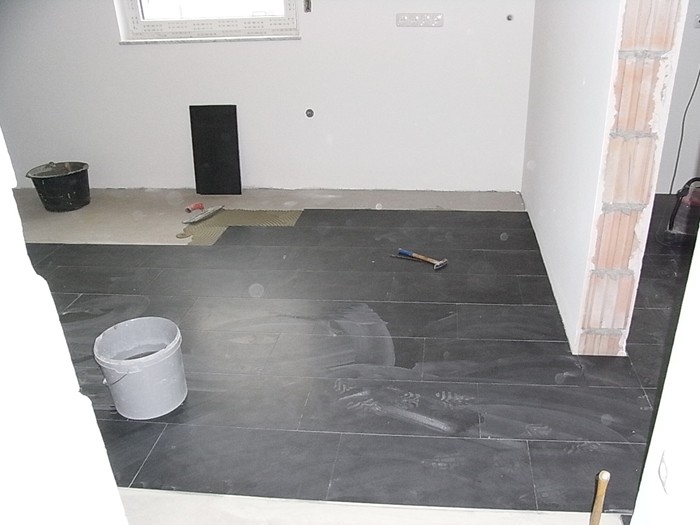

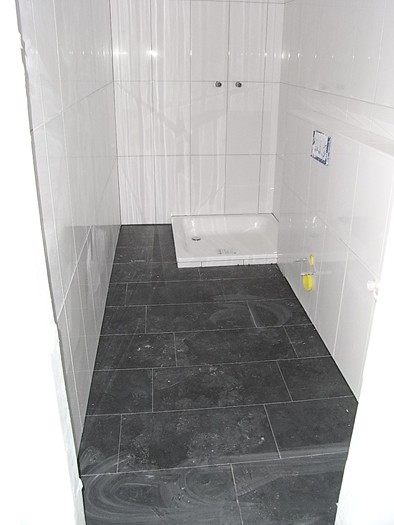

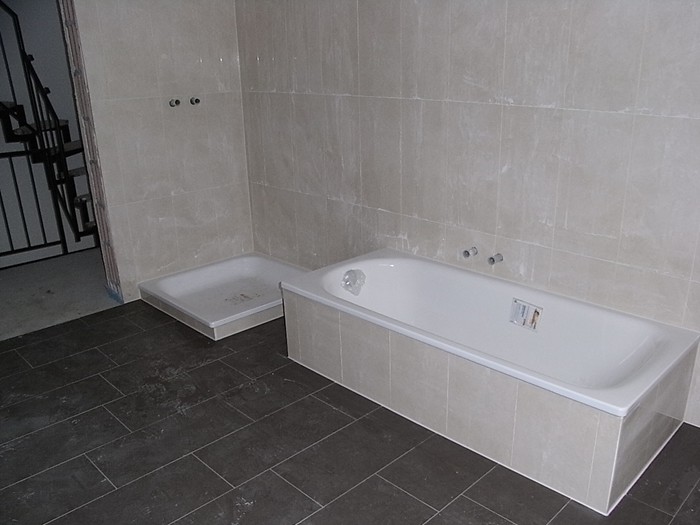

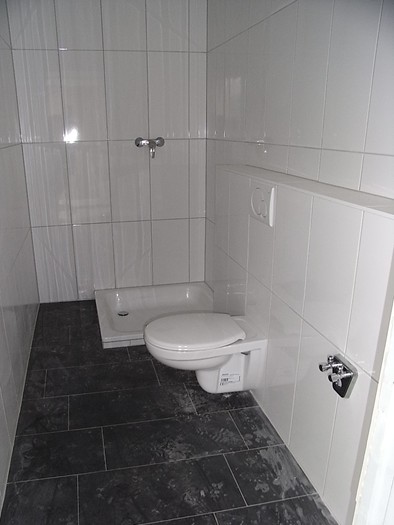

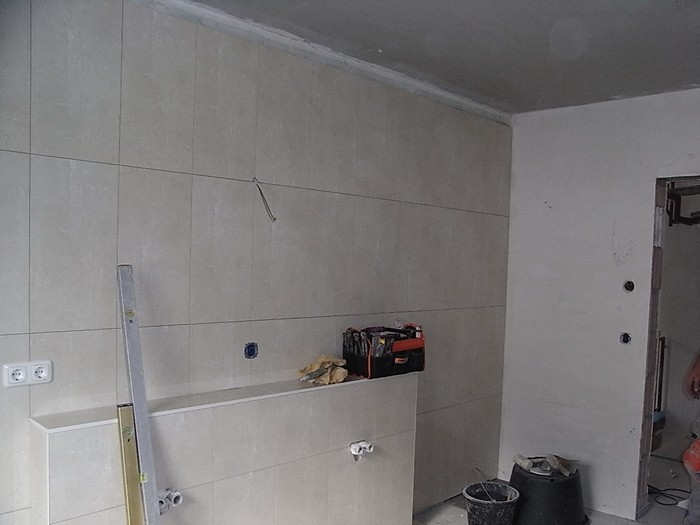

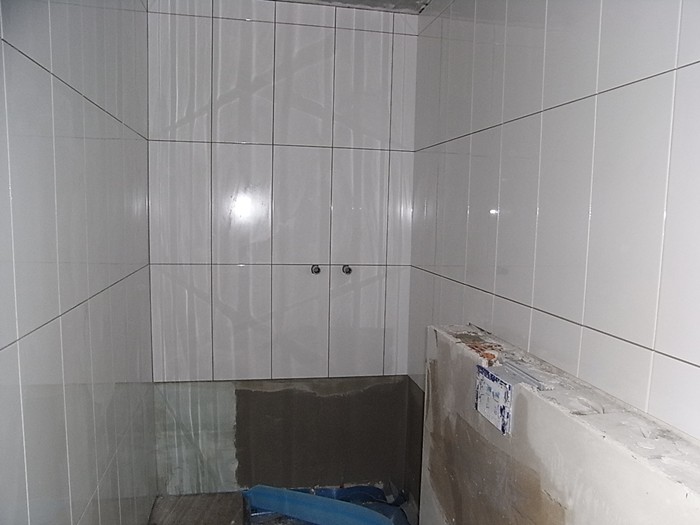

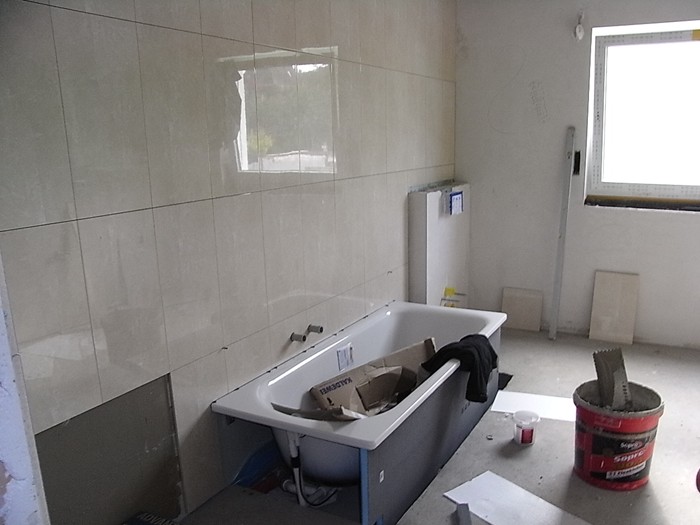

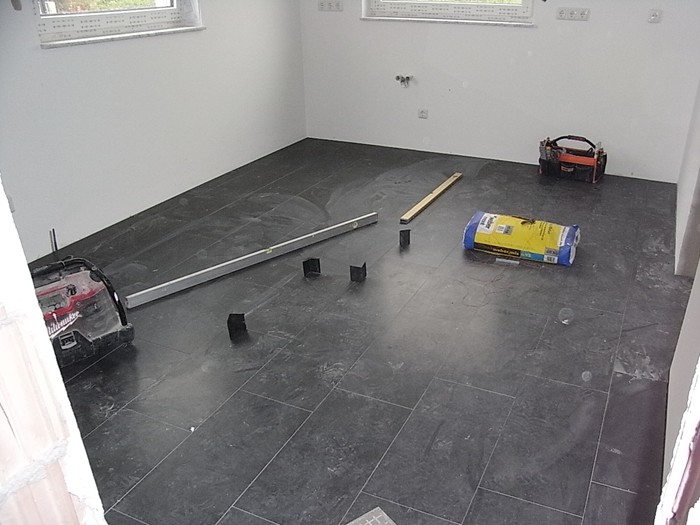

        Fliesenarbeiten begonnen. 14.09.2010

        Fliesenarbeiten und Heizungsinstallation. 17.09.2010

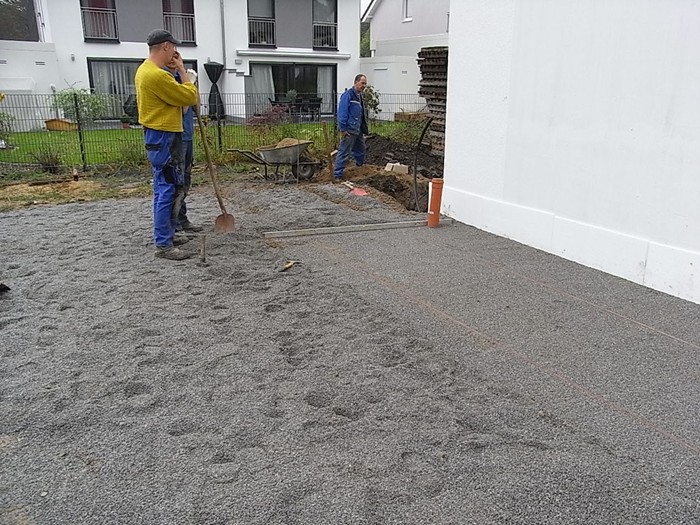

        Soleleitung wird verlegt, Planum für Fertiggarage hergestellt. 28.09.2010

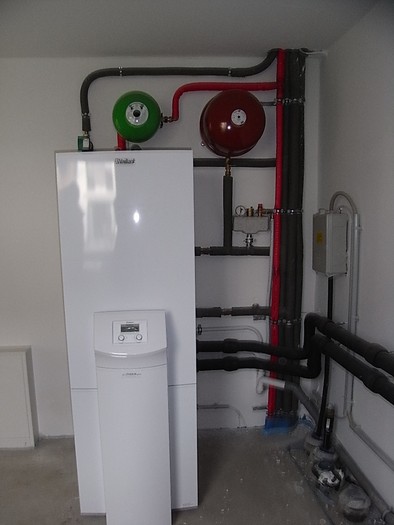

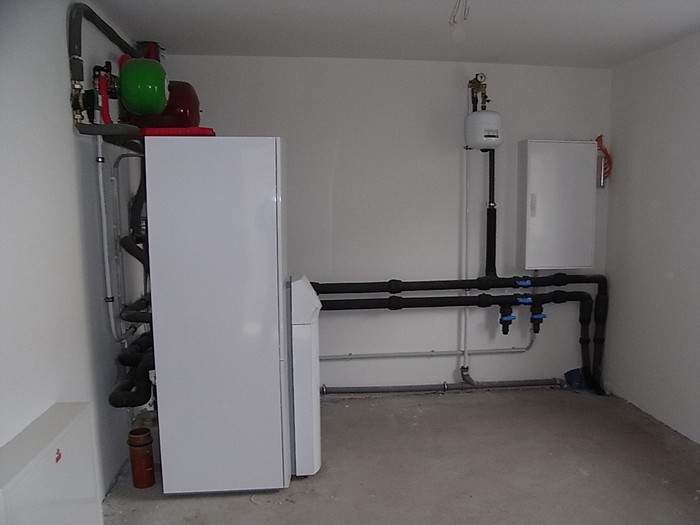

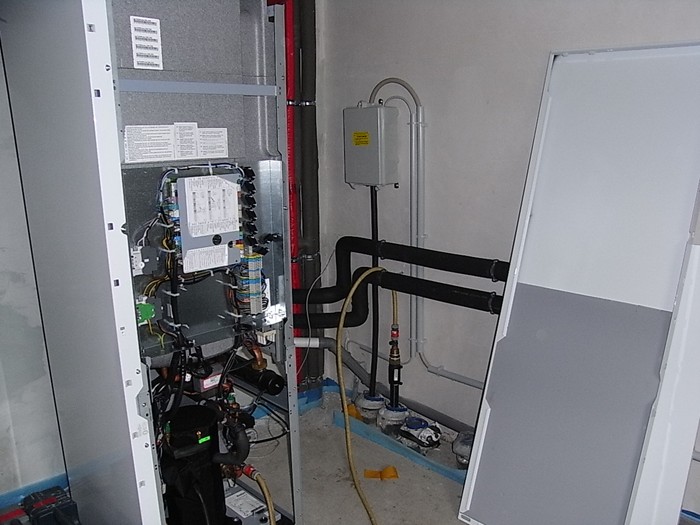

        Heizung wird in Betrieb genommen, Malerarbeiten begonnen. 30.09.2010

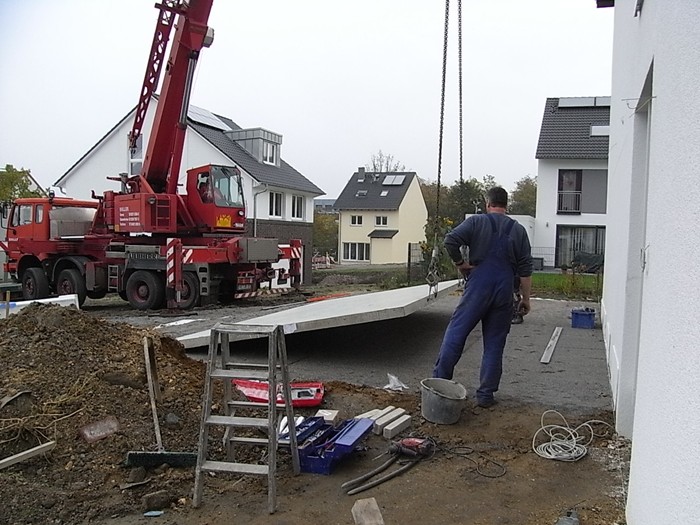

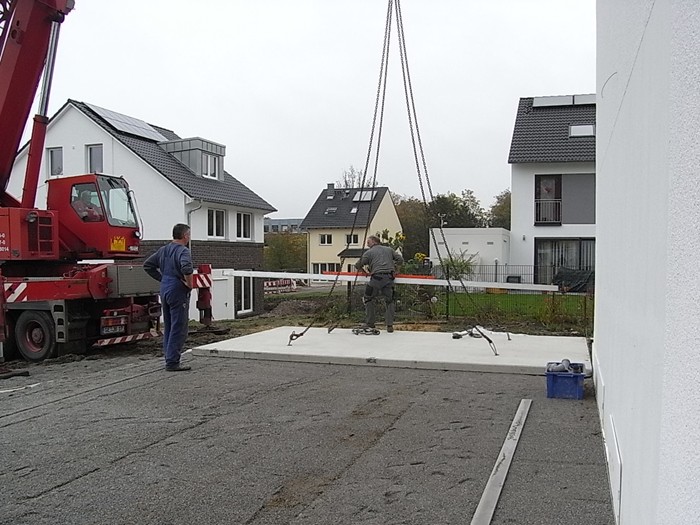

        Garage wird gestellt. 07.10.2010

        Malerarbeiten fertig gestellt, Fliesenarbeiten können weitergeführt werden. 20.10.2010

        Garage fertig gestellt, Estrichaufheizung beendet. 02.11.2010

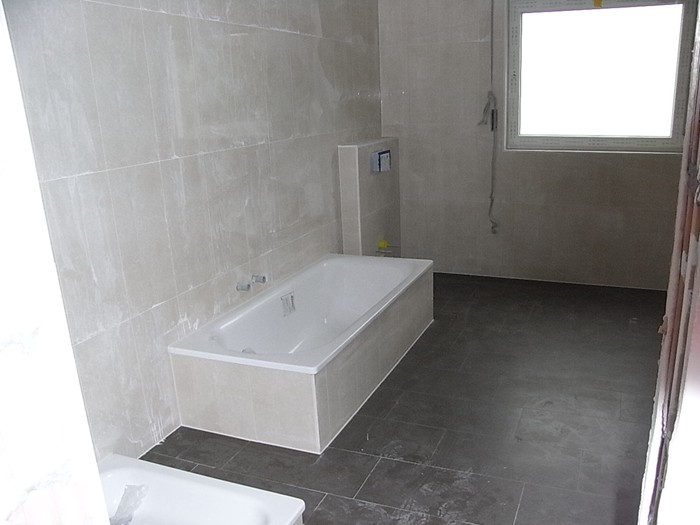

        Bodenfliesen können gelegt werden. 10.11.2010

        Fliesenarbeiten abgeschlossen. 16.11.2010

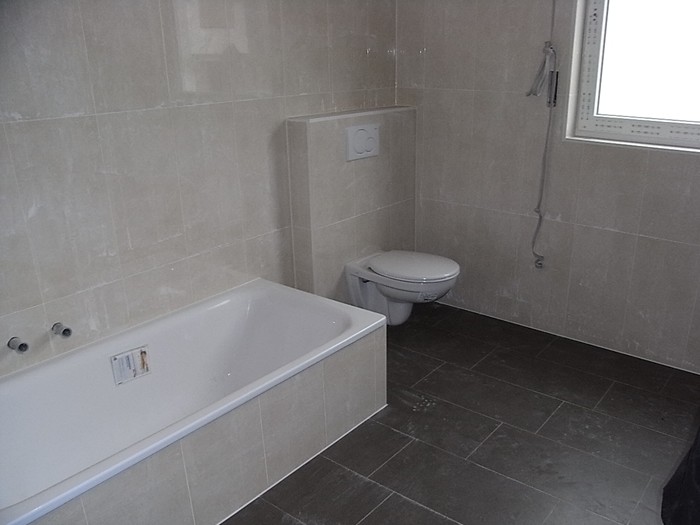

        Sanitärfeininstallation begonnen. 24.11.2010

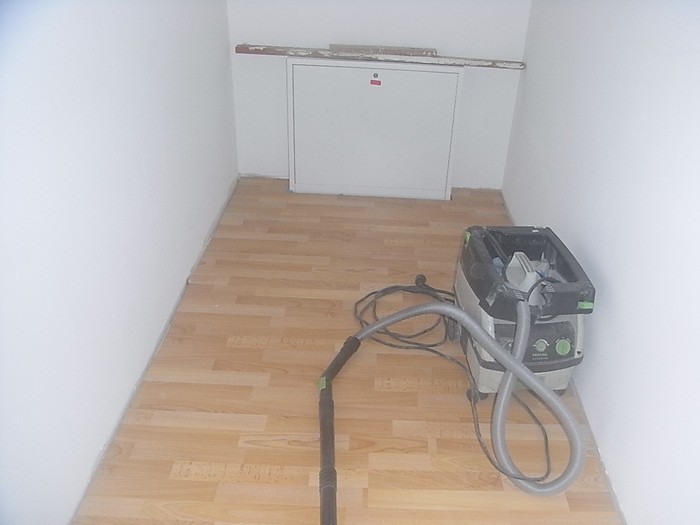

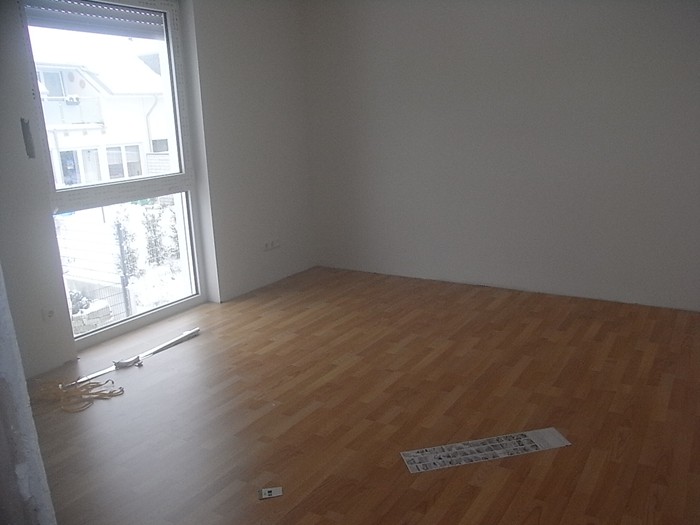

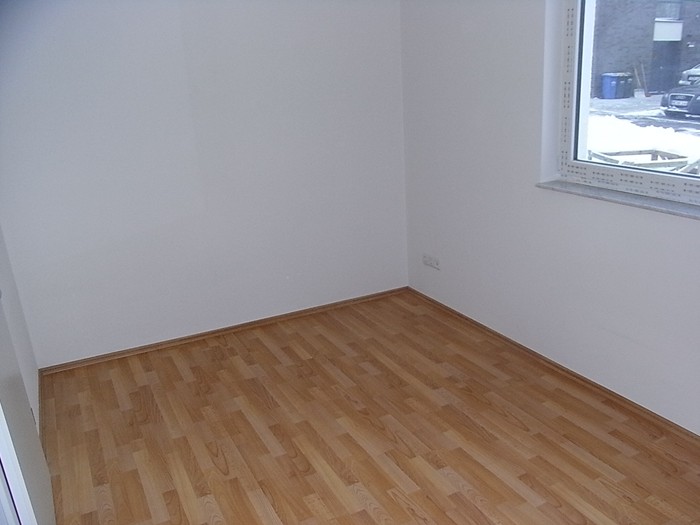

        Oberböden werden verlegt. 01.12.2010

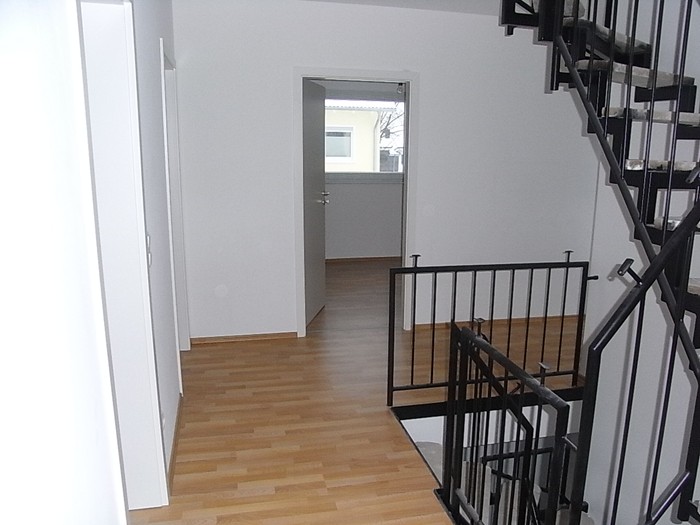

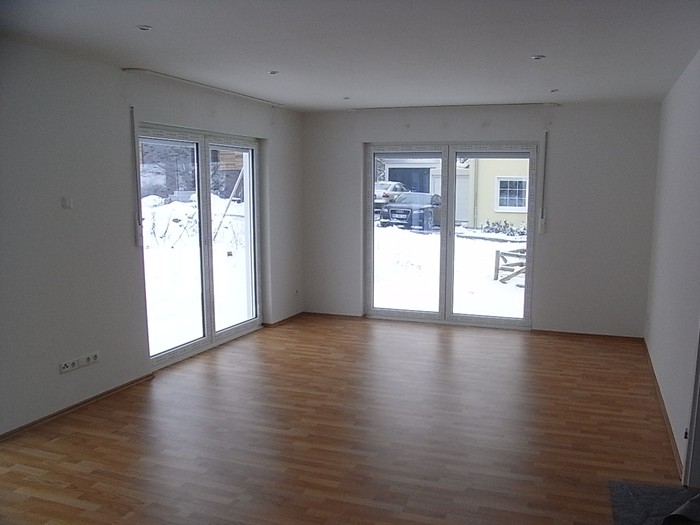

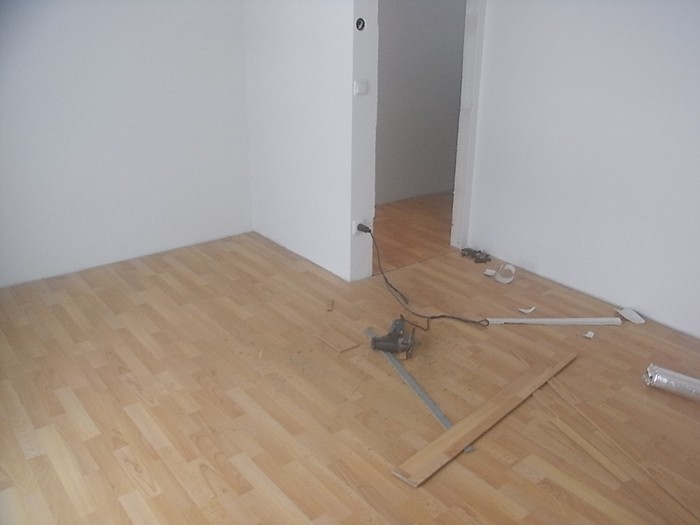

        Oberböden fertig verlegt, Innentüren eingebaut. 14.12.2010

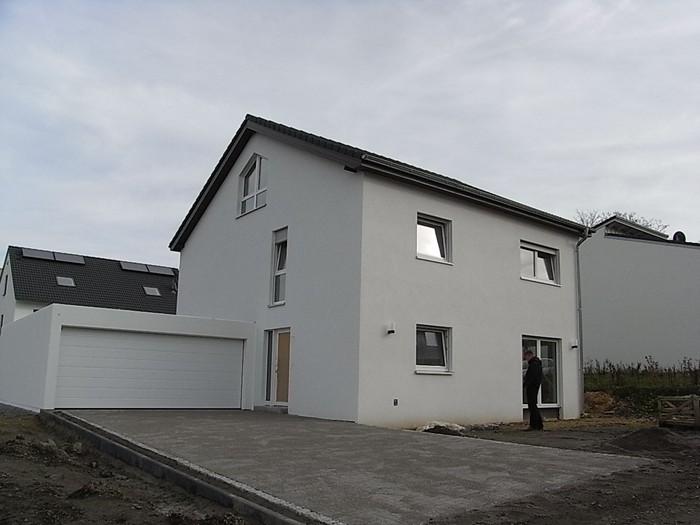

        Einzug und Abnahme erfolgt. 26.01.2011
