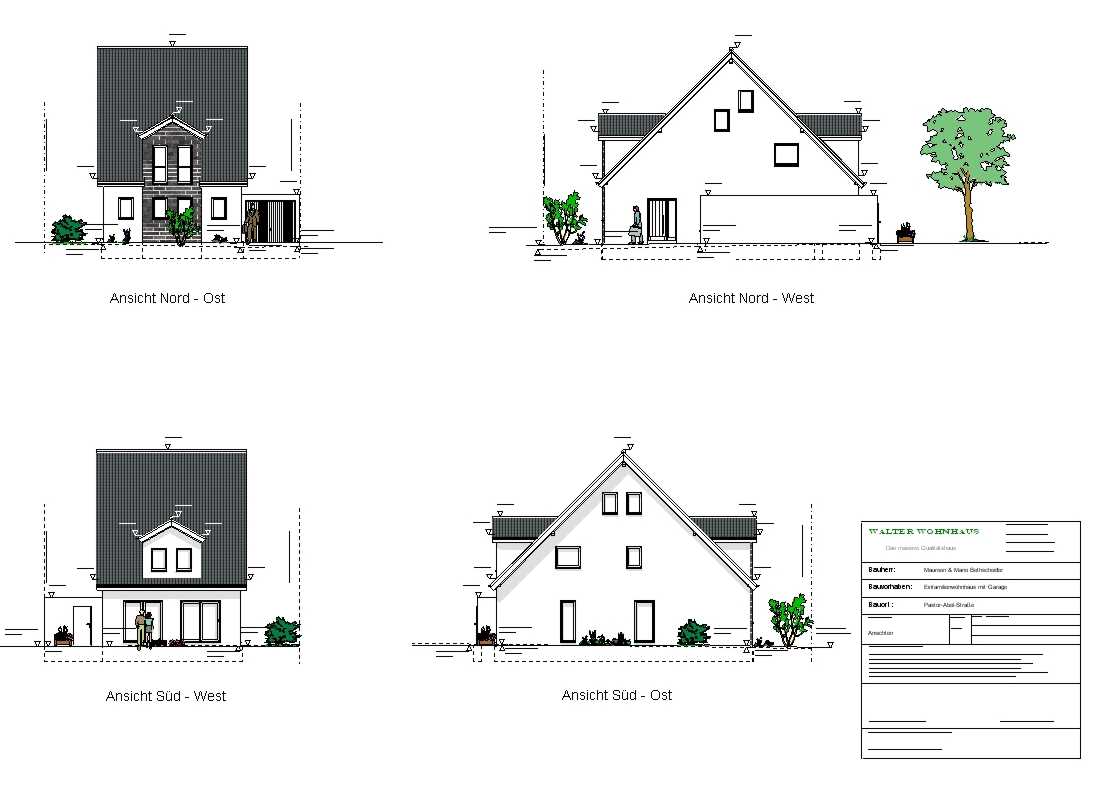

Haus Kirchhellen

        Bauantrag eingereicht. 04.11.2009

        Das Bauschild steht. 05.11.2009

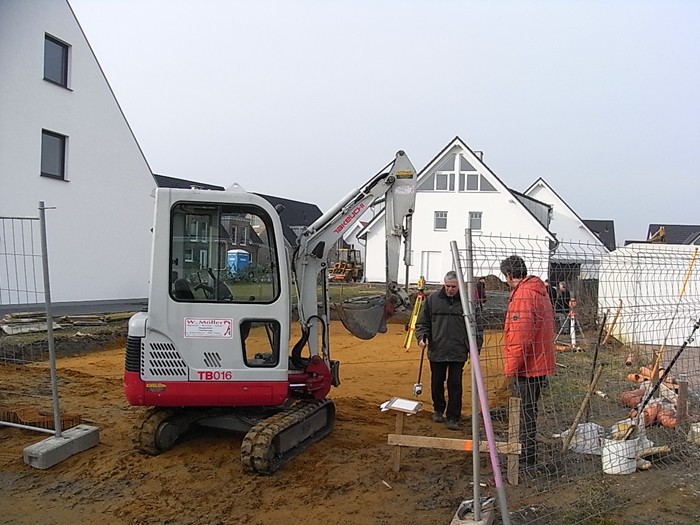

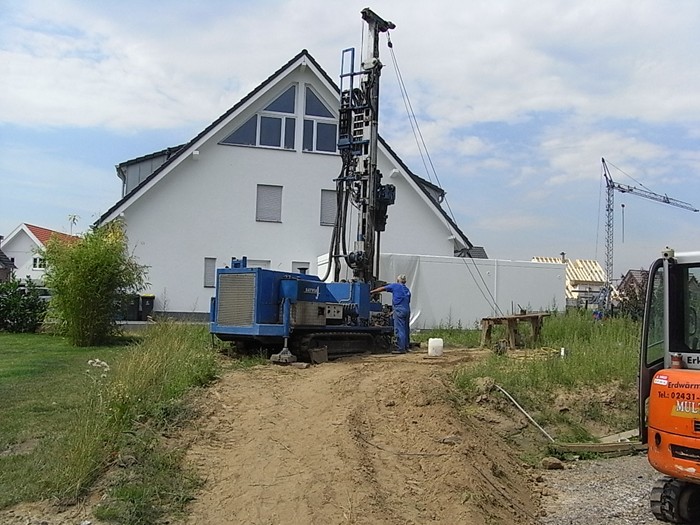

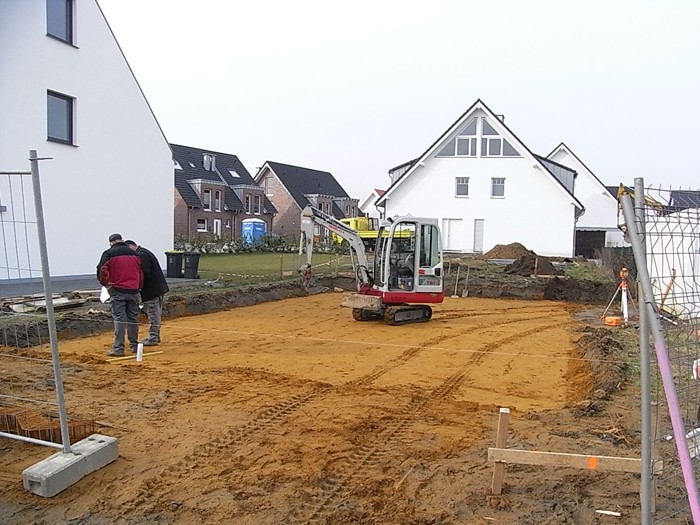

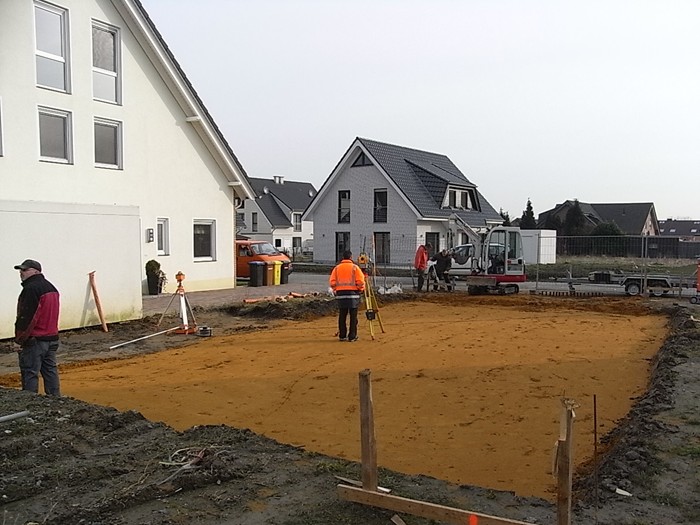

        Jetzt geht es los. 17.03.2010

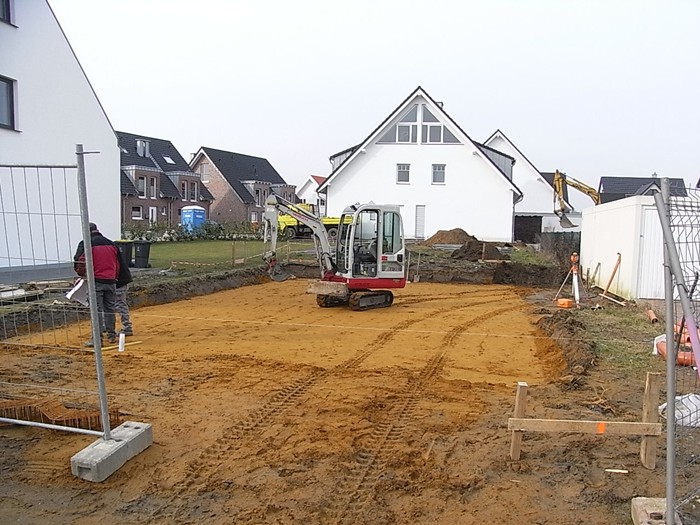

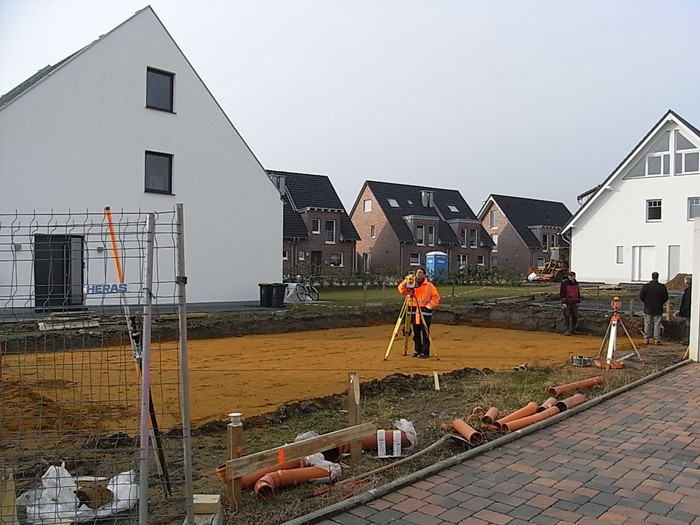

        Heute wird die Bodenplatte betoniert. 19.03.2010

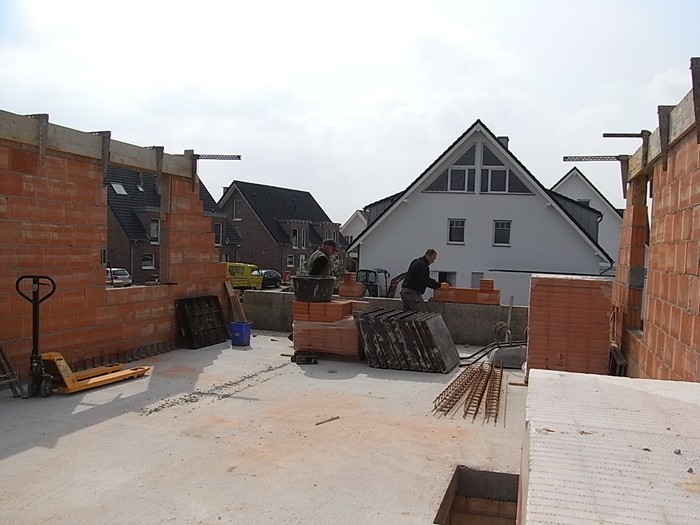

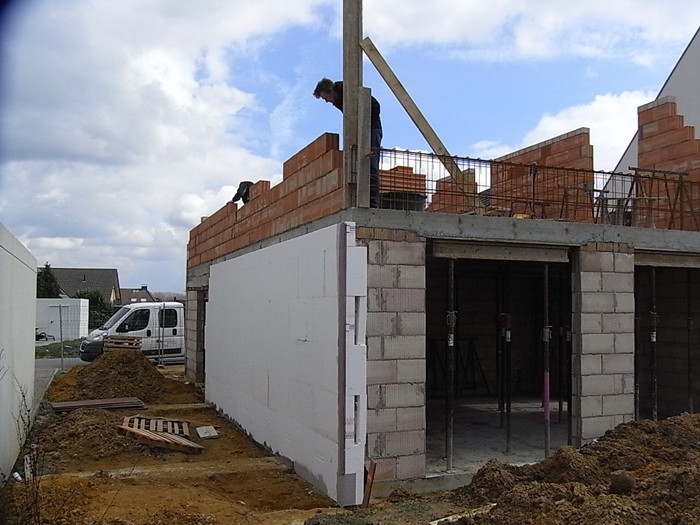

        Erdgeschossmauerwerk wird erstellt. 24.03.2010

        Heute wird die Erdgeschossdecke betoniert. 26.03.2010

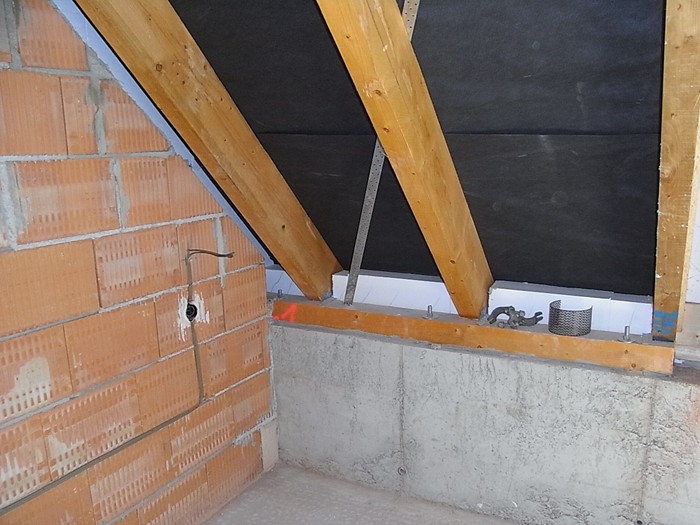

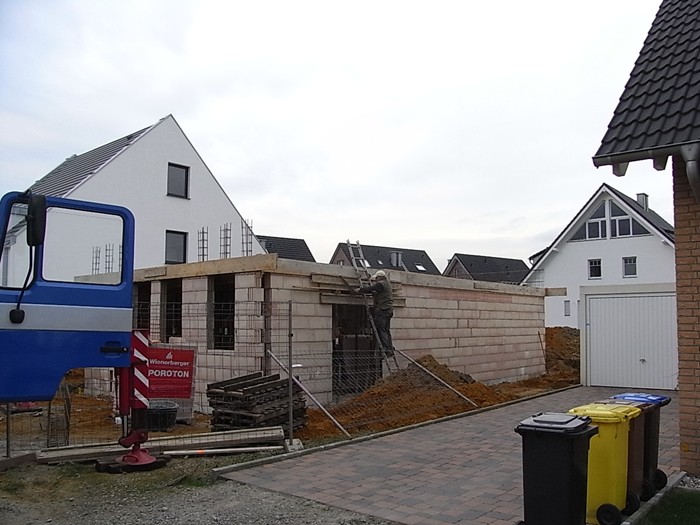

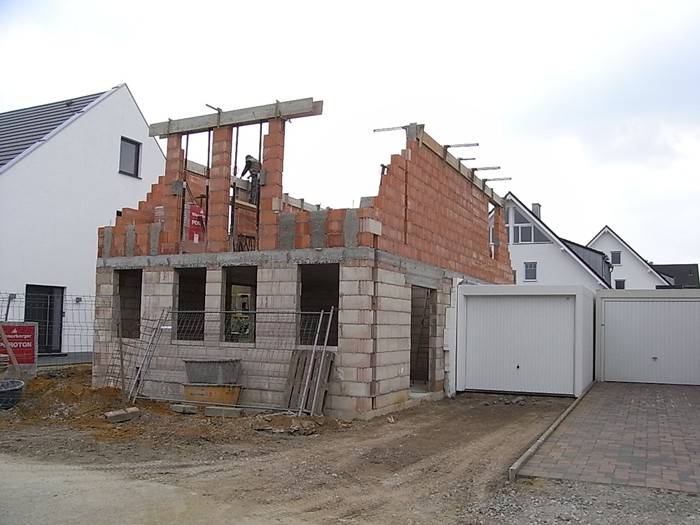

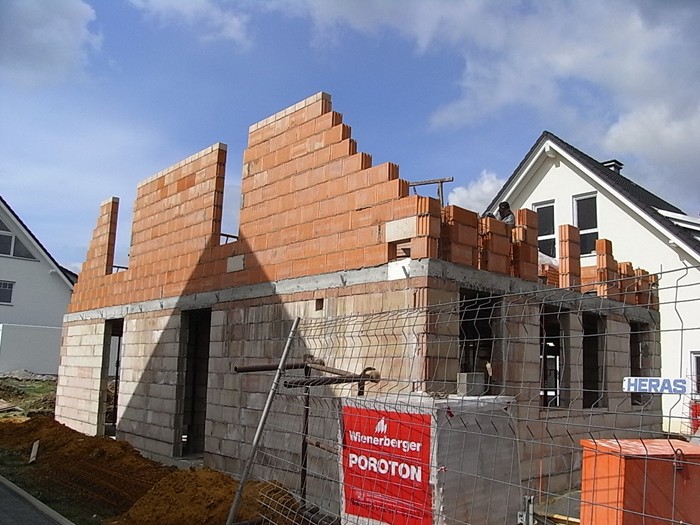

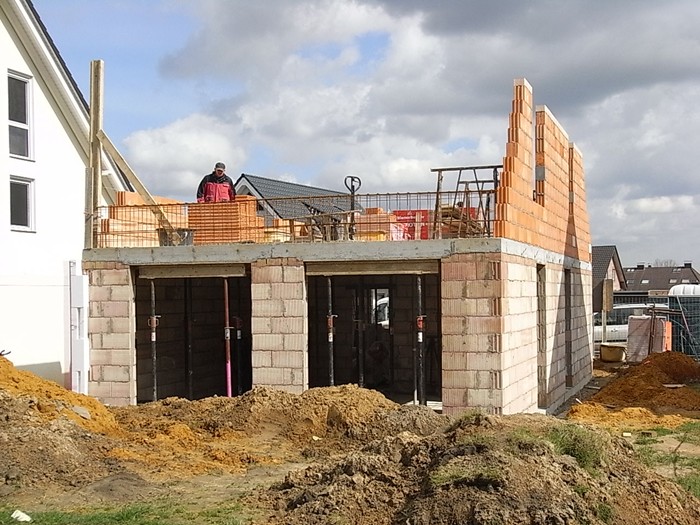

        Das Giebelmauerwerk wird erstellt. 01.04.2010

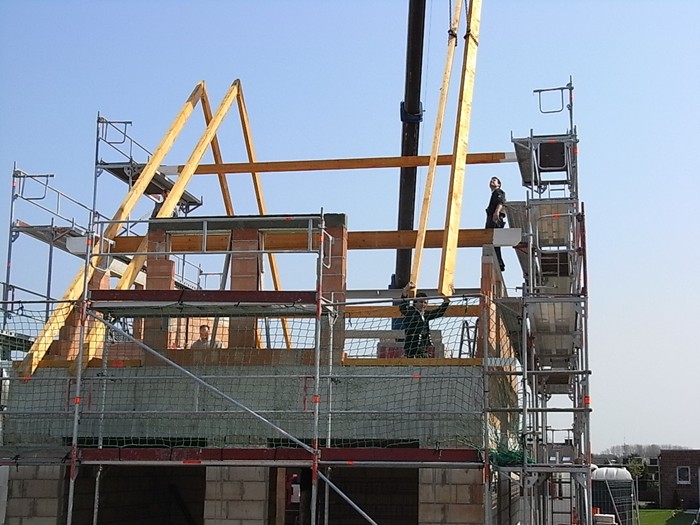

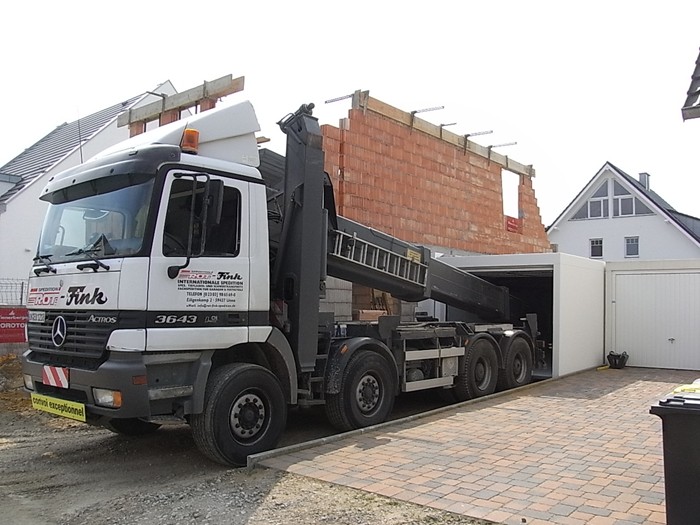

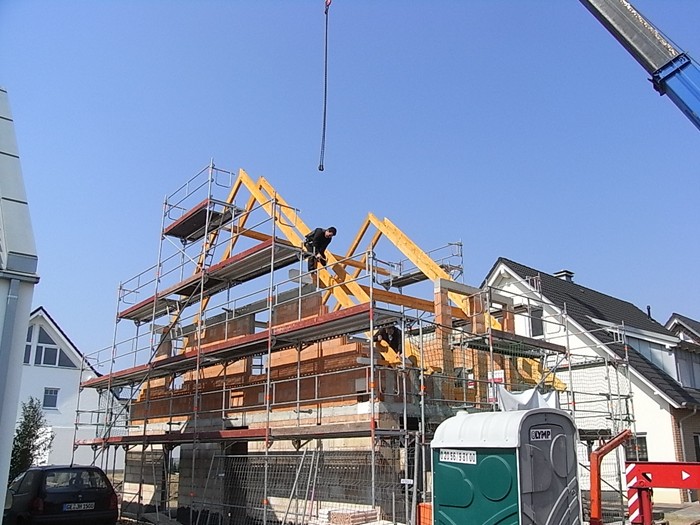

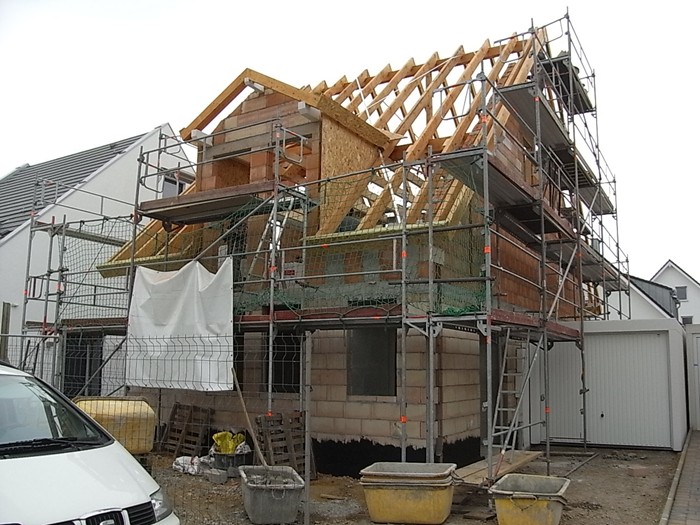

        Der Dachstuhl kann errichtet werden. Fertiggarage gestellt. 12.04.2010

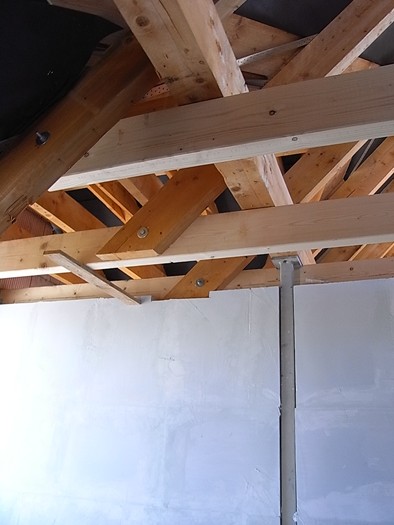

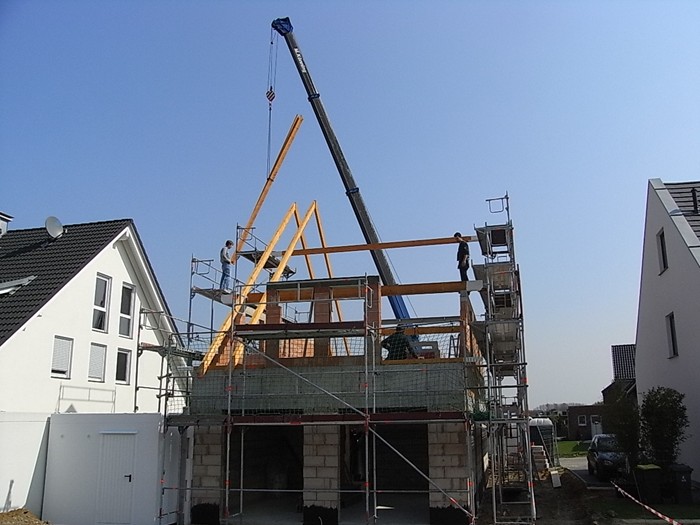

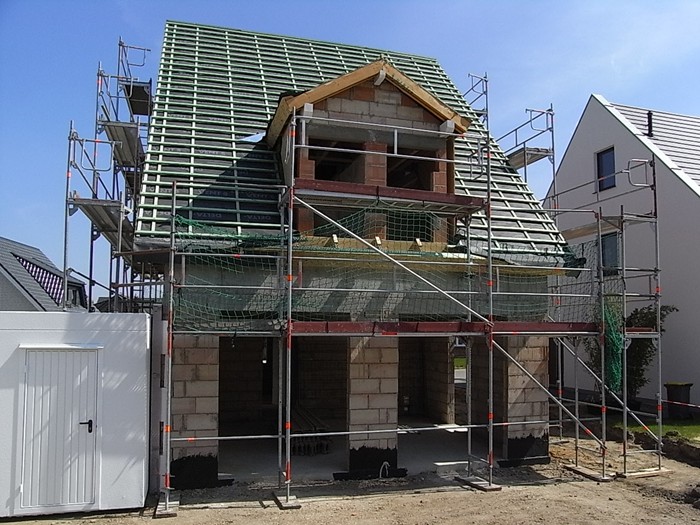

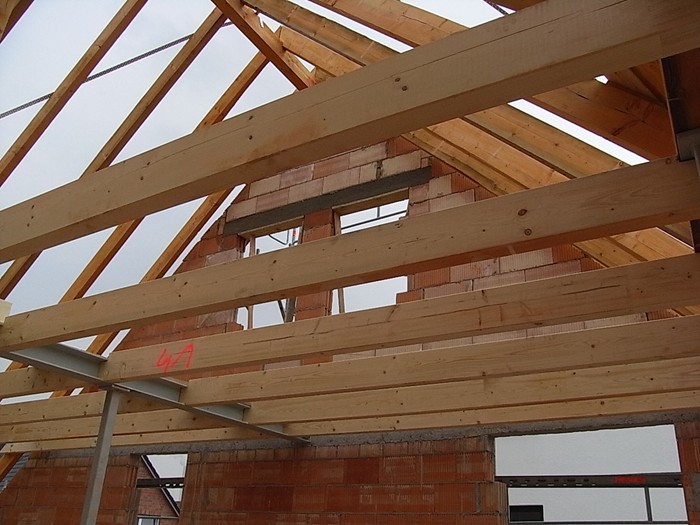

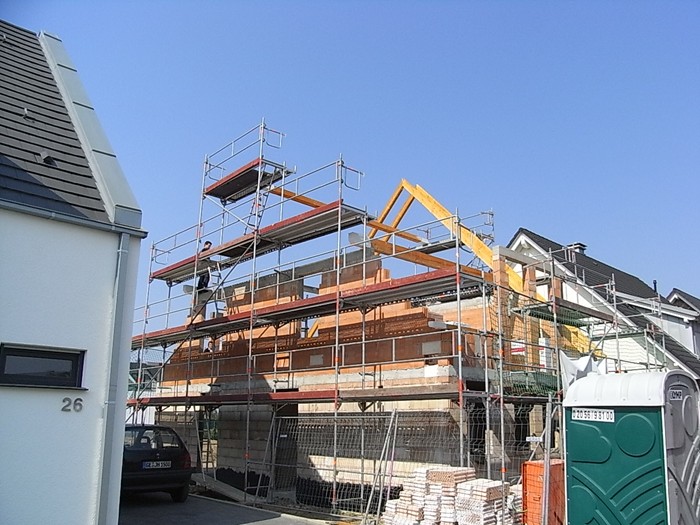

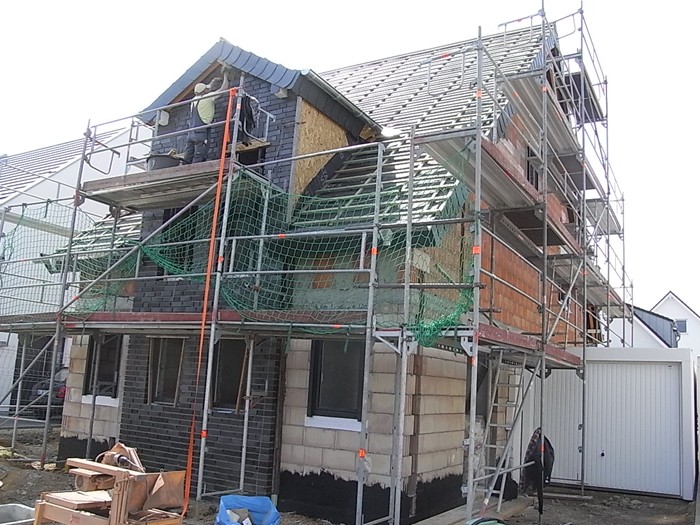

        Dachstuhl wird gestellt. 15.04.2010

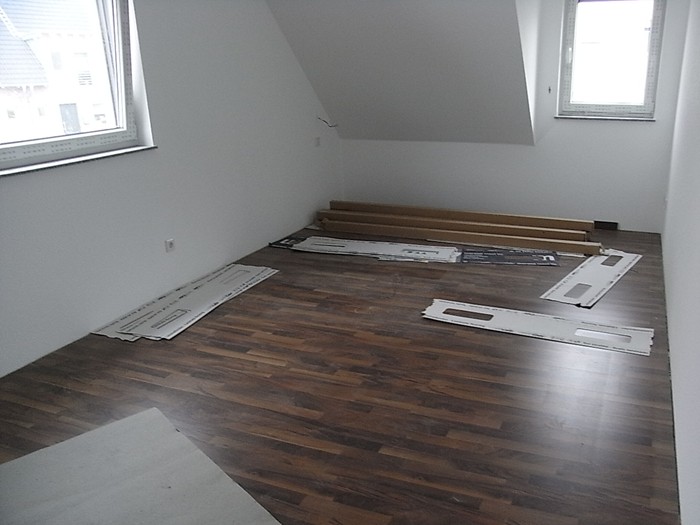

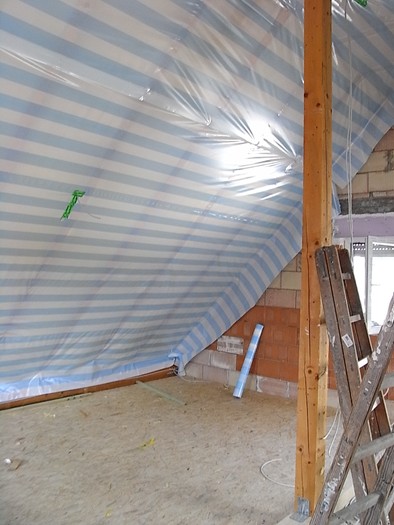

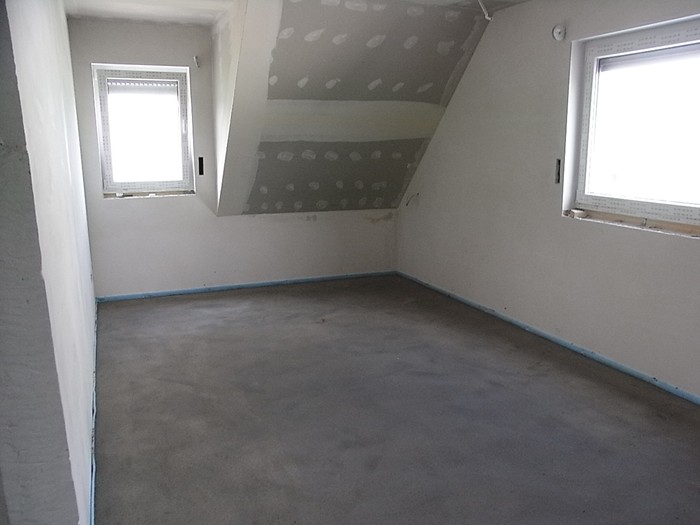

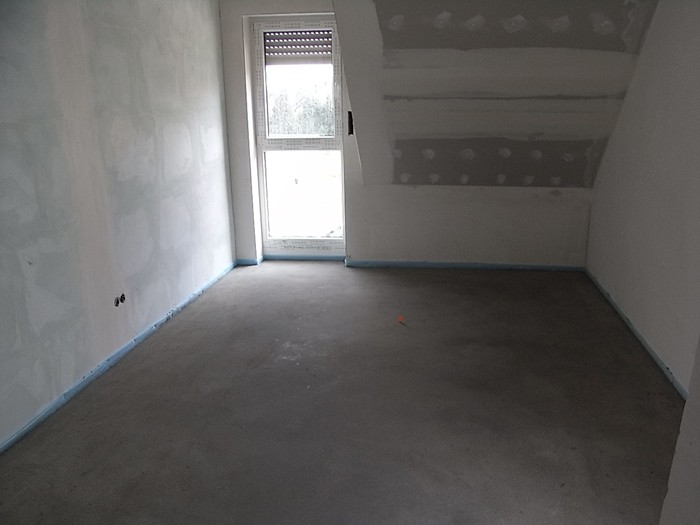

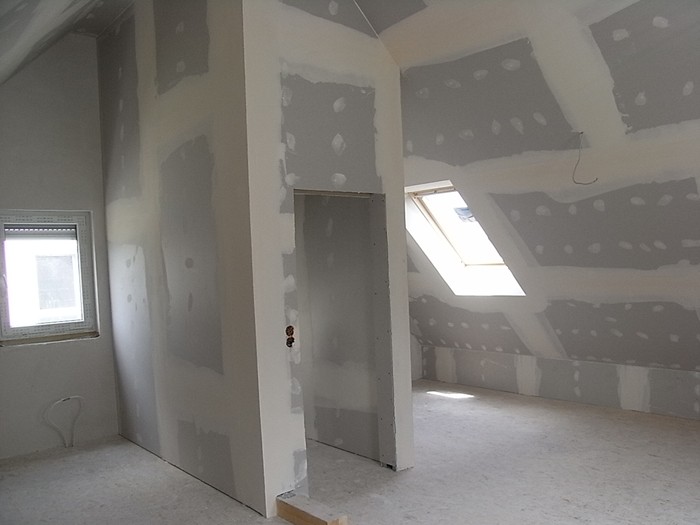

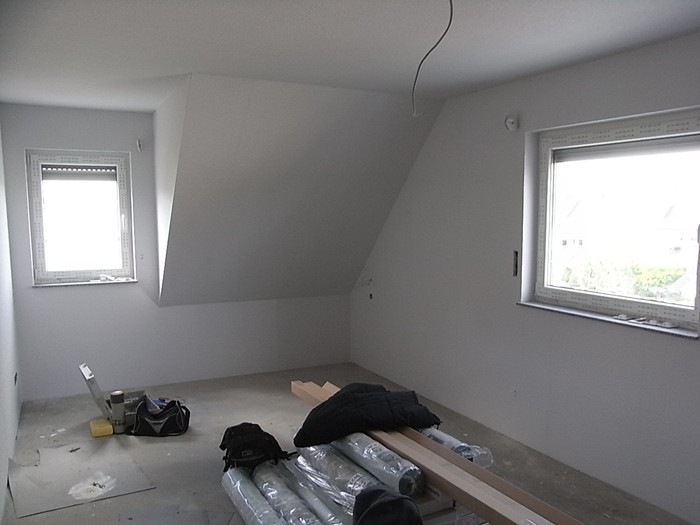

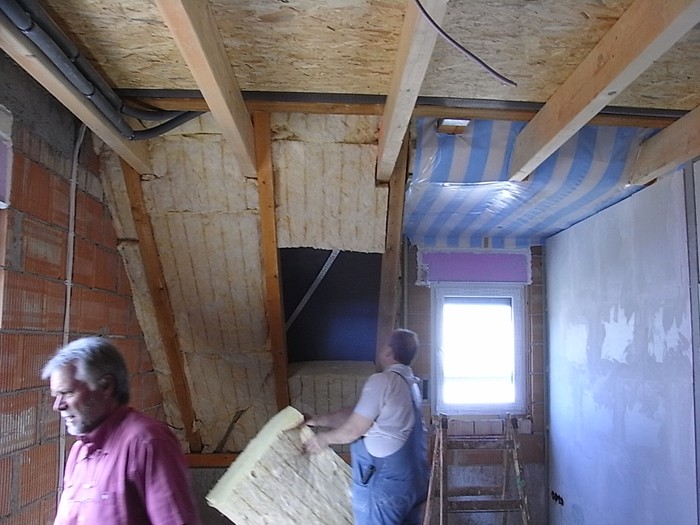

        Dachgeschossausbau geht voran. 20.04.2010

        Das Haus ist erst einmal dicht. 23.04.2010

        Fenster werden eingebaut. 28.04.2010

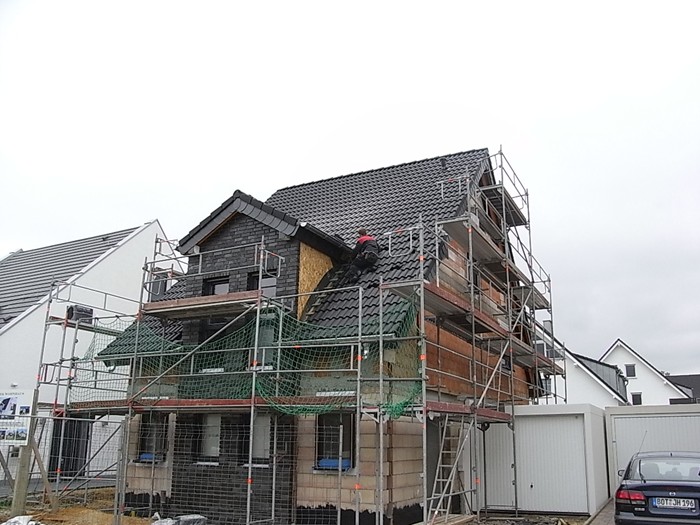

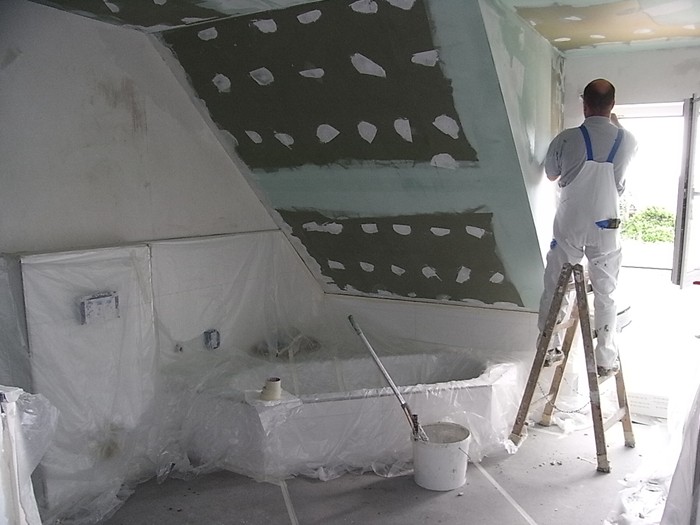

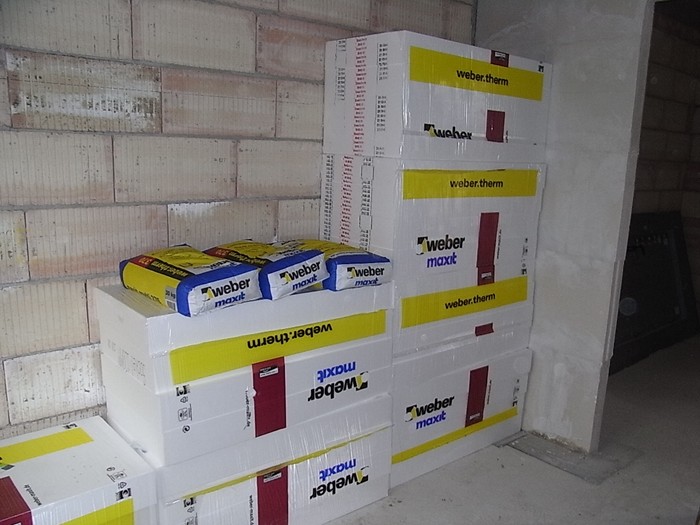

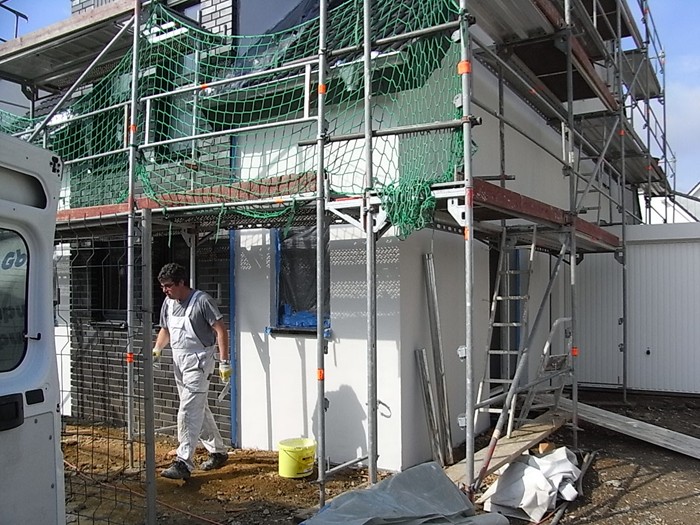

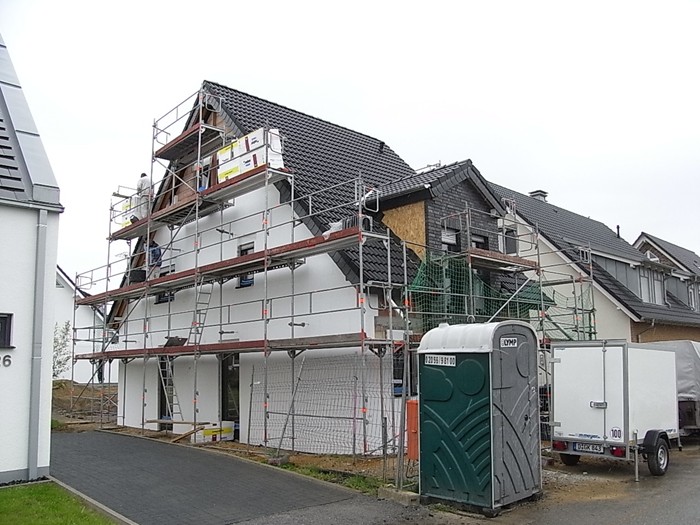

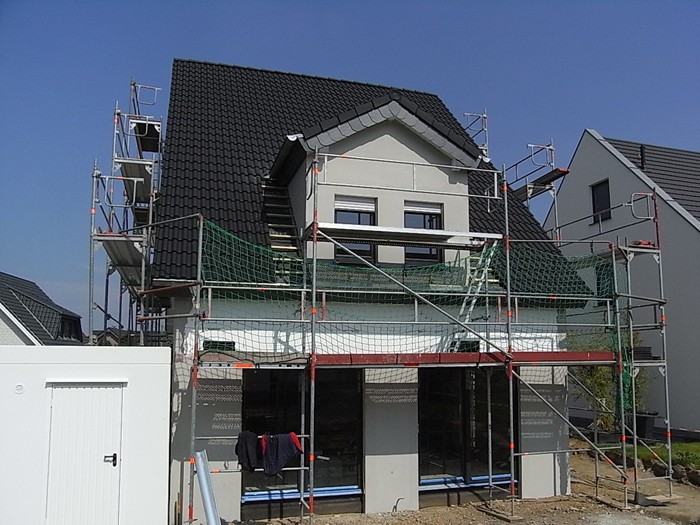

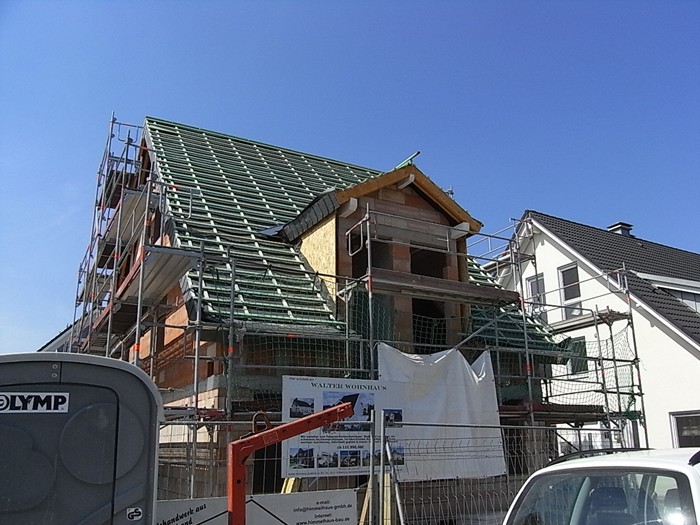

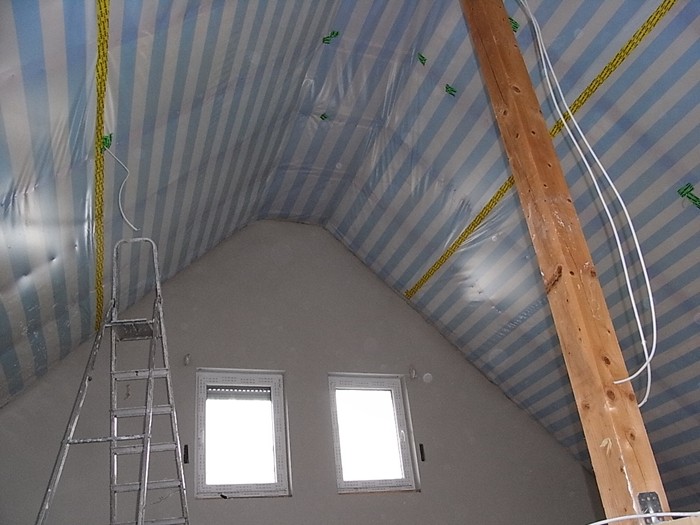

        Dacheindeckung wird fertig gestellt, Außenputz im Wärmedämmverbundsystem
        wird begonnen. 03.05.2010

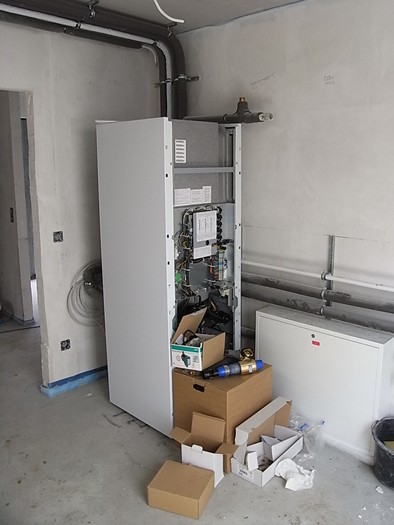

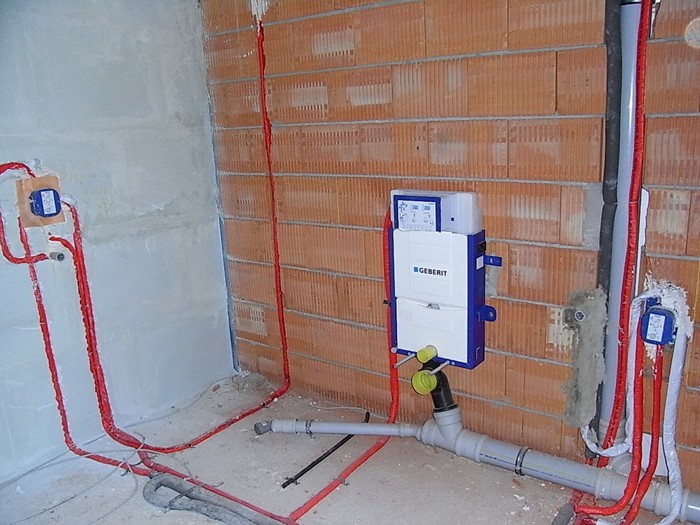

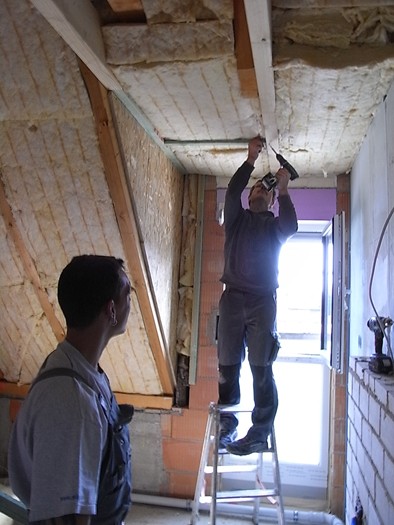

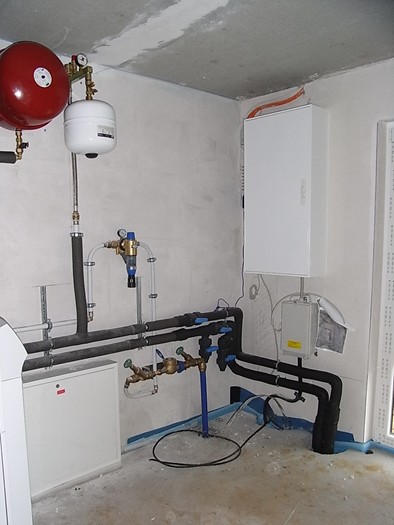

        Sanitär,-Heizungs,- und Elektroinstallationen begonnen. 06.05.2010

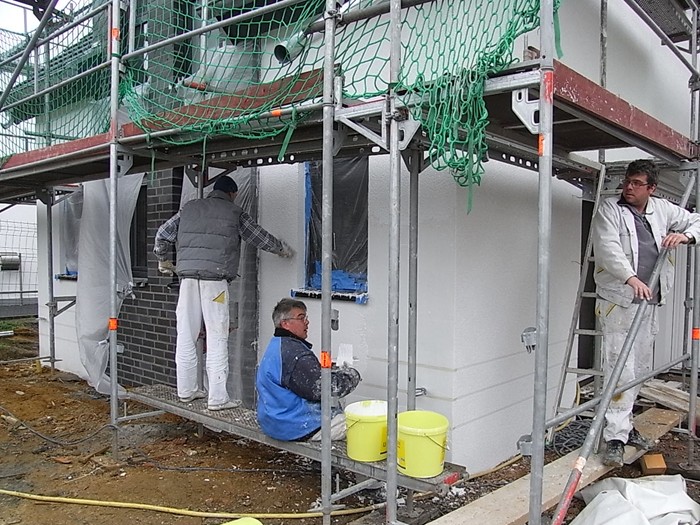

        Außenputz und Innenausbau gehen dem Ende zu. 25.05.2010

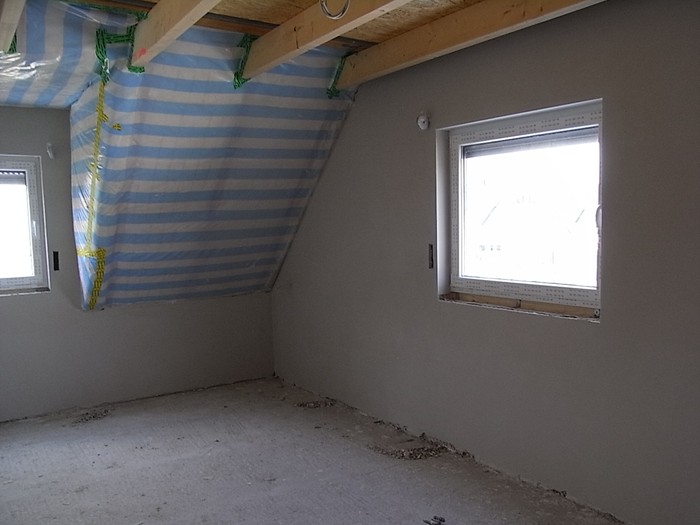

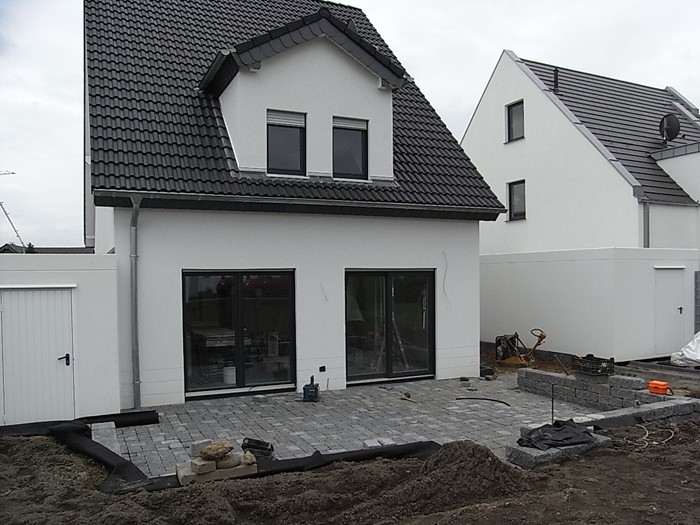

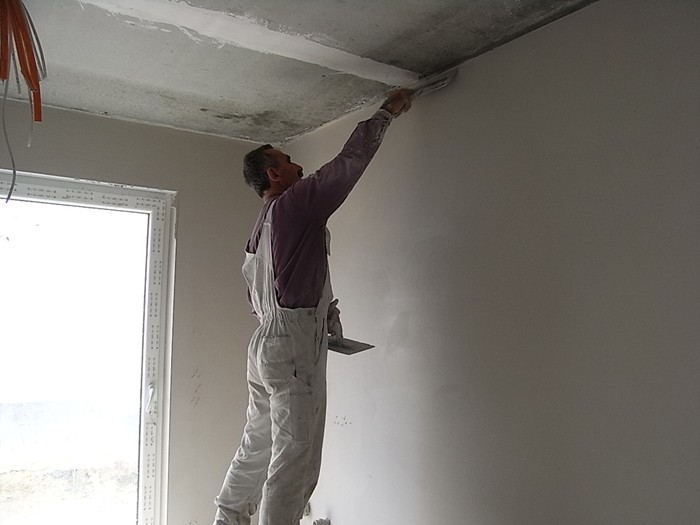

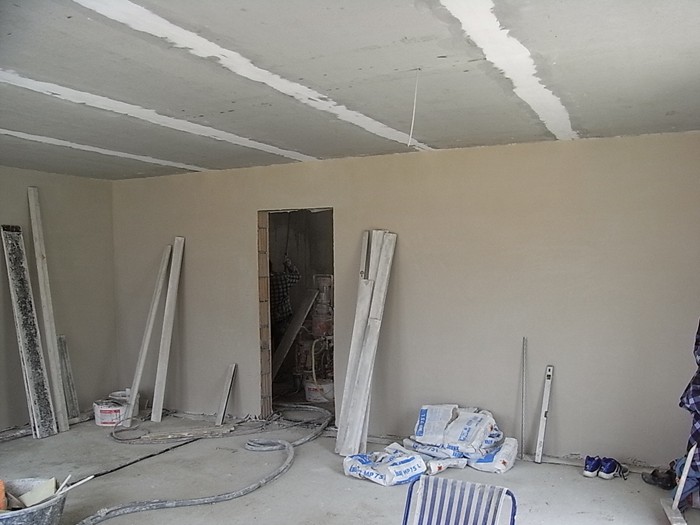

        Außenputz wird abgeschlossen, Innenputz begonnen. 31.05.2010

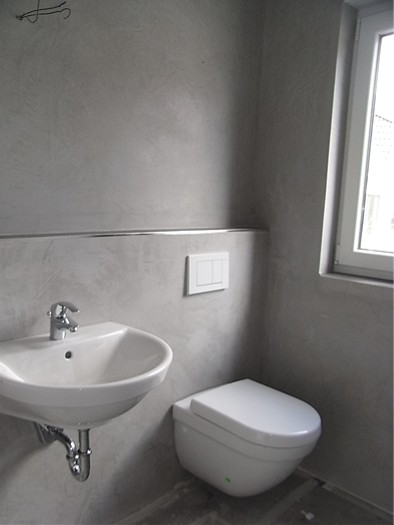

        Außenputz ist fertig, Innenputzarbeiten werden abgeschlossen. 02.06.2010

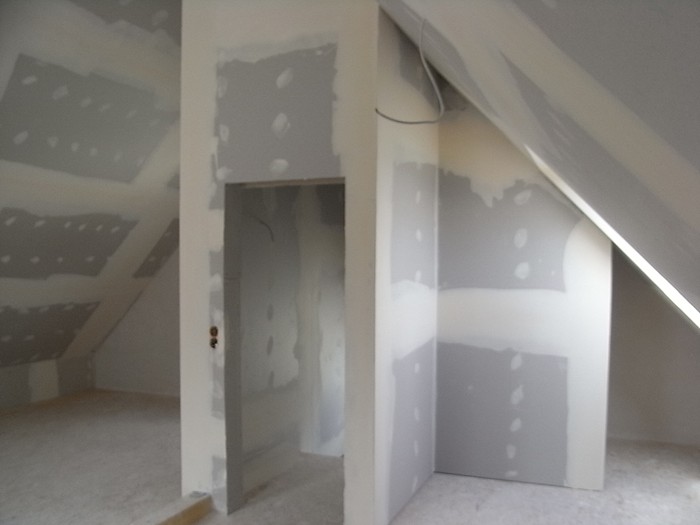

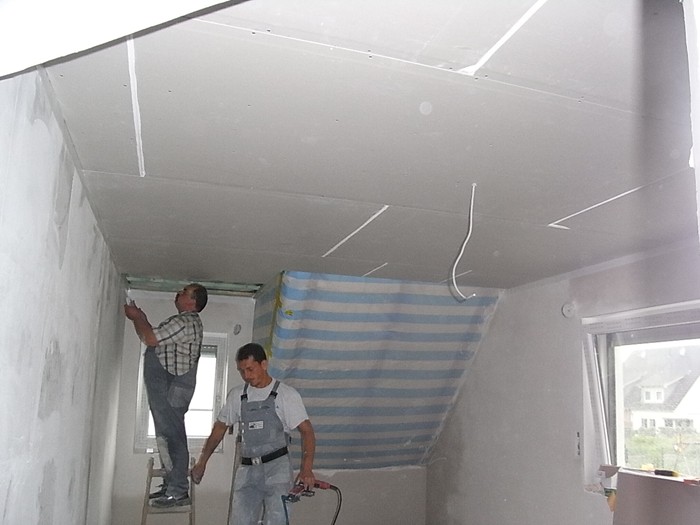

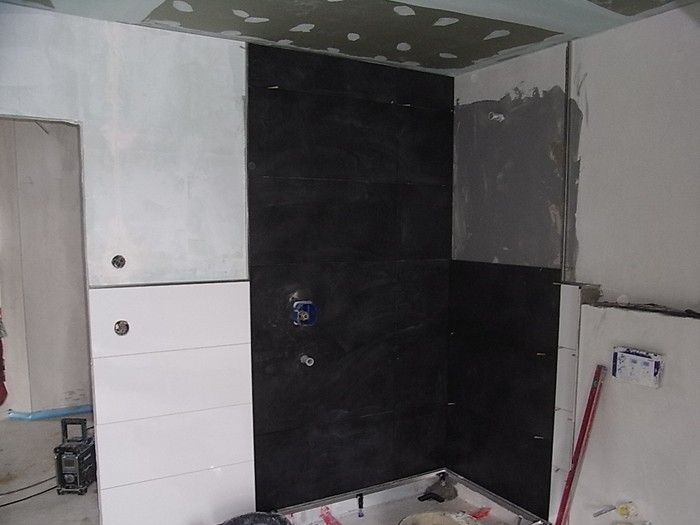

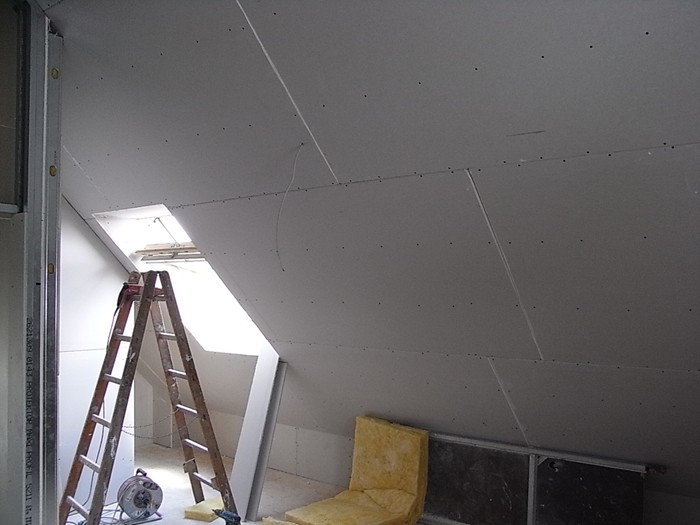

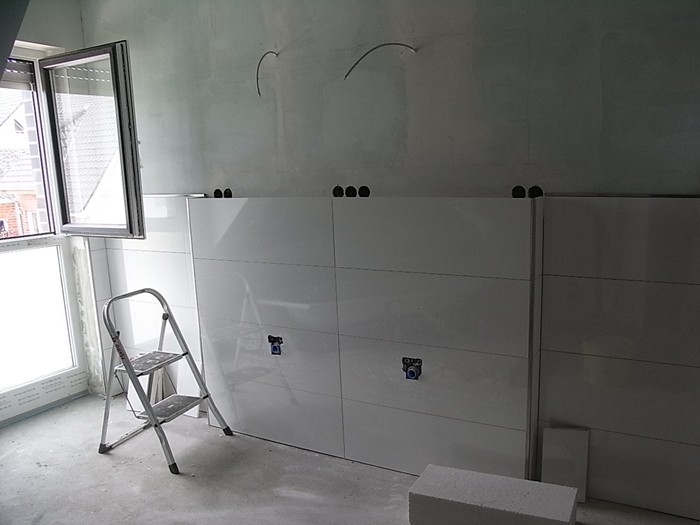

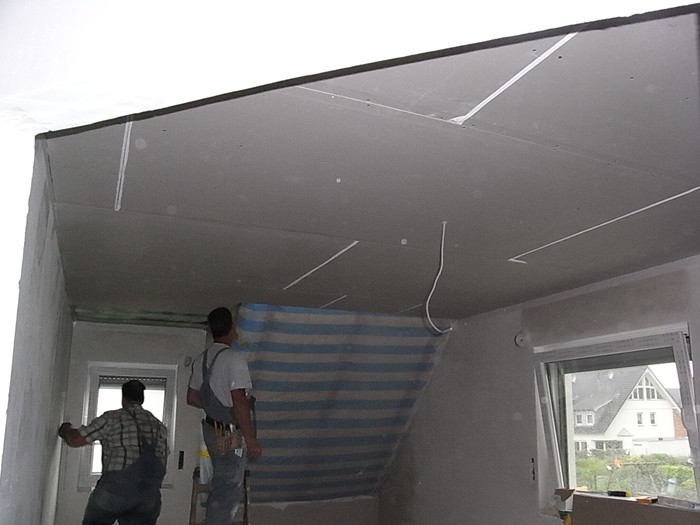

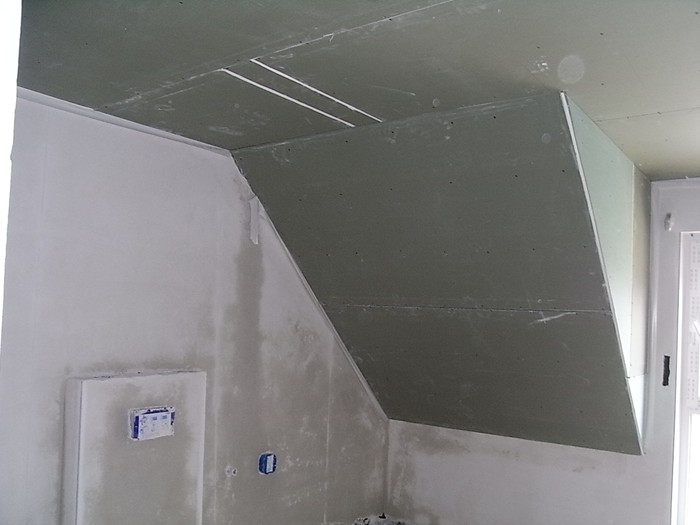

        Gipskartonarbeiten werden ausgeführt. 09.06.2010

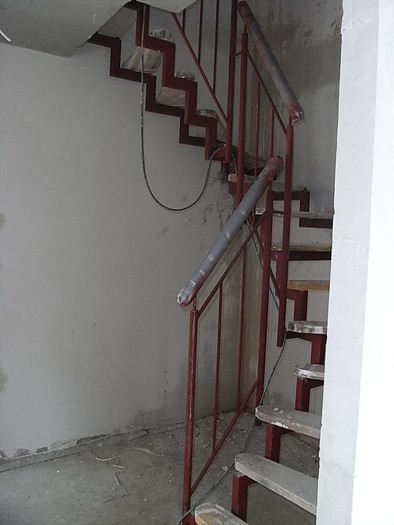

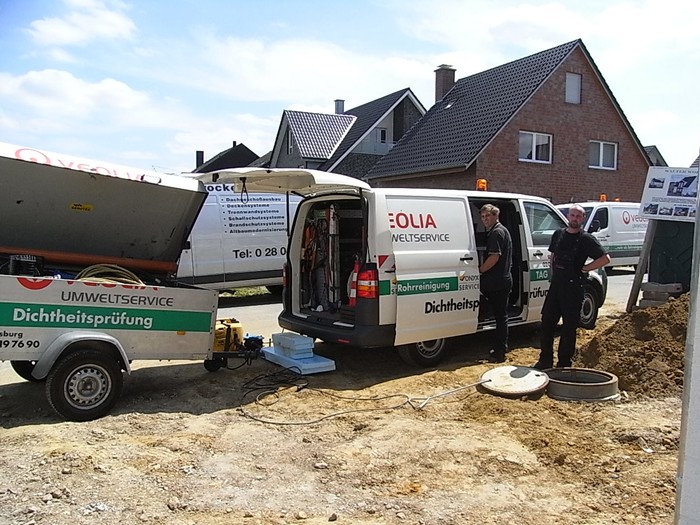

        Treppe eingebaut, Dichtigkeitsprüfung Entwässerungsleitungen durchgeführt. 15.06.2010

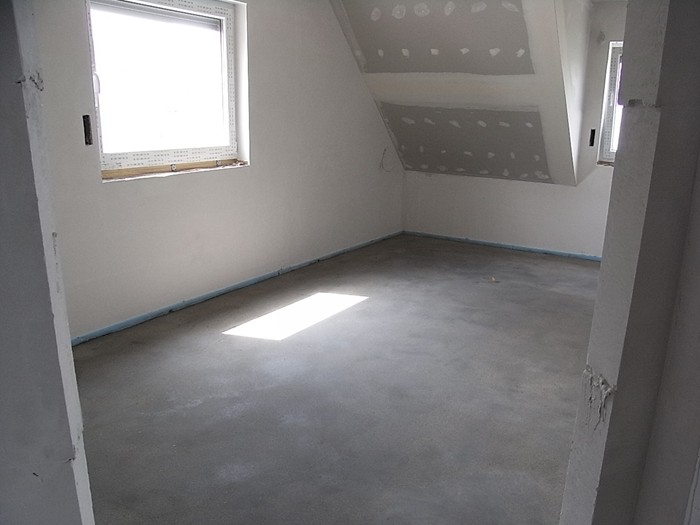

        Estricharbeiten begonnen, Gipskartonarbeiten fertig gestellt. 21.06.2010

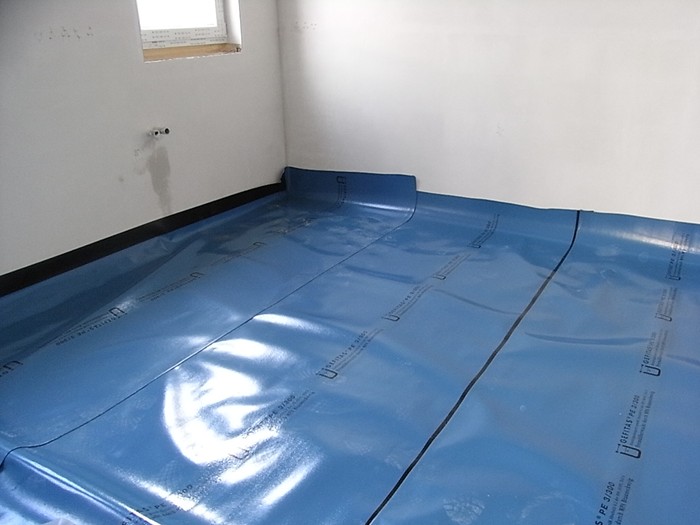

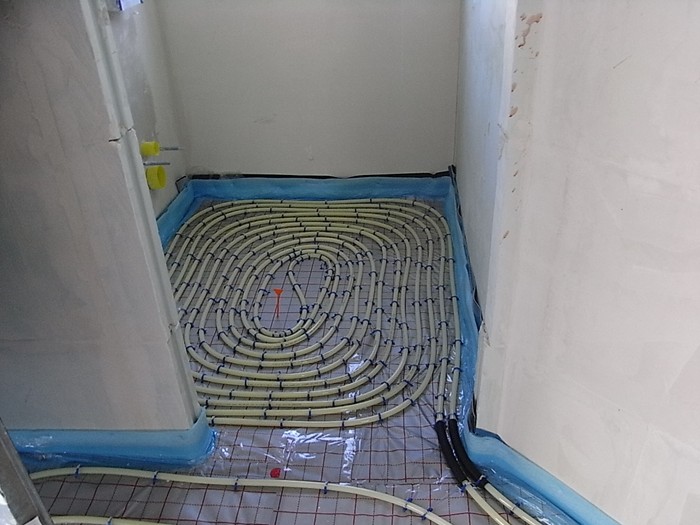

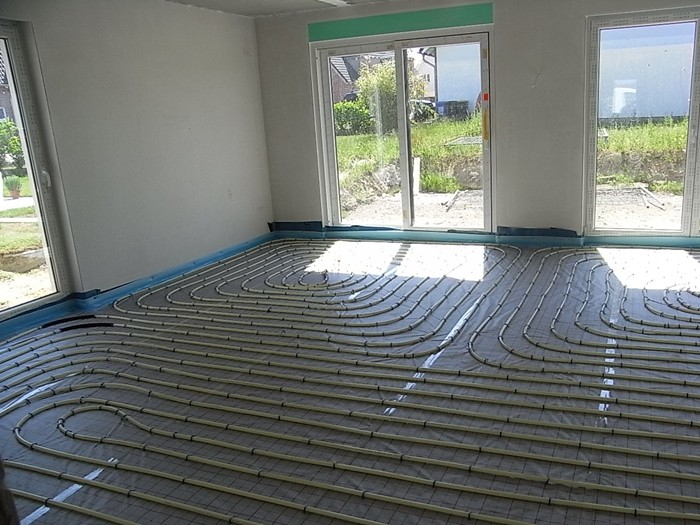

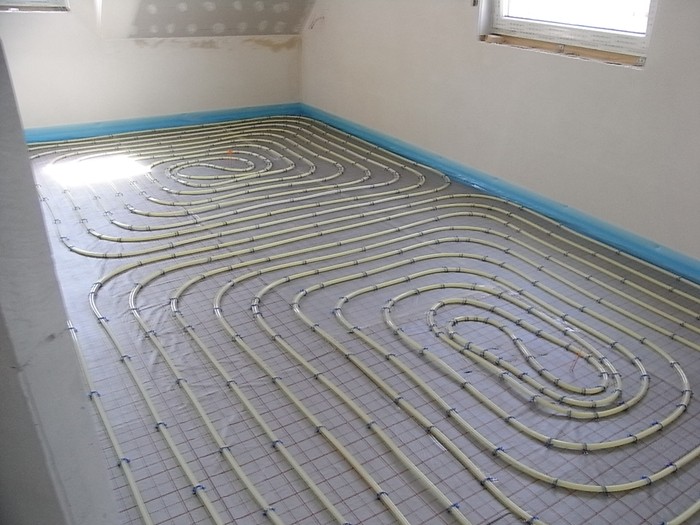

        Fußbodenheizung verlegt. 23.06.2010

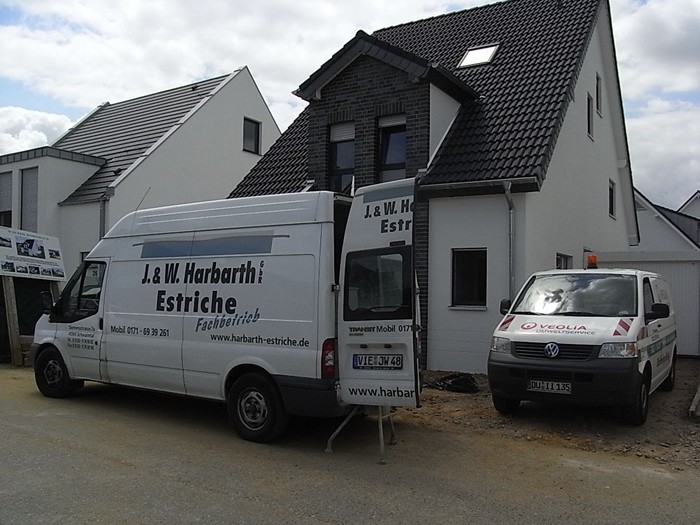

        Estricharbeiten fertig gestellt. 29.06.2010

                                    der Estrich muss nun abbinden.......

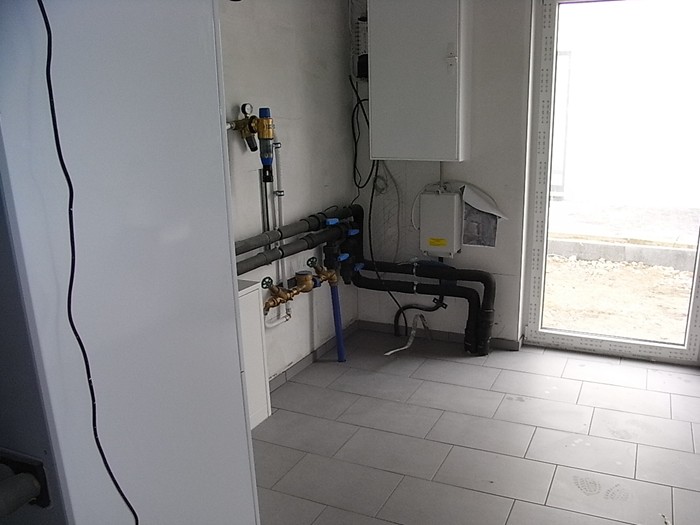

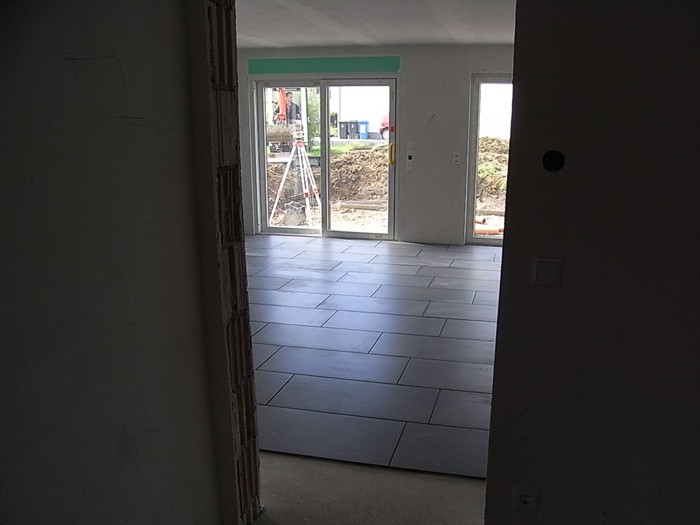

        Fliesenarbeiten und Erdwärmeanlage werden ausgeführt. 21.07.2010

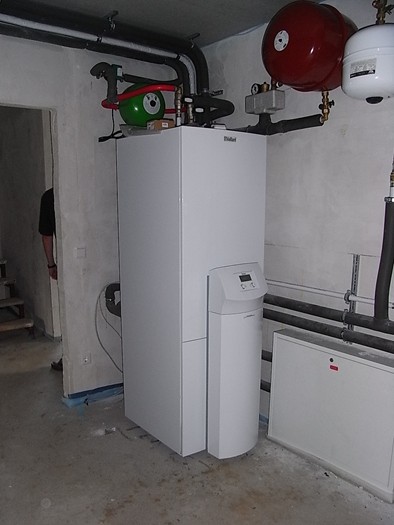

        Die Heizungsanlage wurde in Betrieb genommen. 29.07.2010

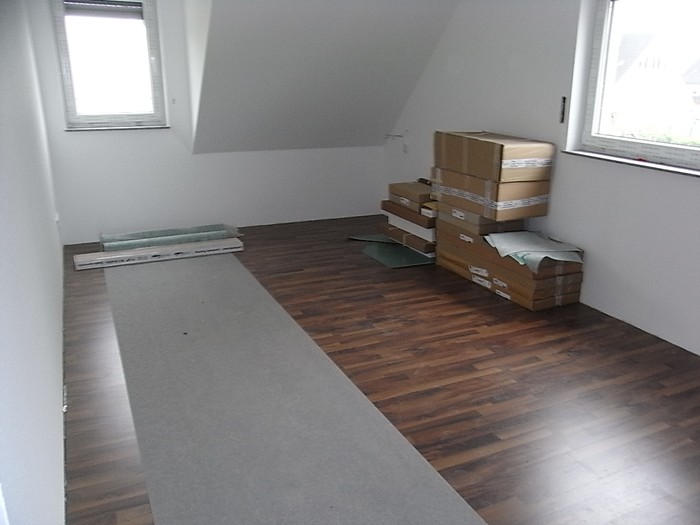

        Eigenleistungen gehen dem Ende zu. 31.08.2010

        Die letzten Restarbeiten werden erledigt. 09.09.2010

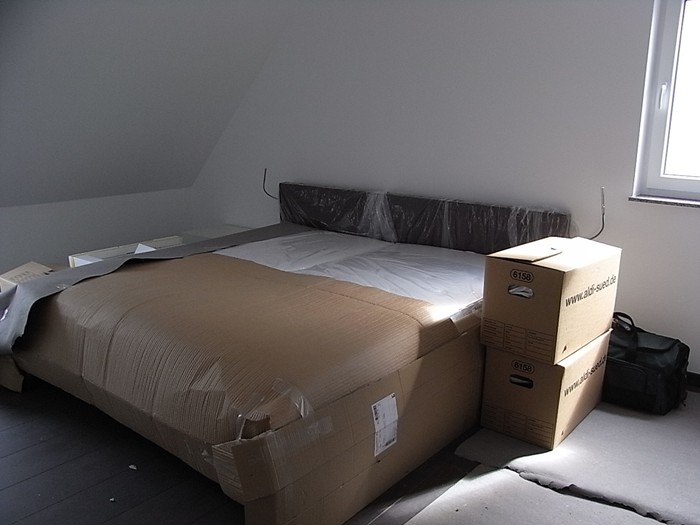

        Der Umzug hat begonnen. 16.09.2010

        Übergabe erfolgt. 23.09.2010
