Haus Lohausen

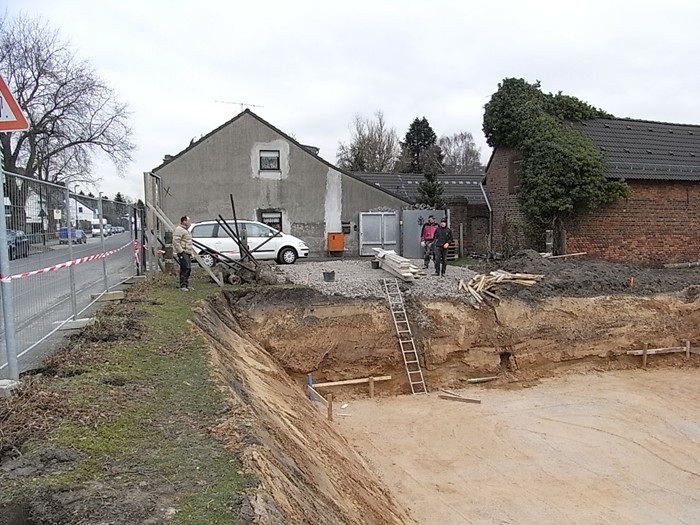

Das Bauschild steht. 23.06.2009
Der Bauantrag wurde gestellt. 16.07.2009
Nach
langer Genehmigungsphase (Zustimmung des Flughafens) und Frostperiode
kann endlich angefangen werden.

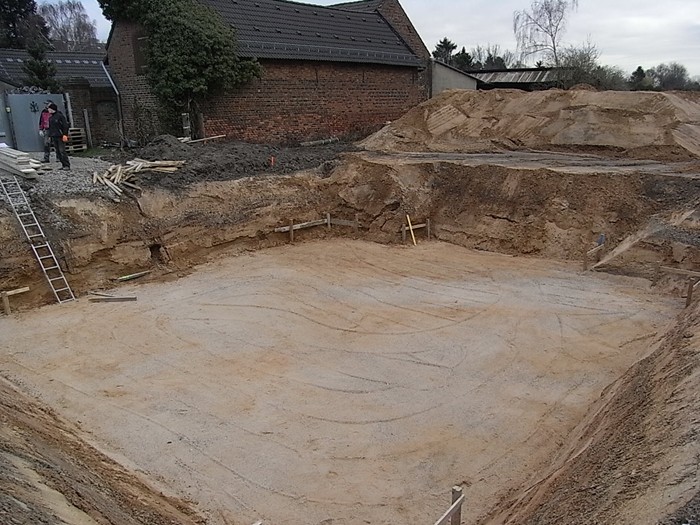

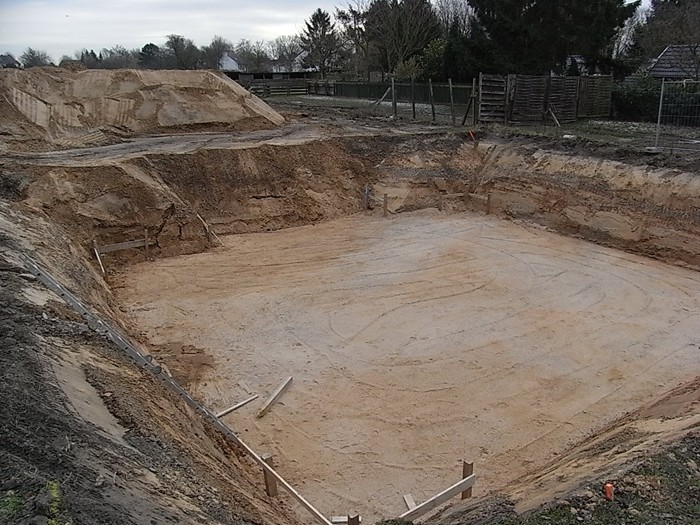

08.03.2010

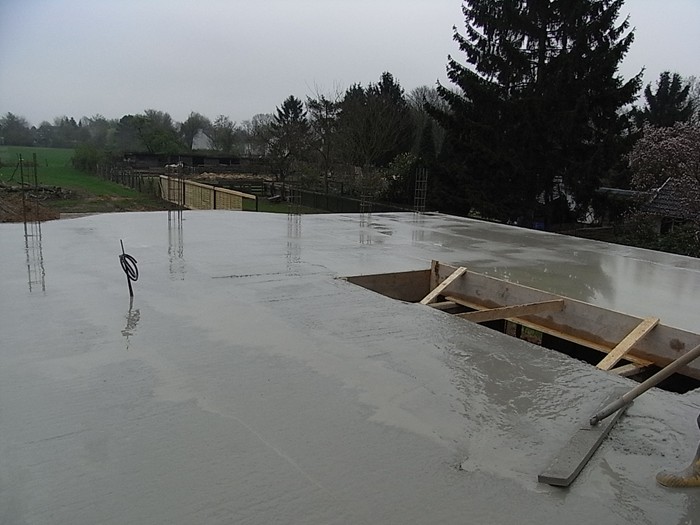

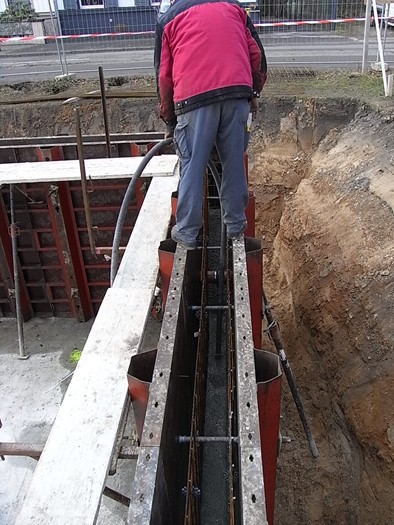

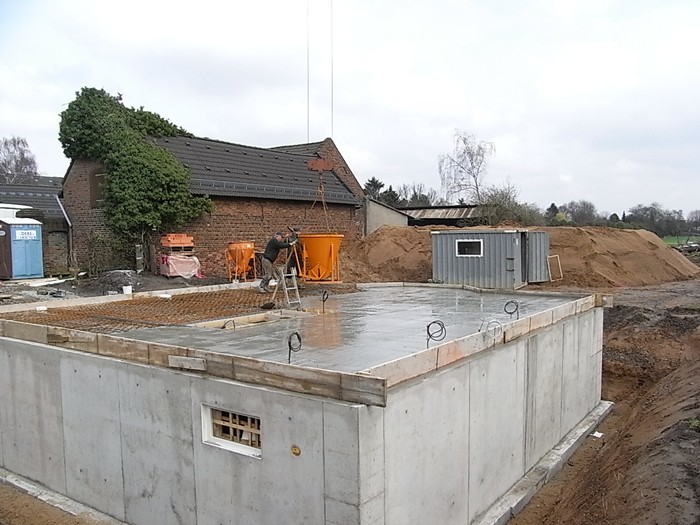

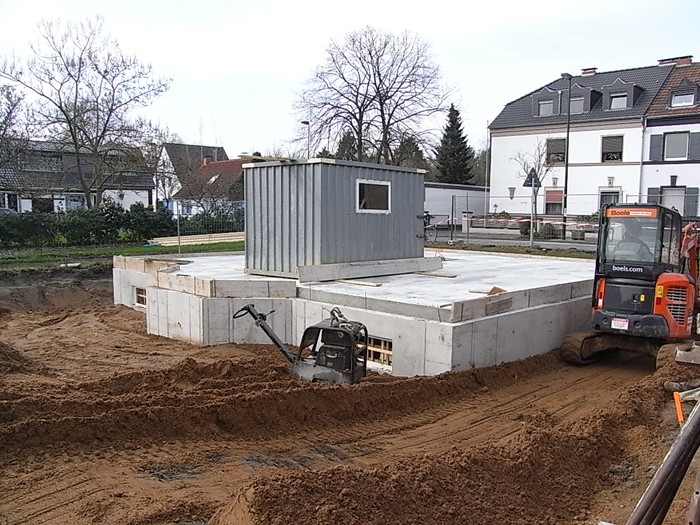

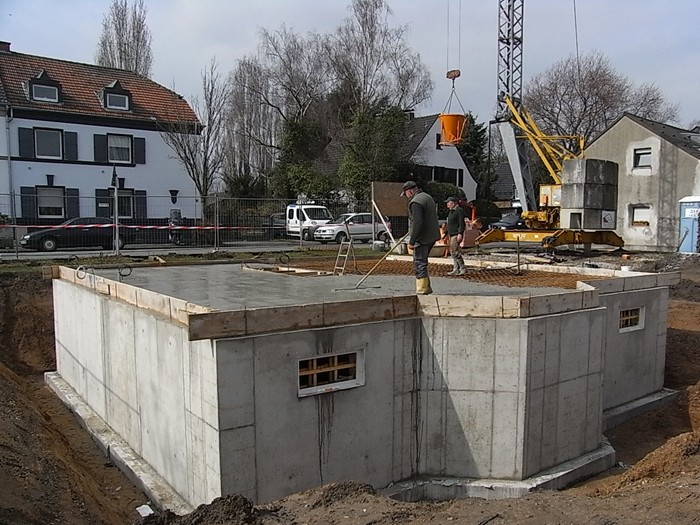

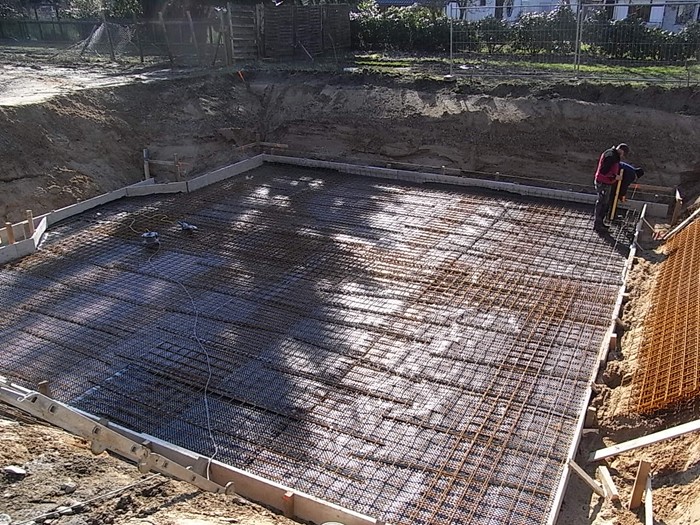

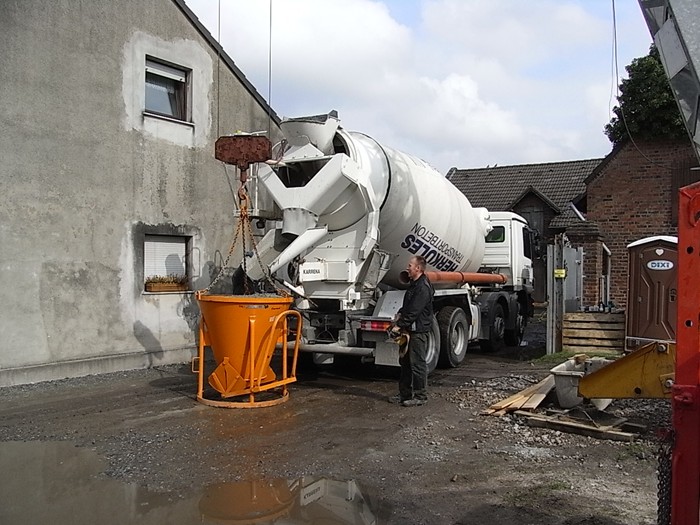

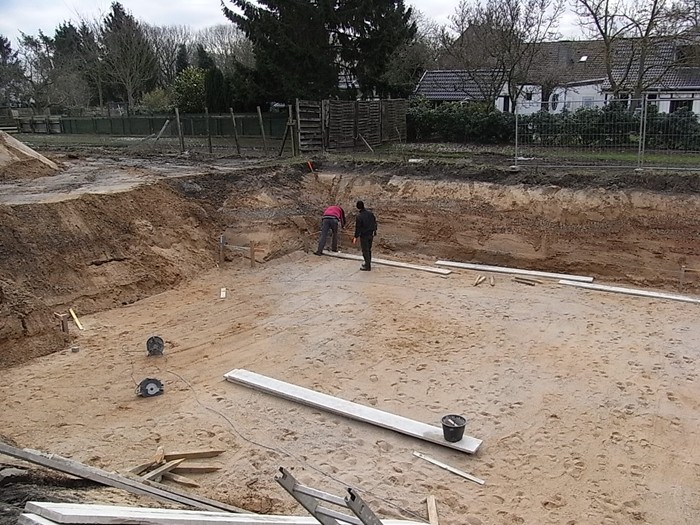

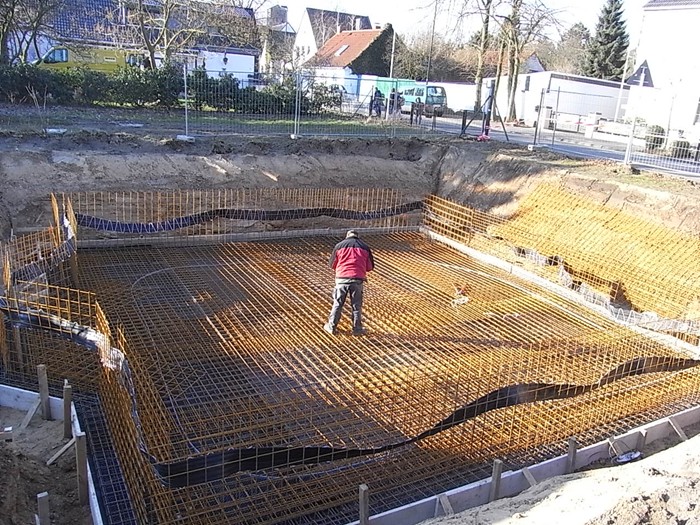

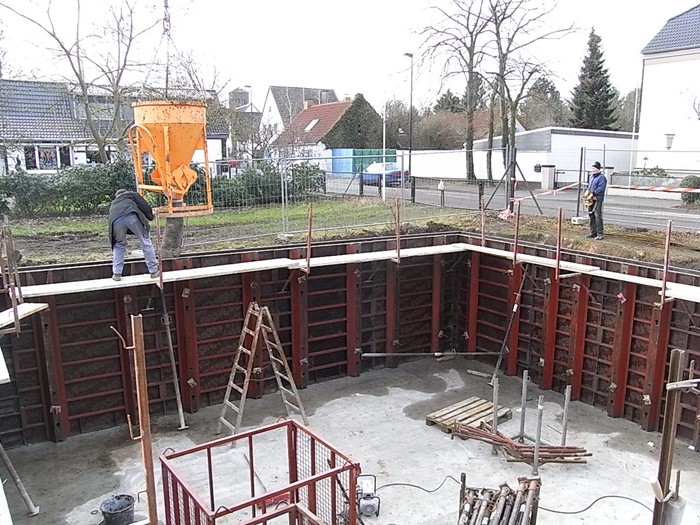

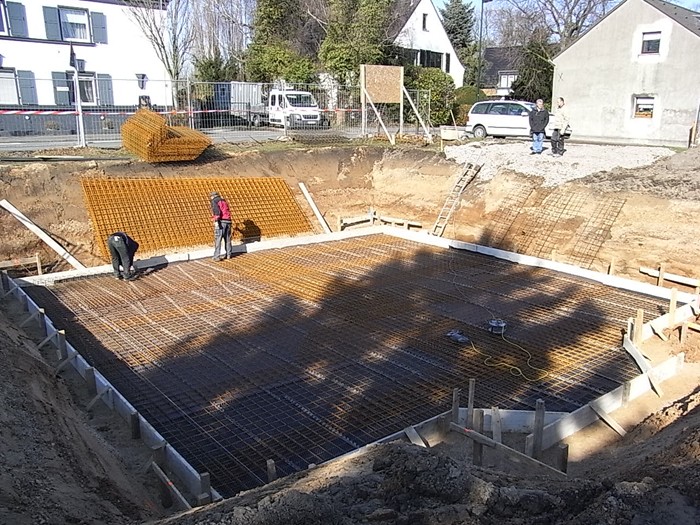

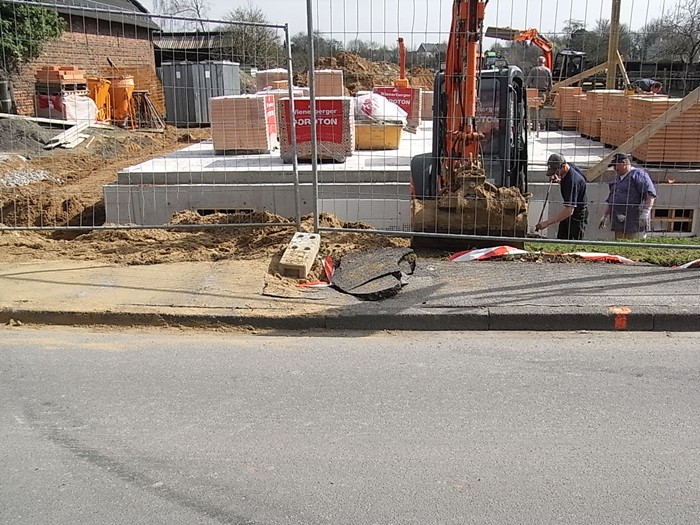

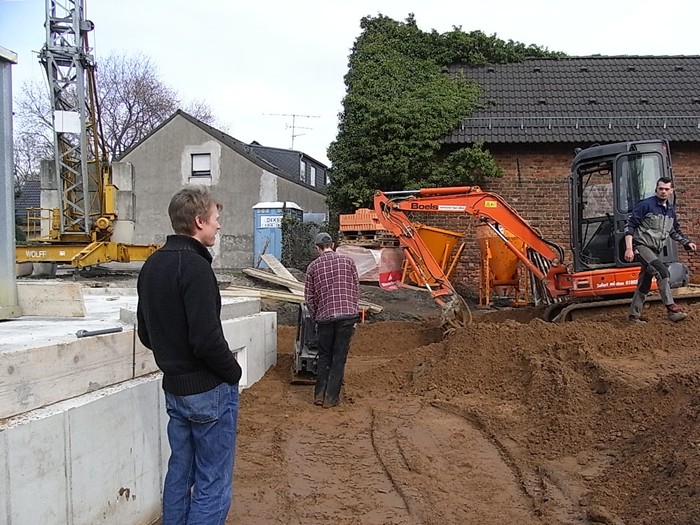

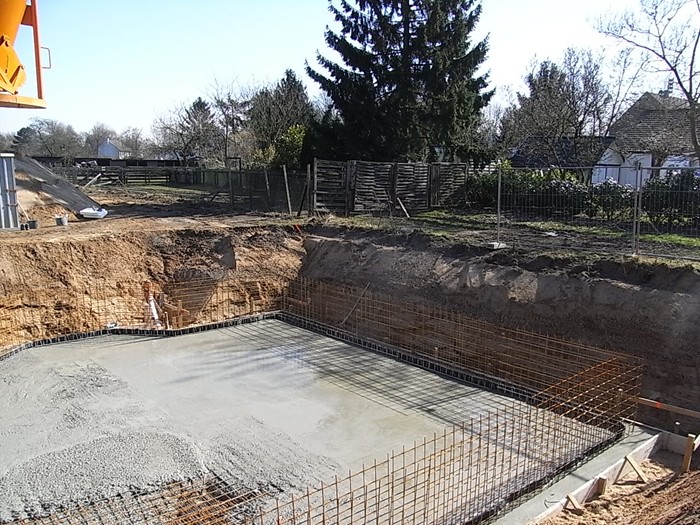

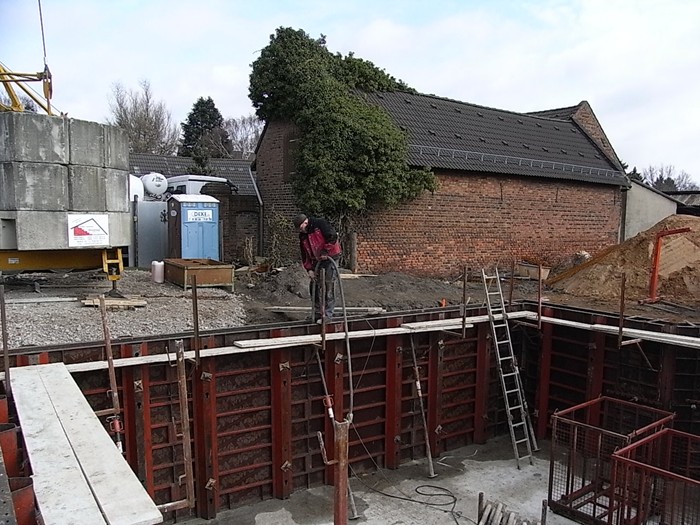

Bodenplatte wird betoniert. 10.03.2010

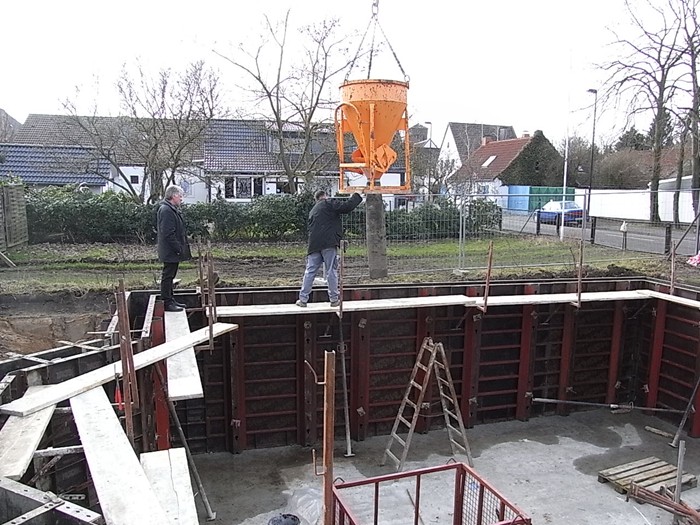

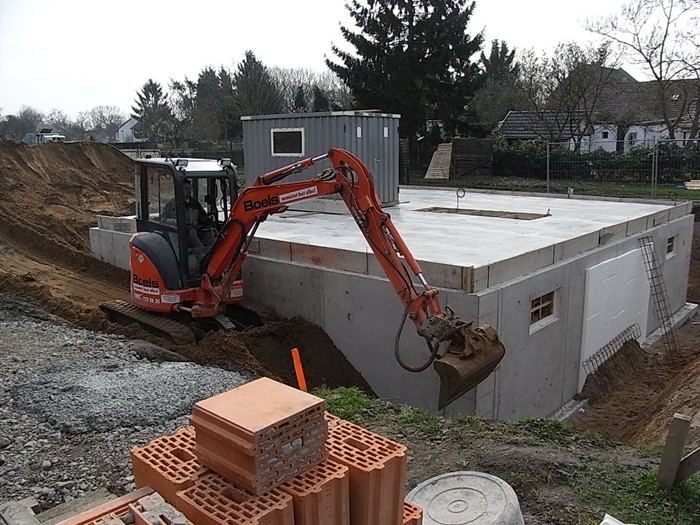

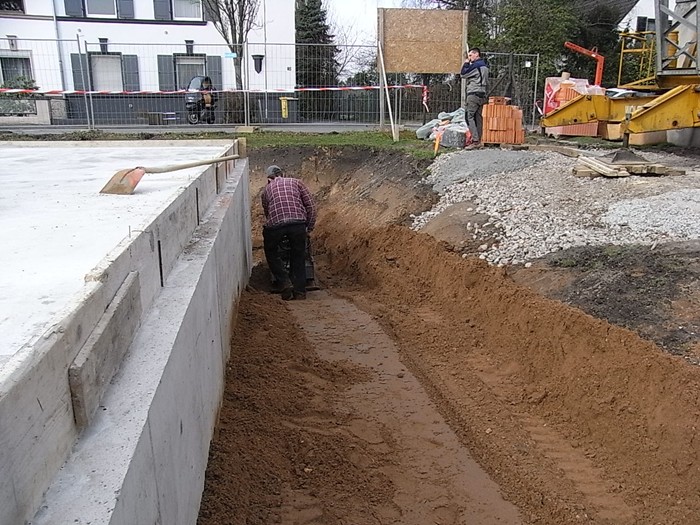

Die Wände der "Weißen Wanne" werden betoniert. 15.03.2010

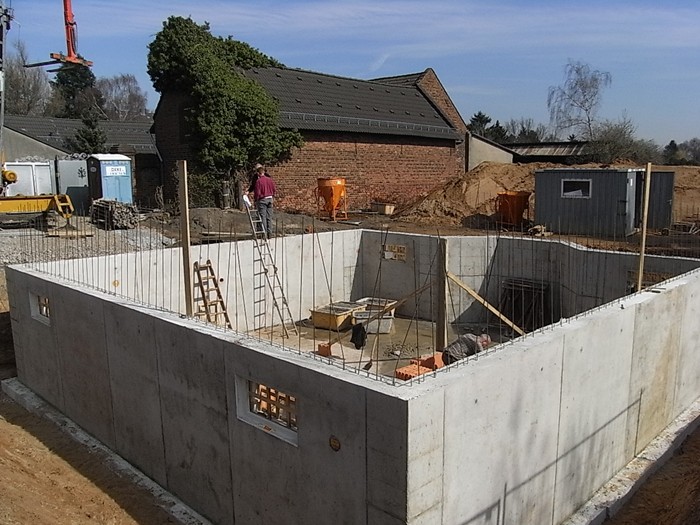

Die "Weiße Wanne" ist fertig. 18.03.2010

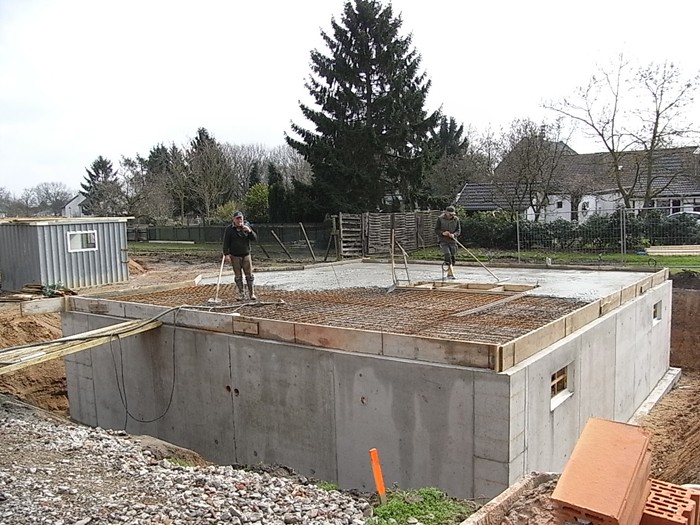

Die Kellerdecke wird betoniert. 22.03.2010
Die Arbeitsräume werden mit sickerfähigem Material verfüllt. 24.03.2010

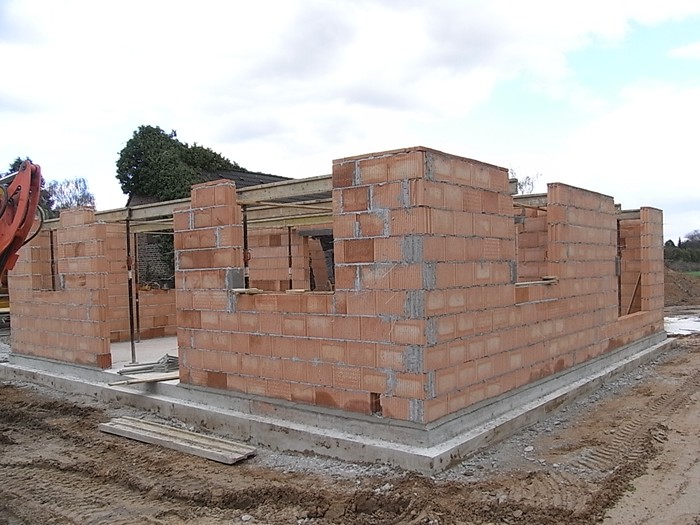

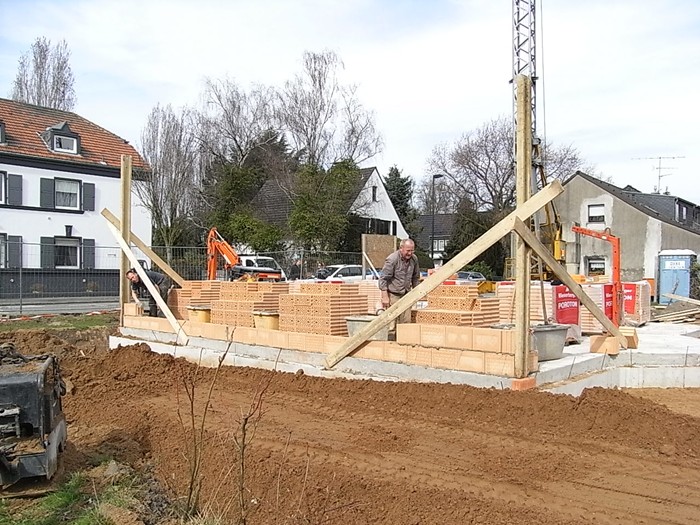

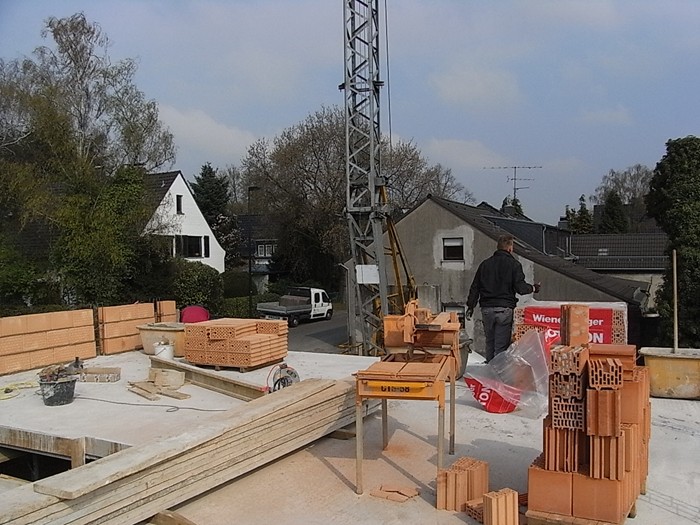

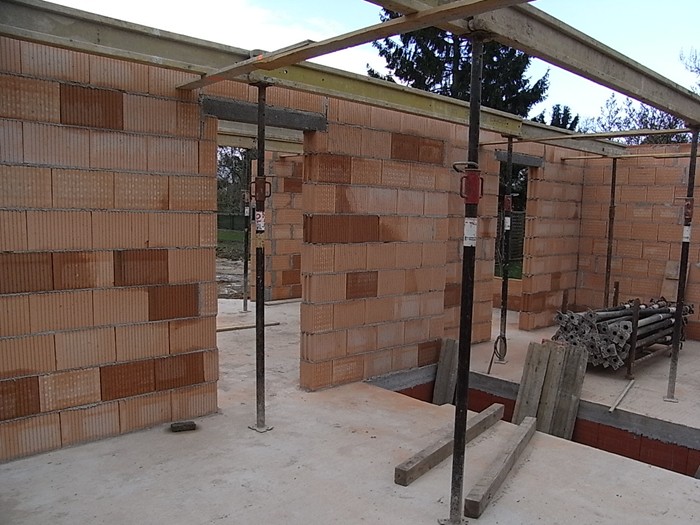

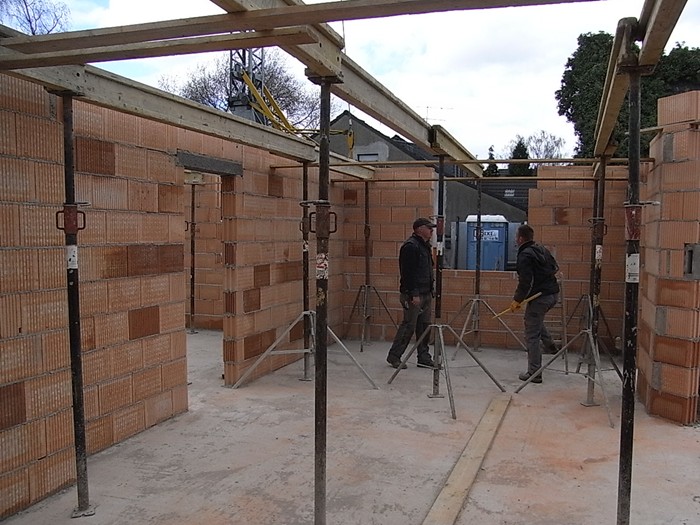

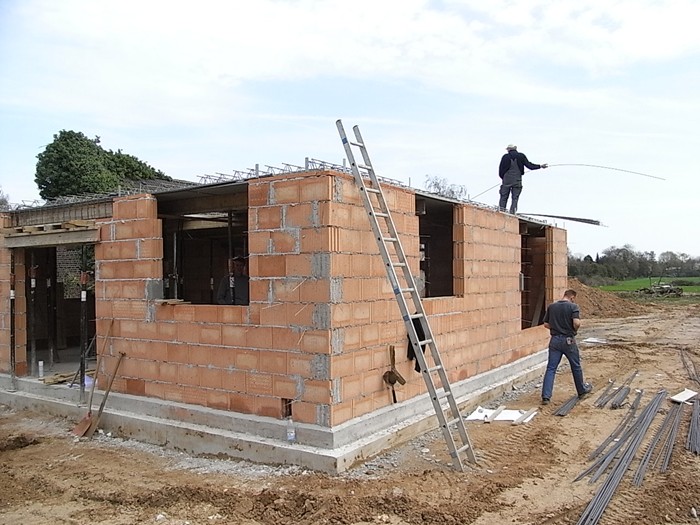

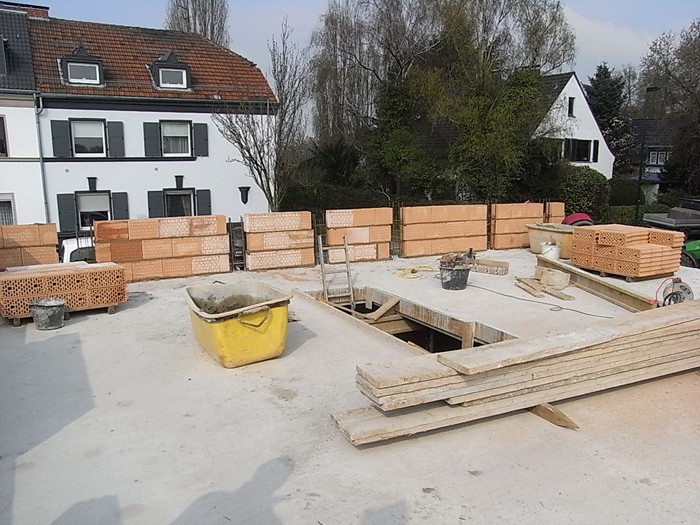

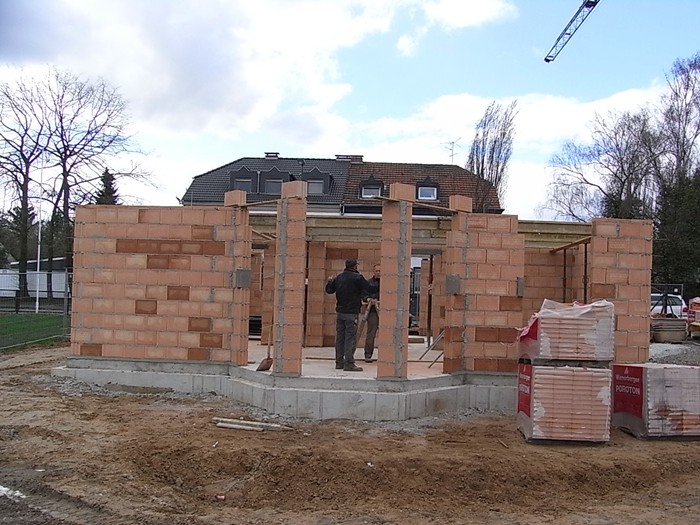

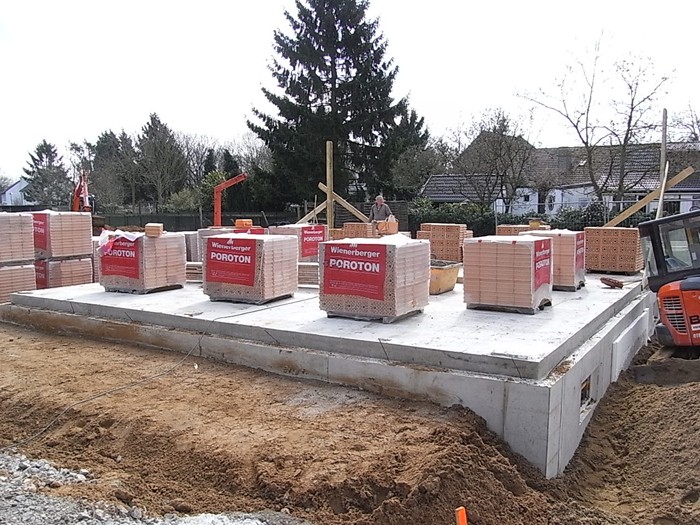

Jetzt wird das Erdgeschossmauerwerk erstellt. 25.03.2010
Erdgeschossmauerwerk ist fertig. 31.03.2010

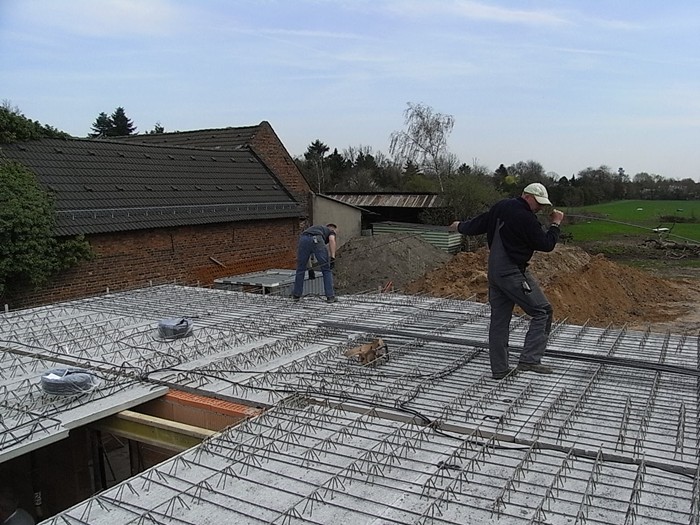

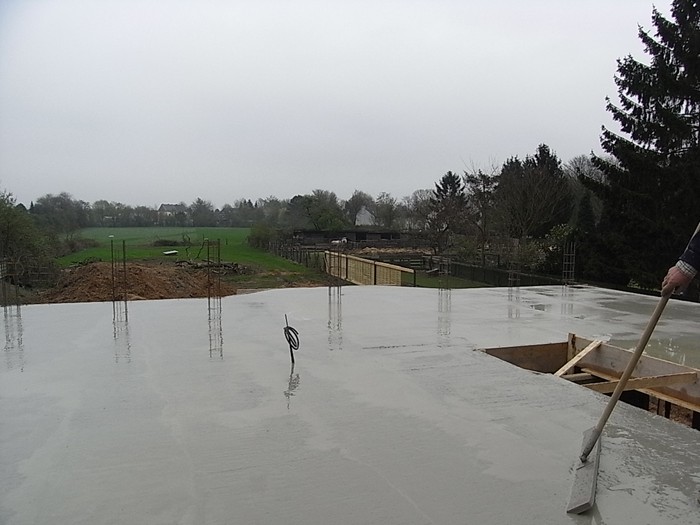

Erdgeschossdecke zum Betonieren vorbereitet. 07.04.2010
Erdgeschossdecke wurde betoniert. 08.04.2010

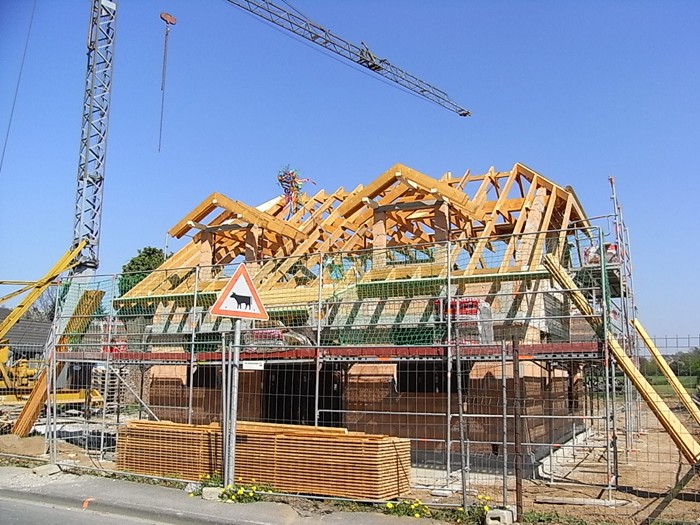

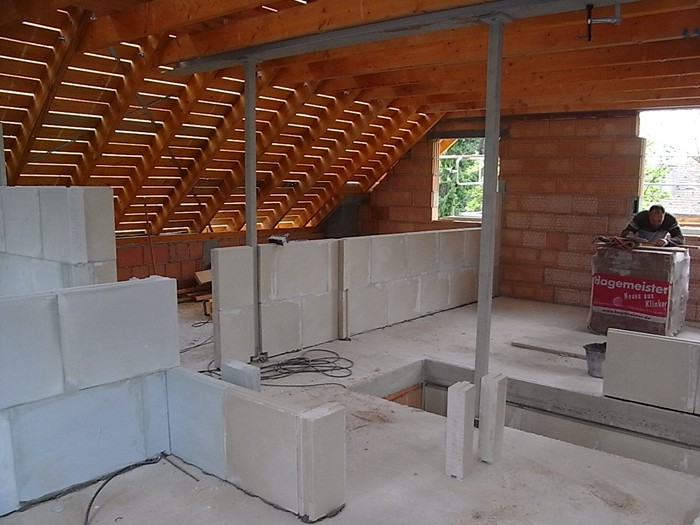

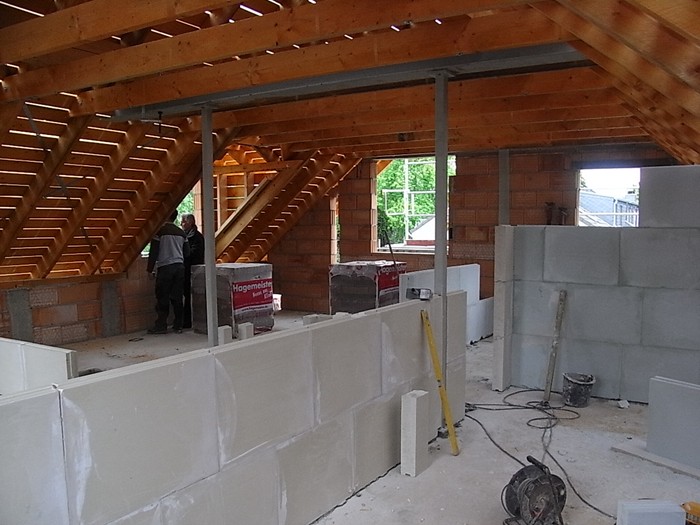

Dachgeschossmauerwerk wird erstellt. 12.04.2010

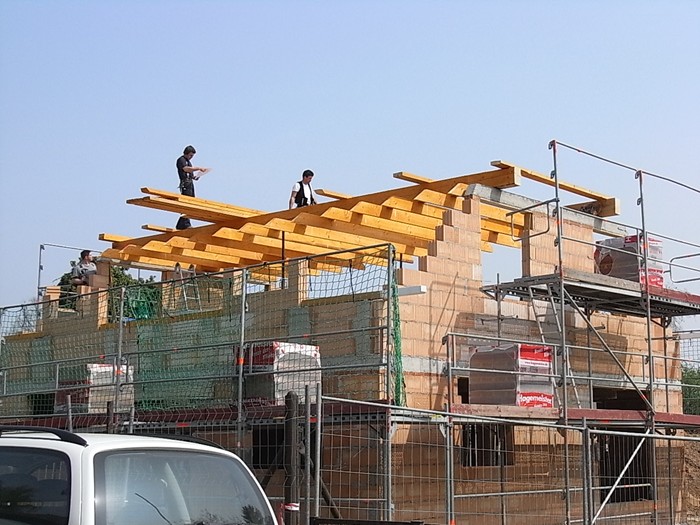

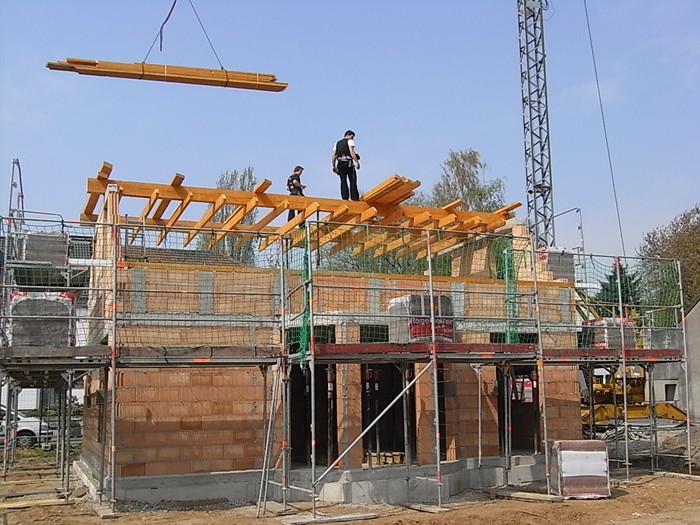

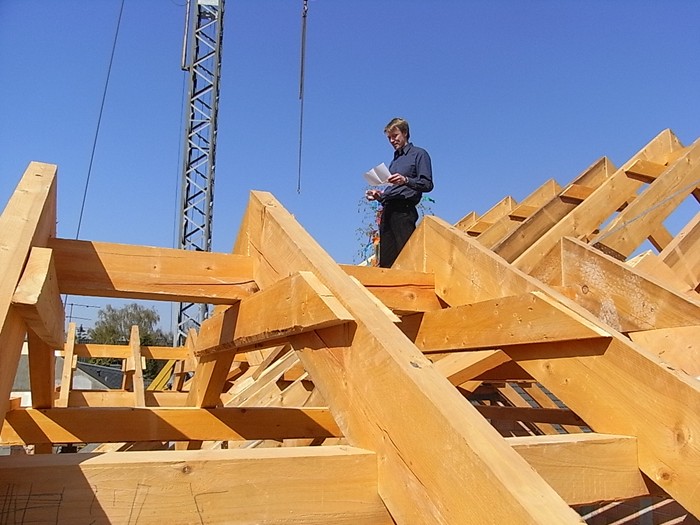

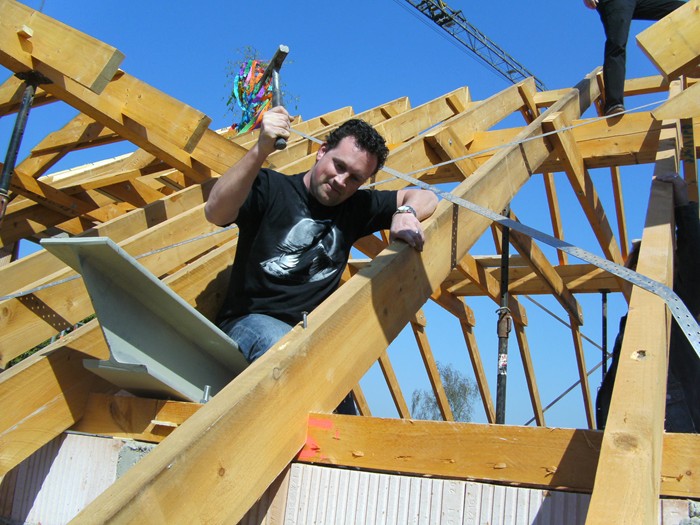

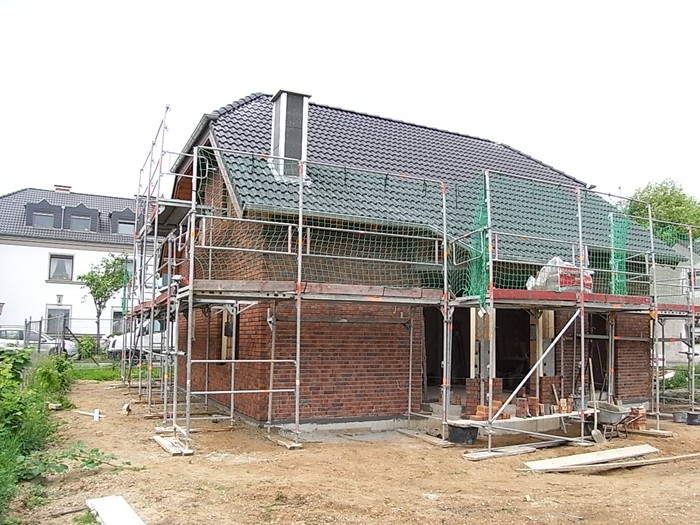

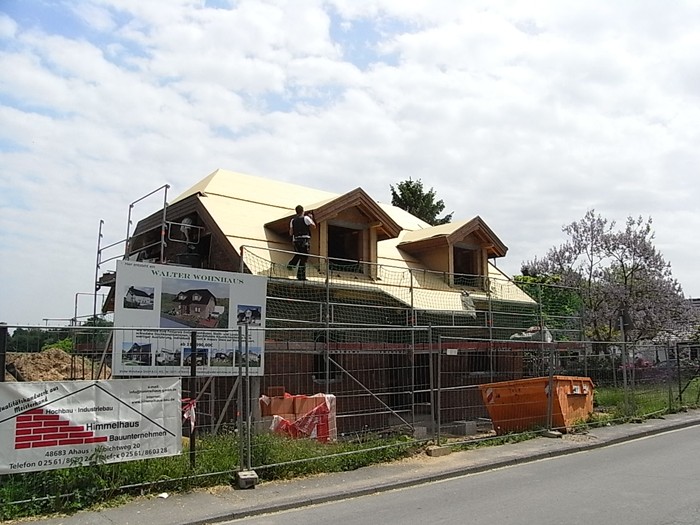

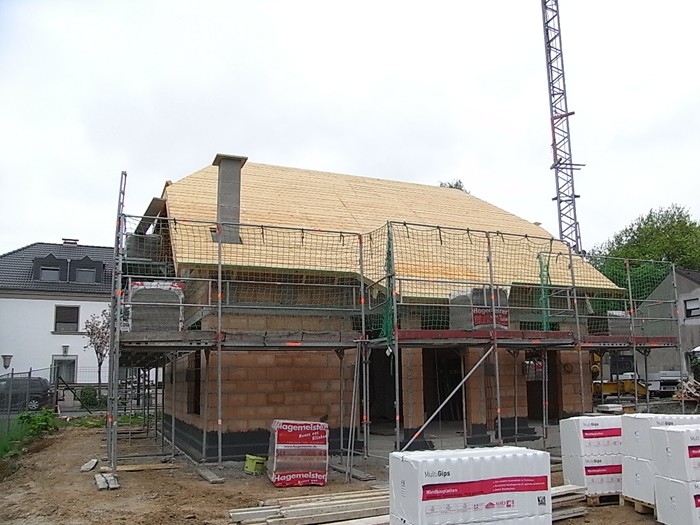

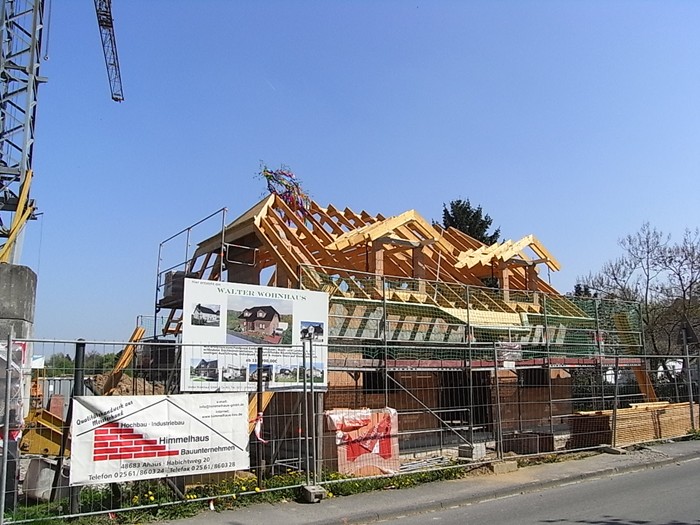

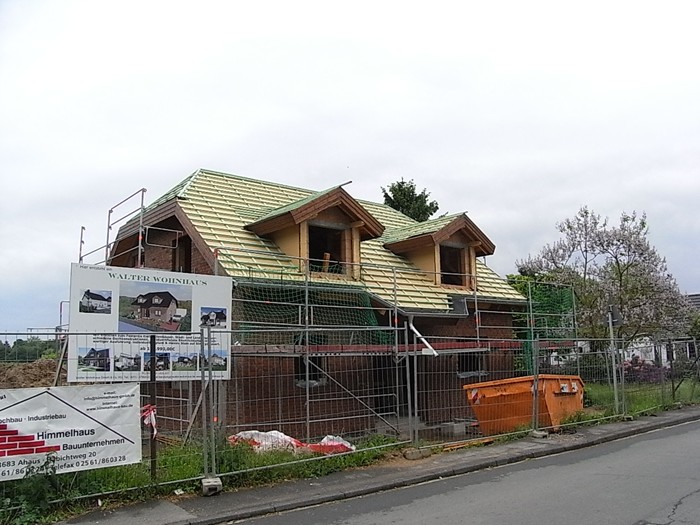

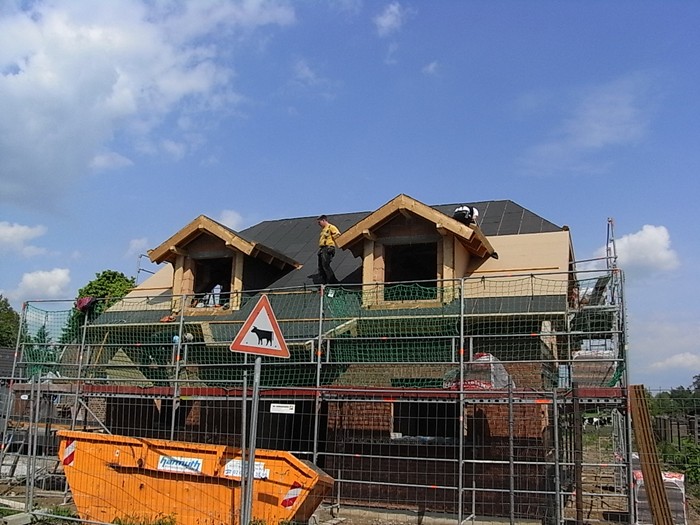

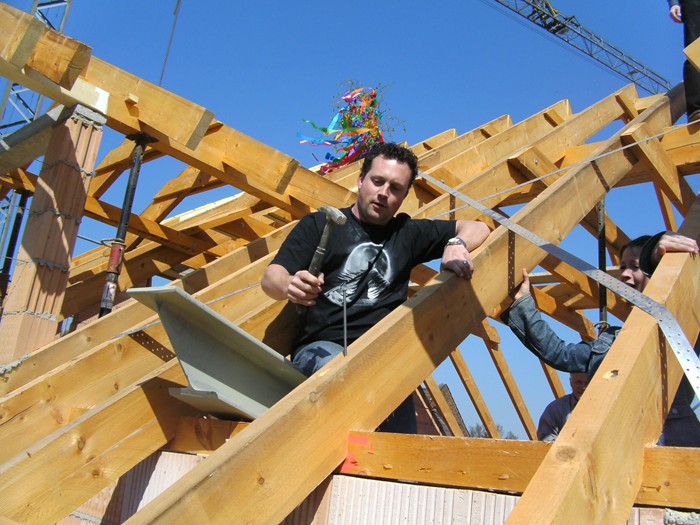

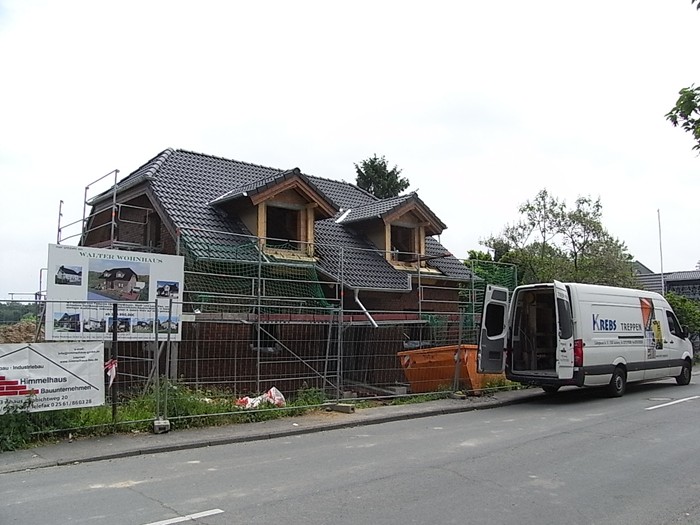

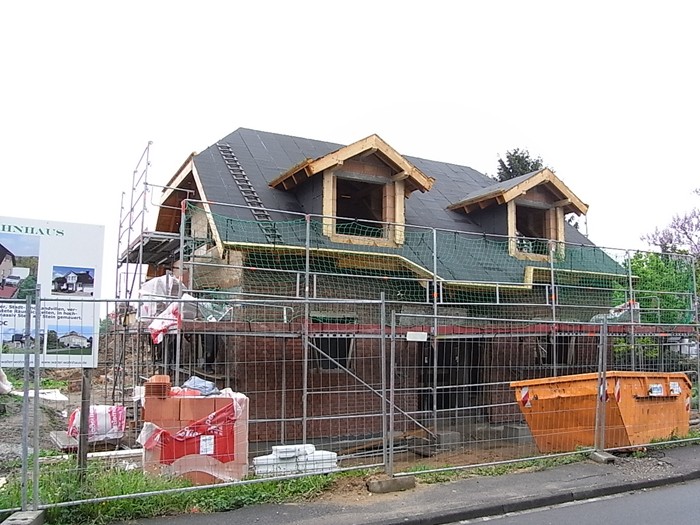

Das Dach wird gerichtet. 20.04.2010

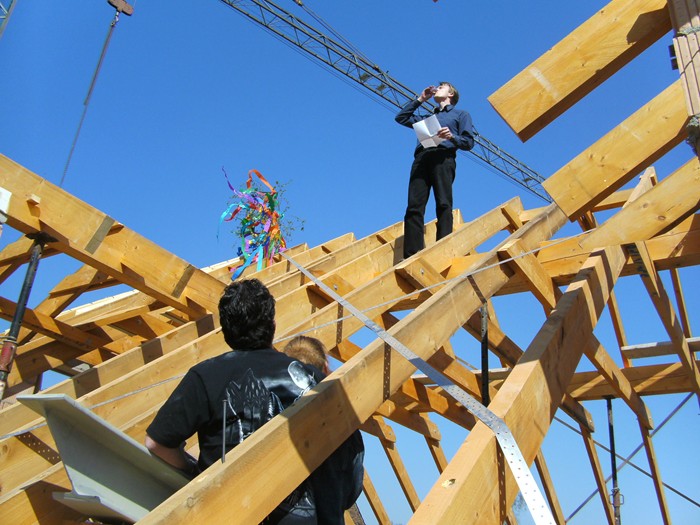

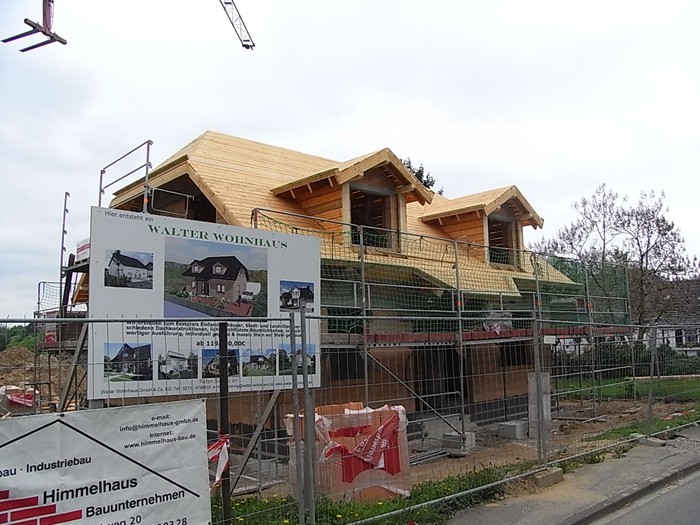

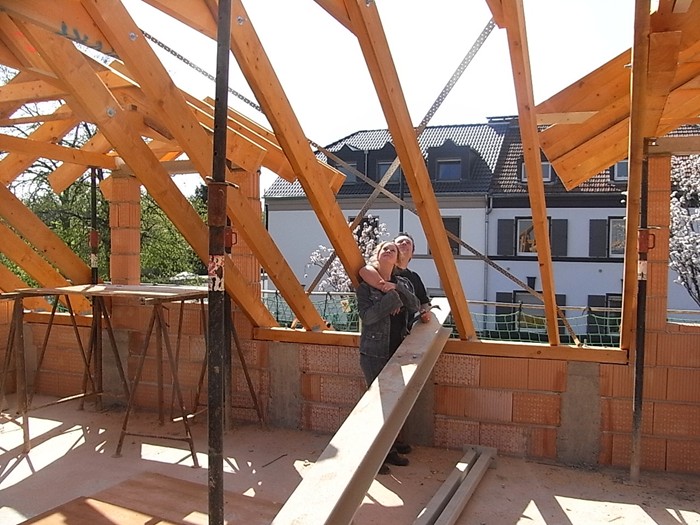

Der Dachstuhl steht, jetzt ist der Bauherr gefordert...... 23.04.2010

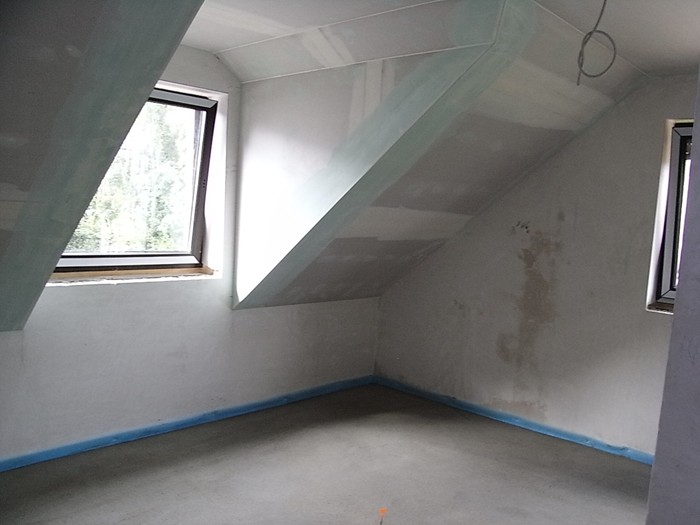

Der Innenausbau und die Schallschutzmaßnahmen gehen voran. 30.04.2010

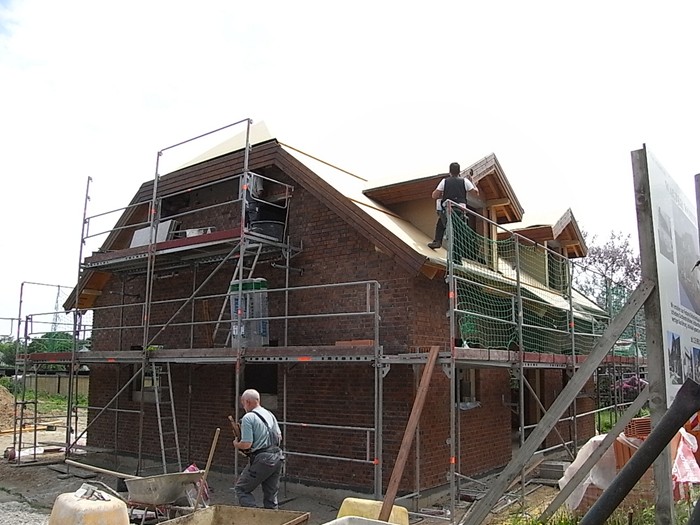

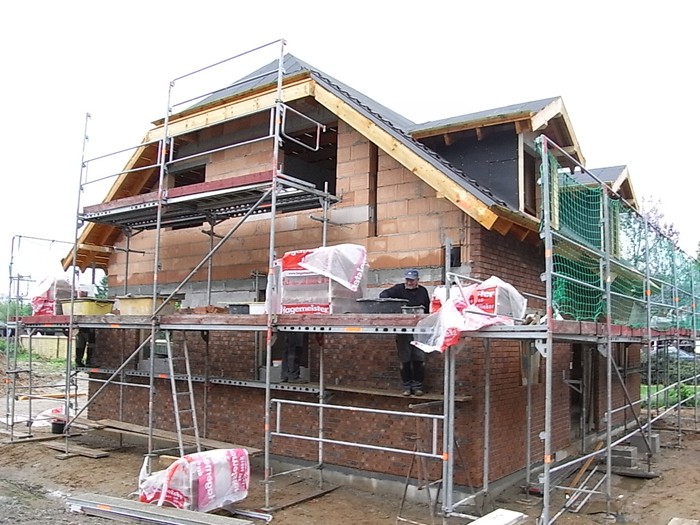

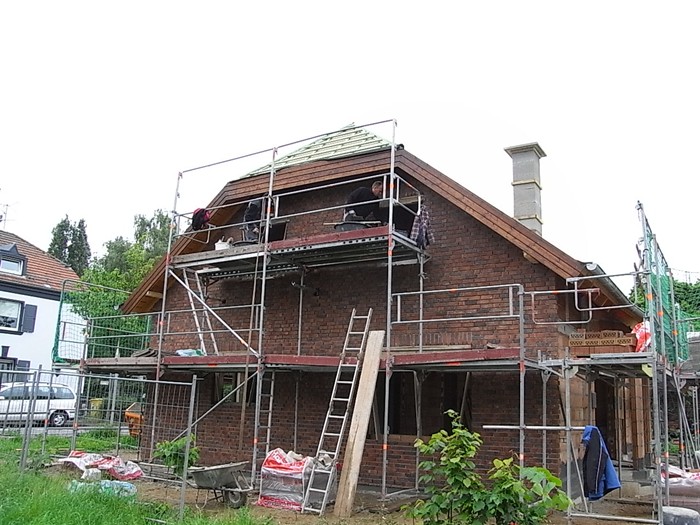

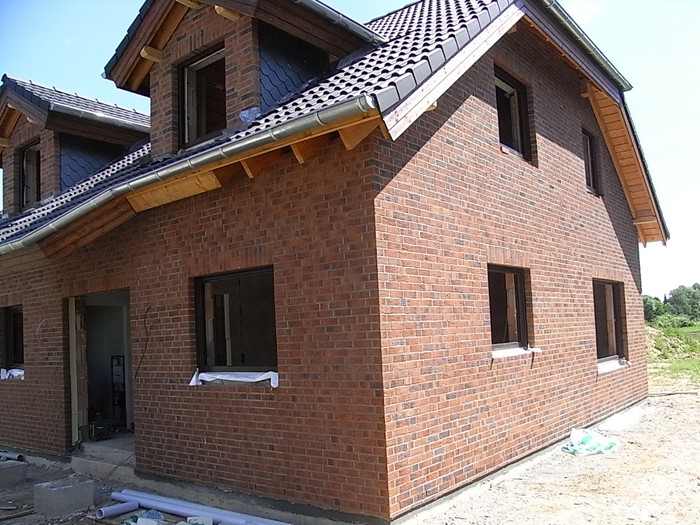

Verblendarbeiten werden ausgeführt. 12.05.2010
Der Elektriker war auch schon da. 19.05.2010

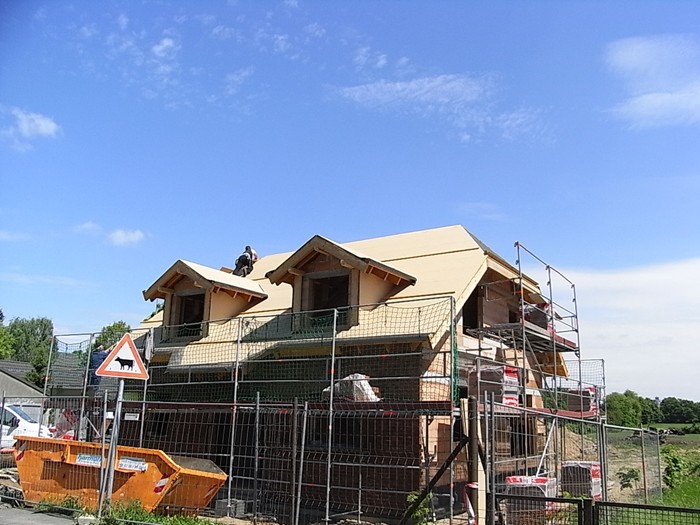

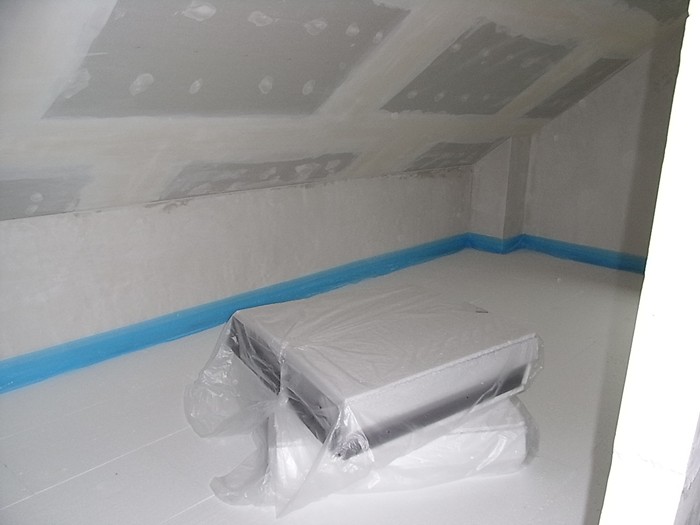

Dacheindeckung mit Schalldämmmaterial und Verkleidung der Dachüberstände. 20.05.2010
Die Lattung für die Dachpfannen wurde aufgebracht, Verblendarbeiten gehen dem Ende zu. 31.05.2010

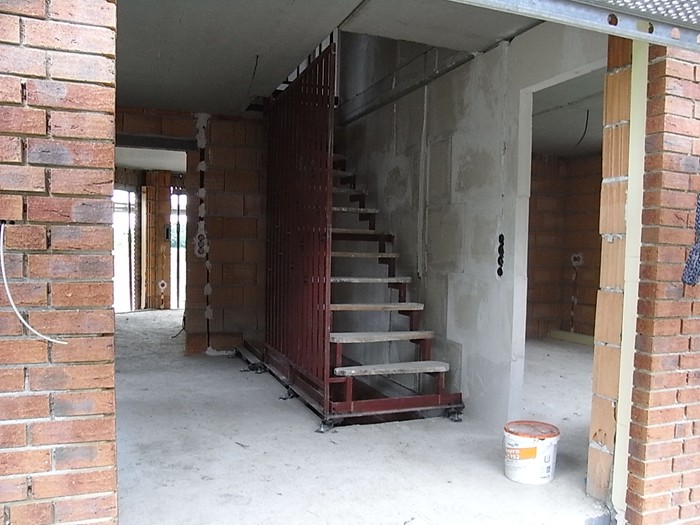

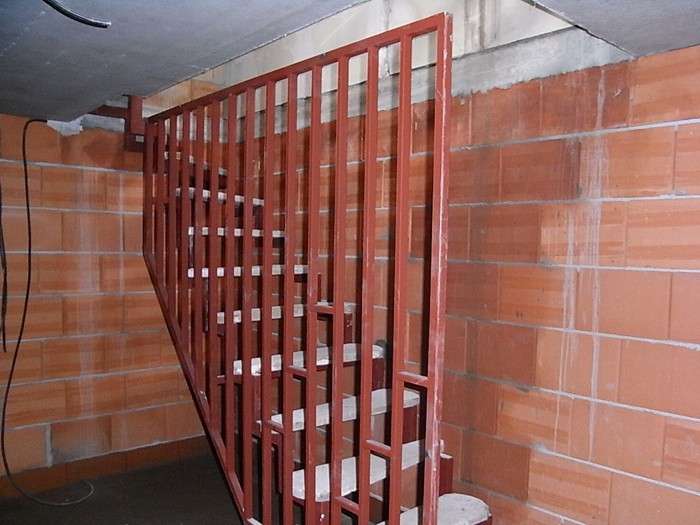

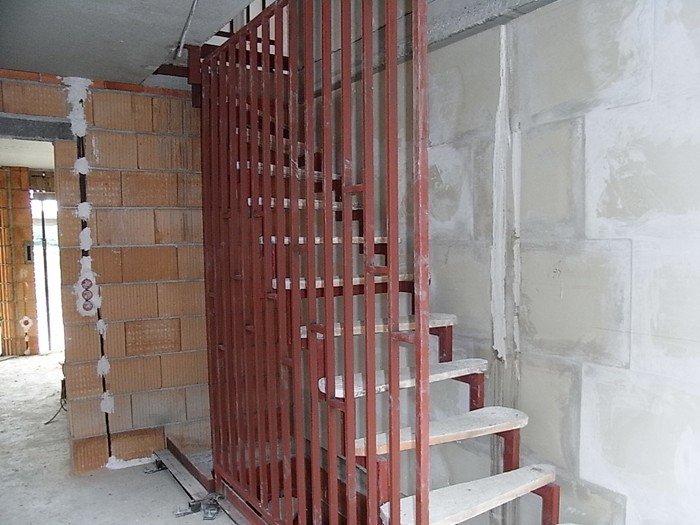

Dachpfannen verlegt, Treppe wird eingebaut. 07.06.2010

Treppe eingebaut. 08.06.2010

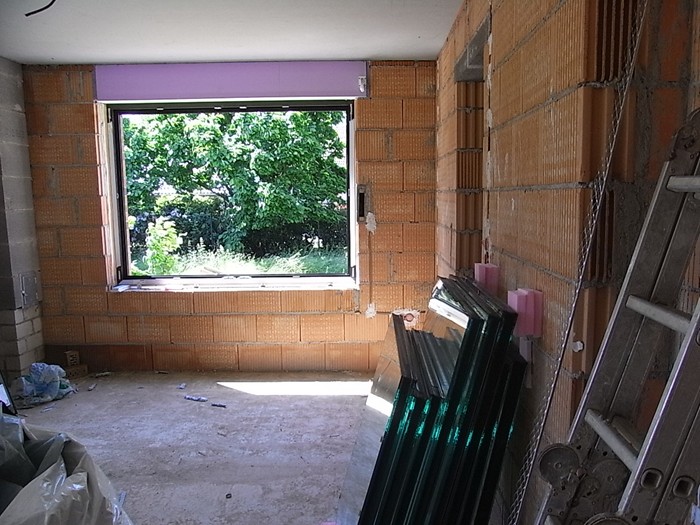

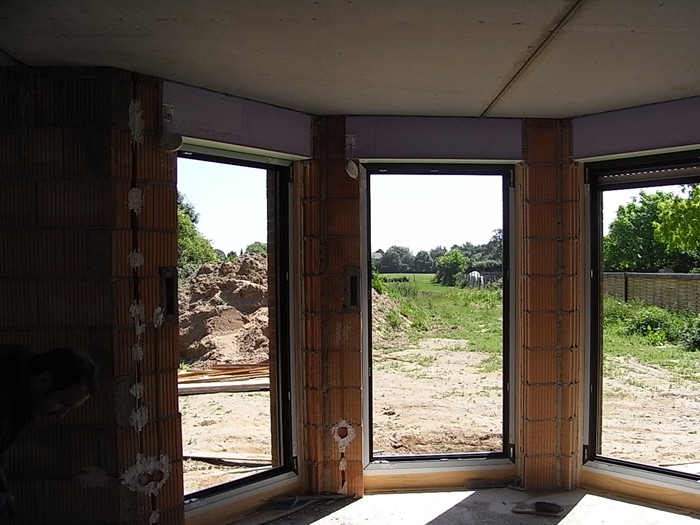

Fenster werden eingebaut. 15.06.2010

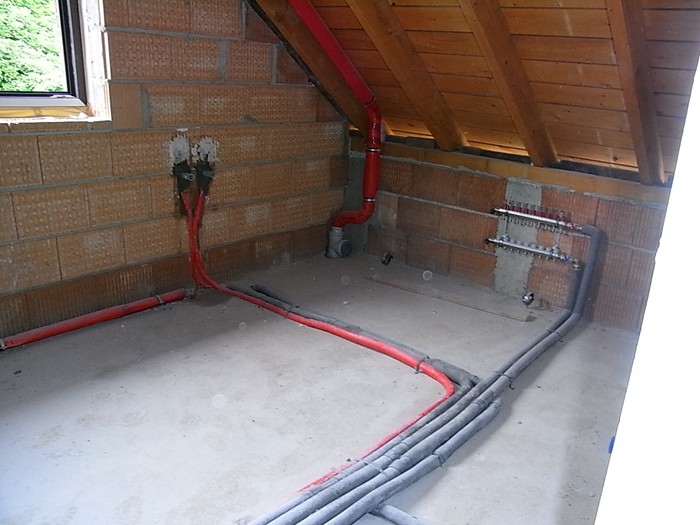

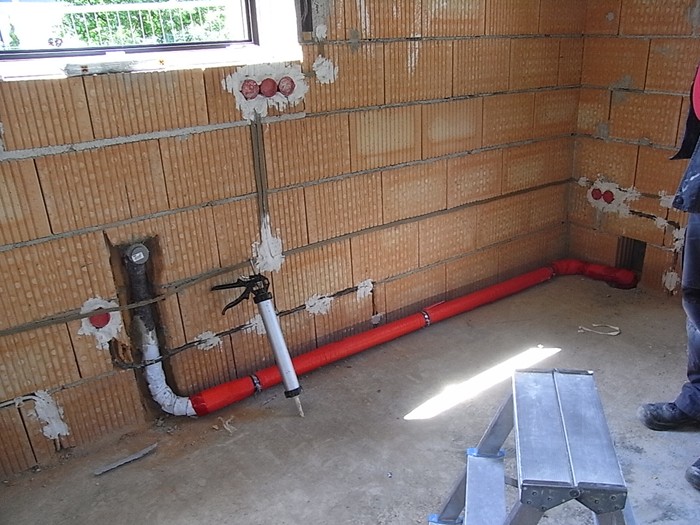

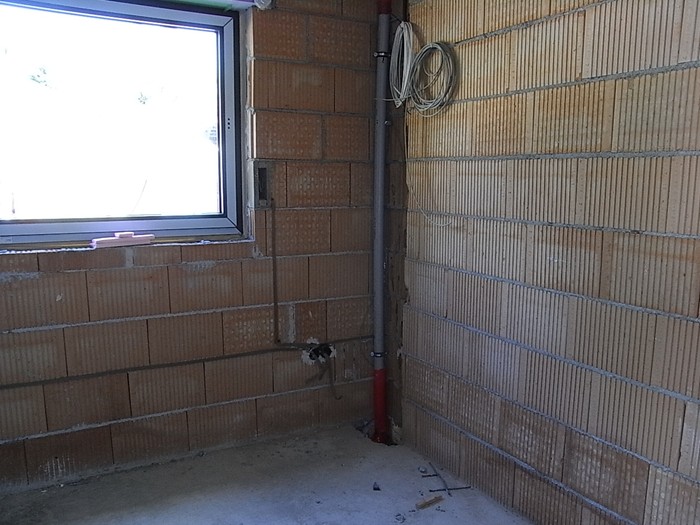

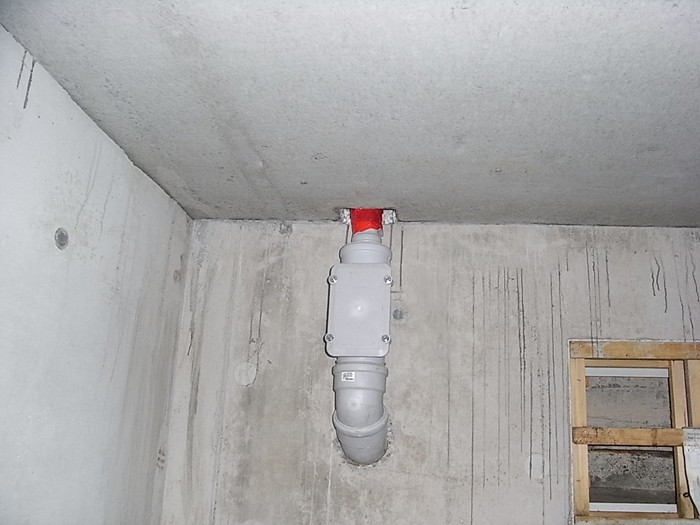

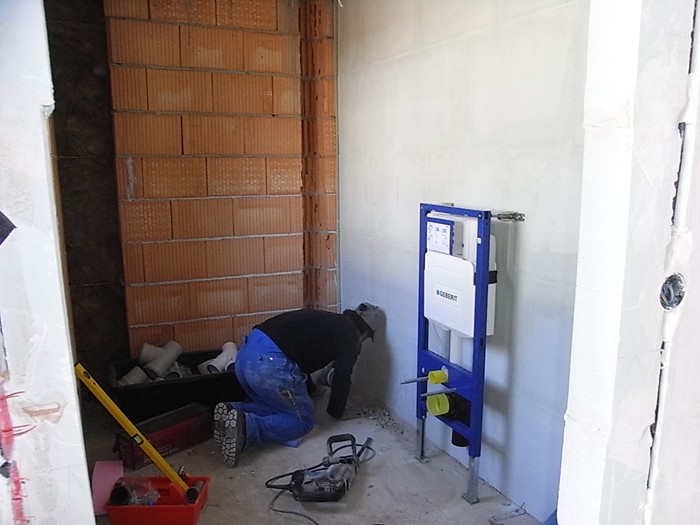

Sanitär.-Heizungsinstallationen begonnen. 16.06.2010

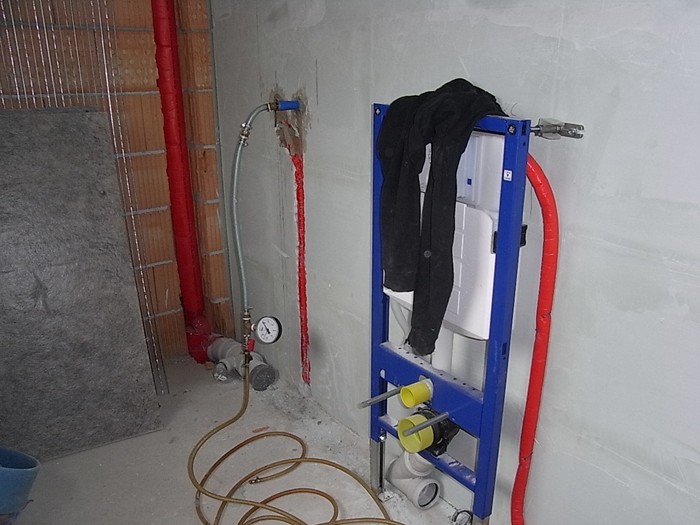

Sanitär.-Heizungsinstallationen werden abgeschlossen. 21.06.2010

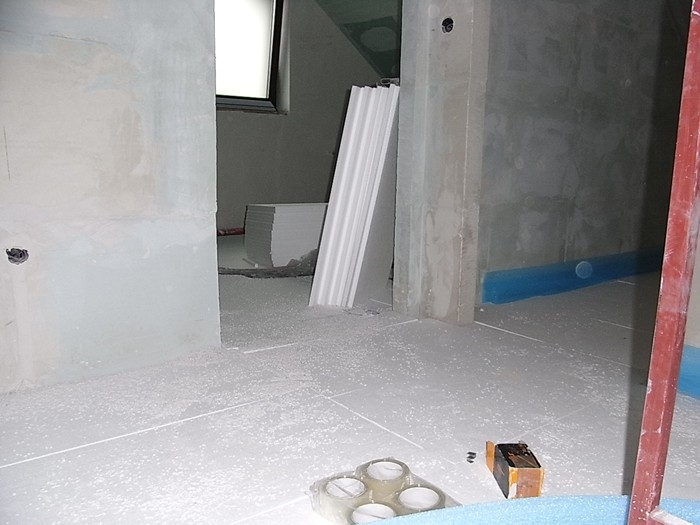

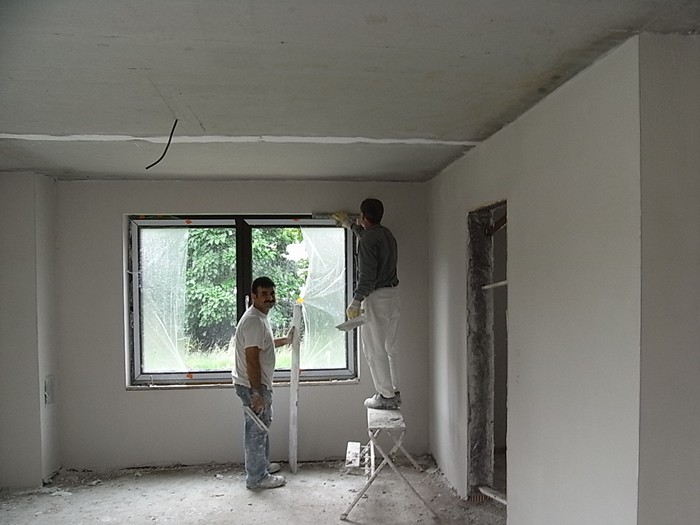

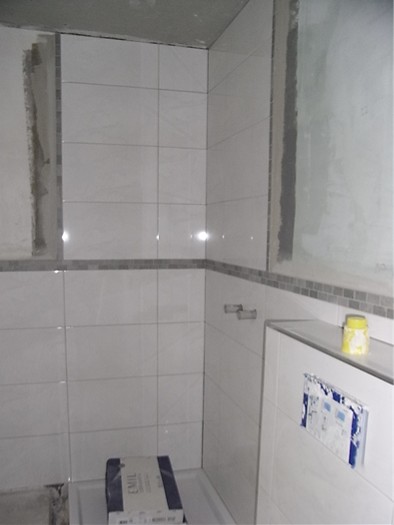

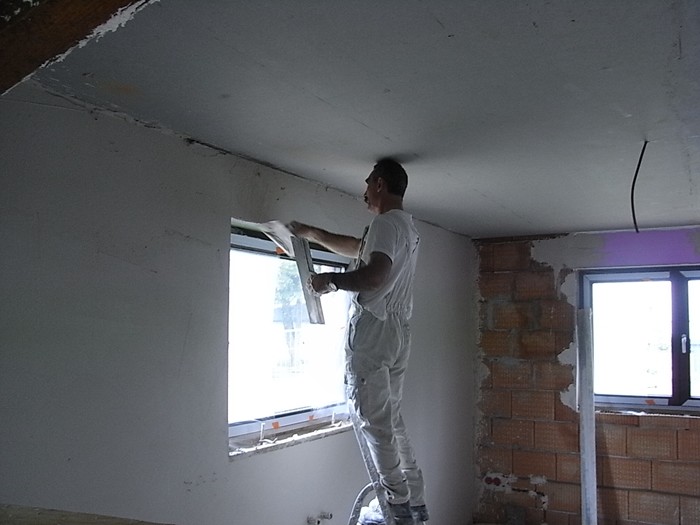

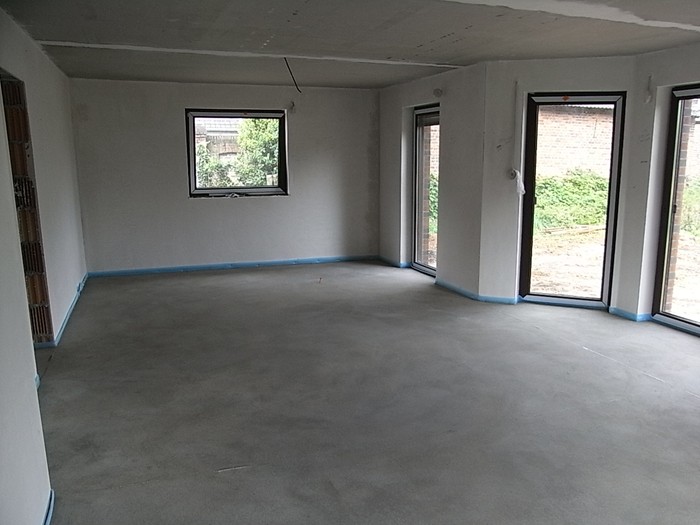

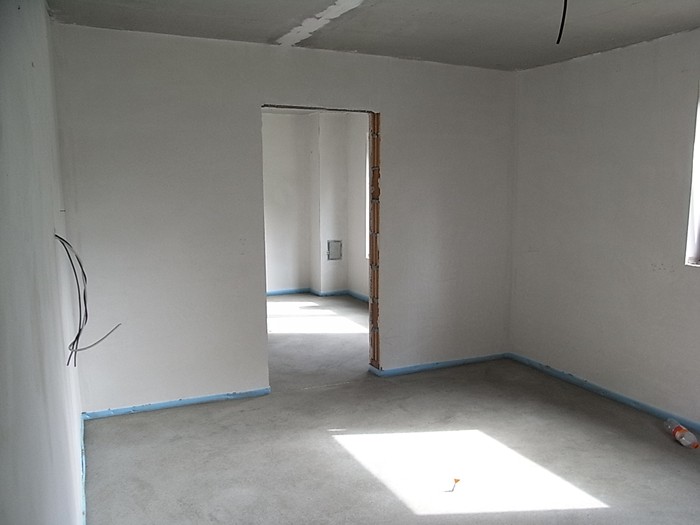

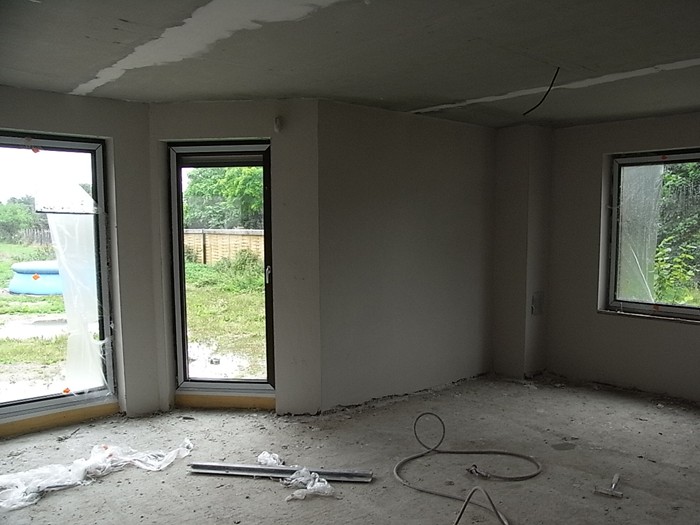

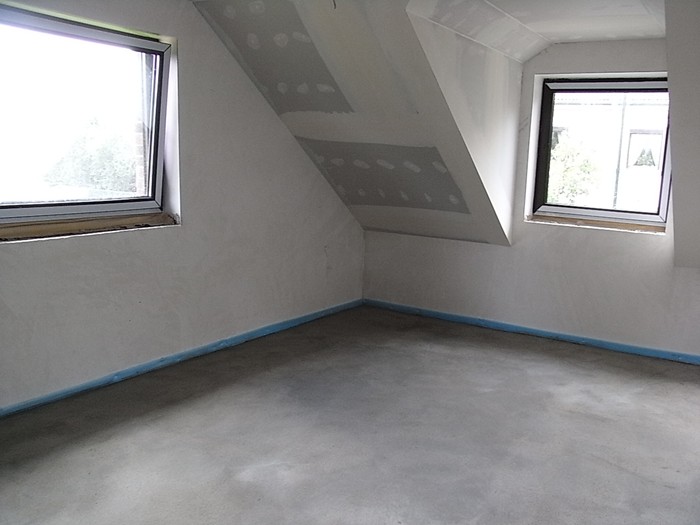

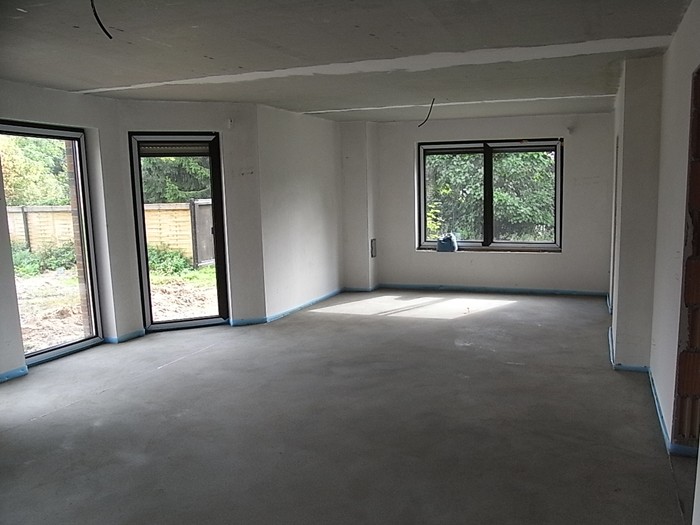

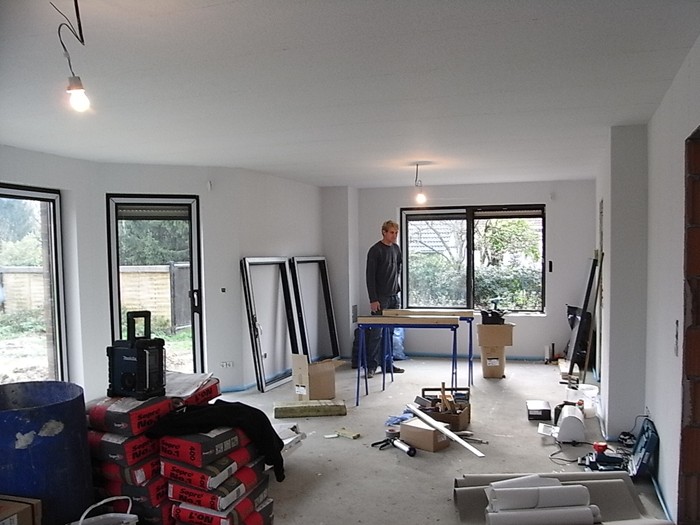

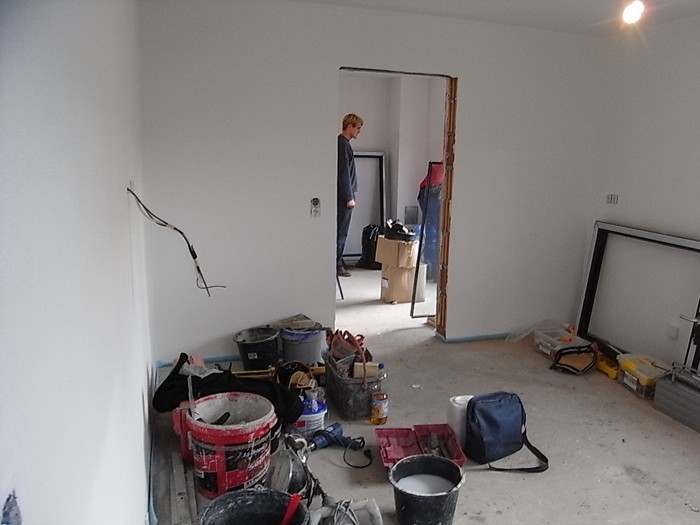

Endlich kann der Innenputz gemacht werden. 16.08.2010

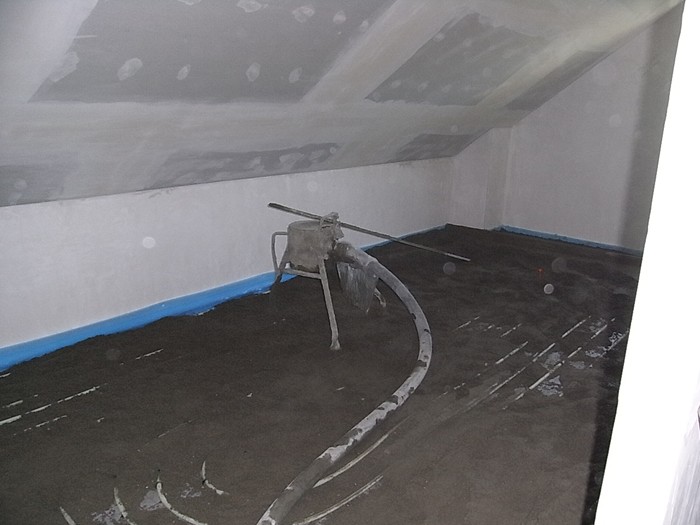

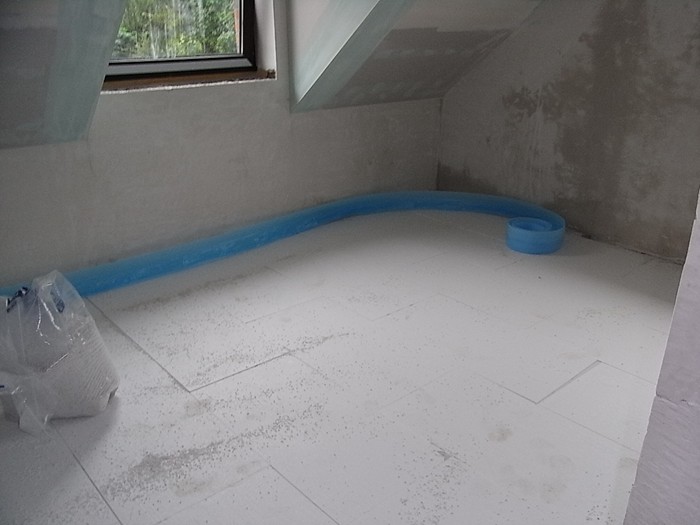

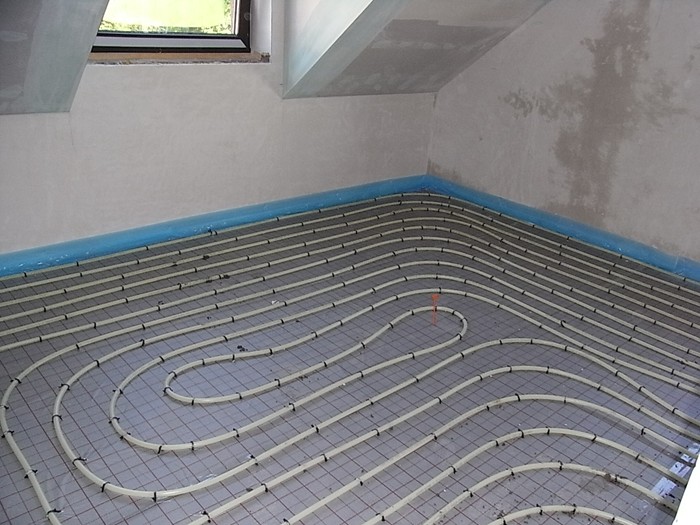

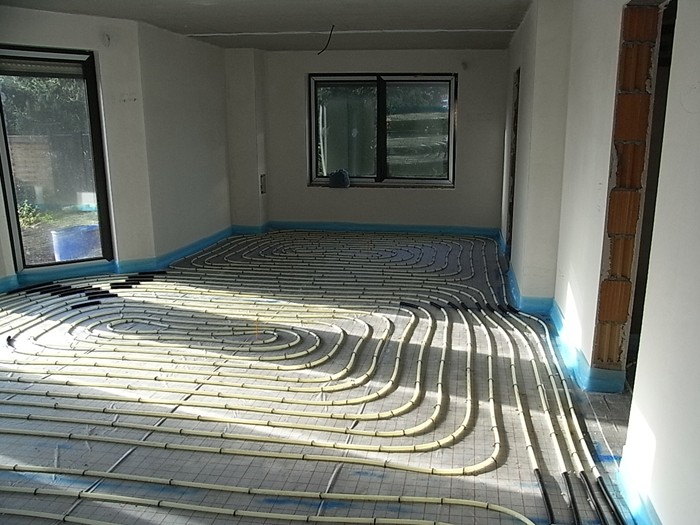

Fußbodenheizung wird verlegt. 10.09.2010

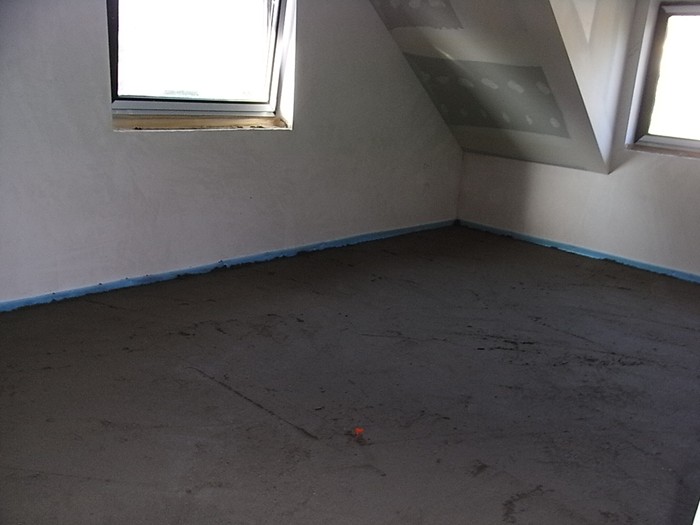

Fußbodenheizung verlegt, Estricharbeiten begonnen. 13.09.2010
Estricharbeiten abgeschlossen. 16.09.2010

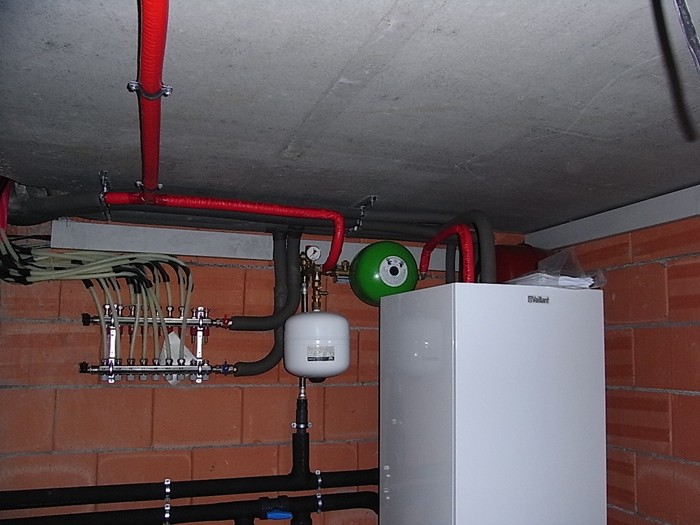

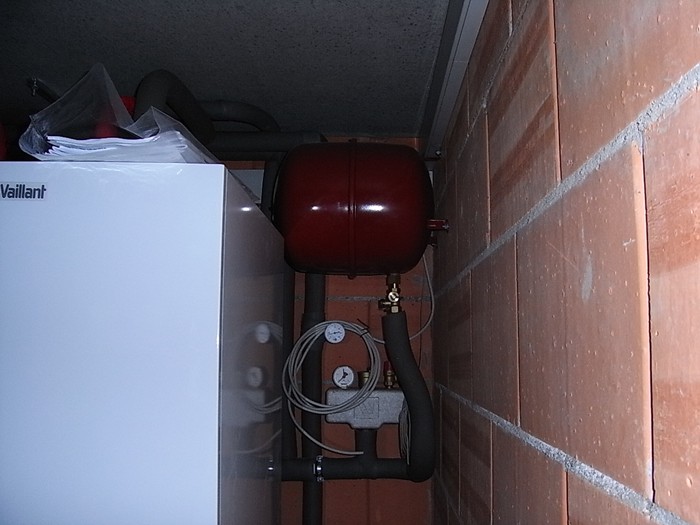

Wärmepumpenanlage gestellt. 07.10.2010
Es geht zügig weiter. 18.11.2010

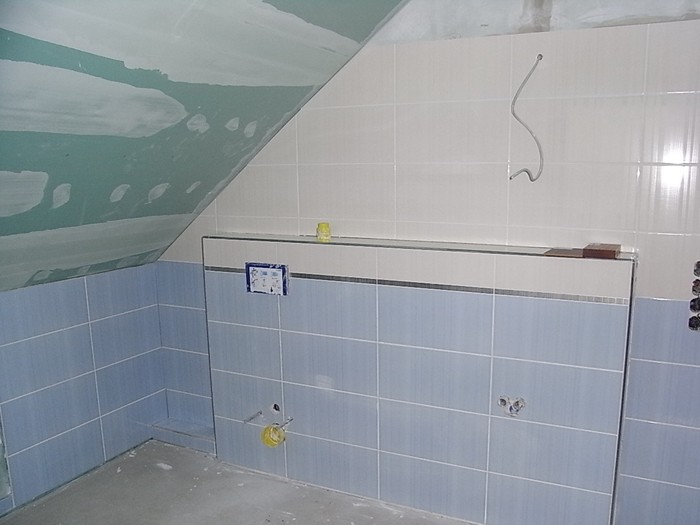

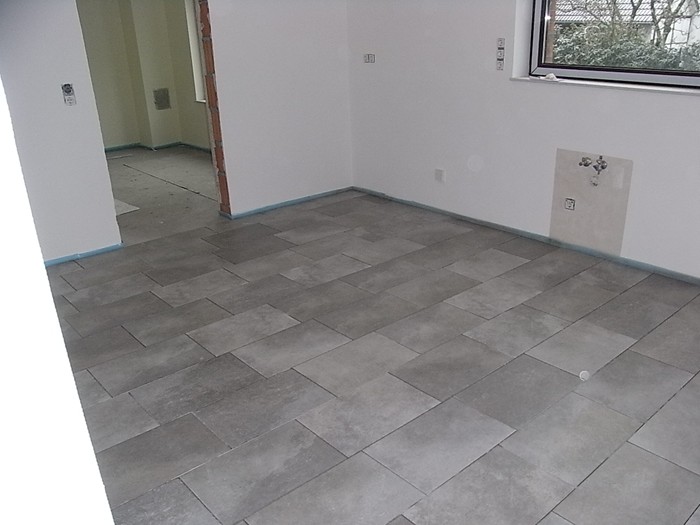

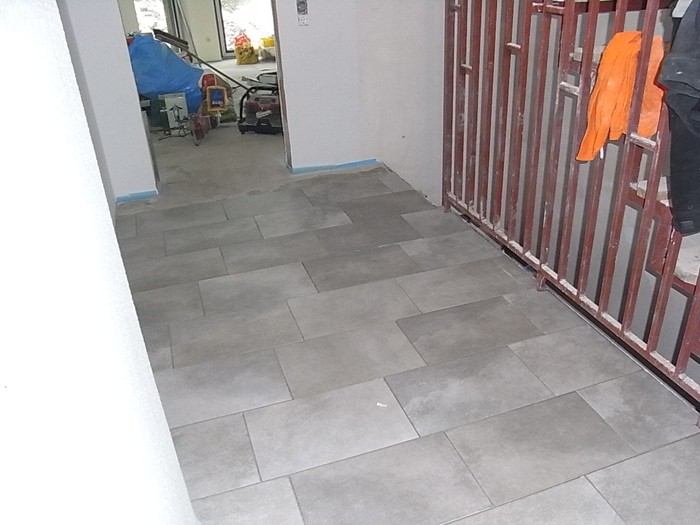

Fliesen.- und Malerarbeiten. 29.11.2010

Der Einzug und die Übergabe ist erfolgt. 14.02.2011
