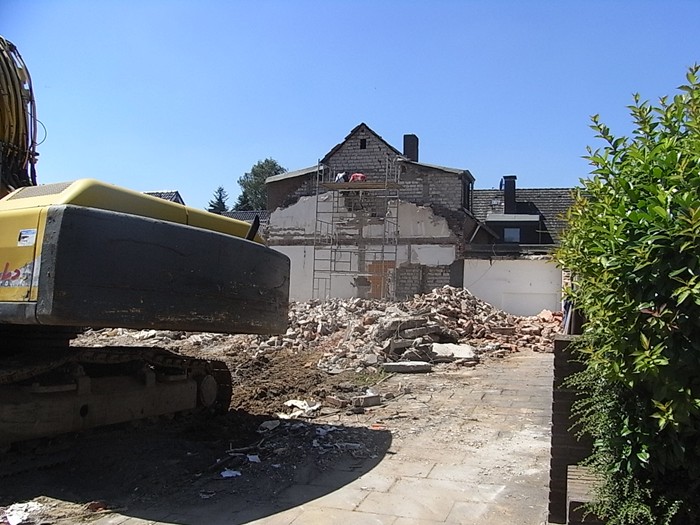

Haus Meerbusch 3
Der Bauantrag wird gestellt. 30.05.2012
Jetzt geht es los. 01.08.2012

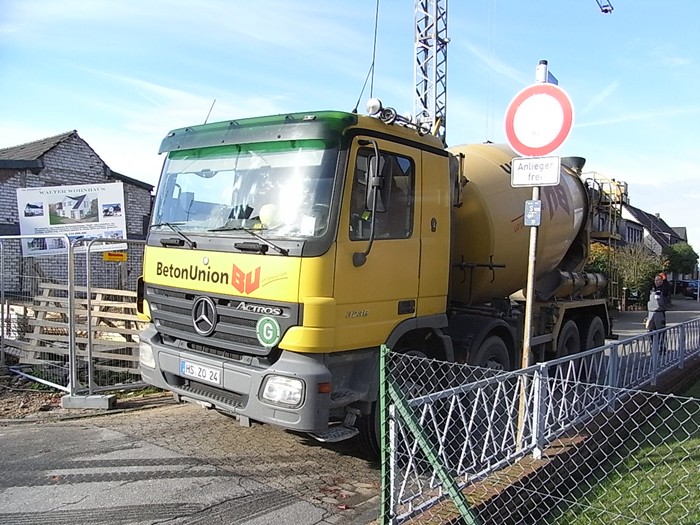

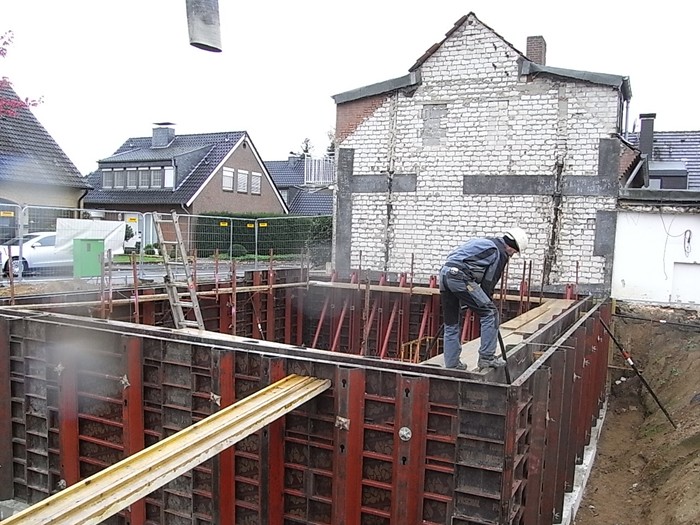

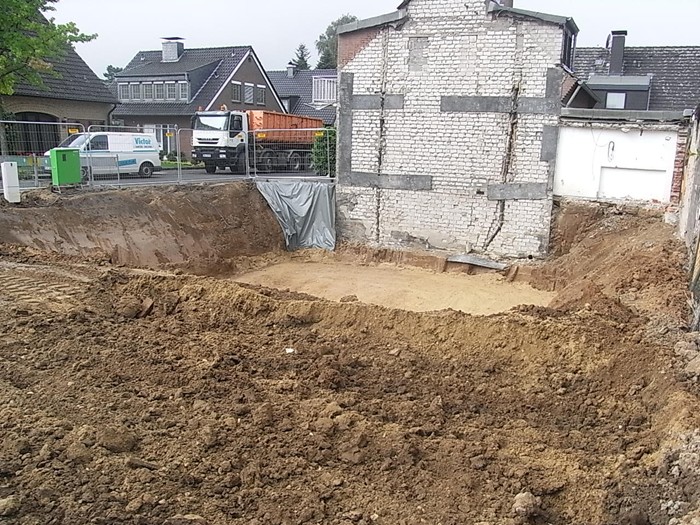

Die Baugrube ist ausgeschachtet. 09.08.2012

Leider besteht beim Anbaugiebel Einsturzgefahr und er muss erst erneuert werden. 10.08.2012
Nun können die Arbeiten beginnen. 22.10.2012

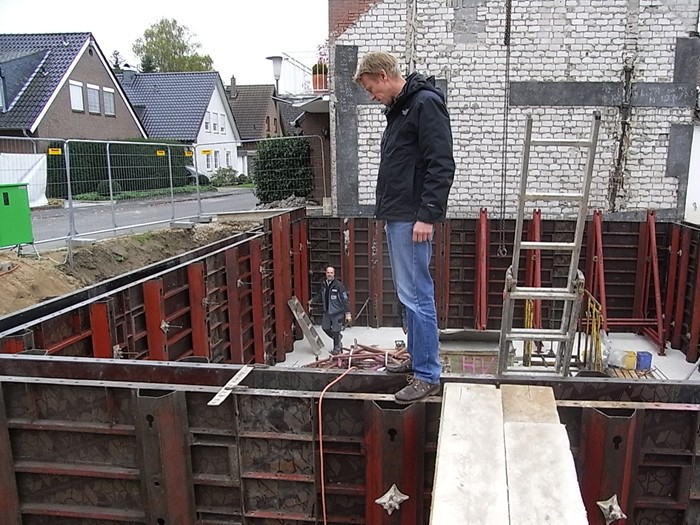

Wände für den "Weiße Wanne" werden gestellt. 24.10.2012

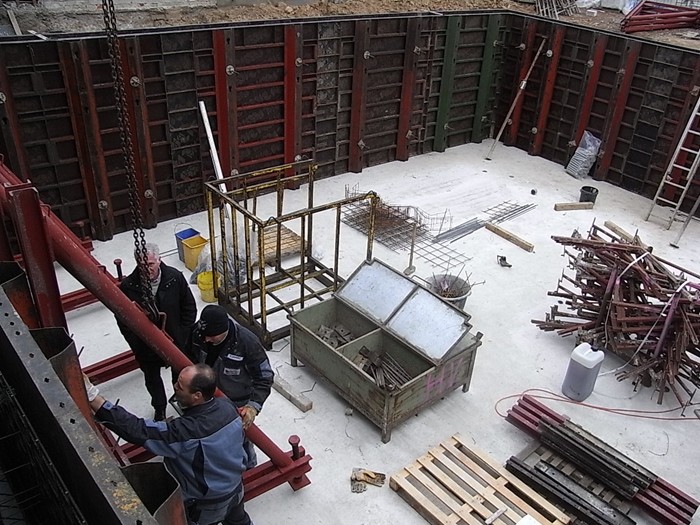

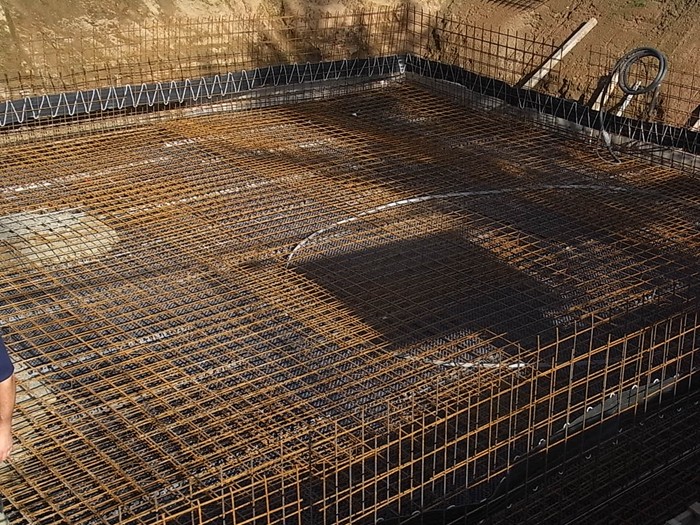

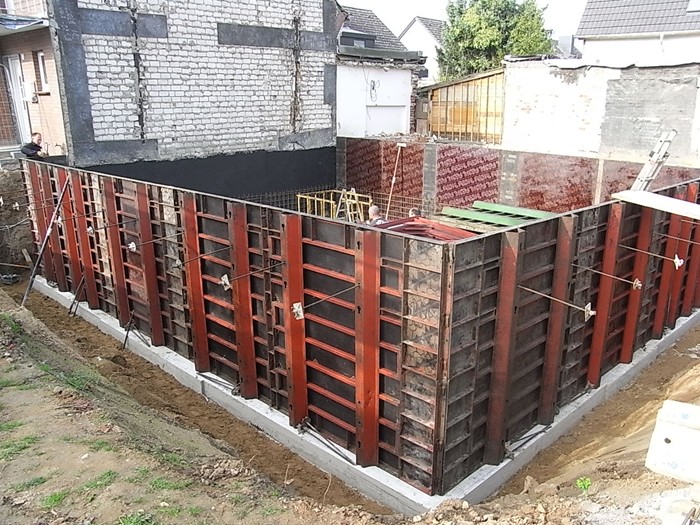

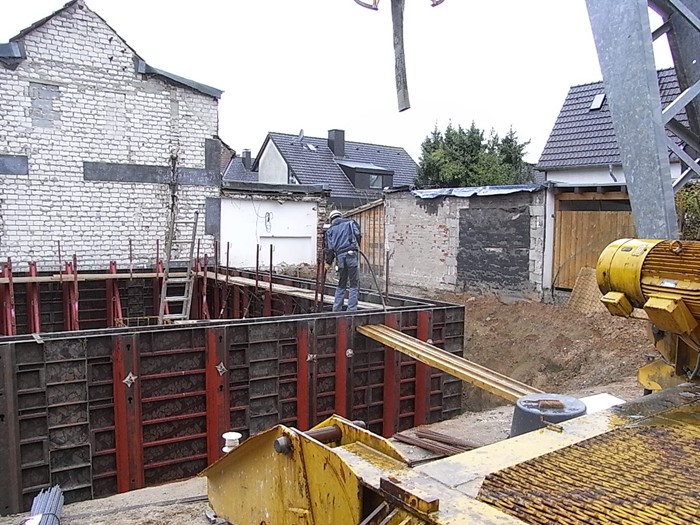

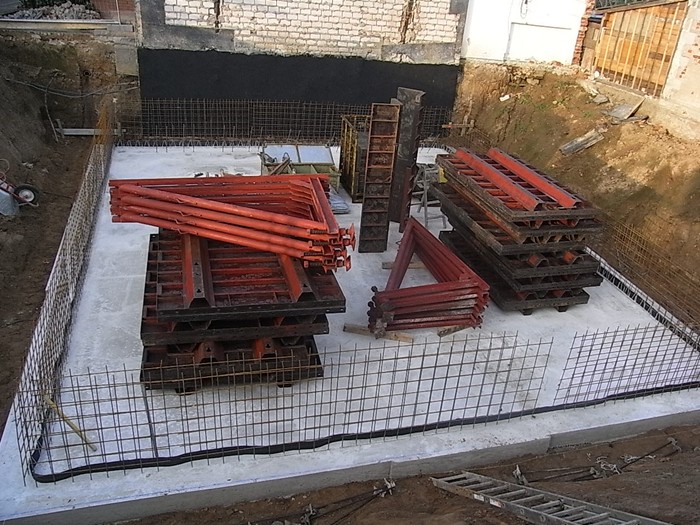

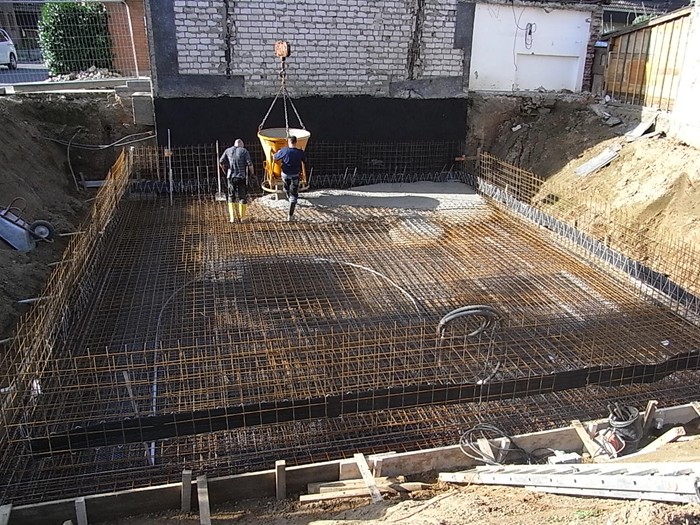

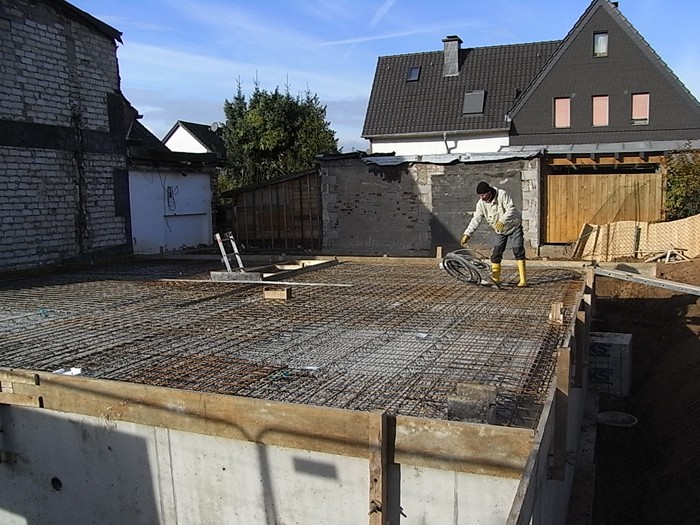

Die "Weiße Wanne" kann betoniert werden. 26.10.2012

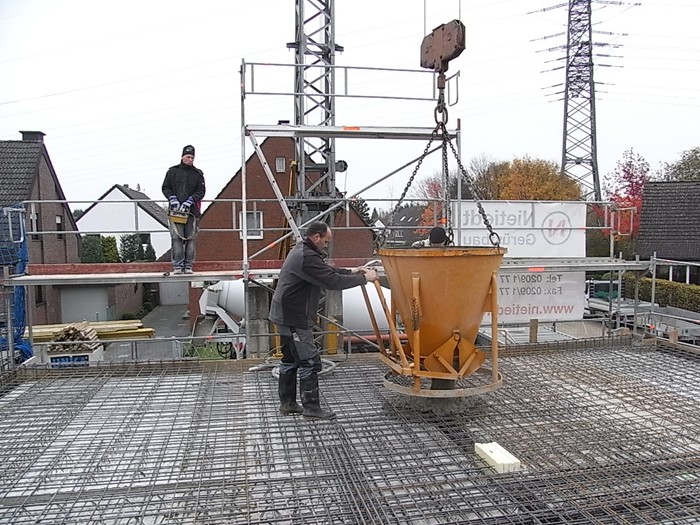

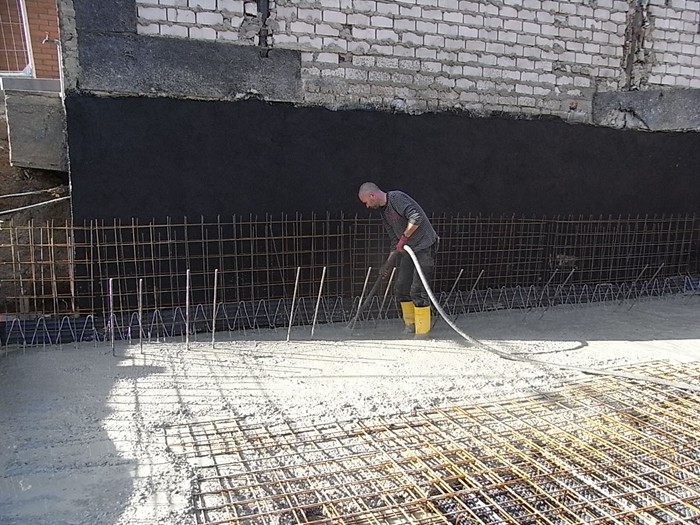

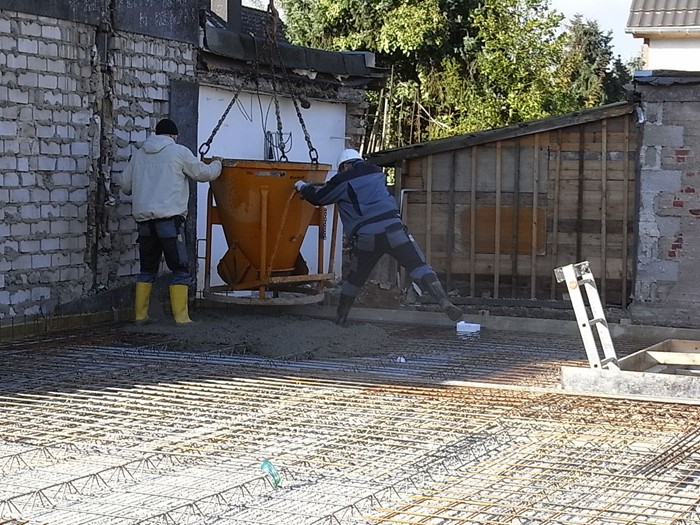

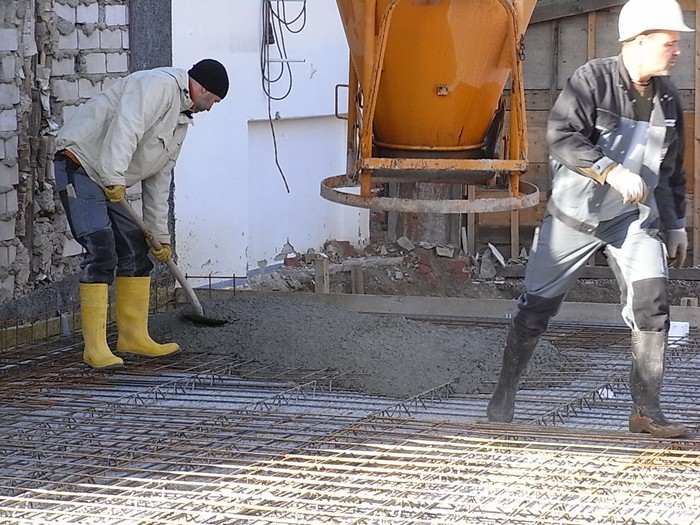

Die "Weiße Wanne" wird betoniert. 29.10.2012

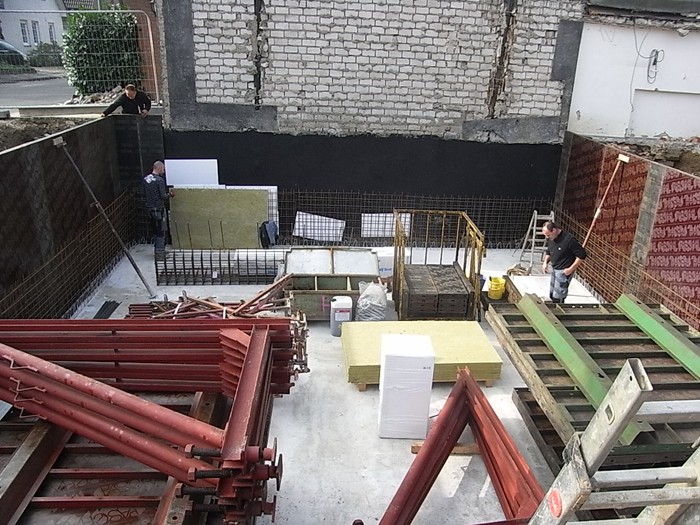

Die Kellerdecke wird vorbereitet. 05.11.2012

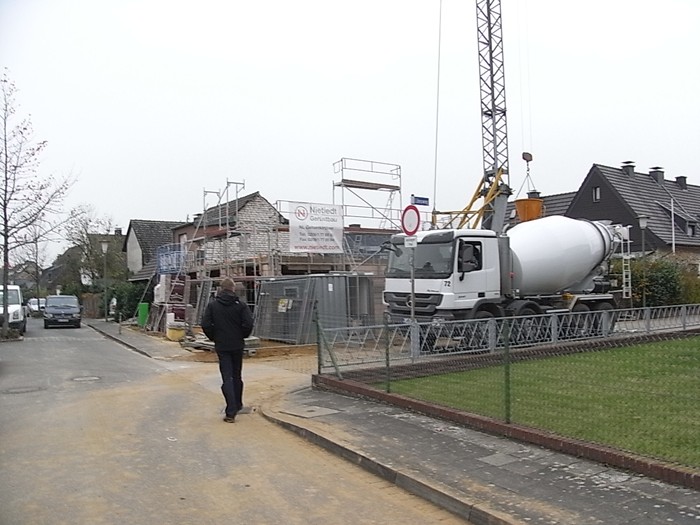

Kellerdecke wird betoniert. 06.11.2012

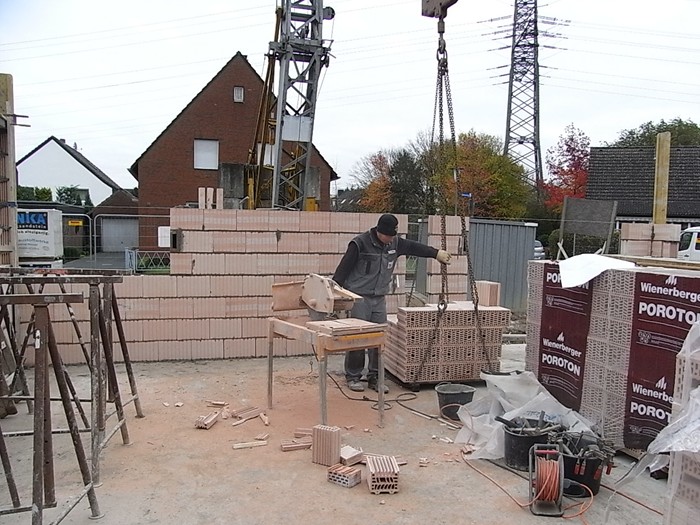

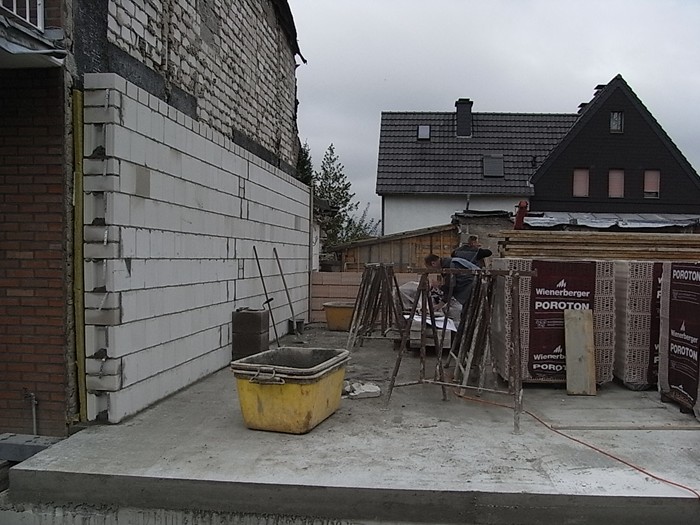

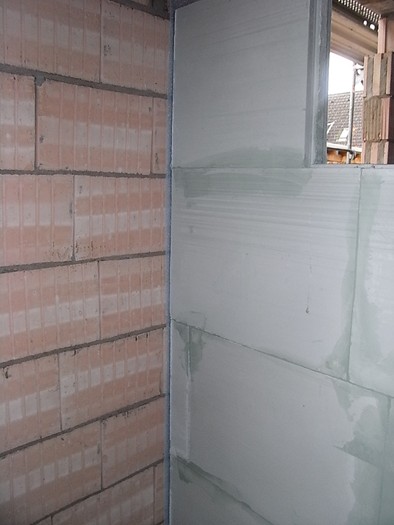

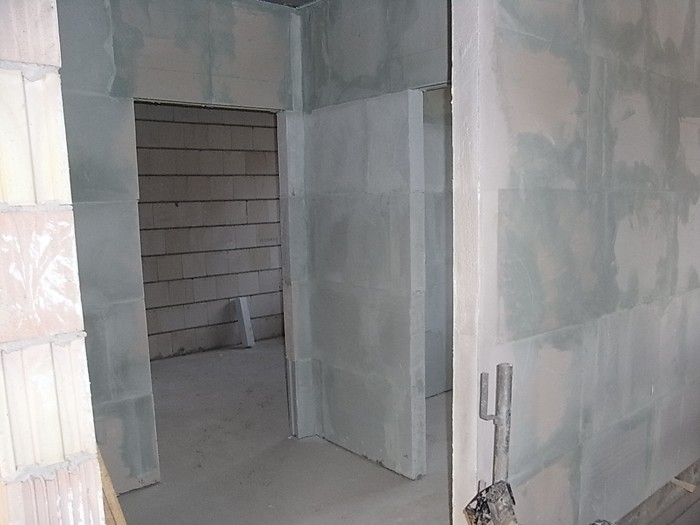

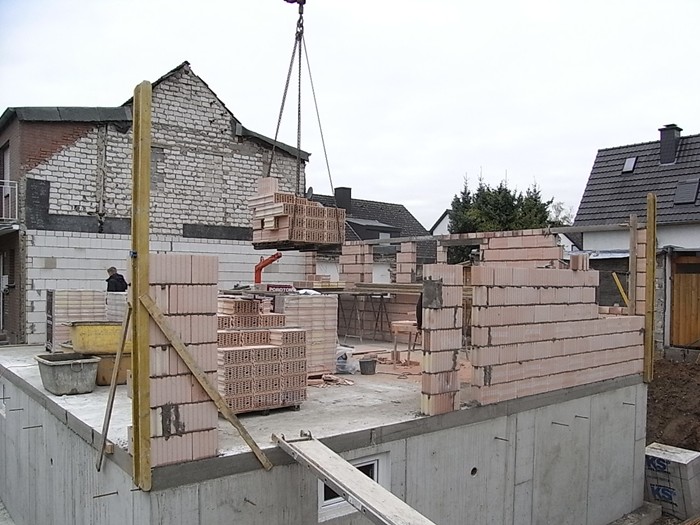

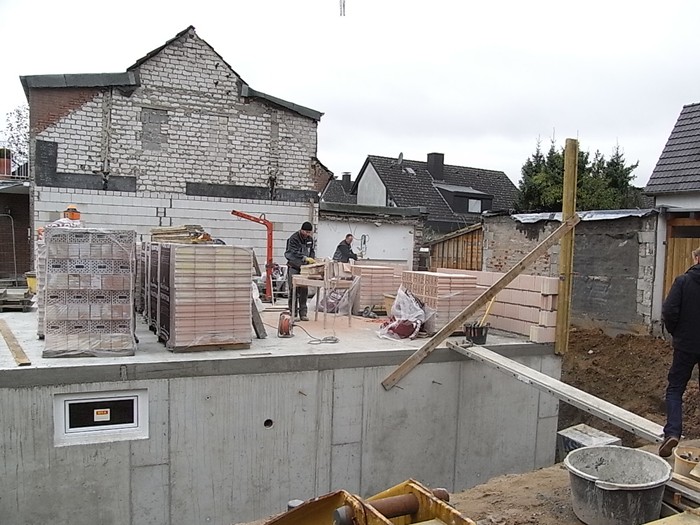

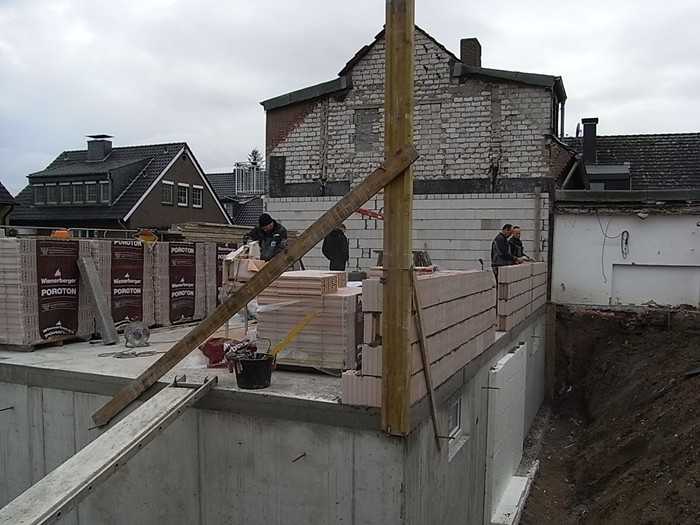

Erdgeschoßmauerwerk wird errichtet. 08.11.2012
Und weiter...... 09.11.2012

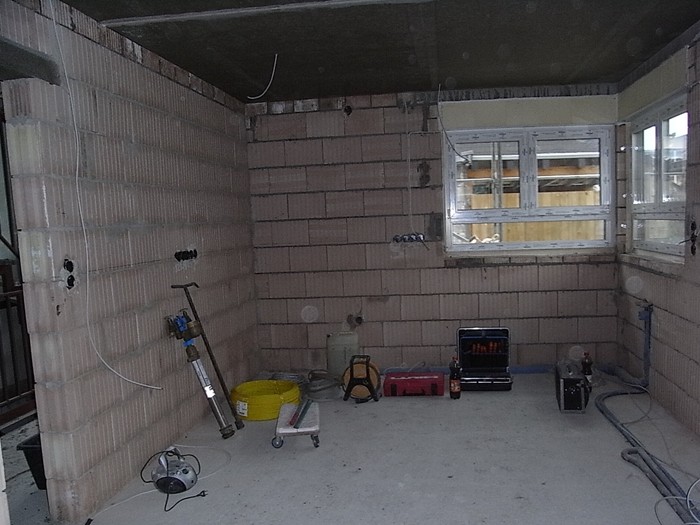

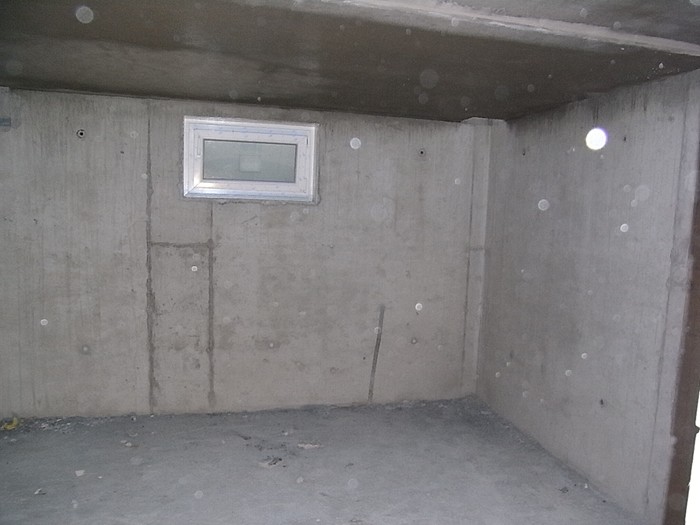

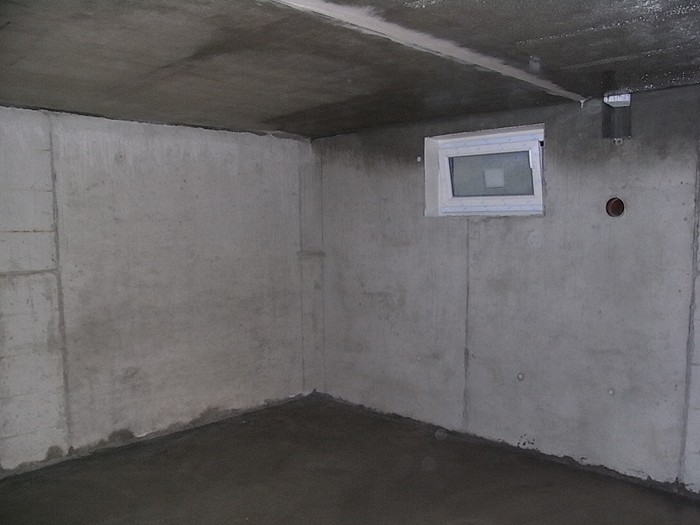

Arbeitsräume werden verfüllt. 13.11.2012

Erdgeschoßdeckenplatten verlegt, Schutzgerüst gestellt. 14.11.2012
Erdgeschossdecke wird betoniert. 15.11.2012

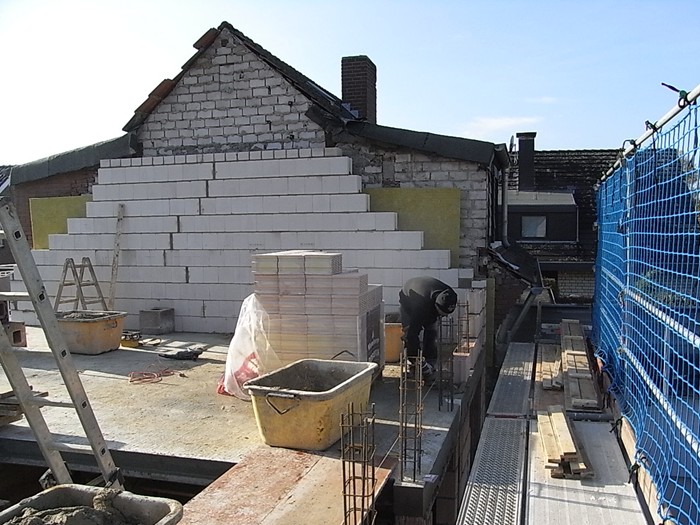

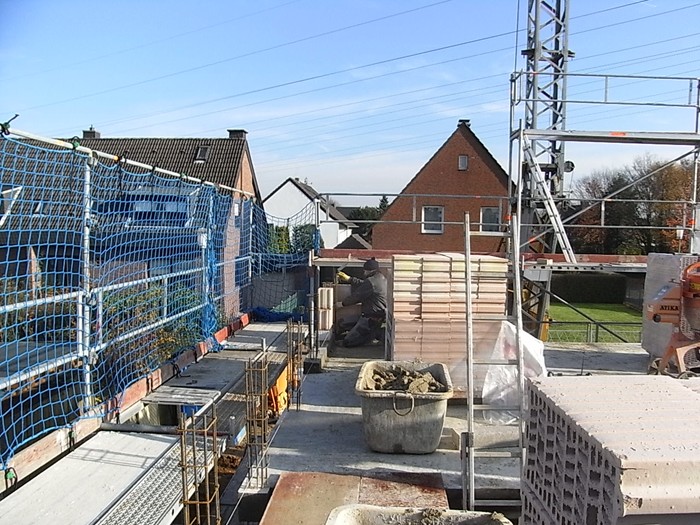

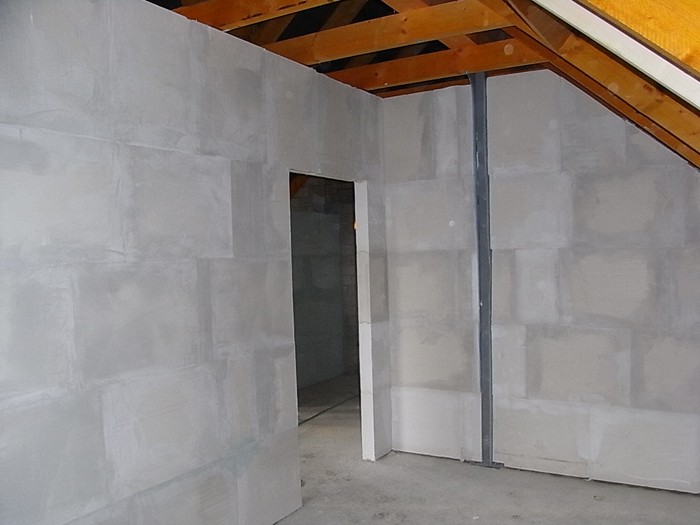

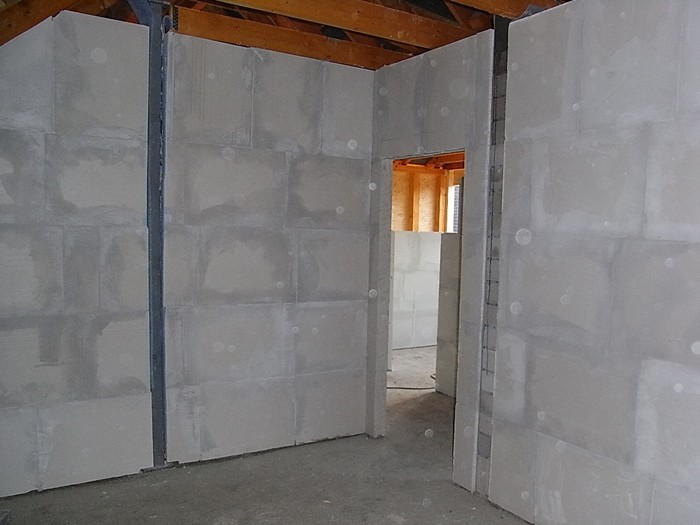

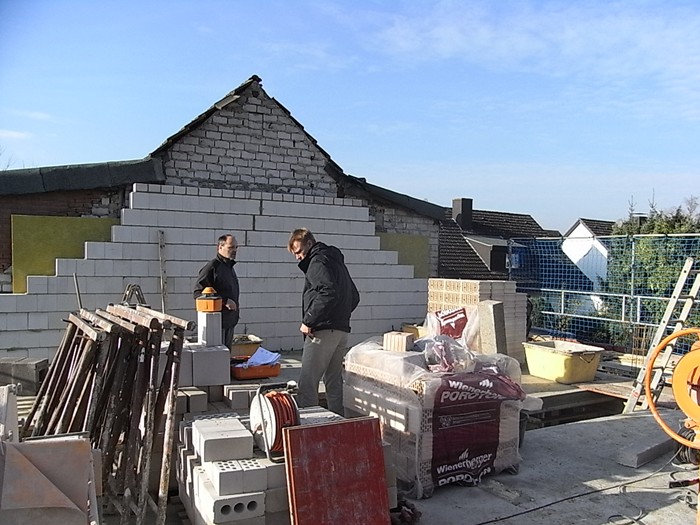

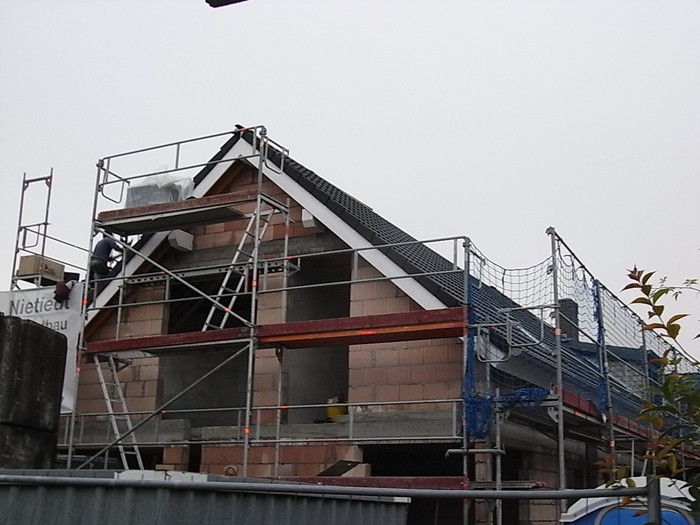

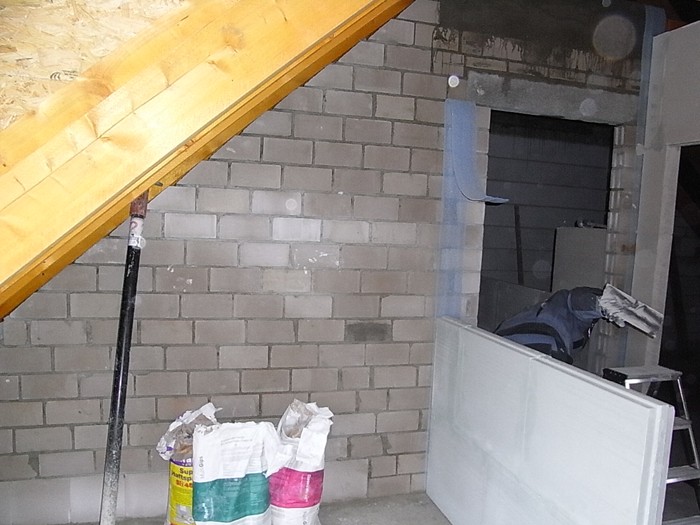

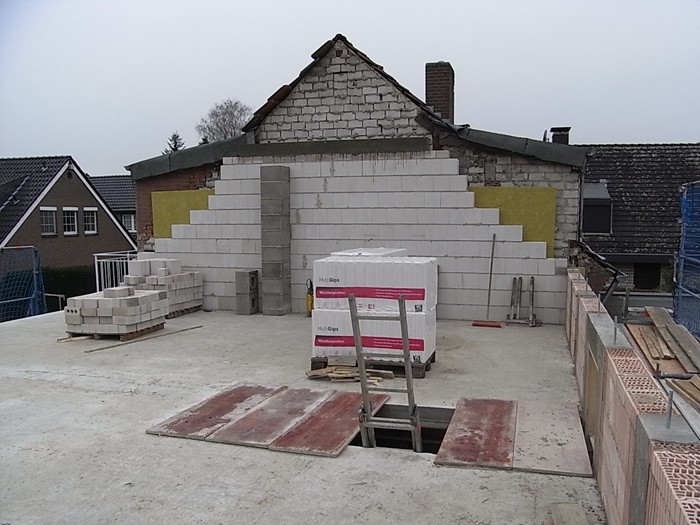

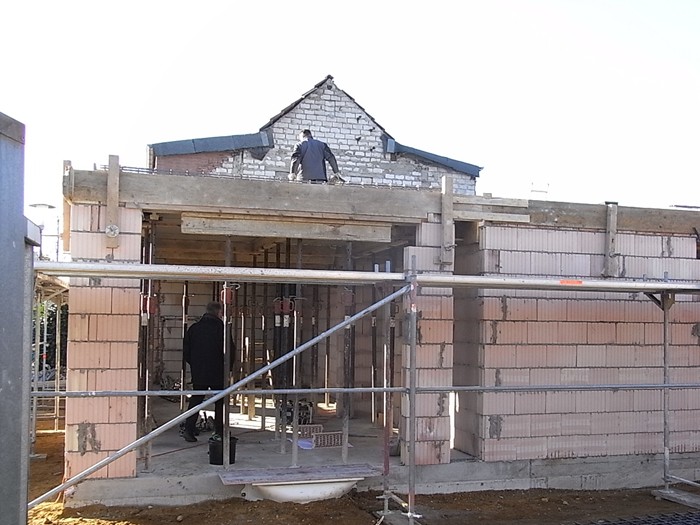

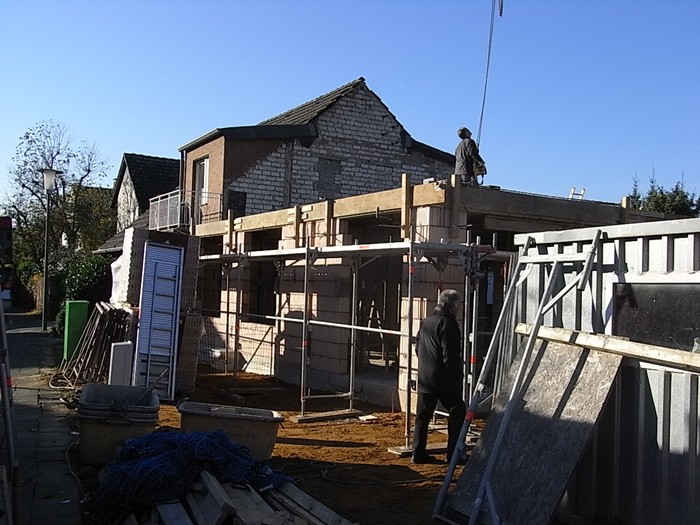

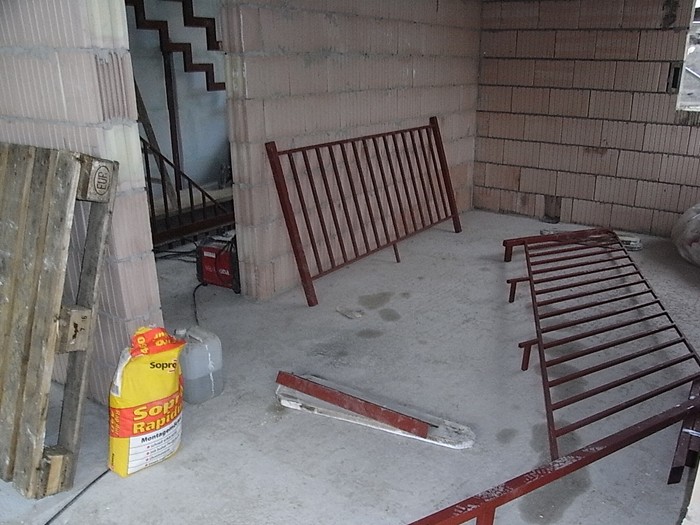

Dachgeschossmauerwerk wird erstellt. 20.11.2012

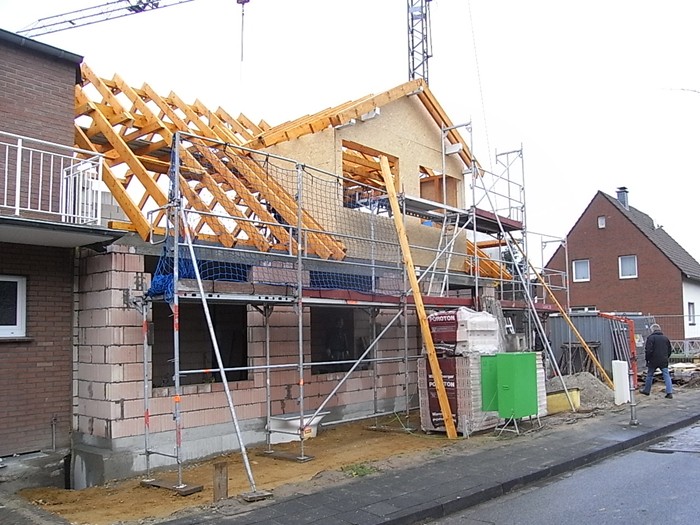

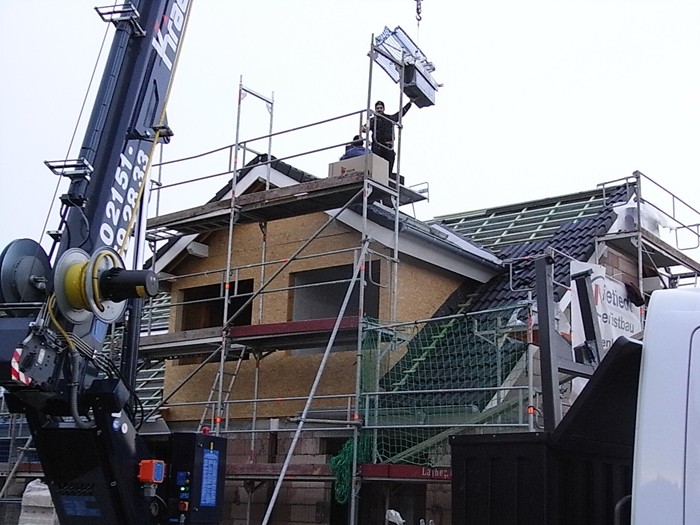

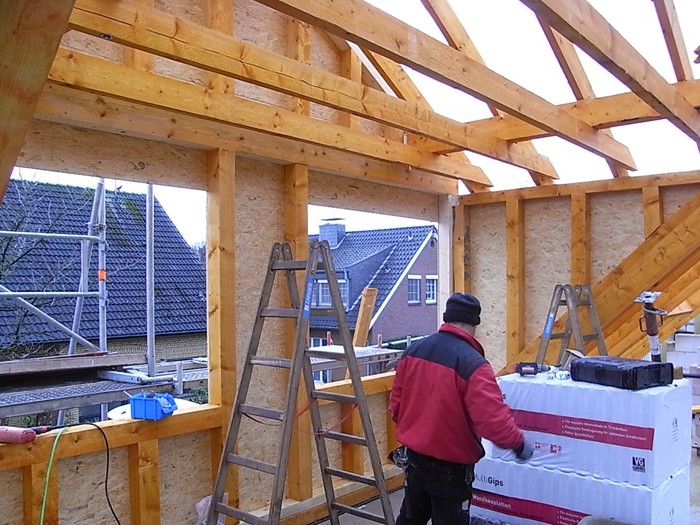

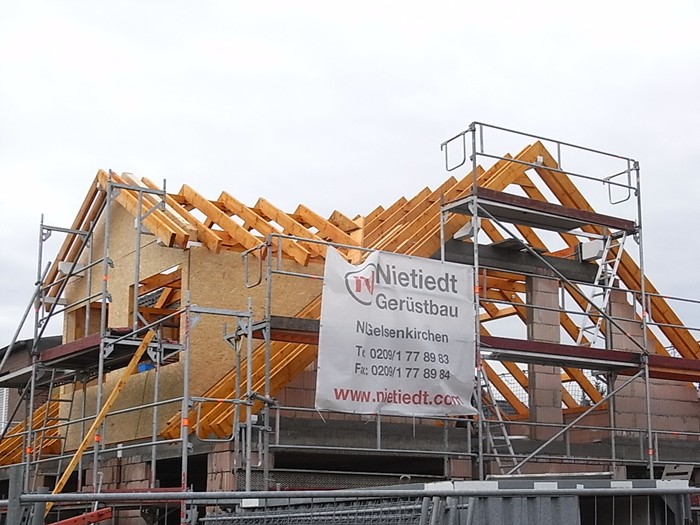

Der Dachstuhl kann errichtet werden. 23.11.2012
Der Dachstuhl steht. 26.11.2012
Jetzt ist das Haus erstmal dicht. 29.11.2012
Der Rohbau ist fertig. 04.12.2012

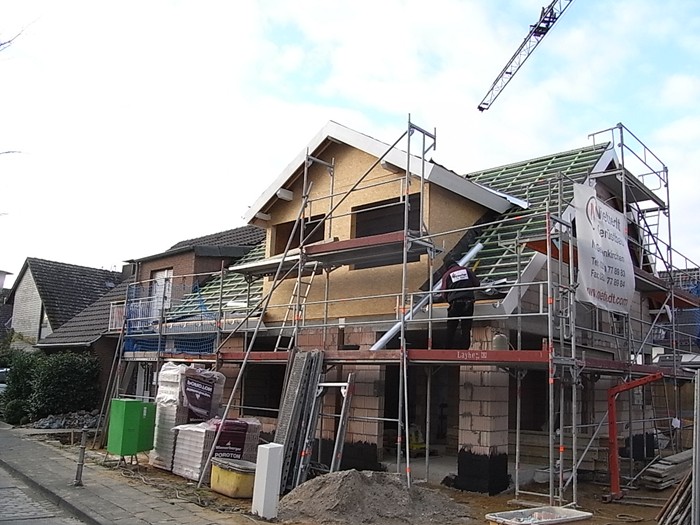

Die Dachpfannen werden verlegt. 05.12.2012

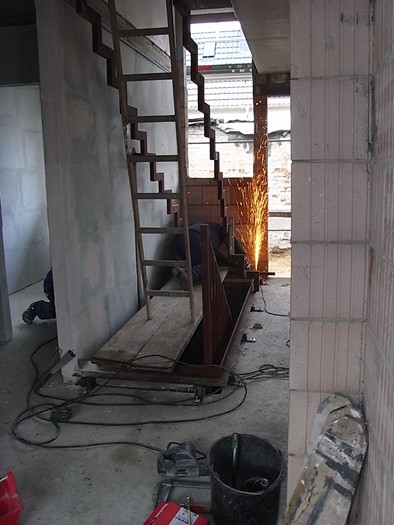

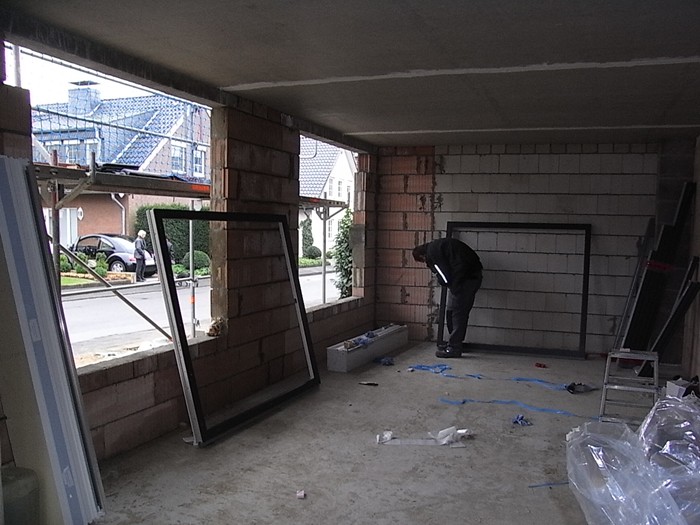

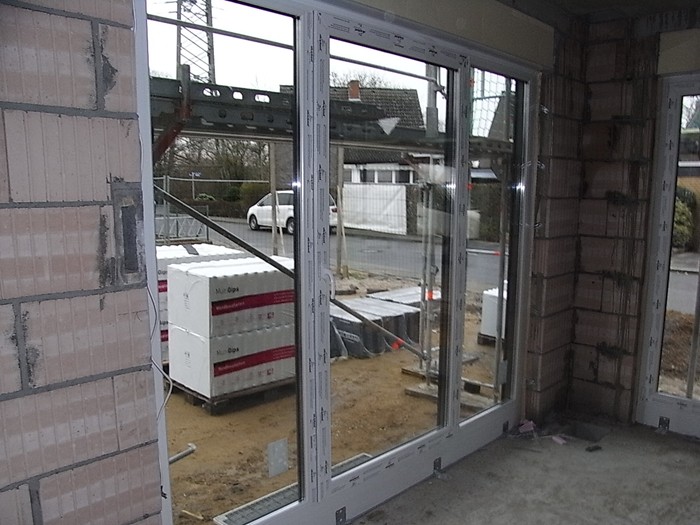

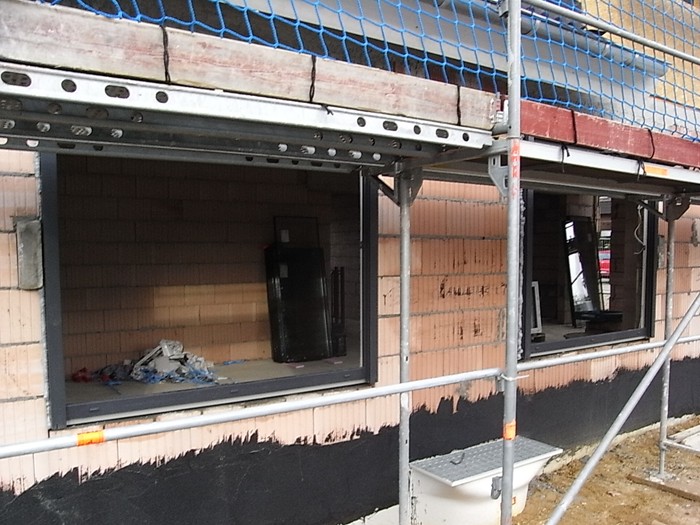

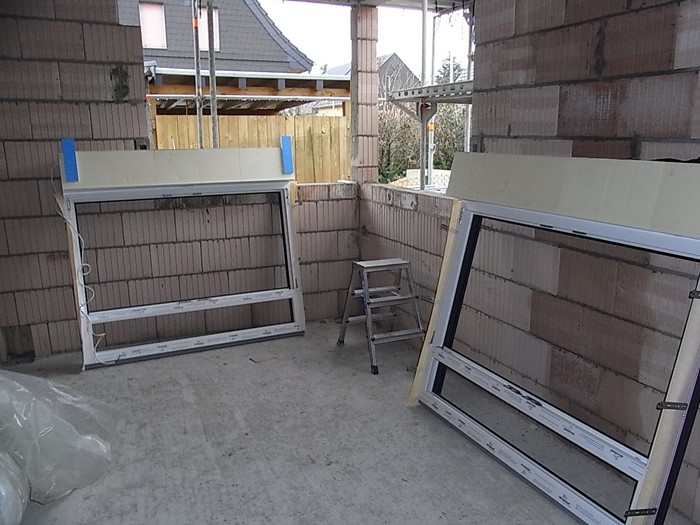

Treppe und Fenster werden eingebaut. 19.12.2012
Kurz vor Weihnachten........ 20.12.2012

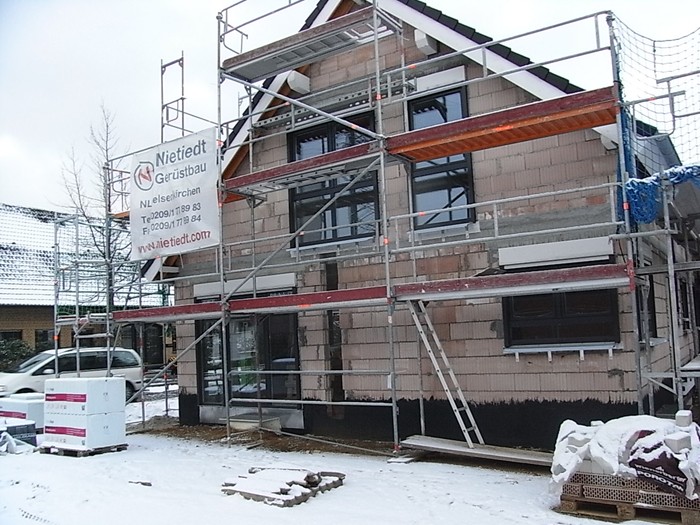

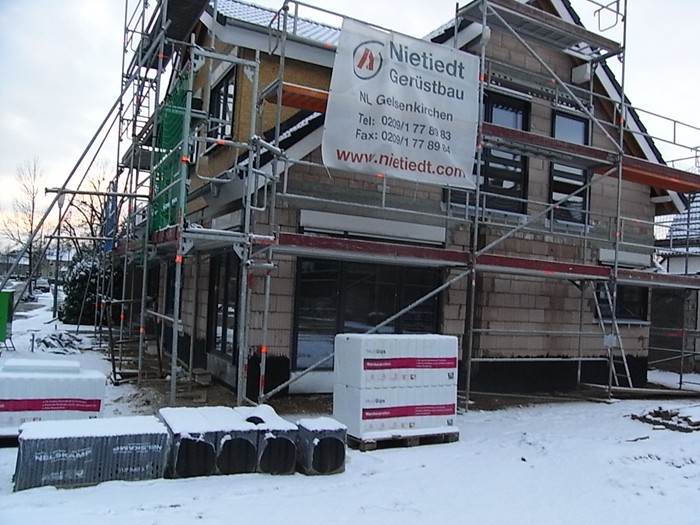

Witterungsbedingte Pause. 15.01.2013
Jetzt kann wieder gearbeitet werden. 28.01.2013

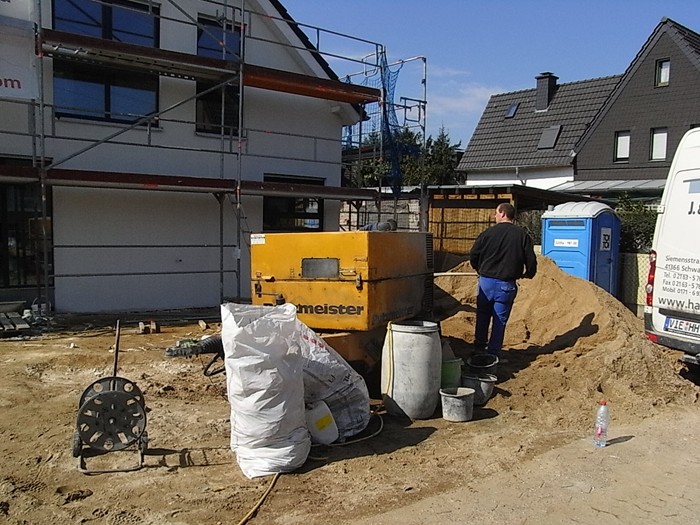

Voller Einsatz. 30.01.2013

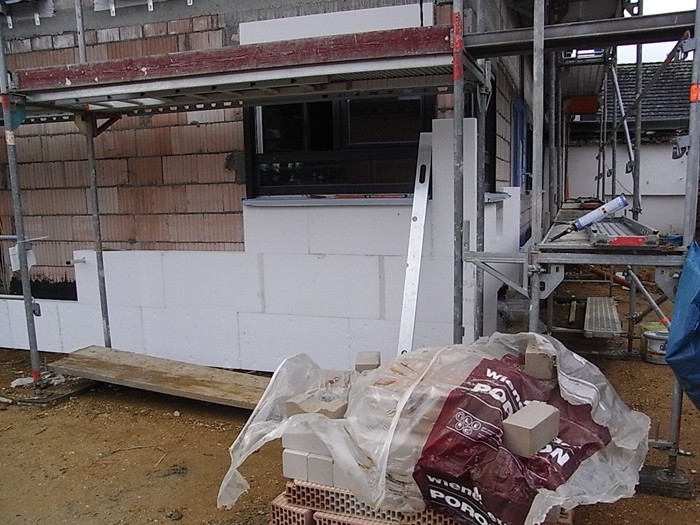

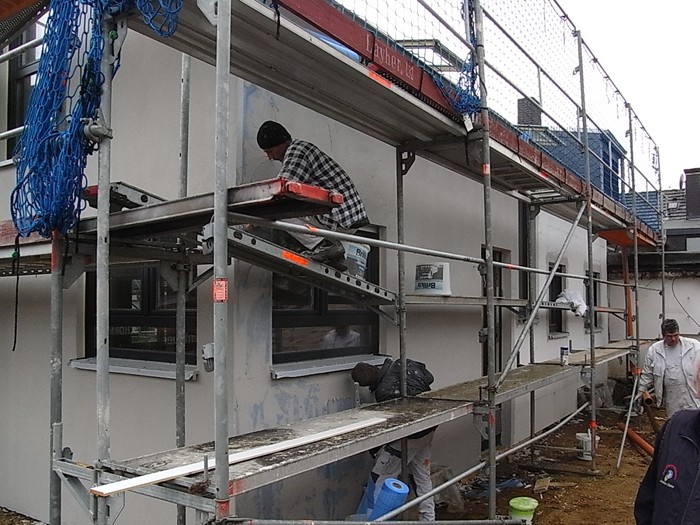

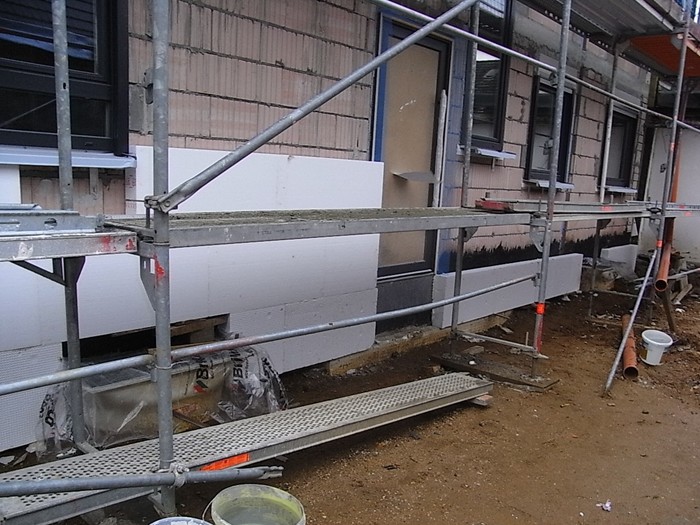

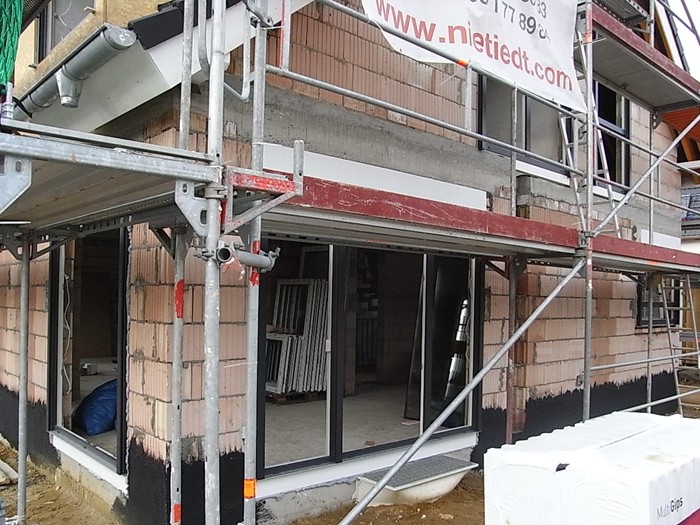

Außenputzarbeiten begonnen. 31.01.2013
Unsere Praktikantinnen diskutieren mit Handwerkern. 05.02.2013

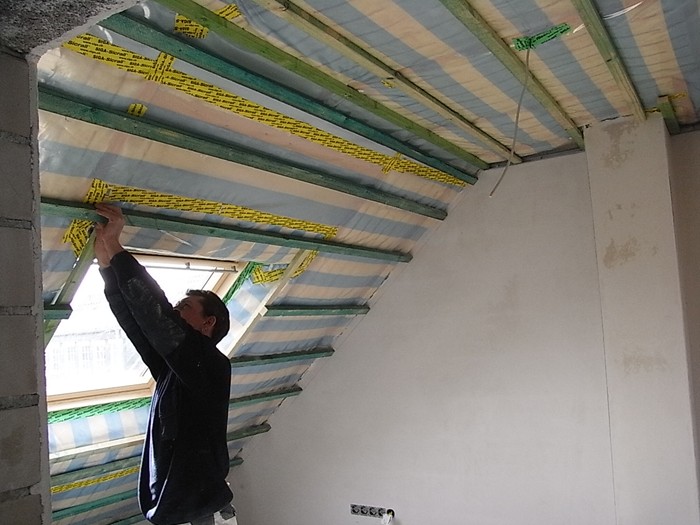

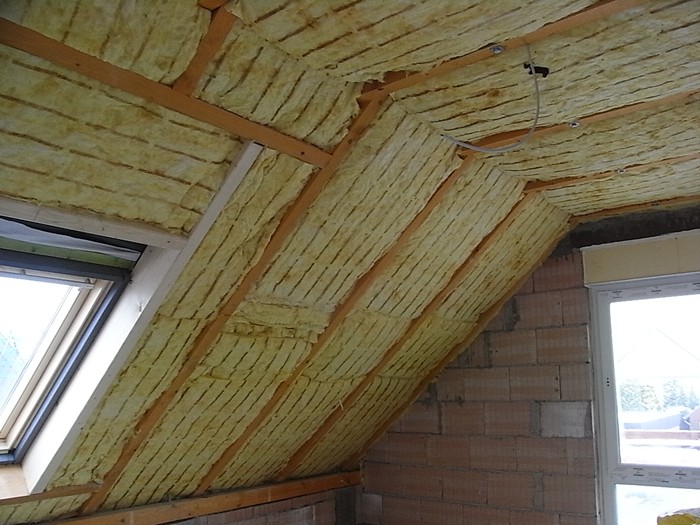

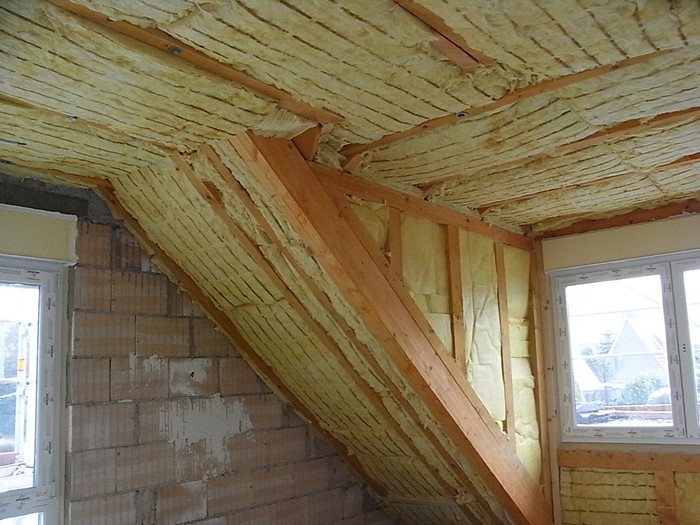

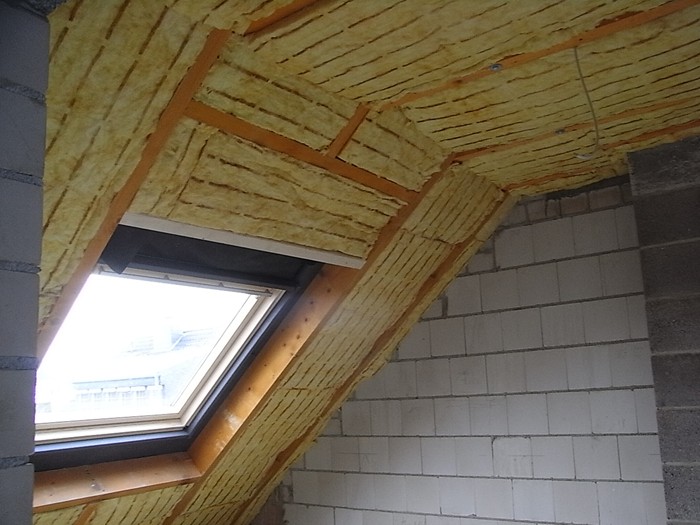

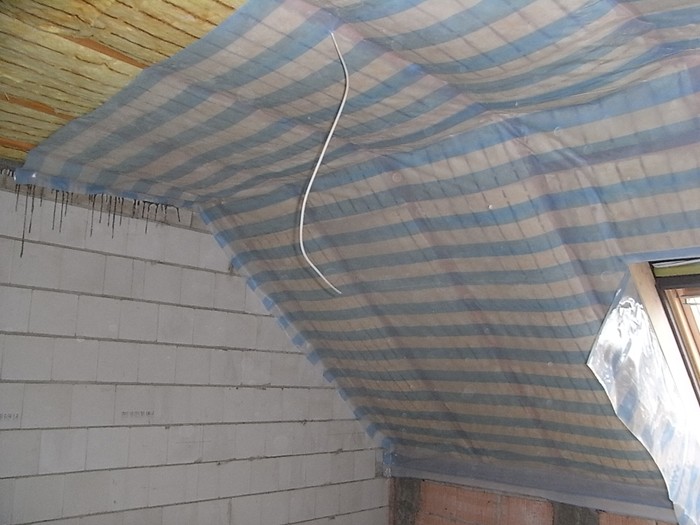

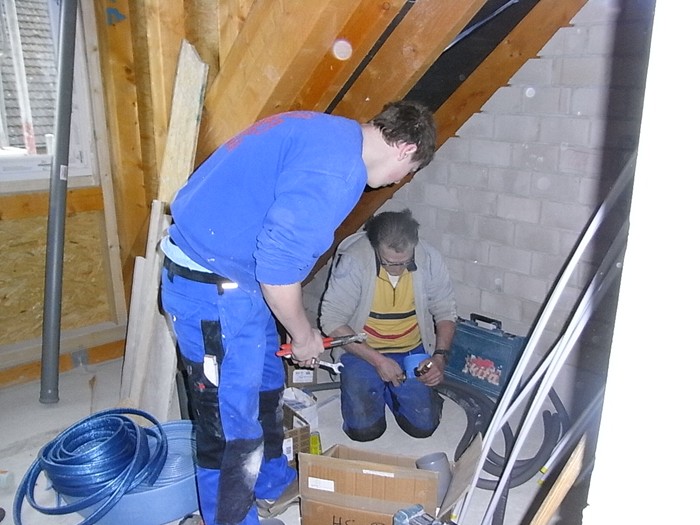

Dachdämmungsarbeiten begonnen. 08.02.2013

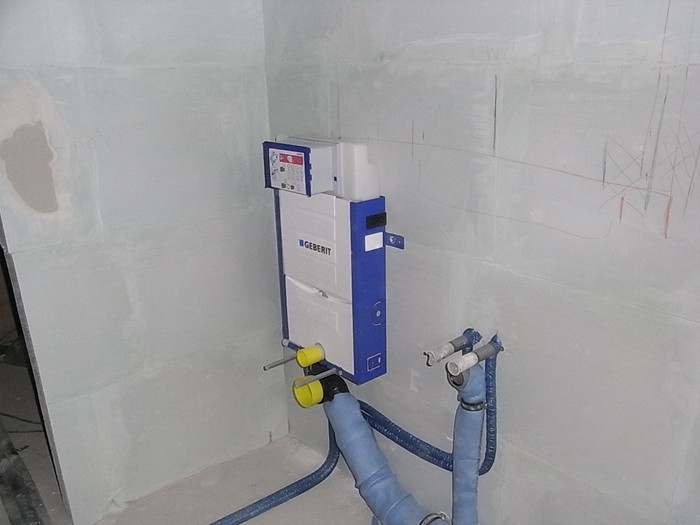

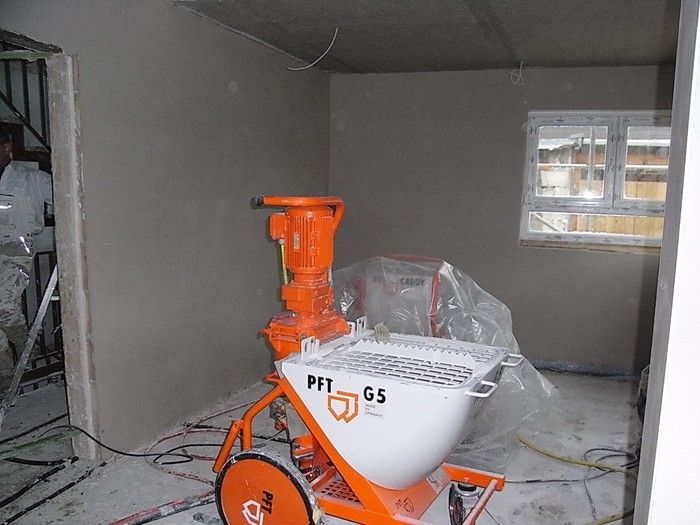

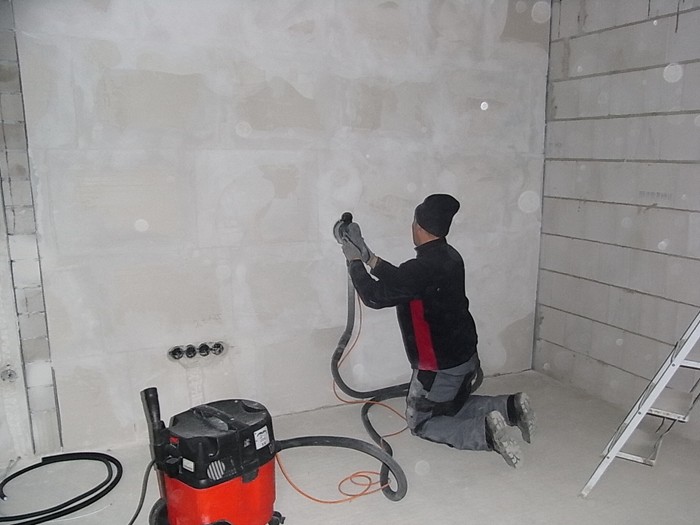

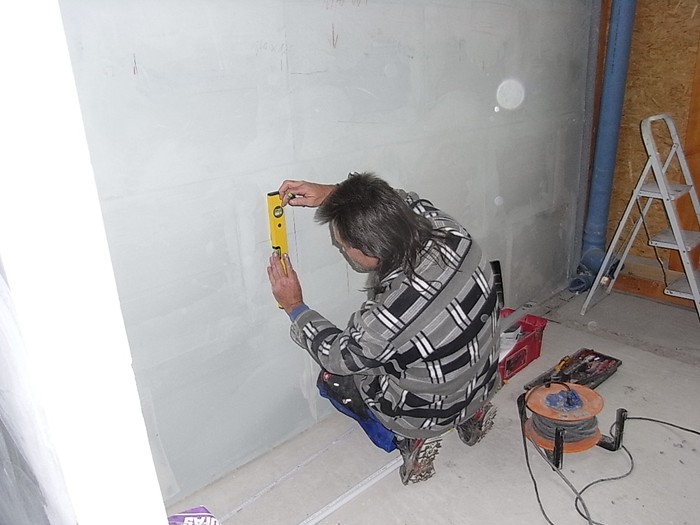

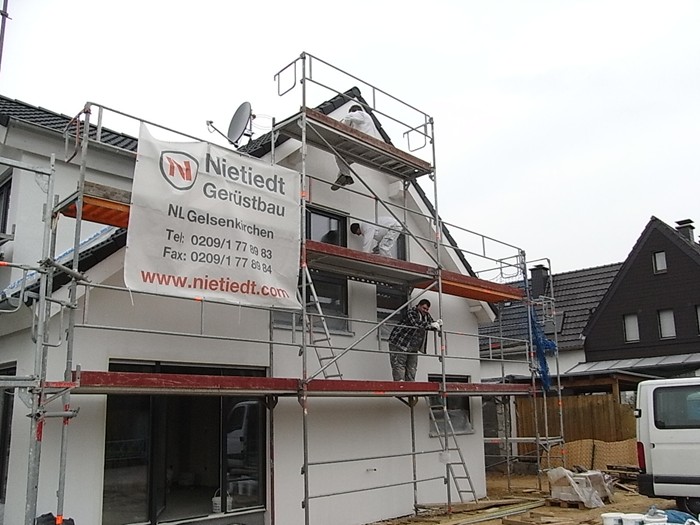

Innenputzarbeiten werden ausgeführt. 25.02.2013

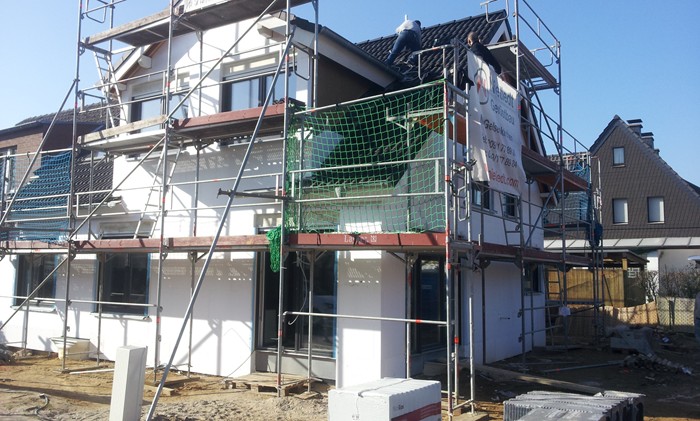

Außenarbeiten können auch wieder ausgeführt werden. 05.03.2013
Das frostige Wetter behindert die weiteren Arbeiten. 14.03.2013
Es geht wieder weiter. 19.03.2013

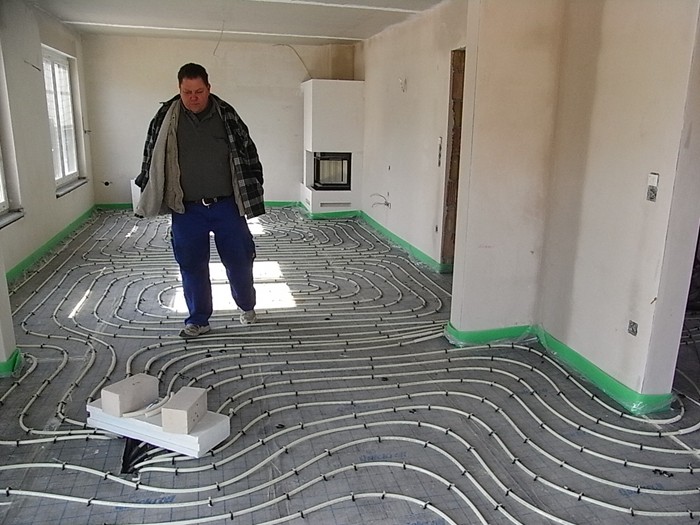

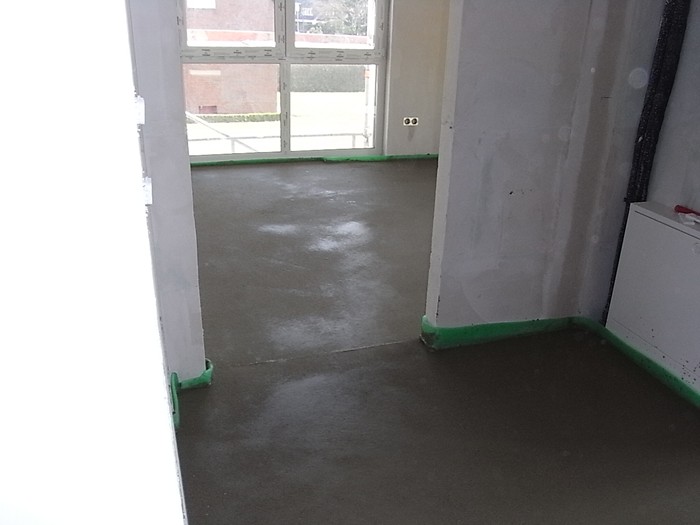

Fußbodenheizung verlegt, Estricharbeiten begonnen. 26.03.2013

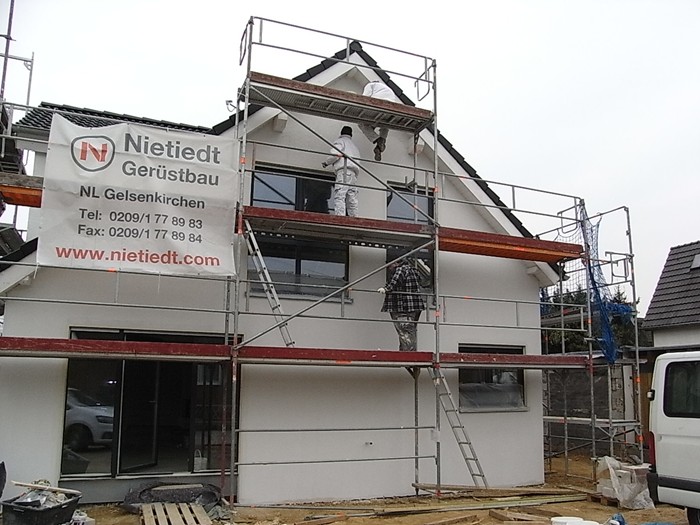

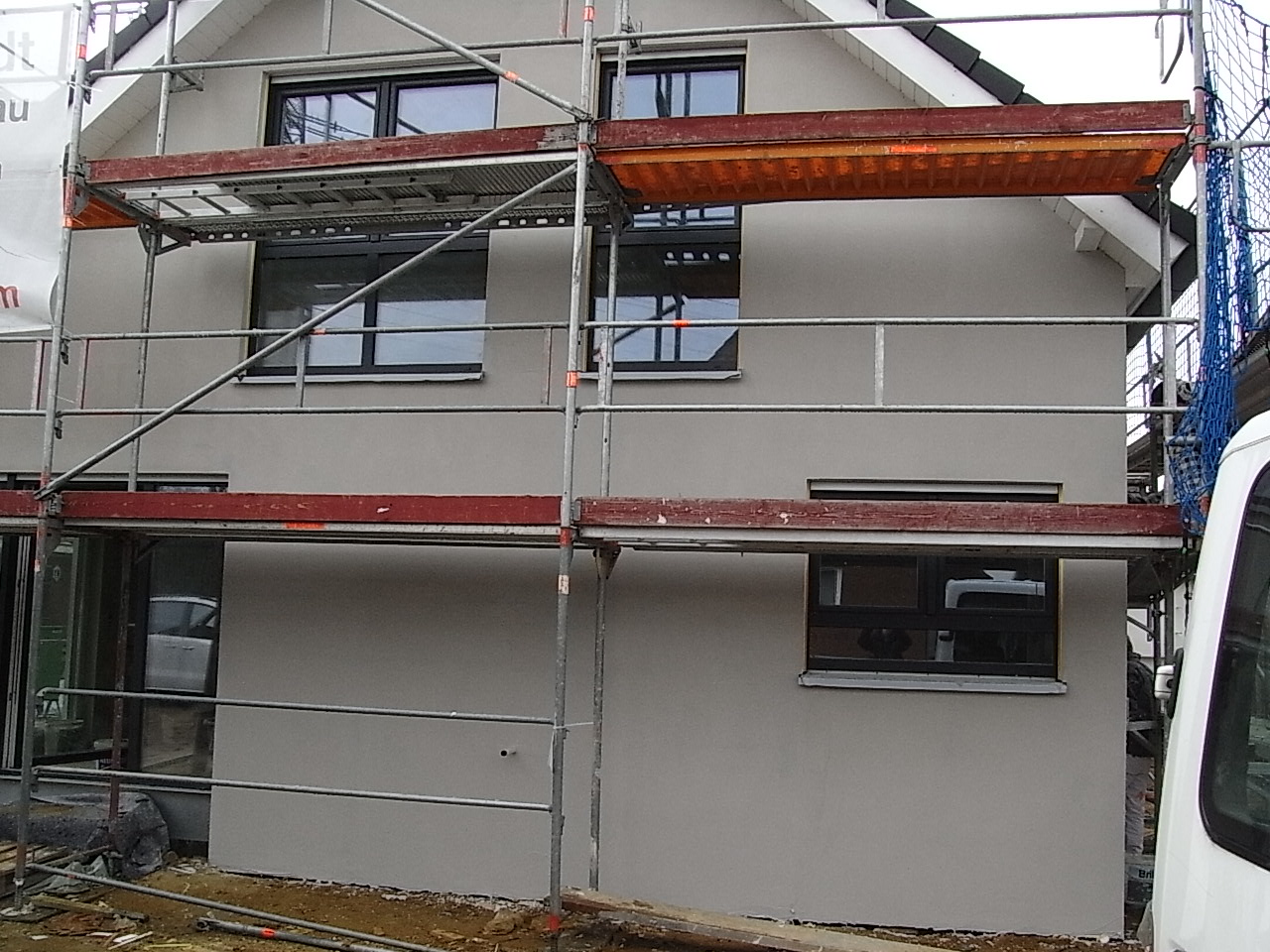

Jetzt kann der Außenputz endlich fertig gestellt werden. 03.04.2013

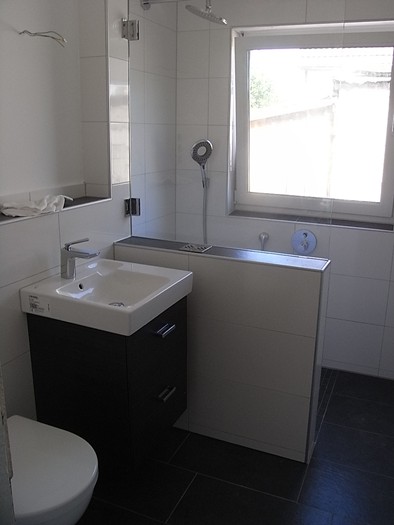

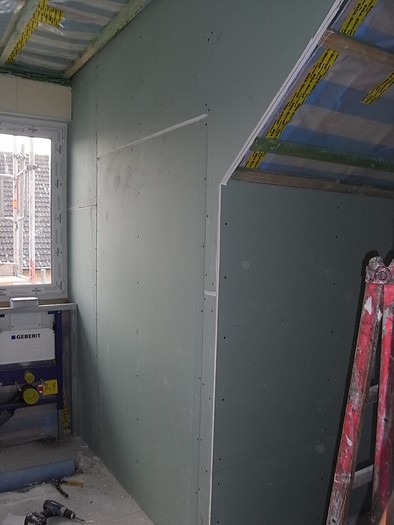

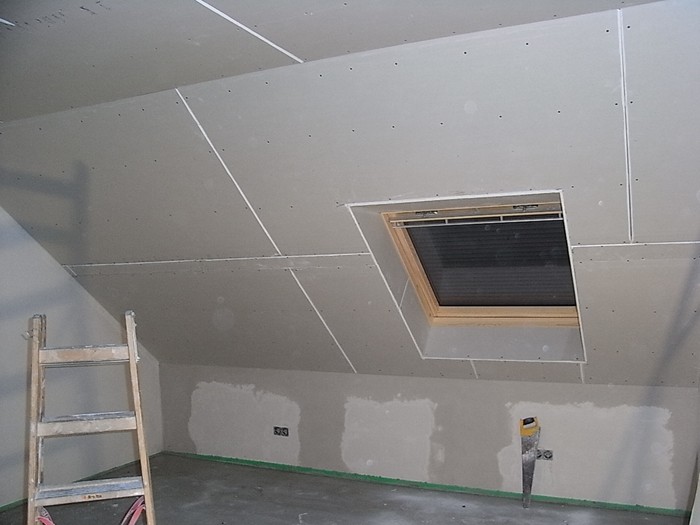

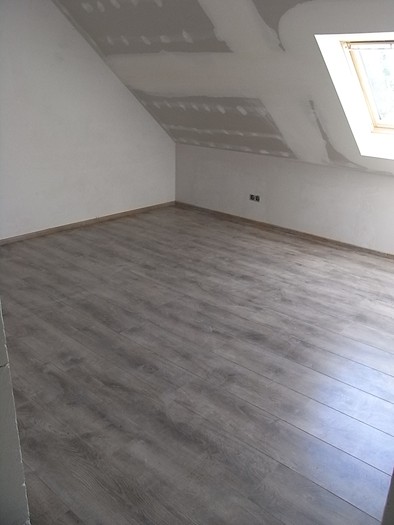

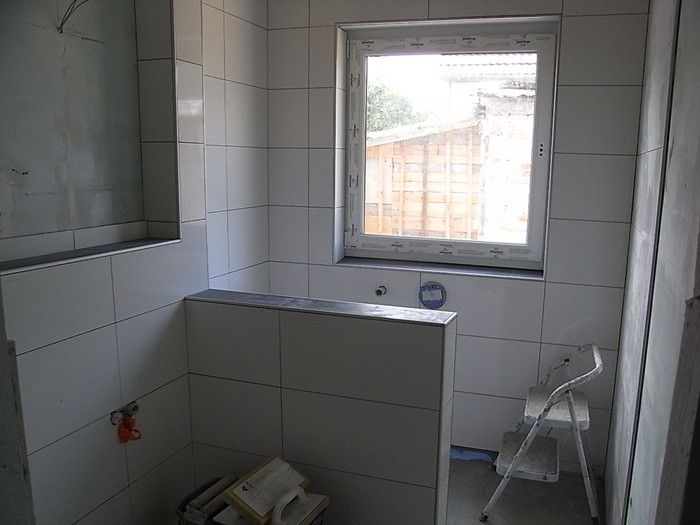

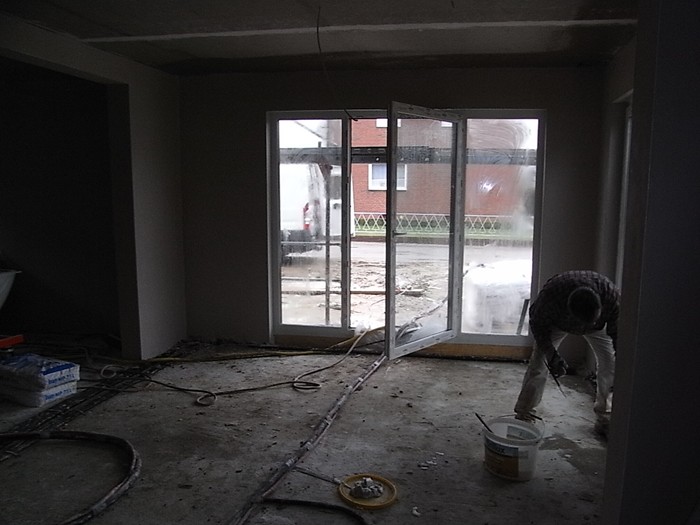

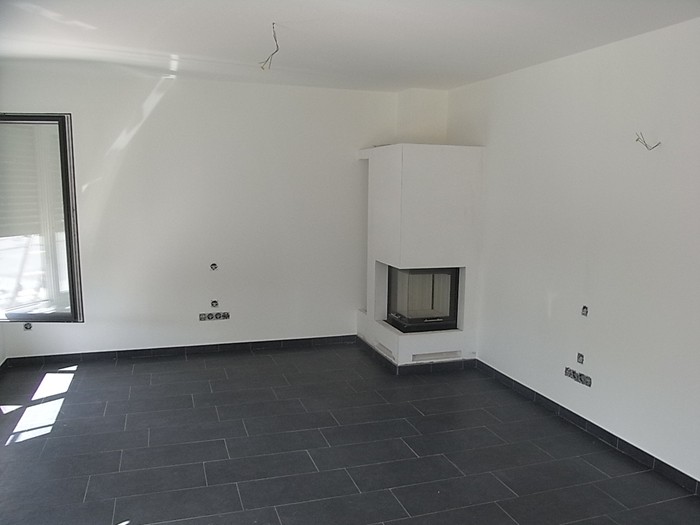

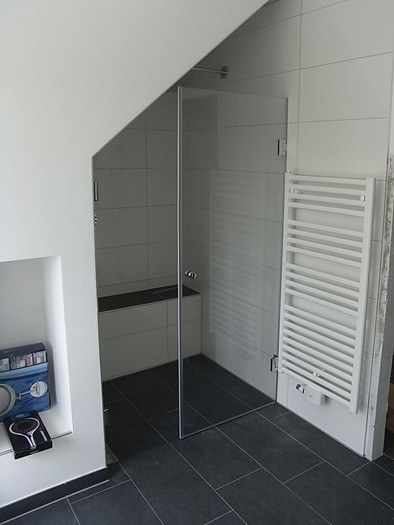

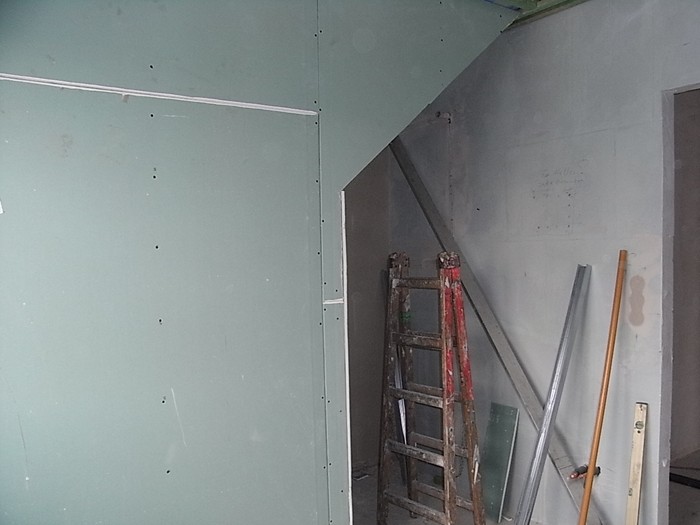

Außenputz ist fertig, Trockenbauarbeiten werden fertig gestellt. 08.04.2013

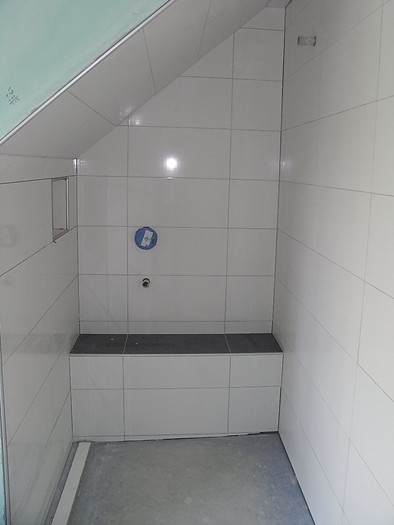

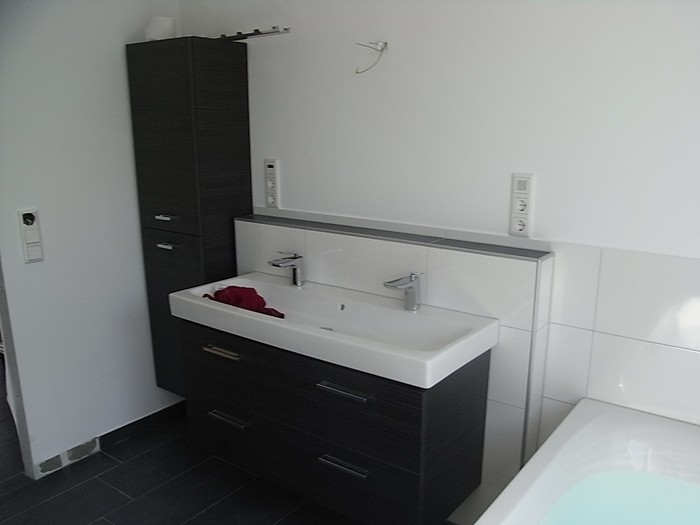

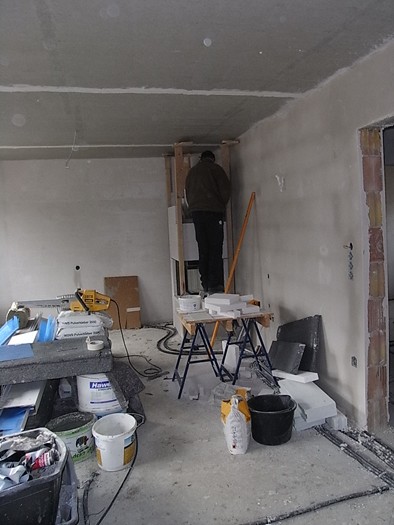

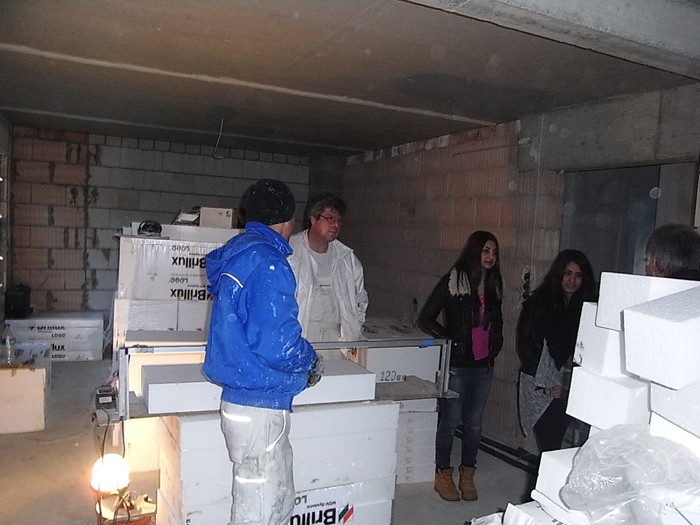

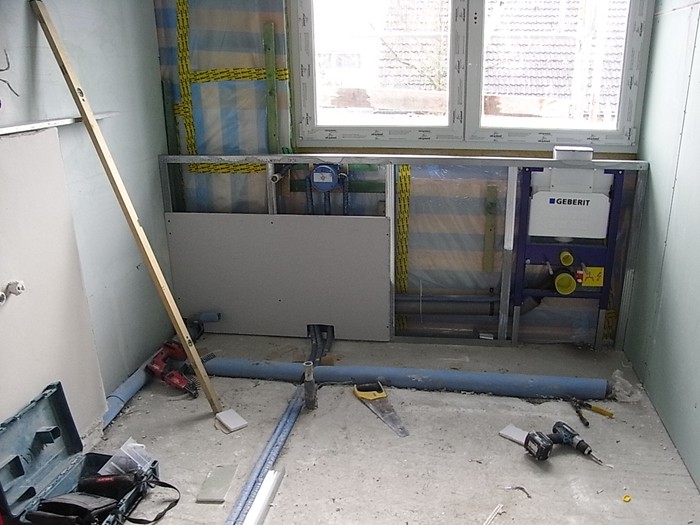

Die Eigenleistungen schreiten voran. 10.06.2013
Die Küchenmöbel wurden schon geliefert. 27.06.2013

Der Einzug ist für den 18.07.2013 geplant.

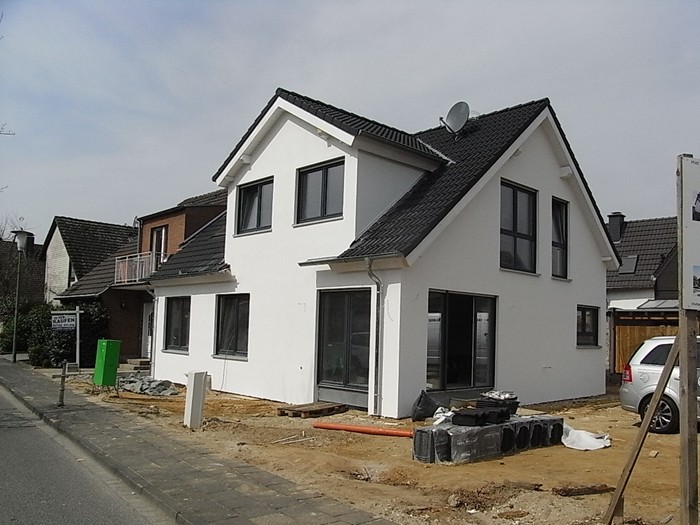

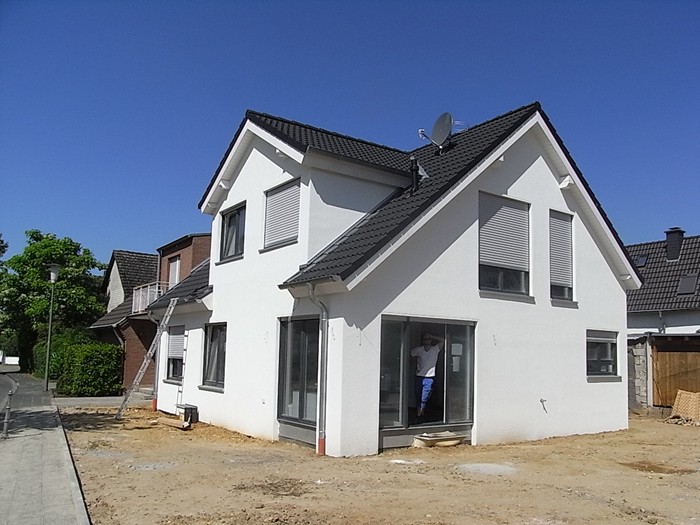

Abnahme erfolgt. 07.08.2013
