Haus Meerbusch 4

        Das Bauschild steht. 09.08.2012

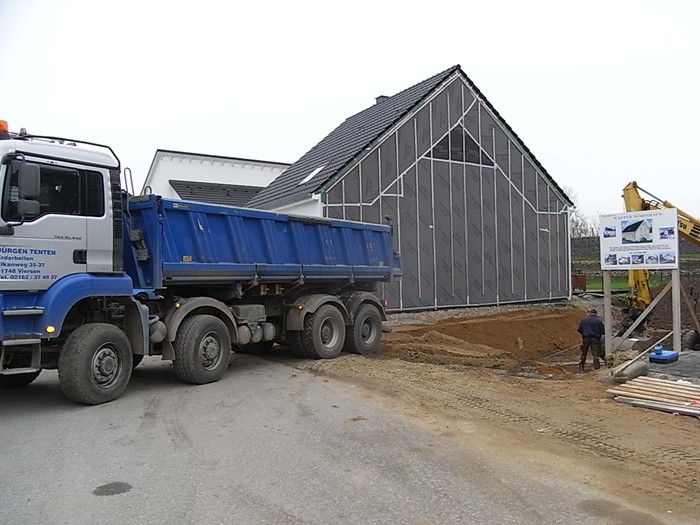

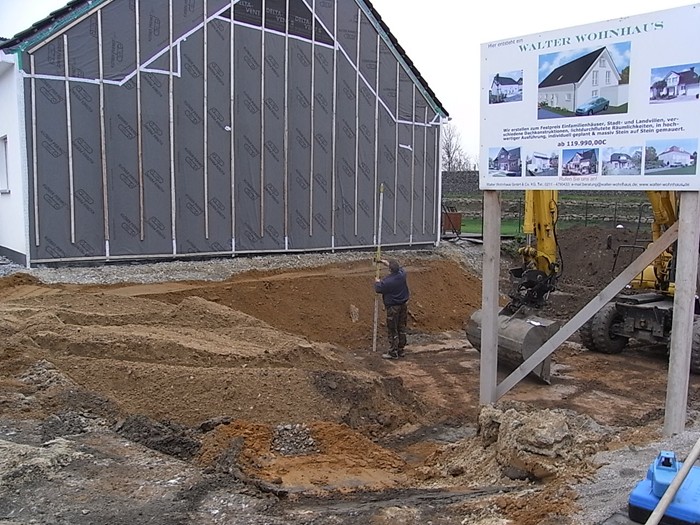

        Der Bauantrag wurde gestellt. 28.08.2012

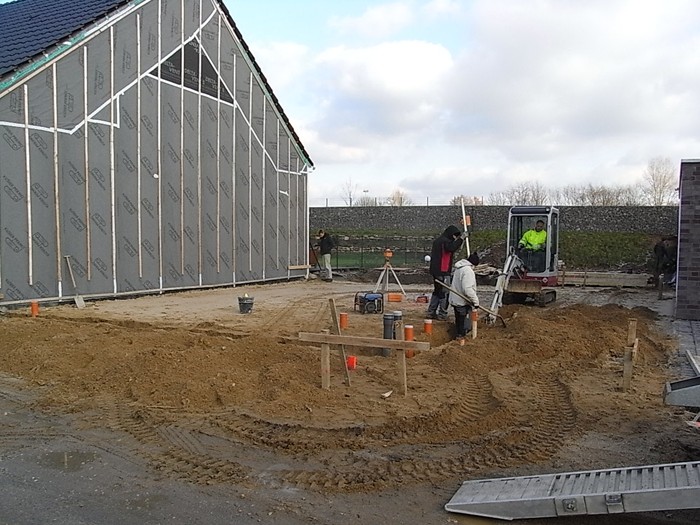

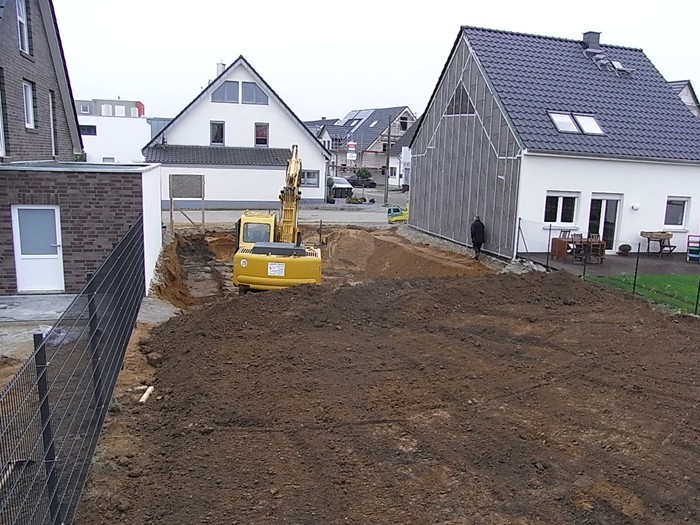

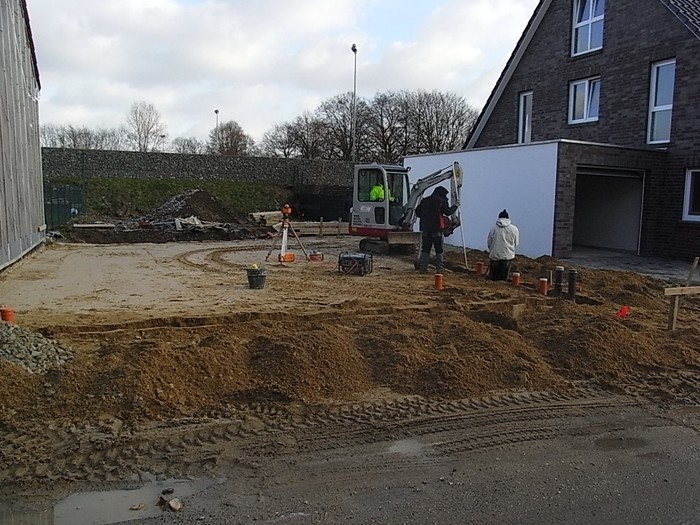

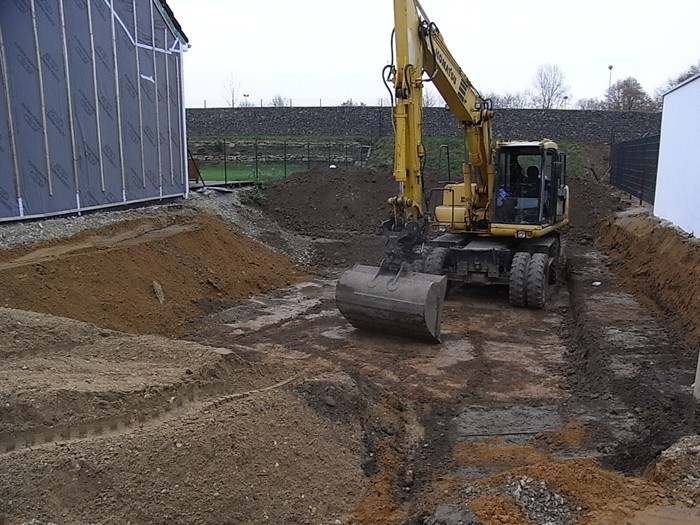

        Baubeginn. 23.11.2012

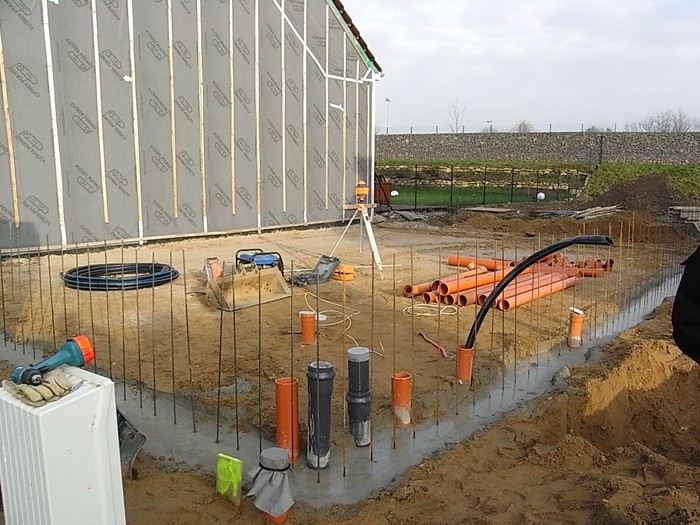

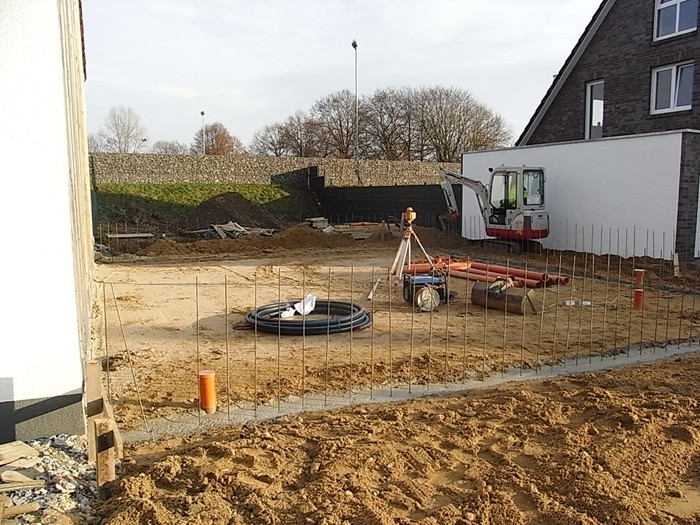

        Die Auffüllung ist fertig. 26.11.2012

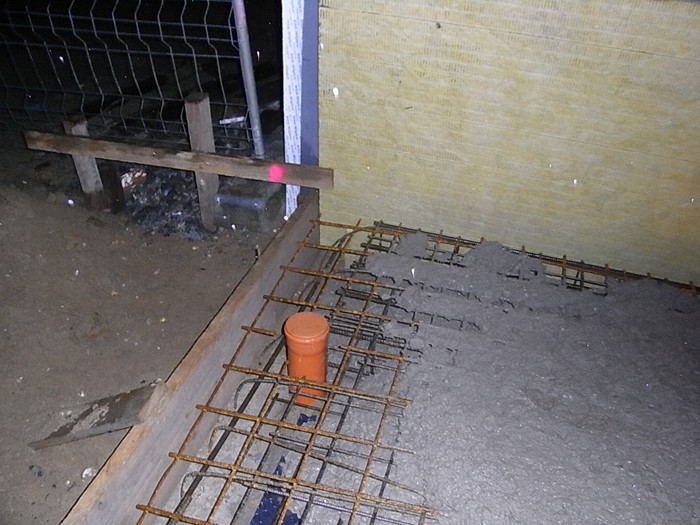

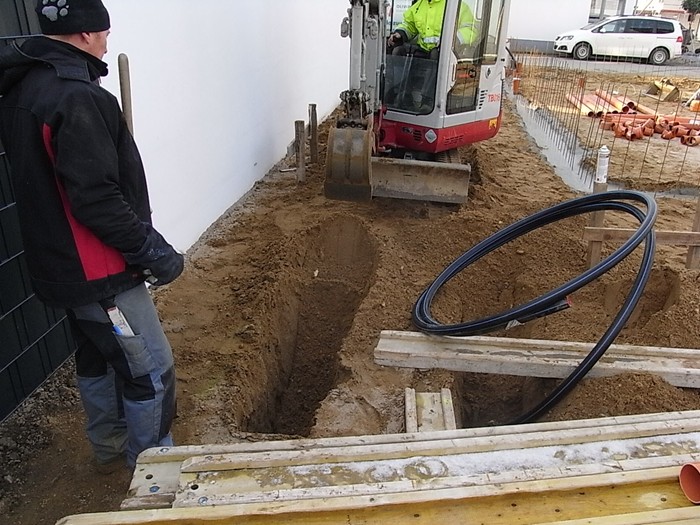

        Nun kann die Fundamentierung durchgeführt werden. 11.12.2012

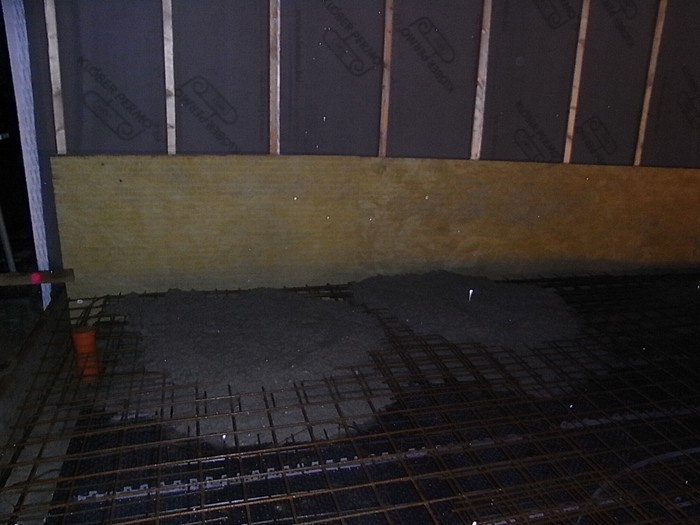

        Frostschürzen betoniert, Soleleitungen für die Wärmepumpe verlegt. 12.12.2012

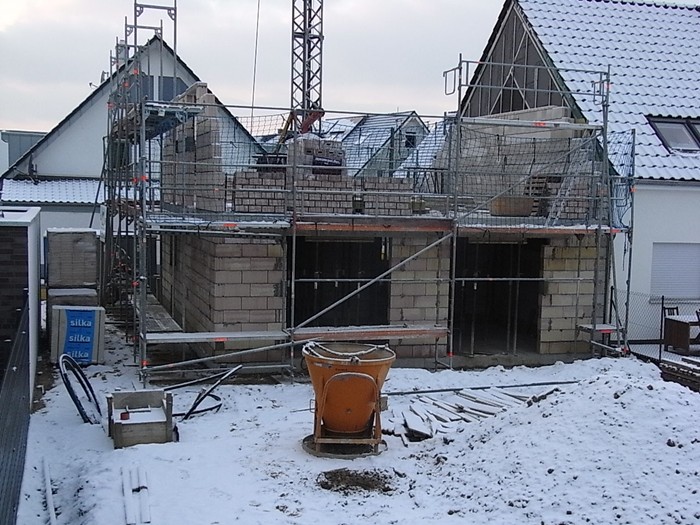

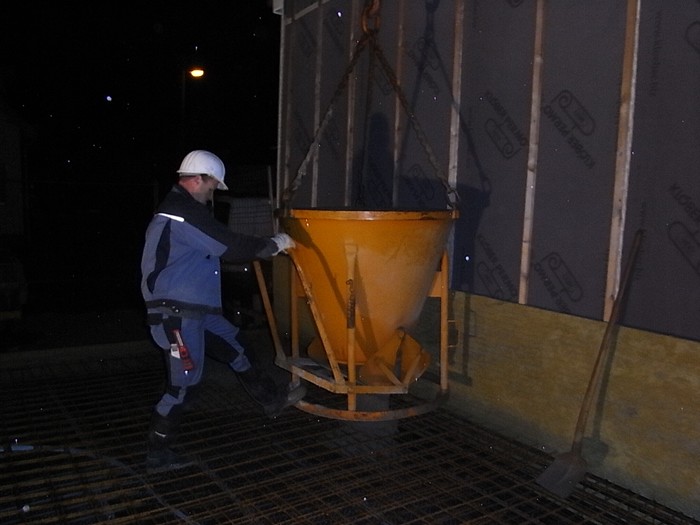

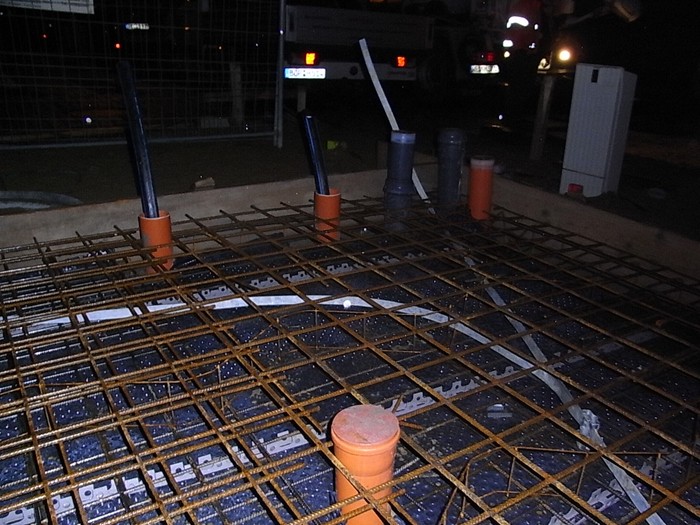

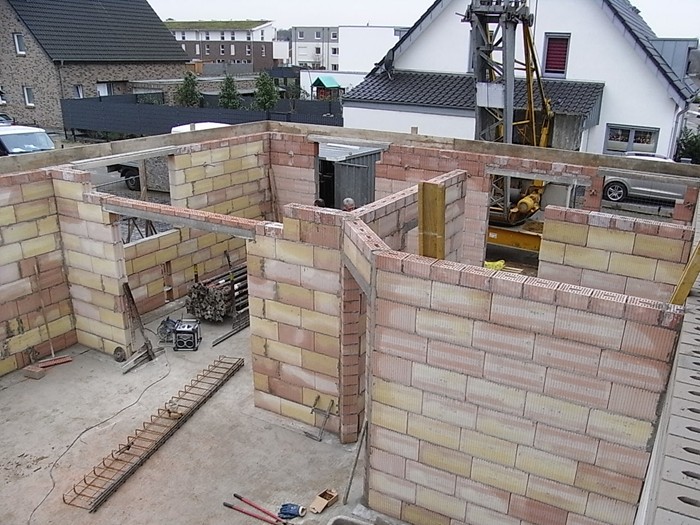

        Bodenplatte wird betoniert. 18.12.2012

        Bald ist Weihnachten.......  20.12.012

        Jetzt geht es weiter. 07.01.2013

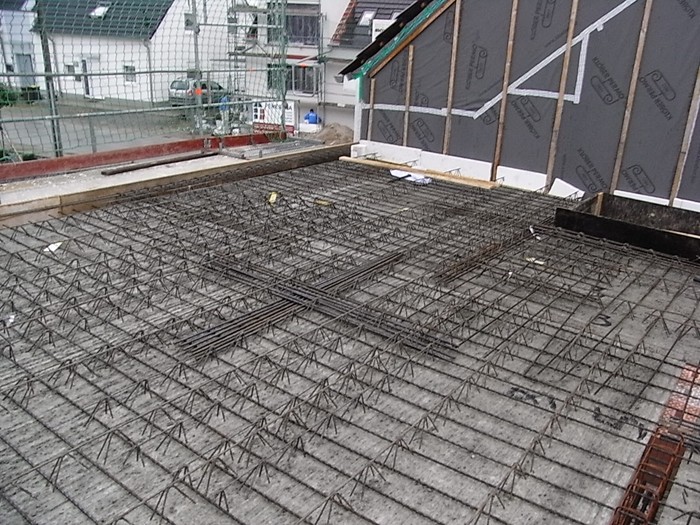

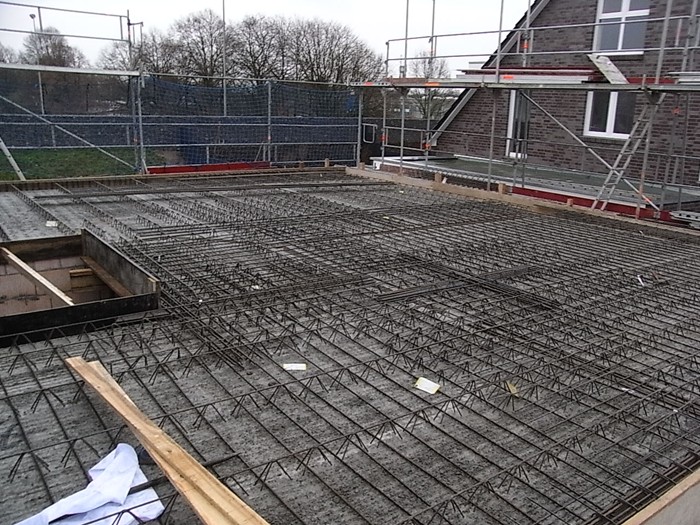

        Erdgeschossdecke ist zum Betonieren vorbereitet. 09.01.2013

        Frühmorgens wird schon betoniert. 10.01.2013

        Das Wetter lässt ein weiteres Arbeiten nicht zu. 15.01.2013

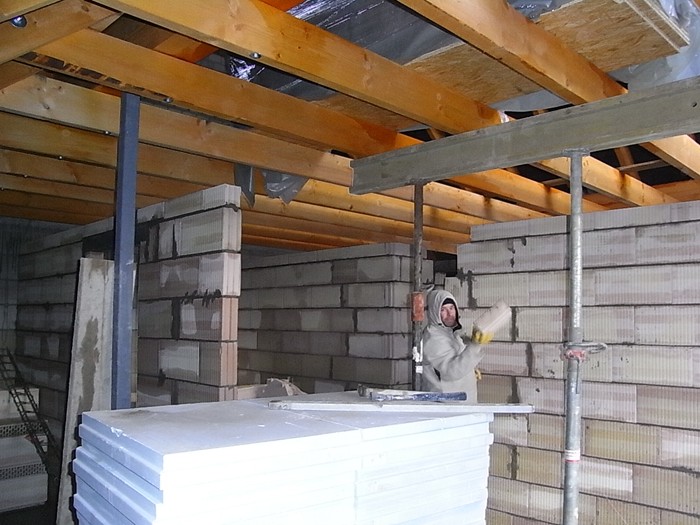

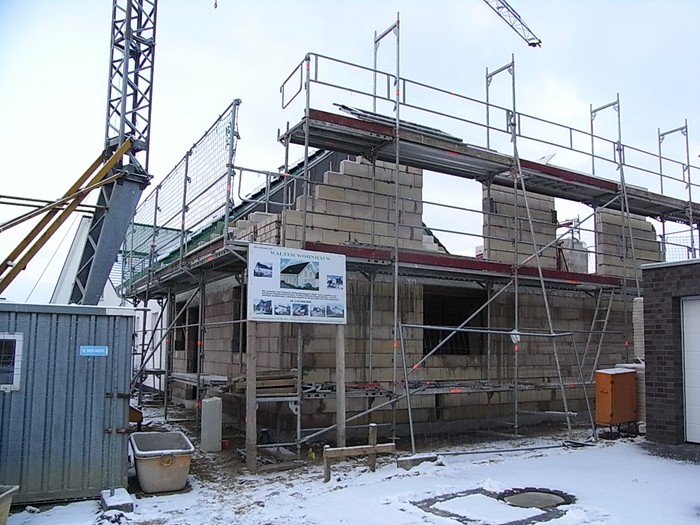

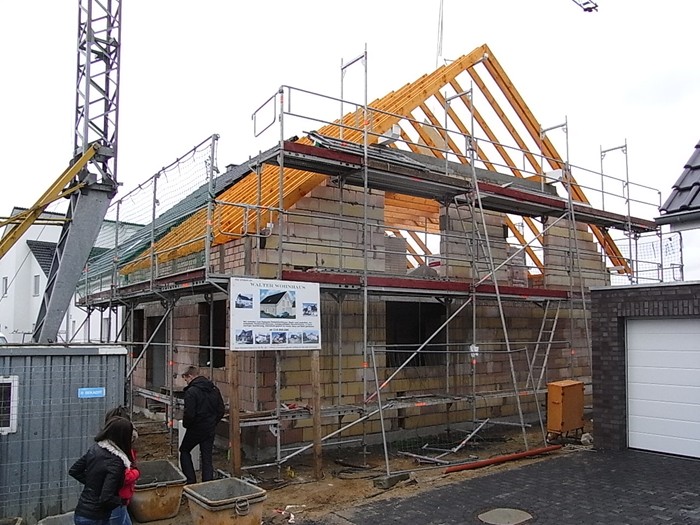

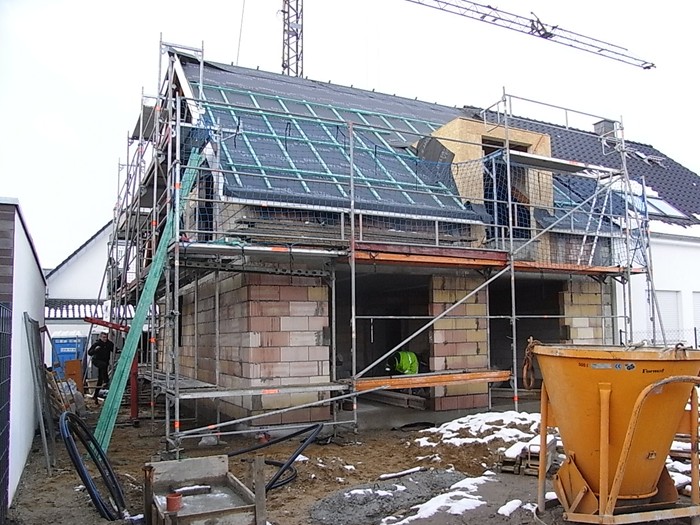

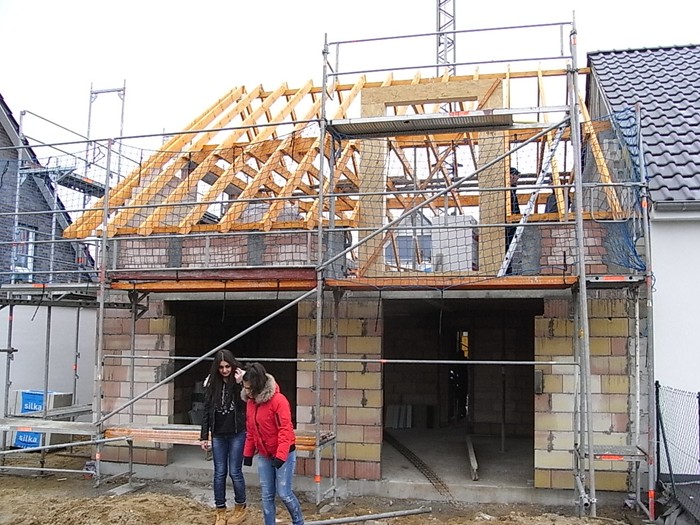

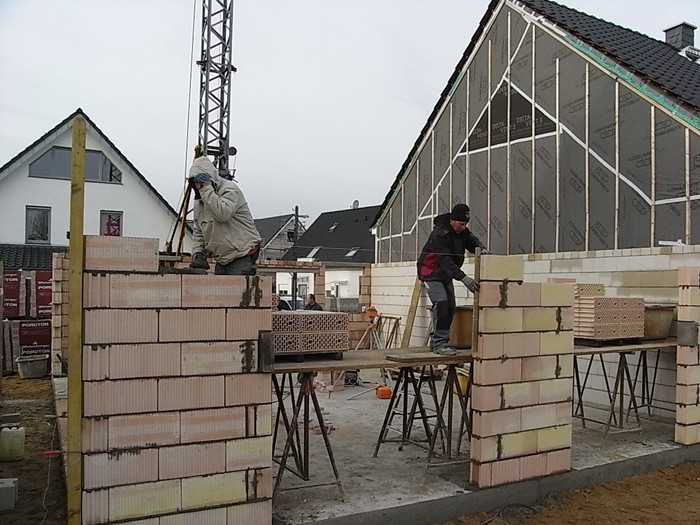

        Jetzt ist der Dachstuhl drauf. 31.01.2013

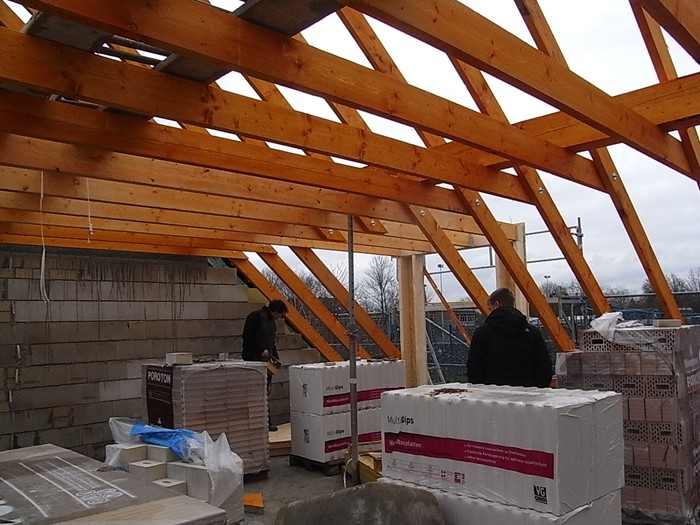

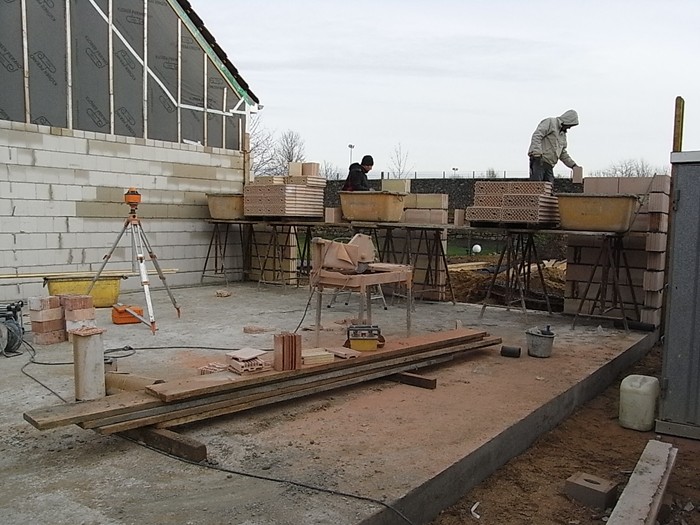

        Dachstuhl fertig, Giebel werden ausgemauert. 05.02.2013

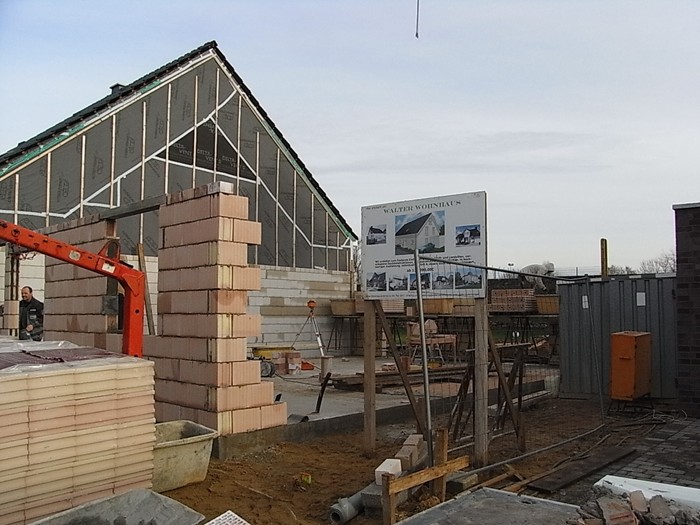

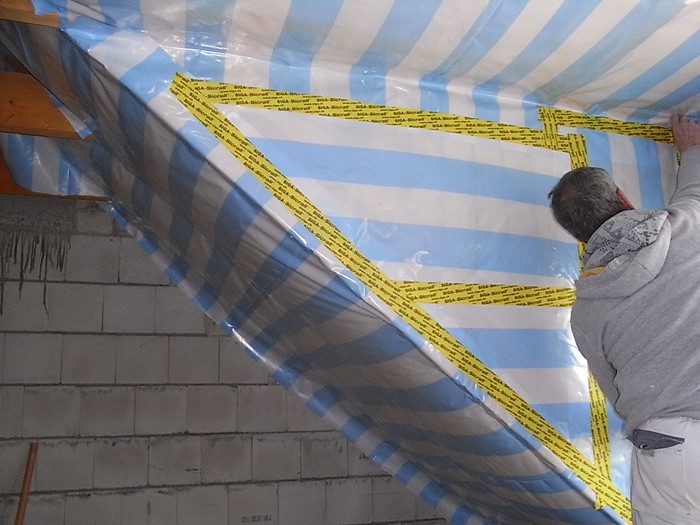

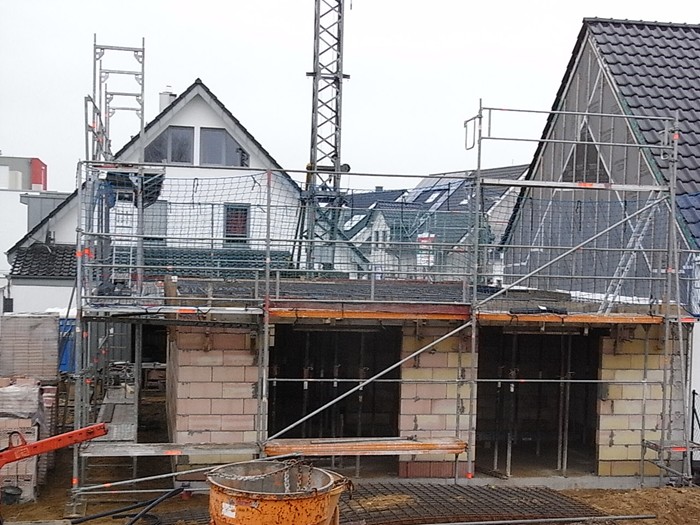

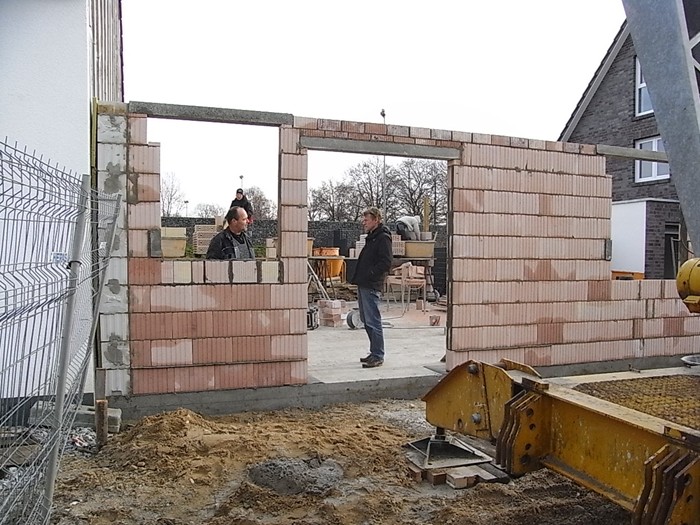

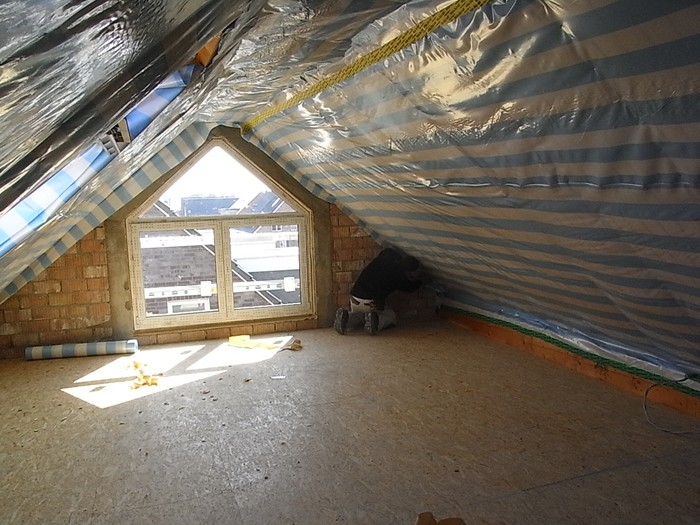

        Dachfolie verlegt, Rohbauarbeiten werden abgeschlossen. 07.02.2013

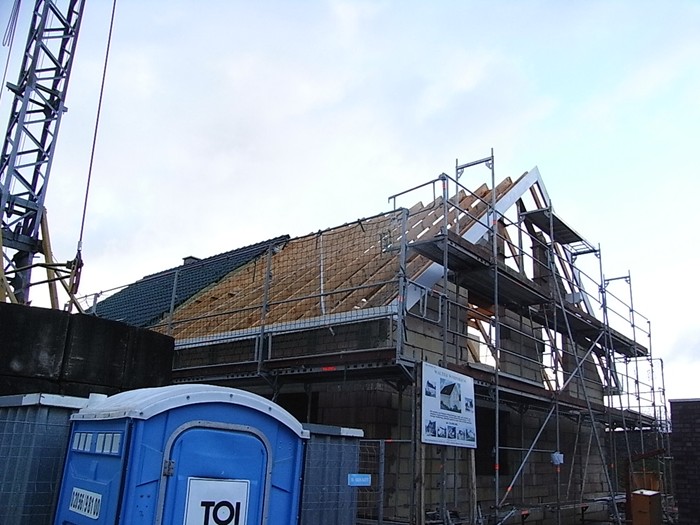

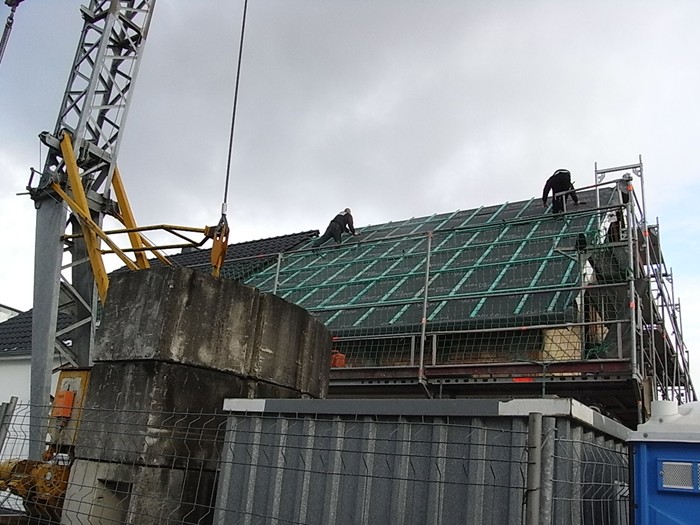

        Die Dachpfannen sind verlegt. 25.02.2013

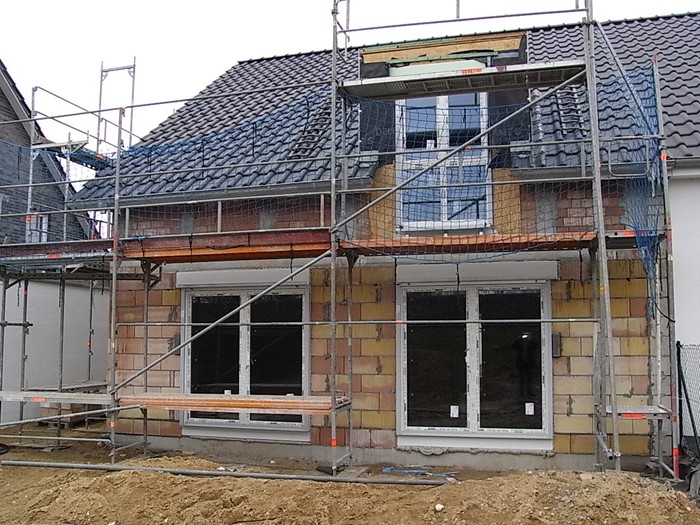

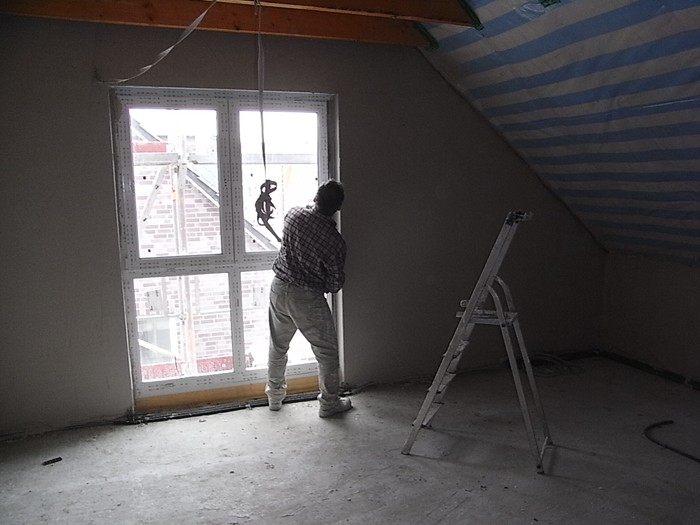

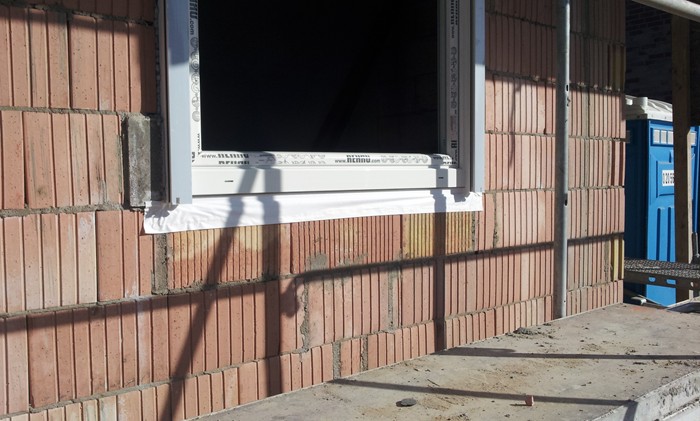

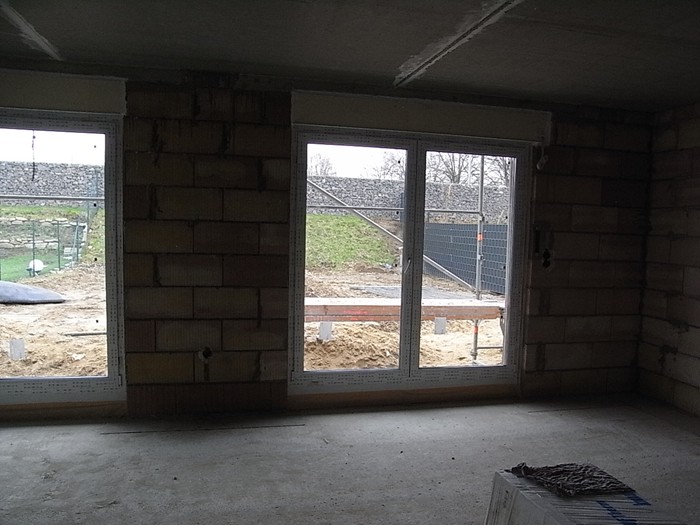

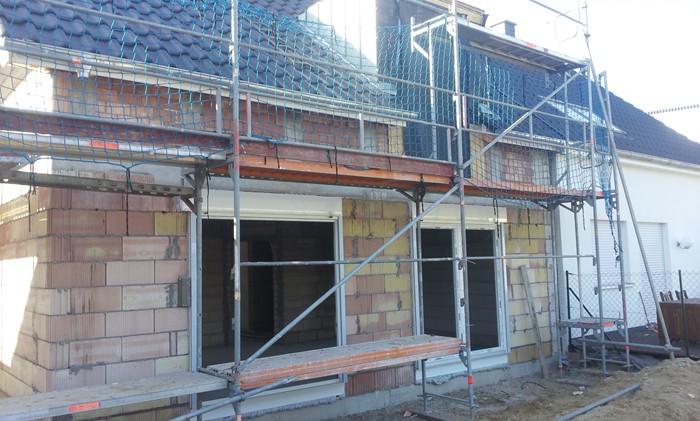

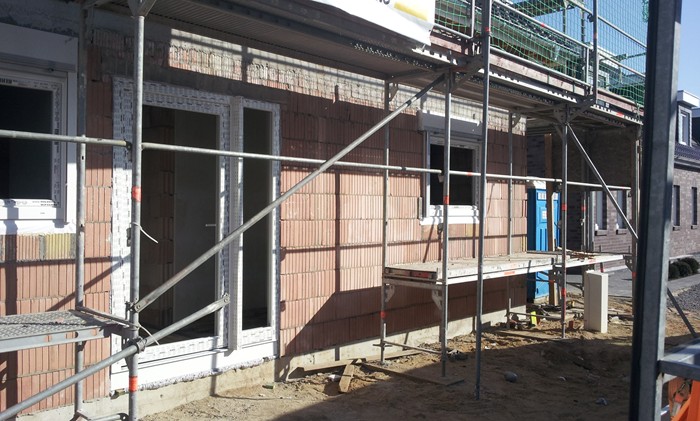

        Die Fenster werden eingebaut. 05.03.2013

        Fenster sind eingebaut, Elektroinstallationen begonnen. 08.03.2013

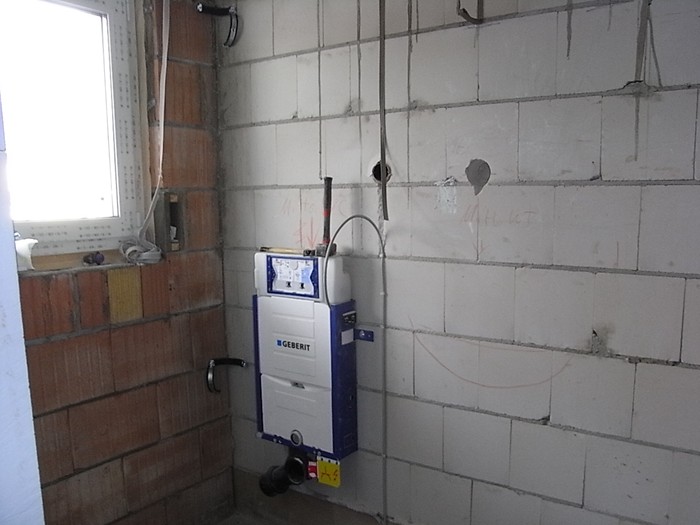

        Sanitär.- Heizungsinstallationen begonnen. 14.03.2013

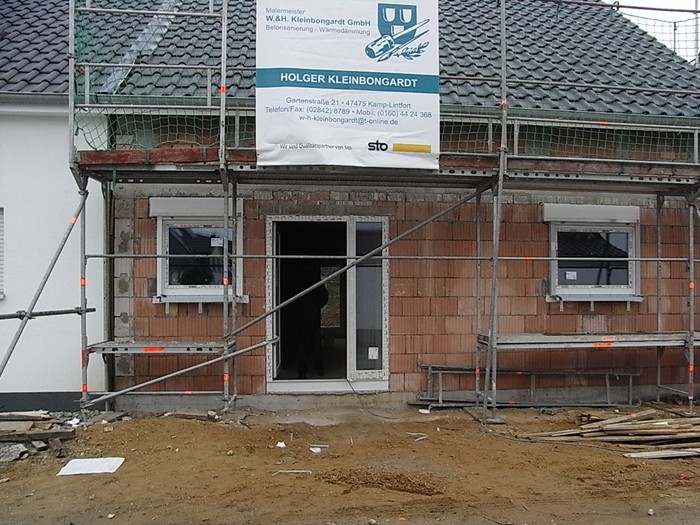

        Außenputzarbeiten werden vorbereitet. 19.03.2013

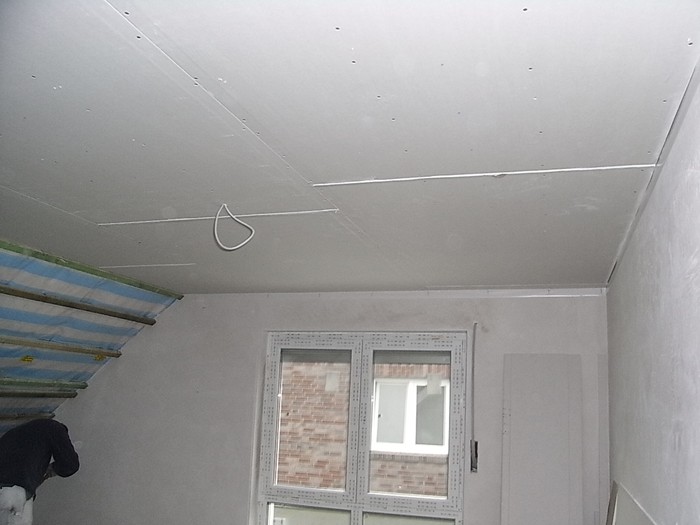

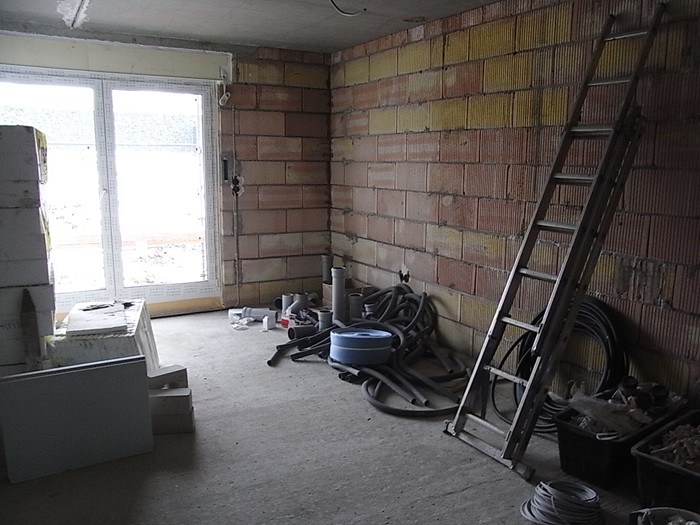

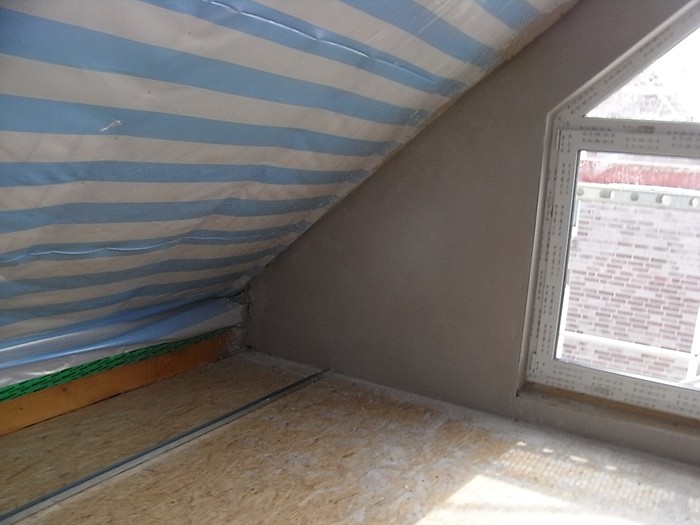

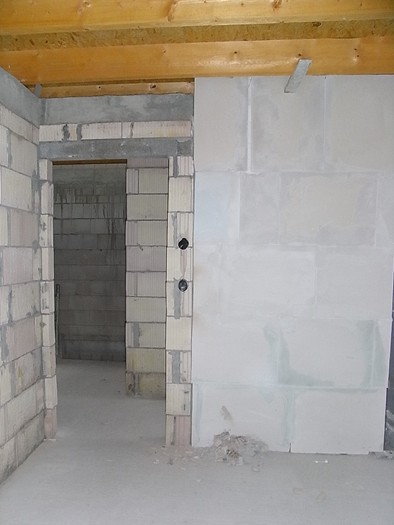

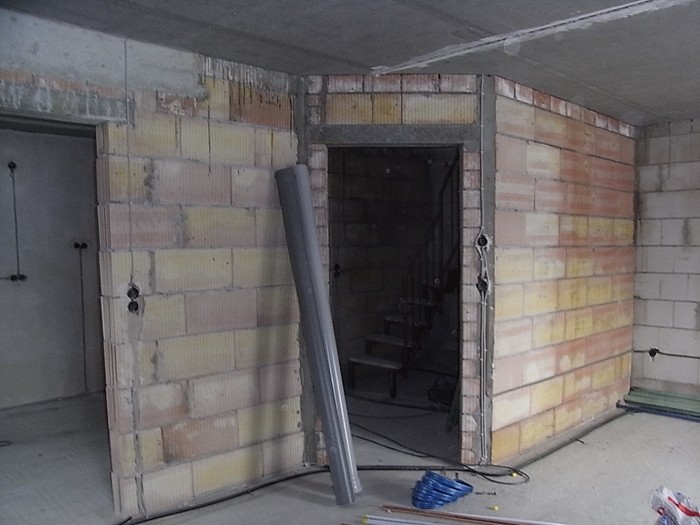

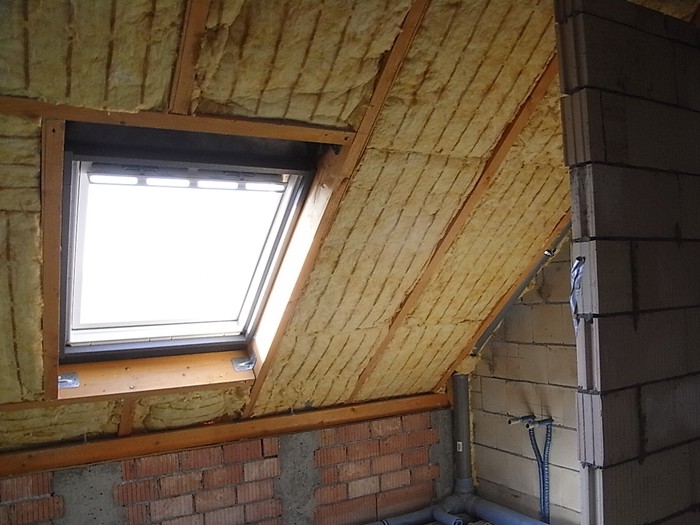

        Dachgeschossausbau begonnen. 27.03.2013

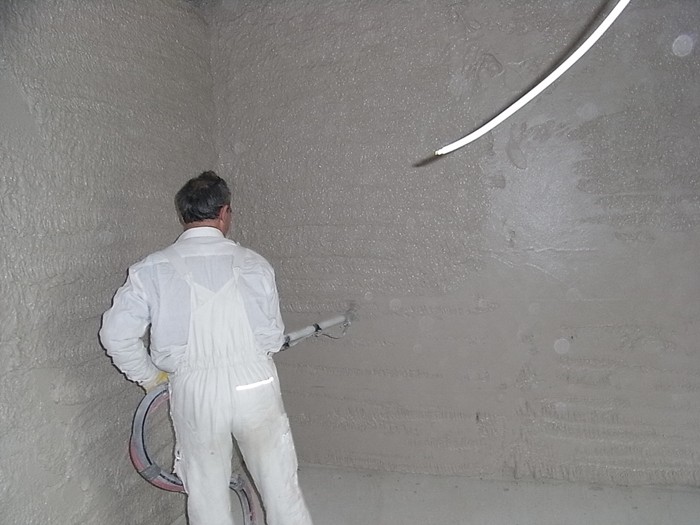

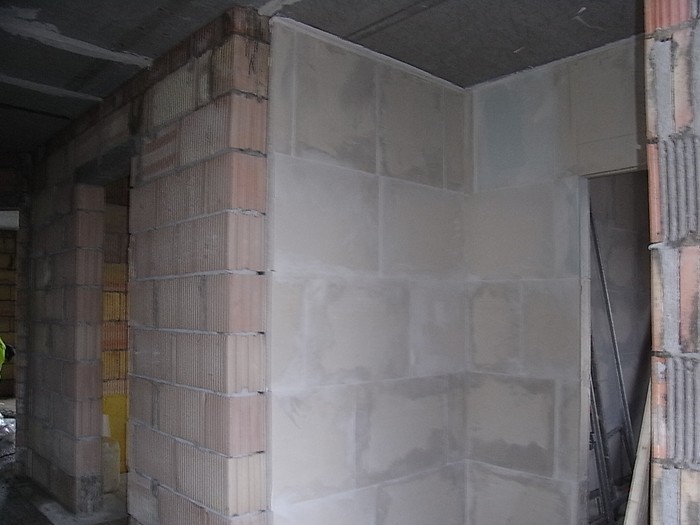

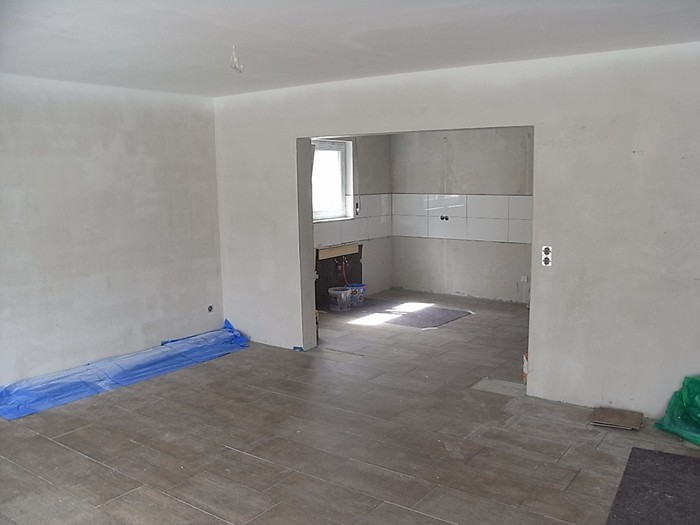

        Innenputzarbeiten begonnen. 03.04.2013

        Innenputz fertig, Außenputz begonnen. 08.04.2013

        Außenputz fertig gestellt.19.04.2013

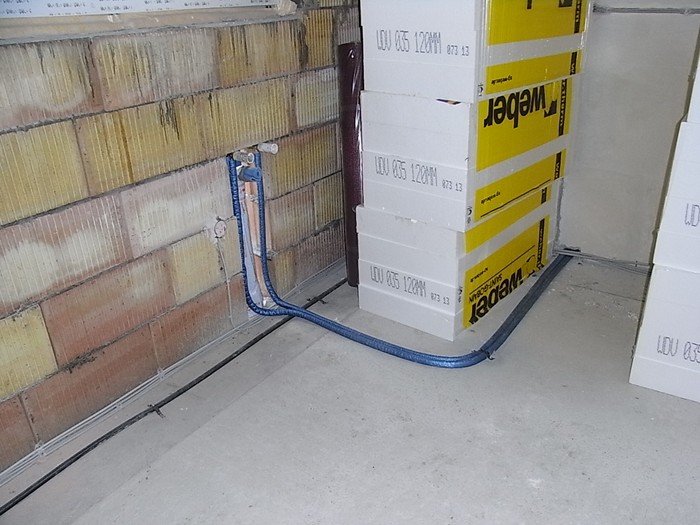

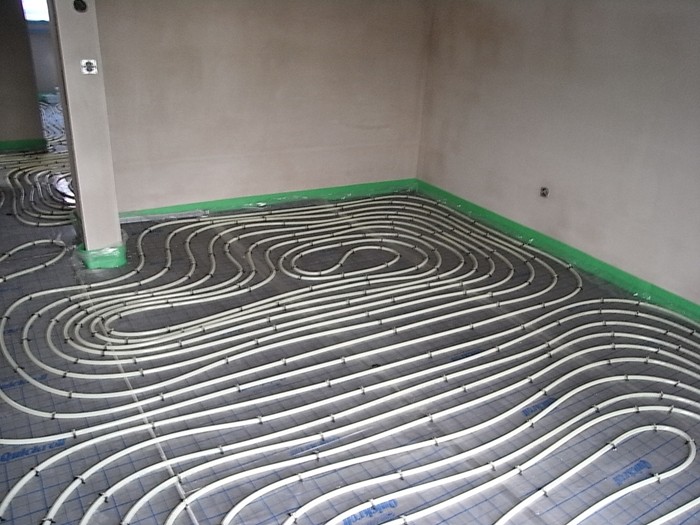

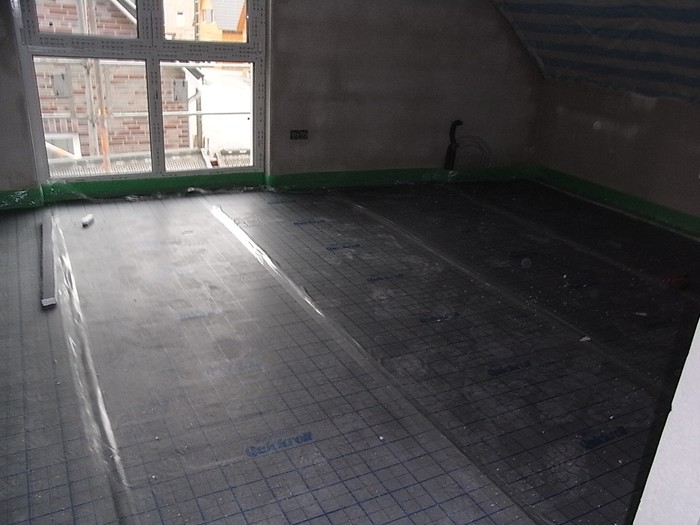

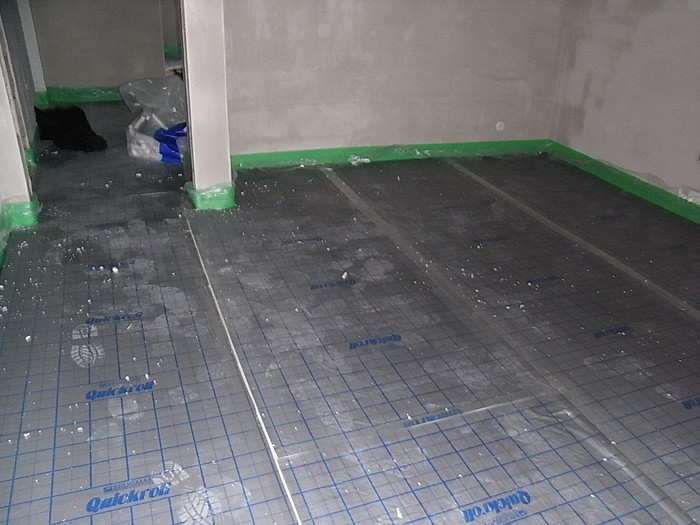

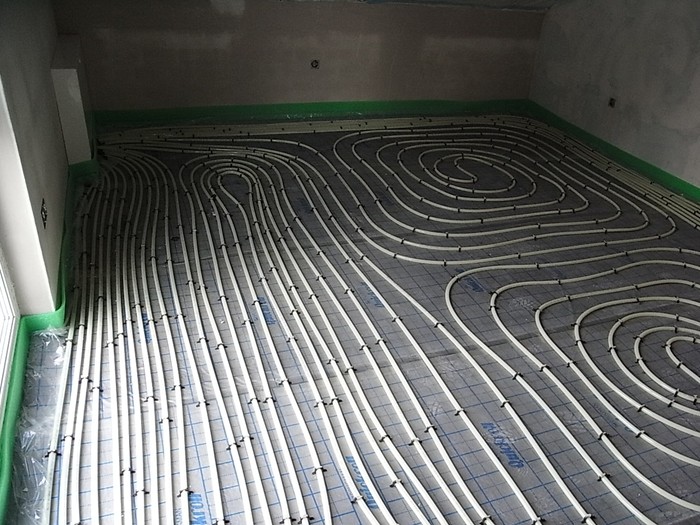

        Fußbodenheizung wird verlegt. 23.04.2013

        Fußbodenheizung fertig verlegt. 26.04.2013

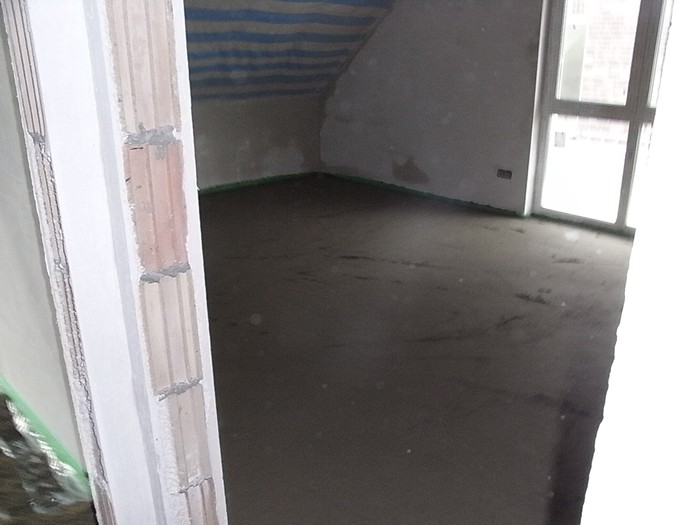

        Estrich wird eingebracht. 30.04.2013

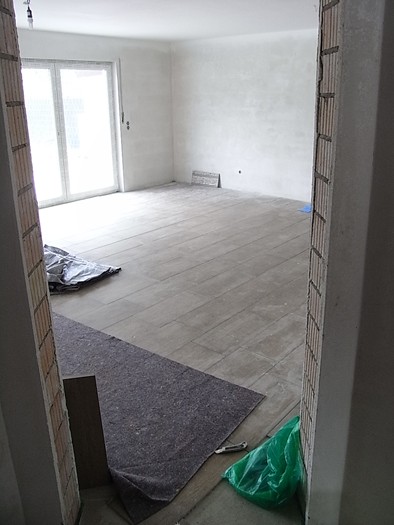

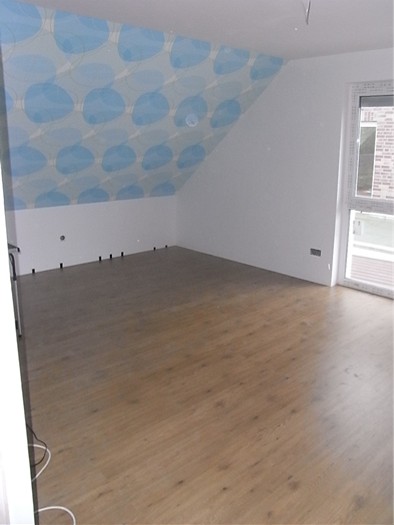

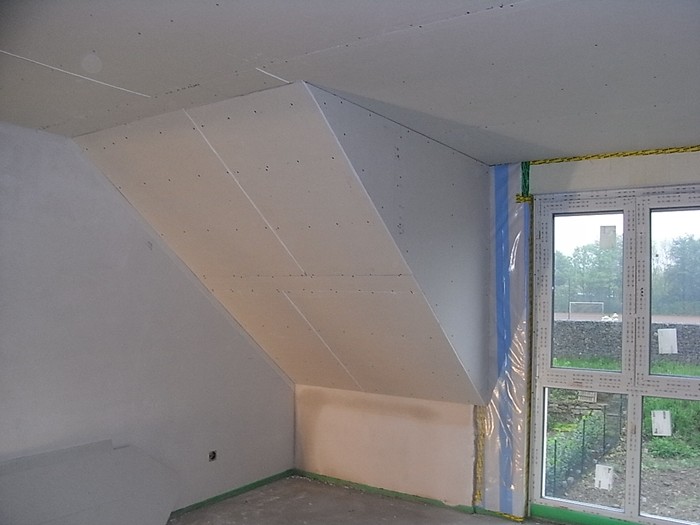

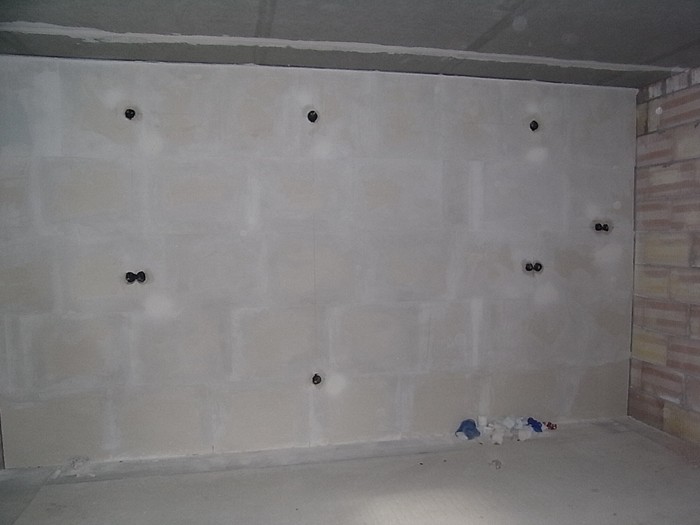

        Trockenbauarbeiten werden ausgeführt. 16.05.2013

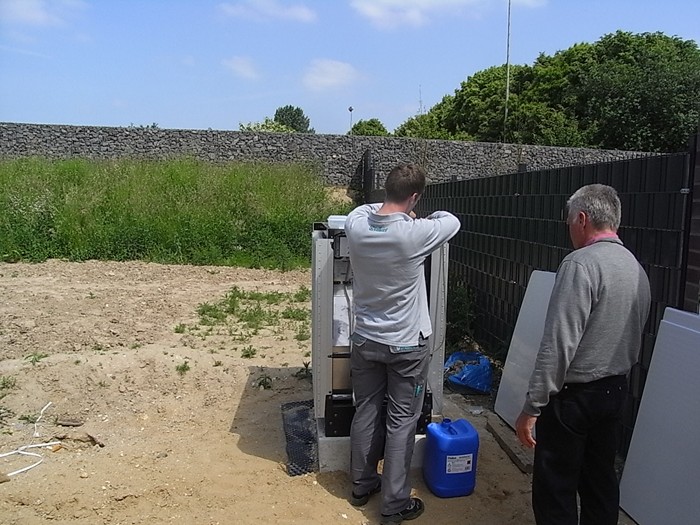

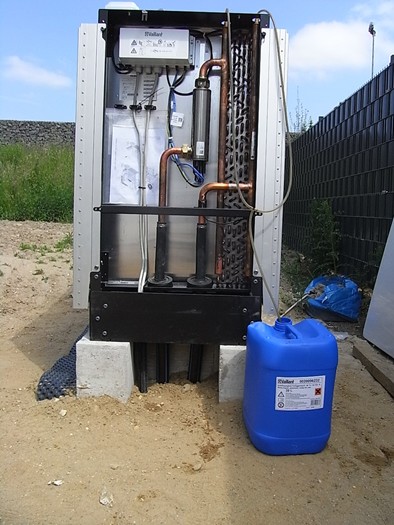

        Luft-Wasser-Wärmepumpe wird installiert. 10.06.2013

        Nun kann der Bauherr mit den Eigenleistungen beginnen. 02.07.2013

        Die Eigenleistungen gehen voran. 31.07.2013

        Man kommt auf die Zielgerade. 08.08.2013

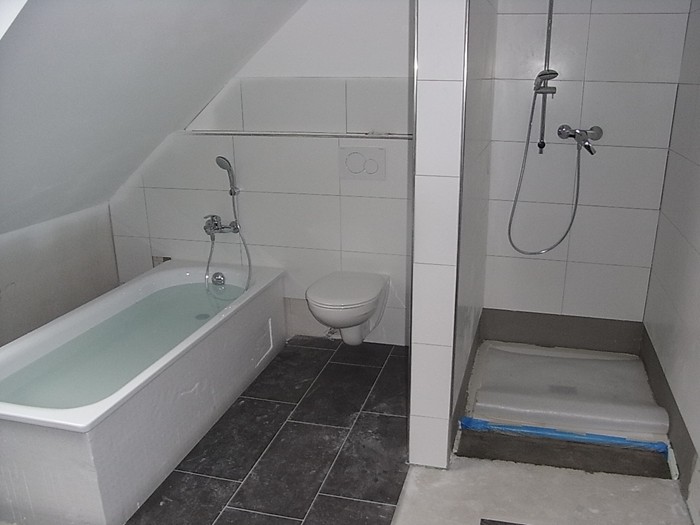

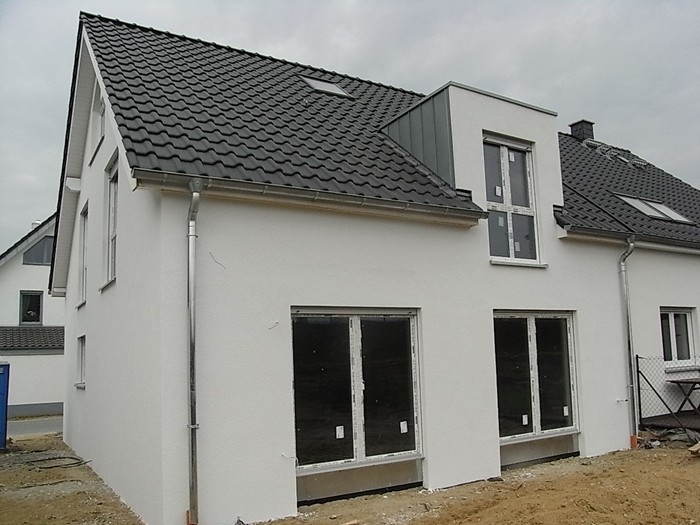

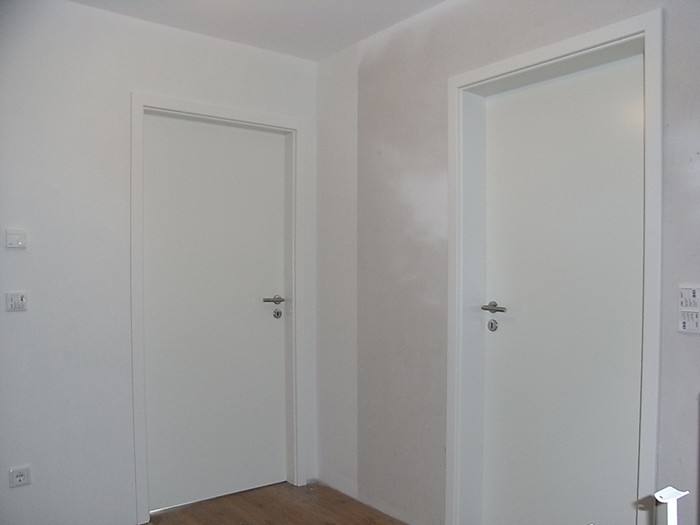

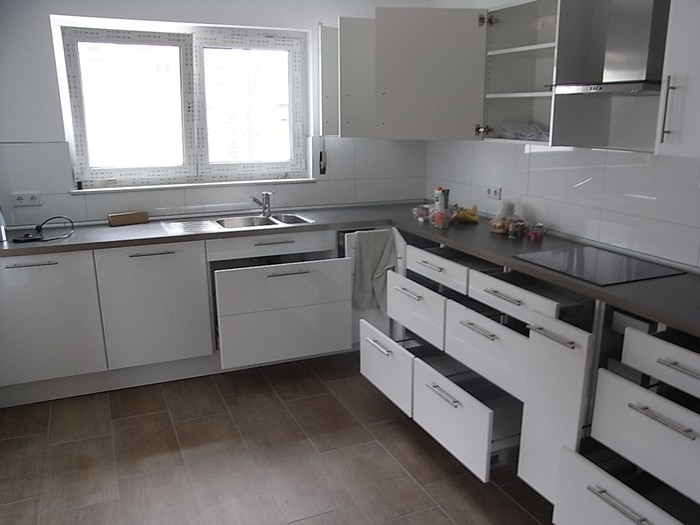

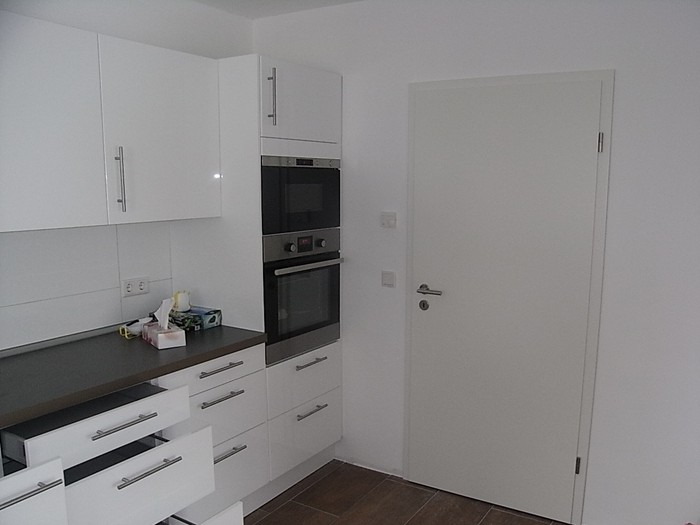

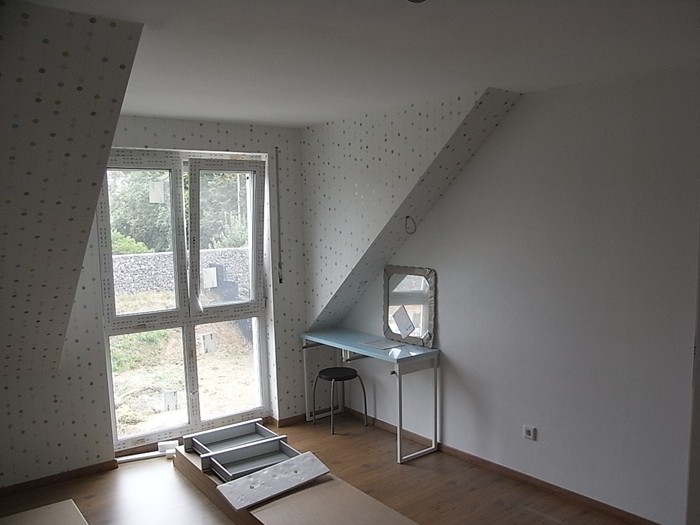

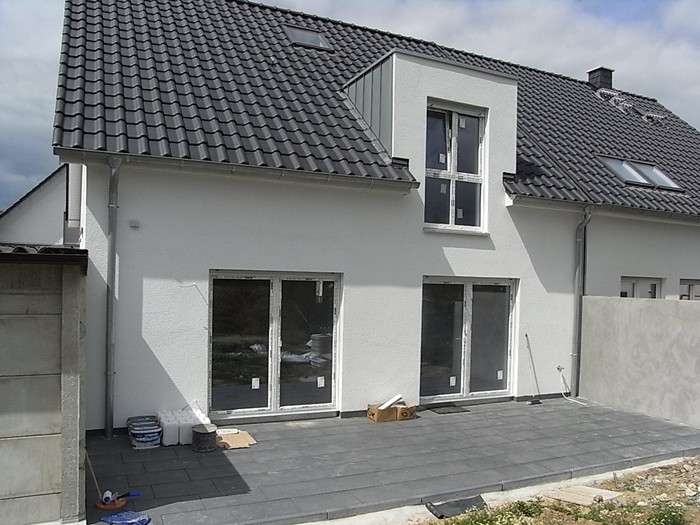

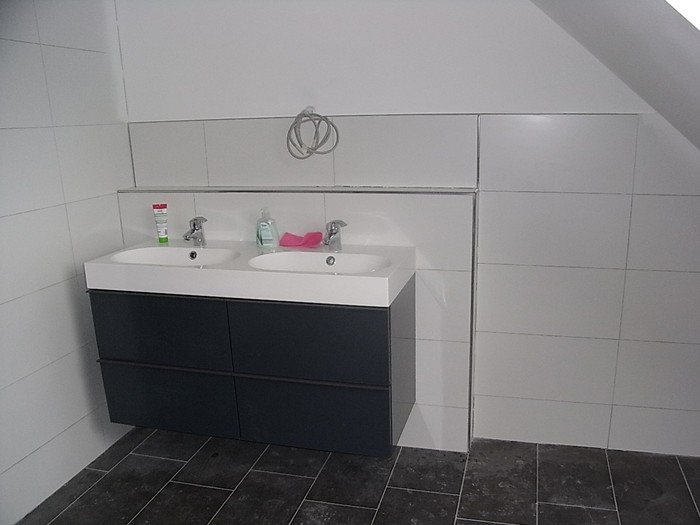

        Der Einzug steht bevor, Innentüren eingebaut. 26.08.2013
