Haus Meerbusch 5

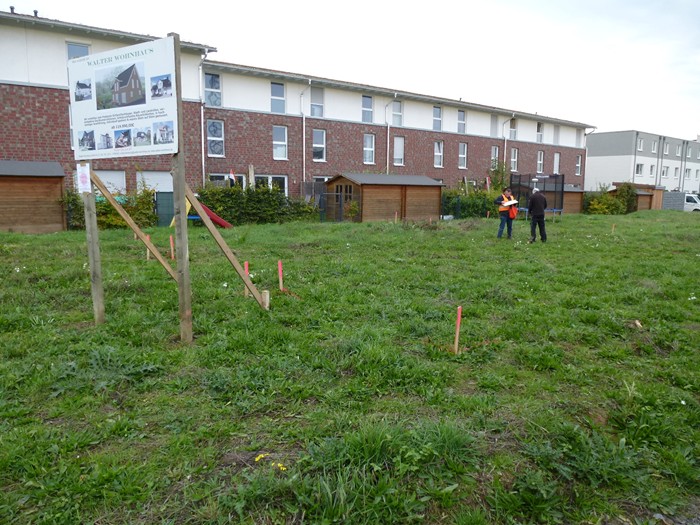

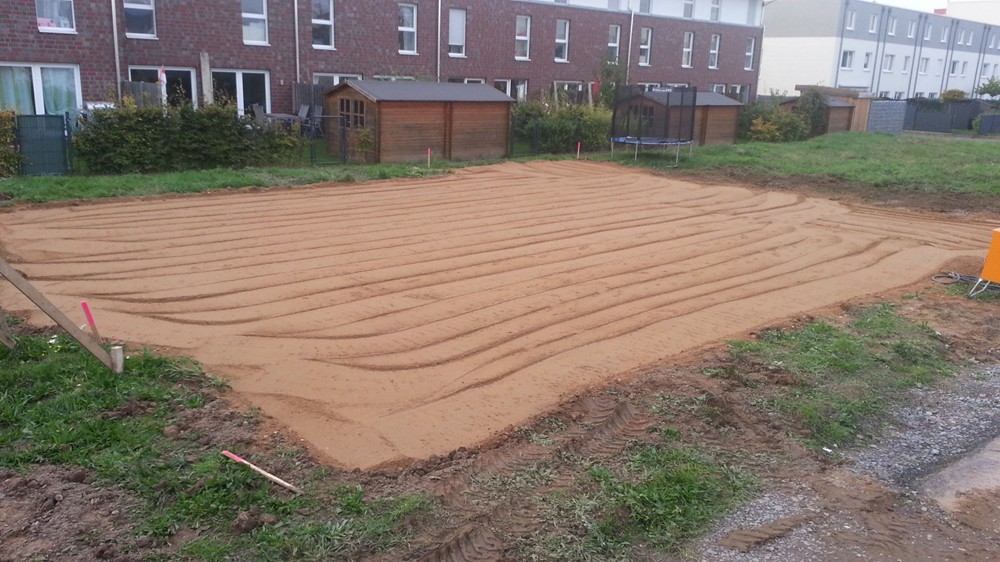

Absteckung des Gebäudes. 14.10.2013
Die Fundamentierungsebene ist hergestellt. 18.10.2013

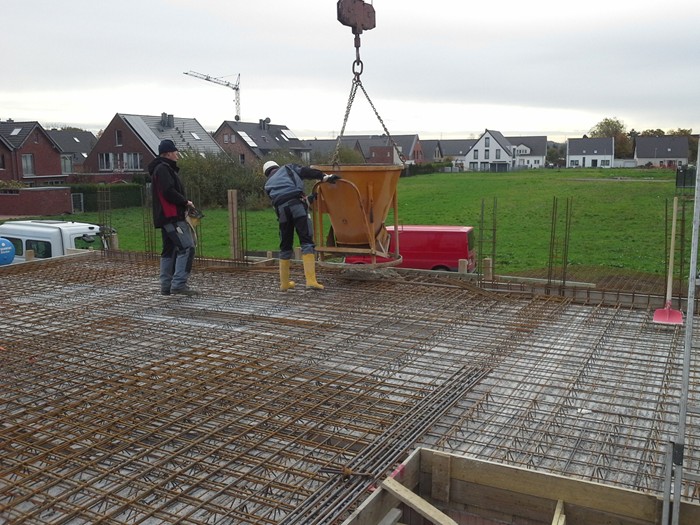

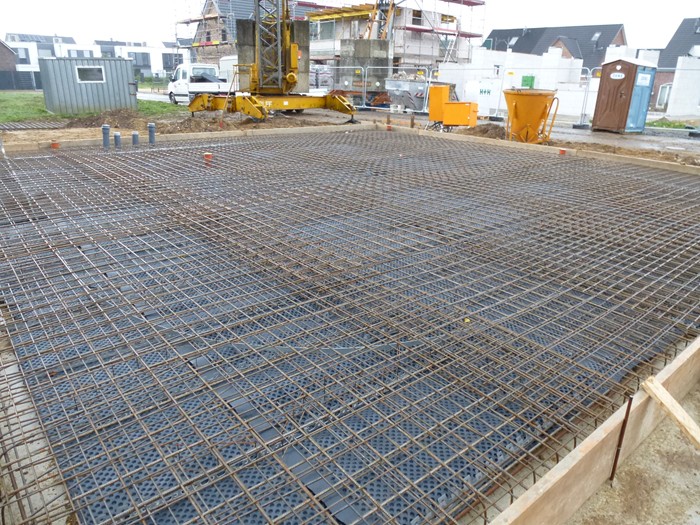

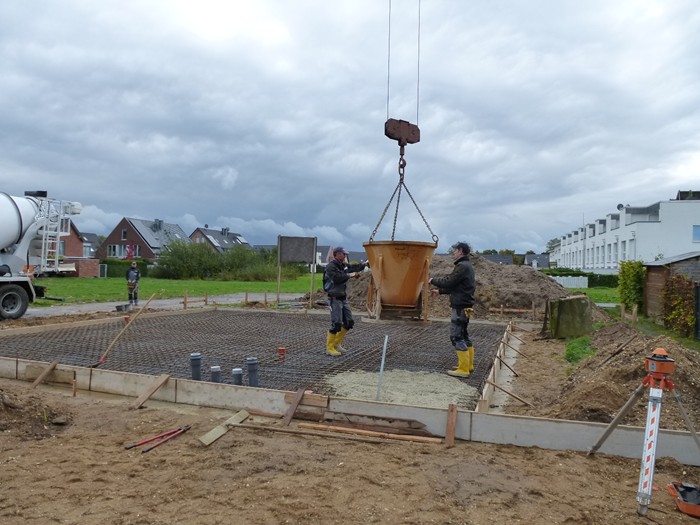

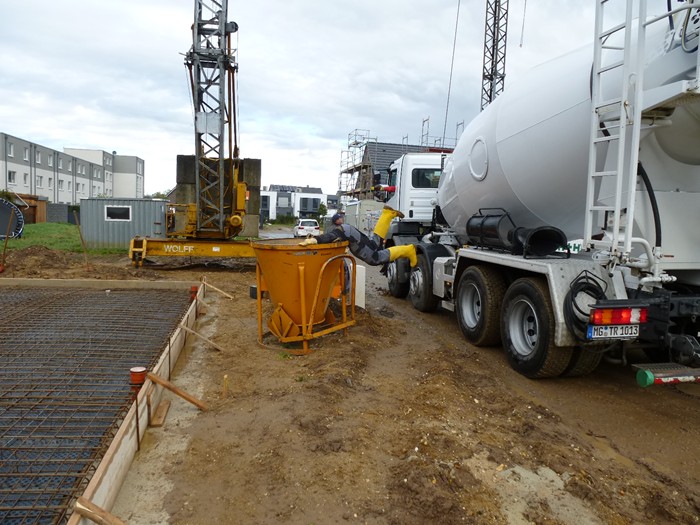

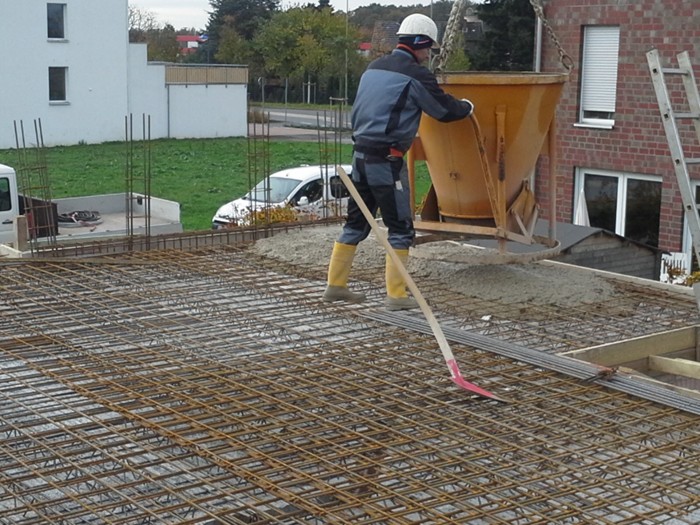

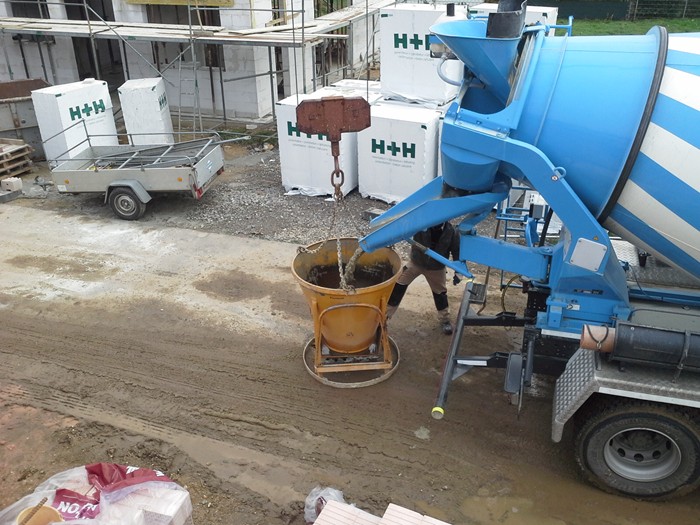

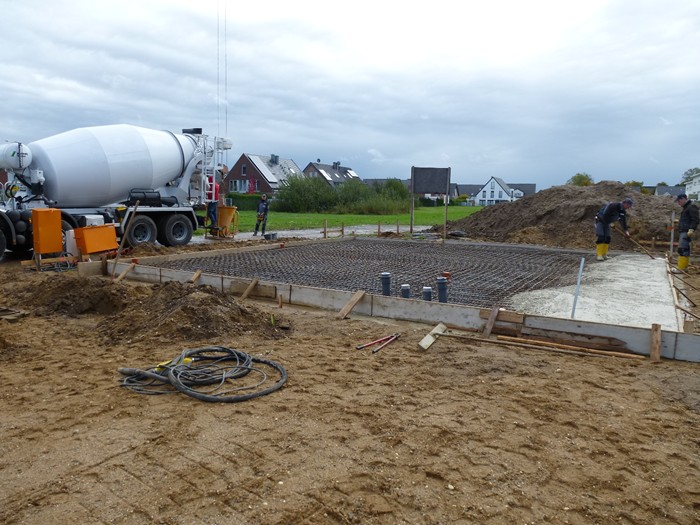

Die Bodenplatte wird betoniert. 28.10.2013

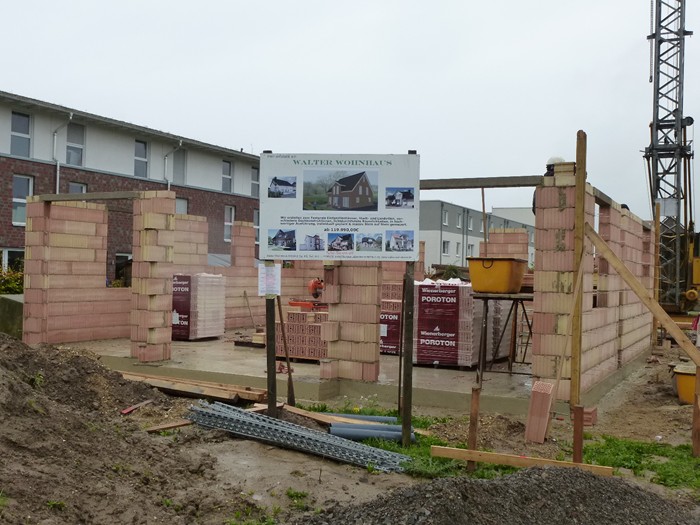

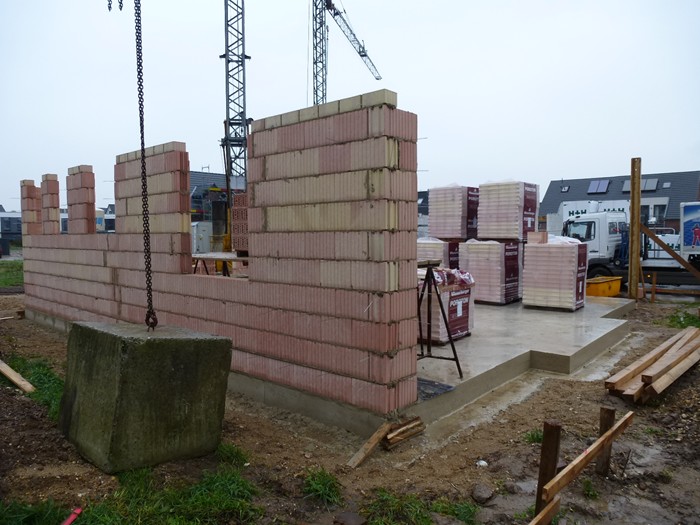

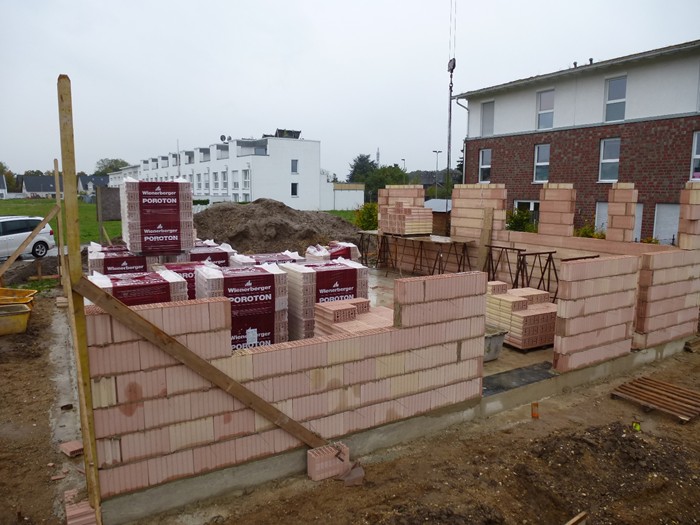

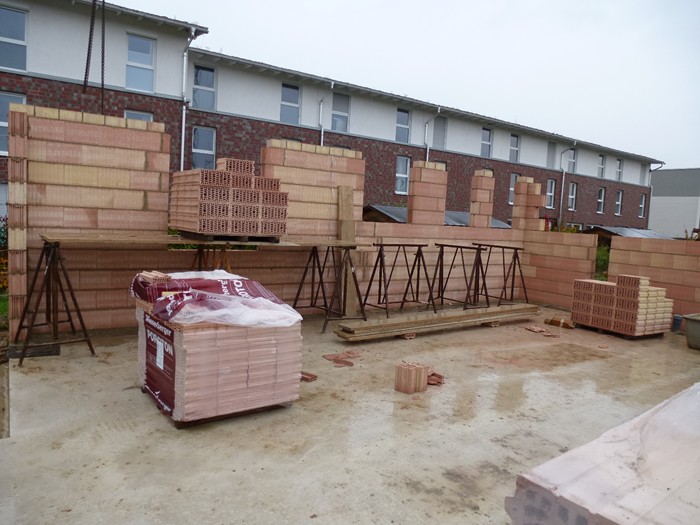

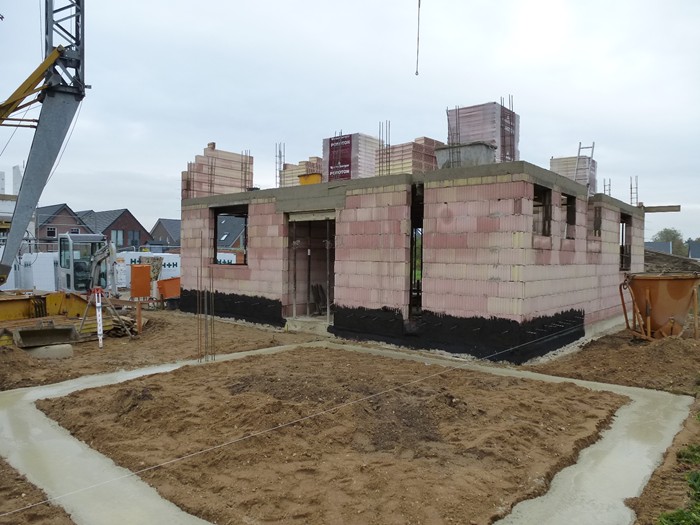

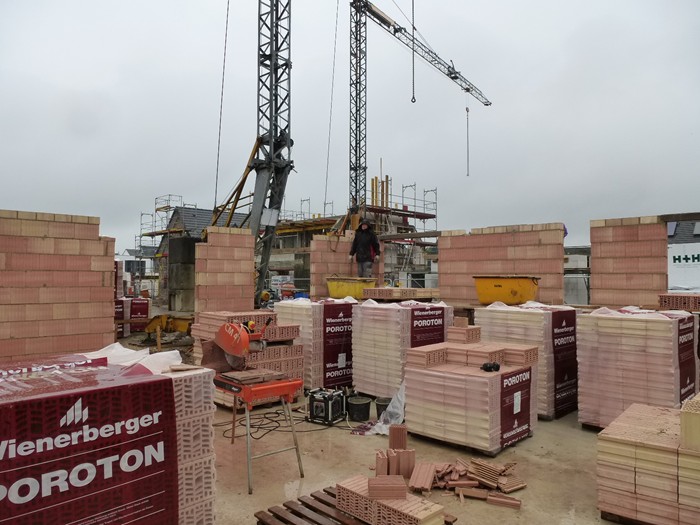

Das Erdgeschossmauerwerk wird erstellt. 05.11.2013

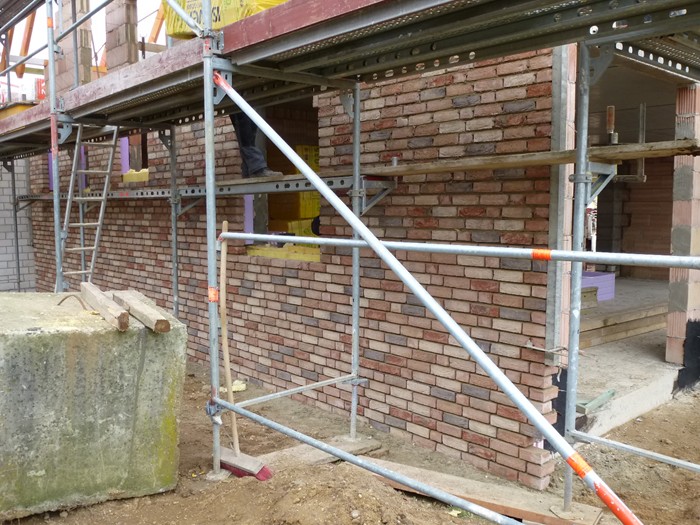

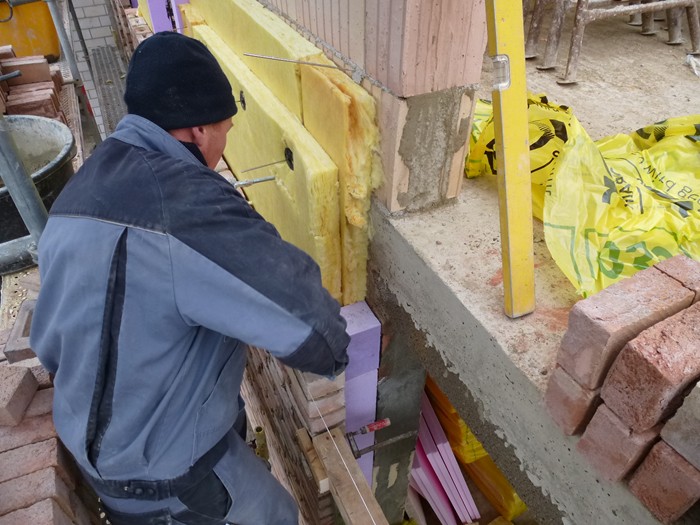

Erdgeschossmauerwerk wird fertig gestellt. 07.11.2013

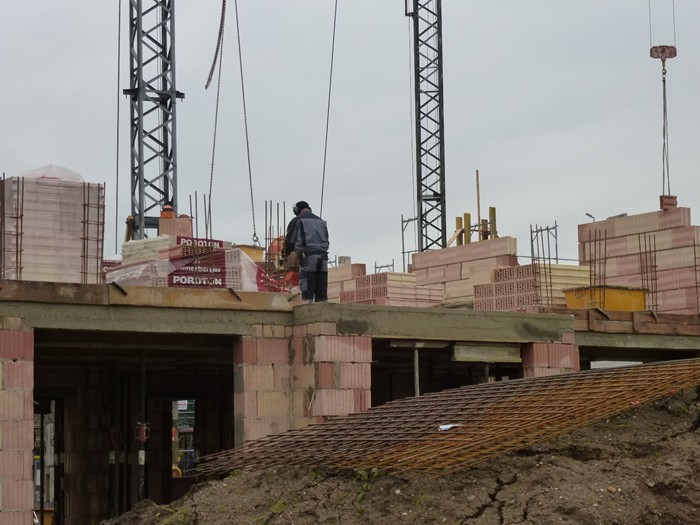

Erdgeschossdecke wird betoniert. 12.11.2013

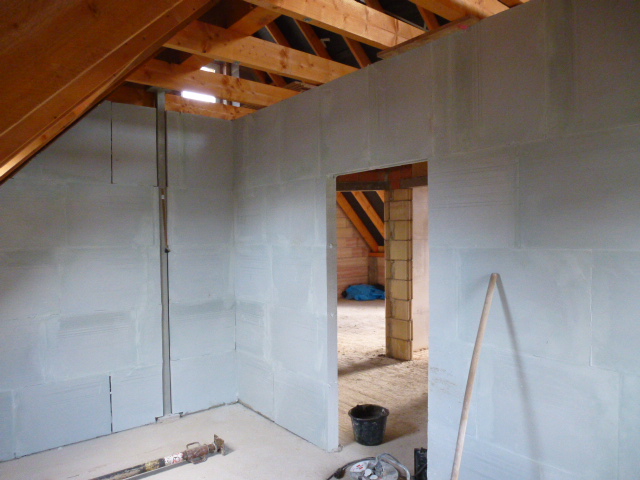

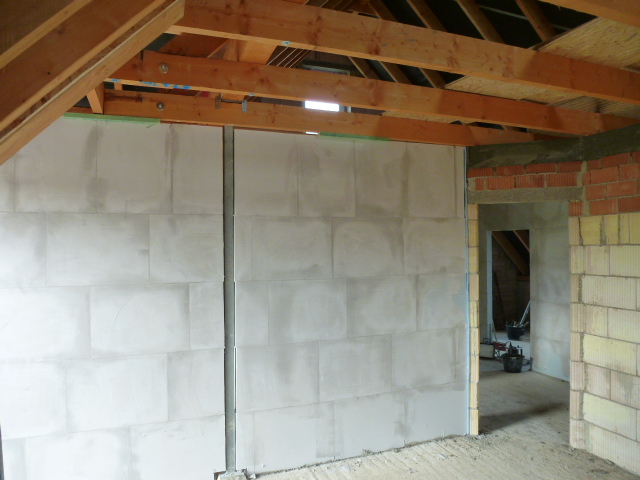

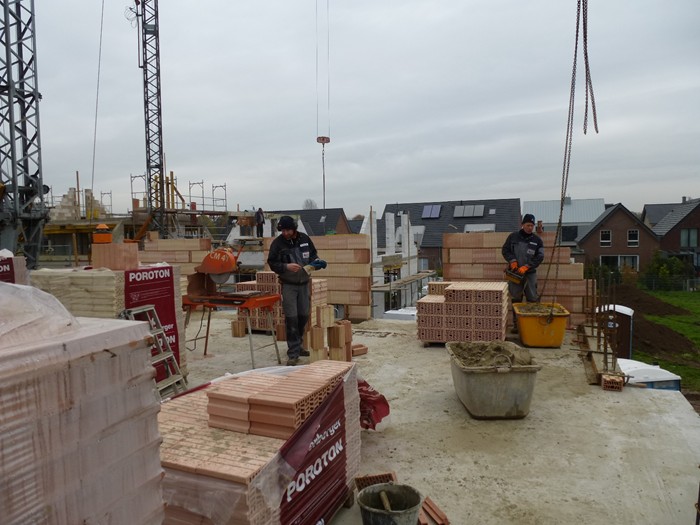

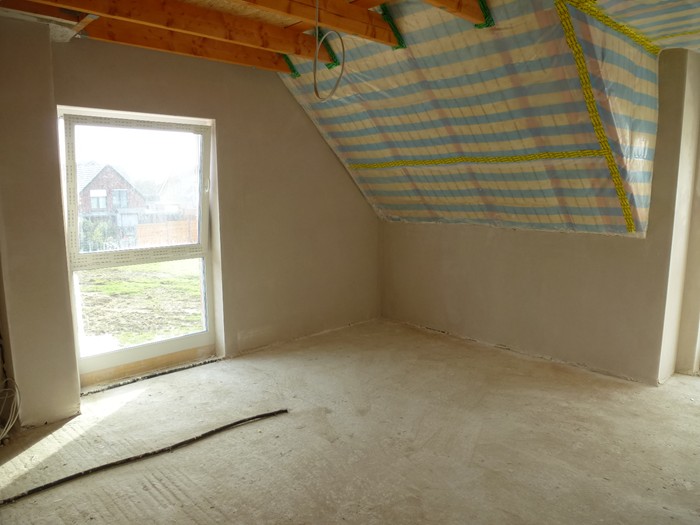

Dachgeschossmauerwerk wird erstellt. 14.11.2013

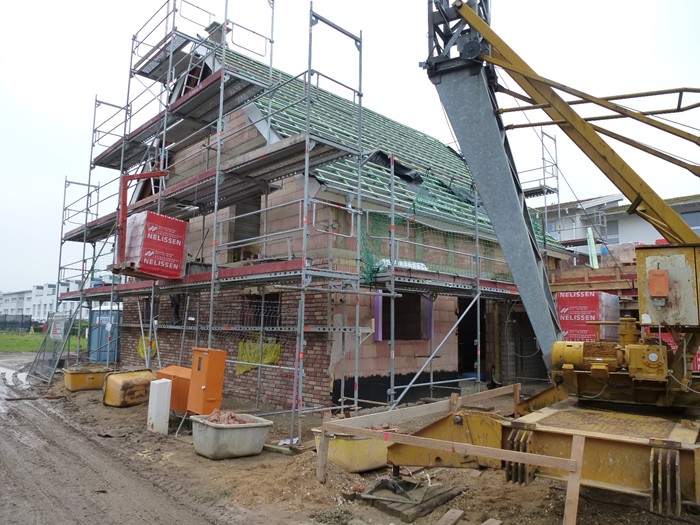

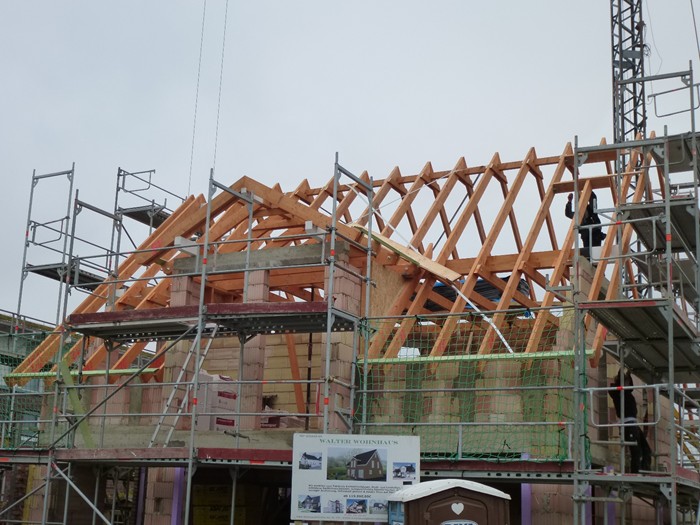

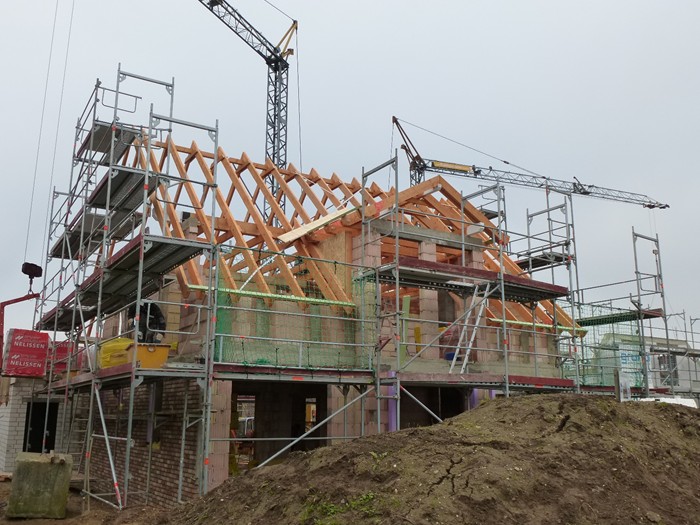

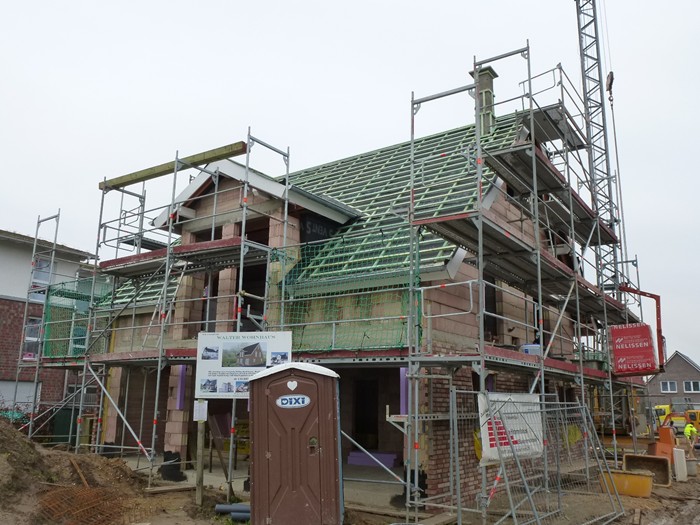

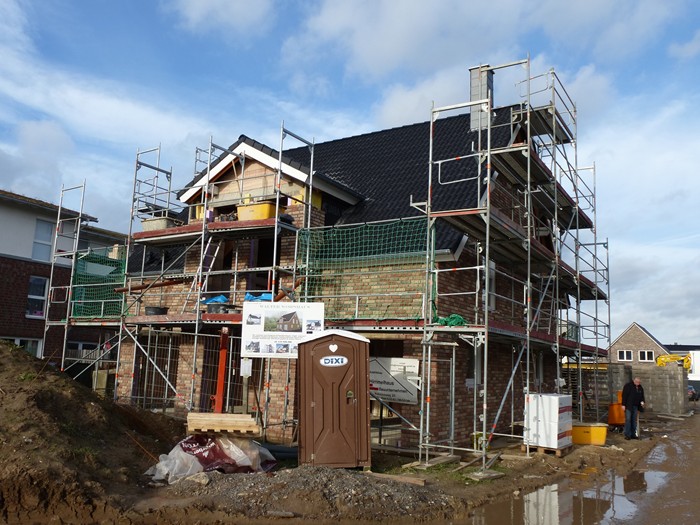

Dachstuhl errichtet, Verblendarbeiten begonnen. 26.11.2013
Dacheindeckung begonnen. 04.12.2013

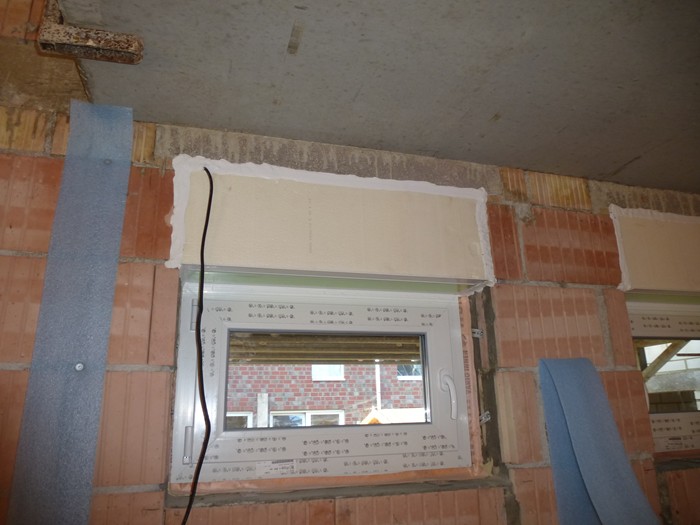

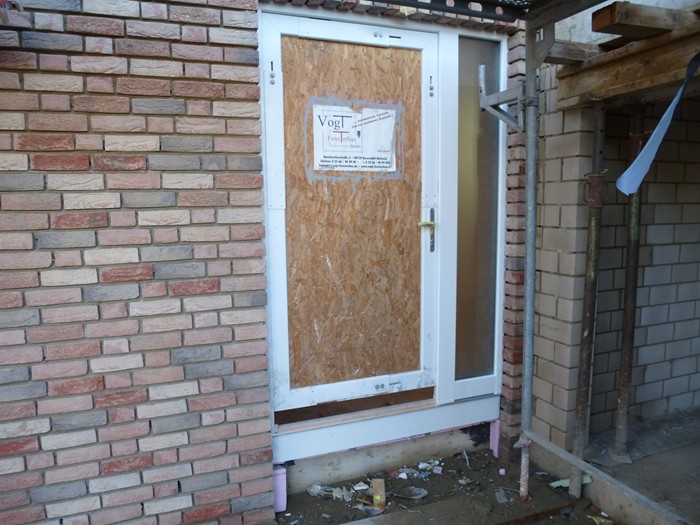

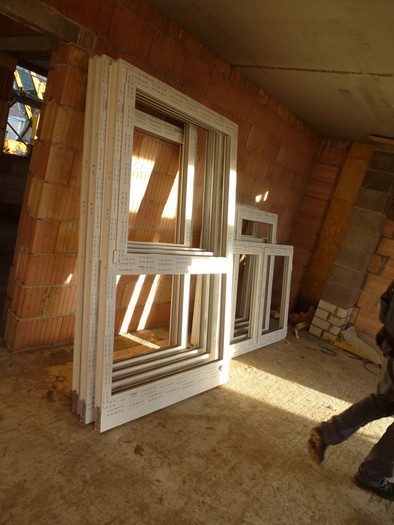

Fenstereinbau. 16.12.2013

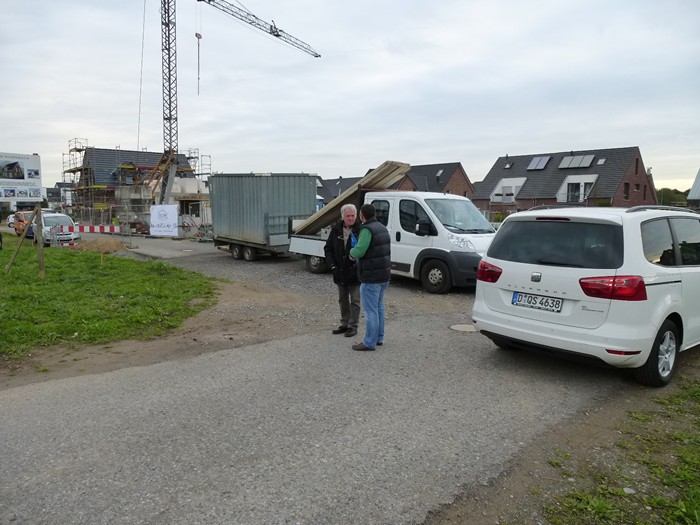

Jetzt geht es weiter. 08.01.2014

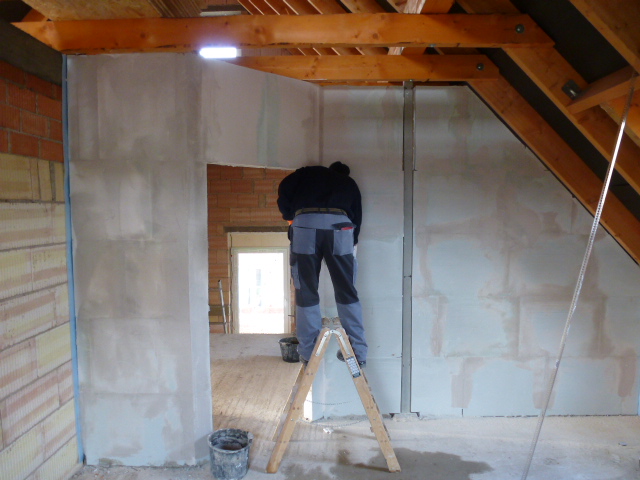

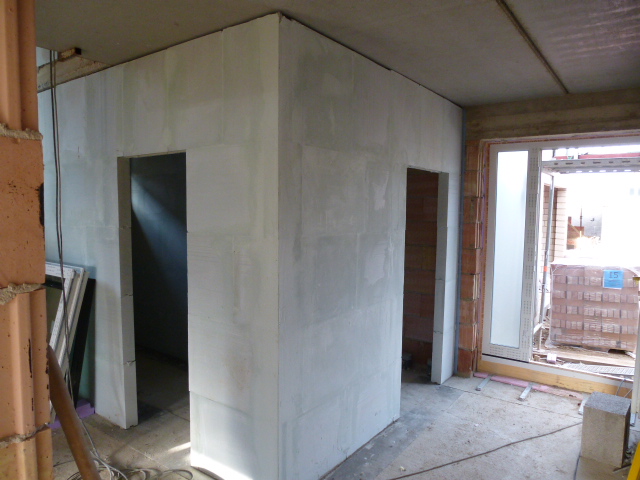

Innenwände erstellt. 13.01.2014

Richtfest war auch......

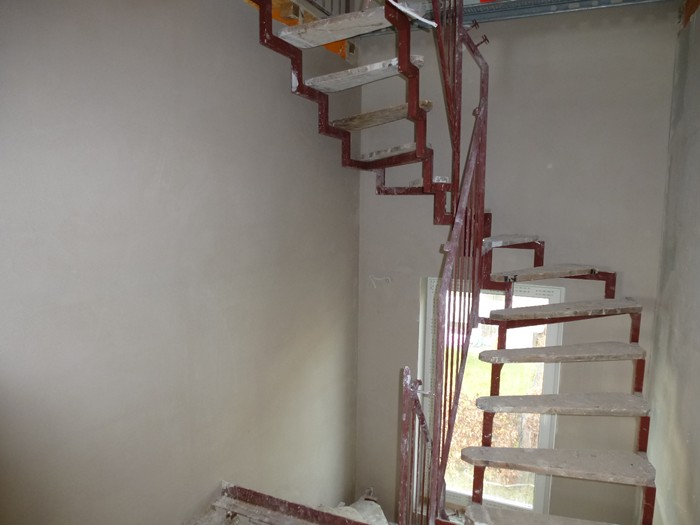

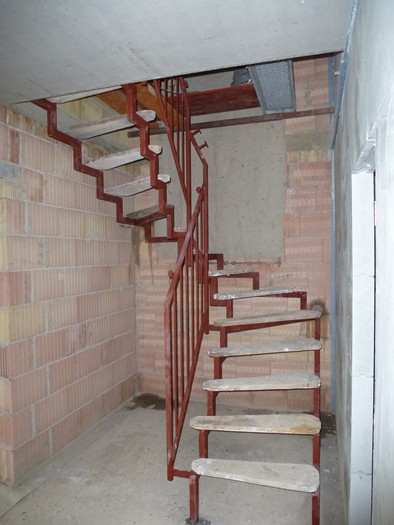

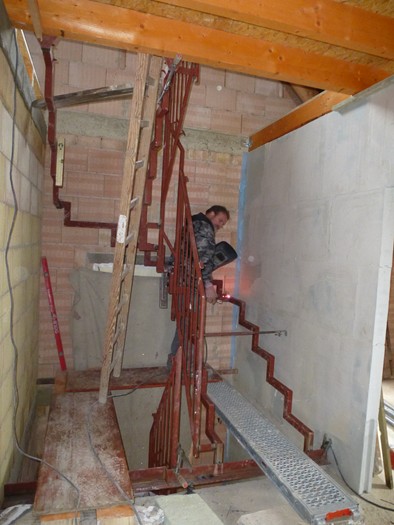

Innentreppe wird eingebaut. 22.01.2014

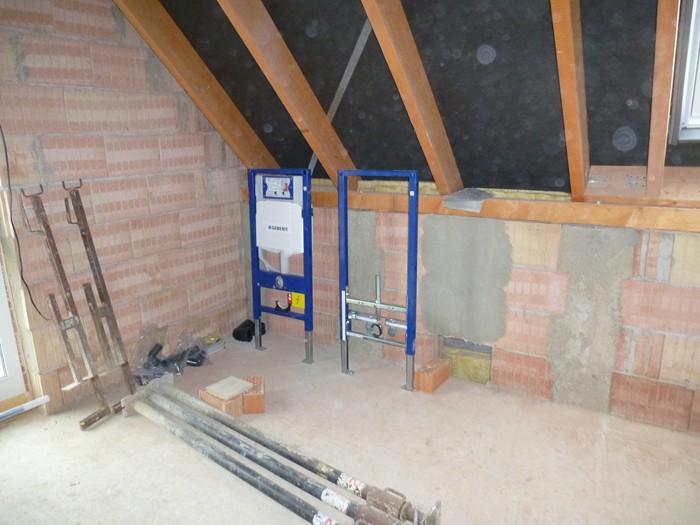

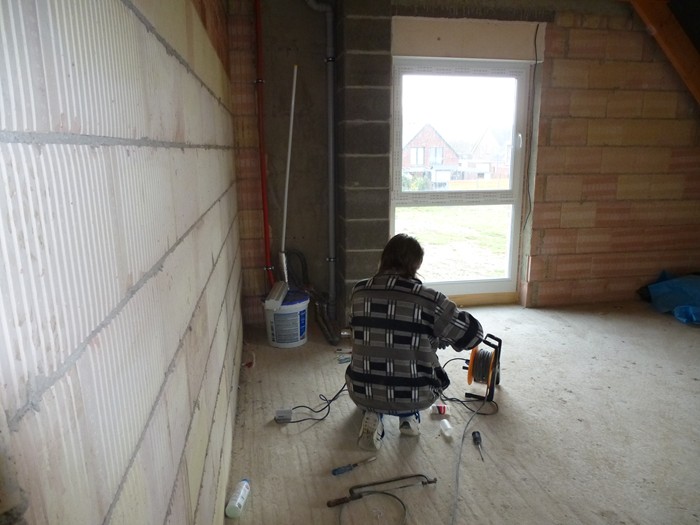

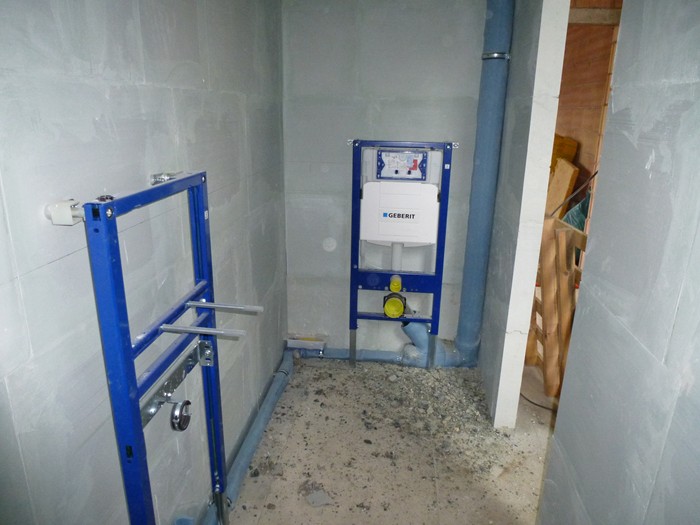

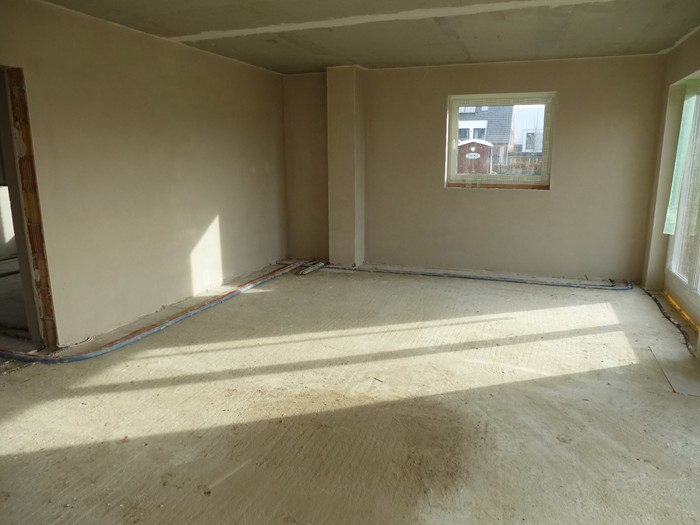

Sanitär- und Heizungsrohinstallationen begonnen. 29.01.2014

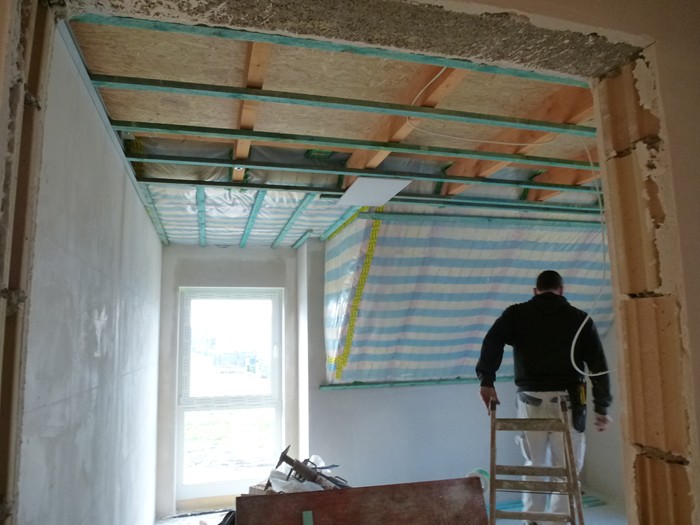

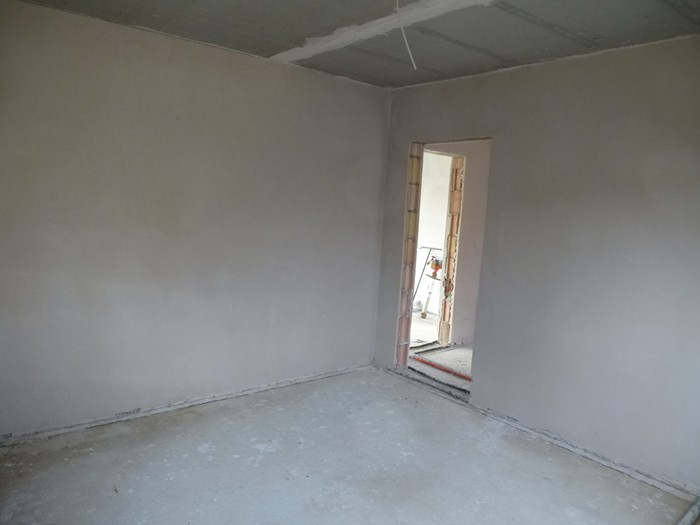

Innenputzarbeiten abgeschlossen. 27.02.2014

Garagentore werden montiert und Verlattung für Gipskarton. 28.02.2014

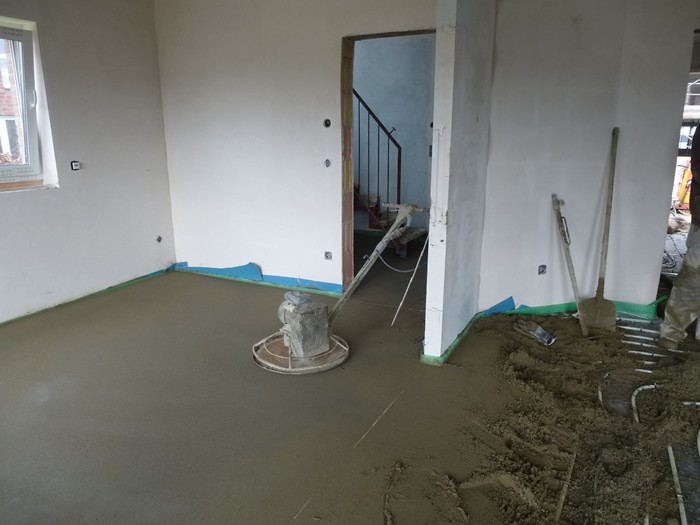

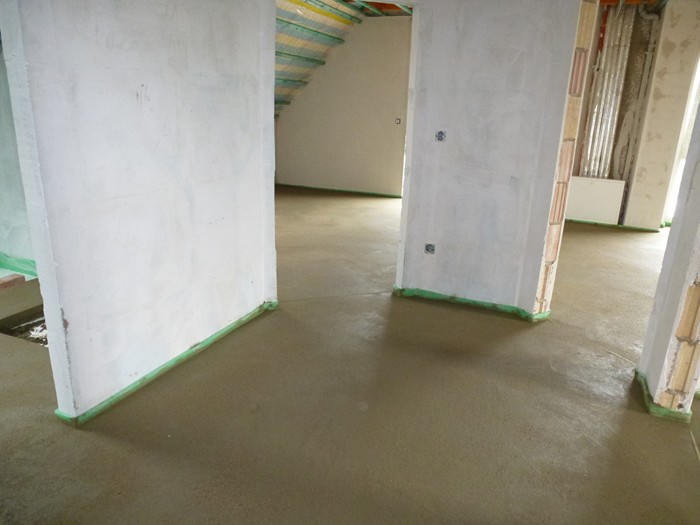

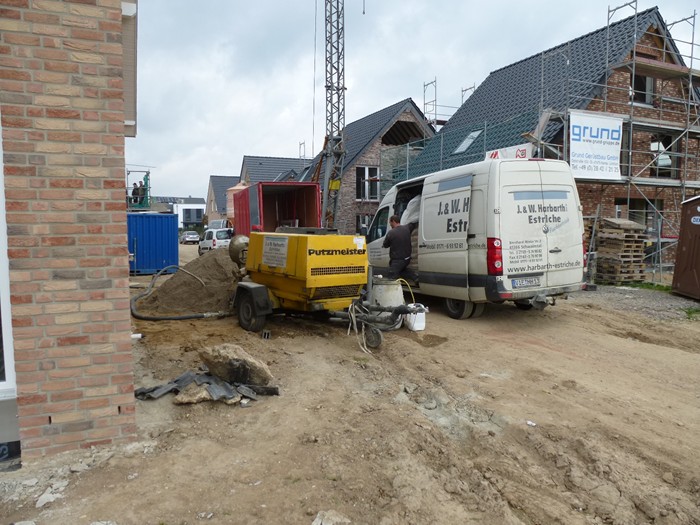

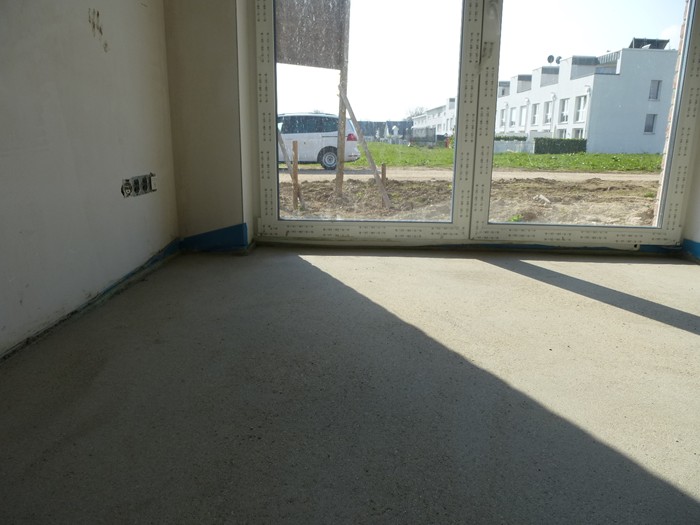

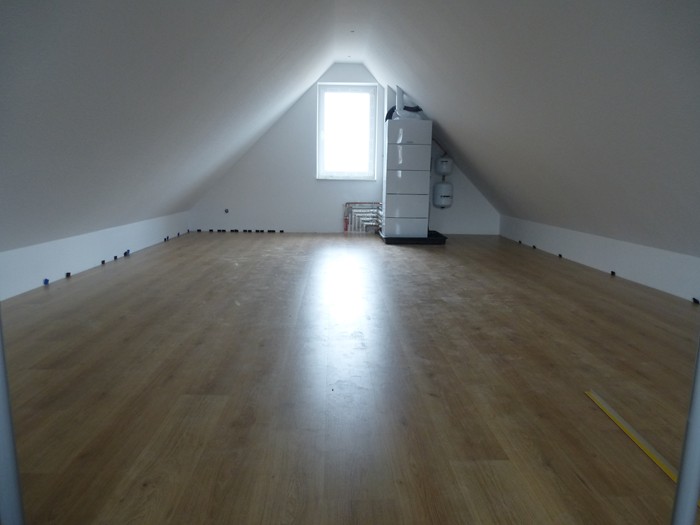

Estricharbeiten werden ausgeführt. 17.03.2014

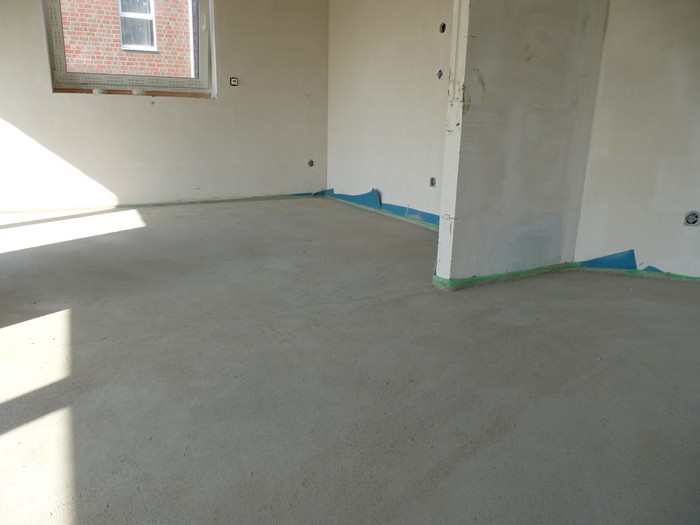

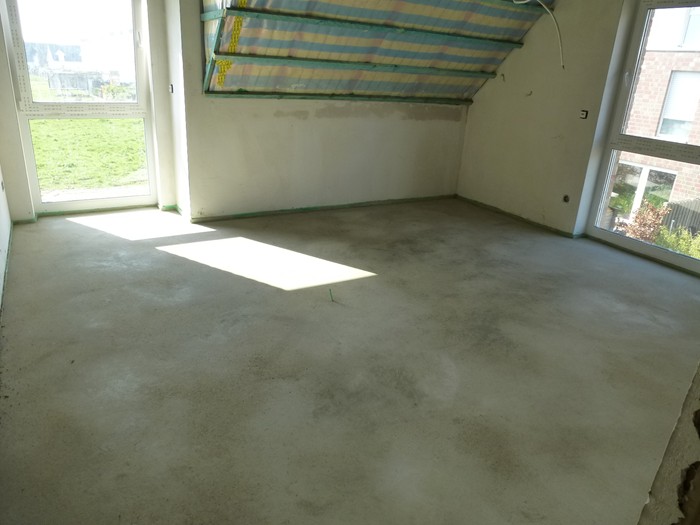

Nun muss der Estrich durchtrocknen. 26.03.2014

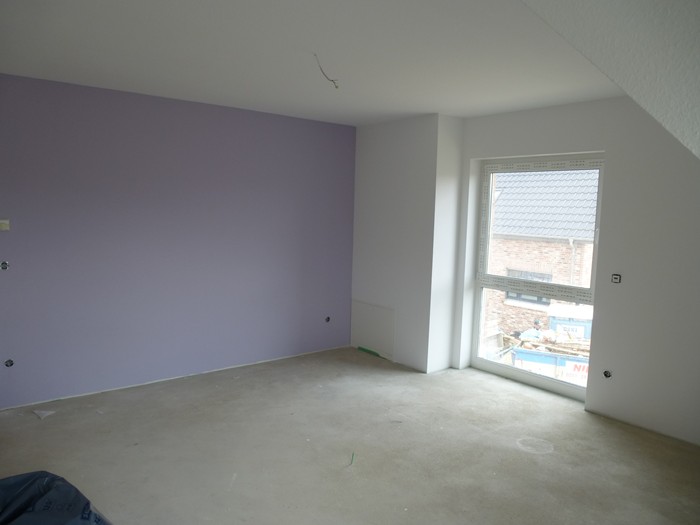

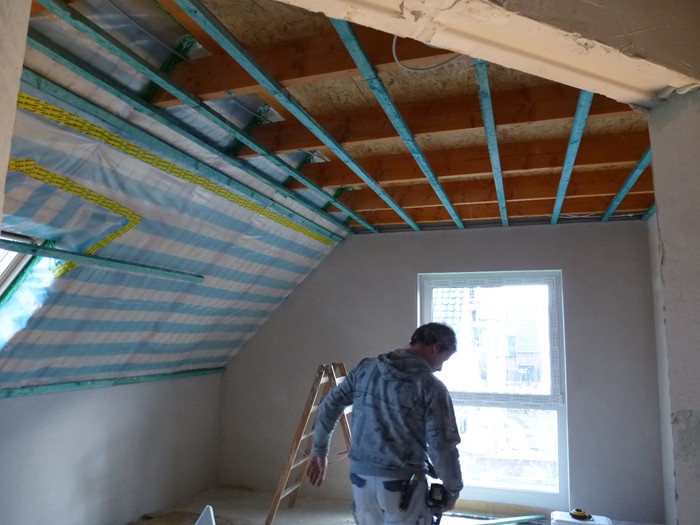

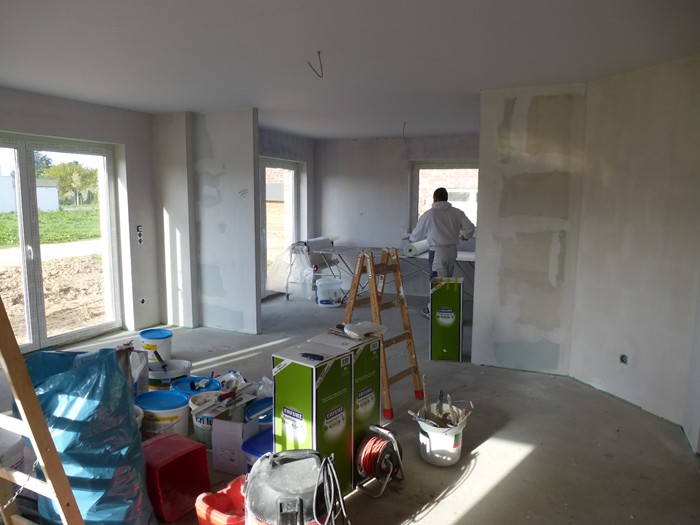

Malerarbeiten begonnen. 14.04.2014

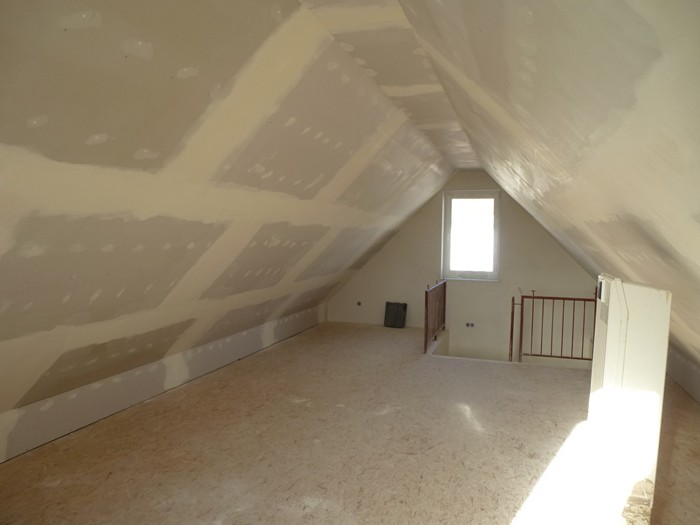

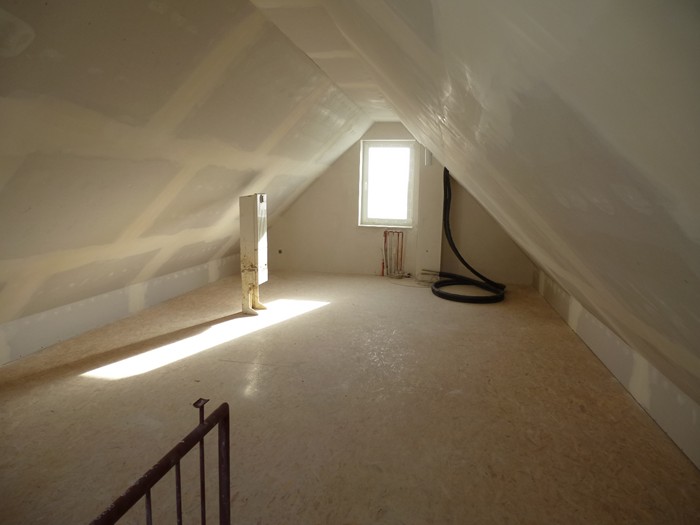

Auch hier werden die Eigenleistungen fertig gestellt. 14.05.2014

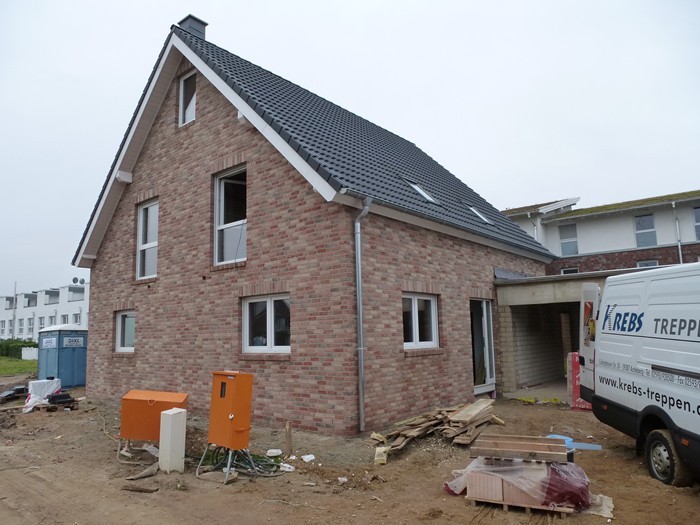

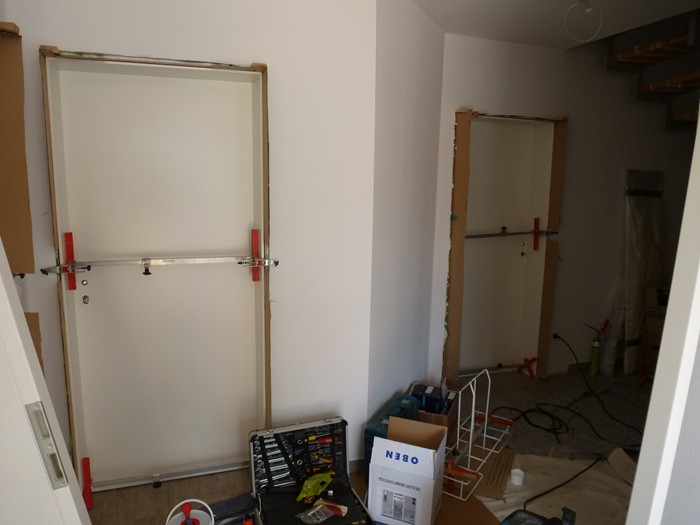

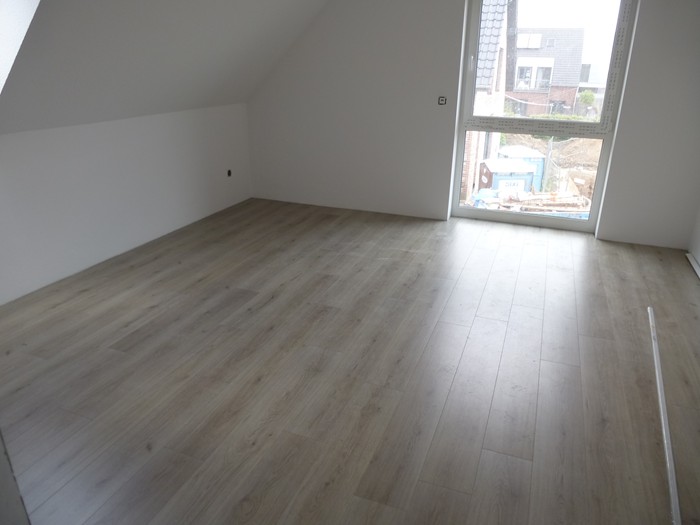

Türeneinbau und Einzug. 11.06.2014
Hausabnahme erfolgt. 12.06.2014
