Haus Meerbusch 7

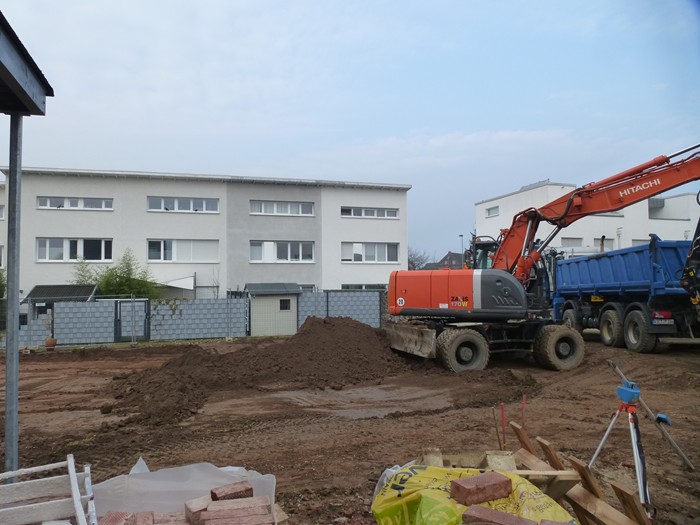

Baubeginn. 11.03.2016

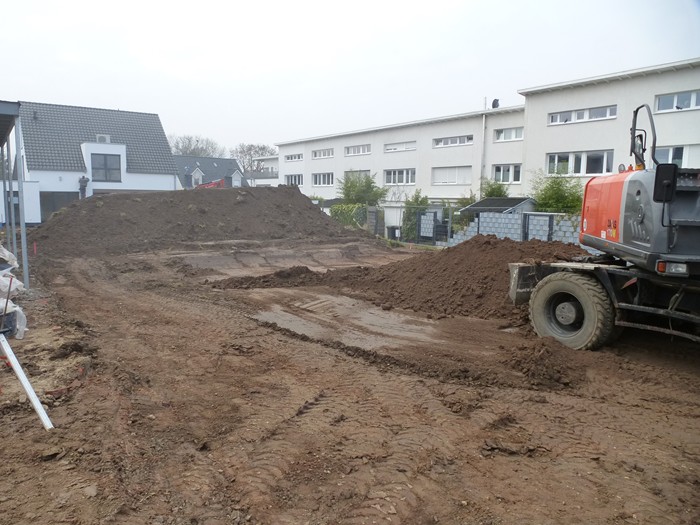

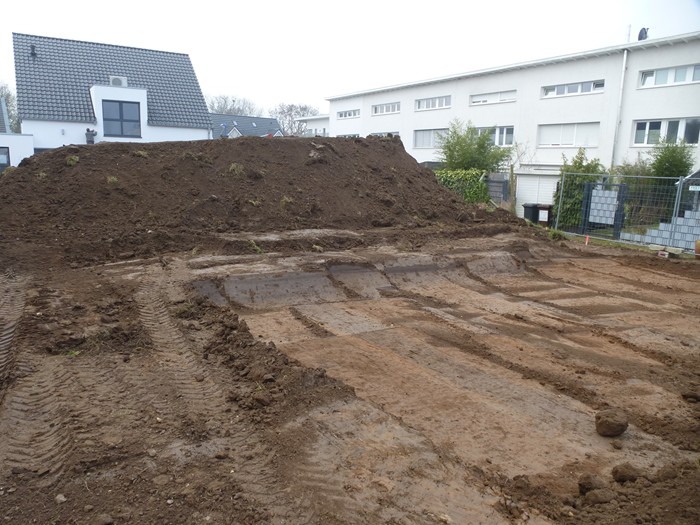

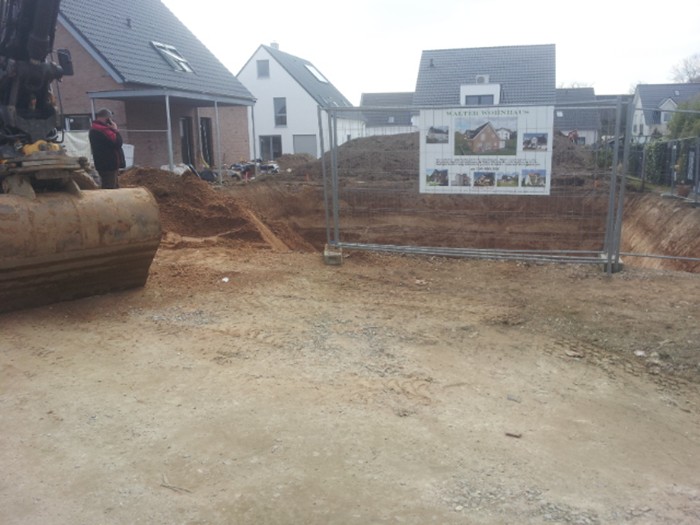

Baugrube fast fertig. 16.03.2016

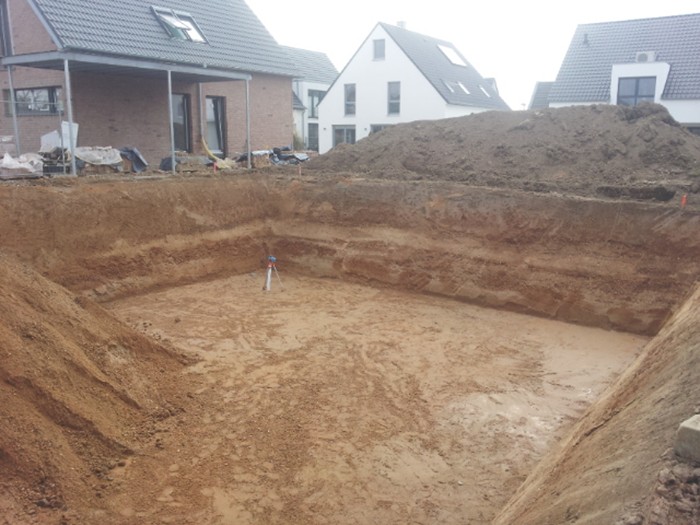

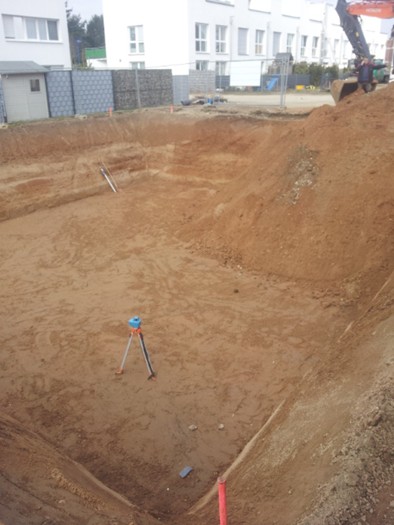

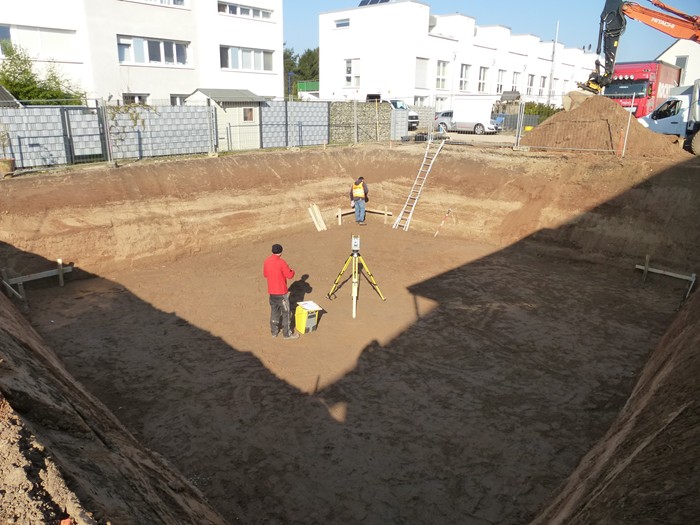

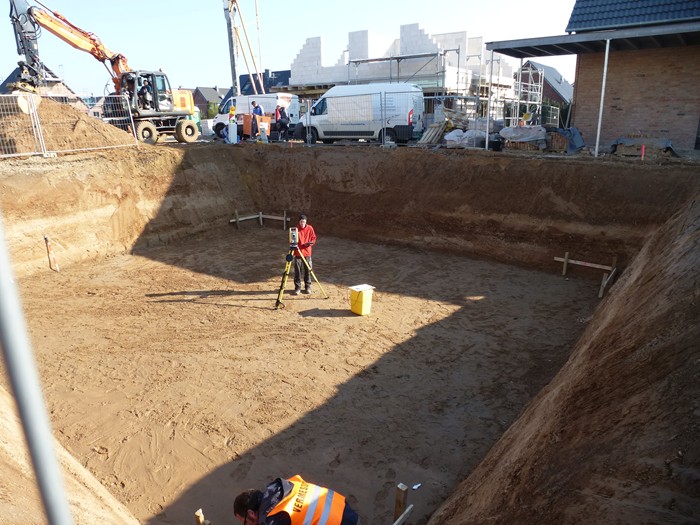

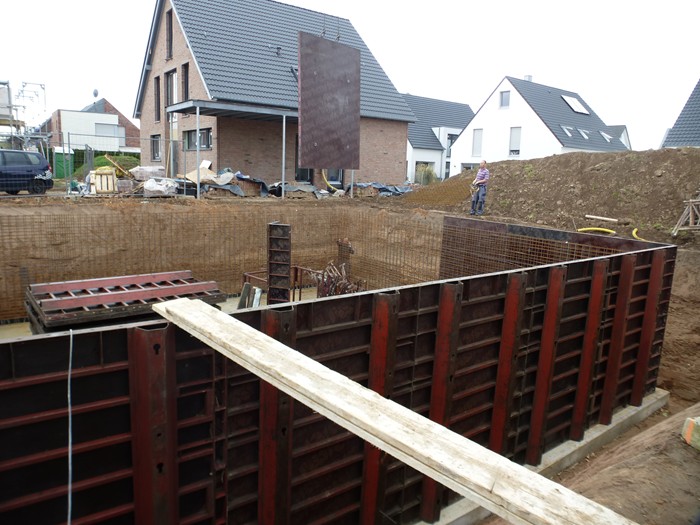

Baugrube fertig ausgeschachtet, Feineinmessung erfolgt. 17.03.2016

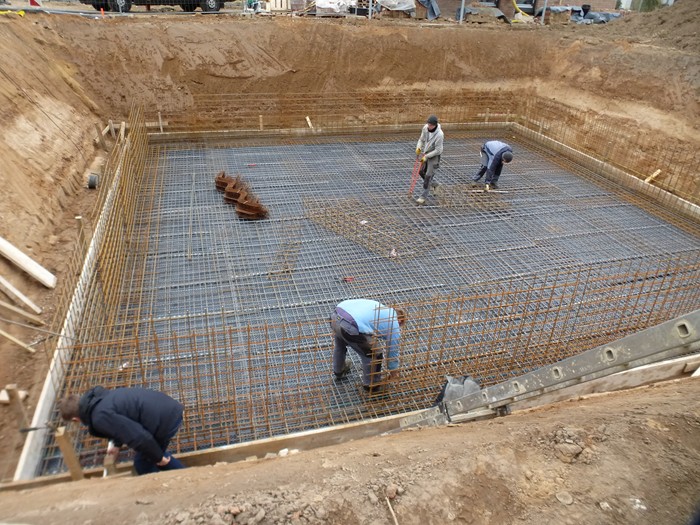

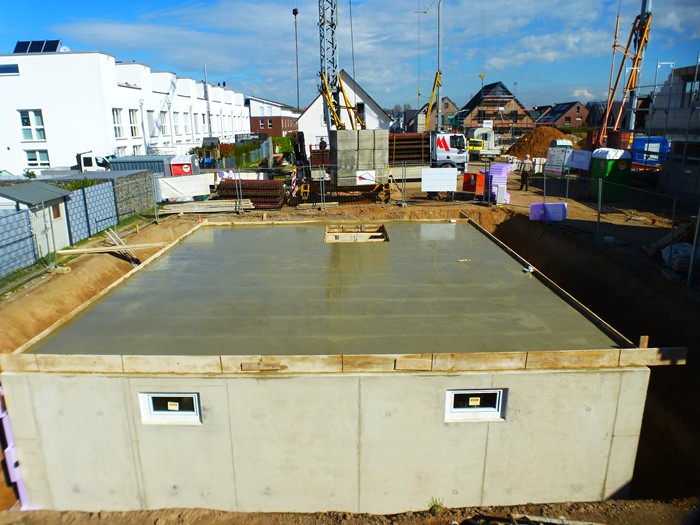

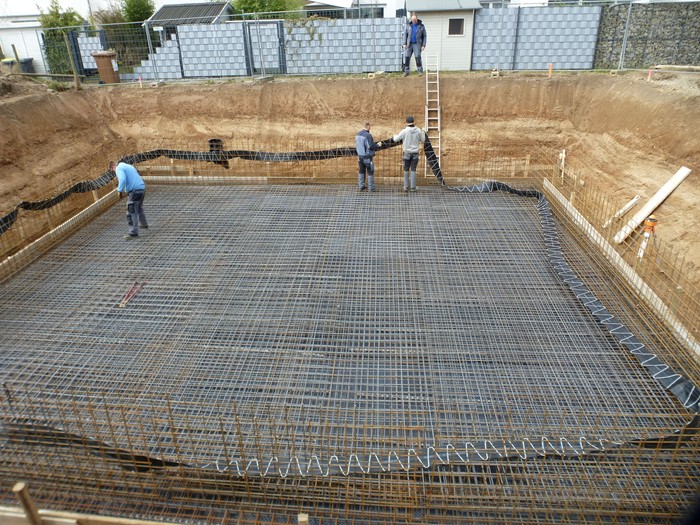

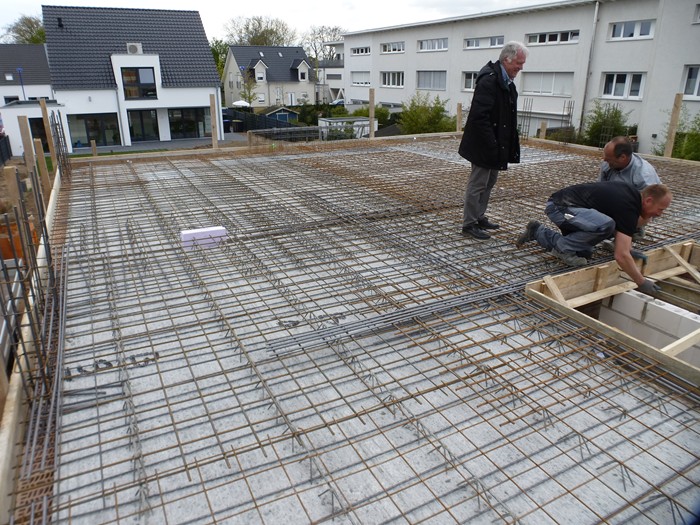

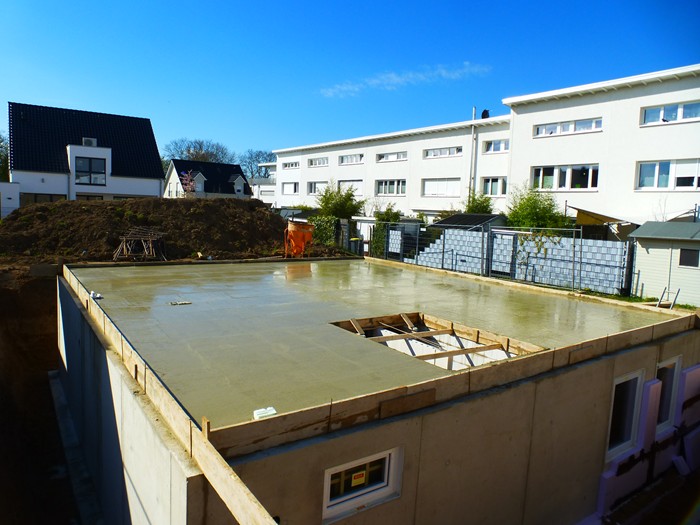

Bodenplatte wird betoniert. 22.03.2016

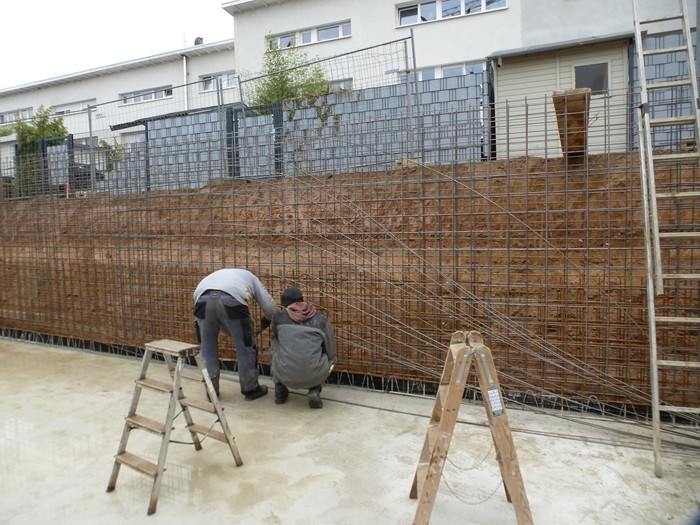

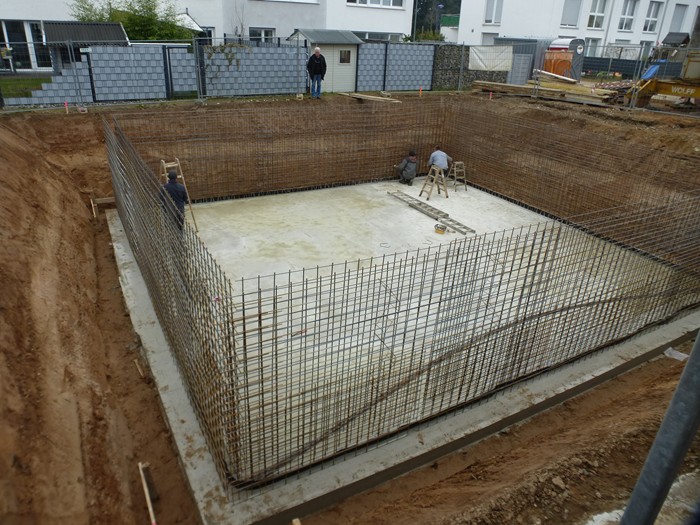

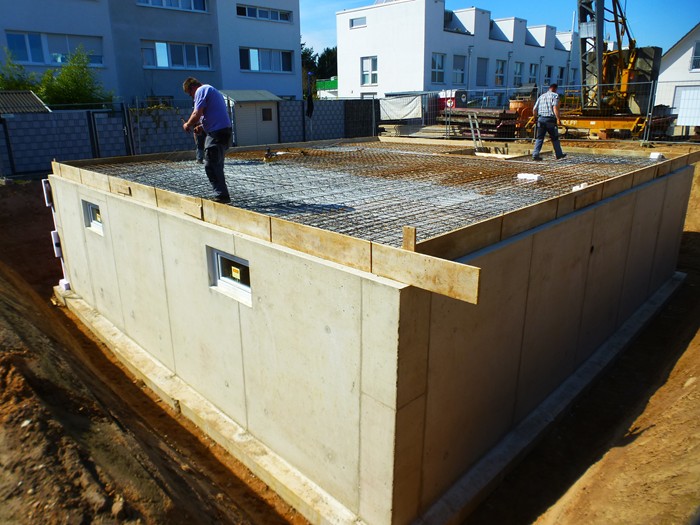

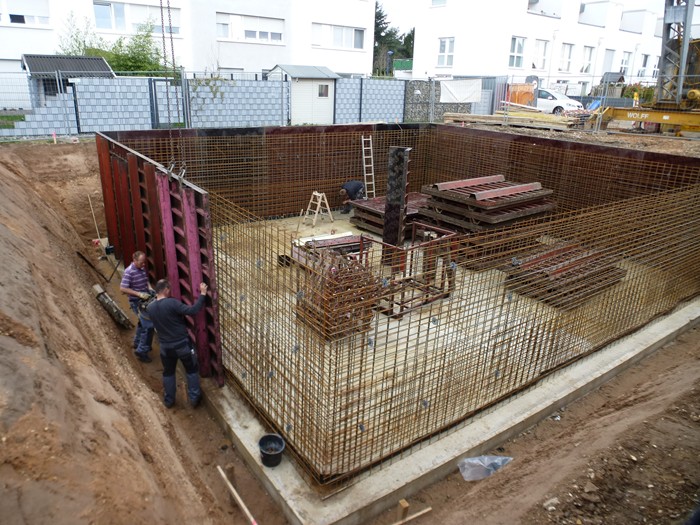

Bodenplatte betoniert, Bewehrung der Kellerwände. 24.03.2016

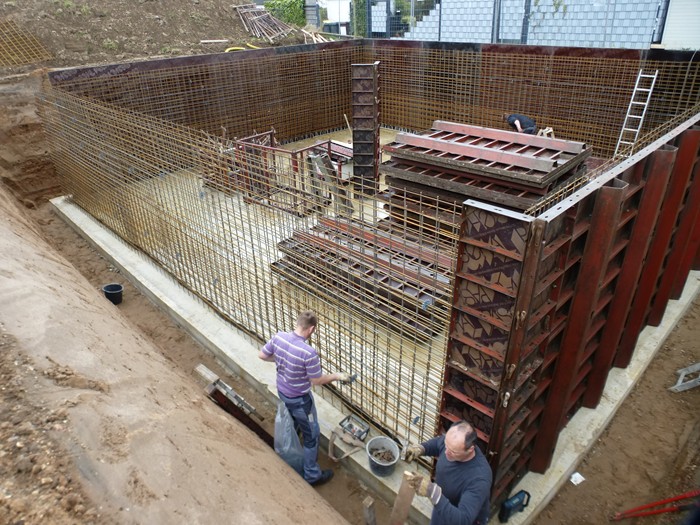

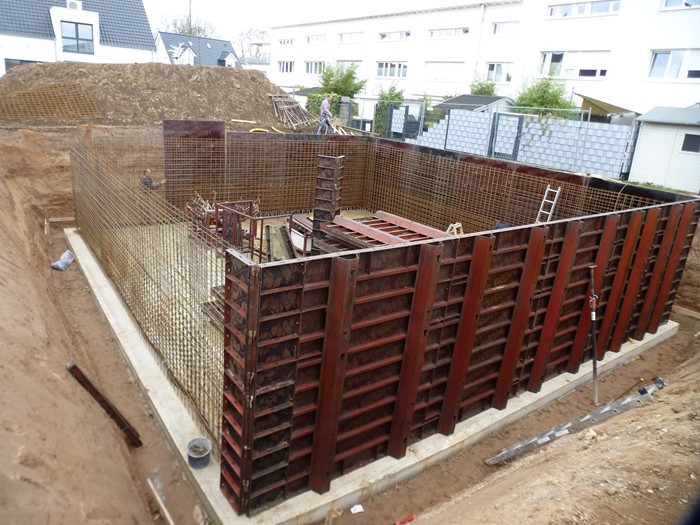

Kellerwände werden eingeschalt. 04.04.2016

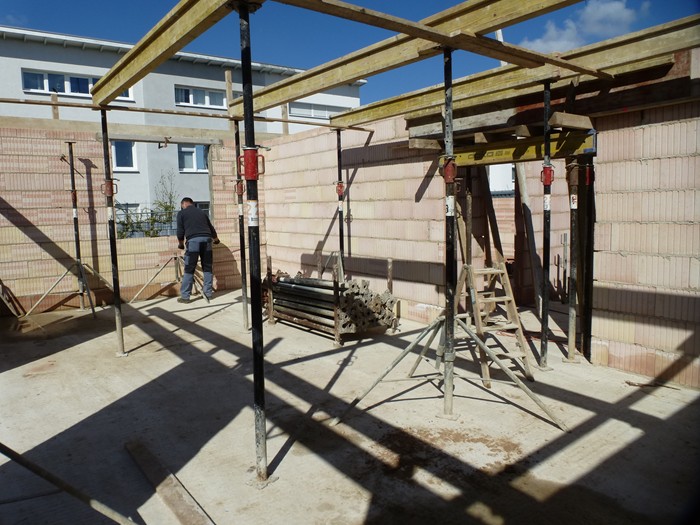

Kellerdecke betoniert. 12.04.2016

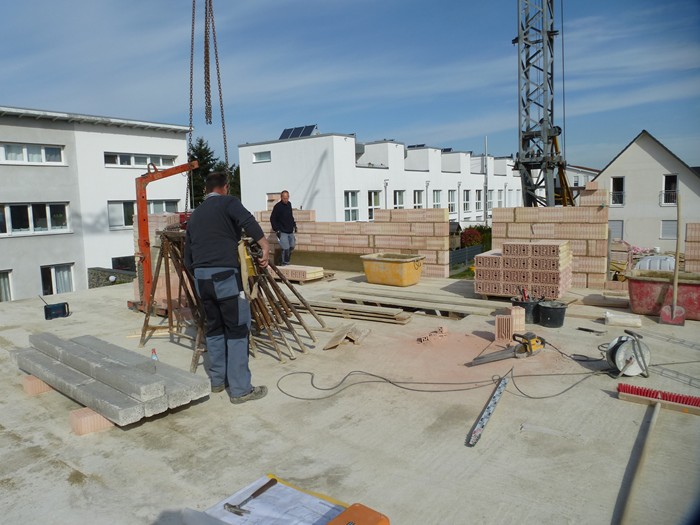

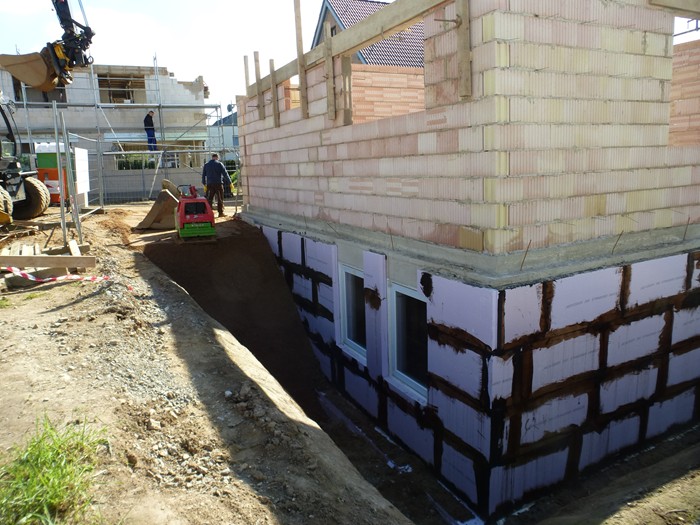

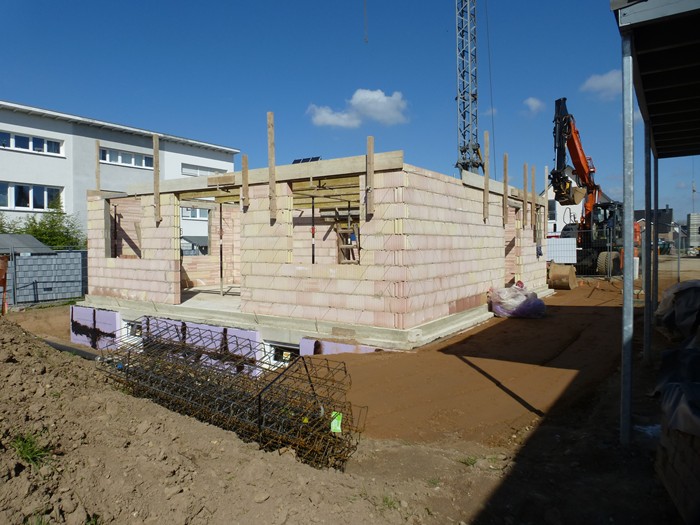

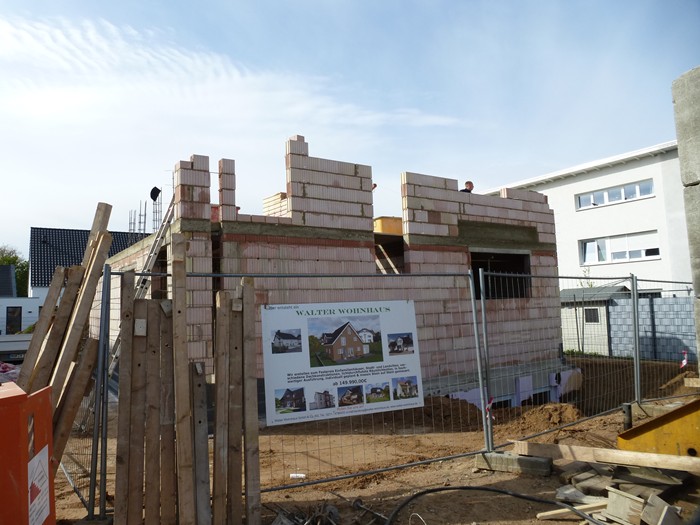

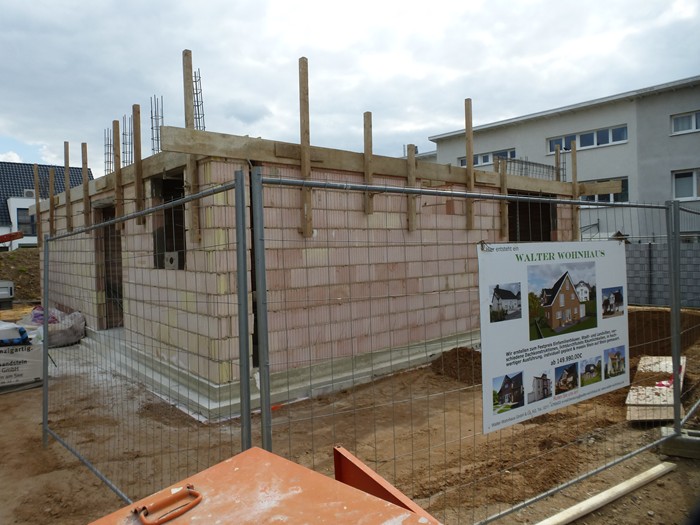

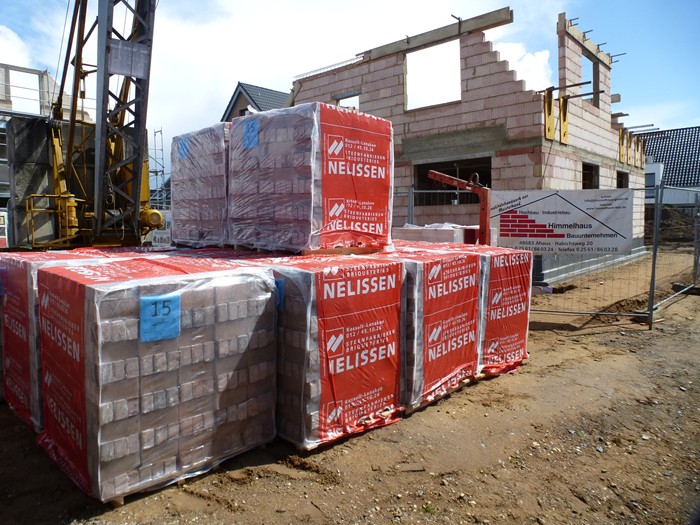

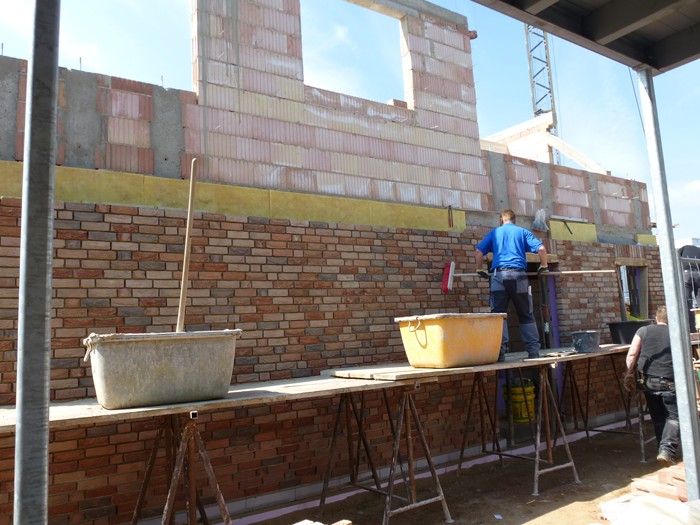

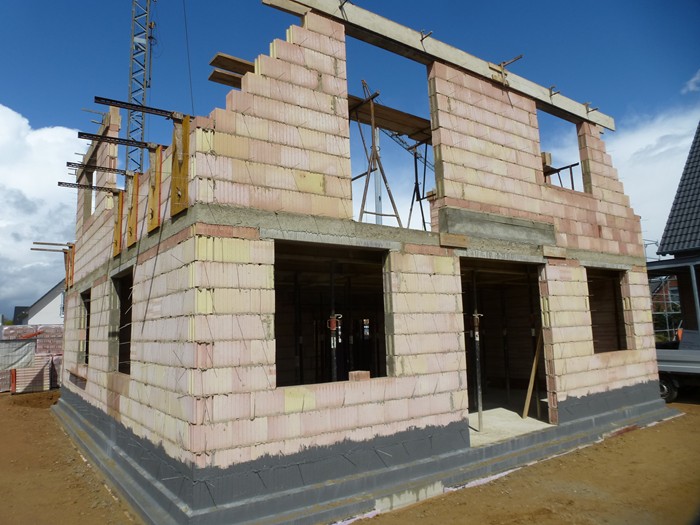

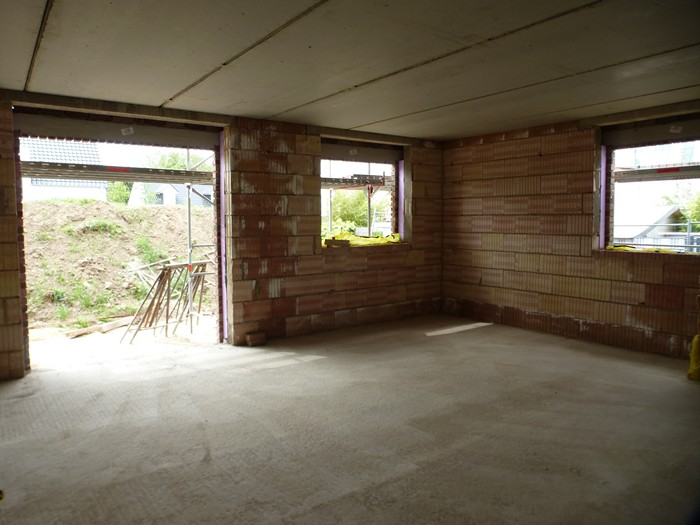

Arbeitsräume werden verfüllt, Erdgeschossmauerwerk fertig gestellt. 18.04.2016

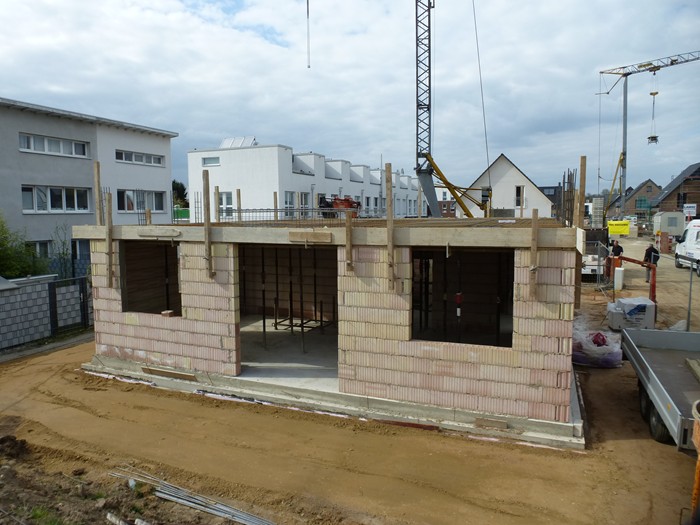

Erdgeschossdecke wird betoniert. 20.04.2016

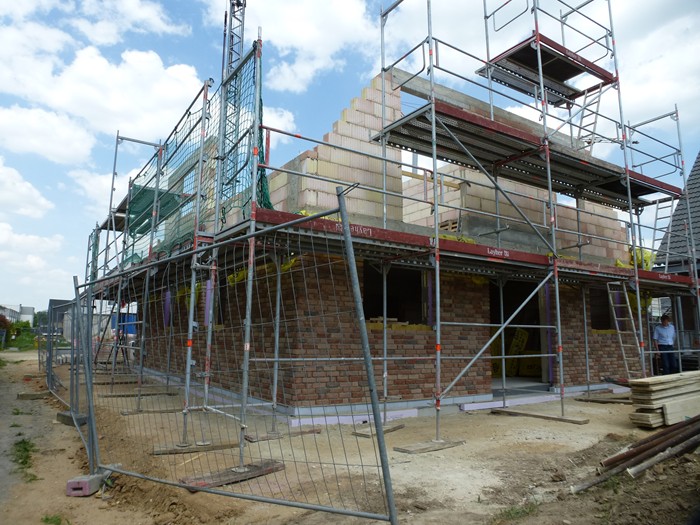

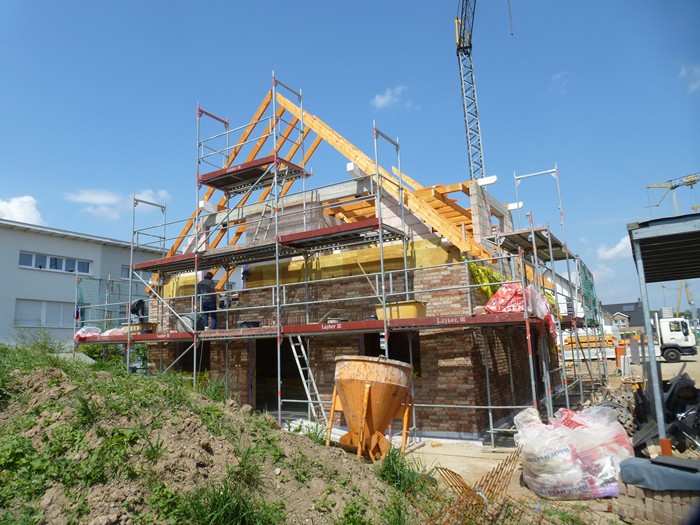

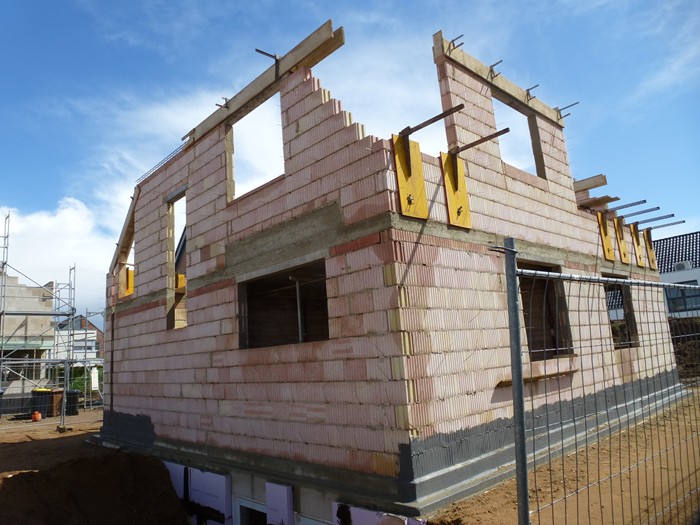

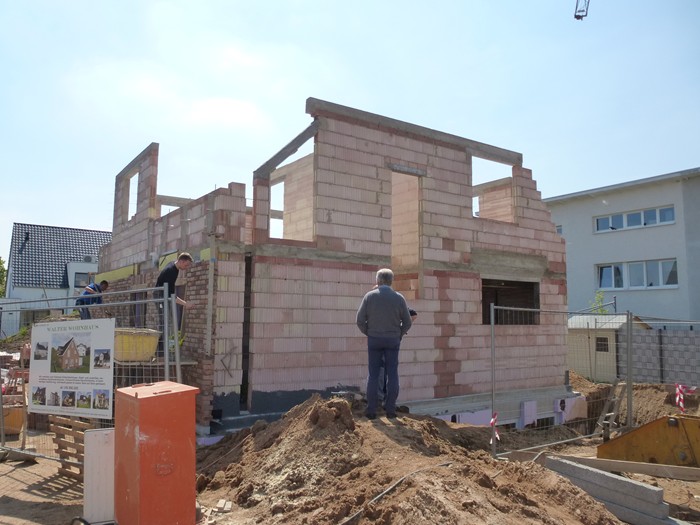

Dachgeschossmauerwerk wird erstellt. 22.04.2016
Verblendsteine sind schon da, es kann bald gerichtet werden. 26.04.2016

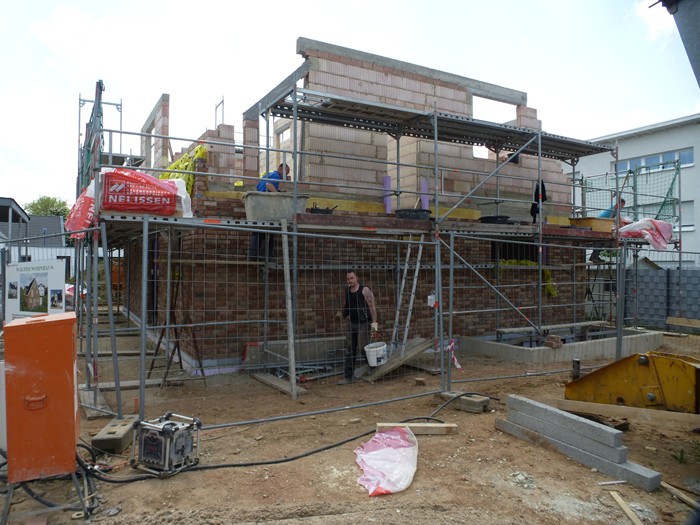

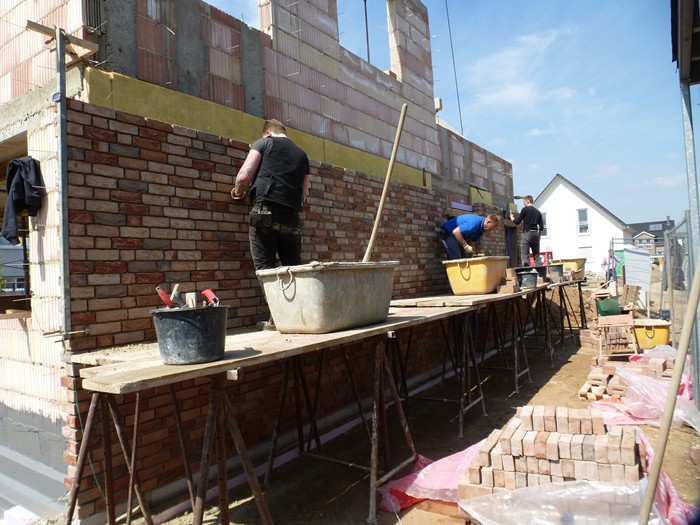

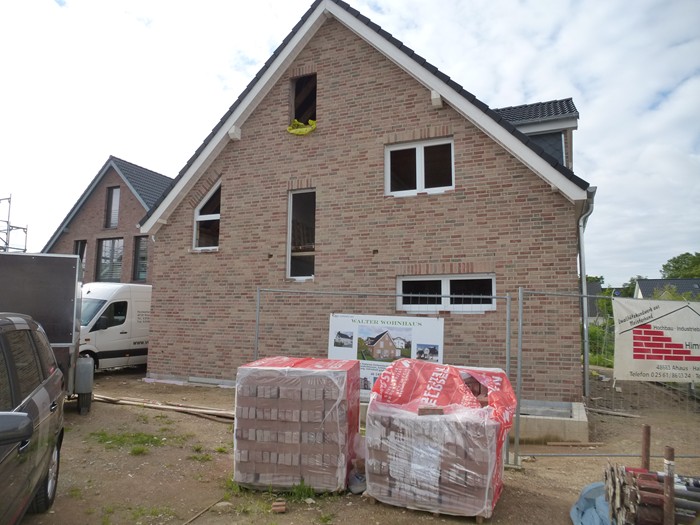

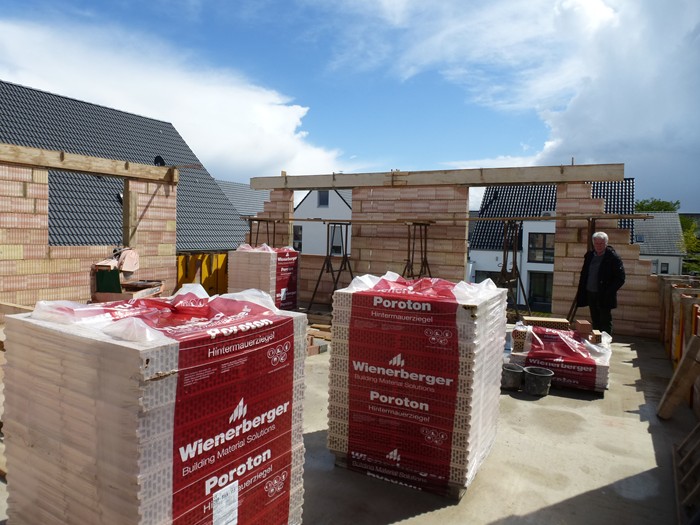

Verblendarbeiten werden ausgeführt. 02.05.2016

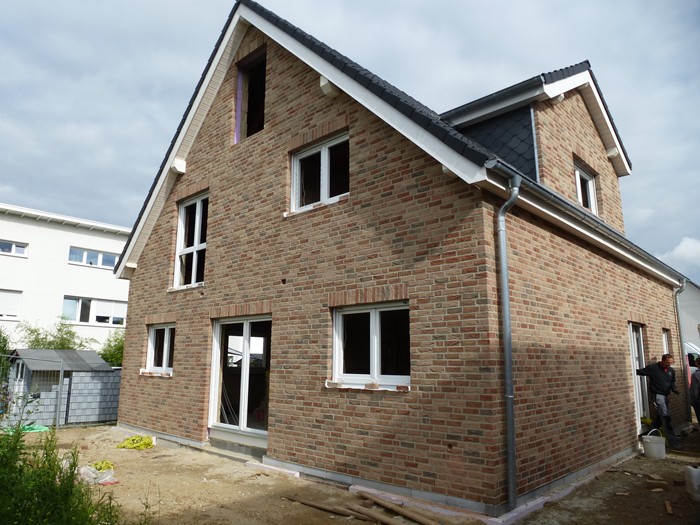

Verblendarbeiten weitergeführt. 12.05.2016

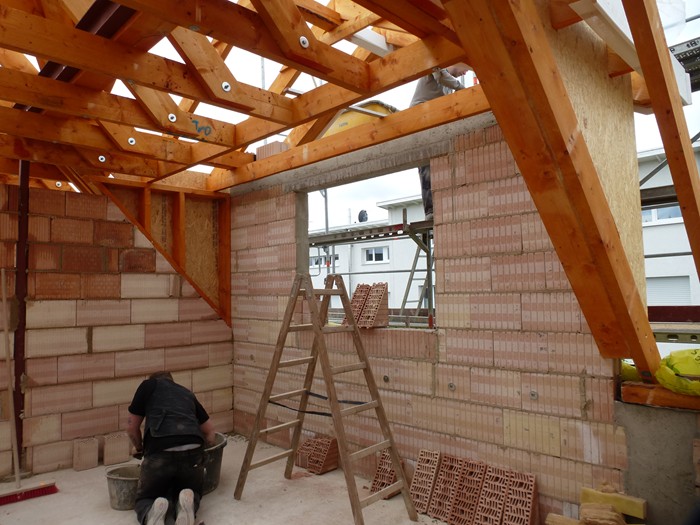

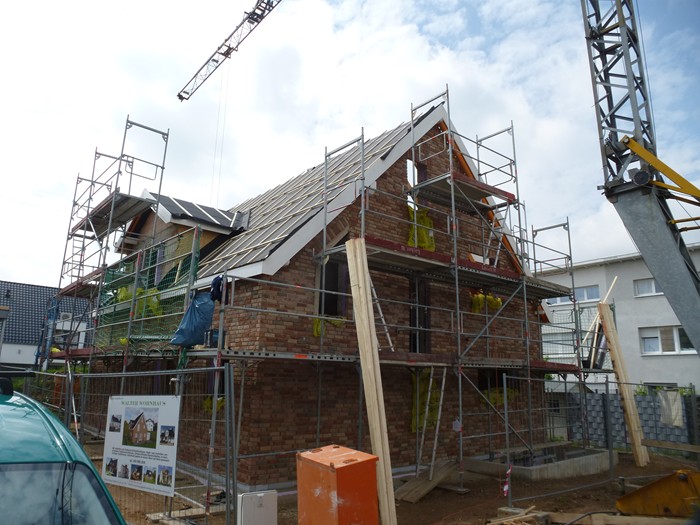

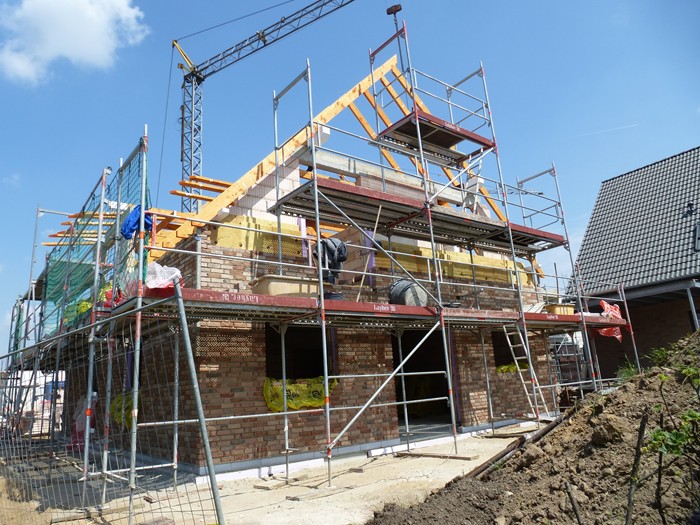

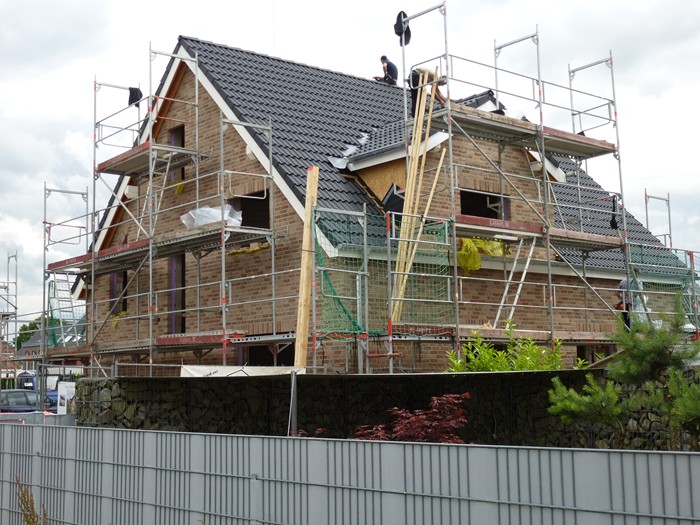

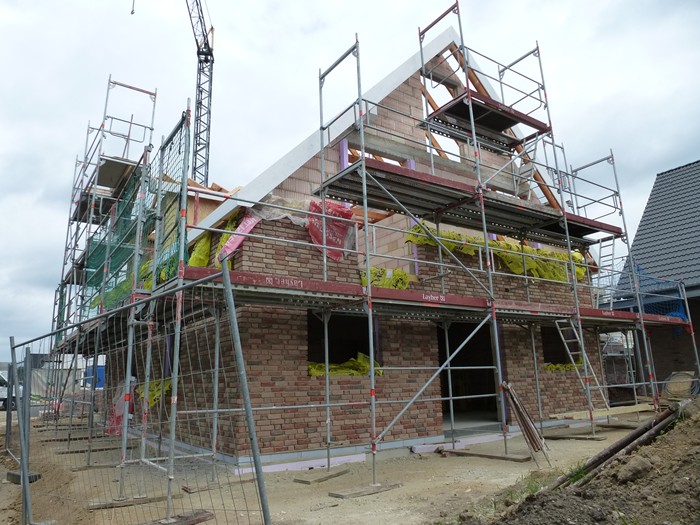

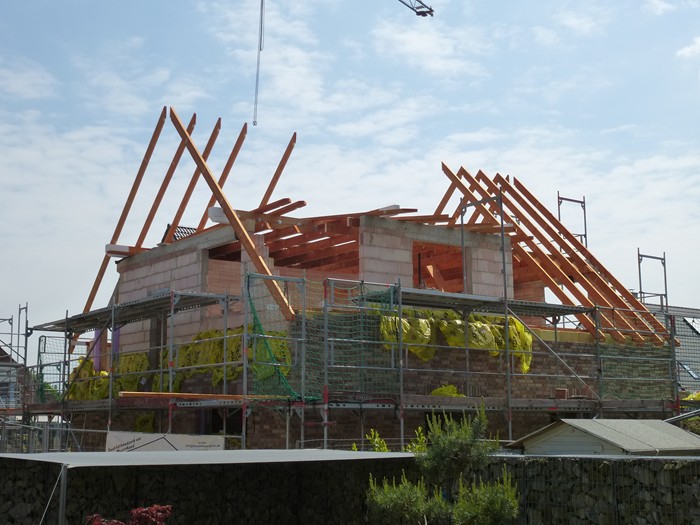

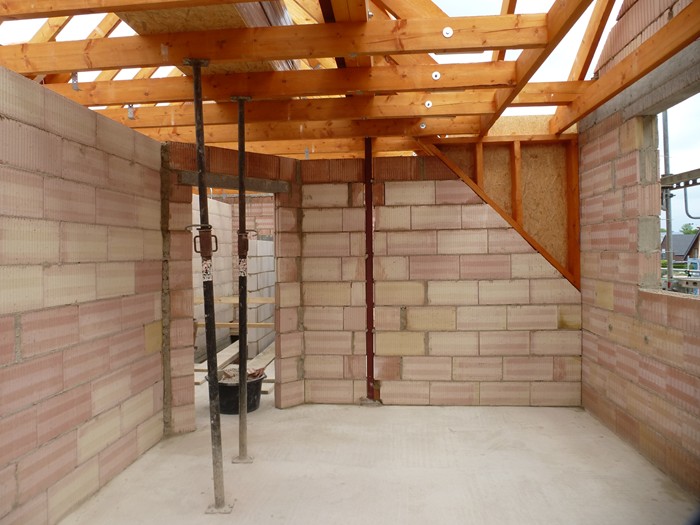

Der Dachstuhl wird gestellt. 17.05.2016

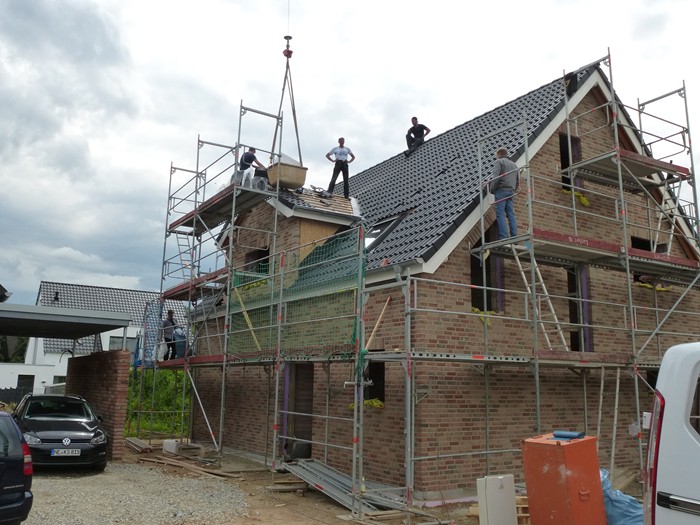

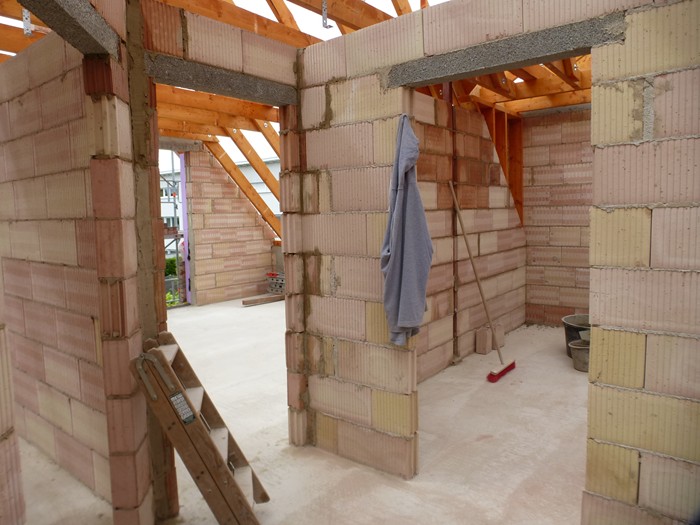

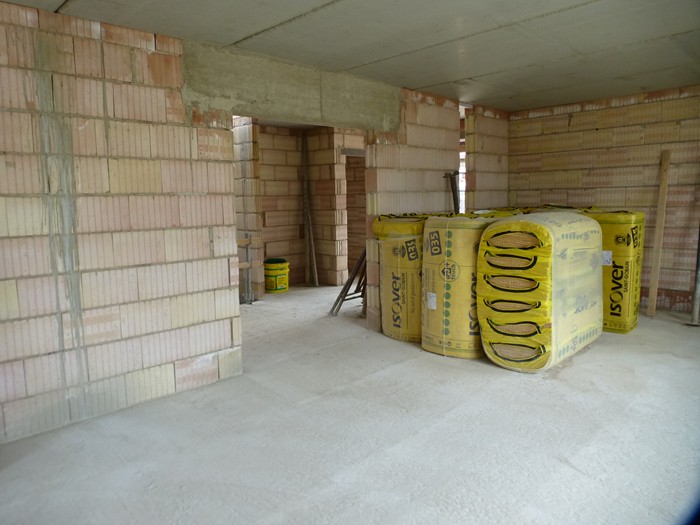

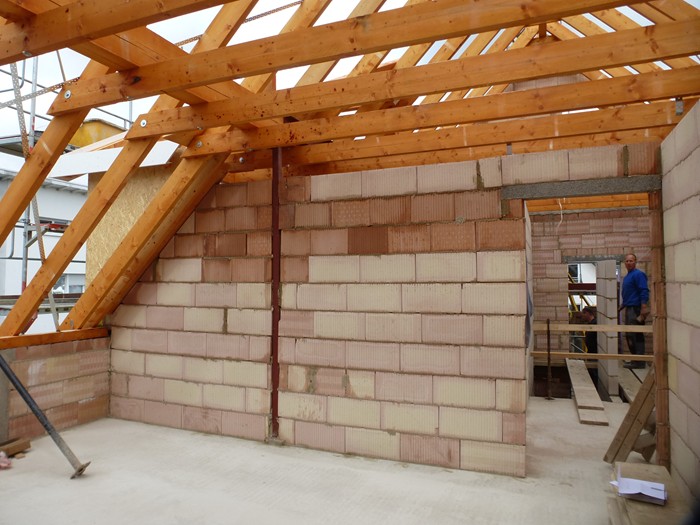

Dachstuhl gestellt, Innenausbau abgeschlossen. 20.05.2016
Der erste Regenschutz ist gegeben. 25.05.2016

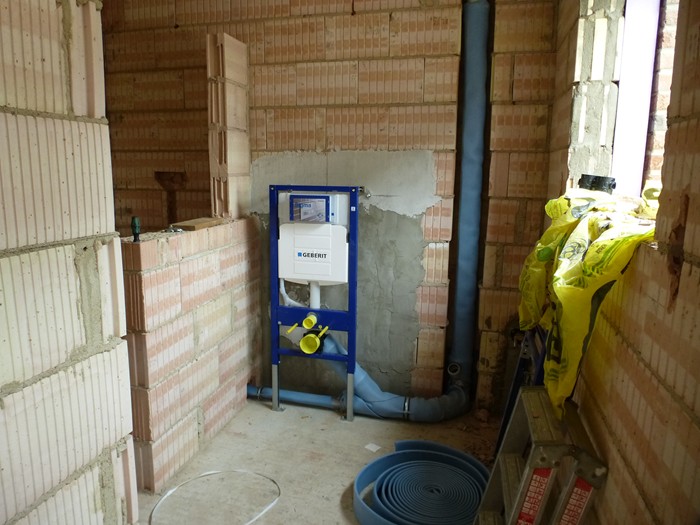

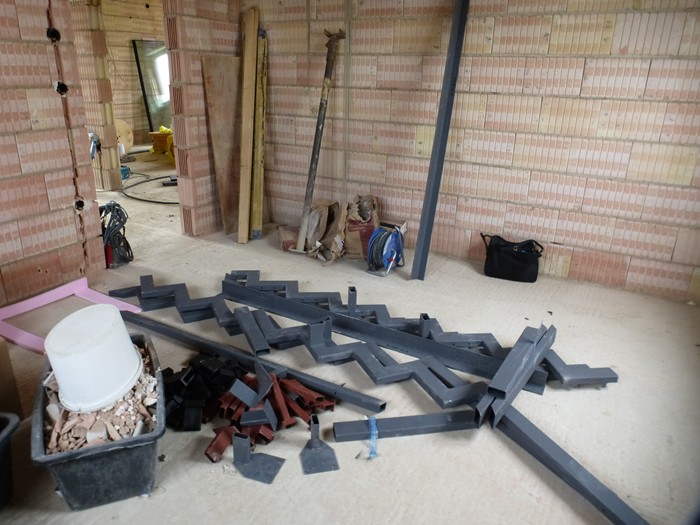

Dacheindeckung wird fertig gestellt, San.- Heizungs.- und

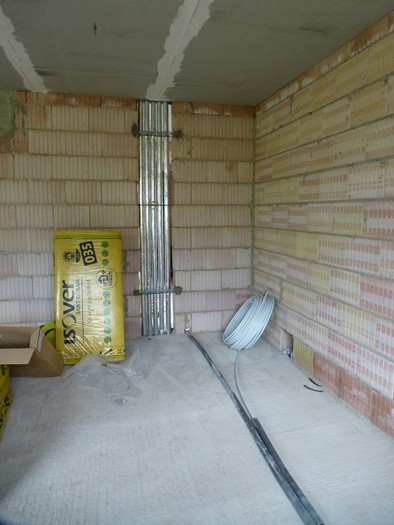

Elektrorohinstallationen begonnen.
16.06.2016

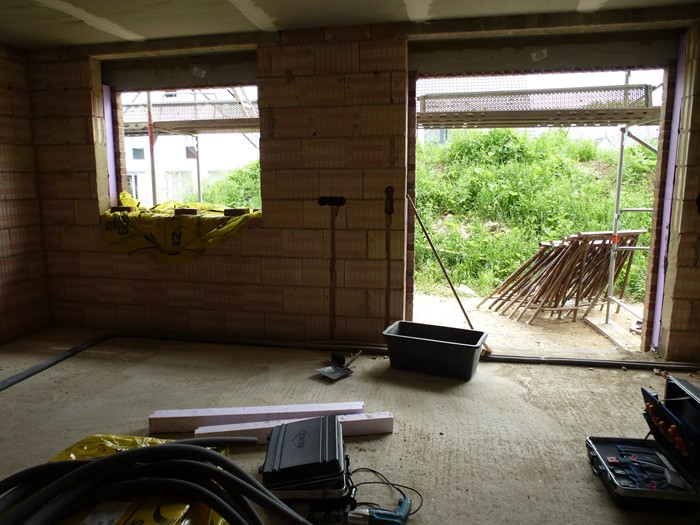

Fenster und Innentreppe wird eingebaut. 27.06.2016

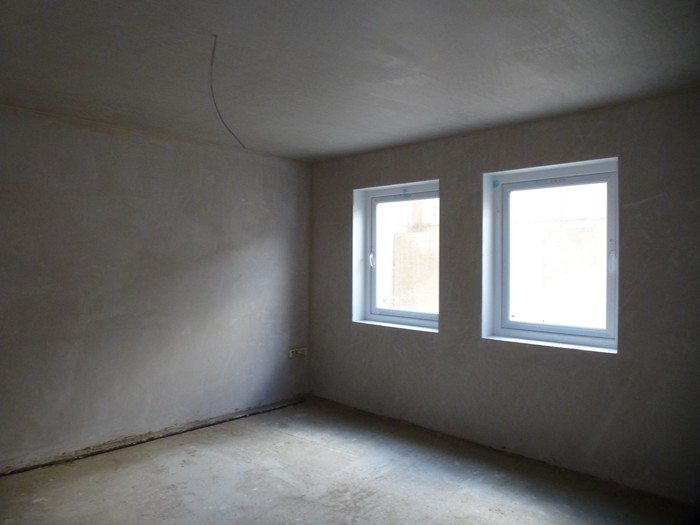

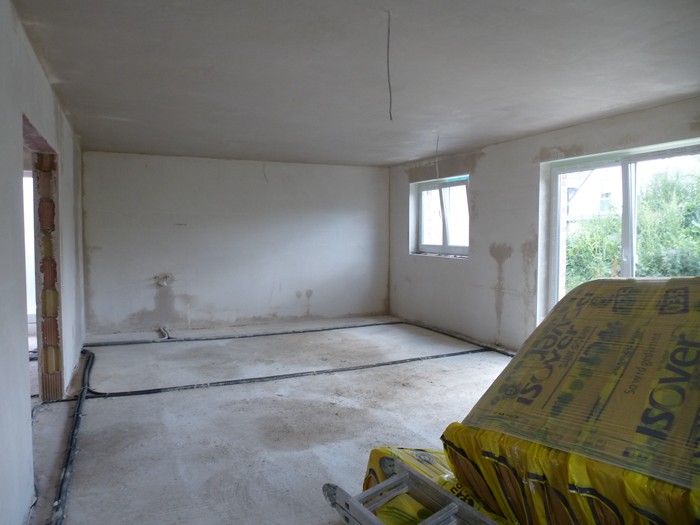

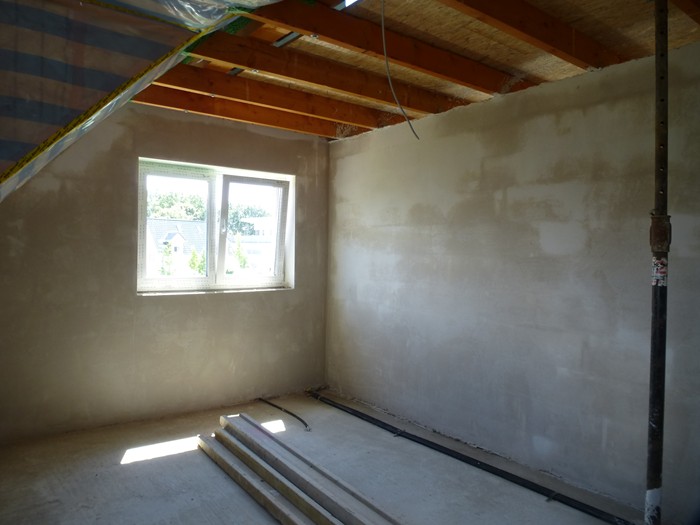

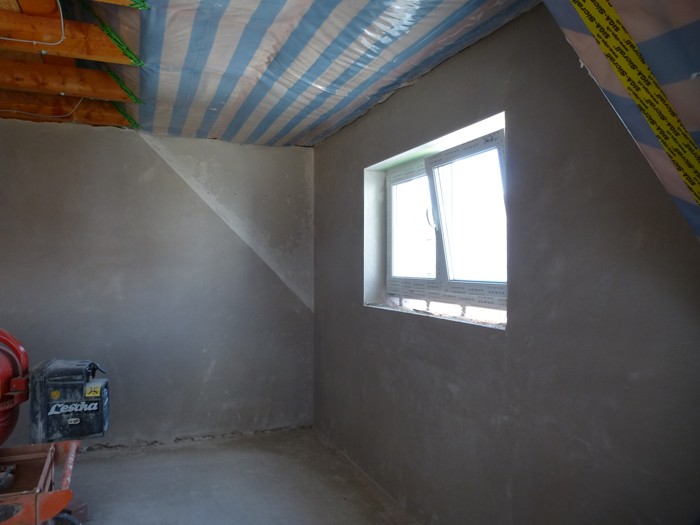

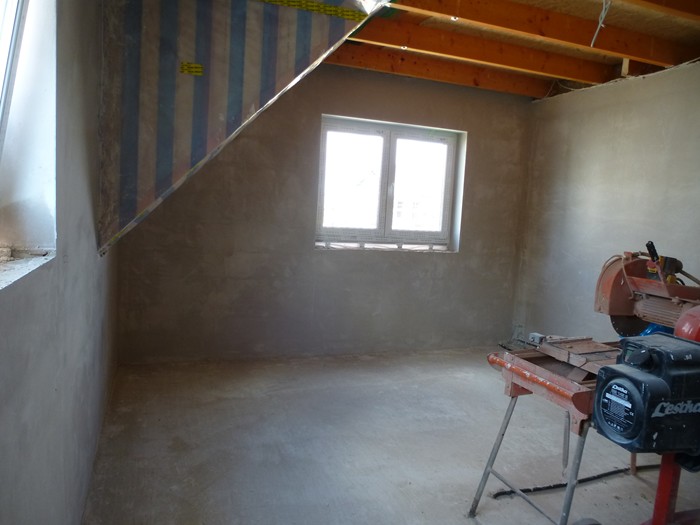

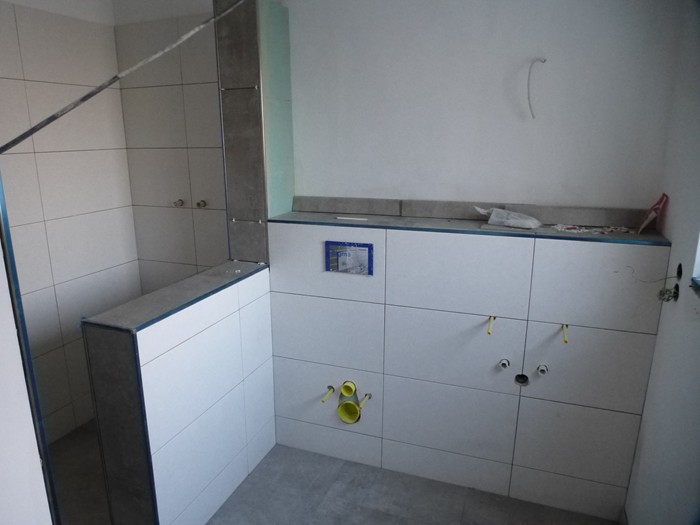

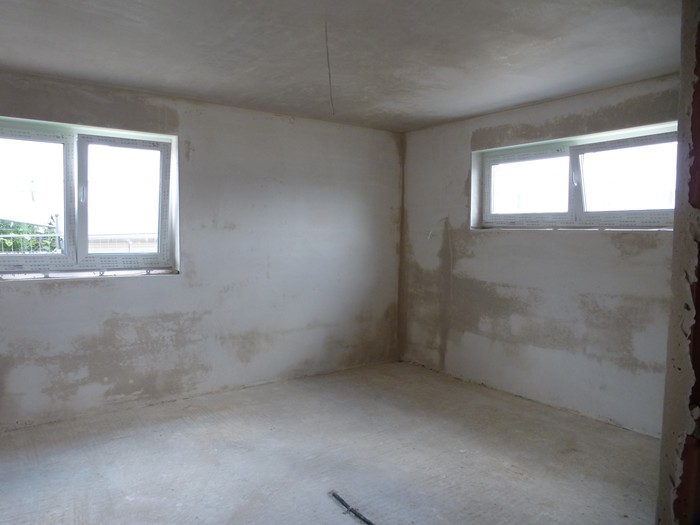

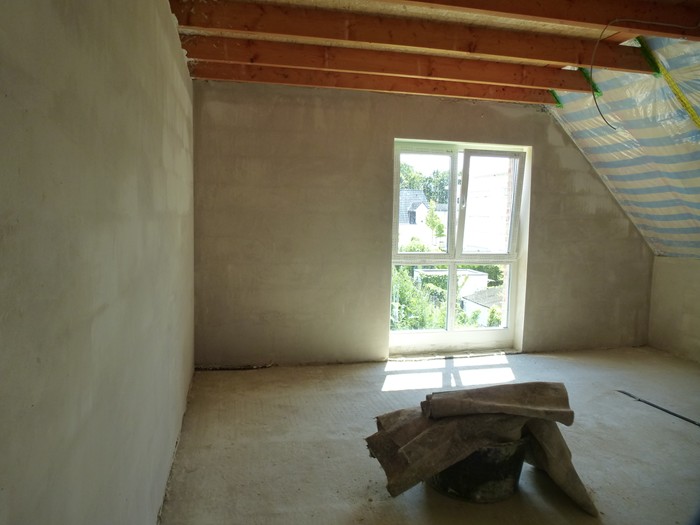

Innen wird verputzt. 19.07.2016

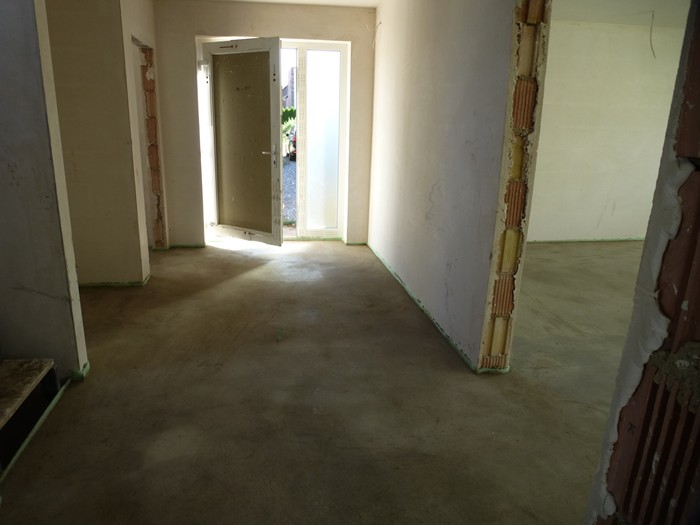

Innenputz fertig. 27.07.2016

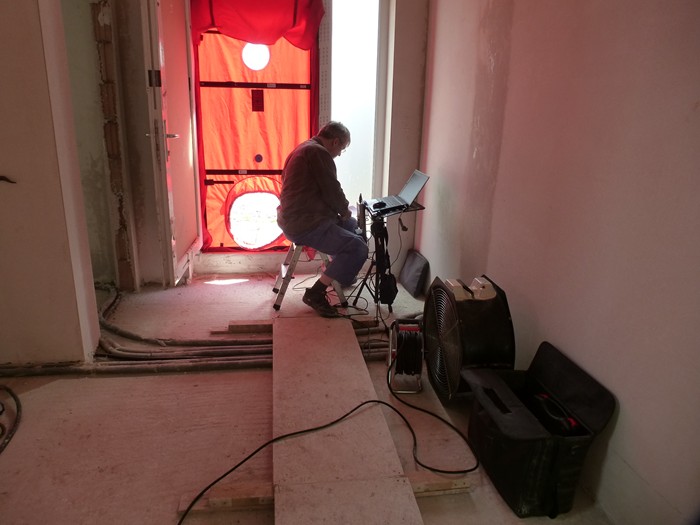

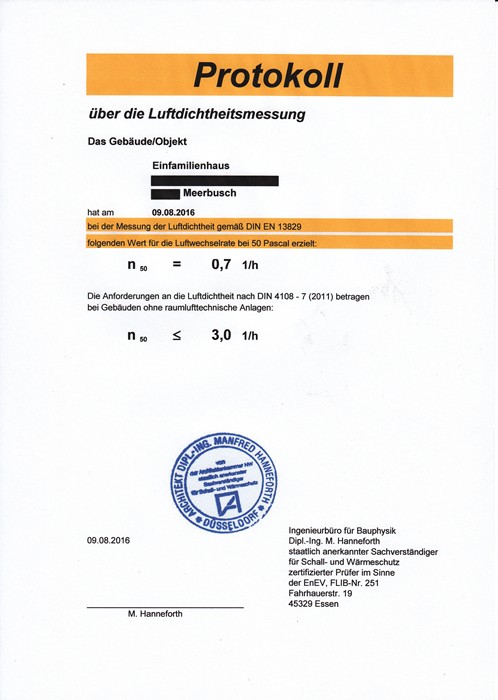

Blower Door Test durchgeführt. 09.08.2016

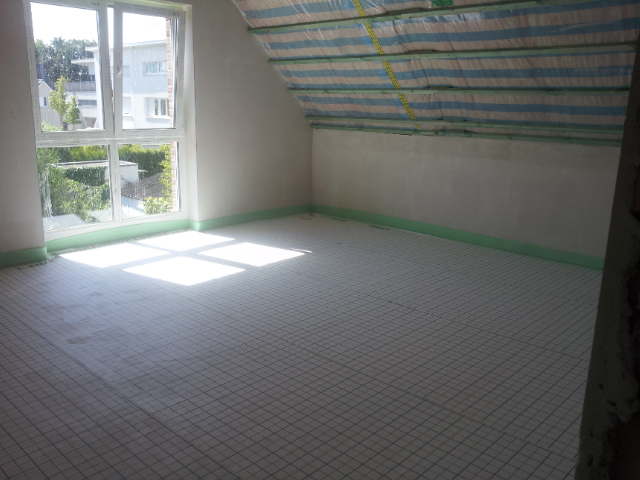

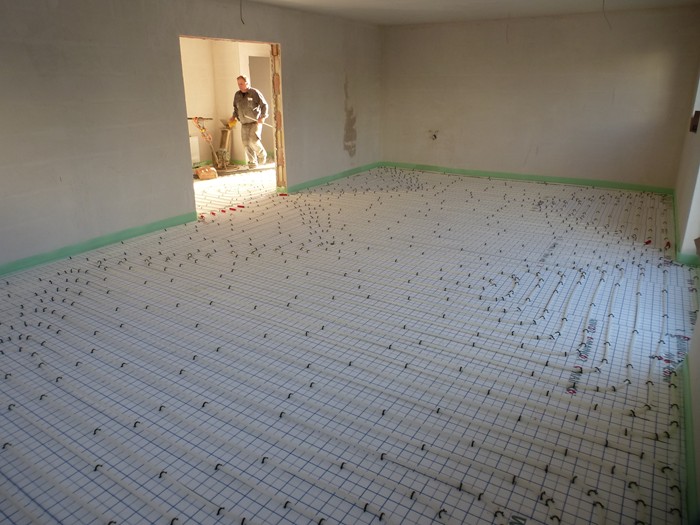

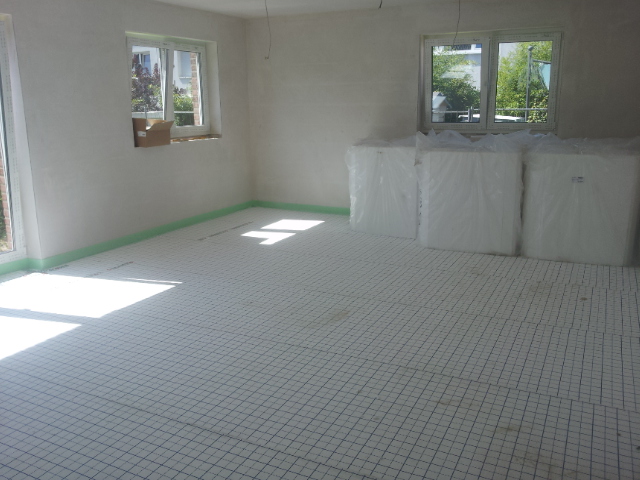

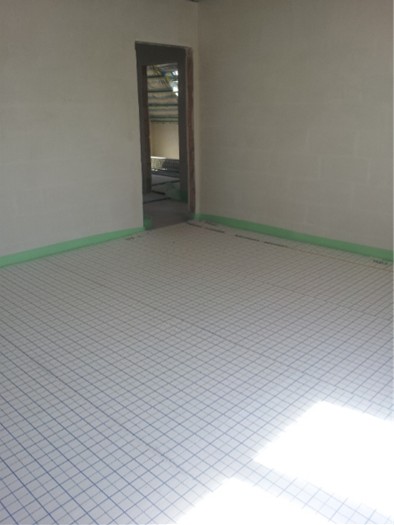

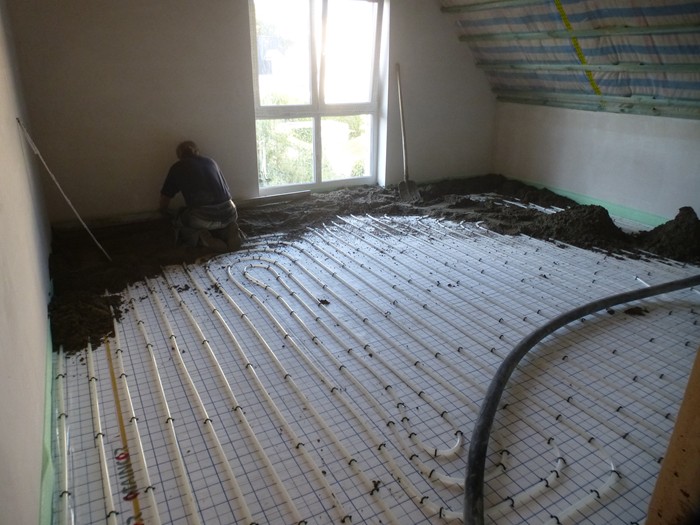

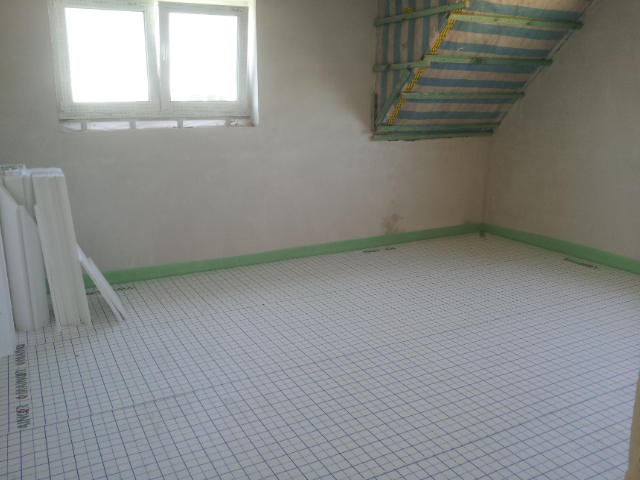

Fußbodenheizung wird verlegt. 16.08.2016

Estrich wird verlegt. 26.08.2016

Endspurt.......29.11.2016

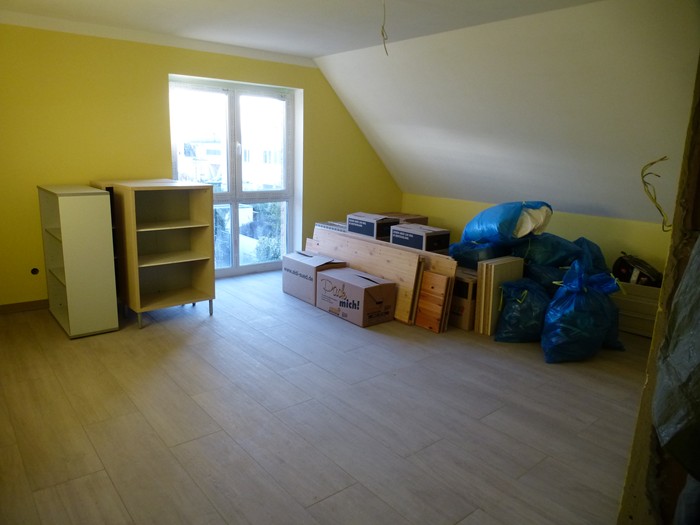

Hausübergabe erfolgt. 27.01.2017
