Haus Panoramagarten
Bauantrag gestellt. 03.12.2014
Bauantrag genehmigt. 17.12.2014

Das Bauschild steht schon.....19.02.2015

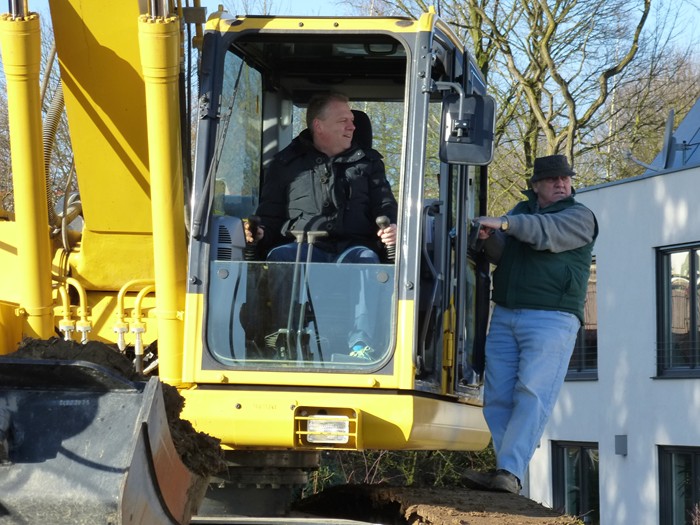

Nun geht es los.... 02.03.2015

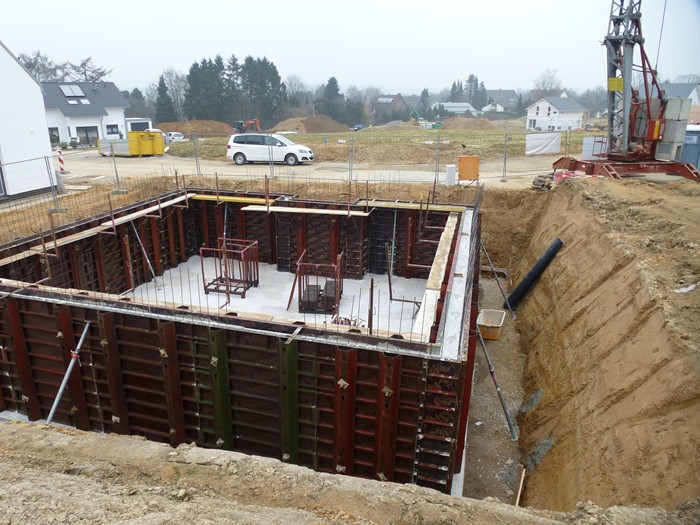

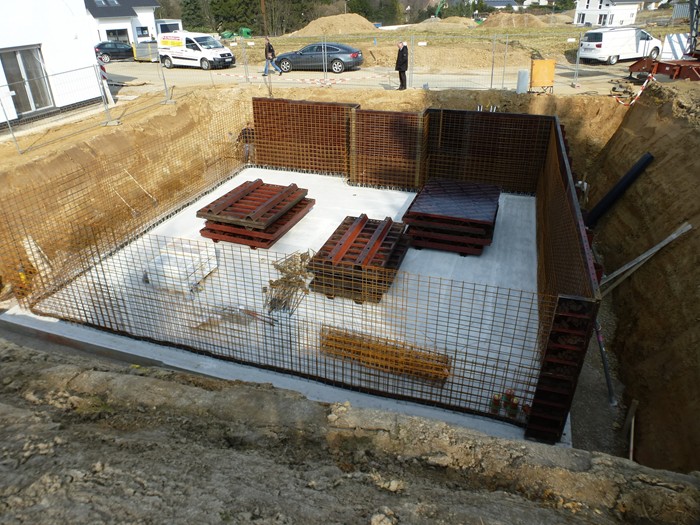

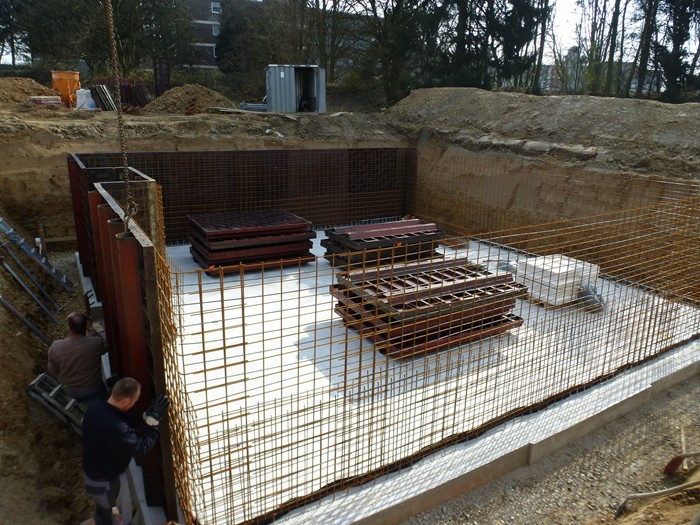

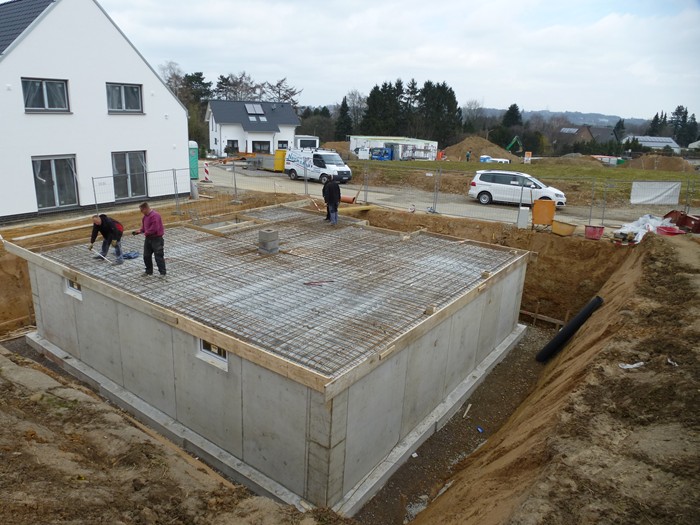

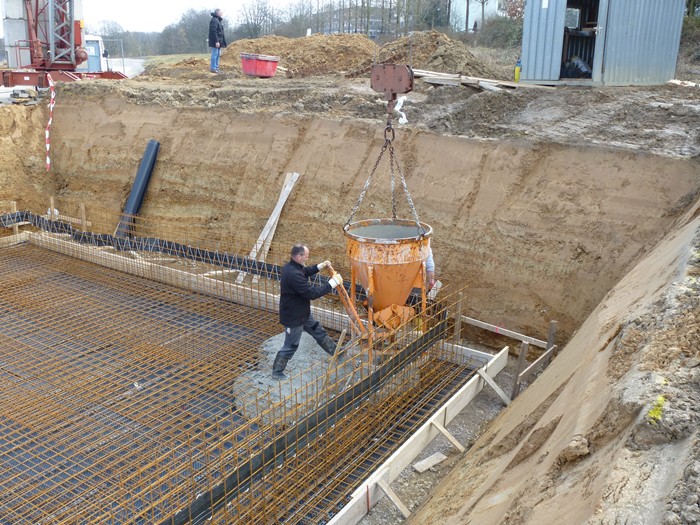

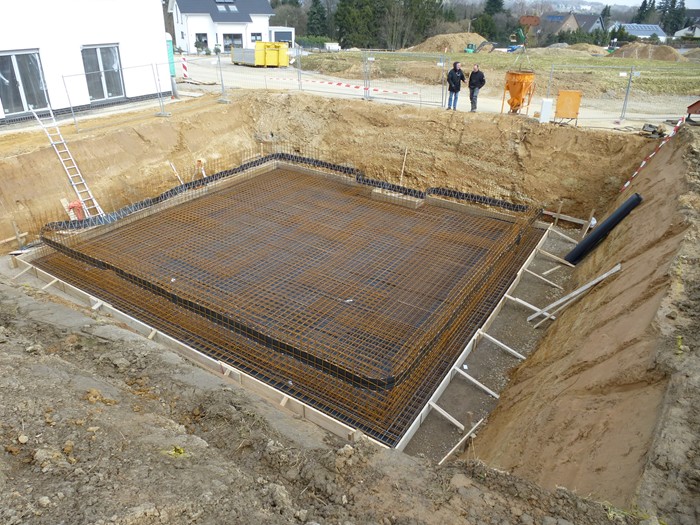

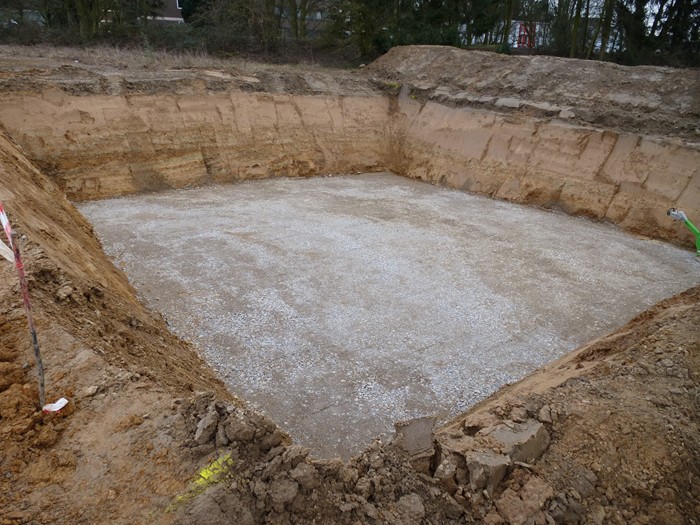

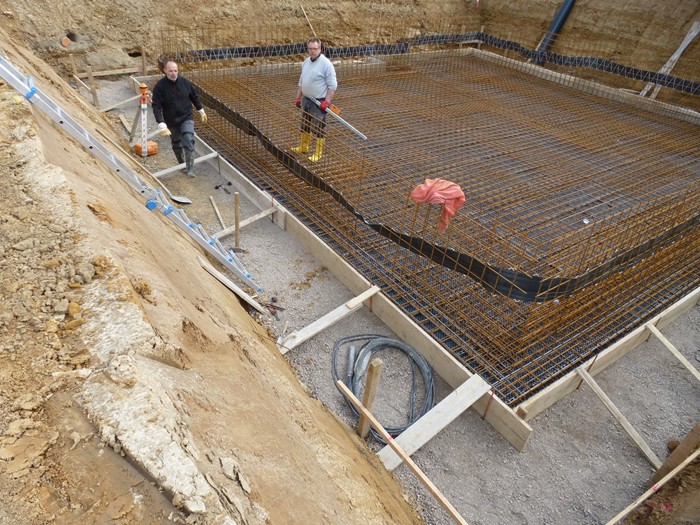

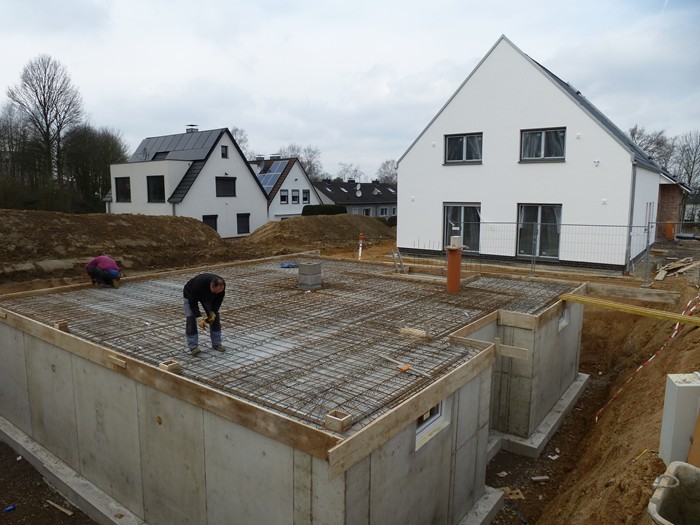

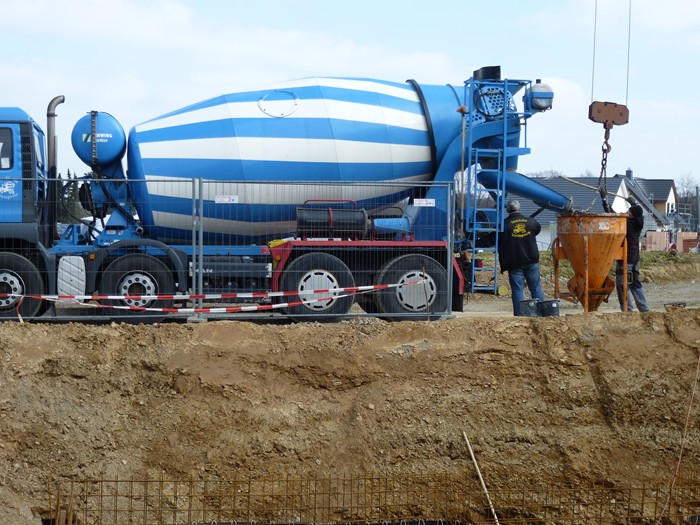

Bodenplatte wird betoniert. 13.03.2015

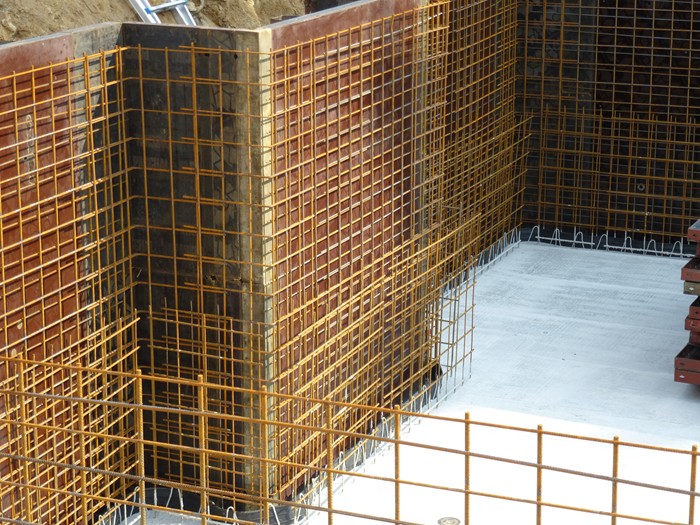

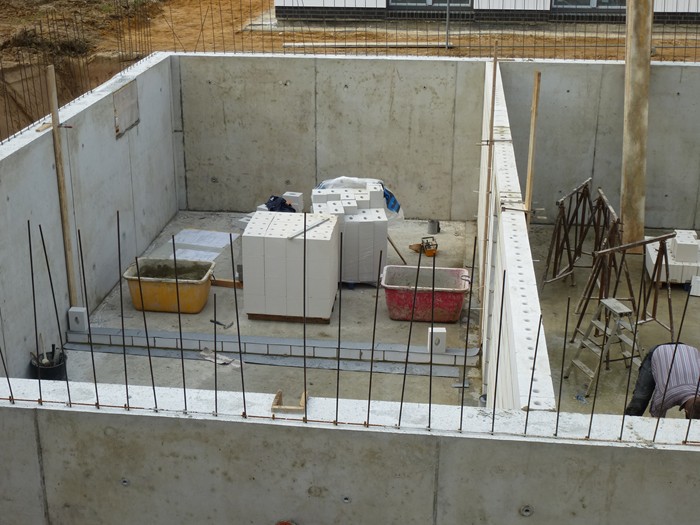

Wände der "Weißen Wanne" wurden erstellt. 19.03.2015

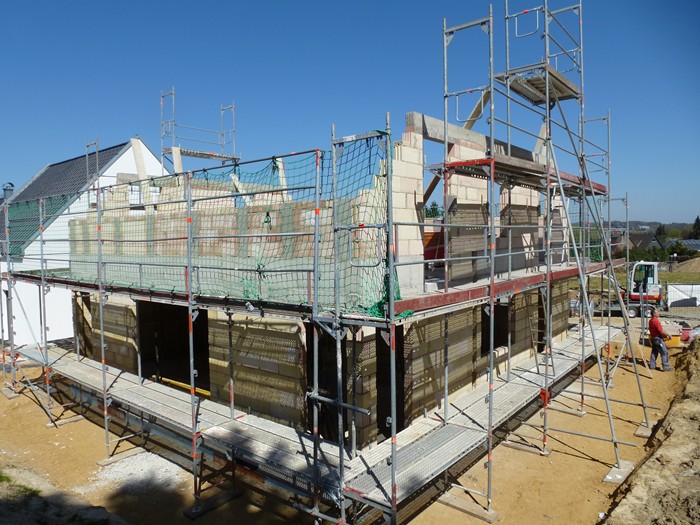

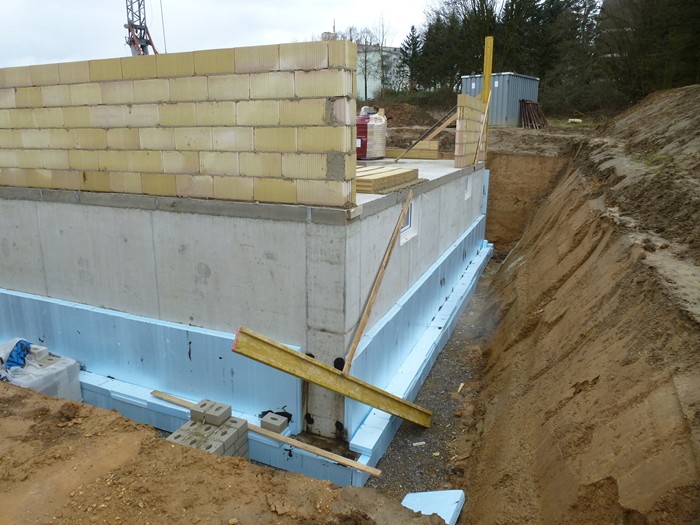

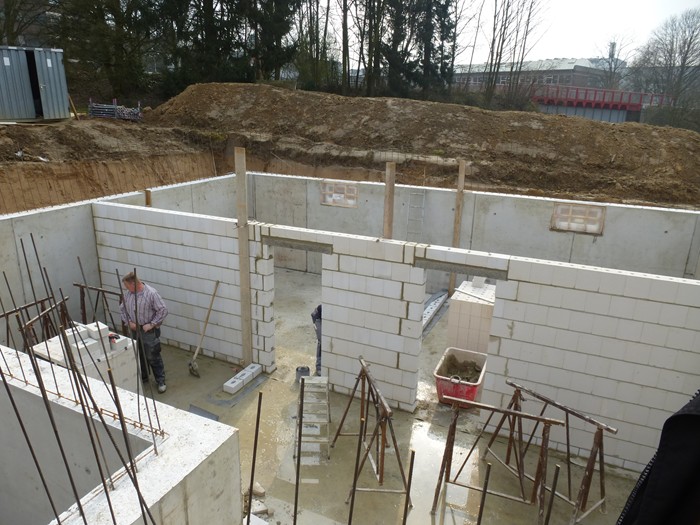

Kellerinnenwände werden erstellt. 24.03.2015

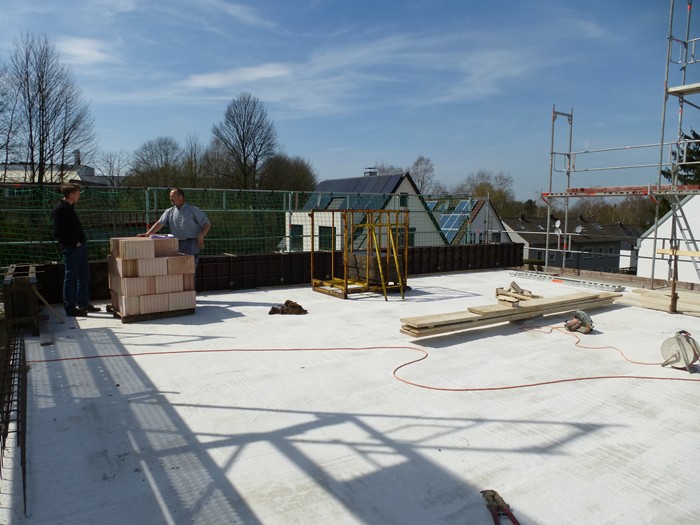

Heute wird die Kellerdecke betoniert. 26.03.2015
Sturmtief Mike und Niklas verhindern weitere Arbeiten. 31.03.2015

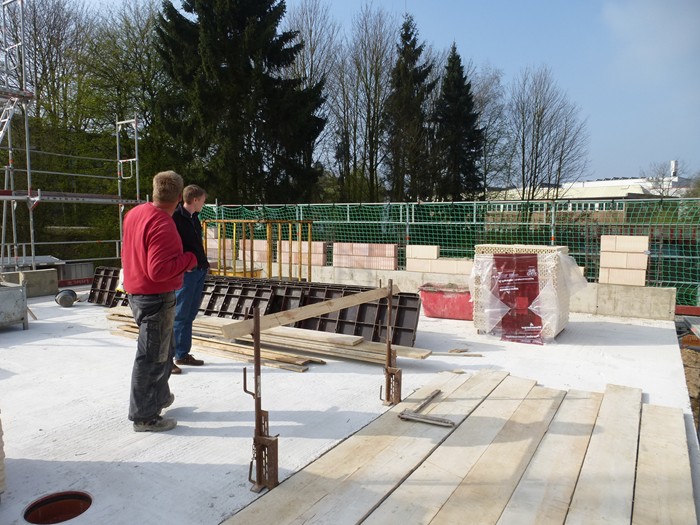

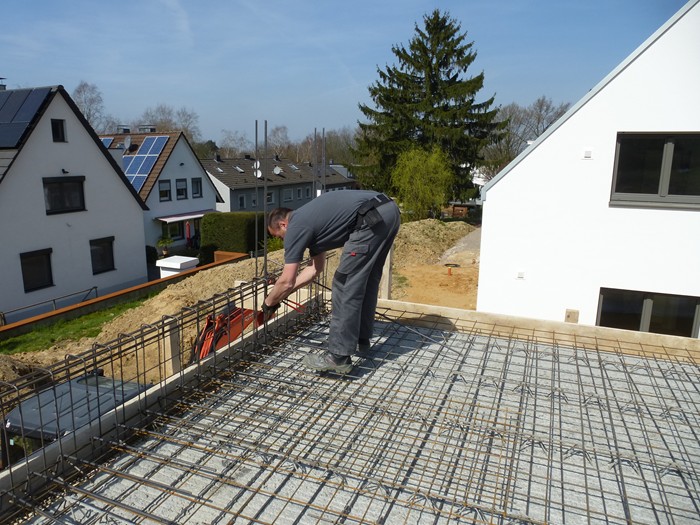

Erdgeschossdecke wird betoniert. 10.04.2013

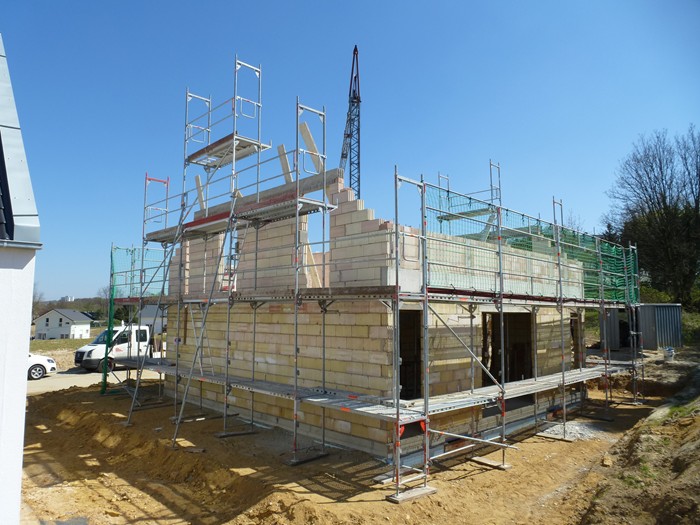

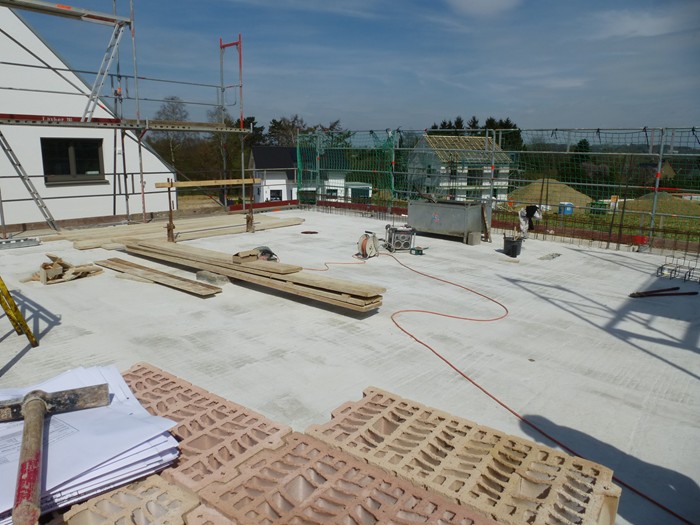

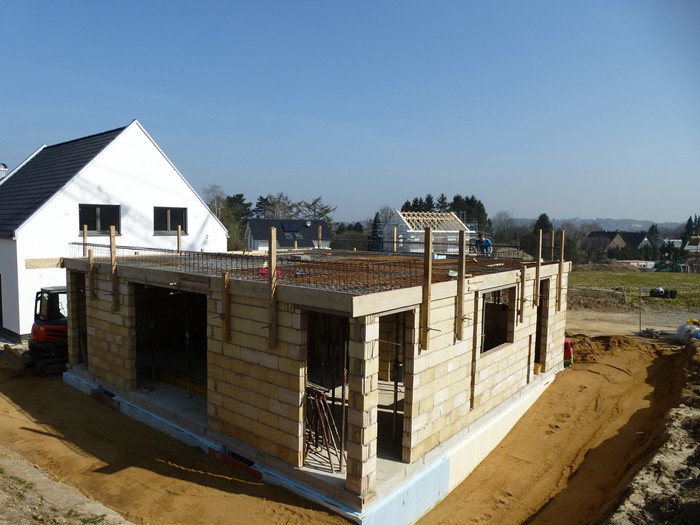

Dachgeschoß wird erstellt. 14.04.2015

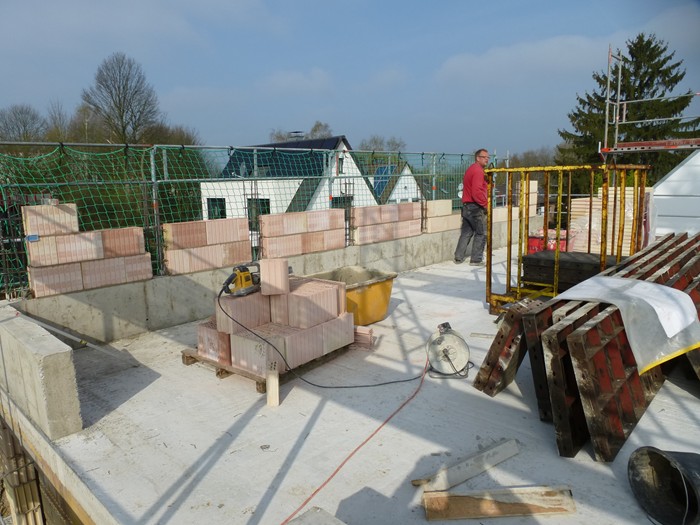

Überzüge im Dachgeschoss betoniert, Mauerwerk begonnen. 16.04.2015
Richtfertig. 20.04.2015

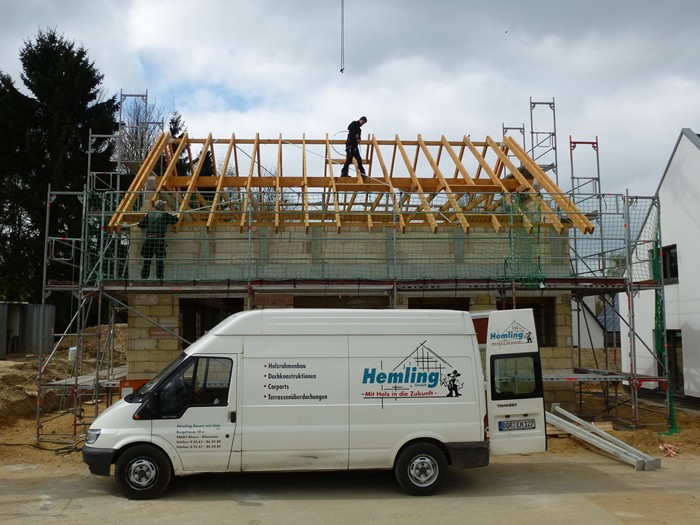

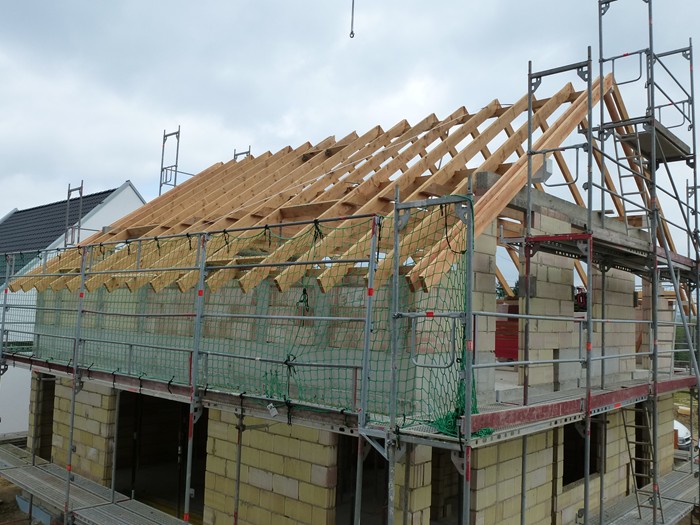

Dachstuhl gestellt. 22.04.2015
Jetzt ist das Haus erst einmal vor Regenfällen geschützt. 28.04.2015

Fenster werden eingebaut. 04.05.2015
Fenstereinbau. 05.05.2015

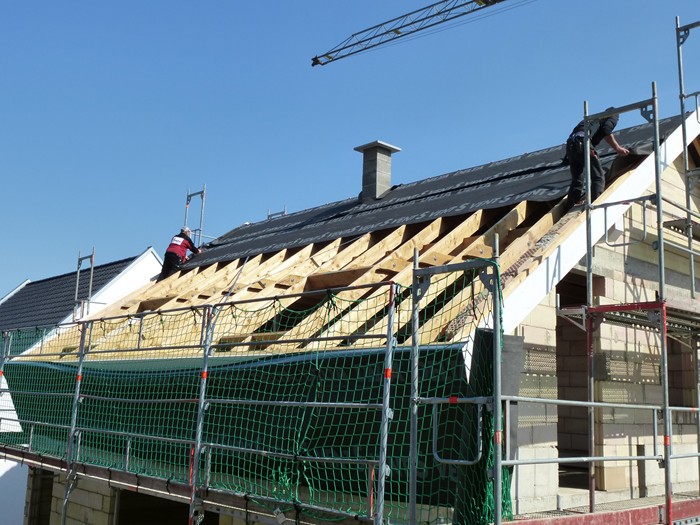

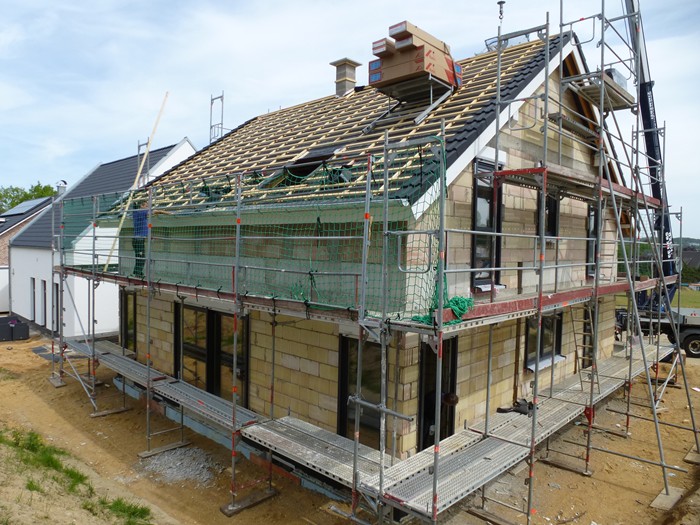

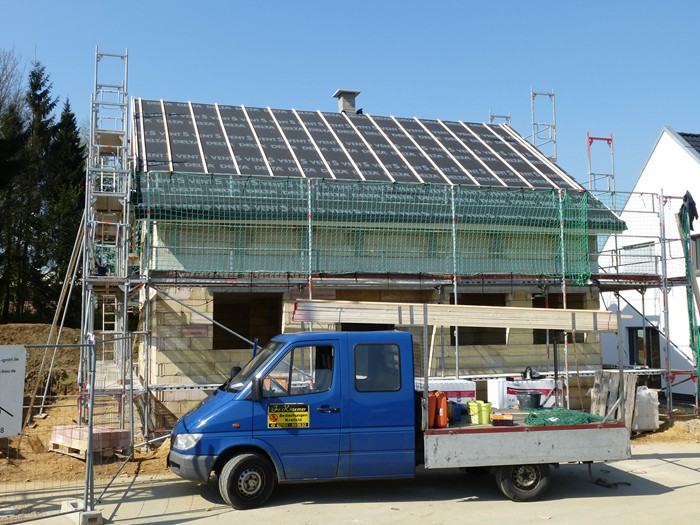

Dacheindeckung erfolgt. 11.05.2015

Innenausbau abgeschlossen, Installationsarbeiten begonnen. 02.06.2015

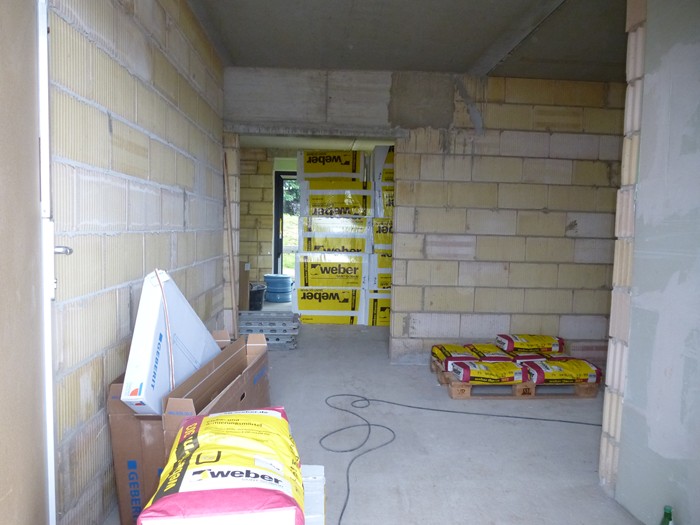

Das Material für den Außenputz wurde angeliefert. 03.06.2015

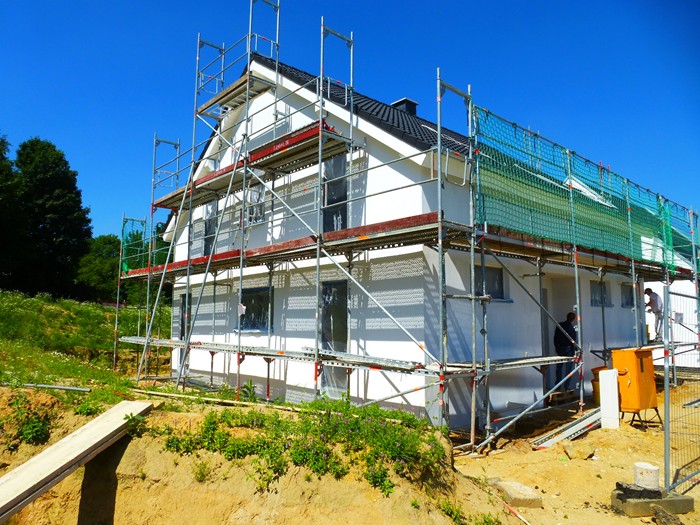

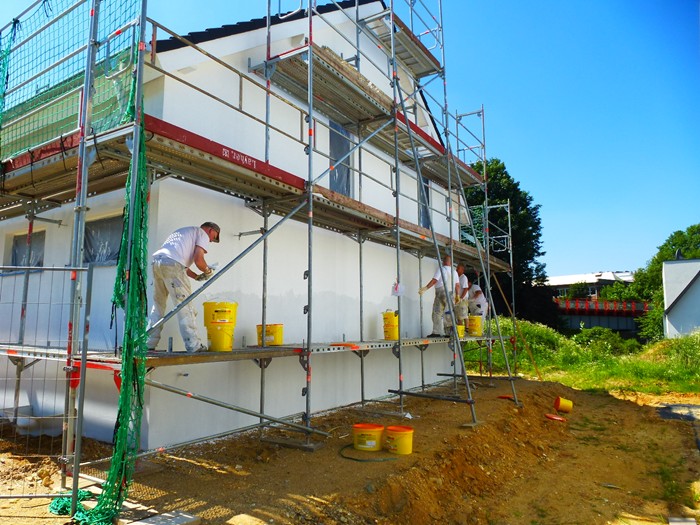

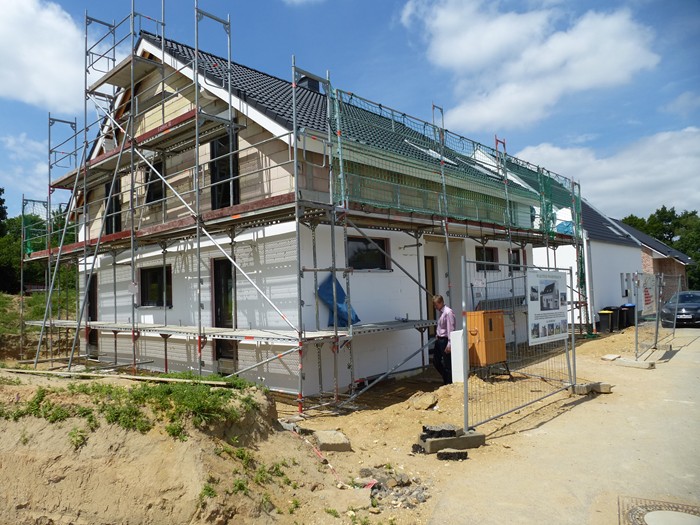

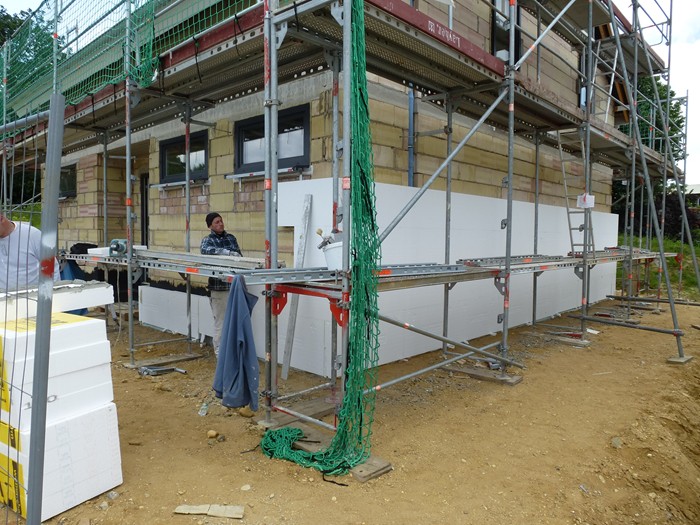

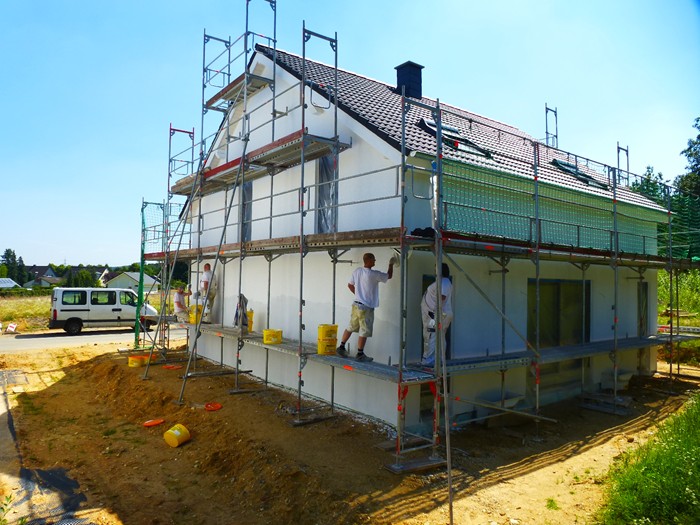

Außenputz begonnen, Installationsarbeiten weitergeführt. 09.06.2015

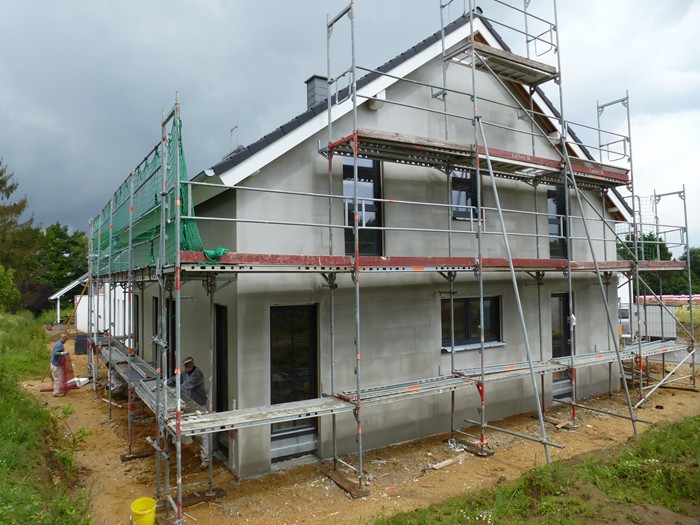

Außenputz wird weitergeführt. 15.06.2015
Grundputz mit Bewehrung aufgetragen. 23.06.2015
Oberputz wird aufgetragen. 30.06.2015

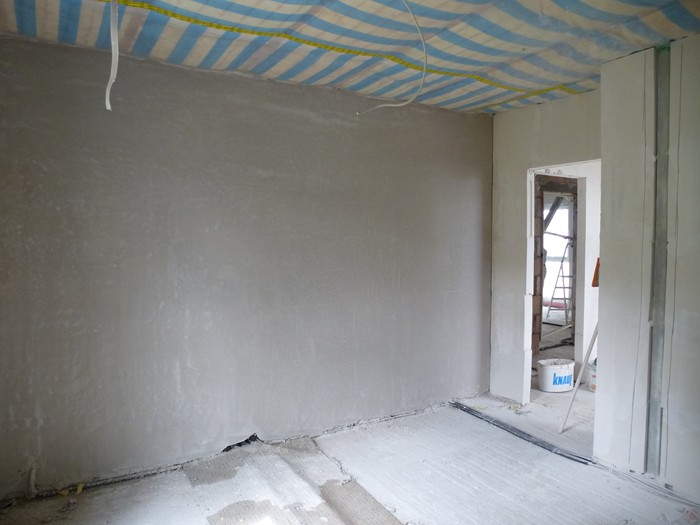

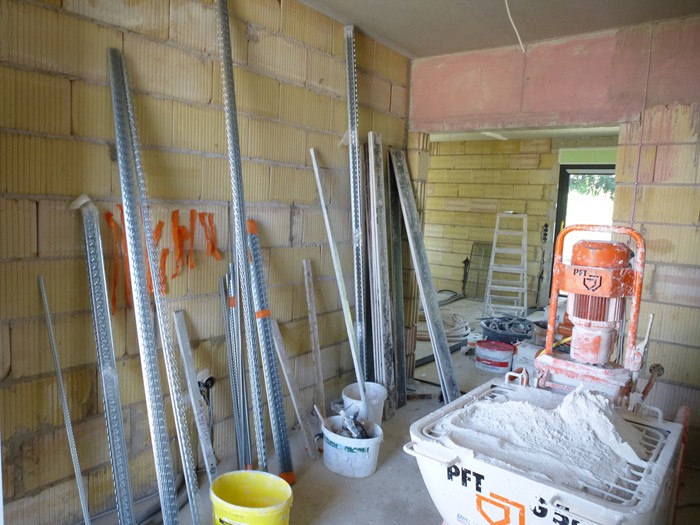

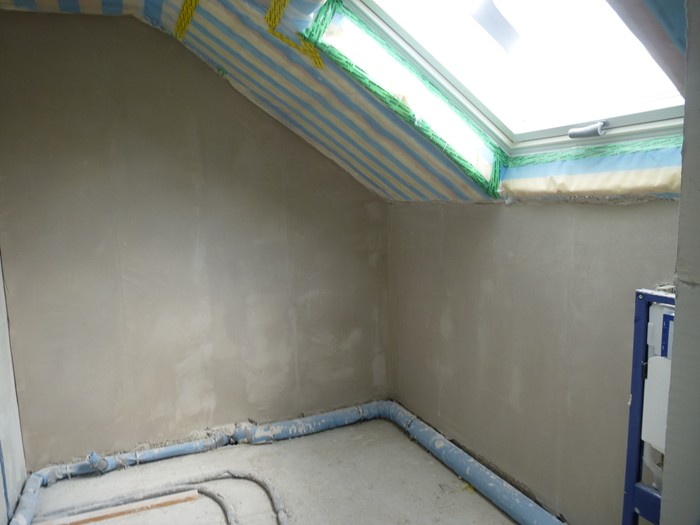

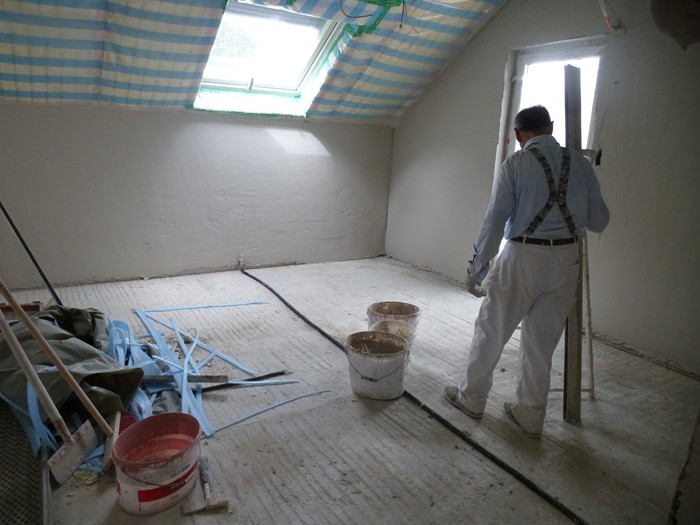

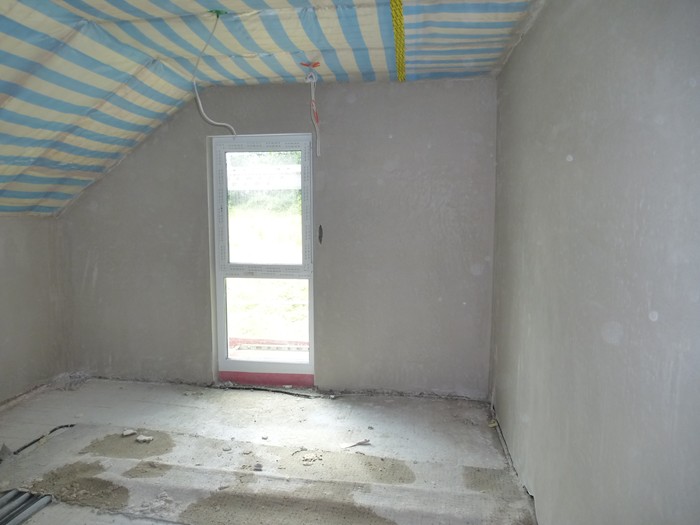

Innenputzarbeiten begonnen. 06.07.2015
Innenputz im Dachgeschoss fertig gestellt. 08.07.2015
Eine Nachricht vom Bauherrn. 13.07.2015
Hallo Herr Walter, sieht toll aus !!!

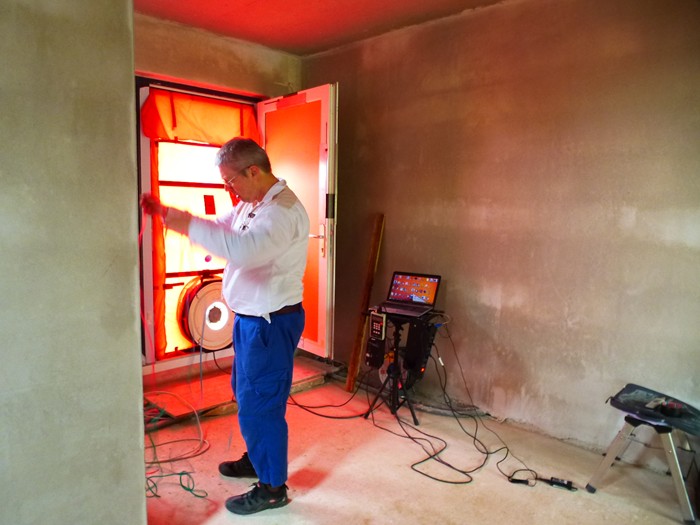

Blower Door Test durchgeführt. 21.07.2015

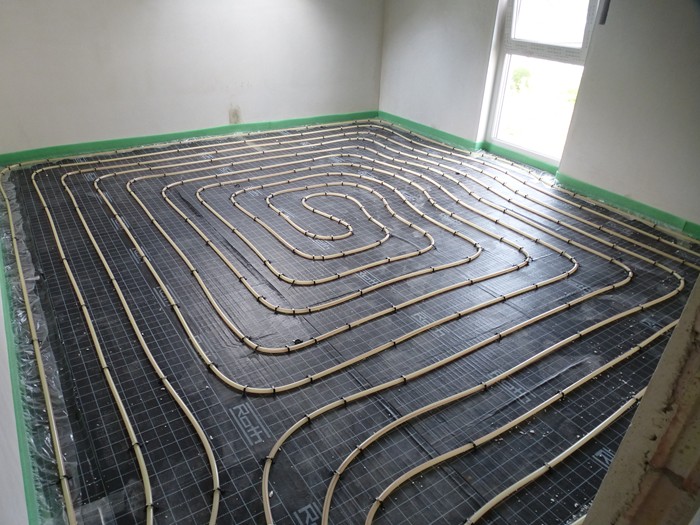

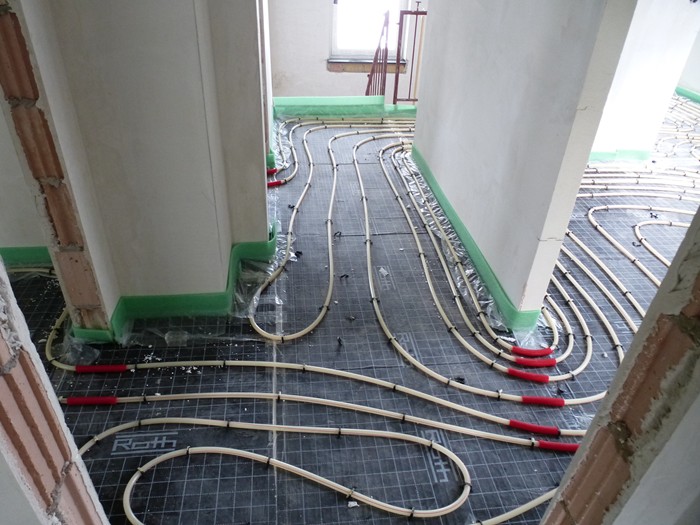

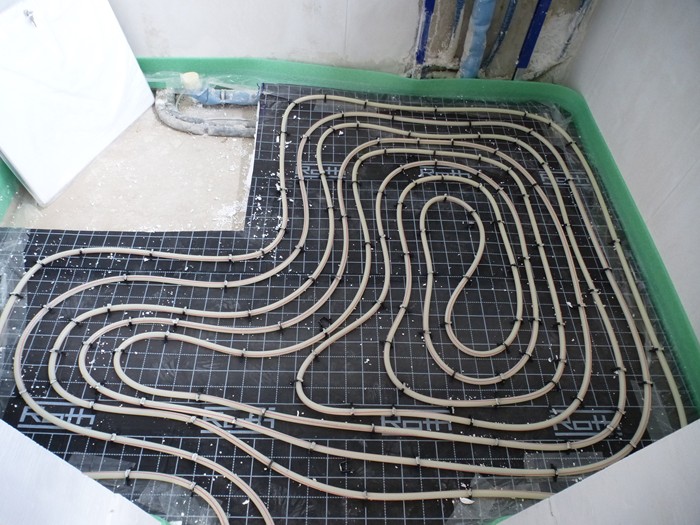

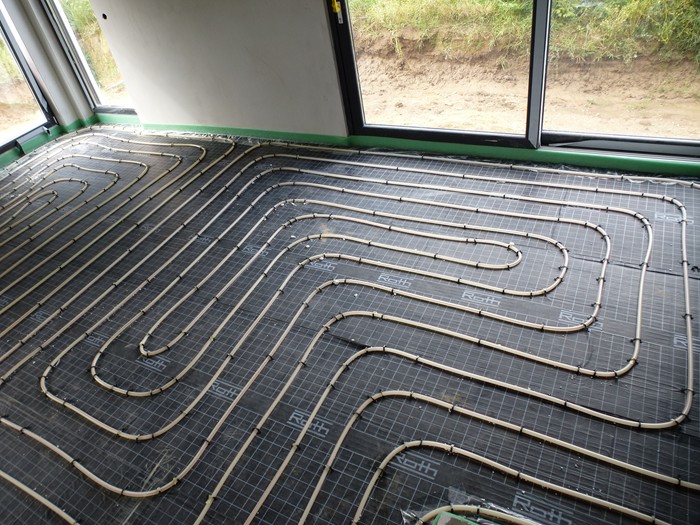

Fußbodenheizung in Eigenleistung verlegt. 14.08.2015

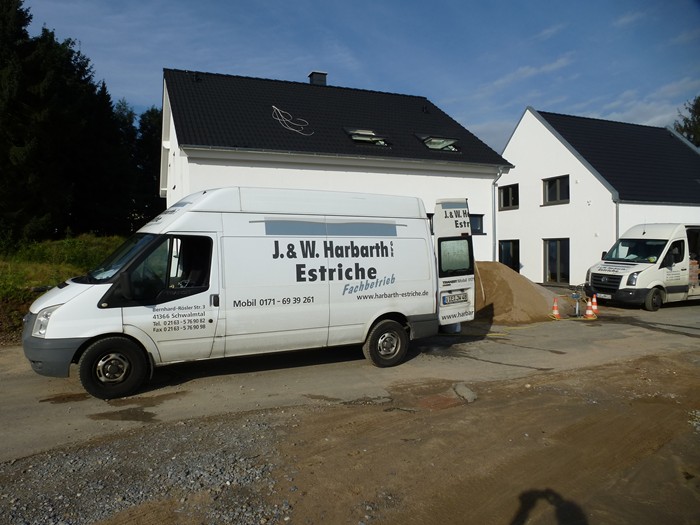

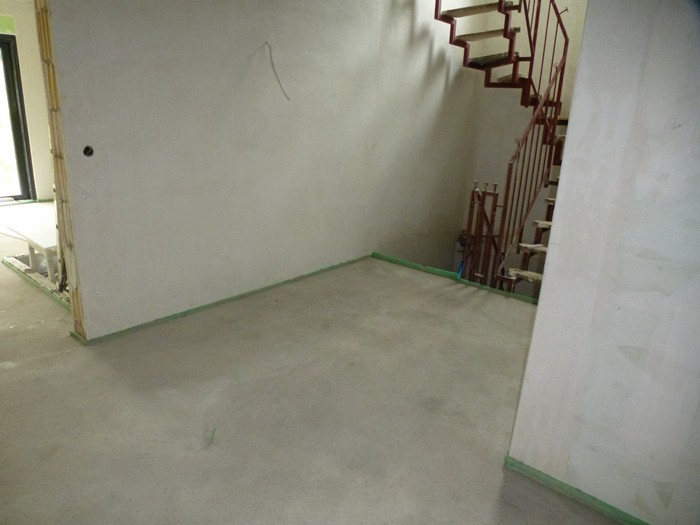

Estricharbeiten begonnen. 19.08.2015

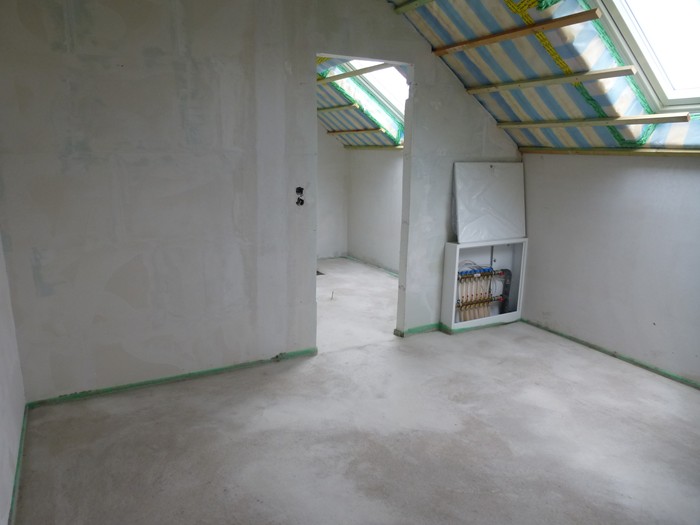

Estricharbeiten abgeschlossen. 24.08.2015

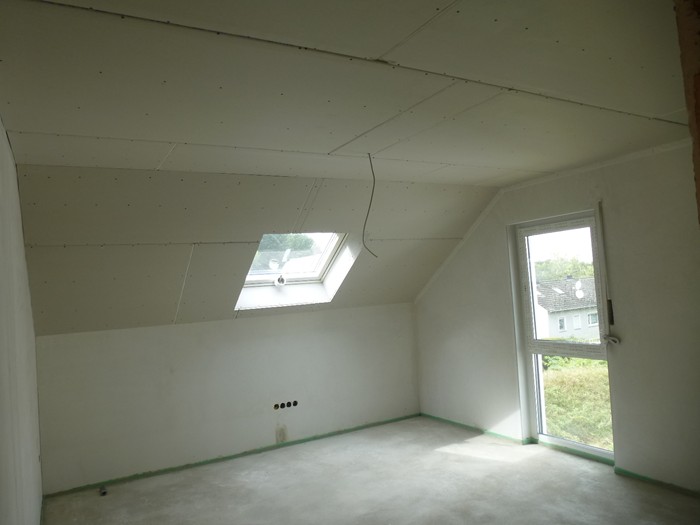

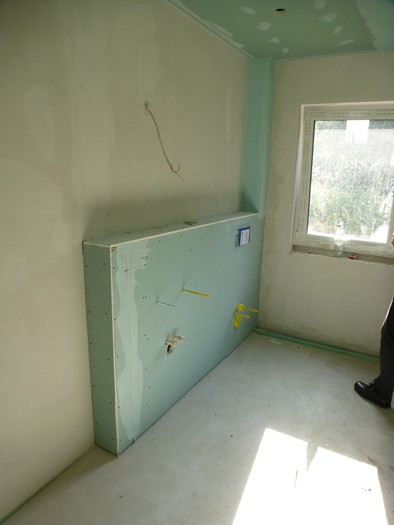

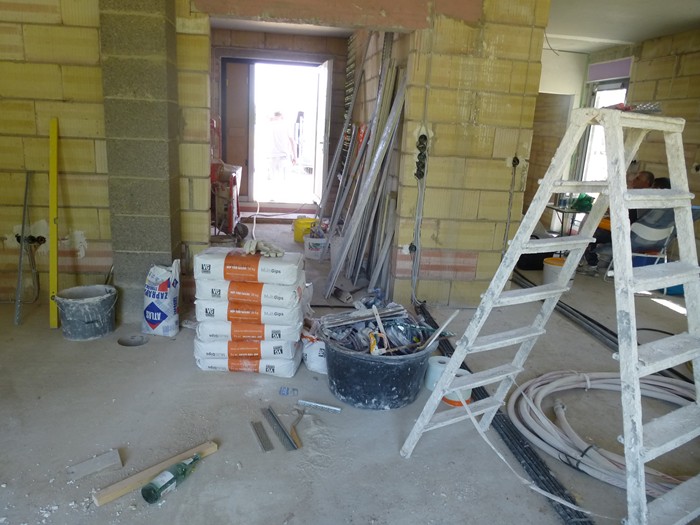

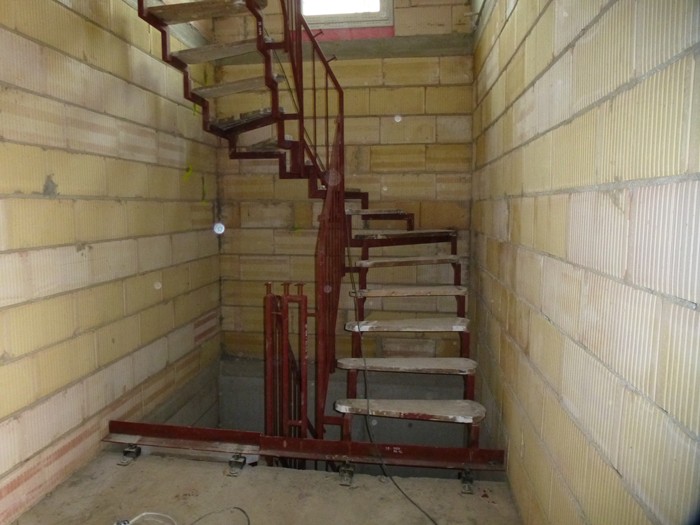

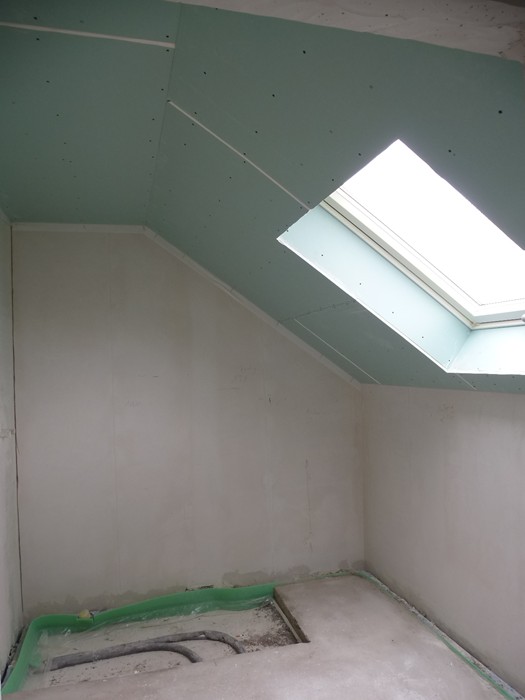

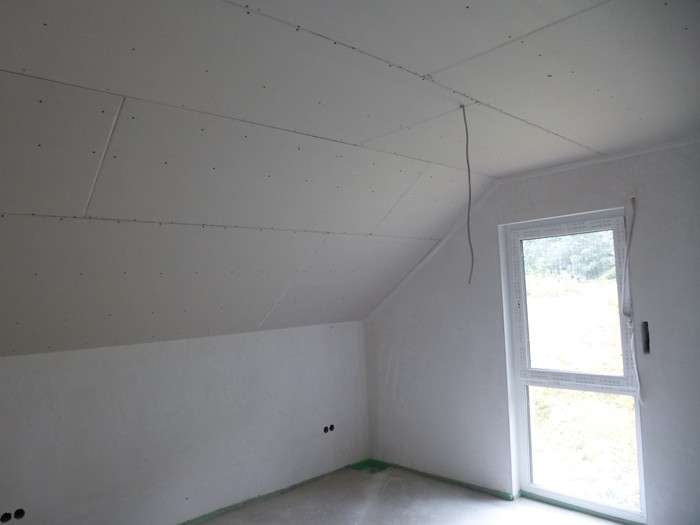

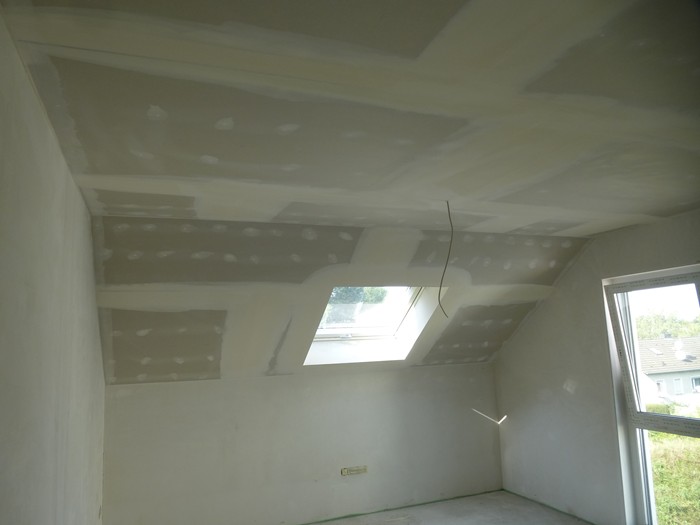

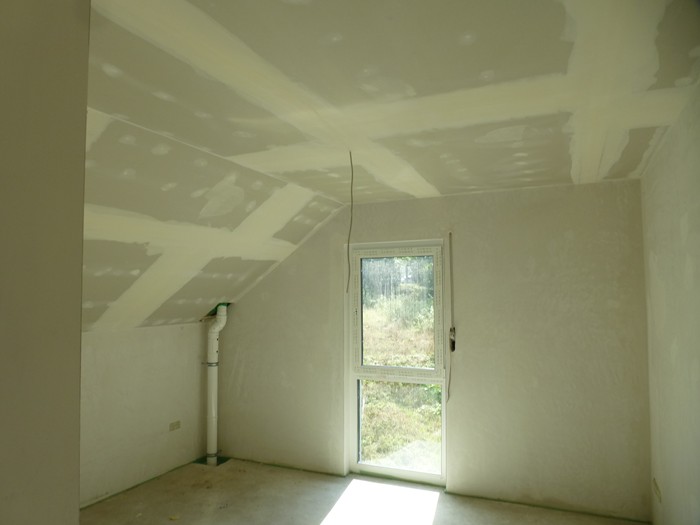

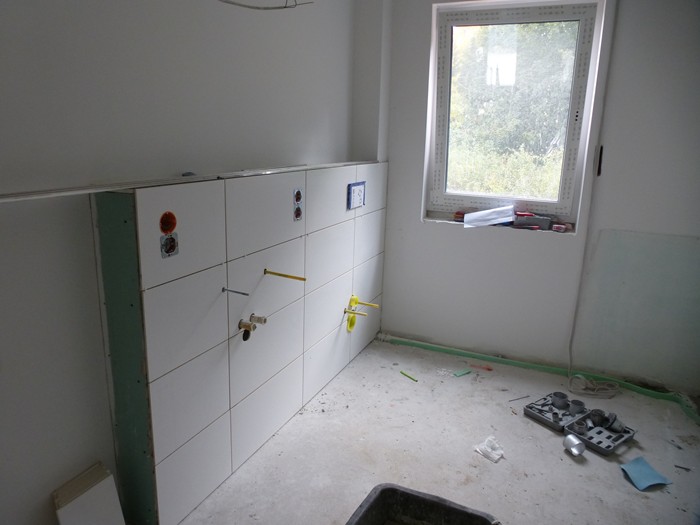

Gipskartonarbeiten ausgeführt. 09.09.2015
Trockenbau abgeschlossen. 18.08.2015

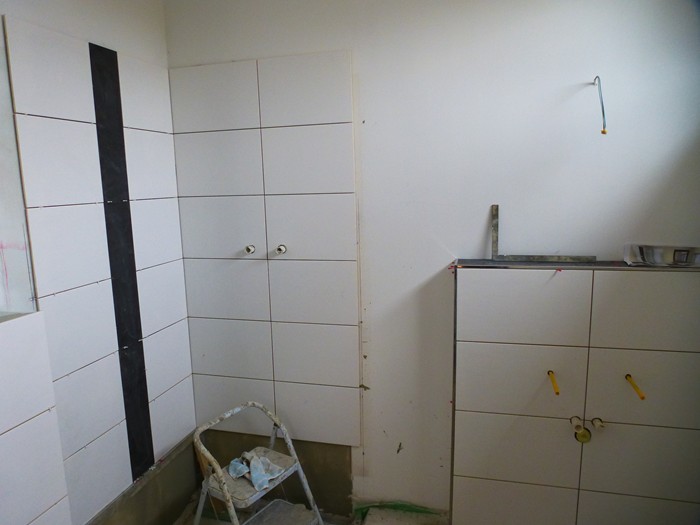

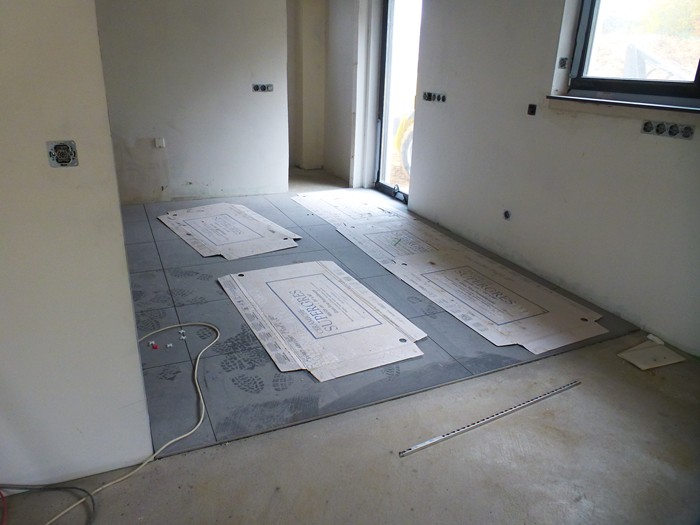

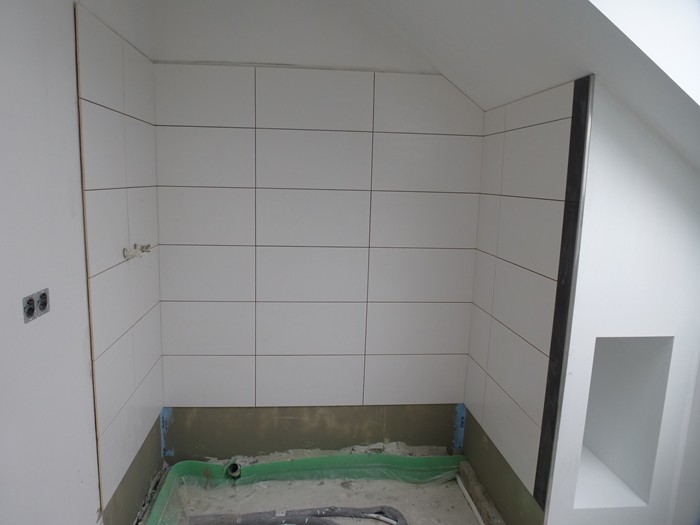

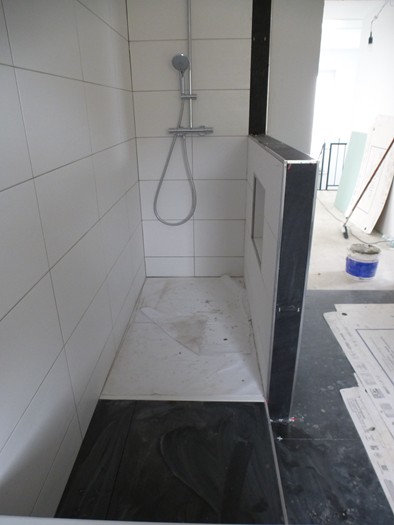

Fliesen werden verlegt. 21.10.2015

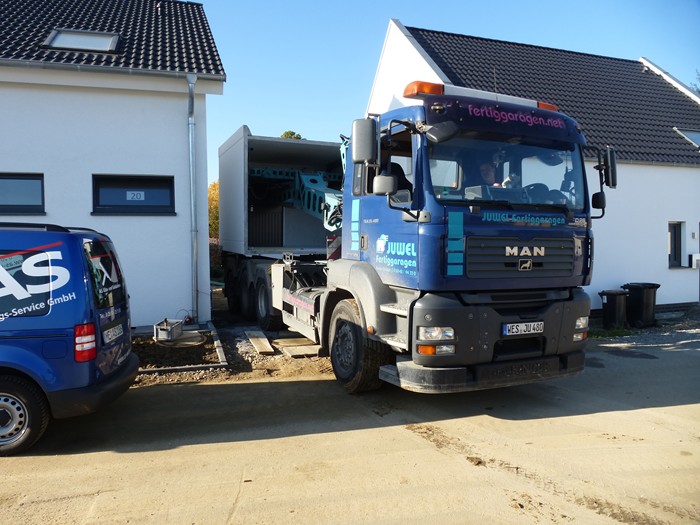

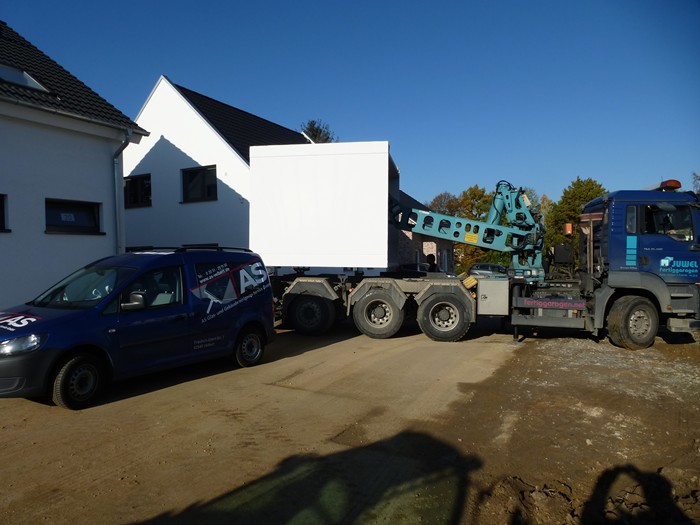

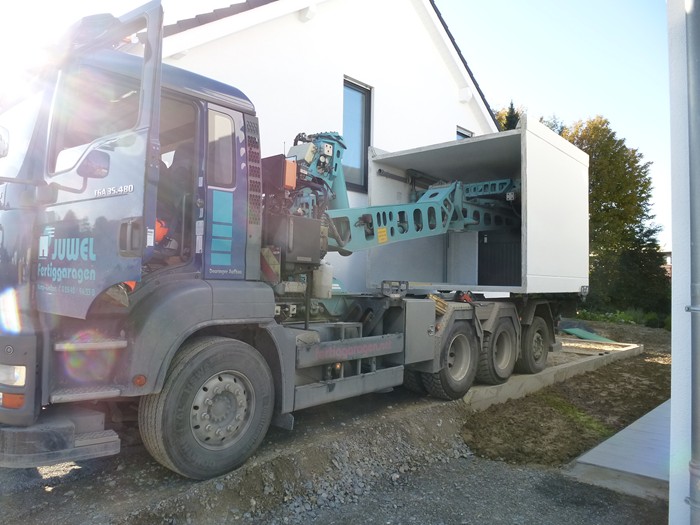

Garage wird aufgestellt. 27.10.2015

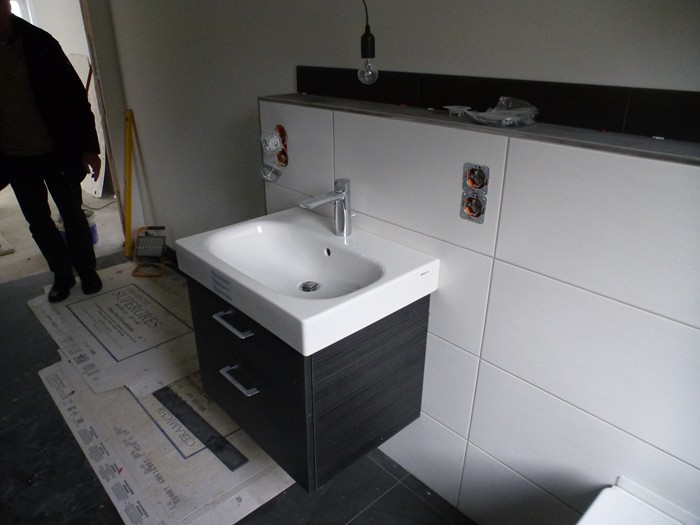

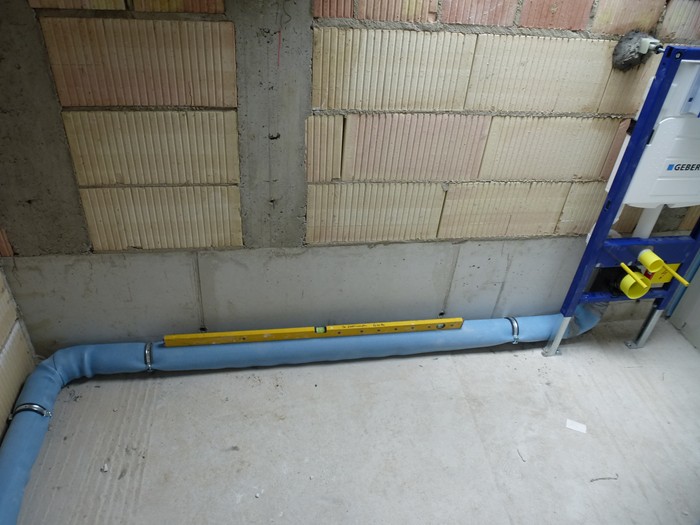

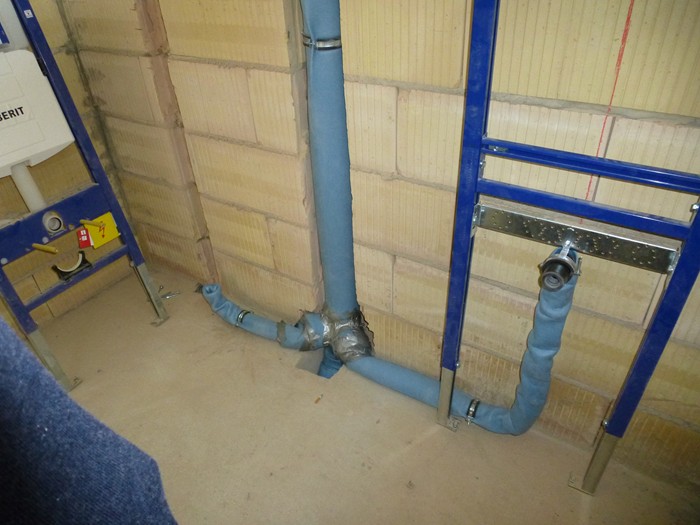

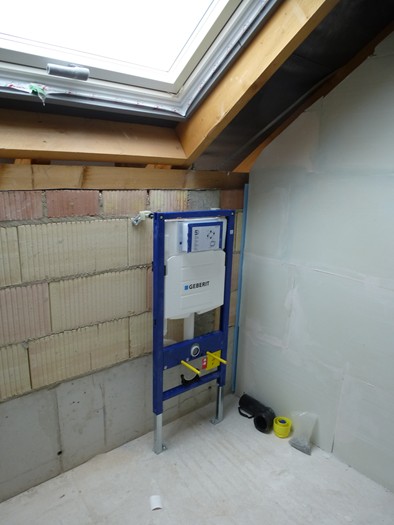

Feininstallationen werden ausgeführt. 09.11.2015

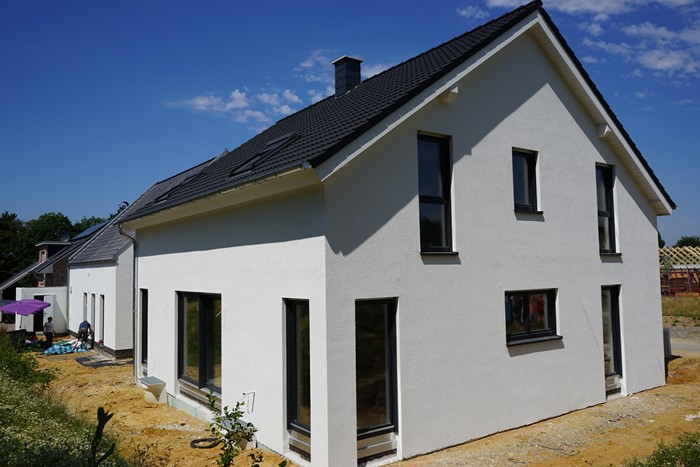

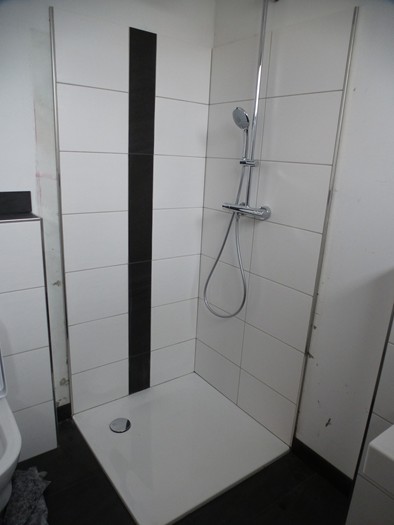

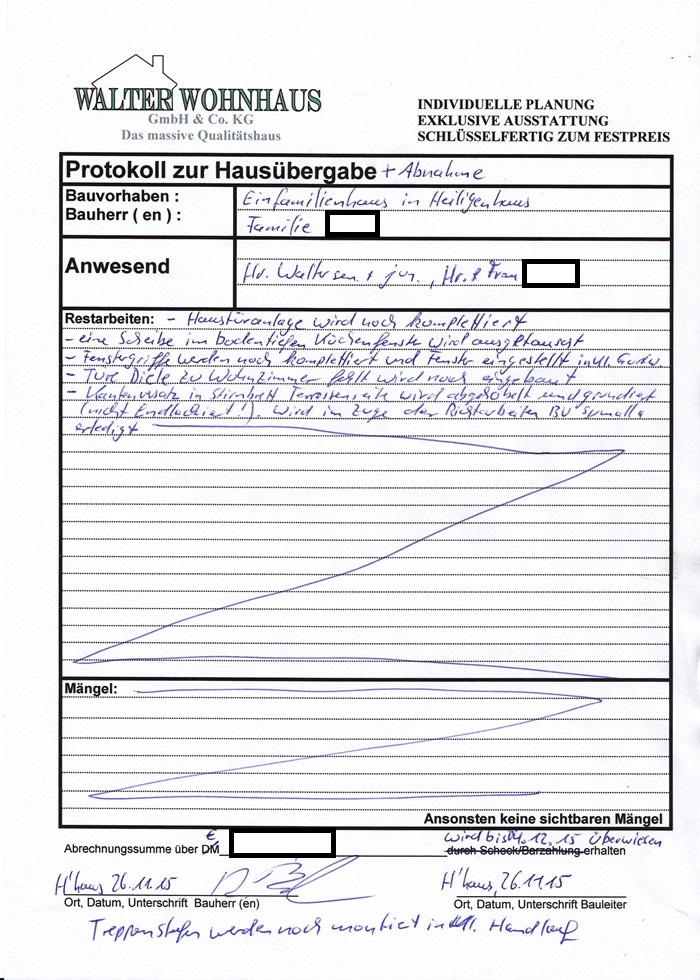

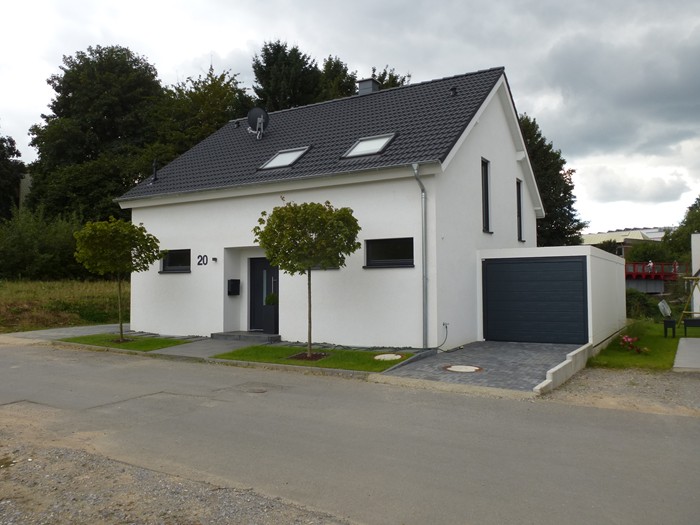

Abnahme und Hausübergabe erfolgt. 26.11.2015
