Haus Panoramagarten 2
Das Bauschild steht. 19.02.2015
Nach langer Genehmigungsphase kann es jetzt losgehen.

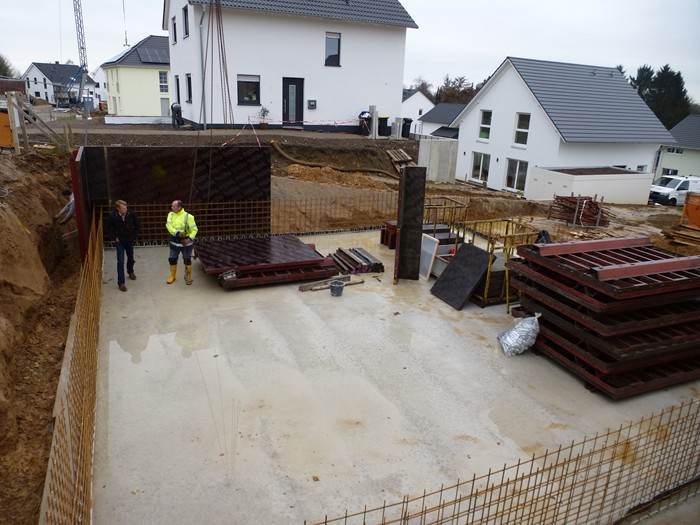

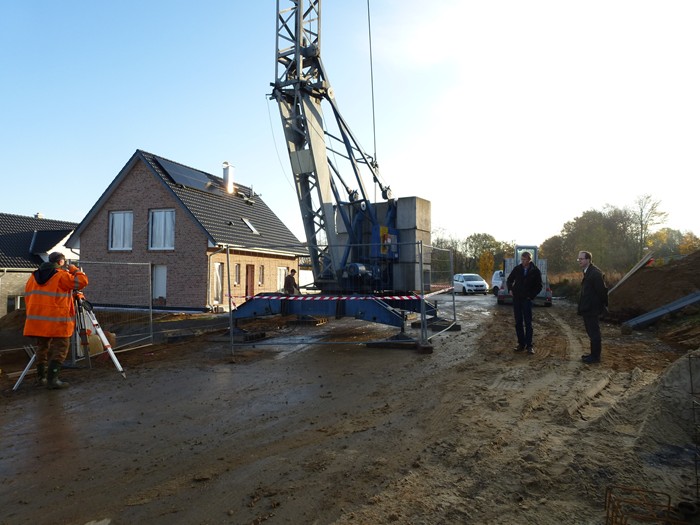

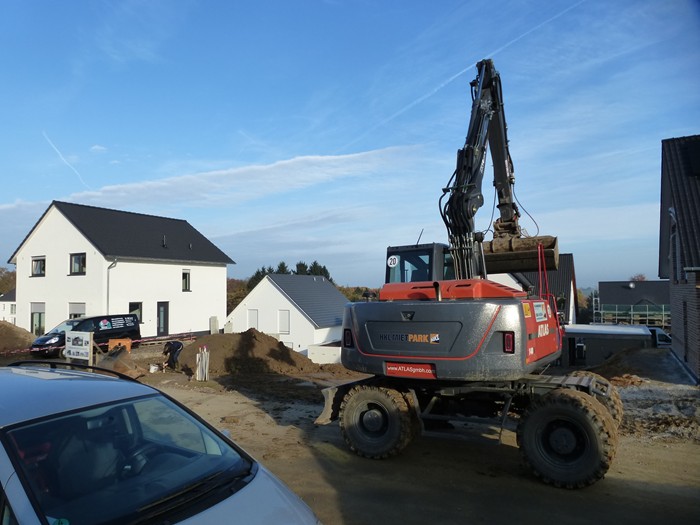

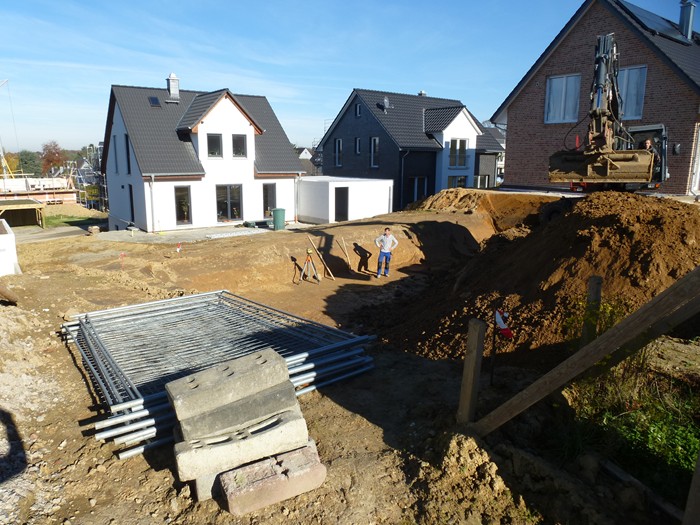

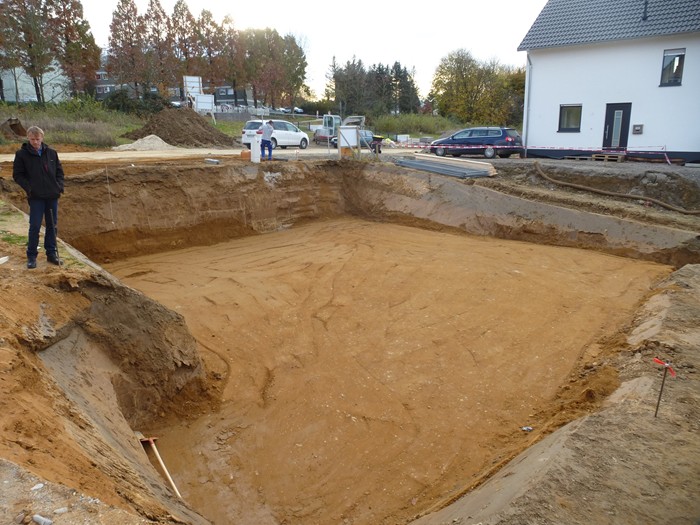

Der Baukran wurde gestellt, Feinabsteckung durchgeführt. 05.11.2015

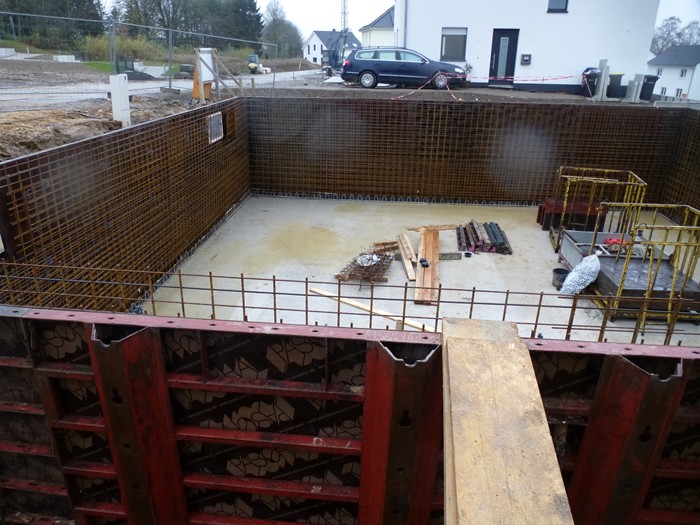

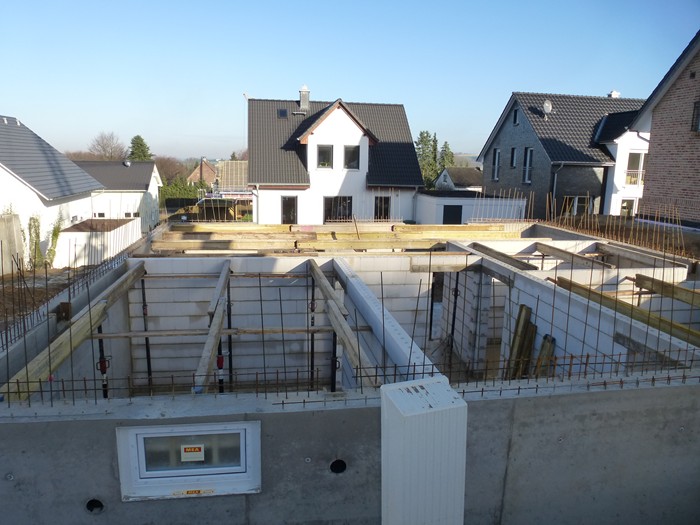

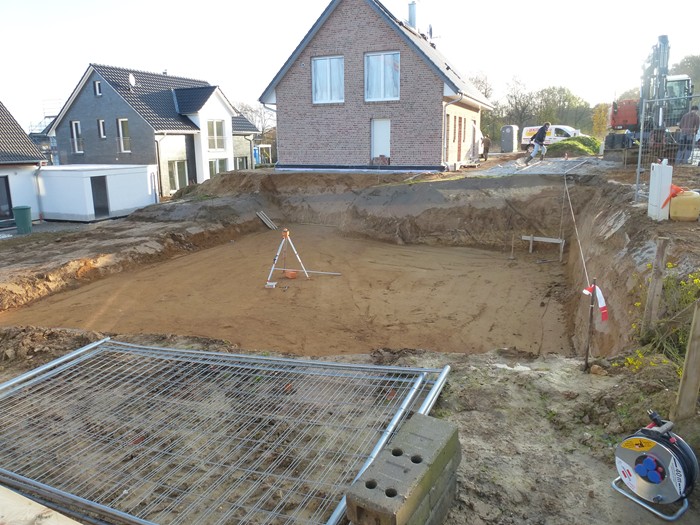

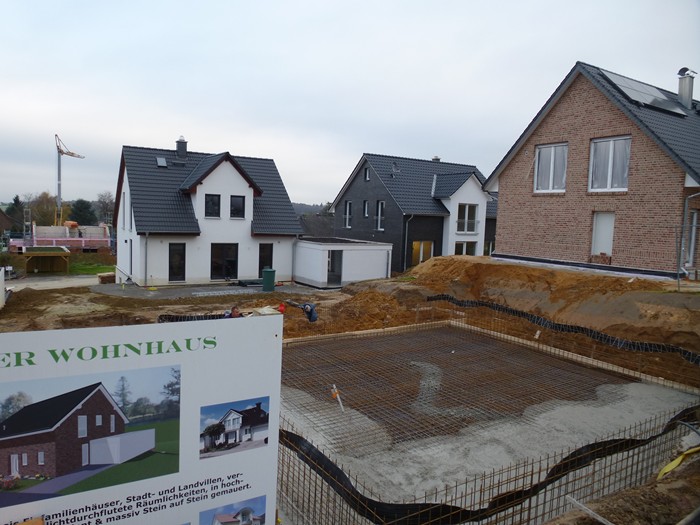

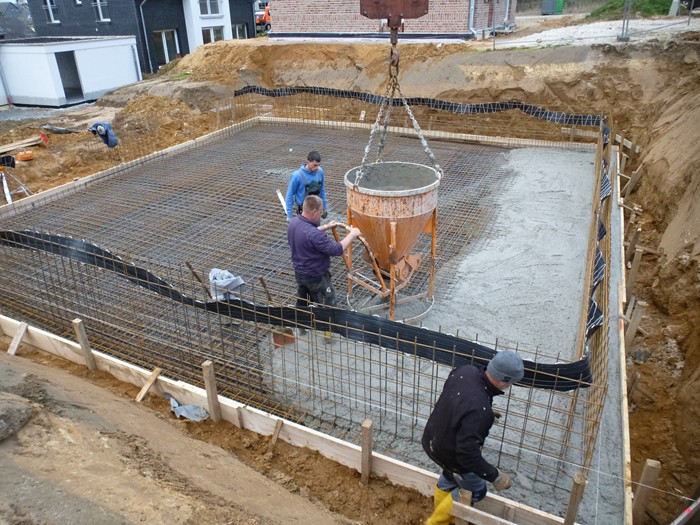

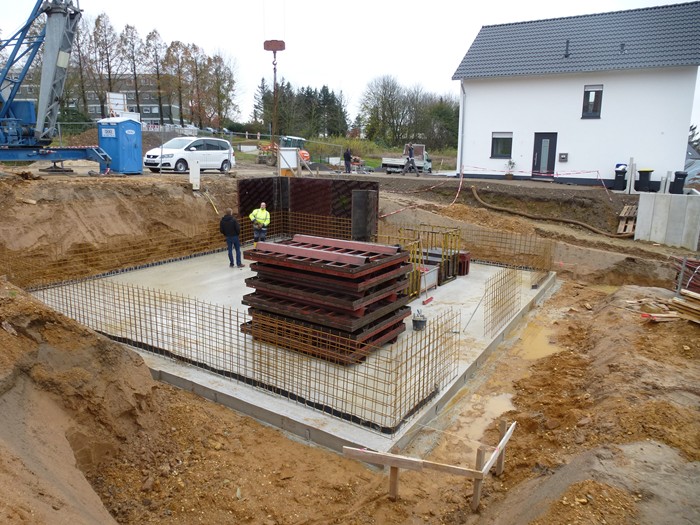

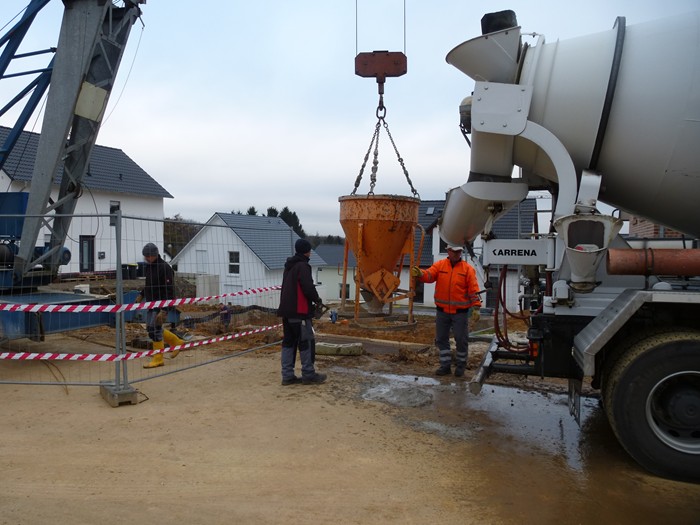

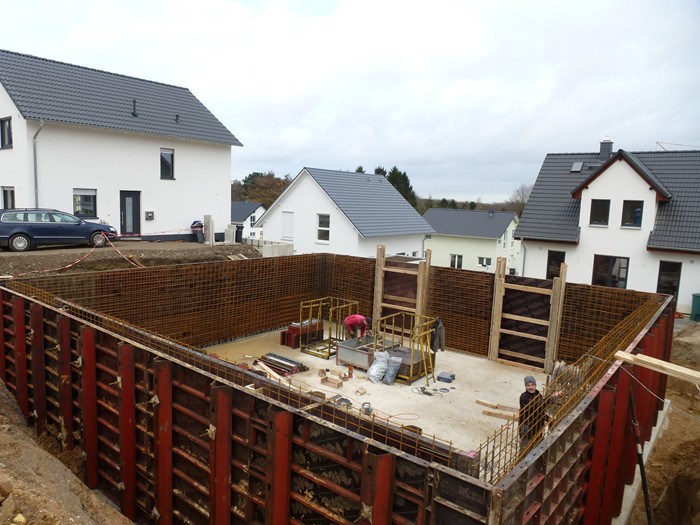

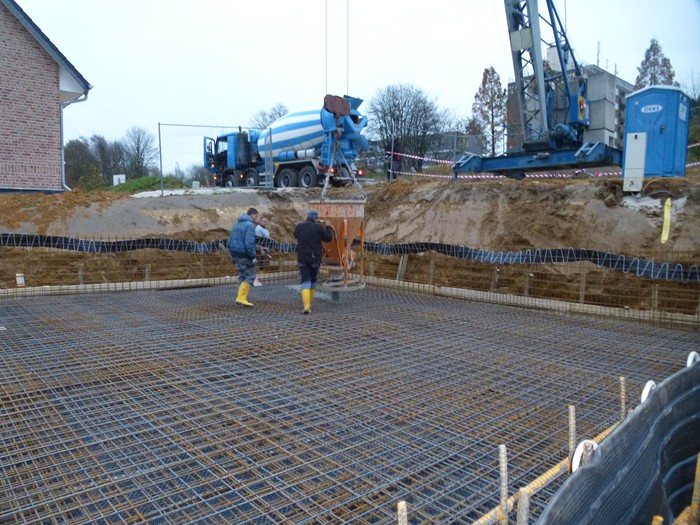

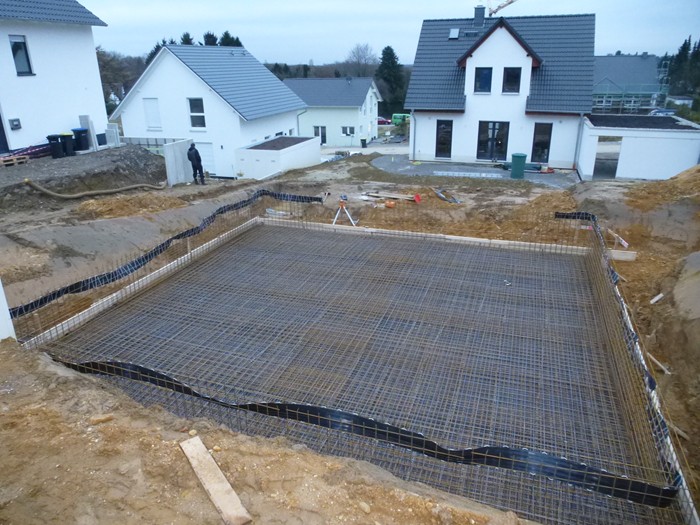

Bodenplatte wird betoniert. 10.11.2015

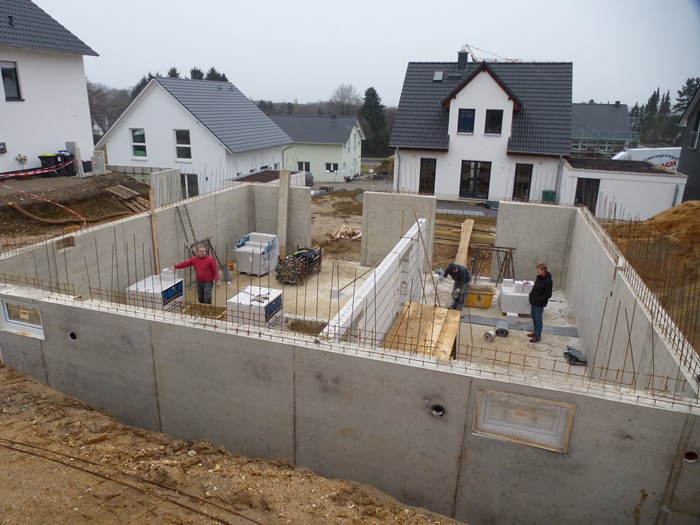

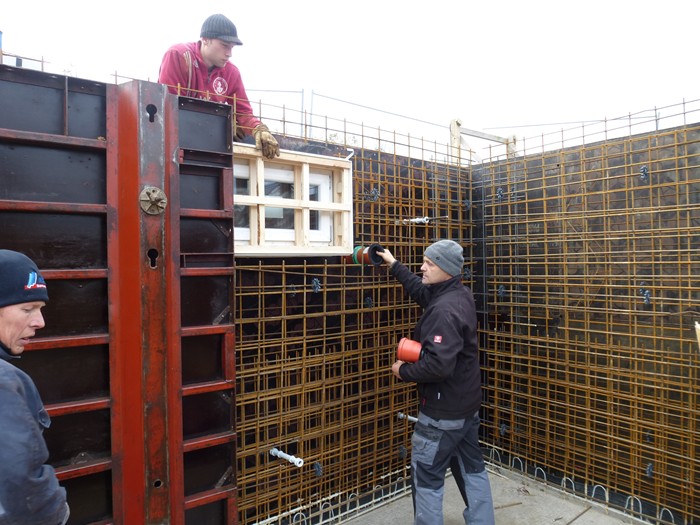

Wände der "Weißen Wanne" werden gestellt. 18.11.2015

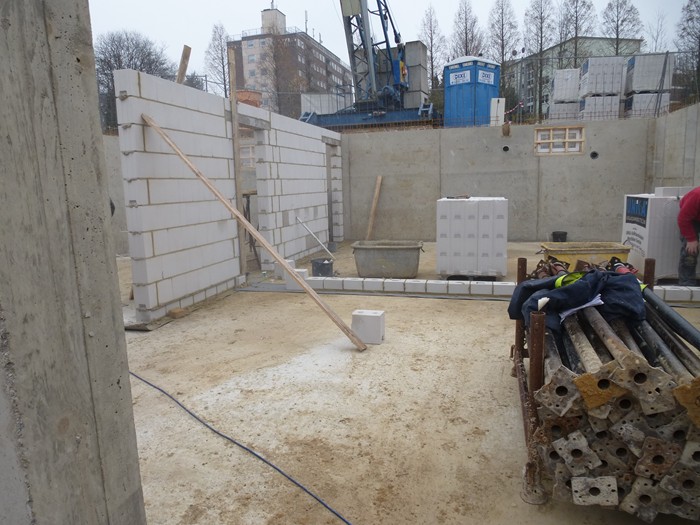

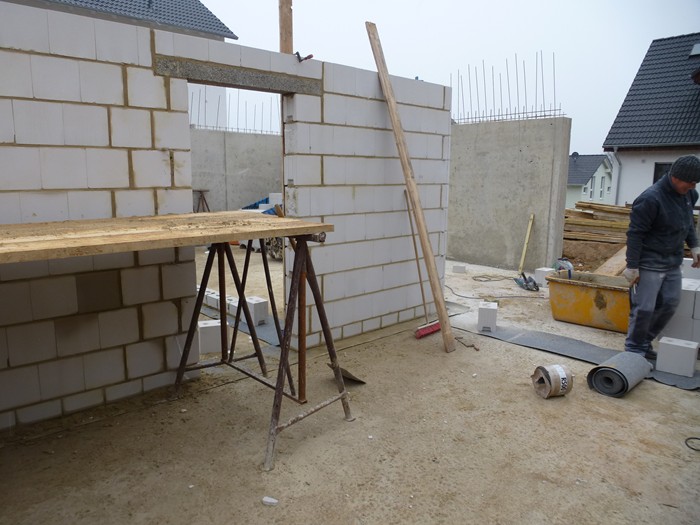

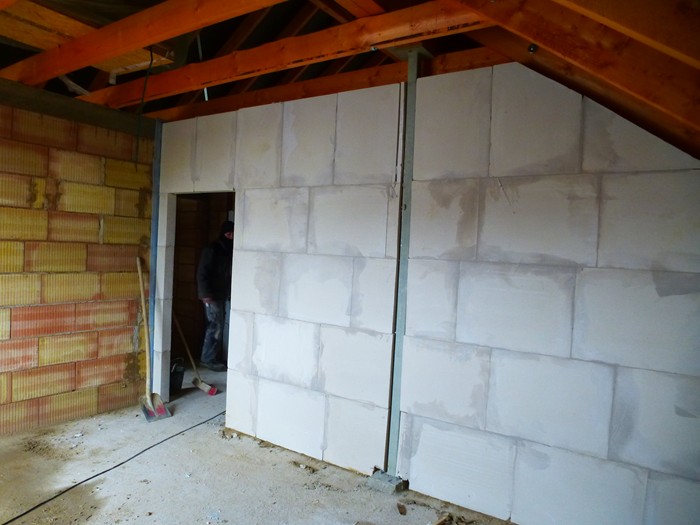

Kellerinnenwände werden gemauert. 24.11.2015
Kellerdecke kann erstellt werden. 26.11.2015

Kellerdecke betoniert, Erdgeschossmauerwerk wird gemauert. 08.12.2015

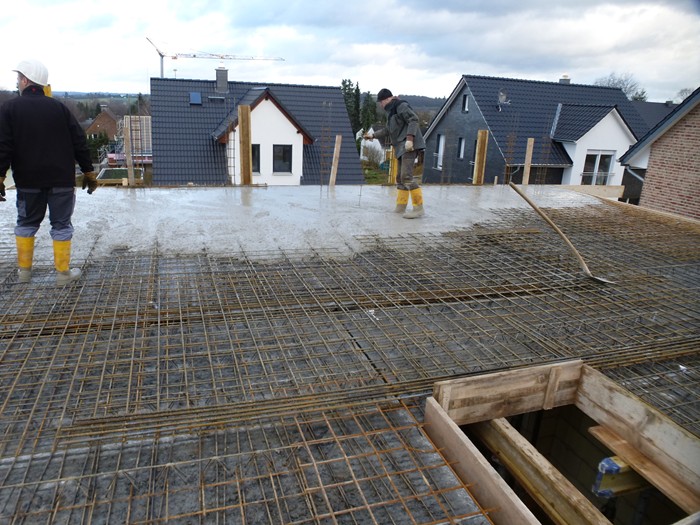

Erdgeschossdecke wird betoniert. 21.12.2015

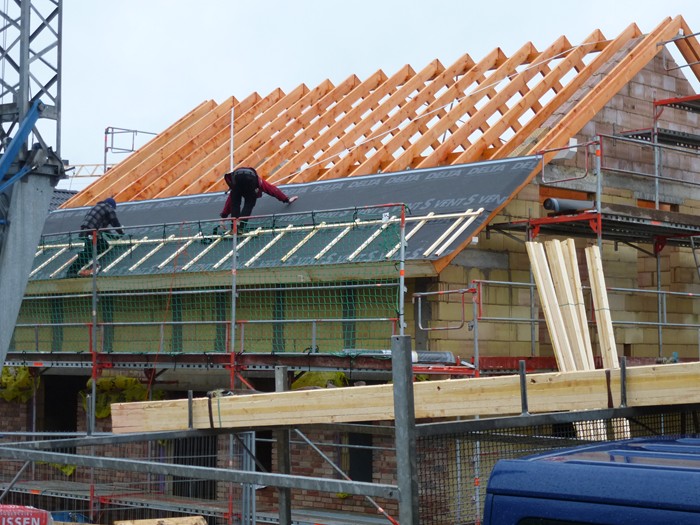

Jetzt kommt der Dachstuhl. 28.01.2016

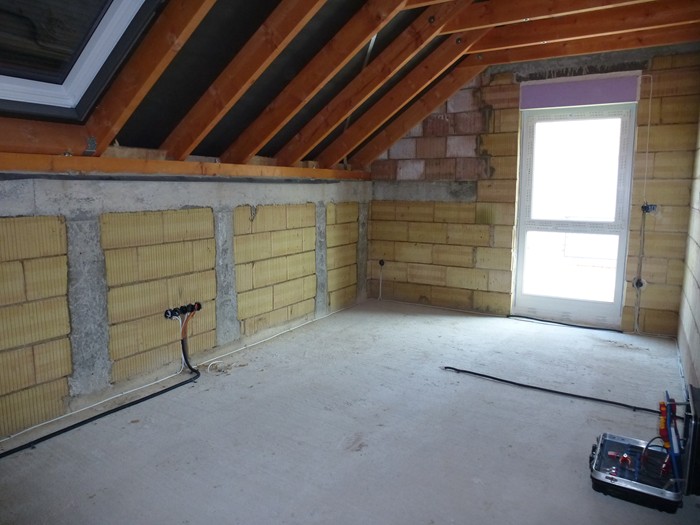

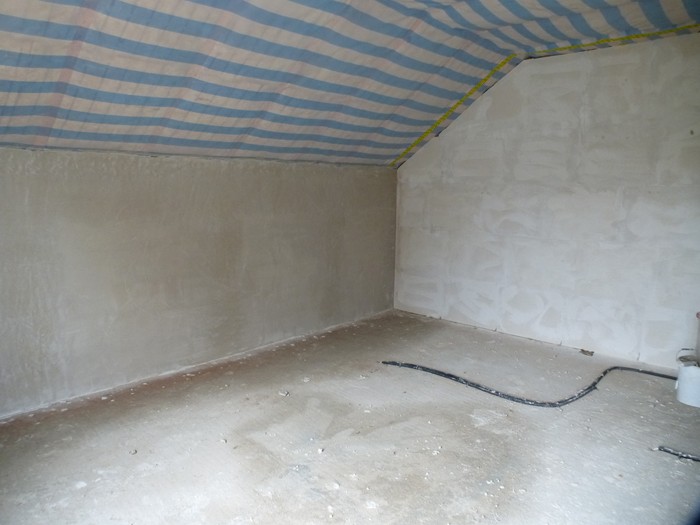

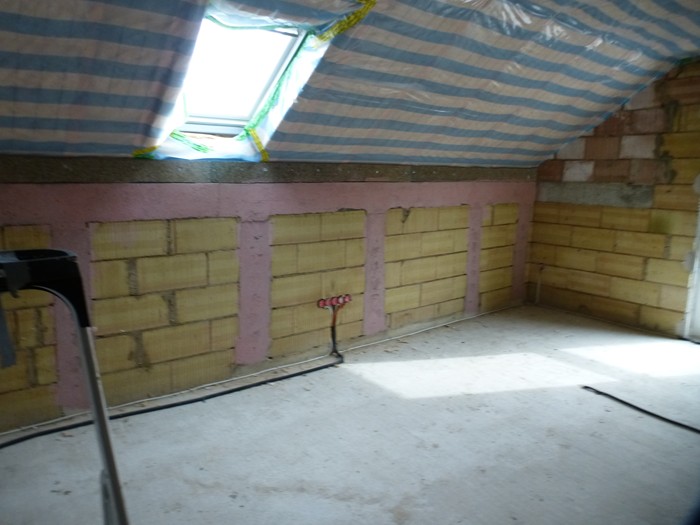

Dachfolie wird verlegt. 02.02.2016

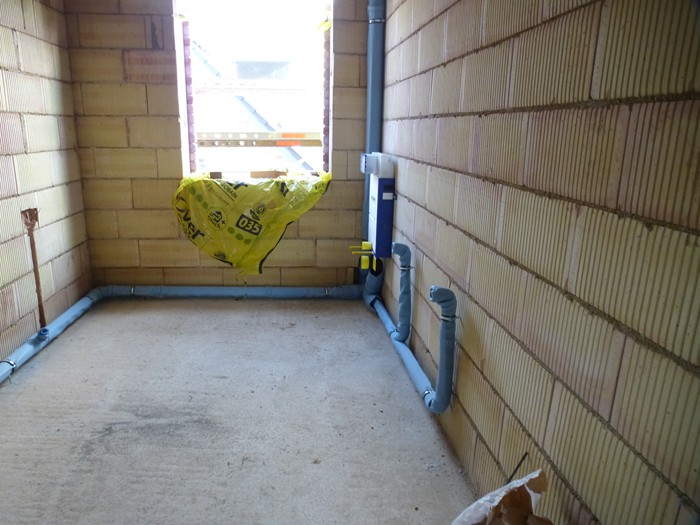

Rohinstallationen begonnen. 10.02.2016
Kaltes Winterwetter kann auch schön sein. 17.02.2016

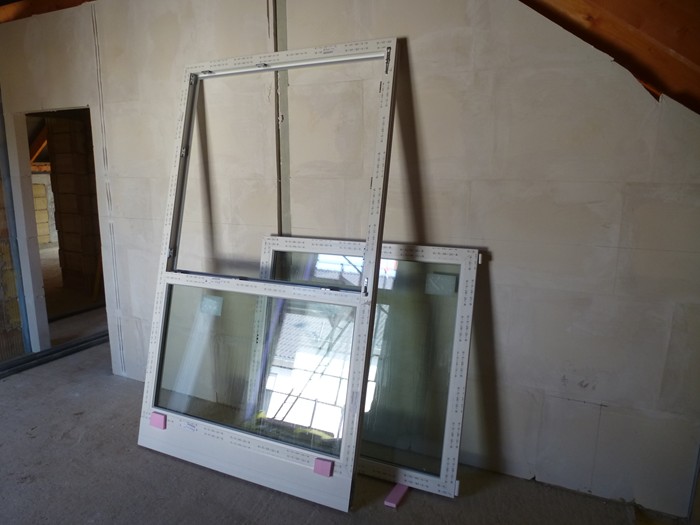

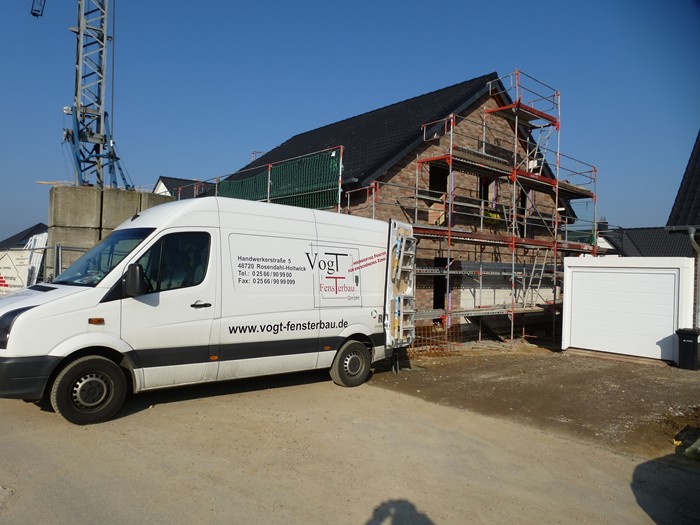

Fenster werden eingebaut. 29.02.2016

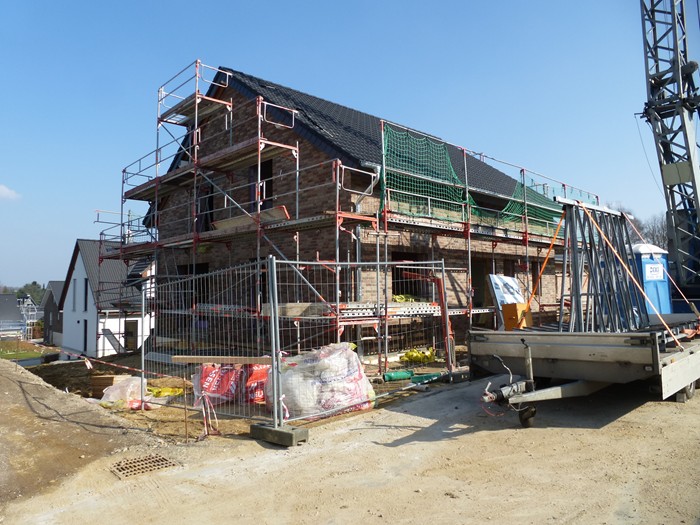

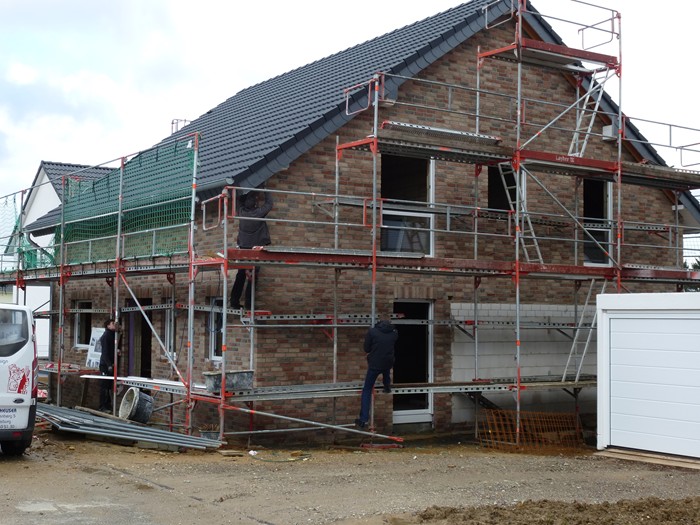

Gerüst abgebaut, Elektrorohinstallationen begonnen. 11.03.2016

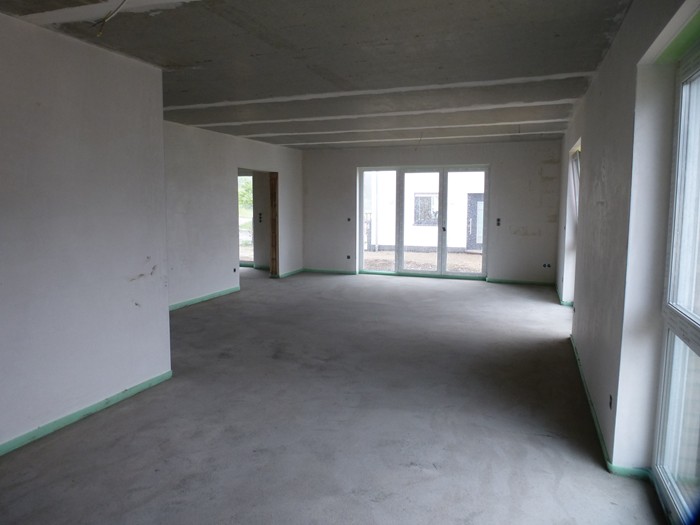

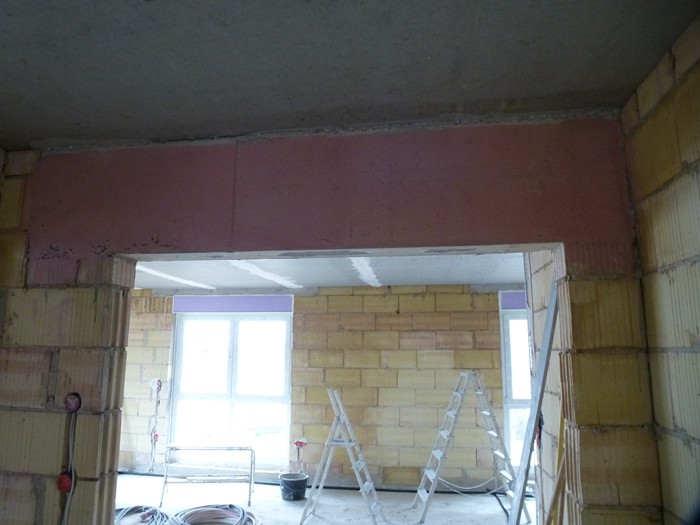

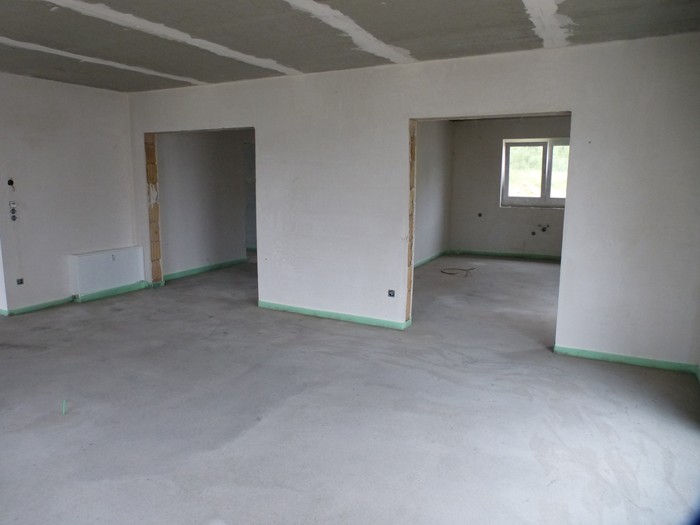

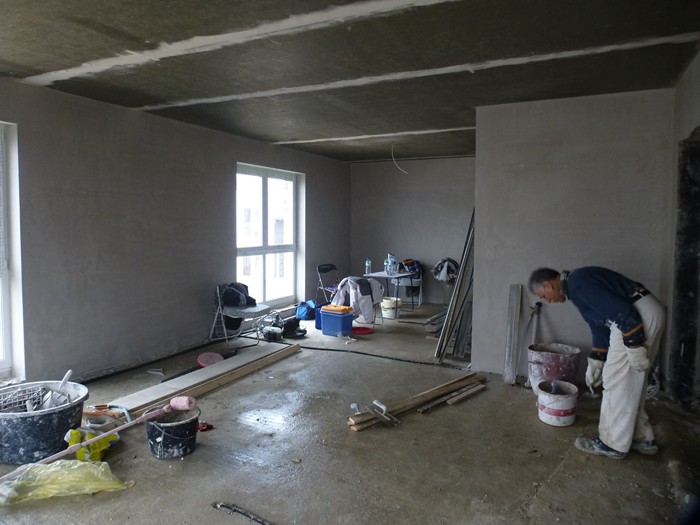

Innenputzarbeiten begonnen. 30.03.2016

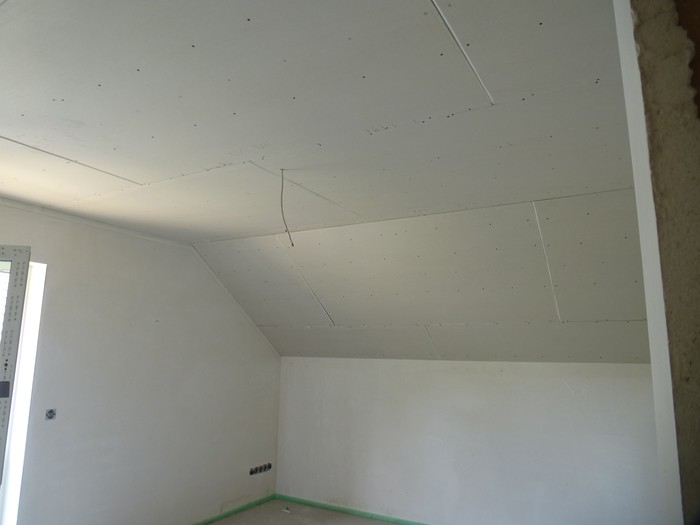

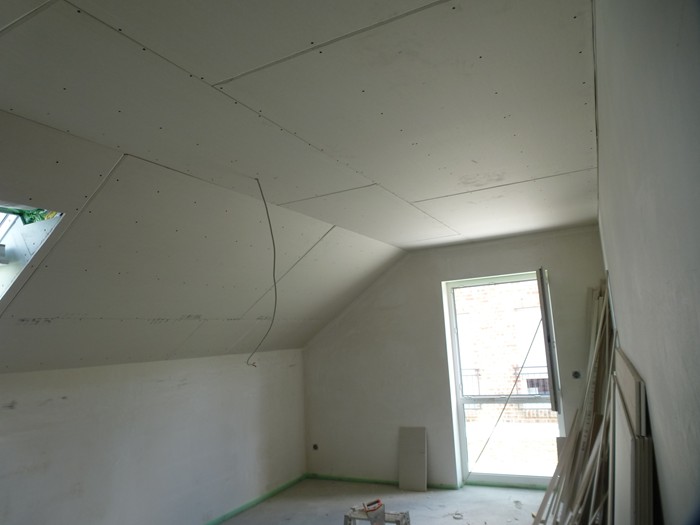

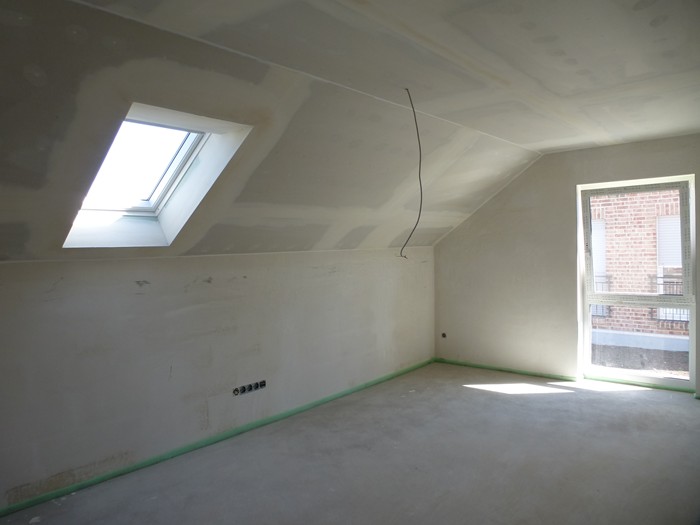

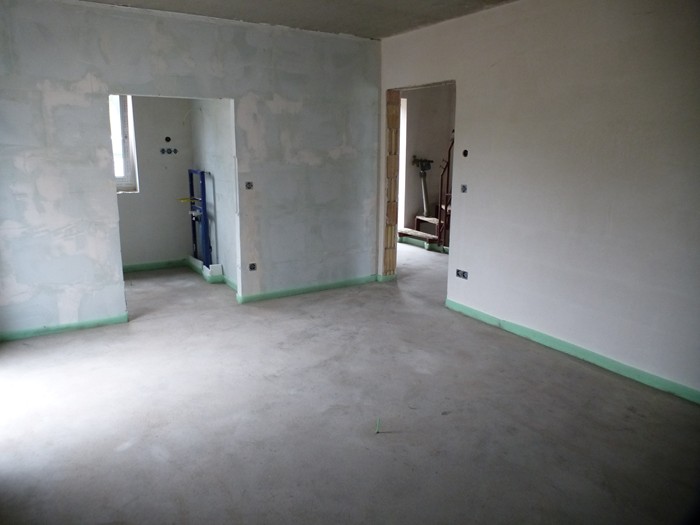

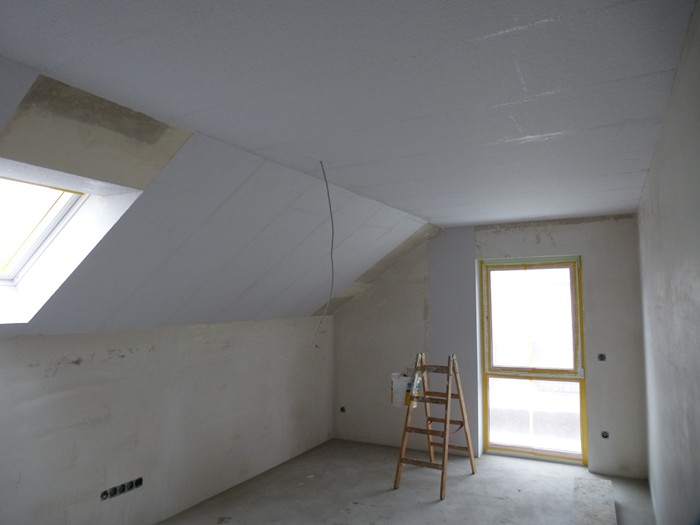

Innenputz fertig gestellt. 06.04.2016

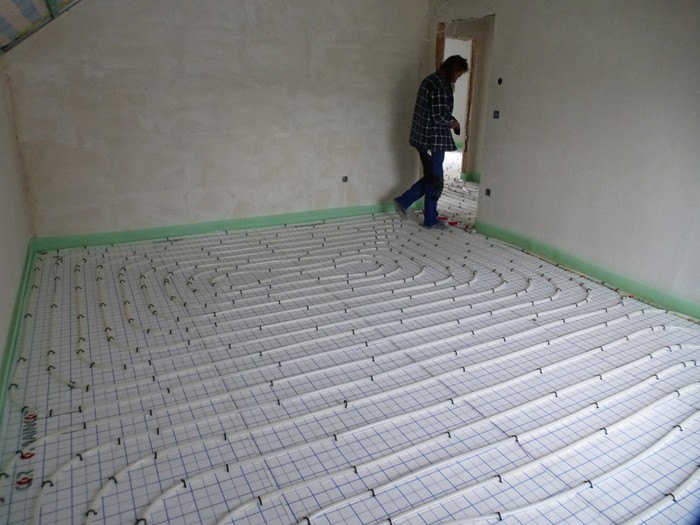

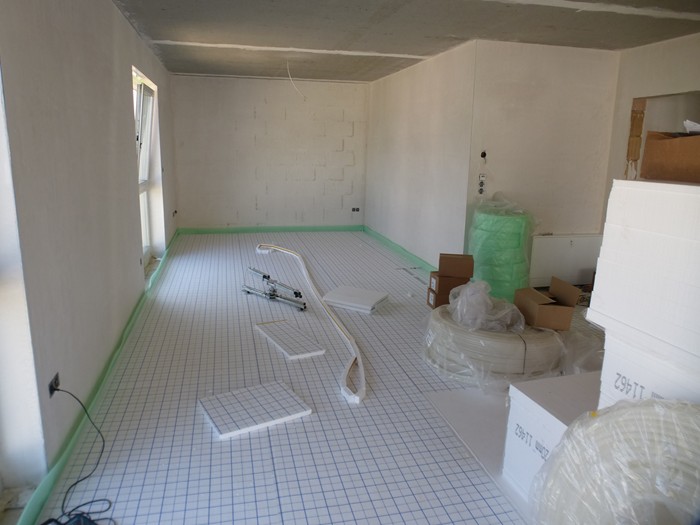

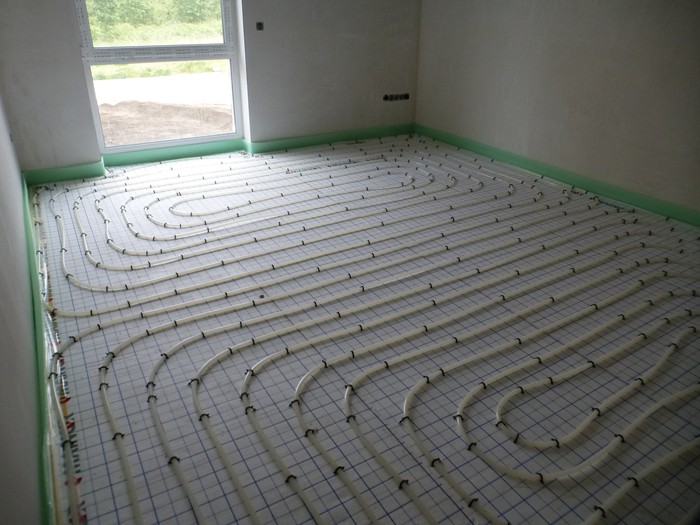

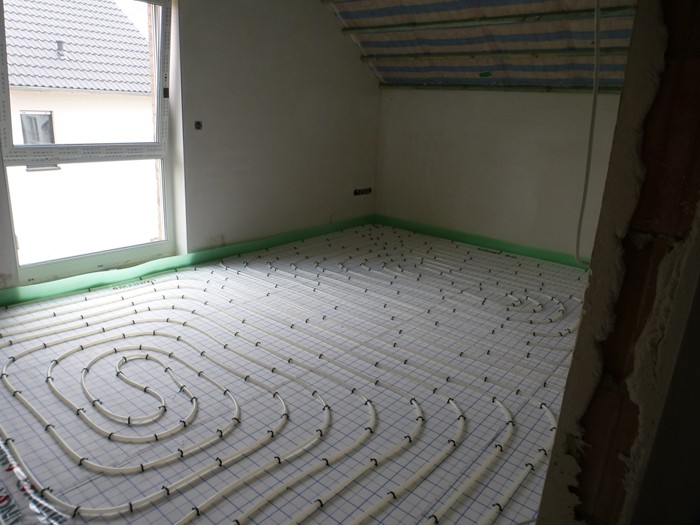

Fußbodenheizung kann nach Trocknungsphase gelegt werden. 12.05.2016

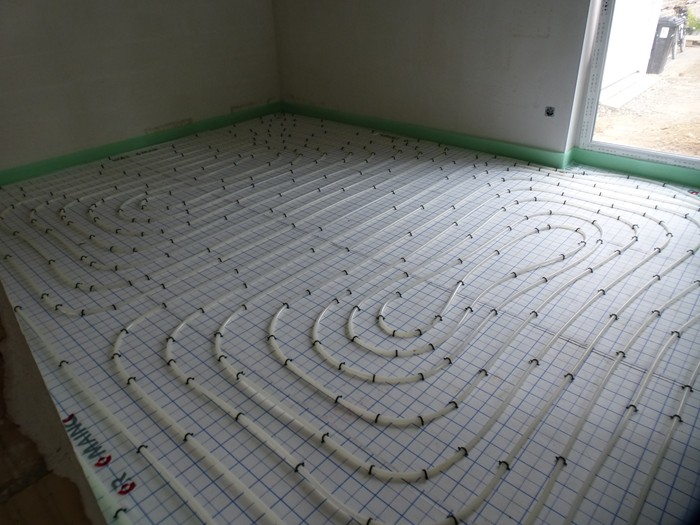

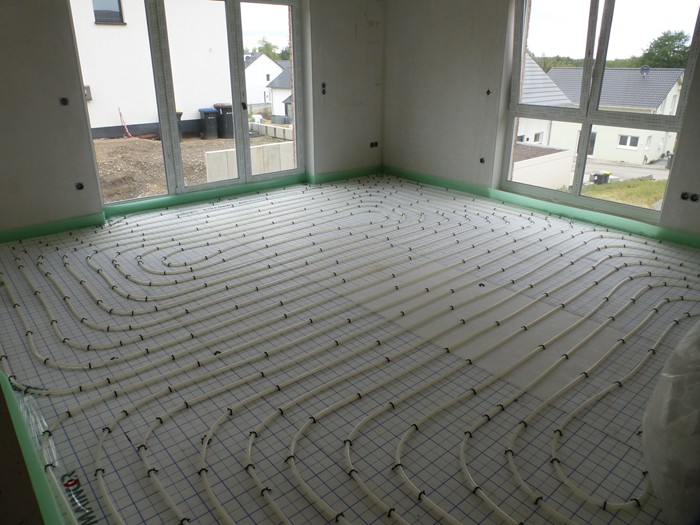

Fußbodenheizung verlegt, Estricharbeiten können beginnen. 19.05.2016

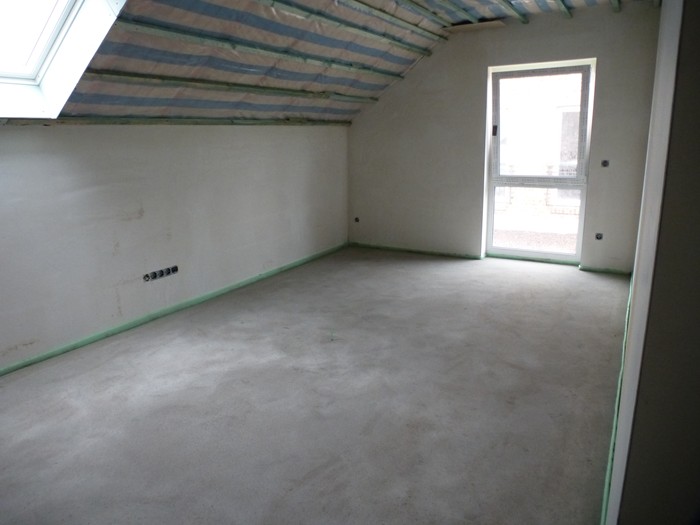

Estrich verlegt. 24.05.2016

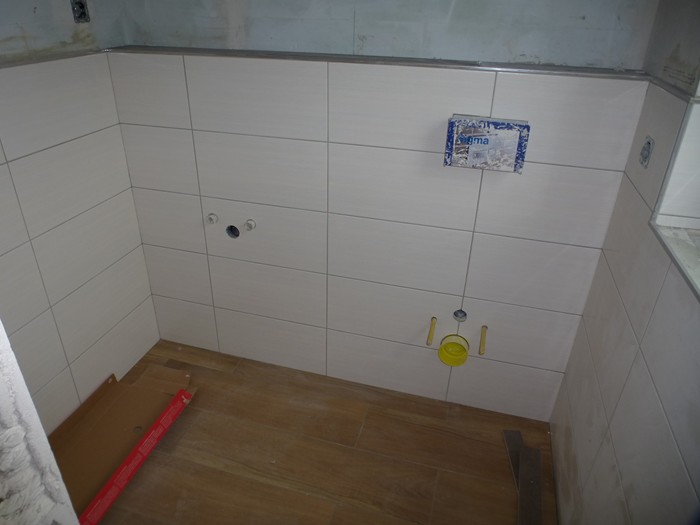

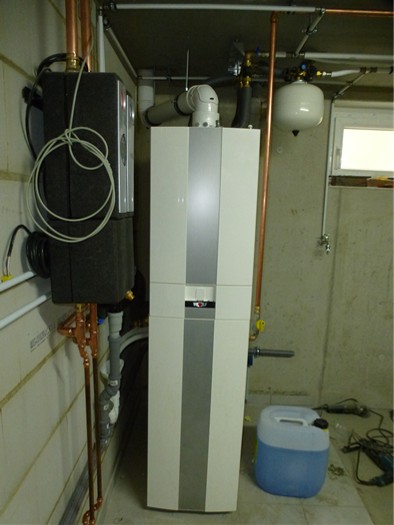

Fliesen in Eigenleistung verlegt, Heizungszentrale aufgebaut. 08.08.2016

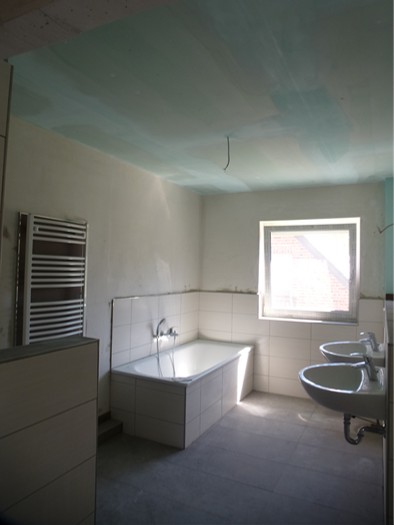

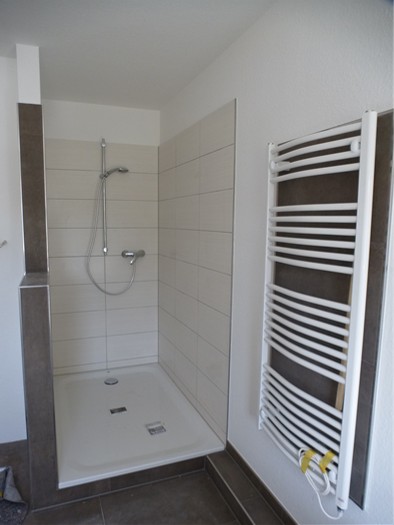

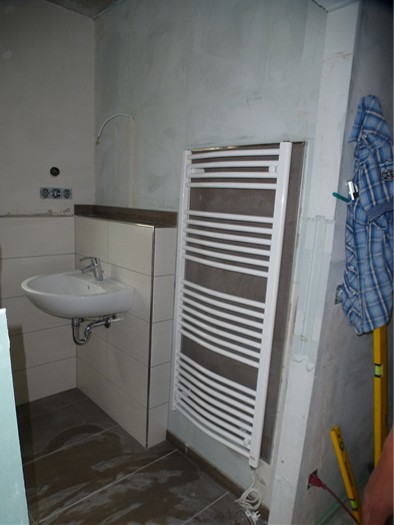

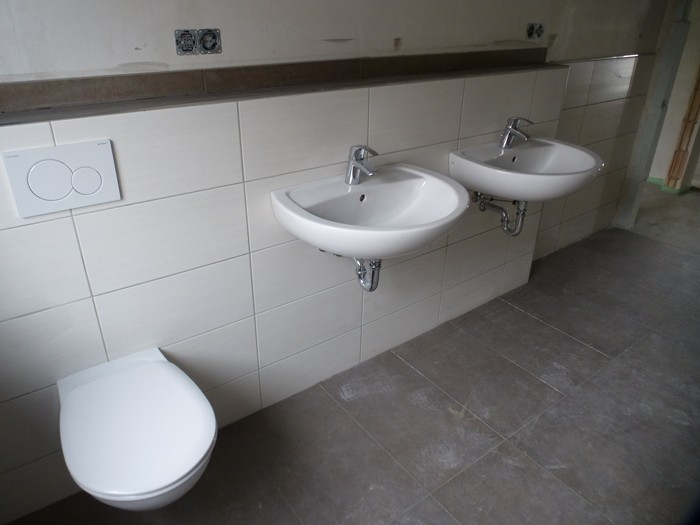

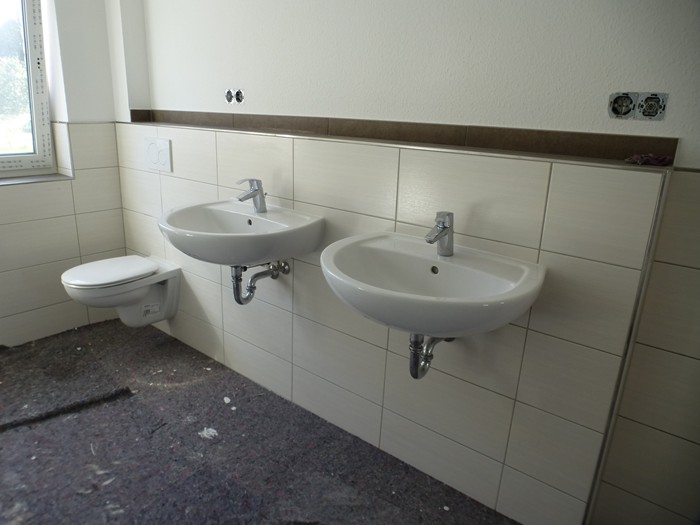

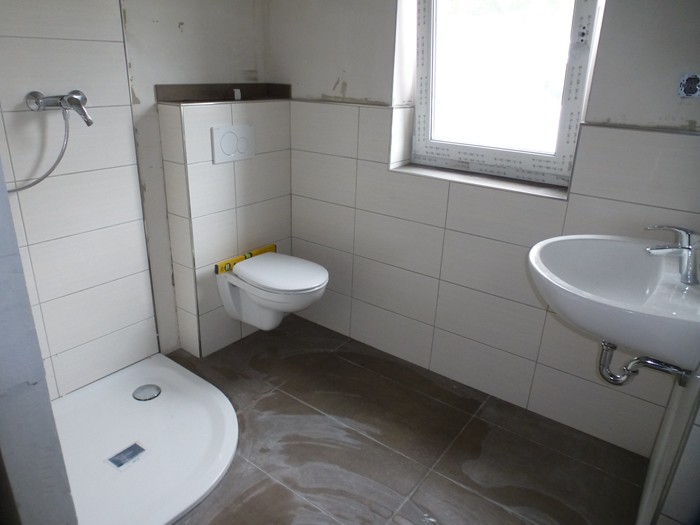

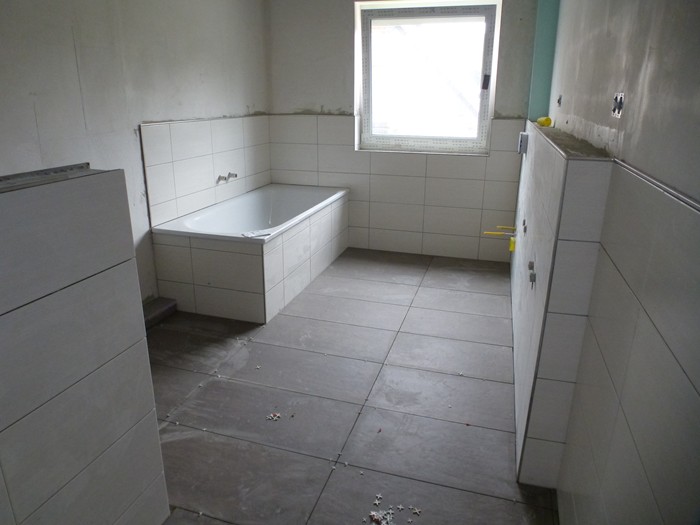

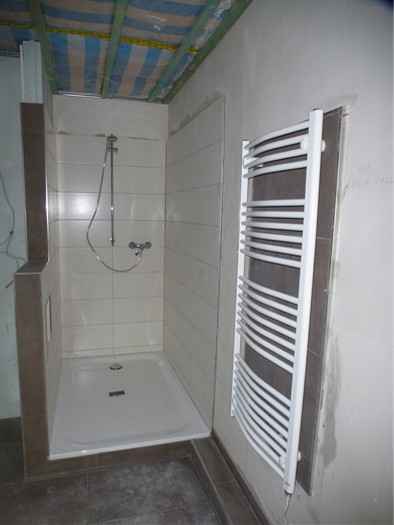

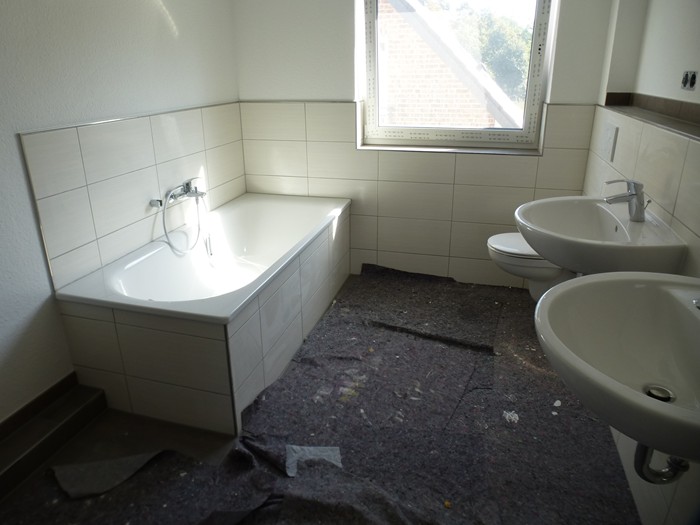

Sanitärfeininstallation ausgeführt. 12.08.2016
Innenausbau geht weiter. 15.08.2016

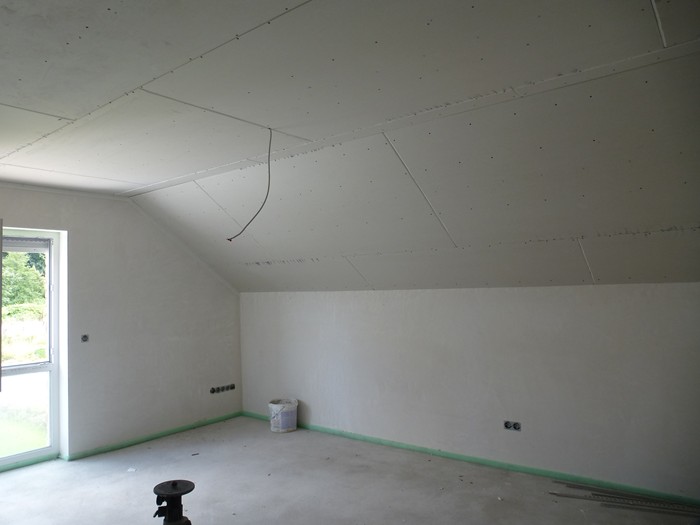

Gipskartonarbeiten abgeschlossen. 17.08.2016
Malerarbeiten begonnen. 05.09.2016

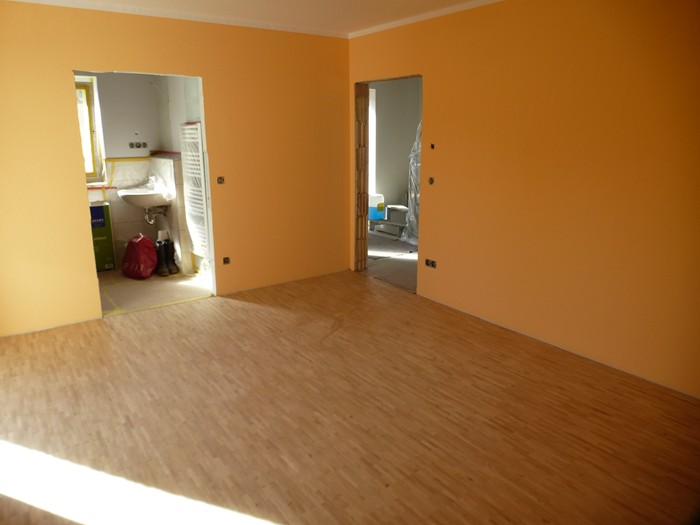

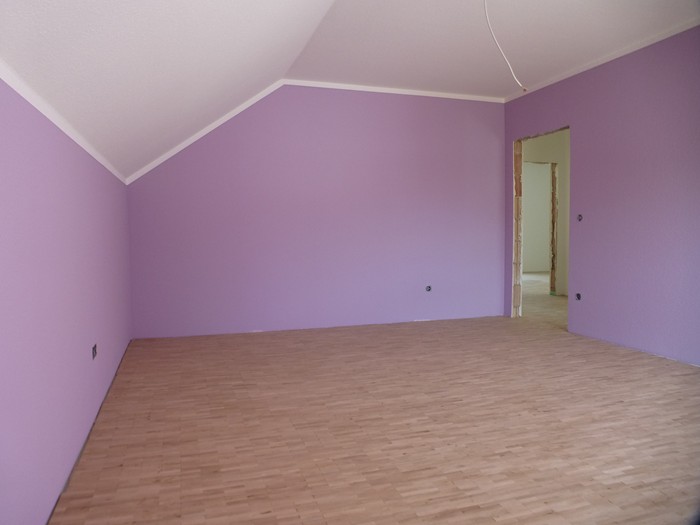

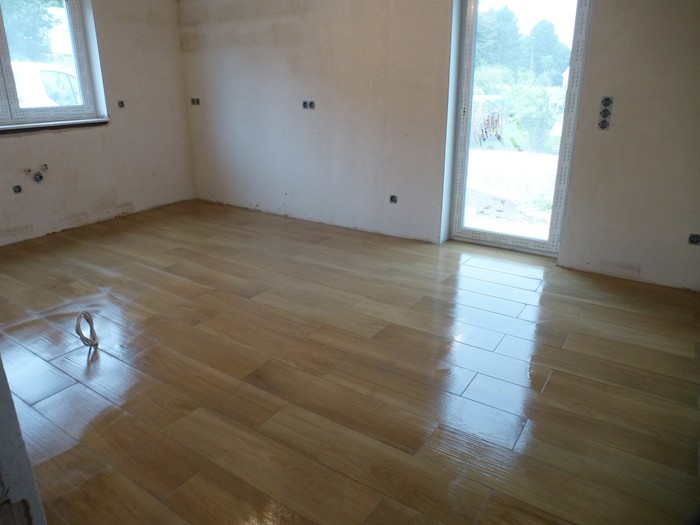

Parkett verlegt, Sanitärinstallationen abgeschlossen. 21.09.2016

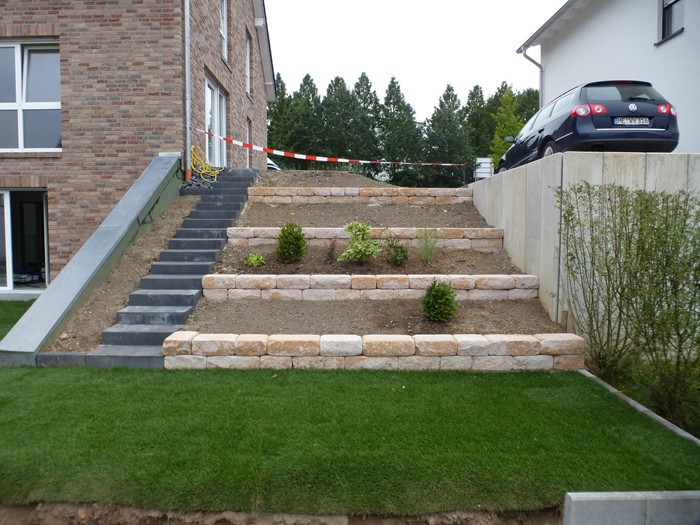

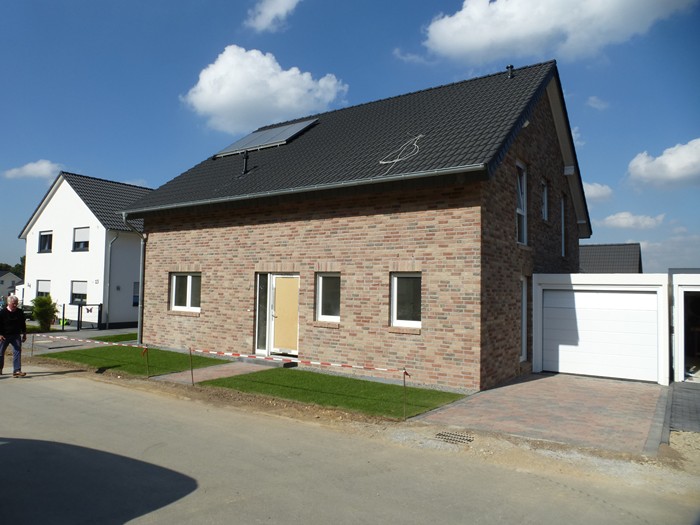

Außenanlagen fertig gestellt. 28.09.2016
