Haus Saarn
Das Bauschild steht. 23.06.2008

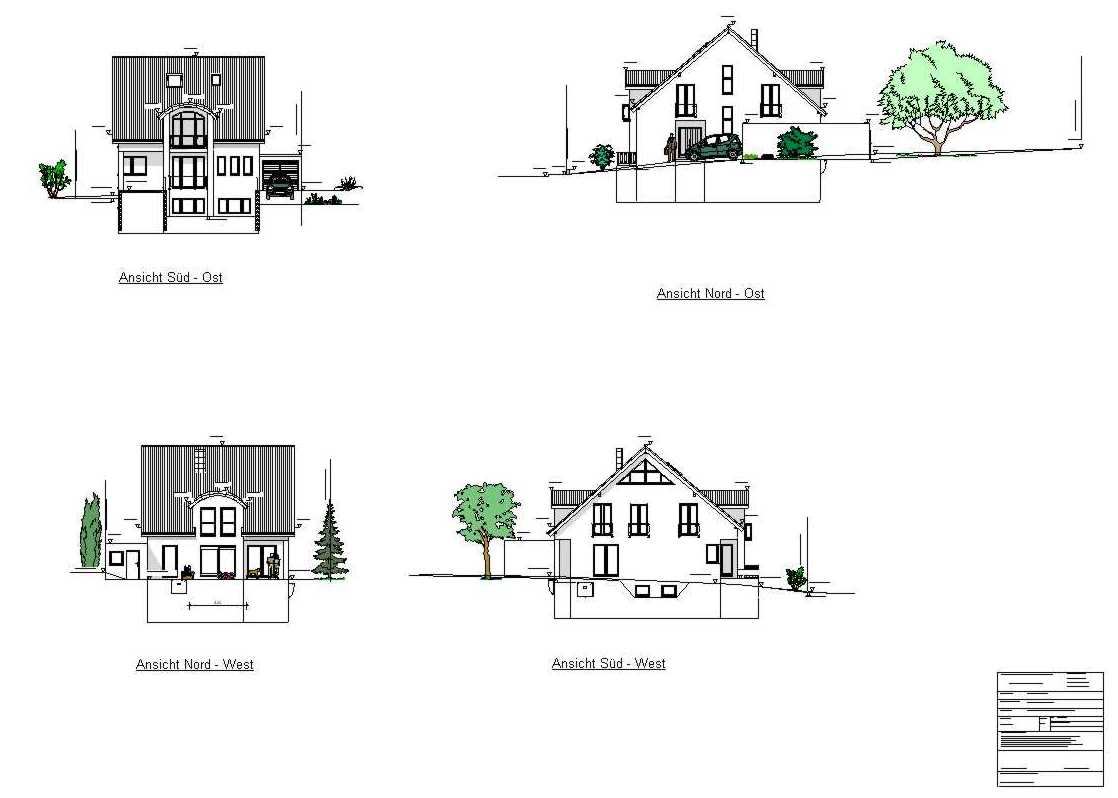

Der Bauantrag wurde gestellt. 08.08.2008
Die Grobabsteckung wird durchgeführt. 28.11.2008

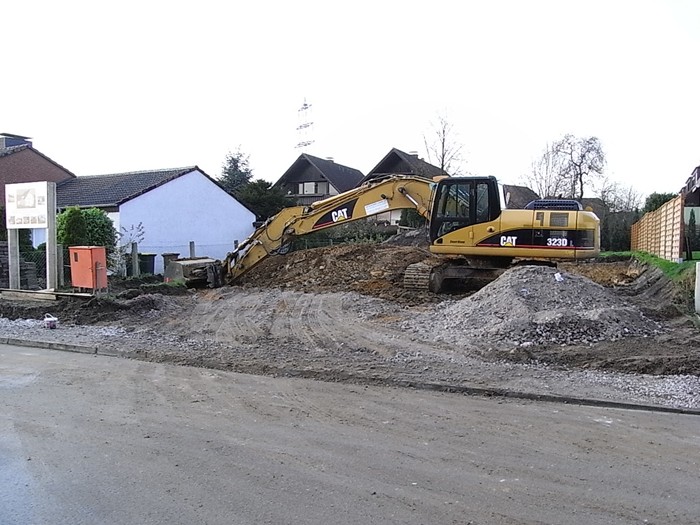

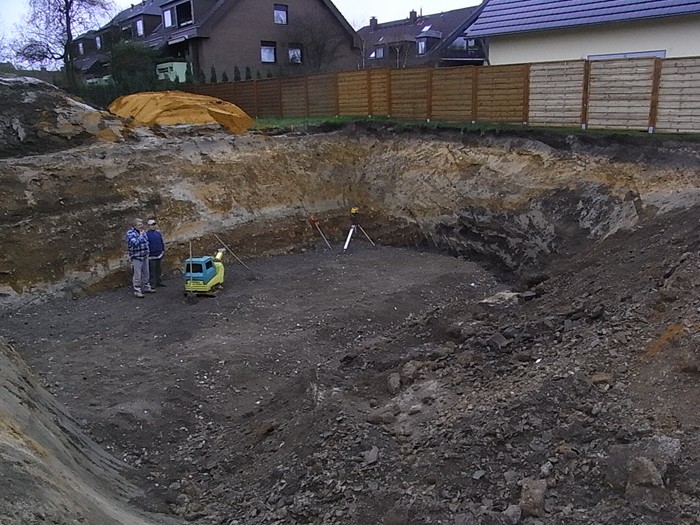

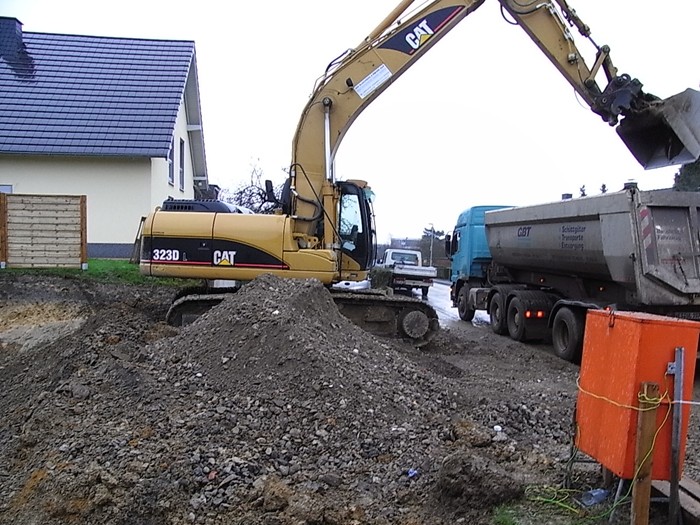

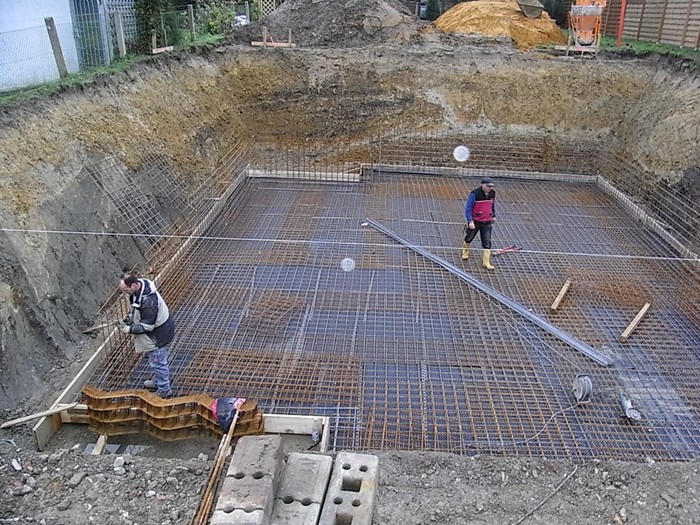

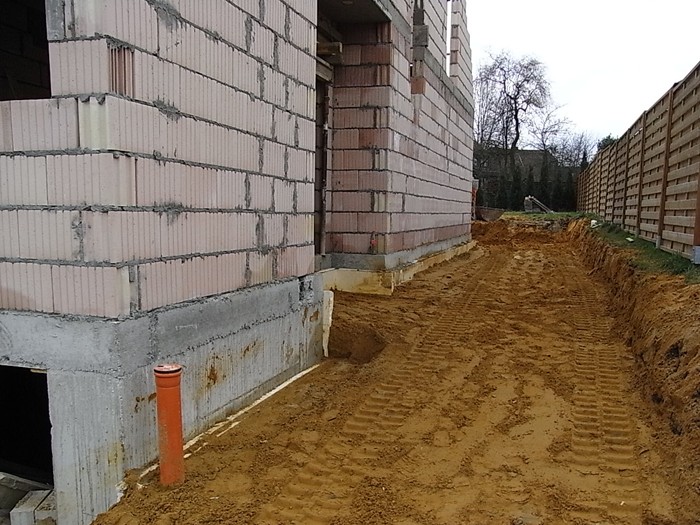

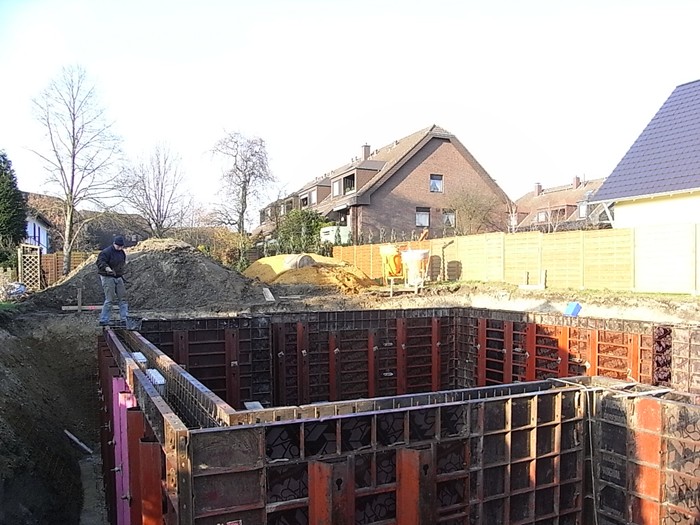

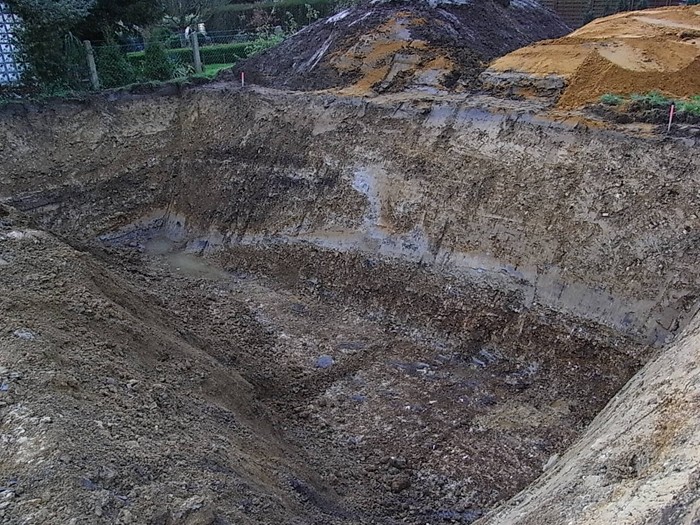

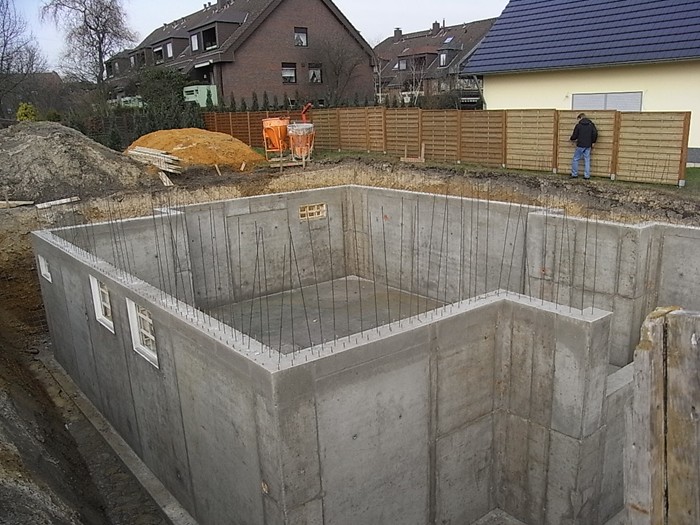

Ausschachtung der Baugrube. 01.12.2008
Kapillarbrechende Schicht wird eingebracht und verdichtet. 02.12.2008

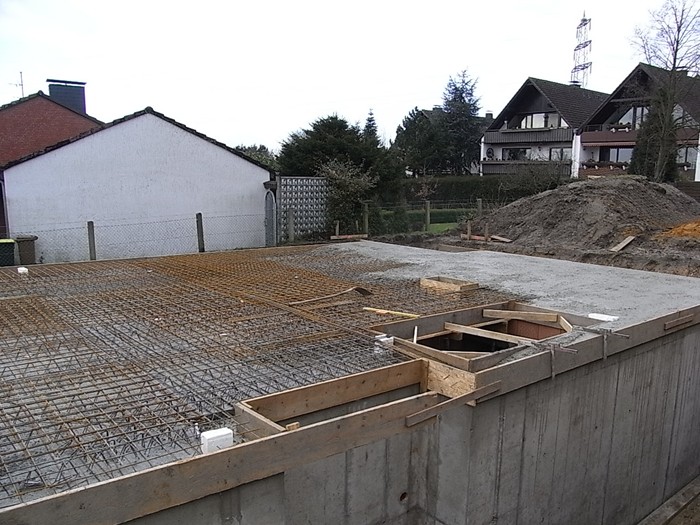

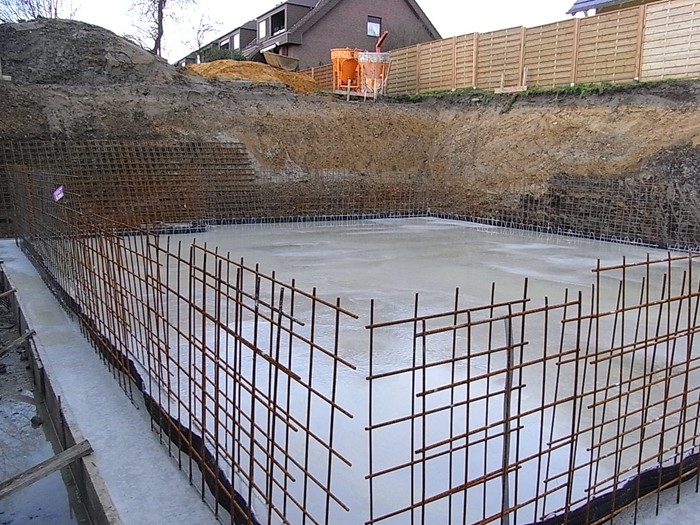

Die Kellersohle wird bewehrt. 18.12.2008

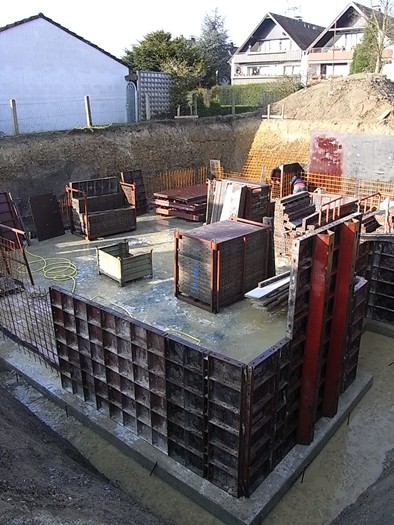

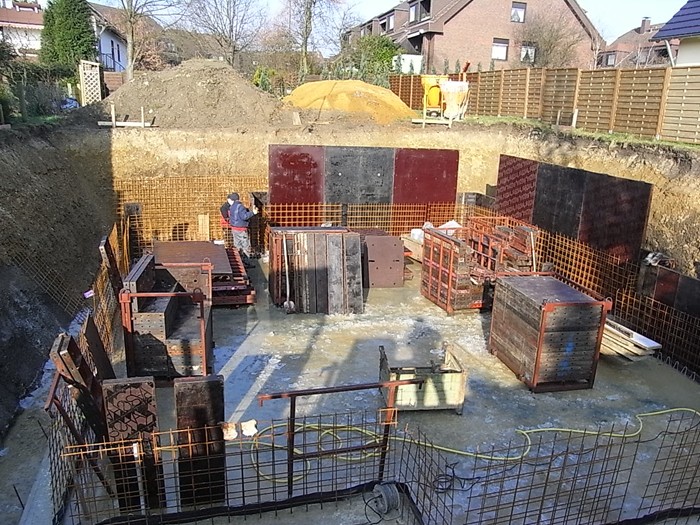

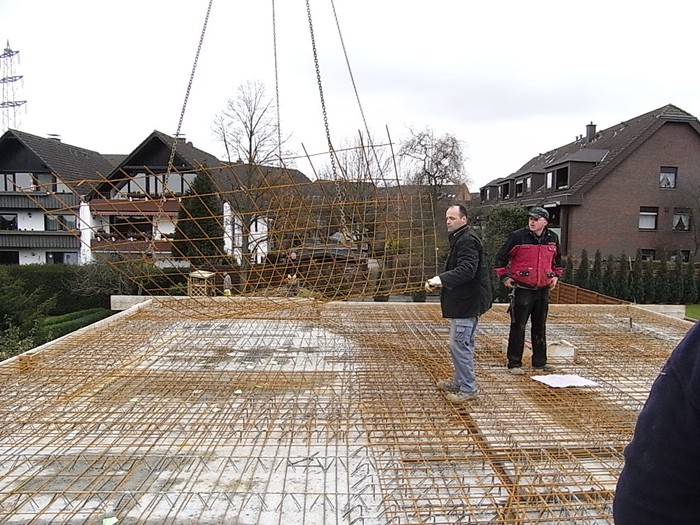

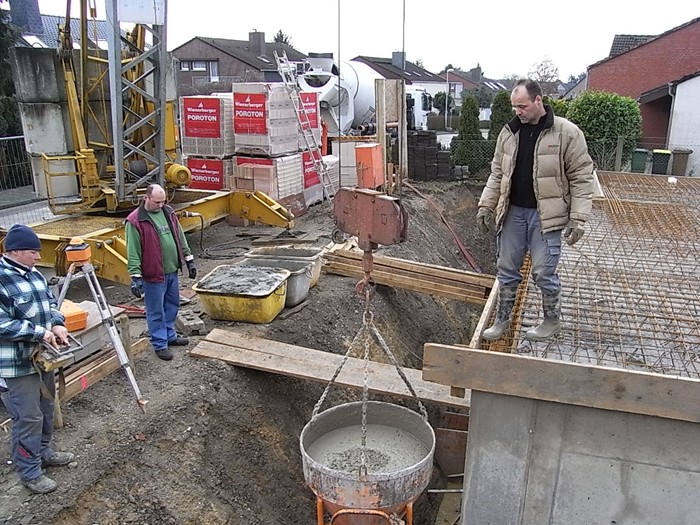

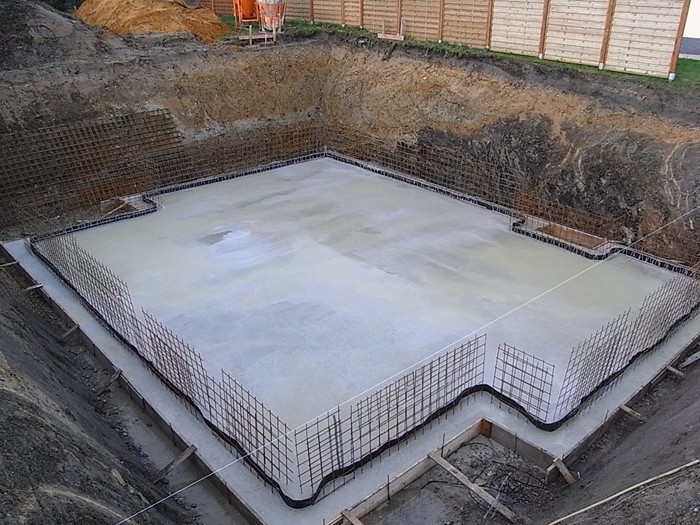

Bodenplatte betoniert. 19.12.2008
Auch hier gehen die Arbeiten nach dem Frost weiter. 27.01.2009

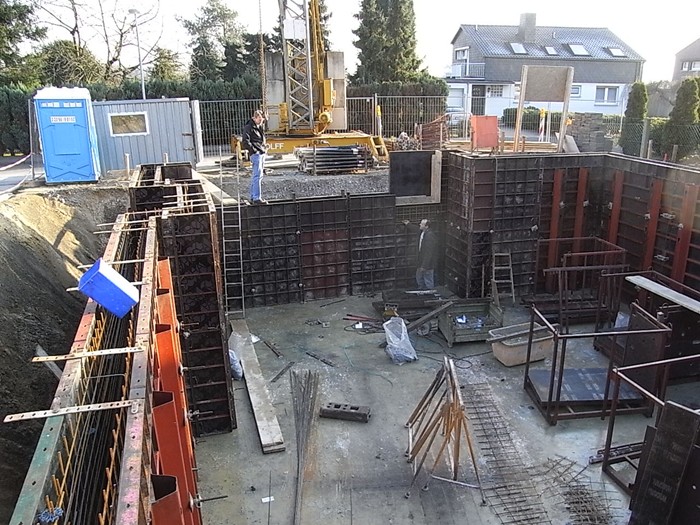

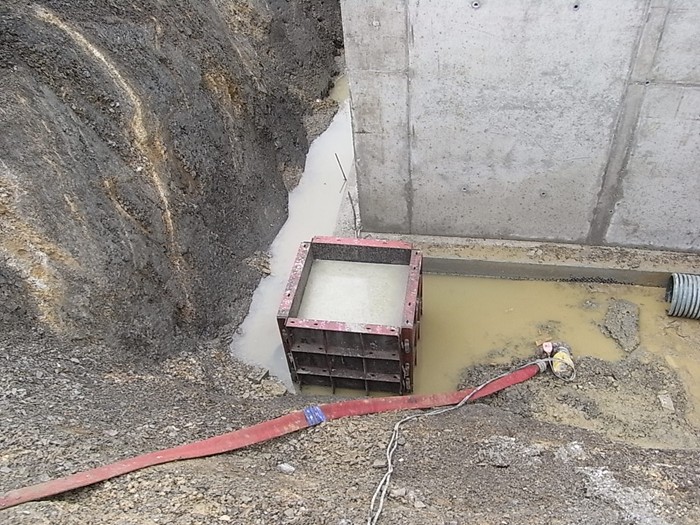

Die Kellerwände können betoniert werden. 29.01.2009

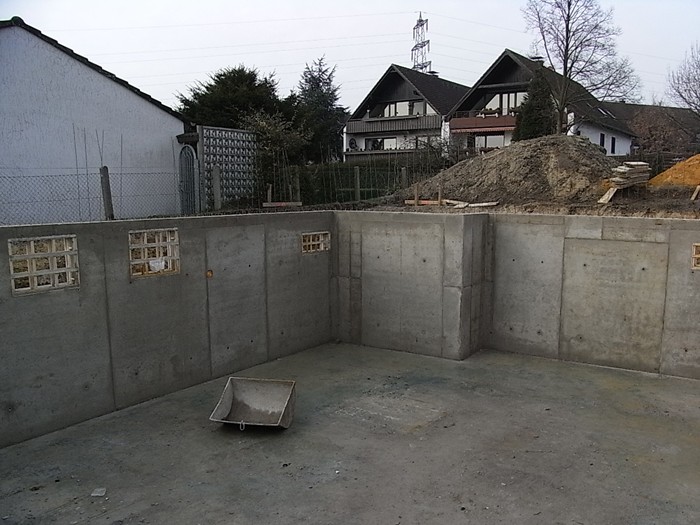

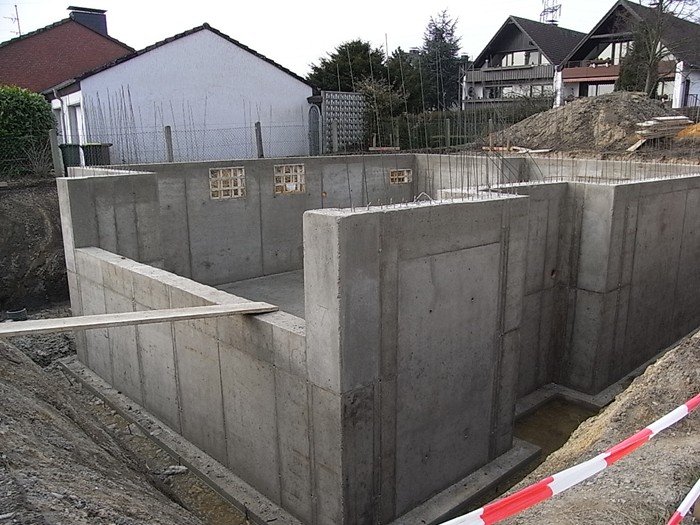

Die Betonkelleraußenwände sind fertig. 03.02.2009

Kellerinnenmauerwerk wird erstellt. 06.02.2008

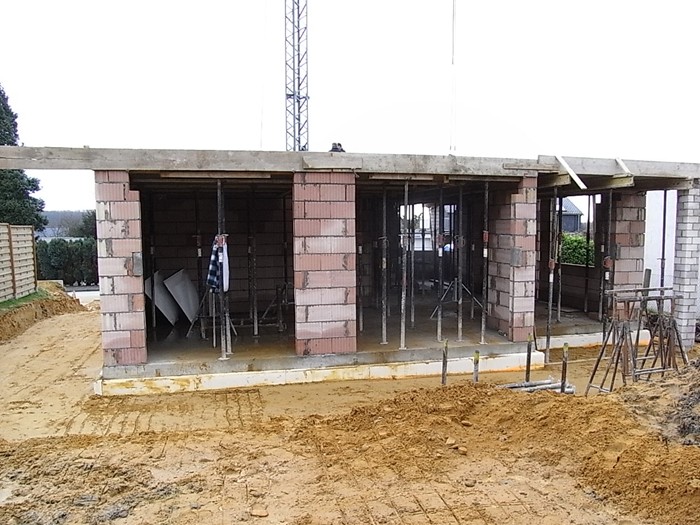

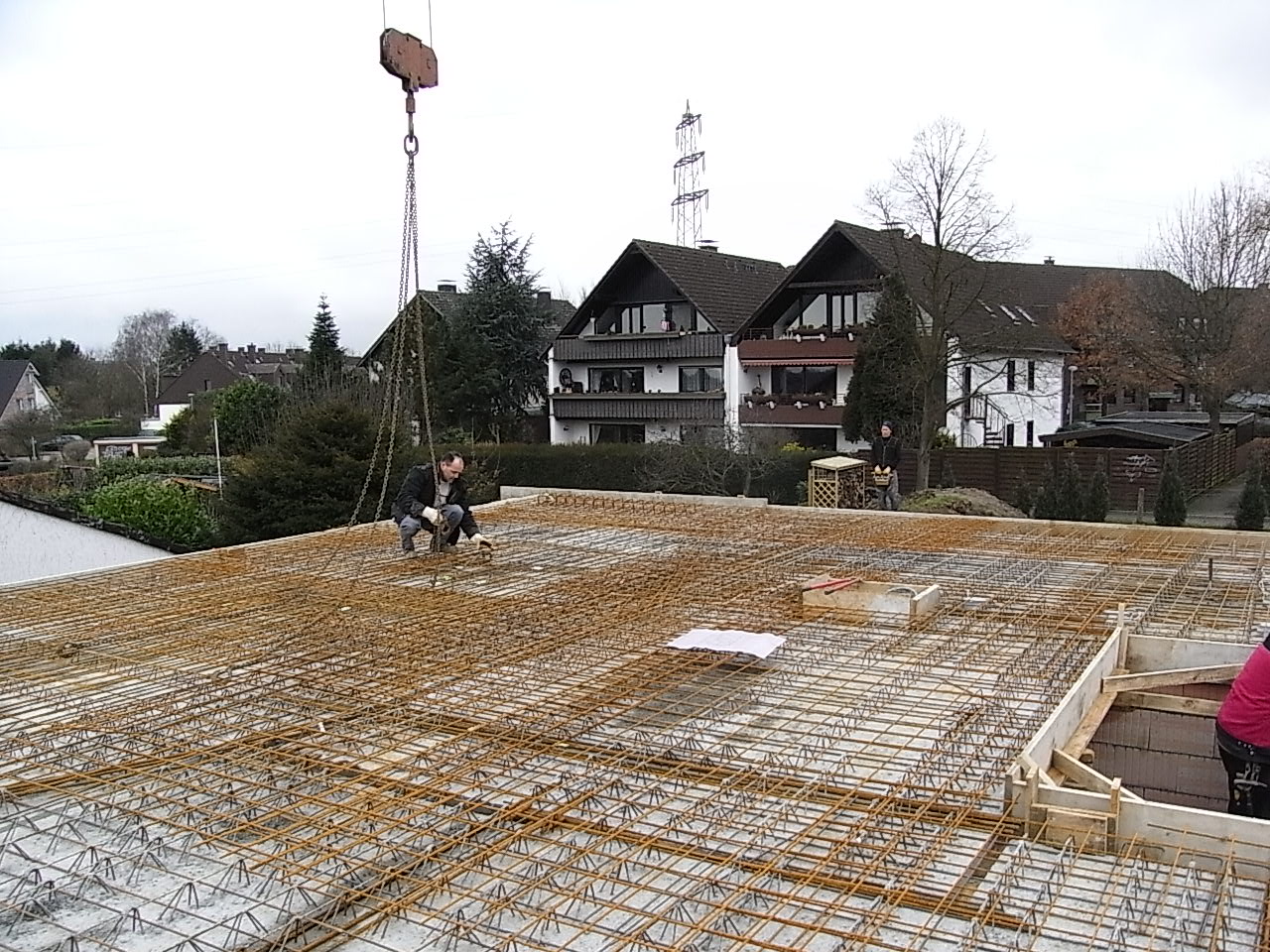

Kellerdecke und Stützenfundamente werden betoniert. 11.02.2009

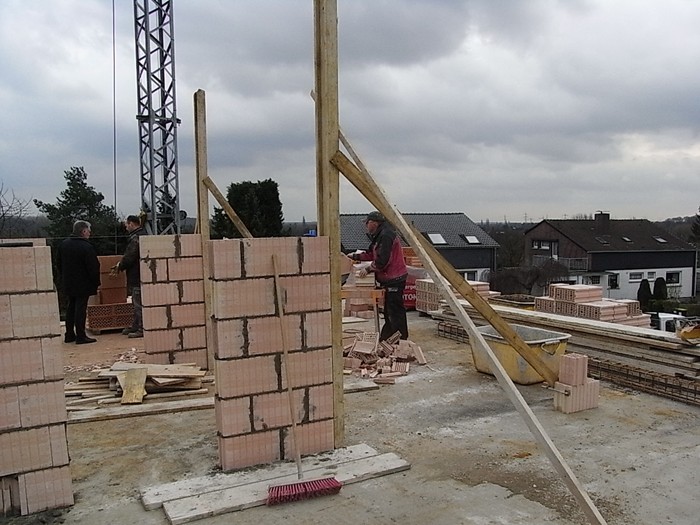

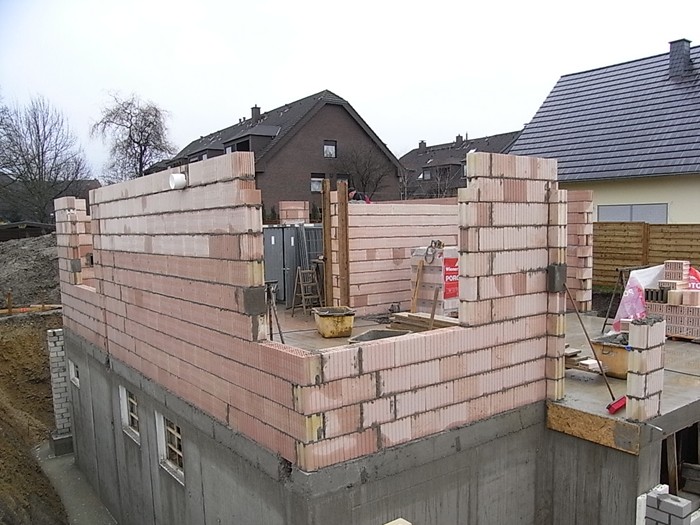

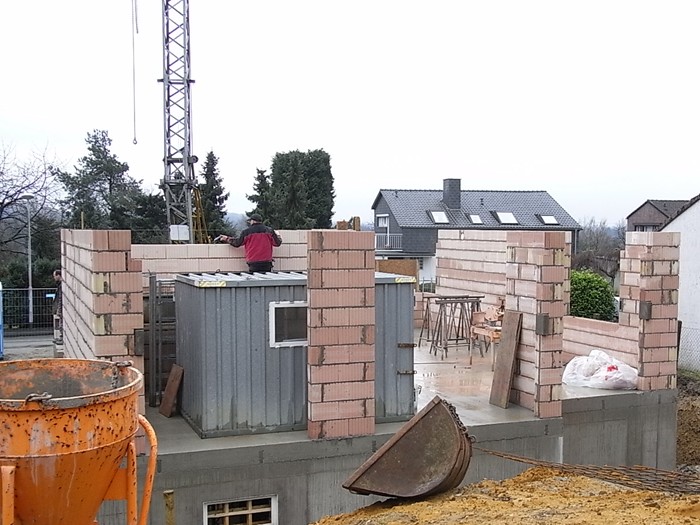

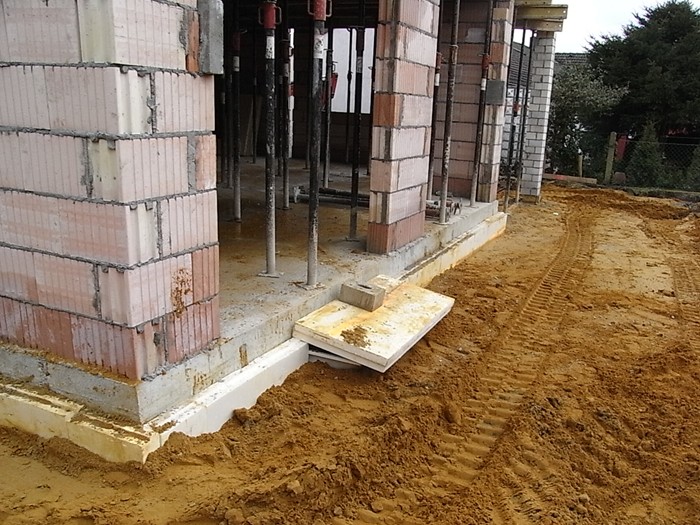

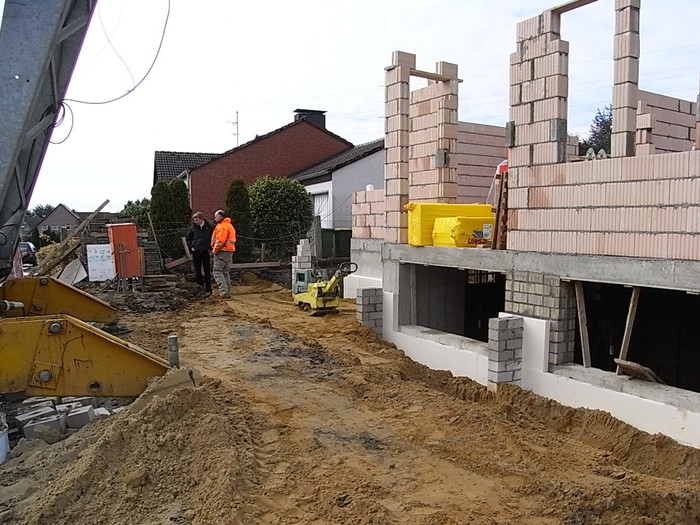

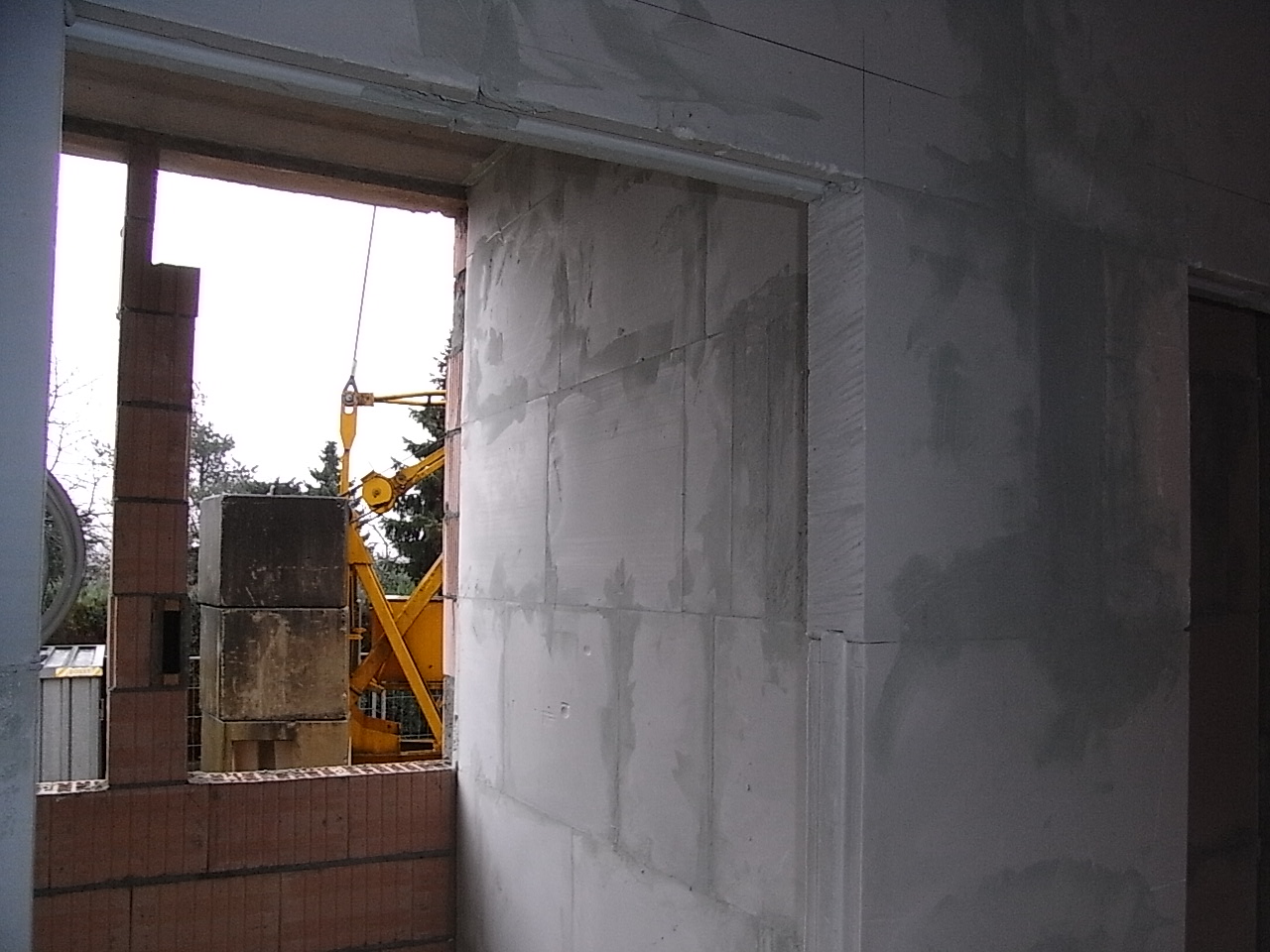

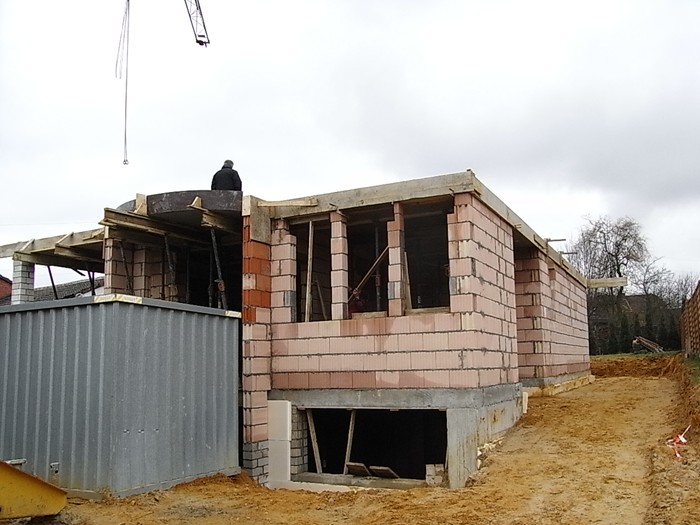

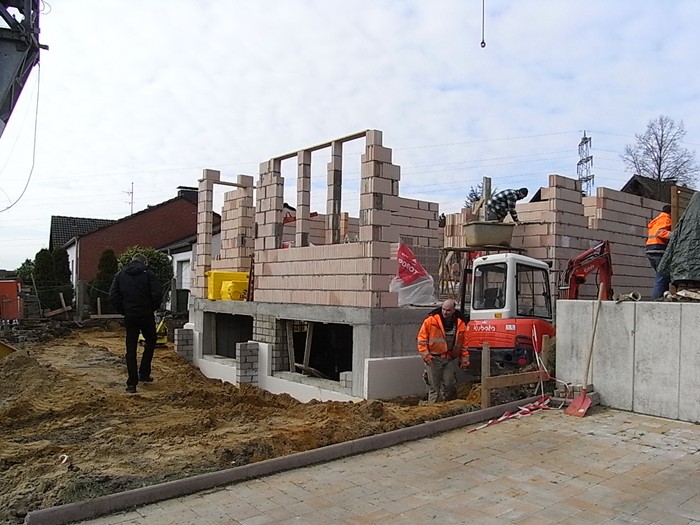

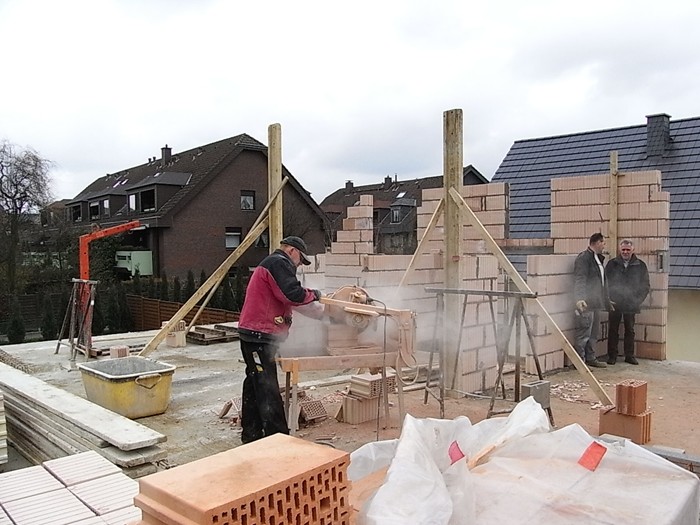

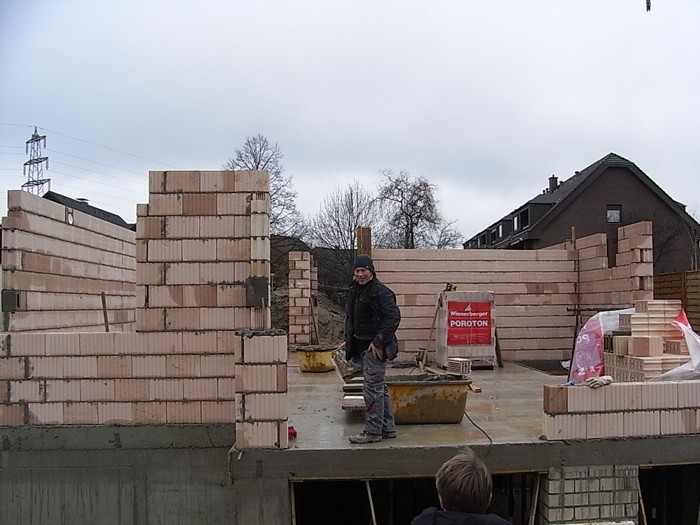

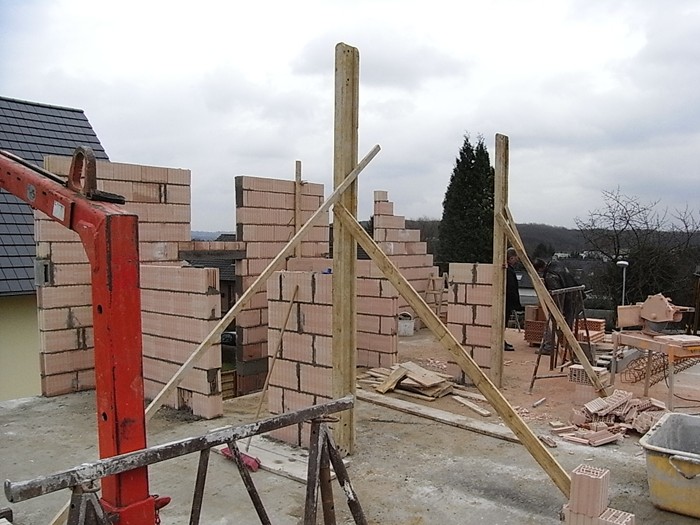

Erdgeschossmauerwerk wächst. 17.02.2009
Die Arbeitsräume werden verfüllt und verdichtet. 18.02.2009

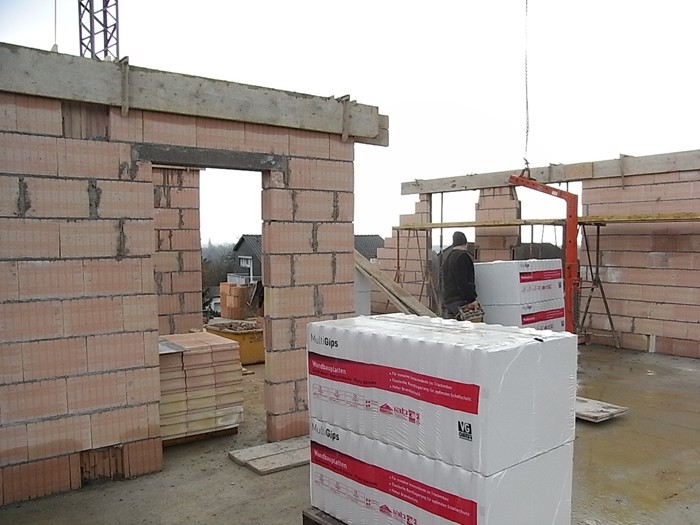

Das Erdgeschoßmauerwerk ist fertig. 20.02.2009

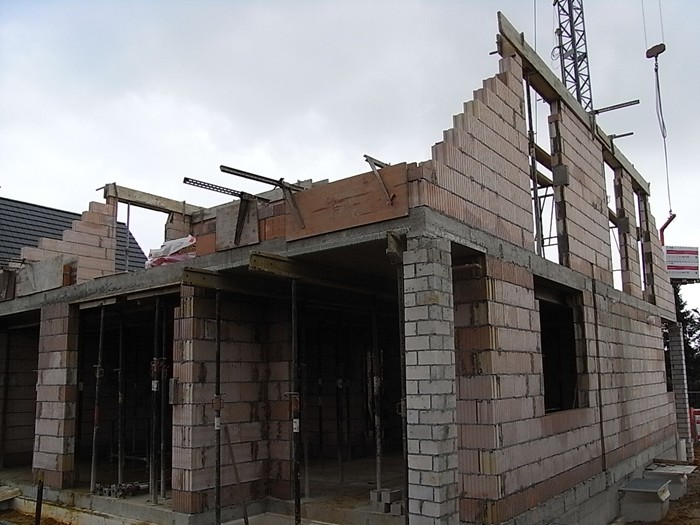

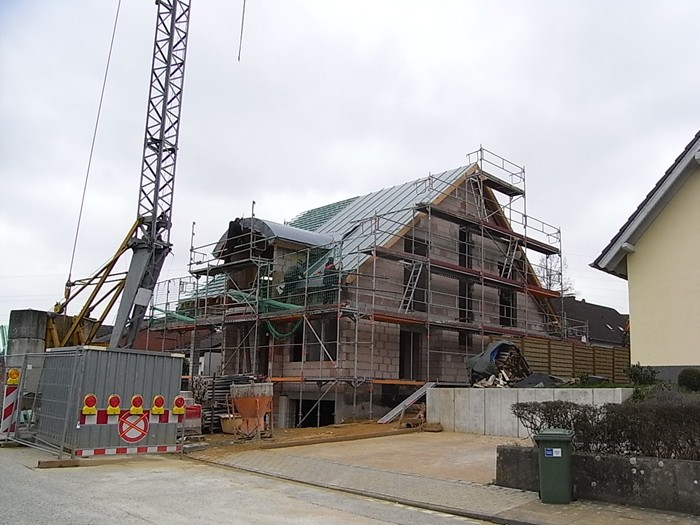

Erdgeschoßdecke wird zum Betonieren vorbereitet. 24.02.2009

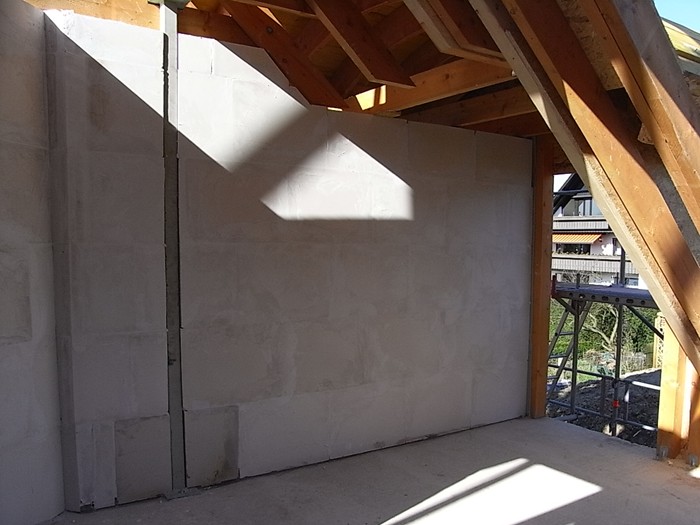

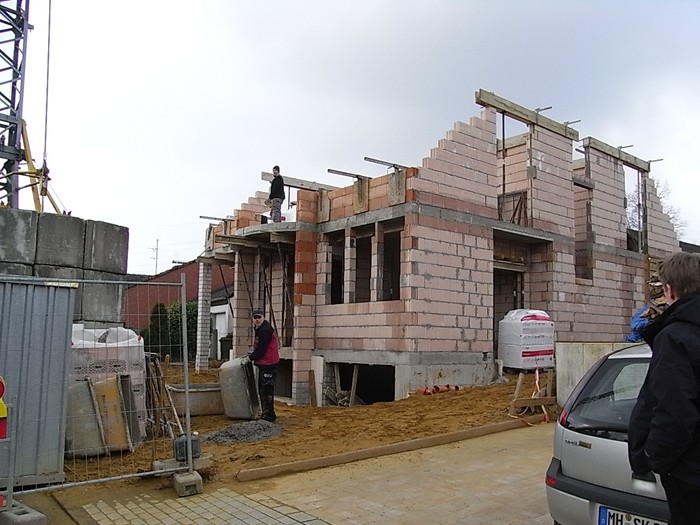

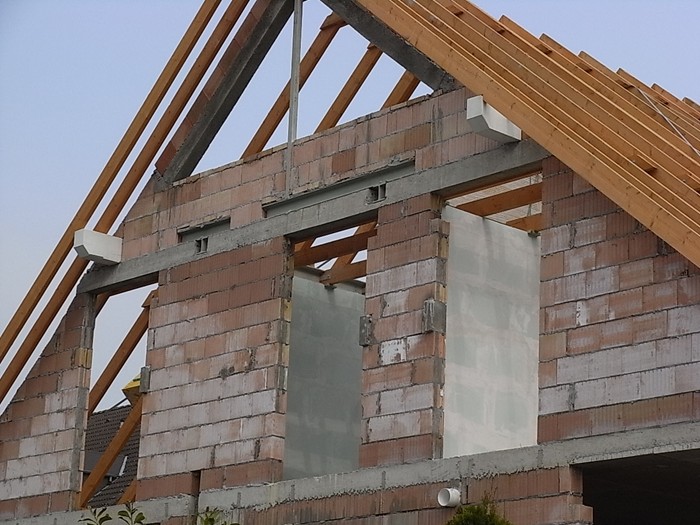

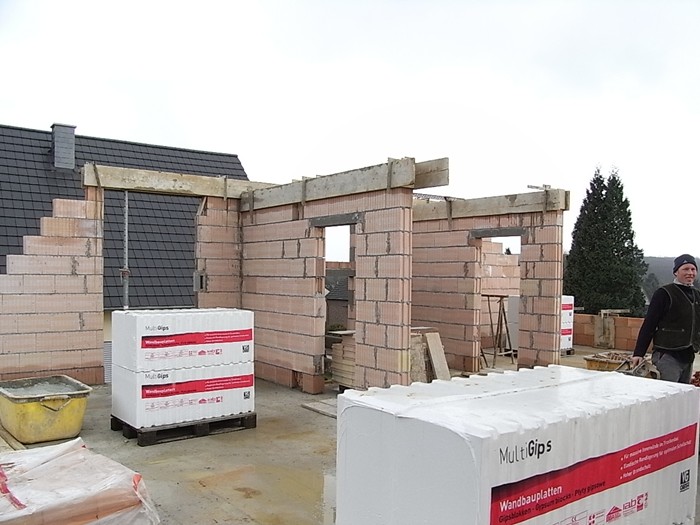

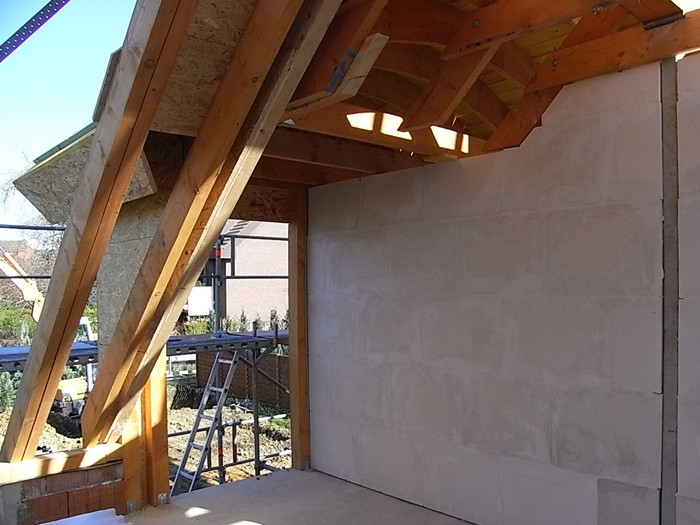

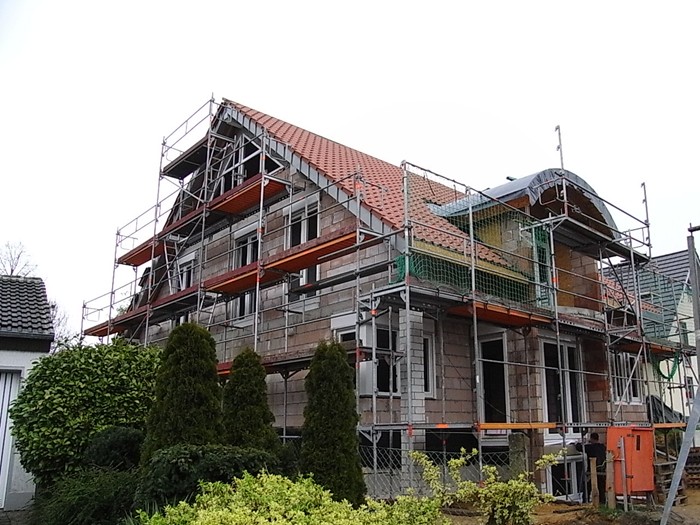

Dachgeschoßmauerwerk wird erstellt. 26.02.2009

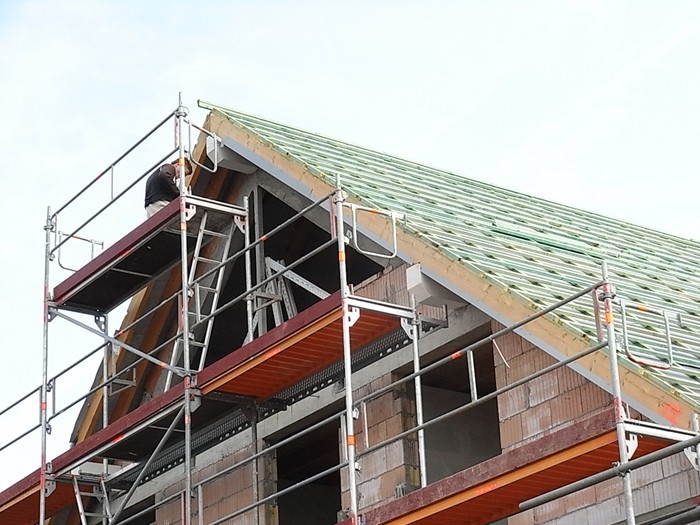

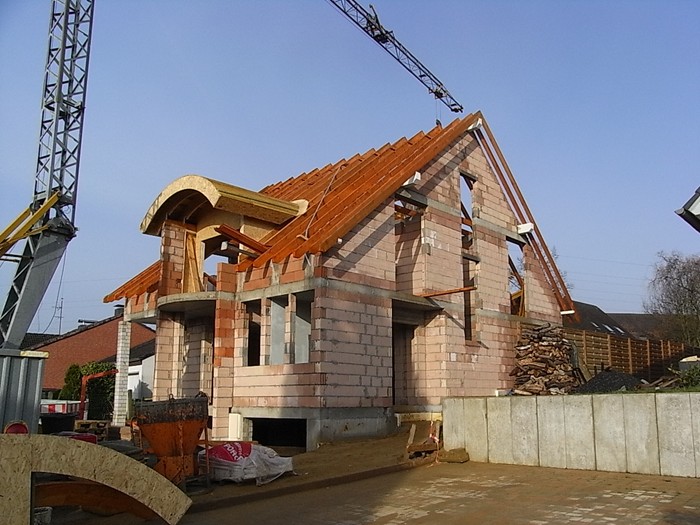

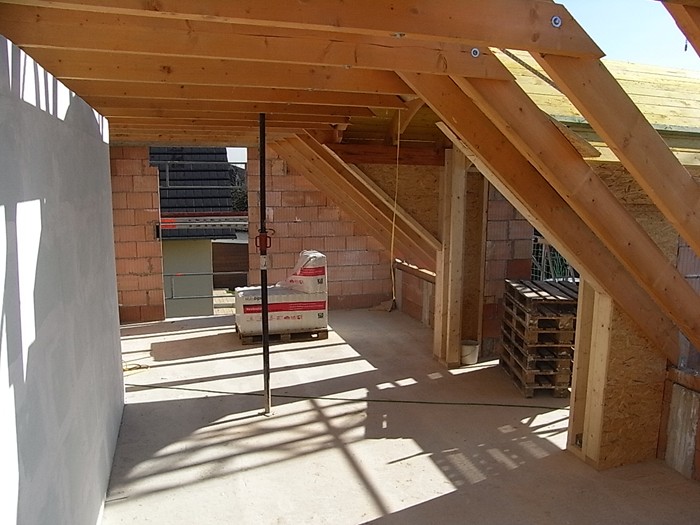

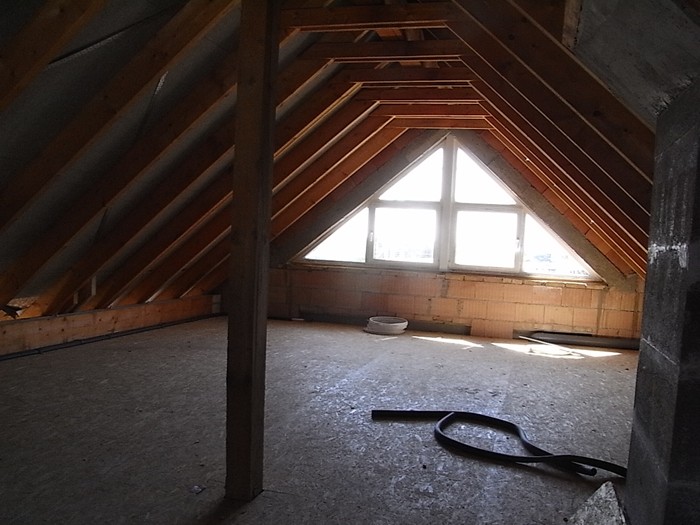

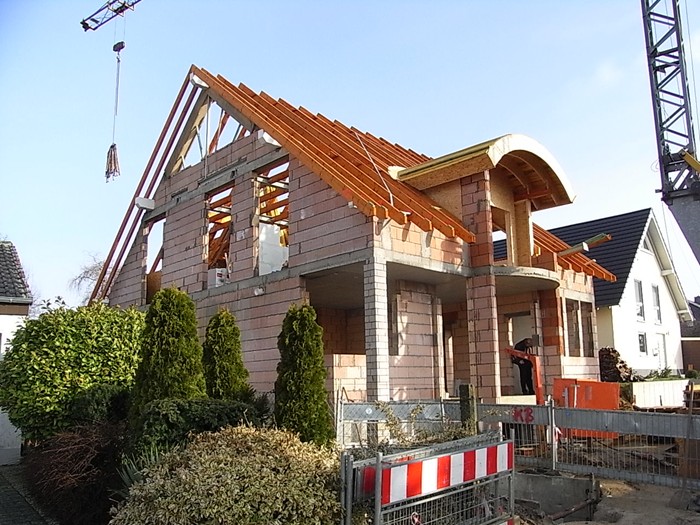

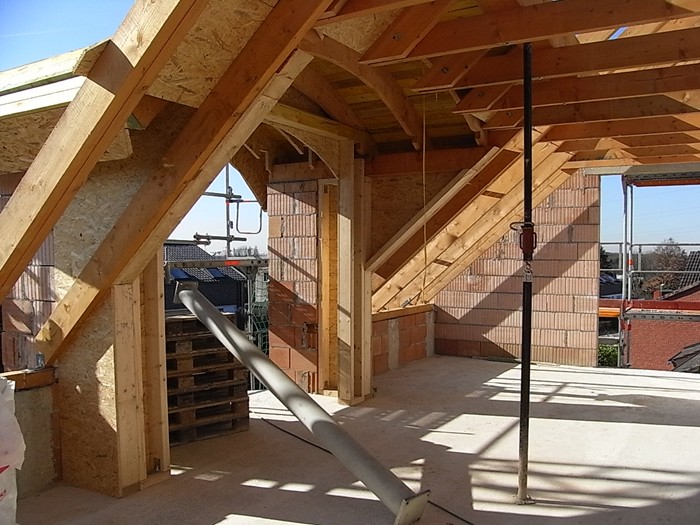

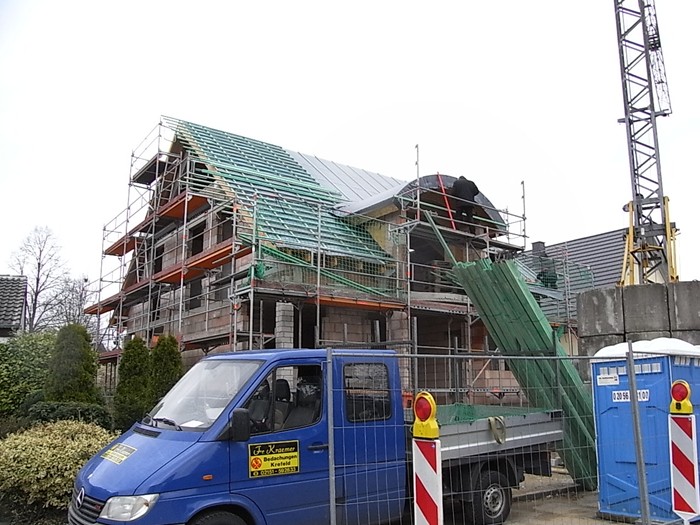

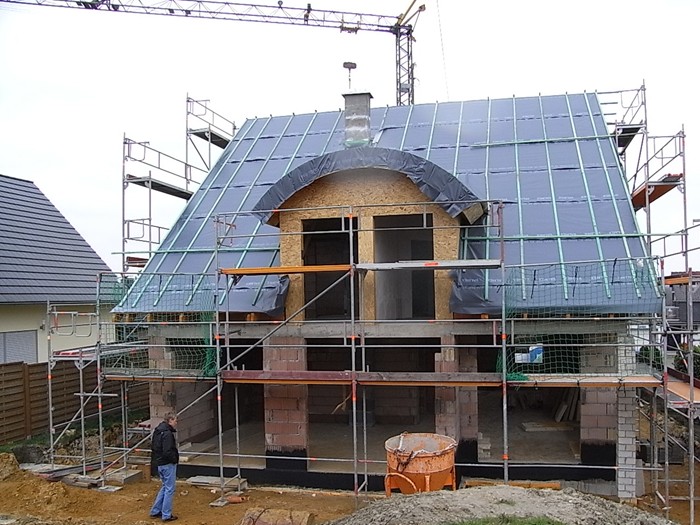

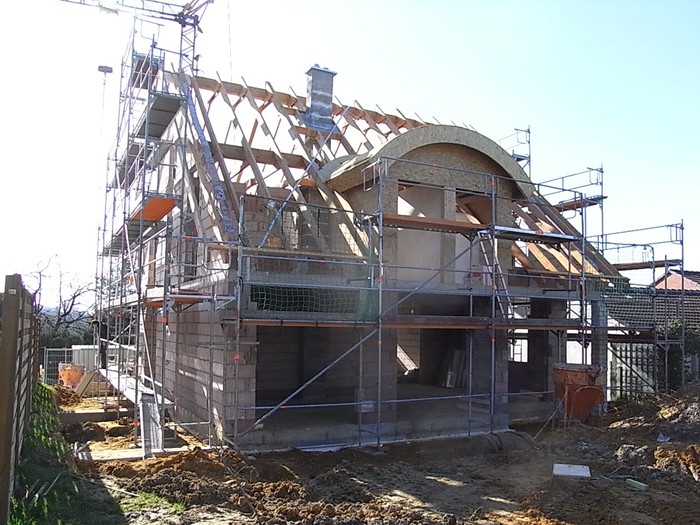

Das Dachgeschoss ist richtfertig. 03.03.2009

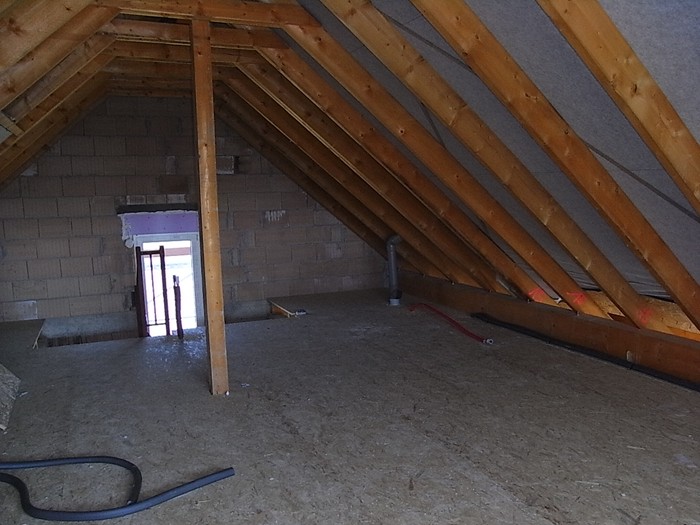

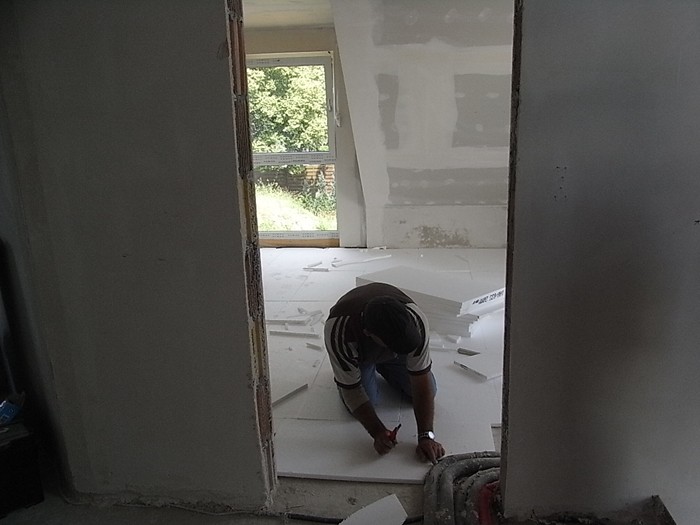

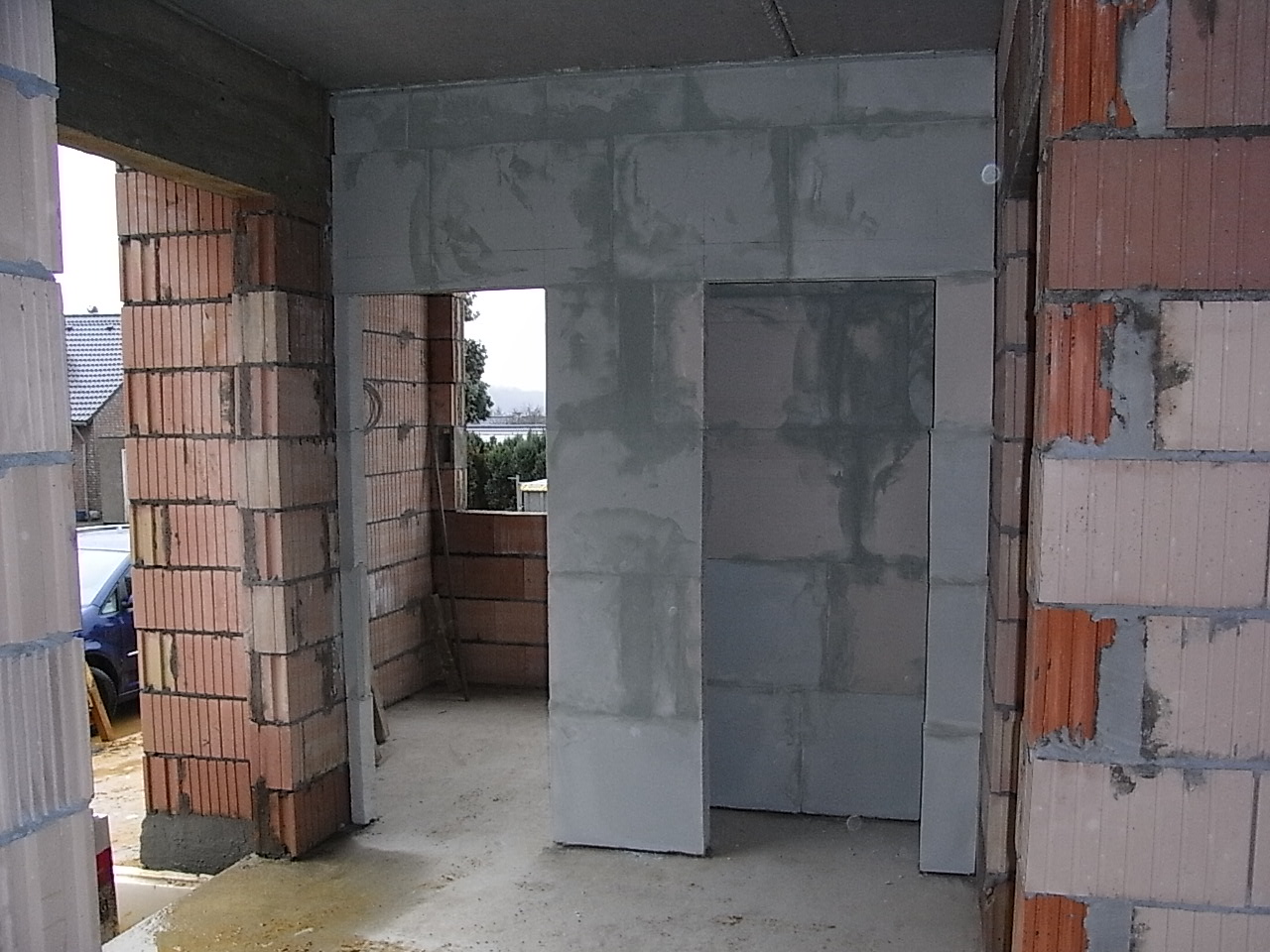

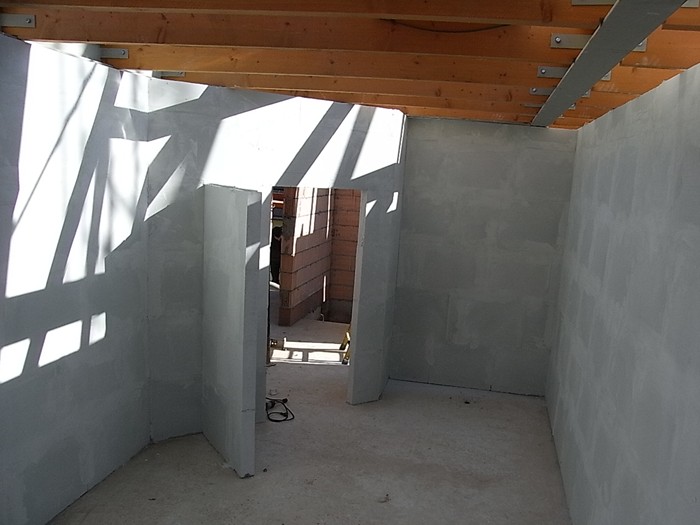

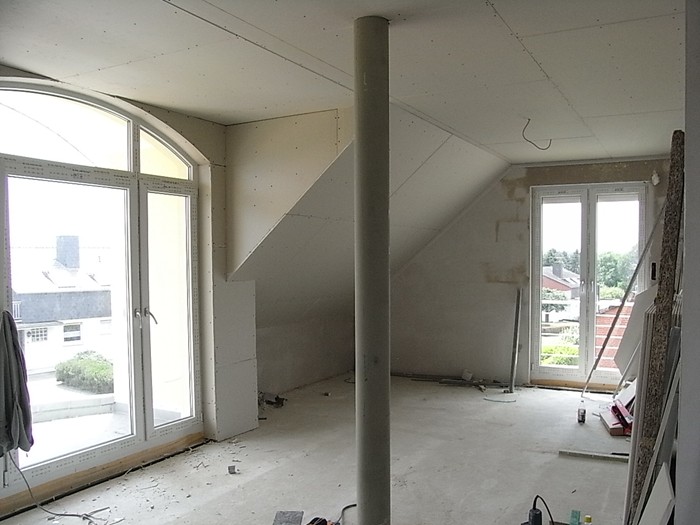

Innenausbau begonnen. 09.03.2009

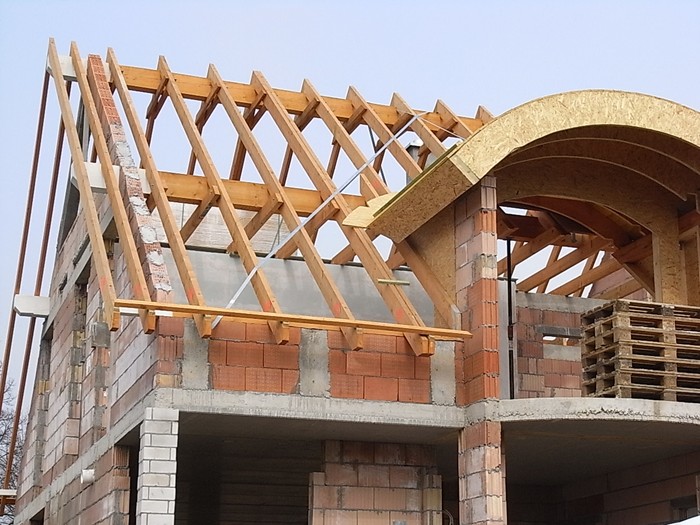

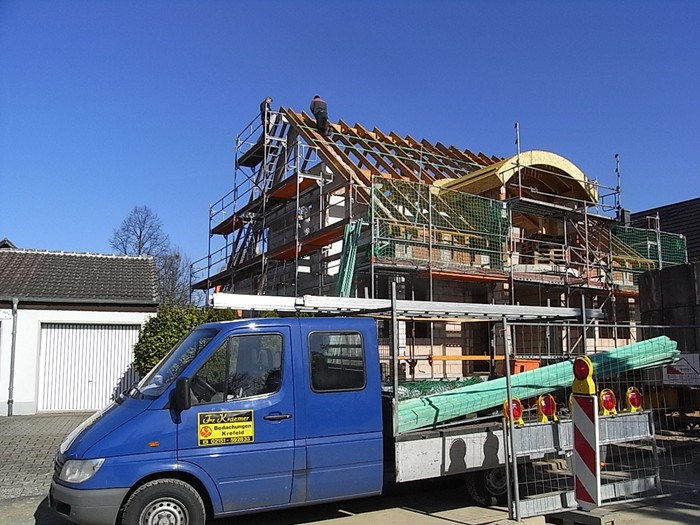

Dachstuhl trotz Dauerregen fertig gestellt. 12.03.2009

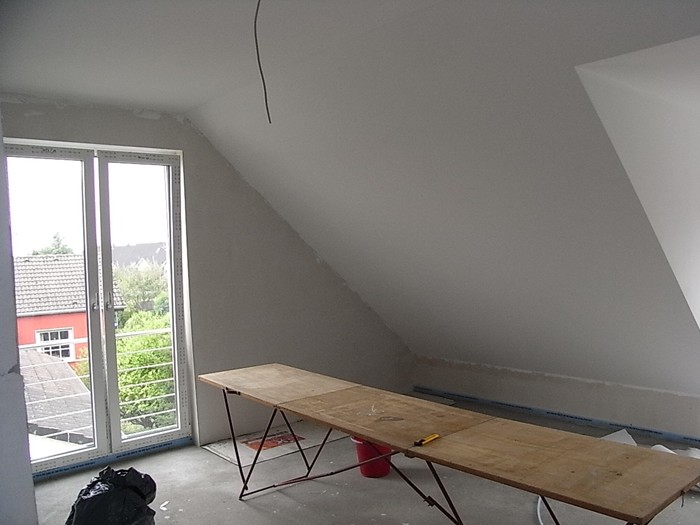

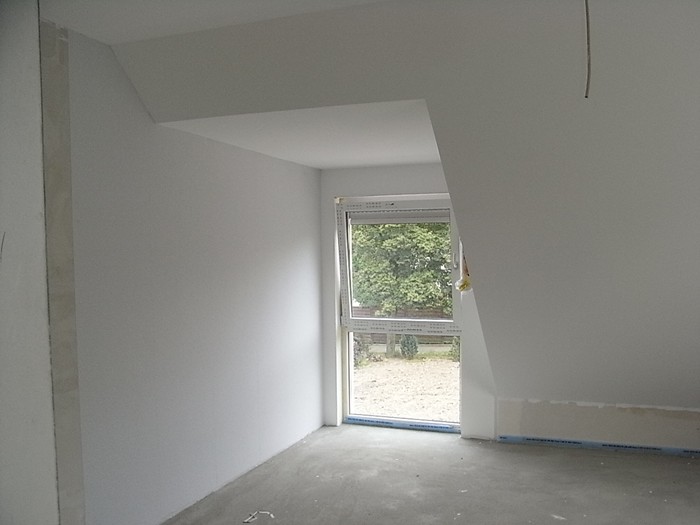

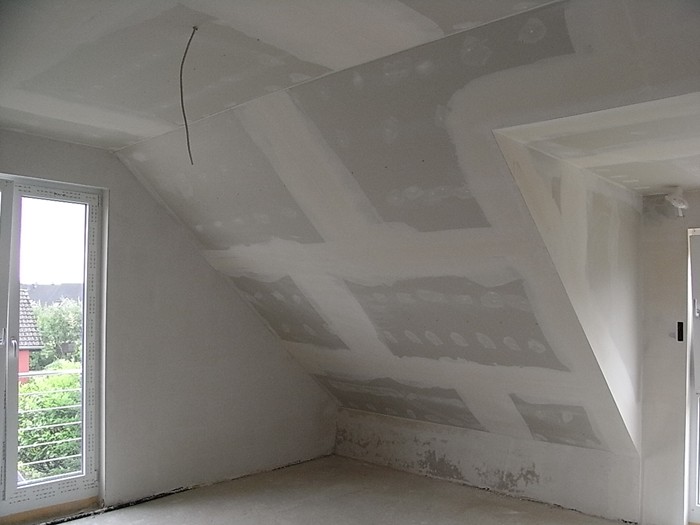

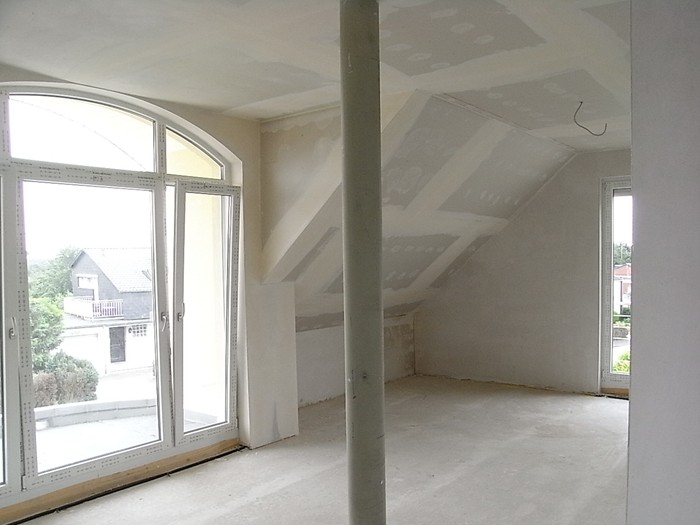

Auch der Innenausbau ist abgeschlossen. 17.03.2009

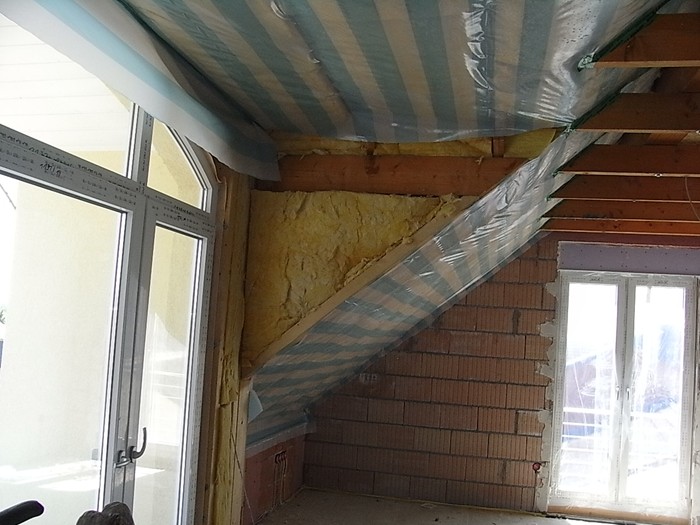

Die Dachfolie wird aufgebracht. 20.03.2009

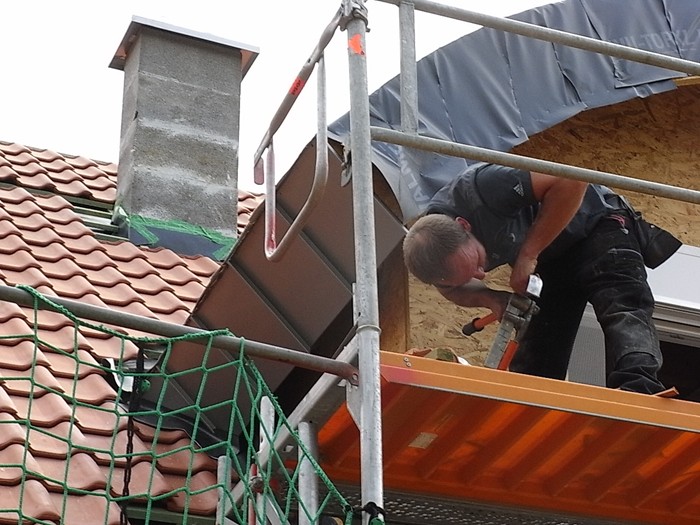

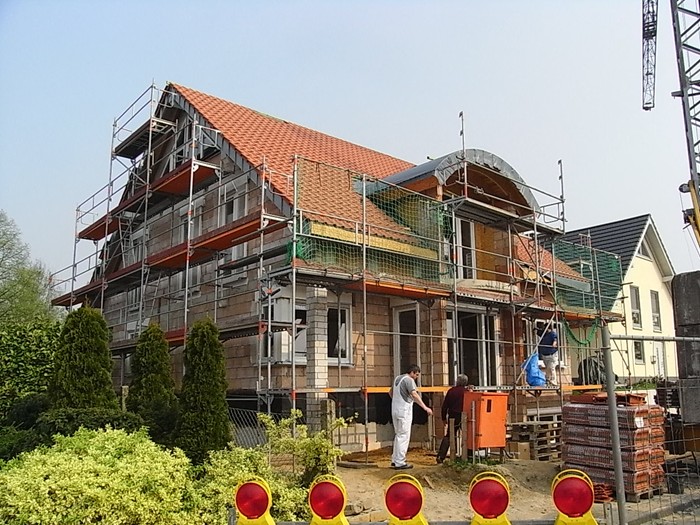

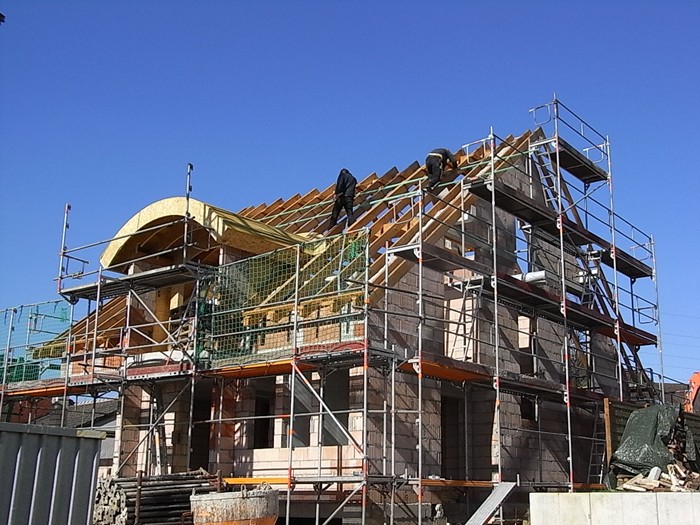

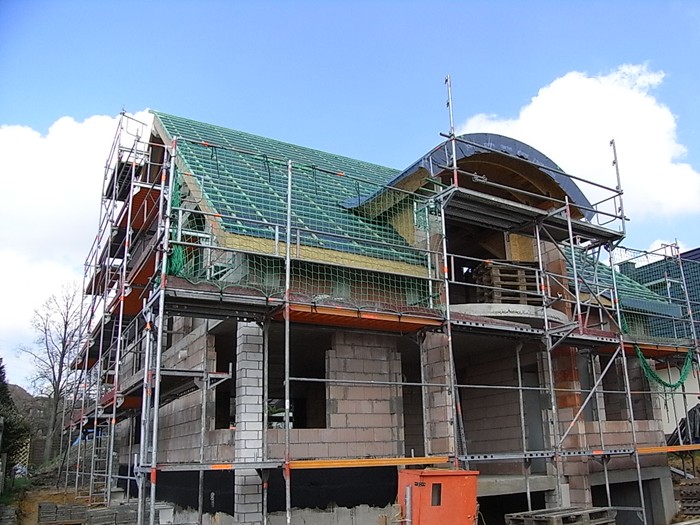

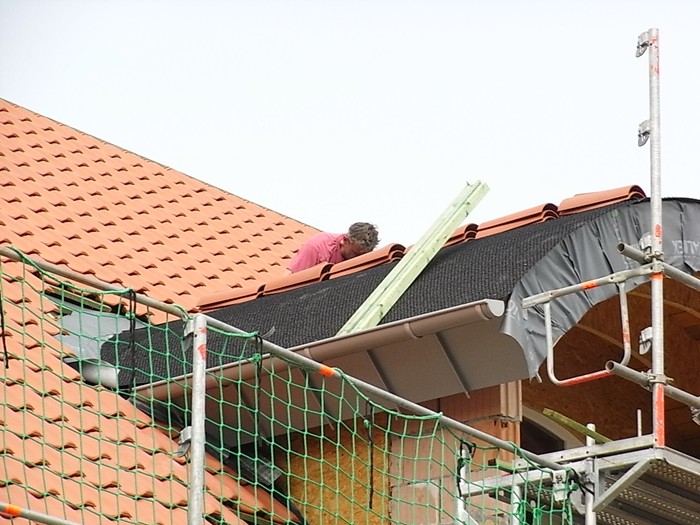

Die Dacheindeckung geht weiter. 23.03.2009
Die Lattung ist fertig. 30.03.2009

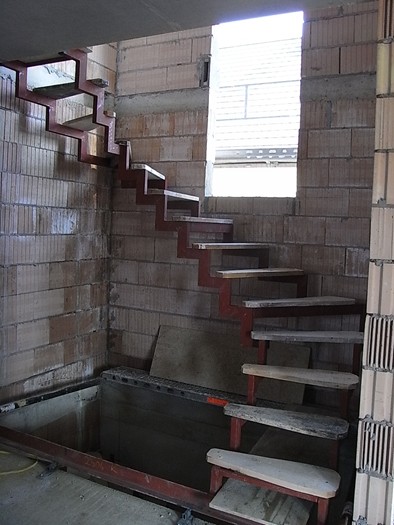

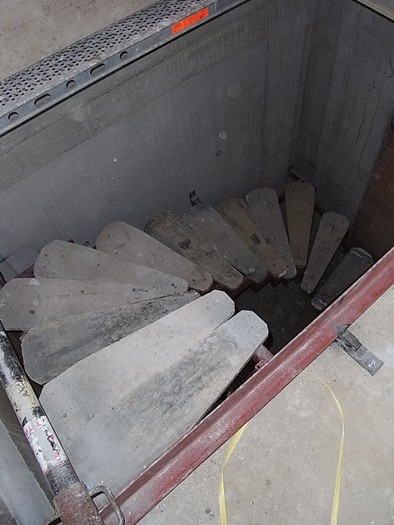

Innentreppe wurde eingebaut. 01.04.2009

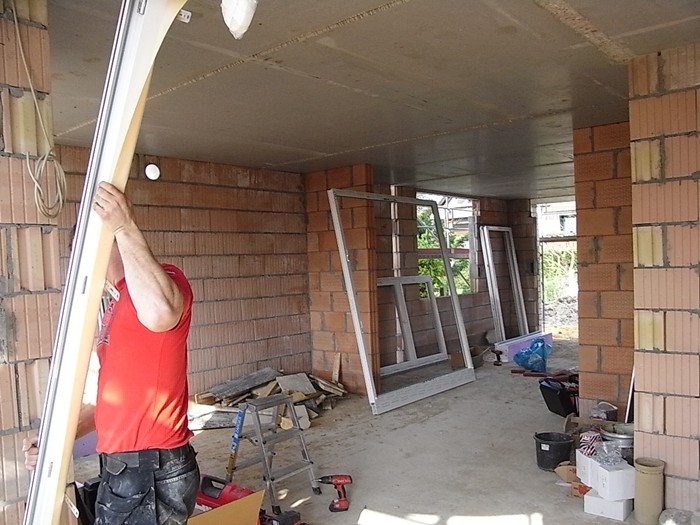

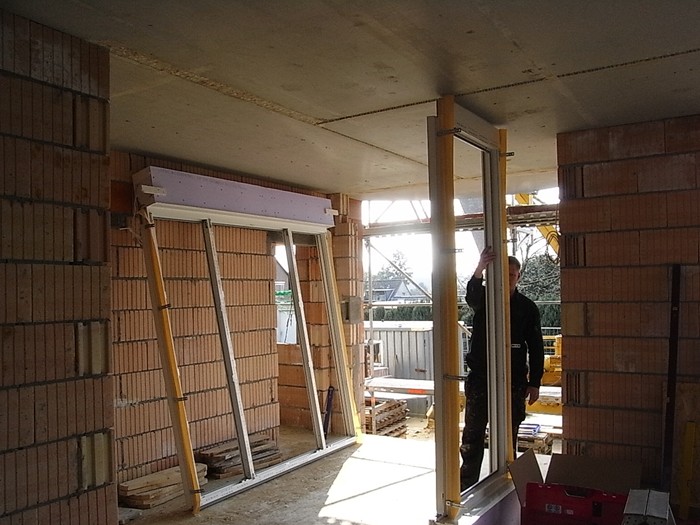

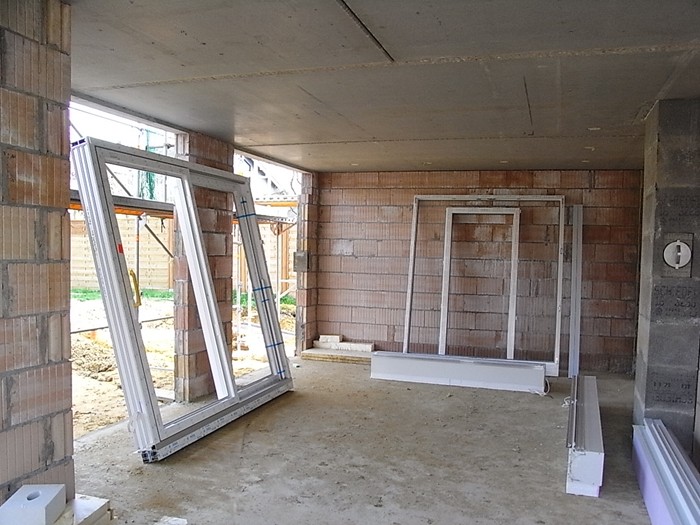

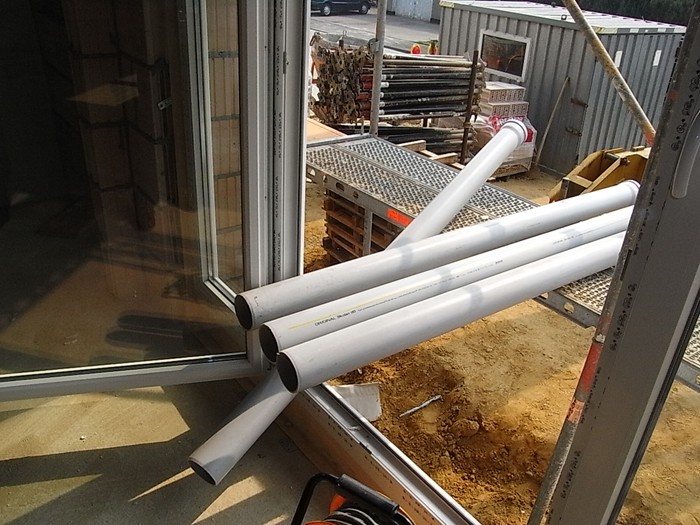

Fenster werden eingebaut, Zinkverkleidungen angebracht. 07.04.2009
Fenster eingebaut, Dacheindeckung begonnen. 08.04.2009

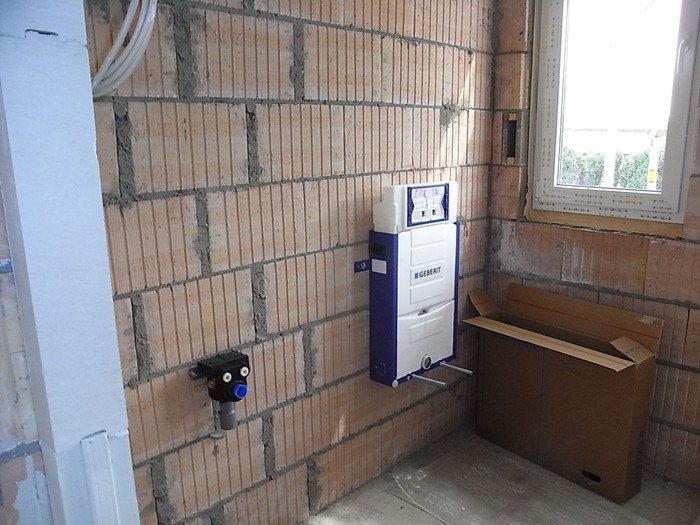

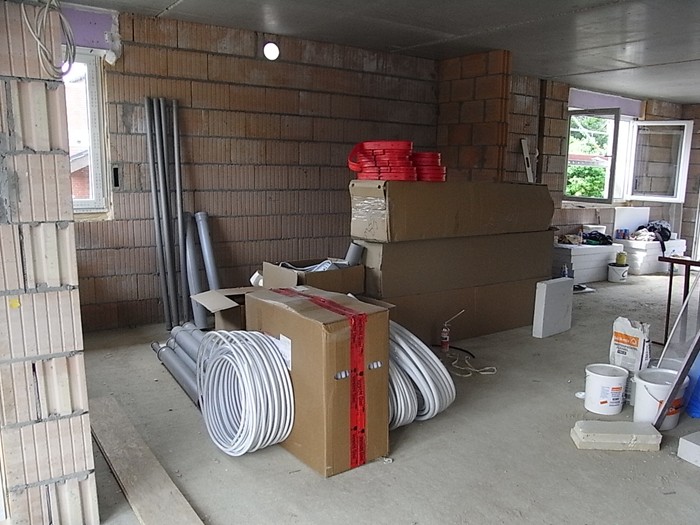

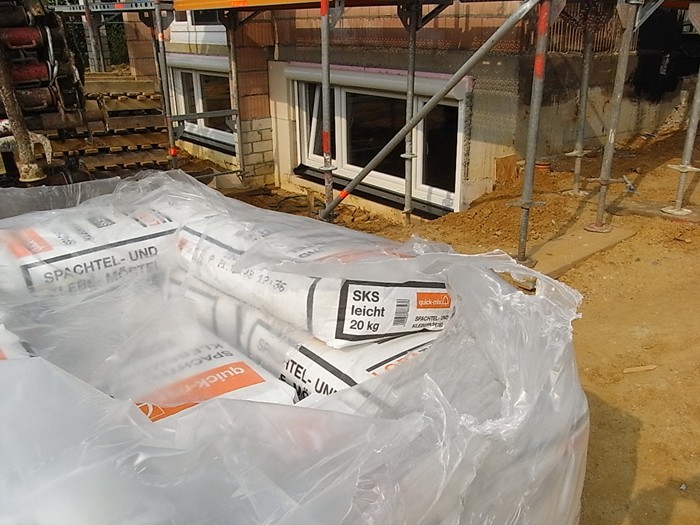

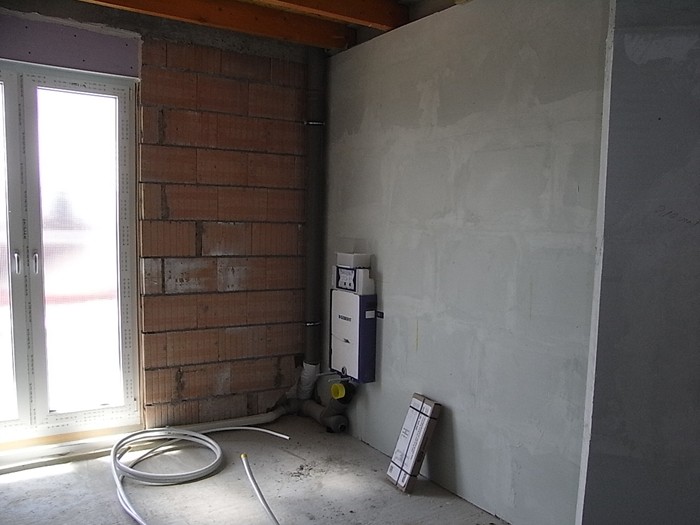

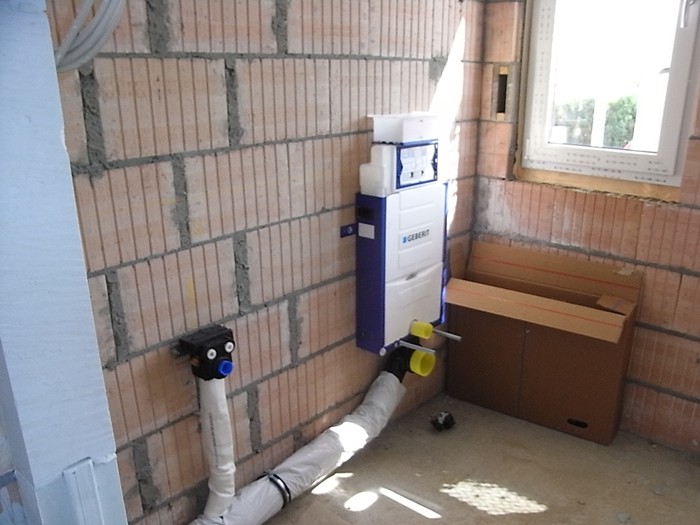

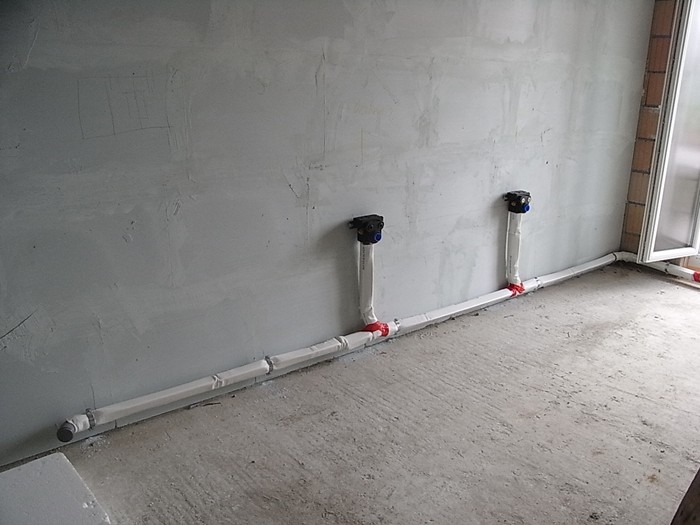

Außenputz und Sanitär-Heizungsinstallationen begonnen. 14.04.2009
Die Arbeiten gehen voran. 16.04.2009
..und weiter geht`s. 21.04.2009

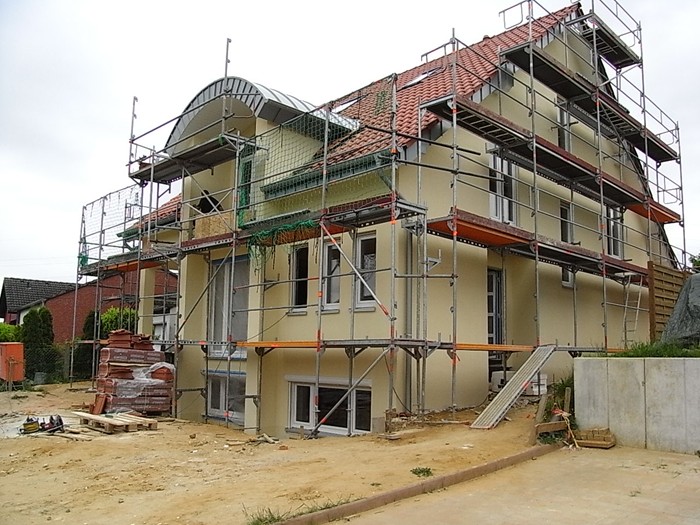

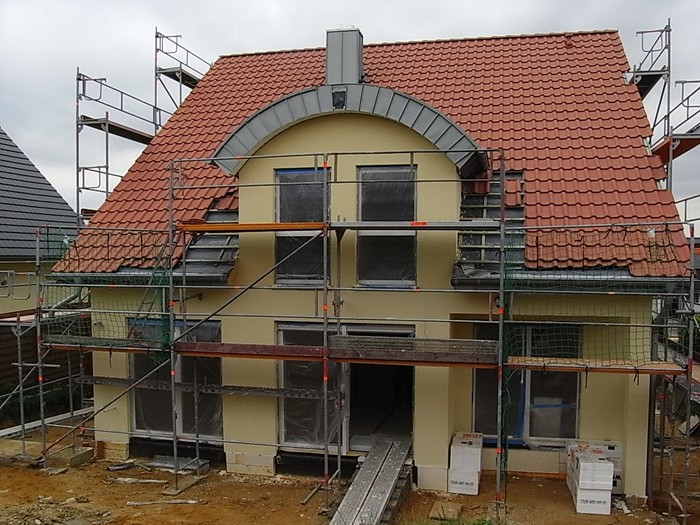

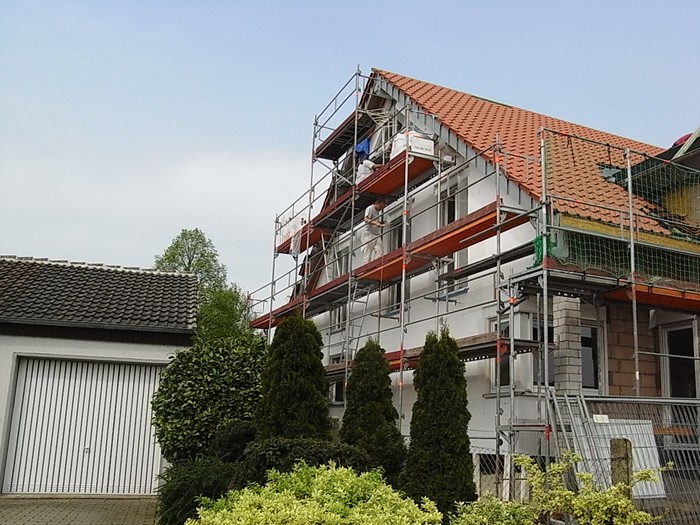

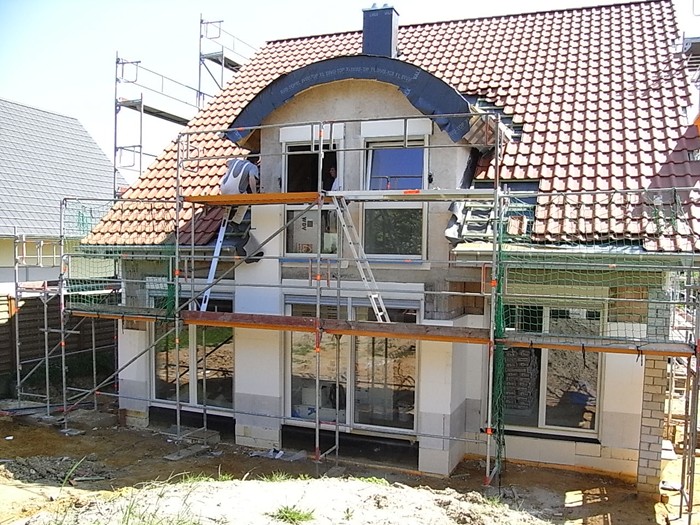

Außenputz ist fertig gestellt. 14.05.2009

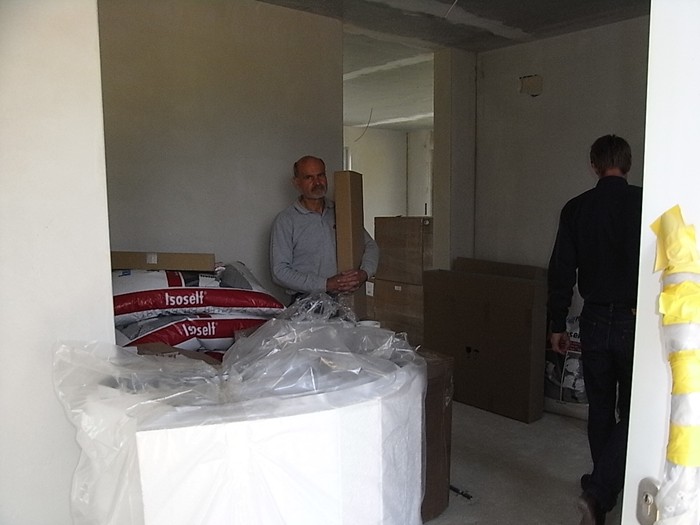

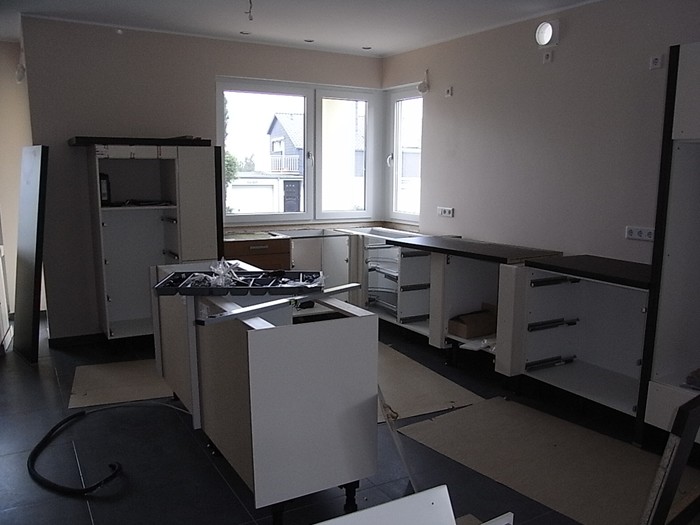

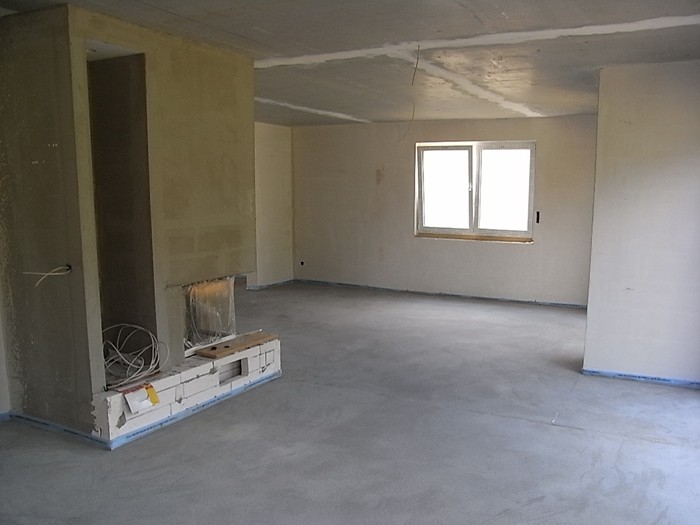

Das Baugerüst ist abgebaut, Innenausbau begonnen. 02.06.2009

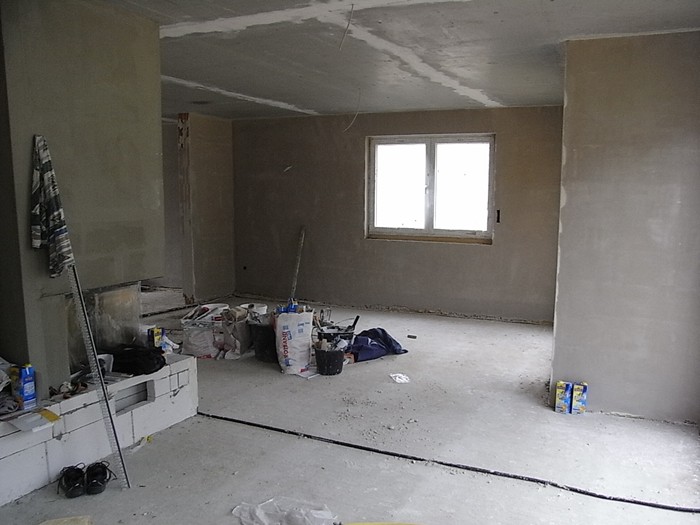

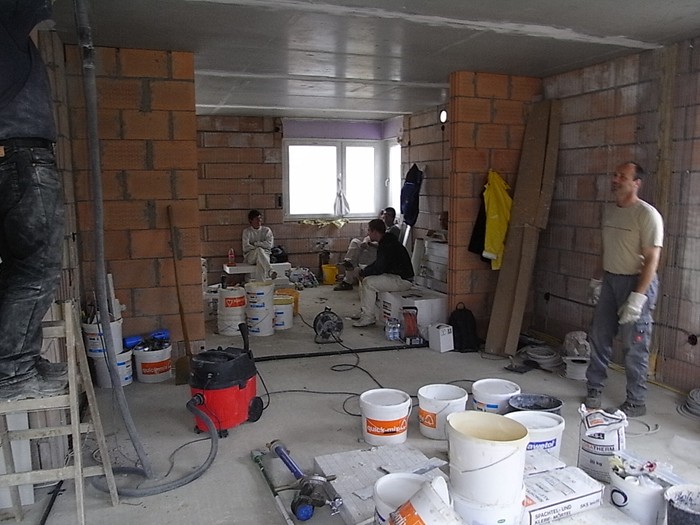

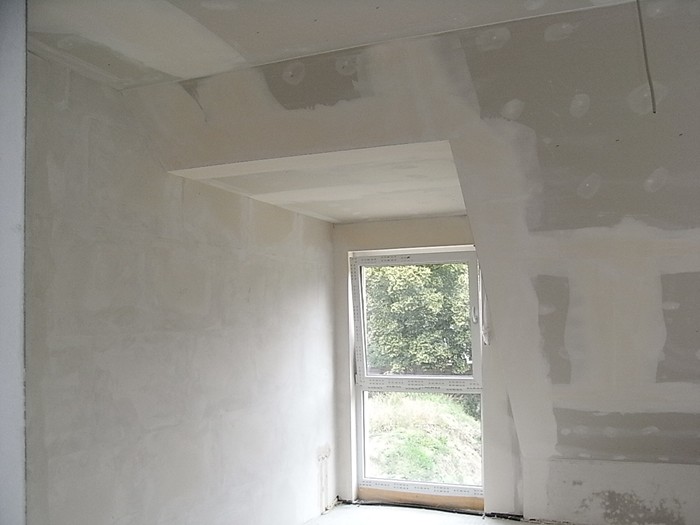

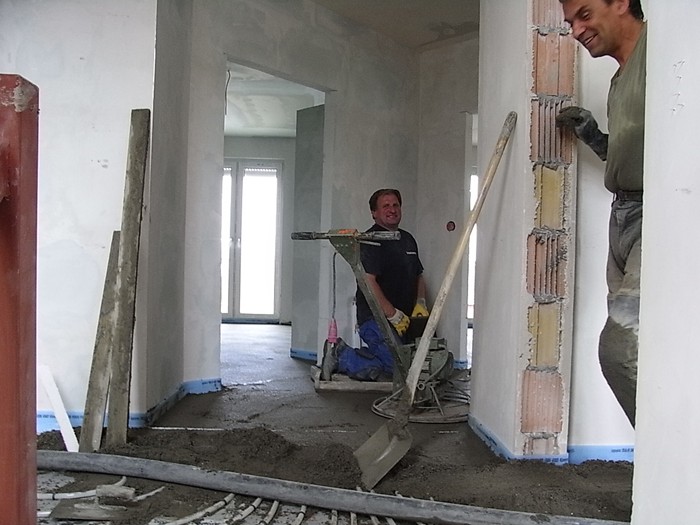

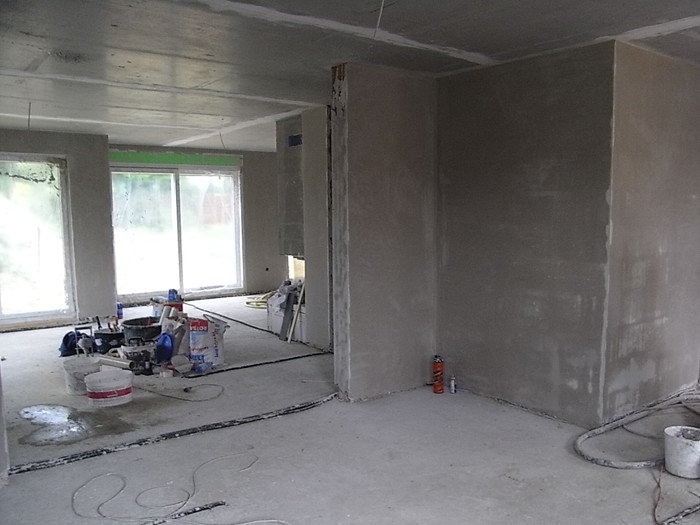

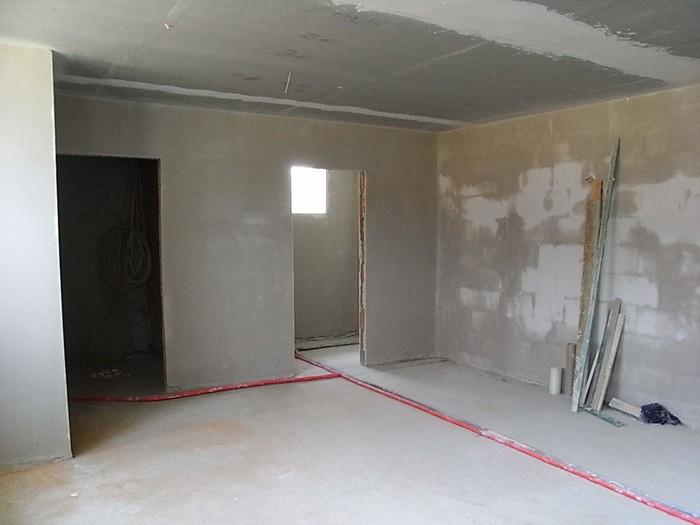

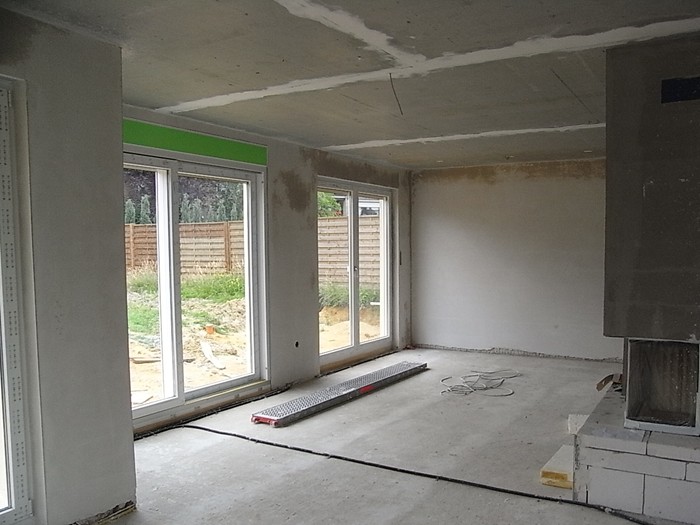

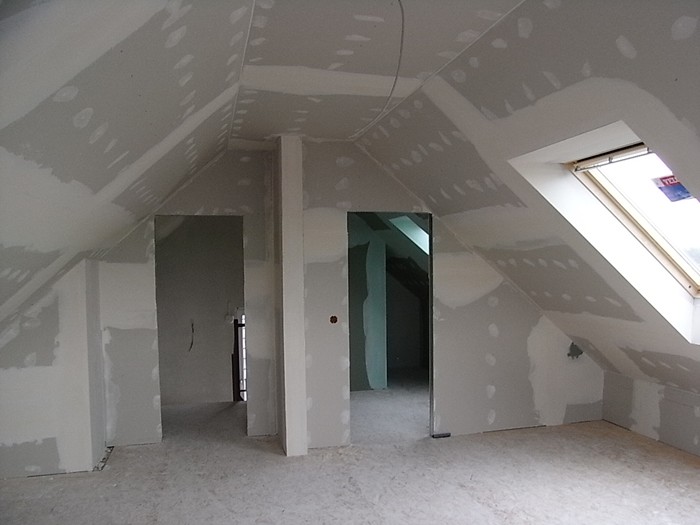

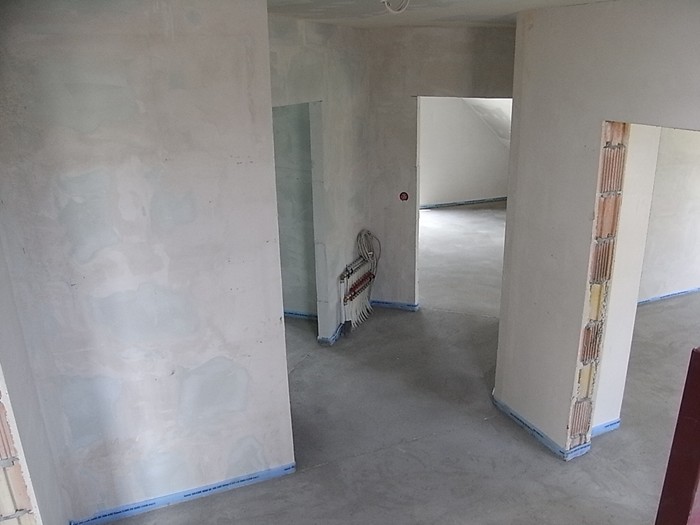

Innenputz- und Gipskartonarbeiten werden ausgeführt. 05.06.2009
Innenputz- und Gipskartonarbeiten gehen dem Ende zu. 10.06.2009

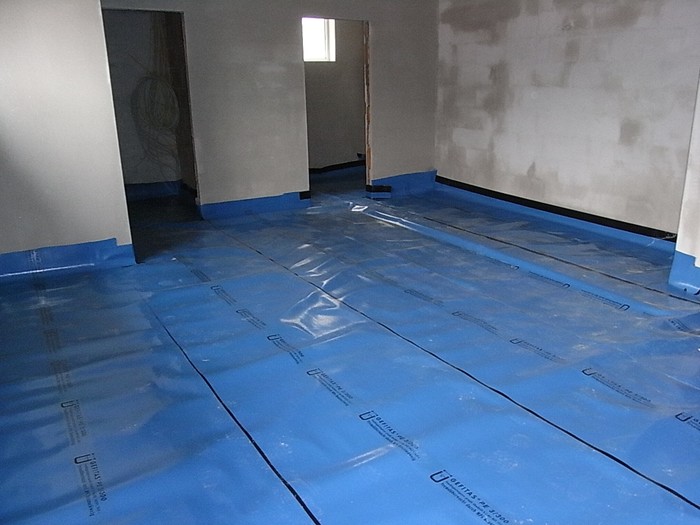

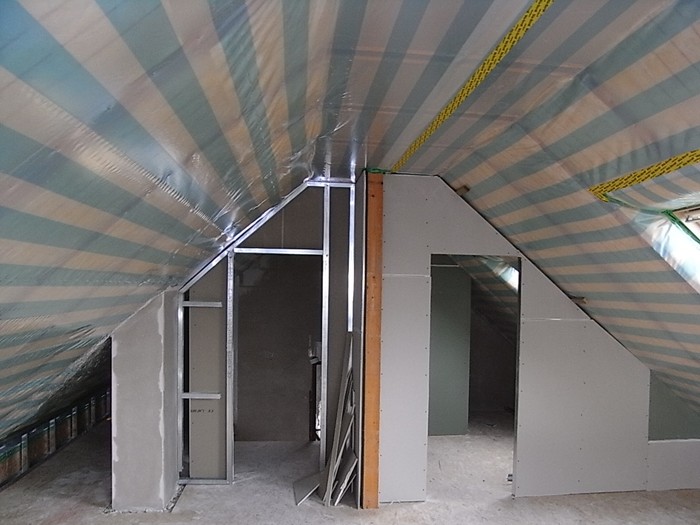

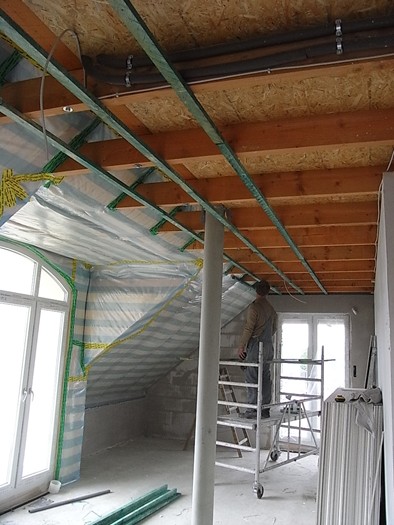

Dampfbremse im Kellergeschoss verlegt. 12.06.2009

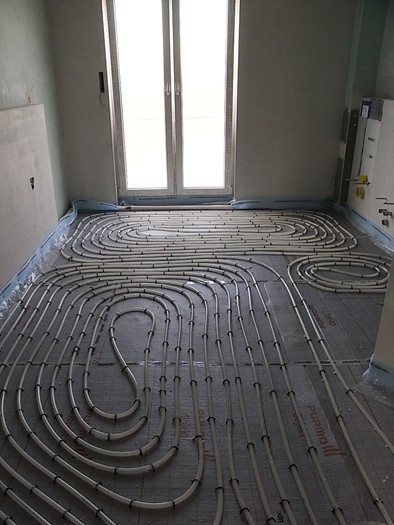

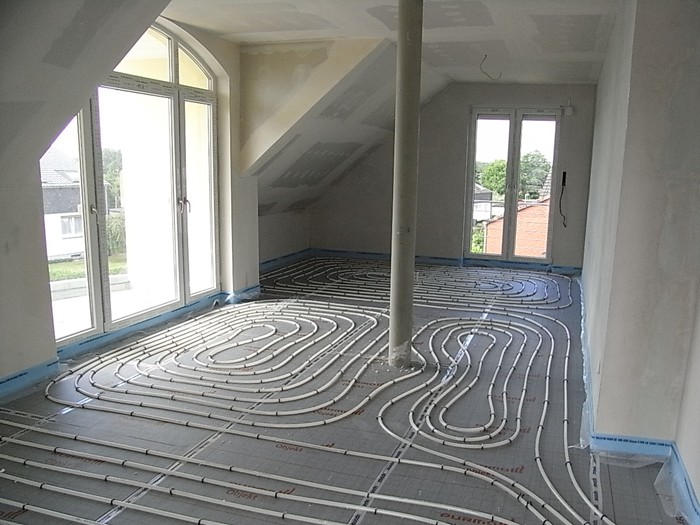

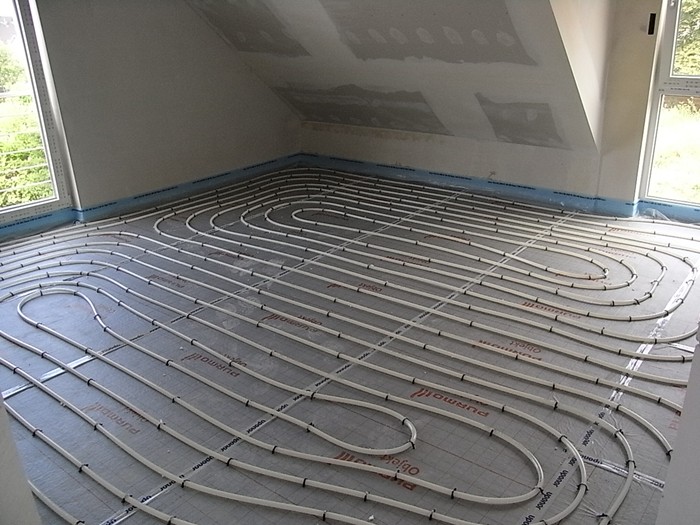

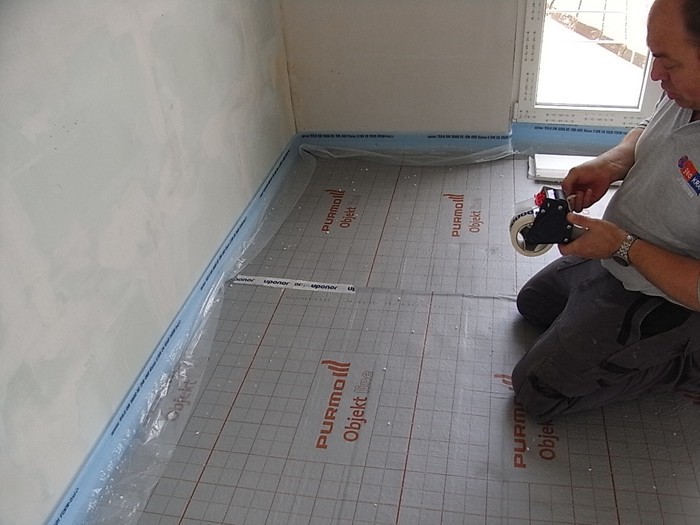

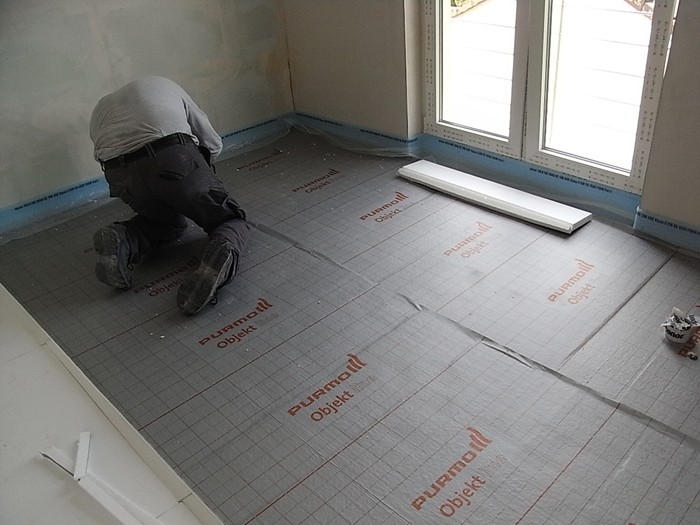

Jetzt kann die Fußbodenheizung verlegt werden. 22.06.2009

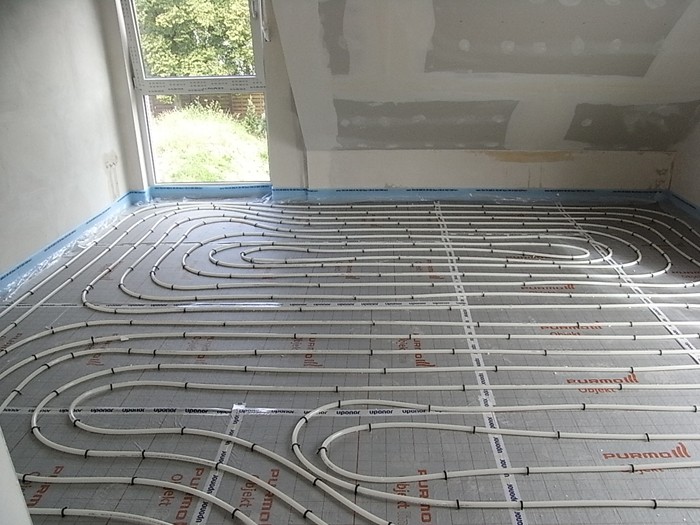

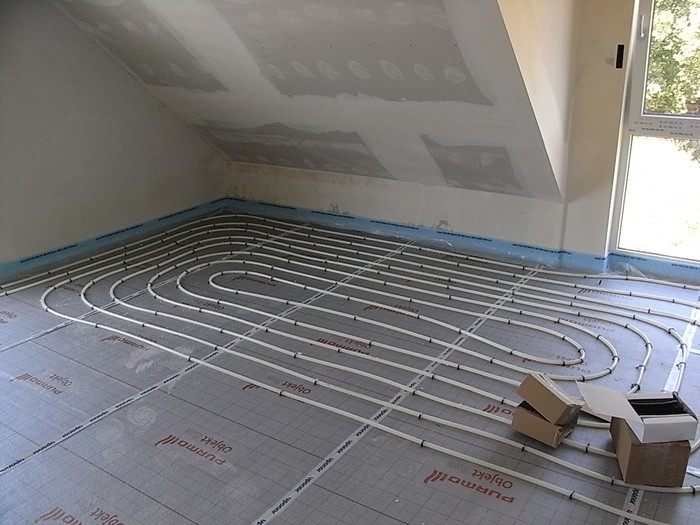

Die Fußbodenheizung wird verlegt. 23.06.2009
Die Fußbodenheizung ist fertig verlegt. 26.06.2009

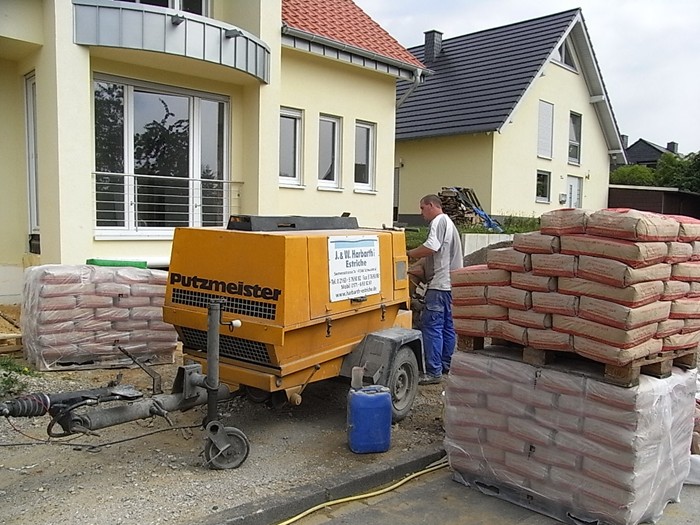

Der Estrich wird verlegt. 30.06.2009
Estrich fertig verlegt. 02.07.2009

Die Malerarbeiten werden in Eigenleistung ausgeführt. 03.08.2009

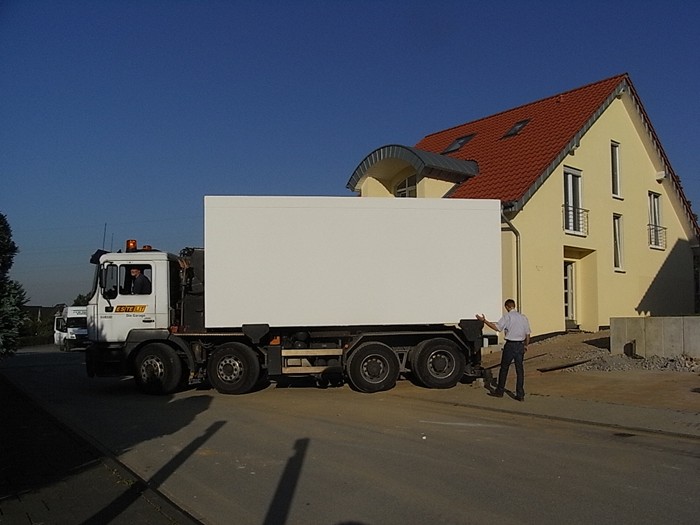

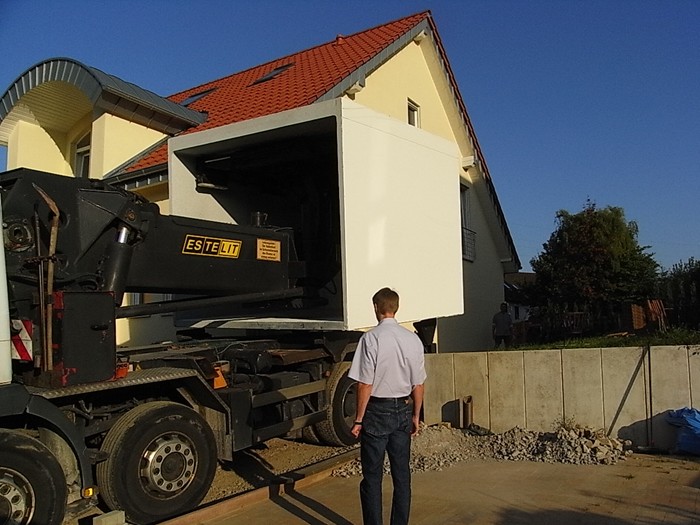

Fertiggarage wurde gestellt. 19.08.2009

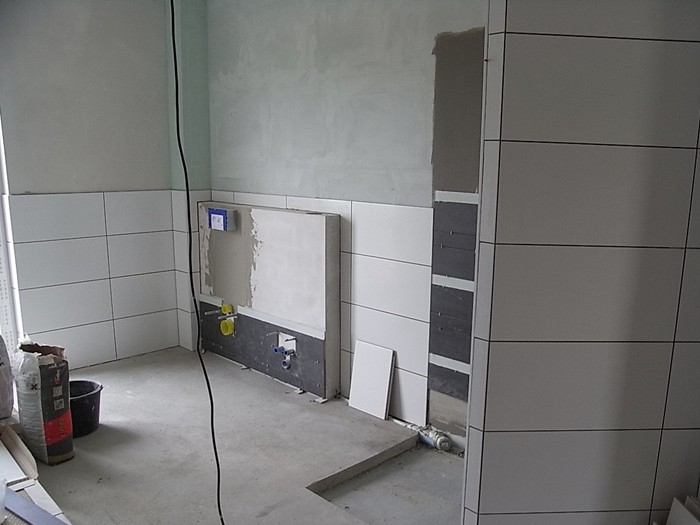

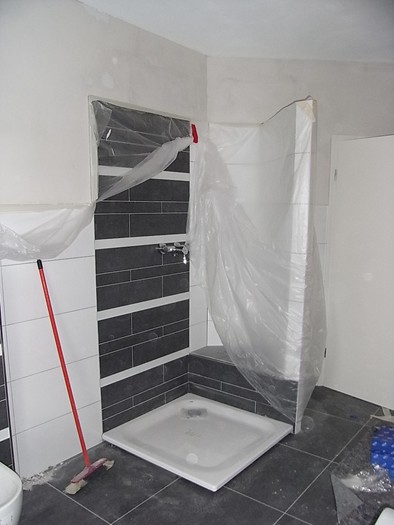

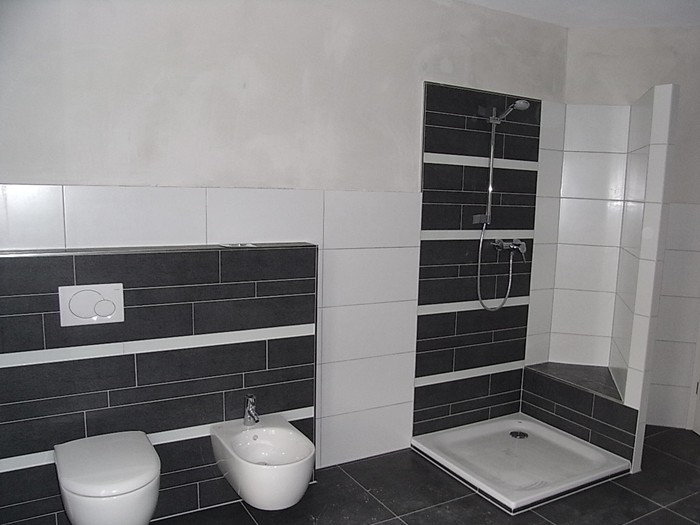

Fliesenarbeiten werden ausgeführt, Außenanlagen fertig. 25.08.2009

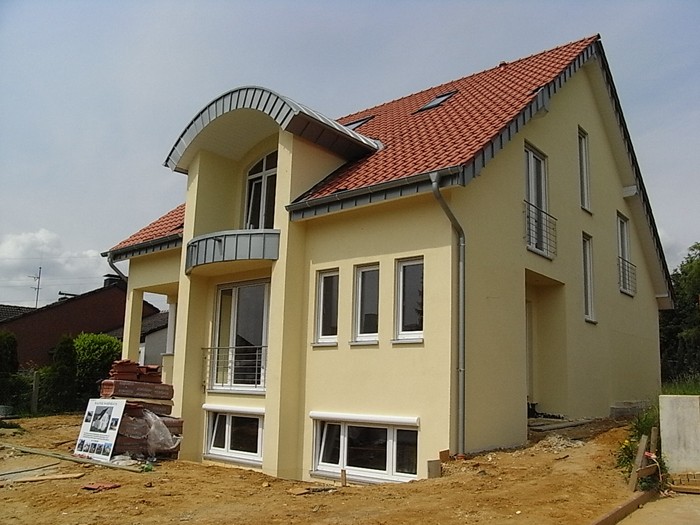

Es geht dem Ende zu. 22.10.2009
Sanitärfeininstallation fertig, Küche wird eingebaut. 29.10.2009
Der Einzug erfolgt. 10.11.2009

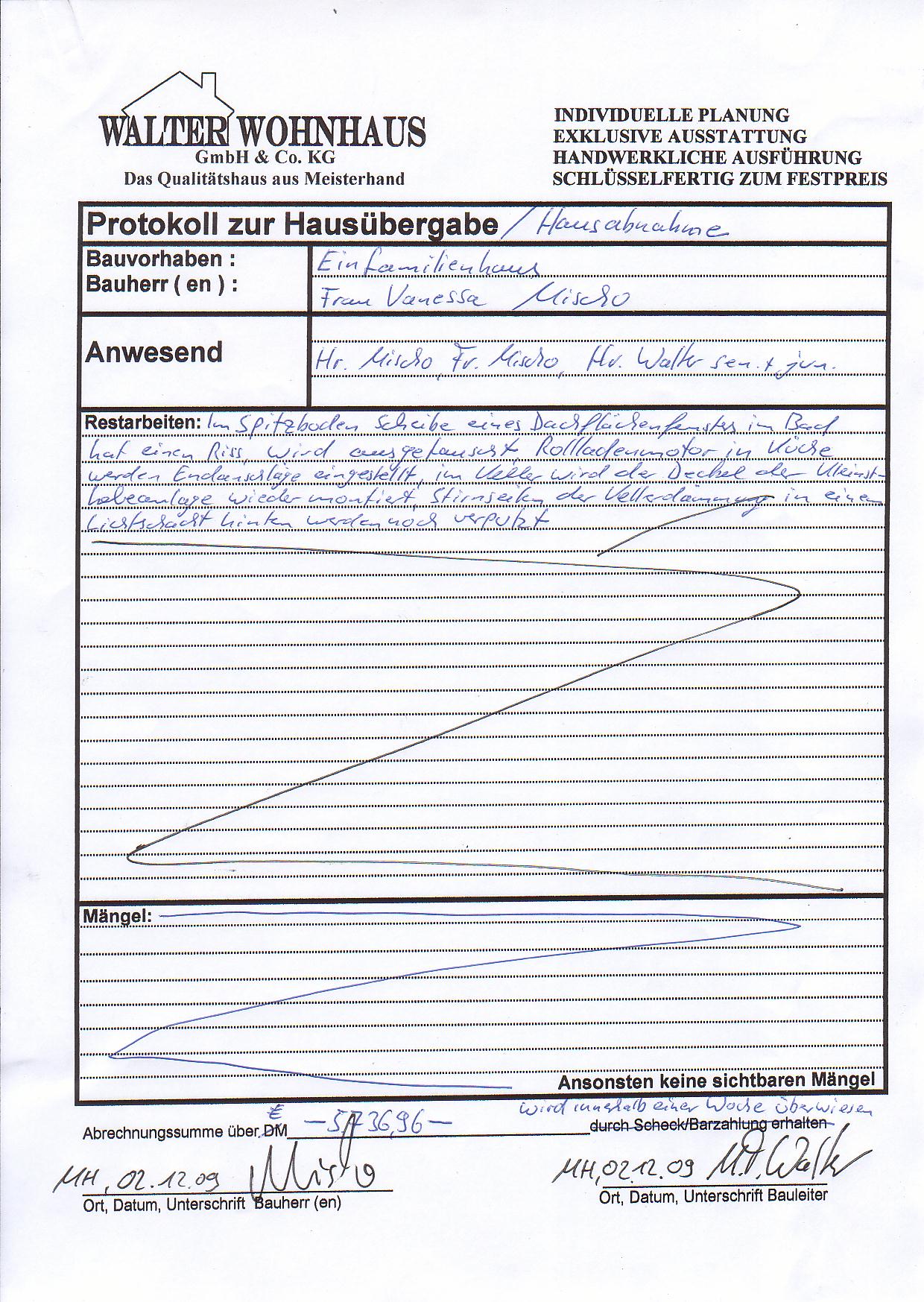

Auch die Schlussabnahme ist erfolgt. 02.12.2009
