Haus Saarn 2
Bauantrag wurde gestellt. 07.06.2010
Das Bauschild wurde gestellt. 20.07.2010

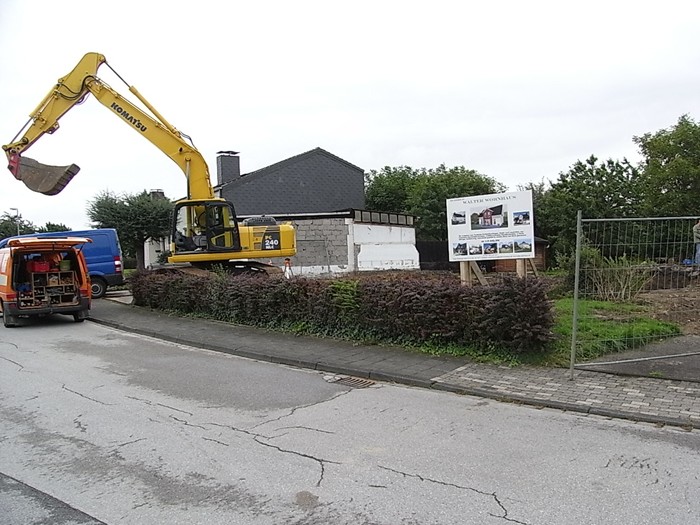

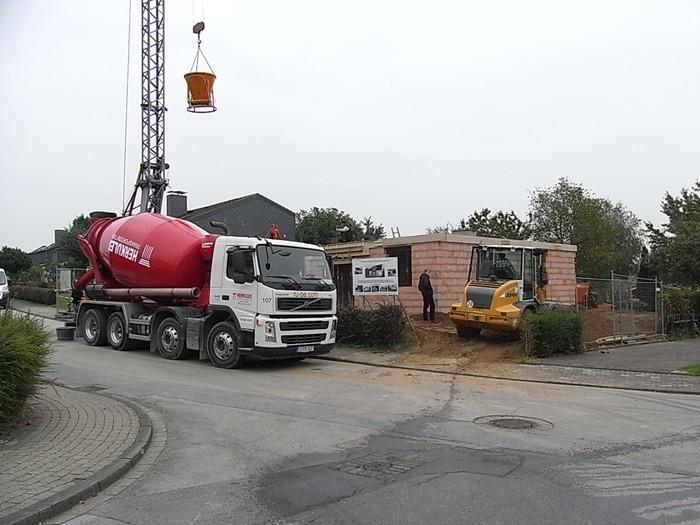

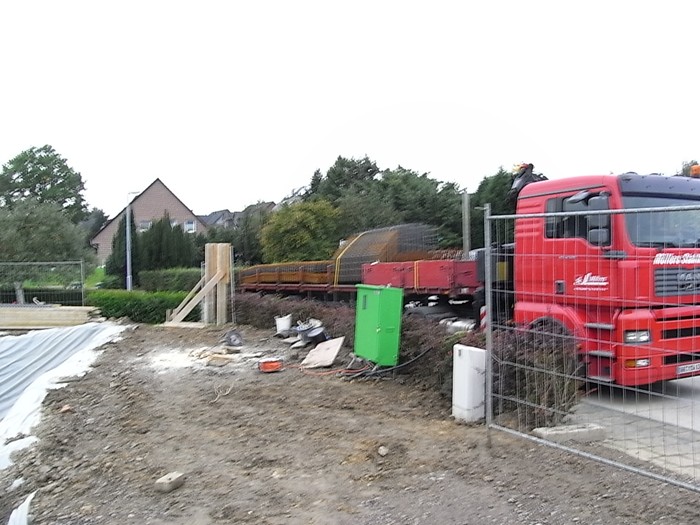

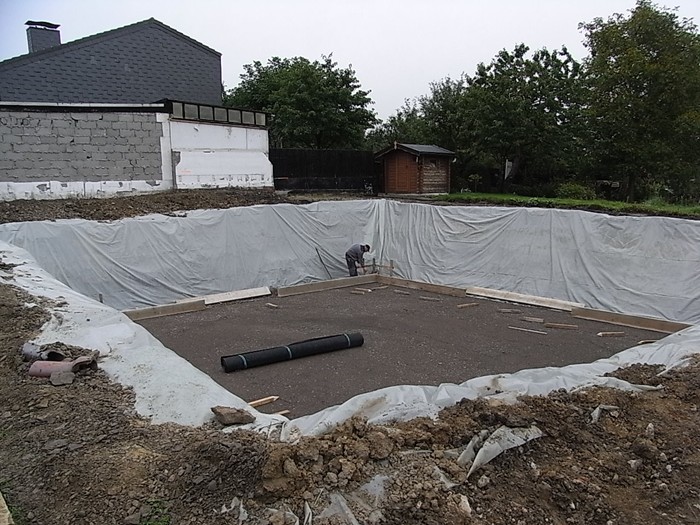

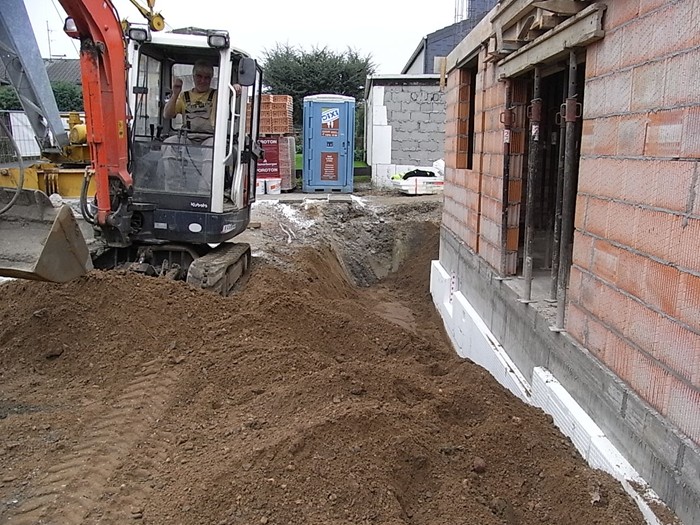

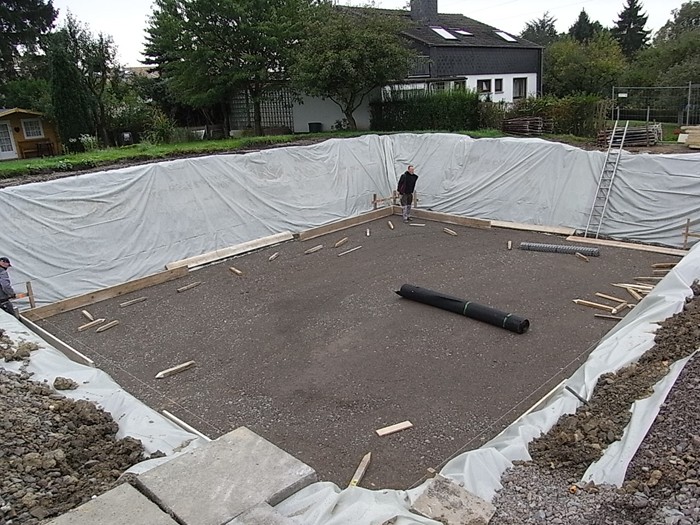

Das alte Haus ist abgerissen, Grobabsteckung und Ausschachtung. 14.09.2010
Jetzt beginnen die Rohbauarbeiten. 27.09.2010

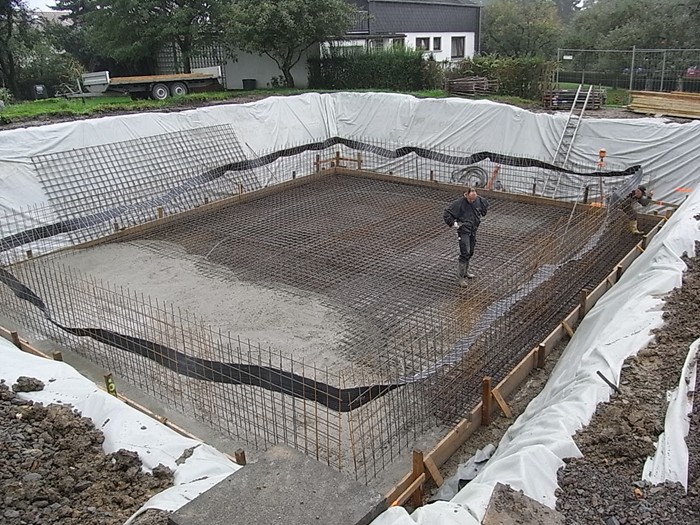

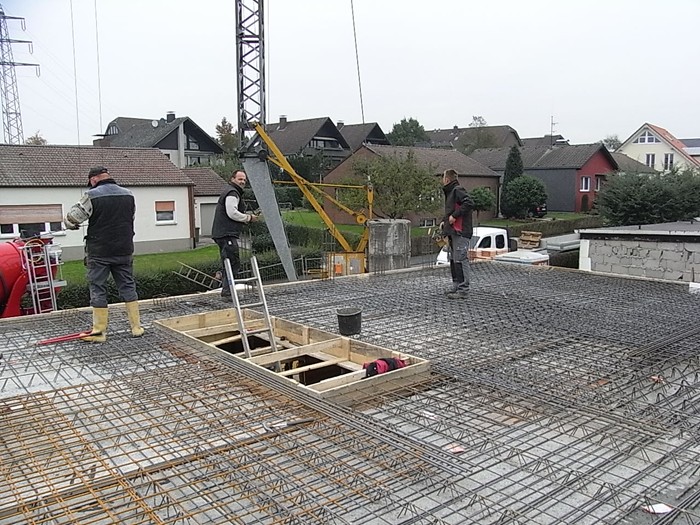

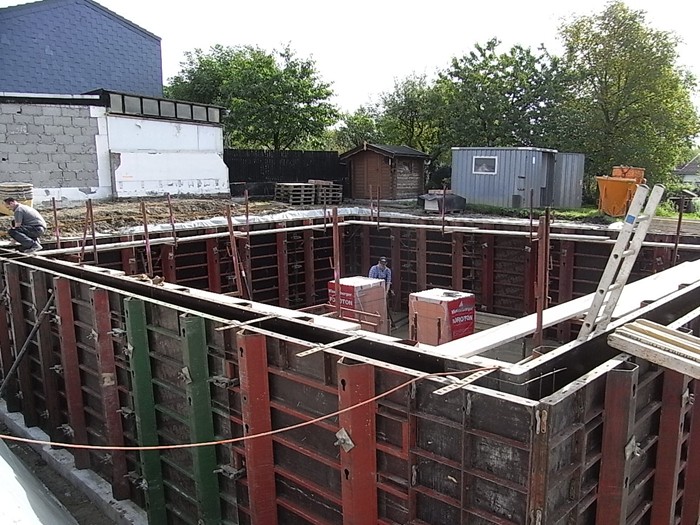

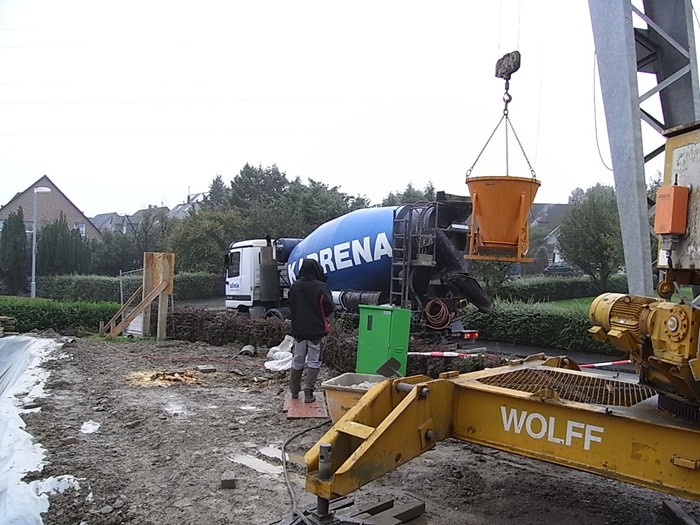

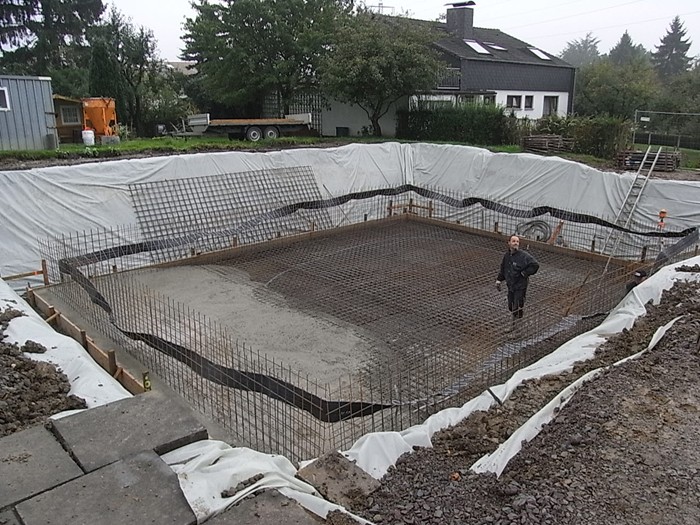

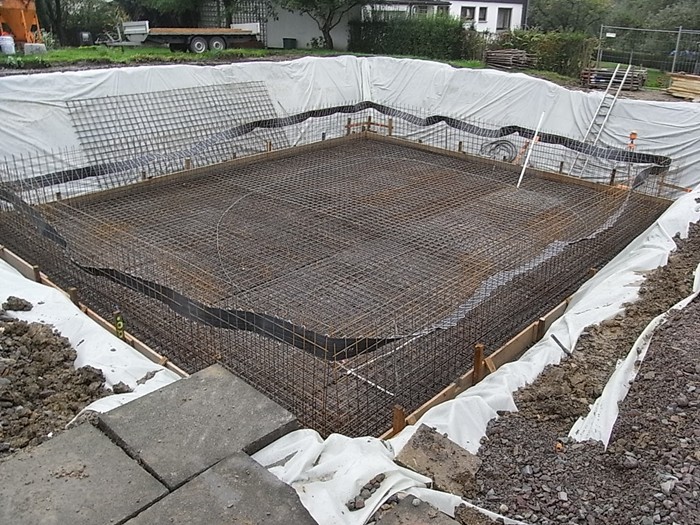

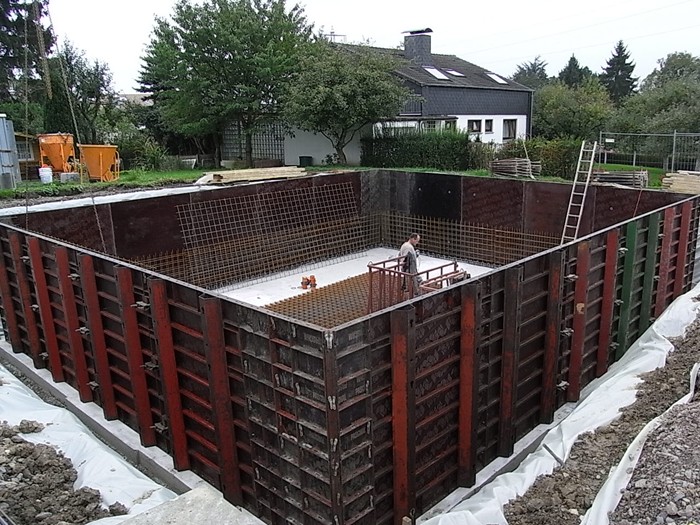

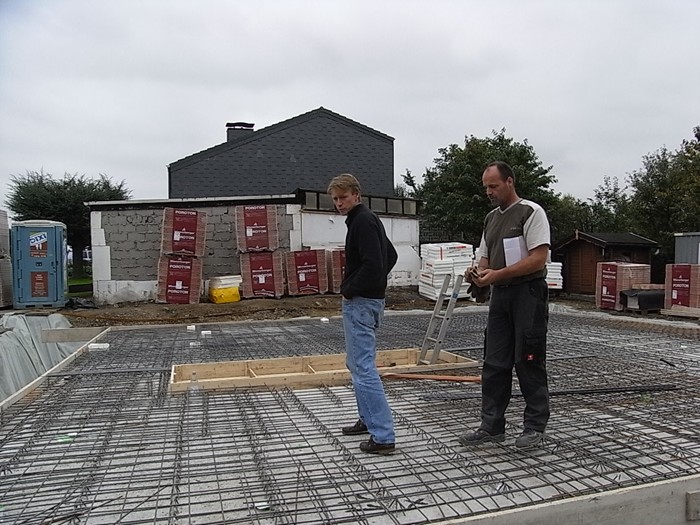

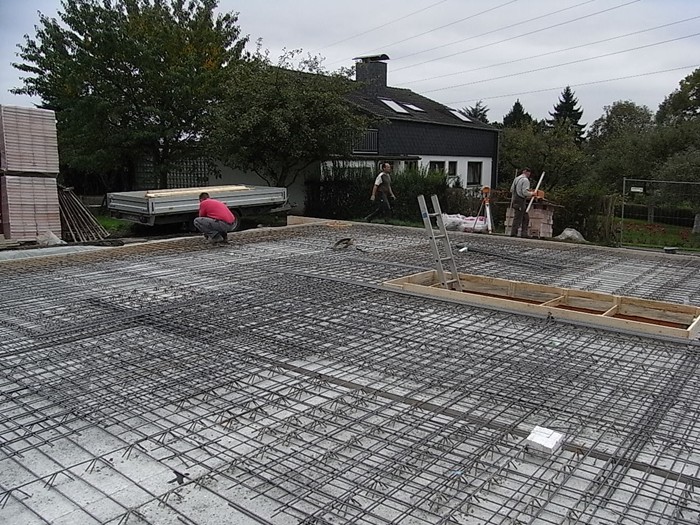

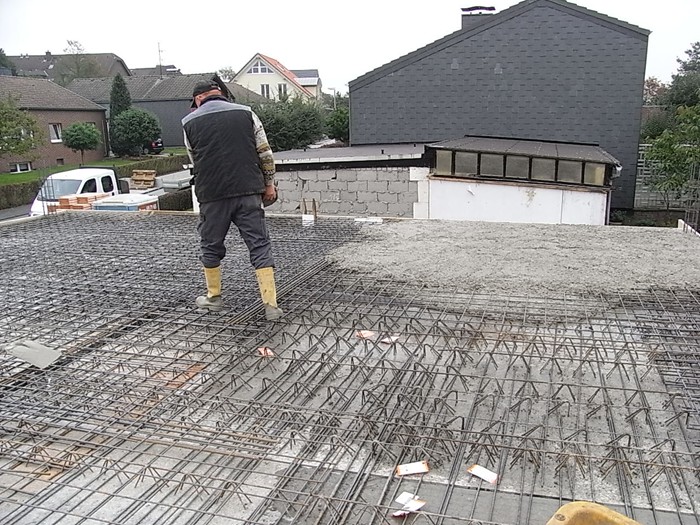

Bodenplatte wird betoniert. 28.09.2010

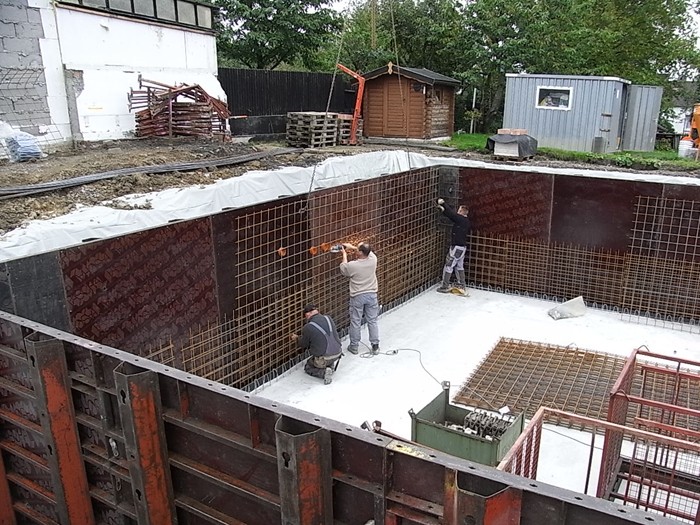

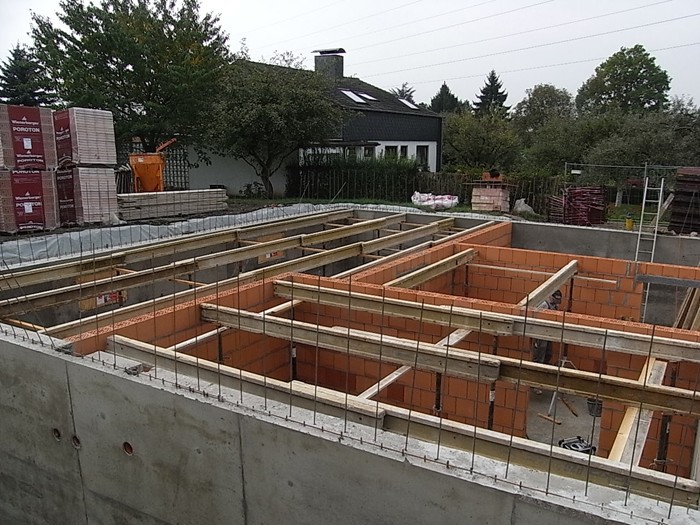

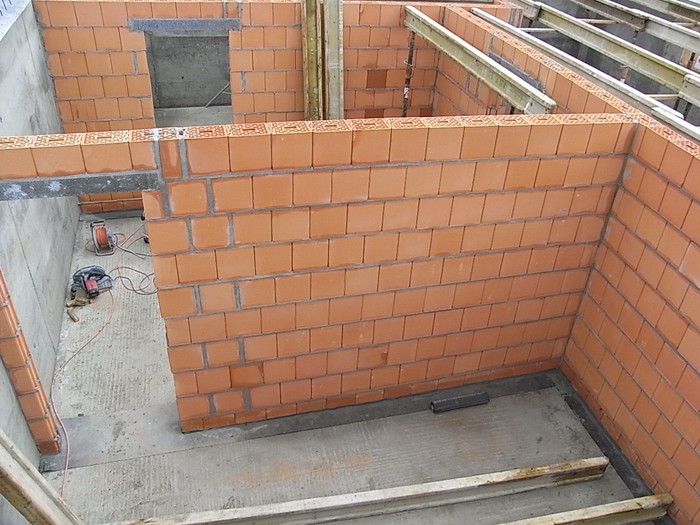

Kellerwände werden erstellt. 30.09.2010

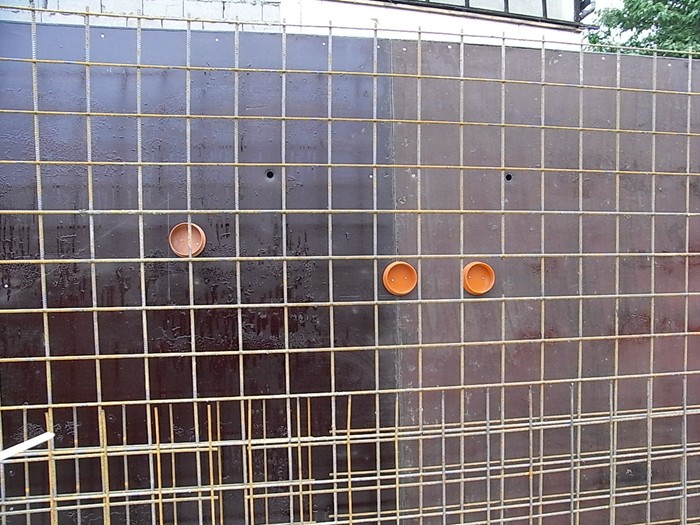

Kellerwände zum Betonieren vorbereitet, Mauersteine sind schon da. 04.10.2010

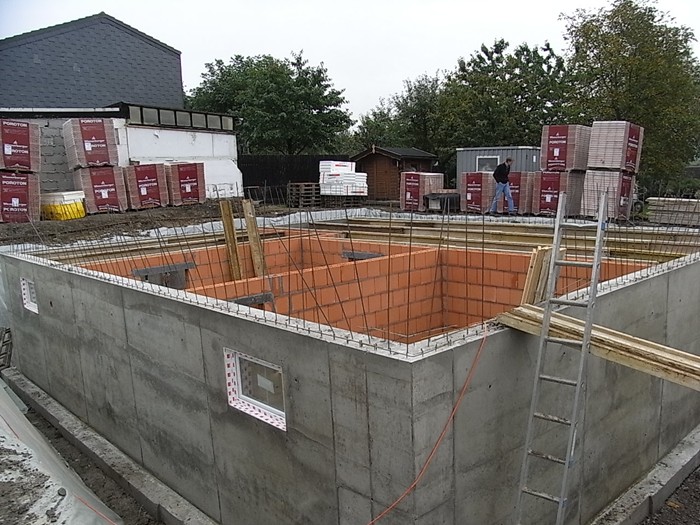

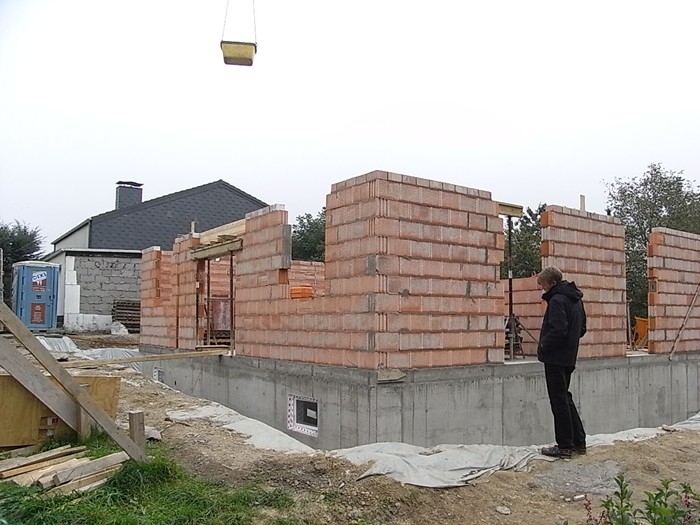

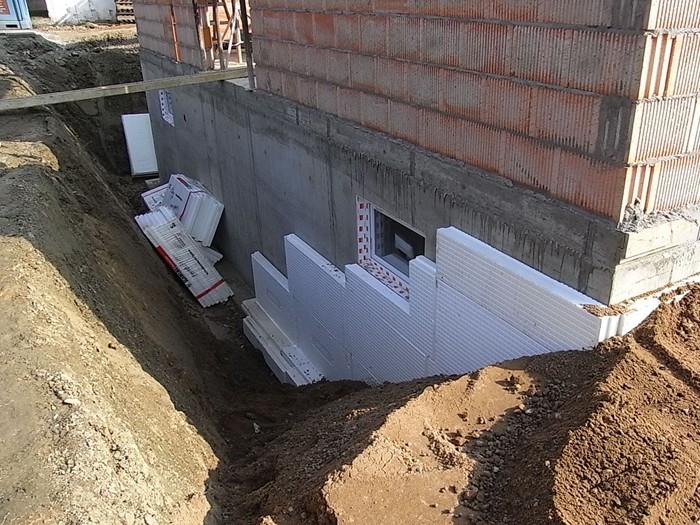

Kellerwände fertig, die Stützungen für die Kellerdecke werden gestellt. 07.10.2010
Kellerdecke wird betoniert. 08.07.2010

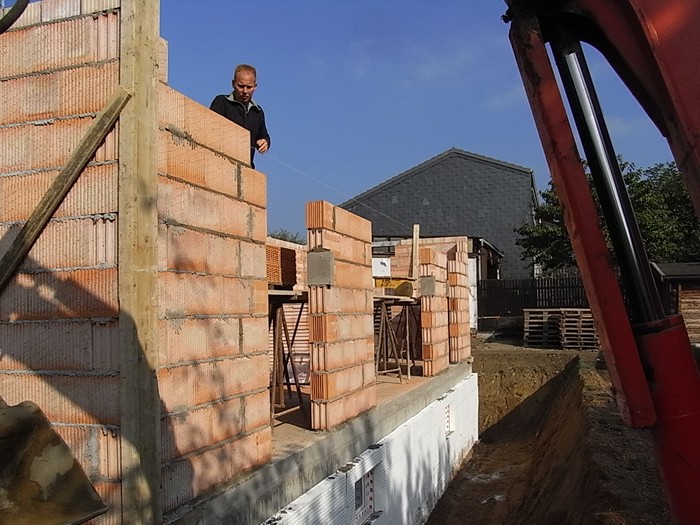

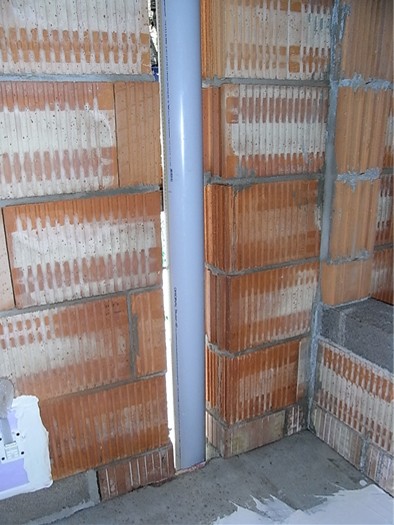

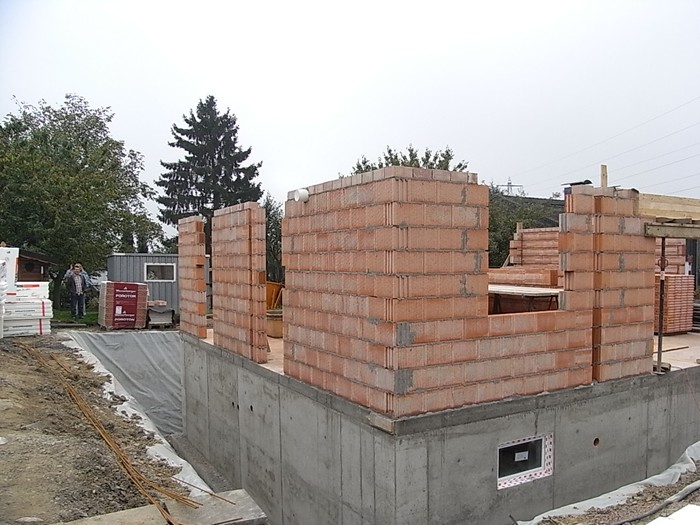

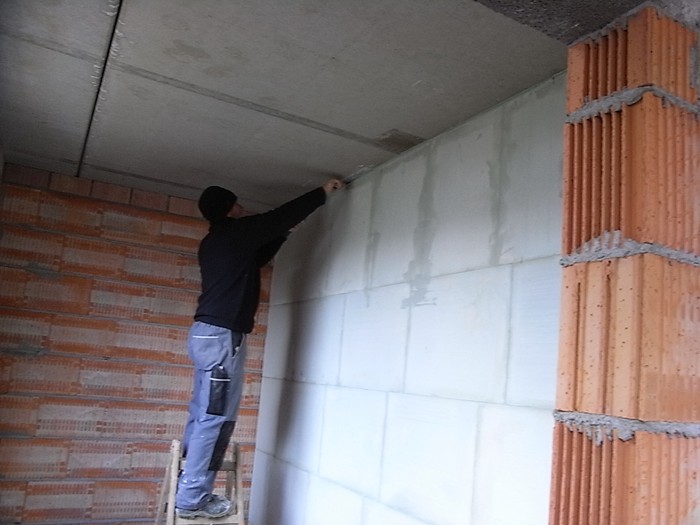

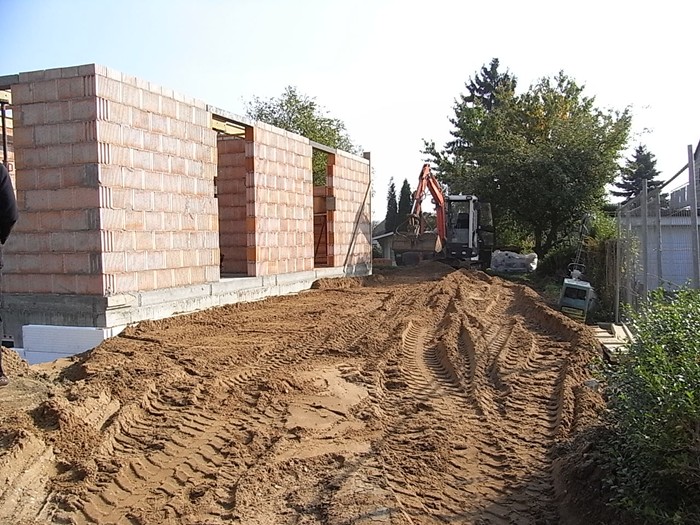

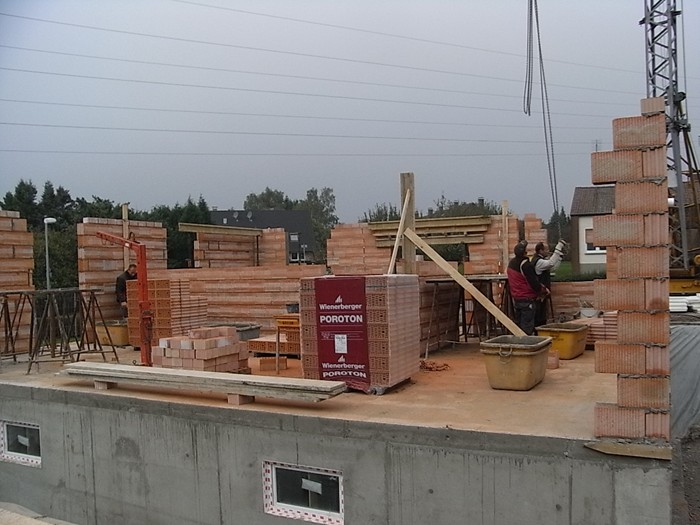

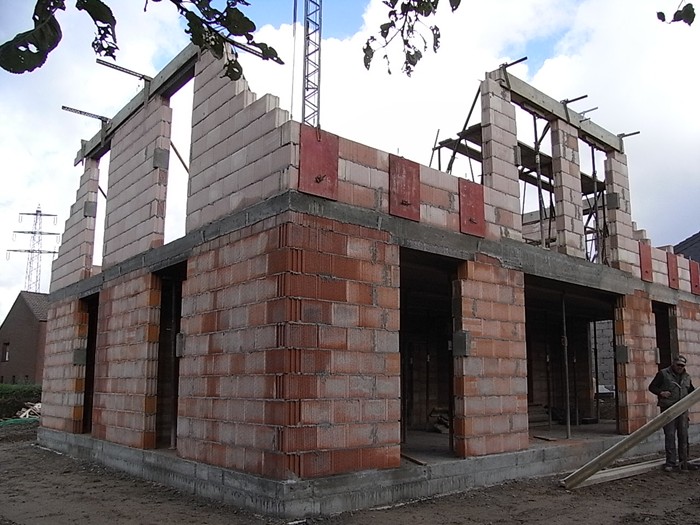

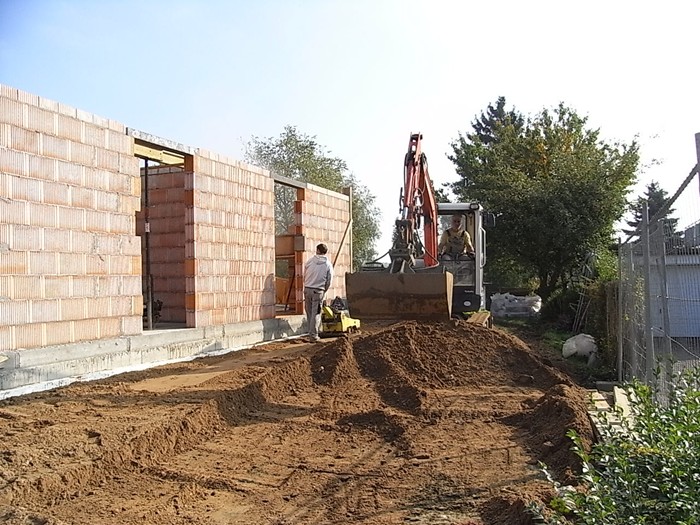

Erdgeschossmauerwerk wird erstellt. 12.10.2010

Arbeitsräume werden verfüllt. 13.10.2010

Erdgeschossdecke wird betoniert. 14.10.2010

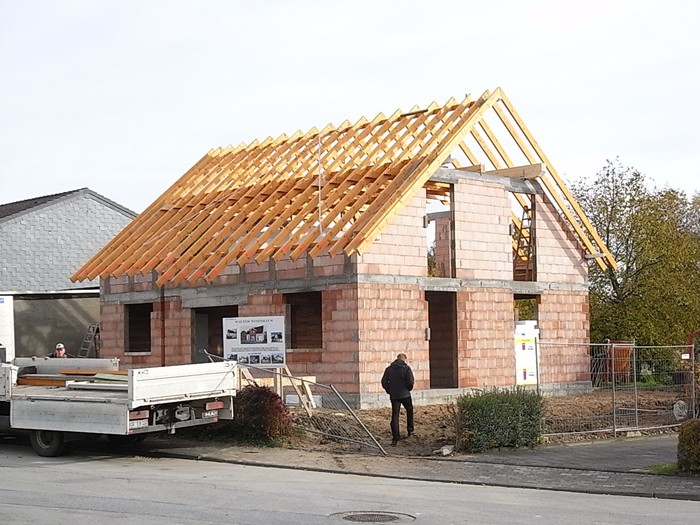

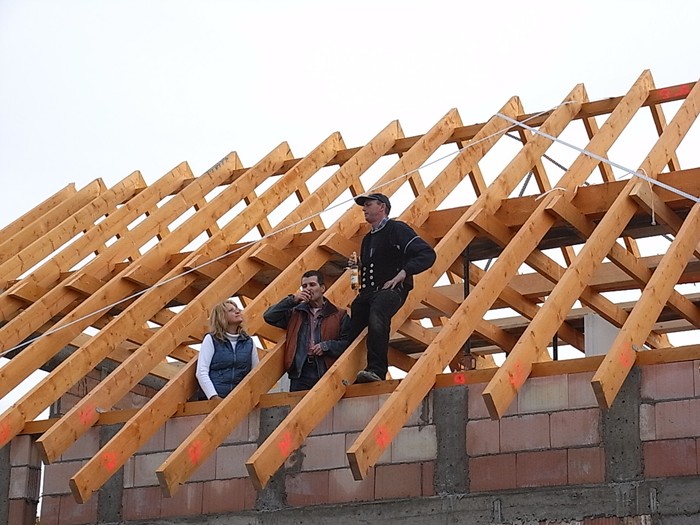

Der Dachstuhl kann kommen. 21.10.2010

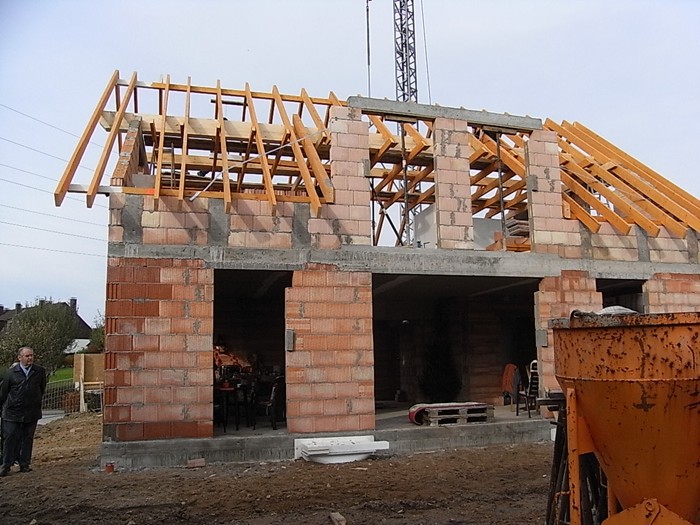

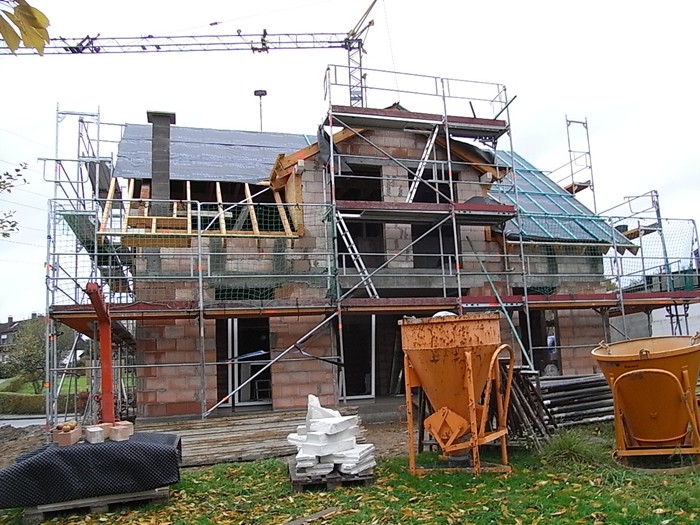

Dachstuhl errichtet. 29.10.2010

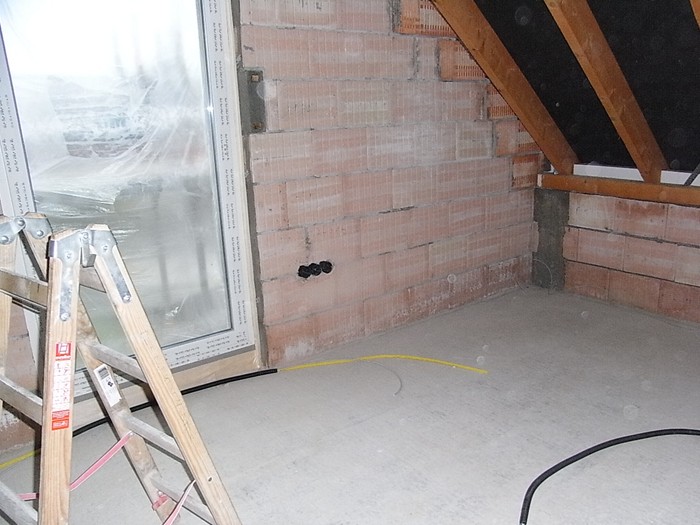

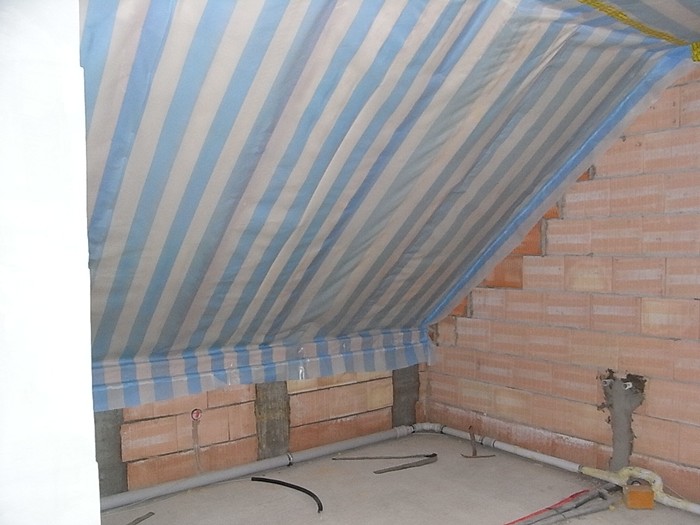

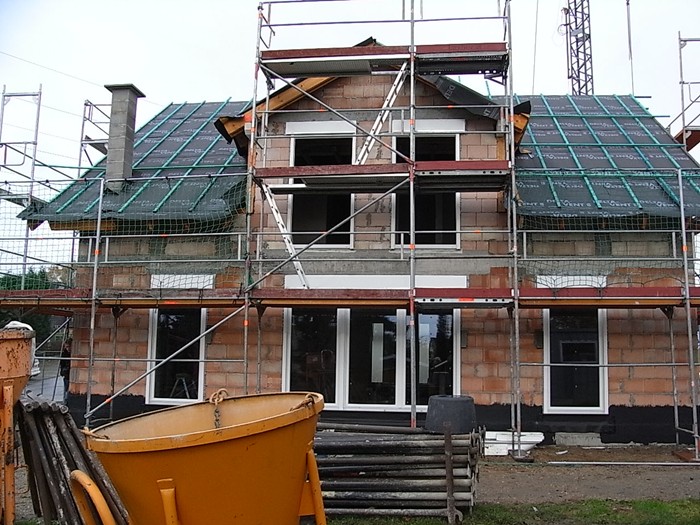

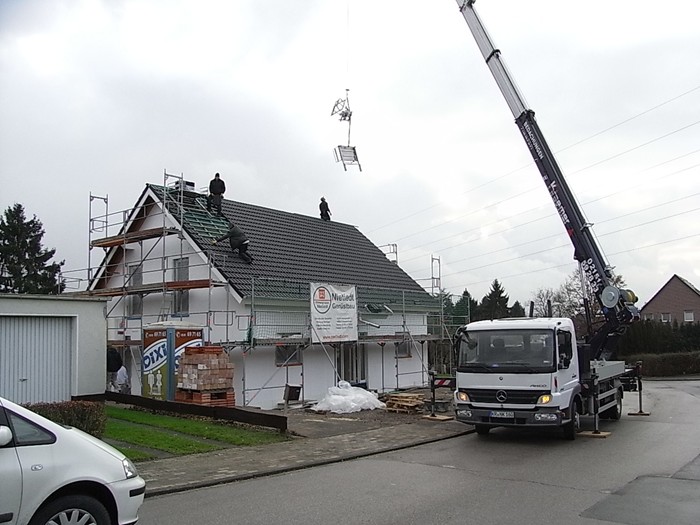

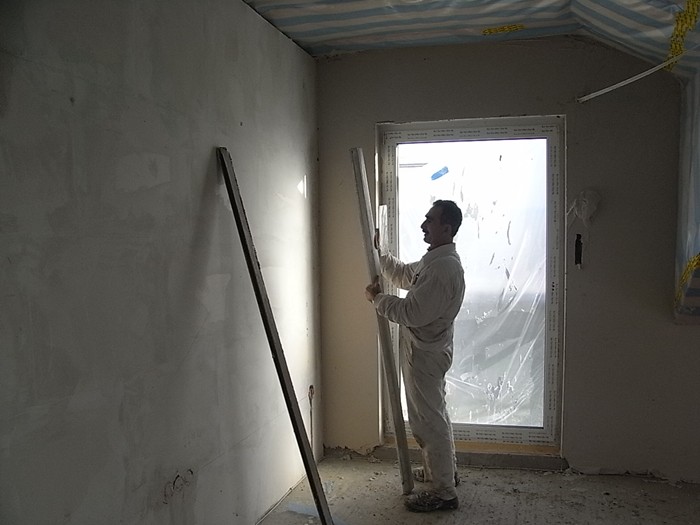

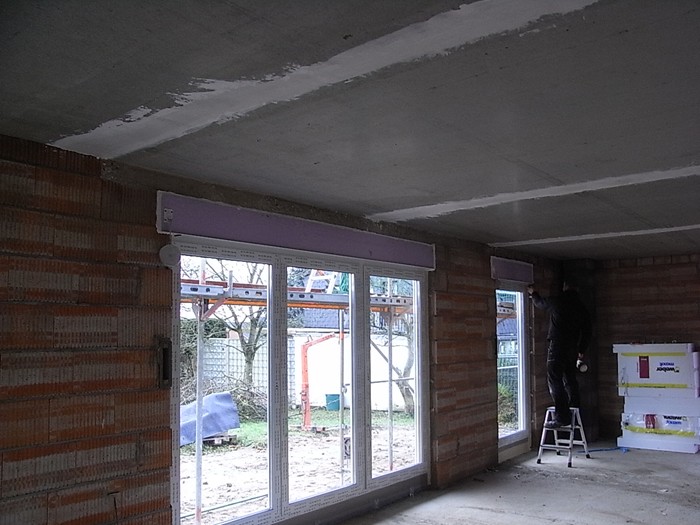

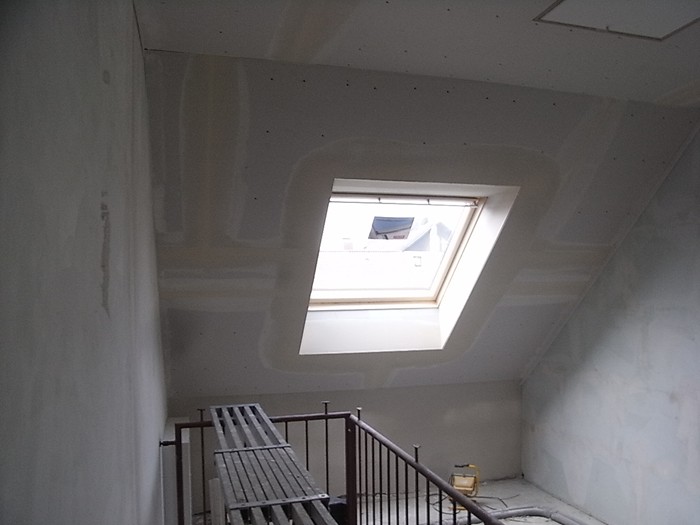

Jetzt ist das Dach dicht. Fenster werden eingebaut. 04.11.2010

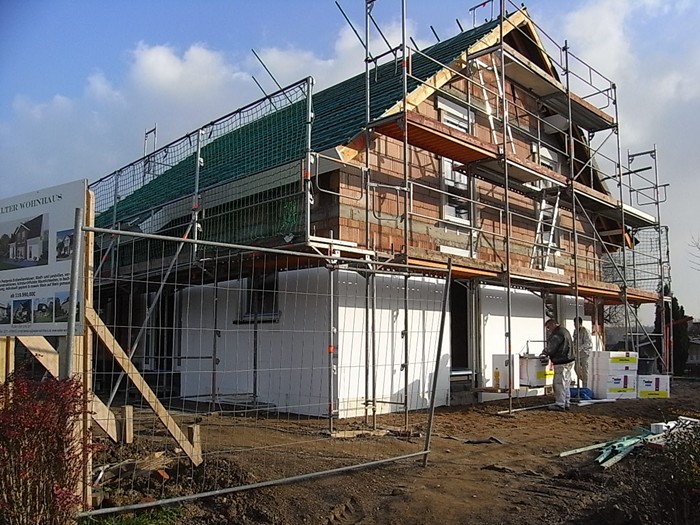

Rohbau fertig gestellt, Fenster eingebaut. 09.11.2010

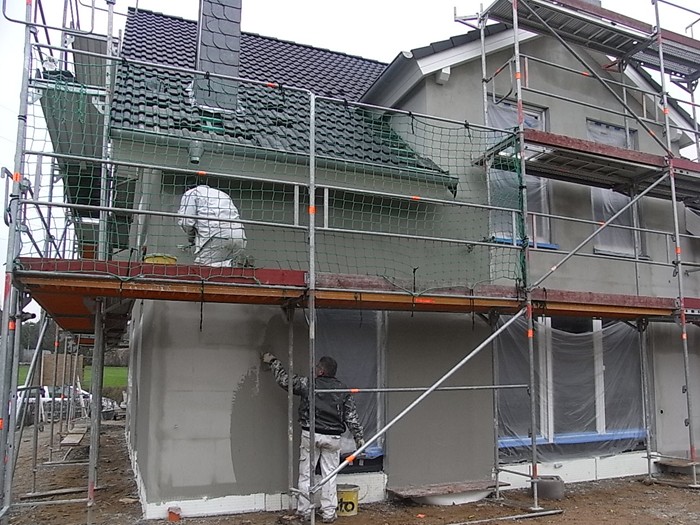

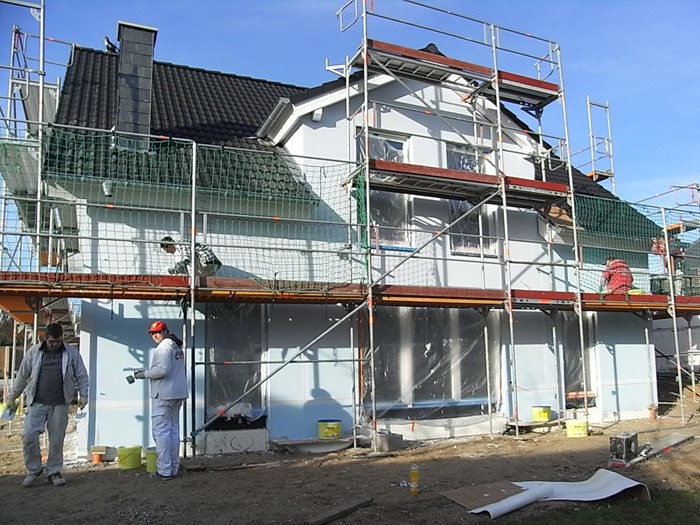

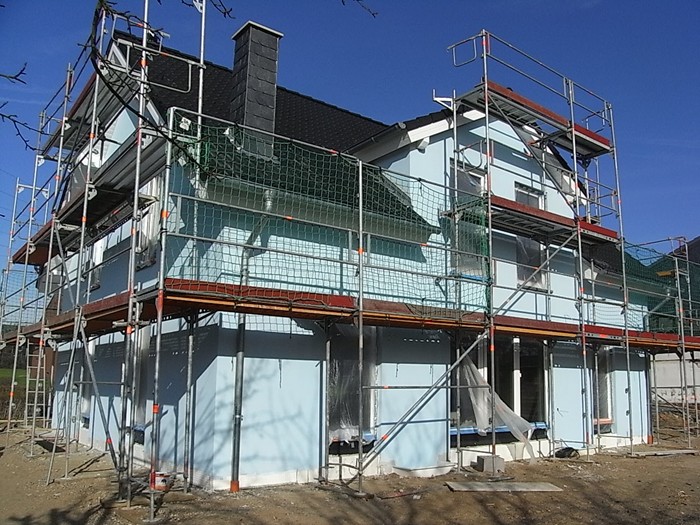

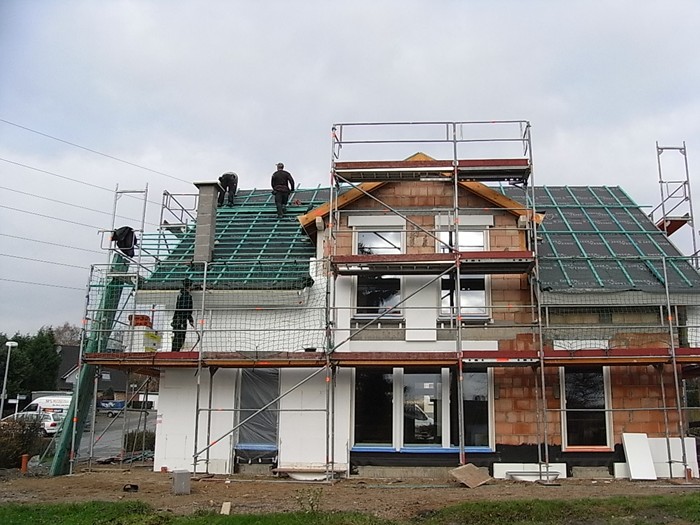

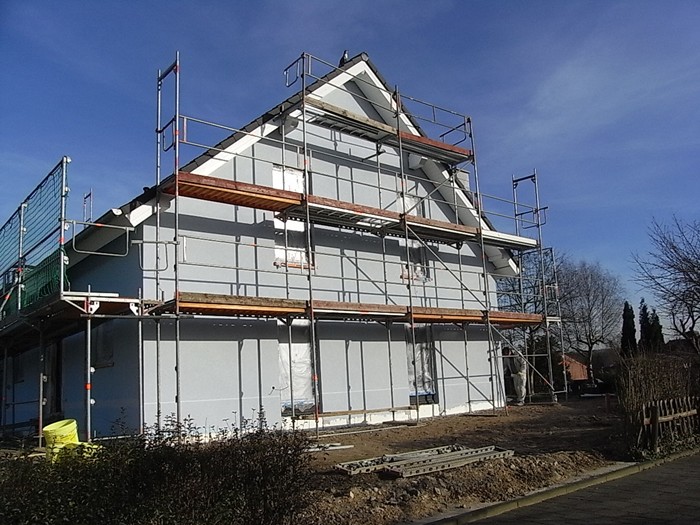

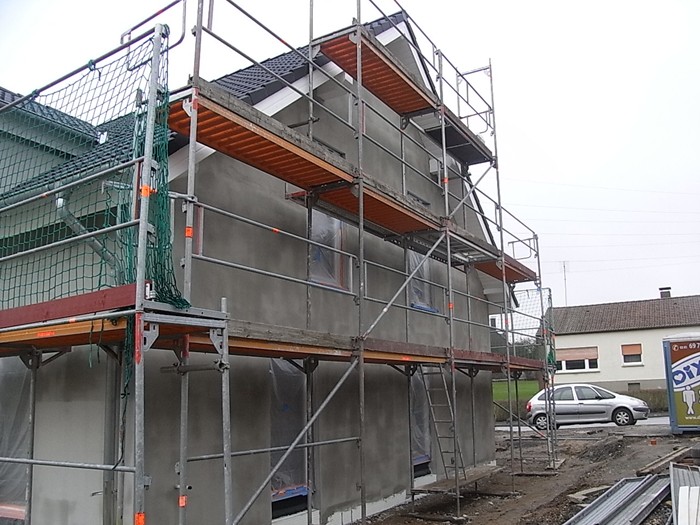

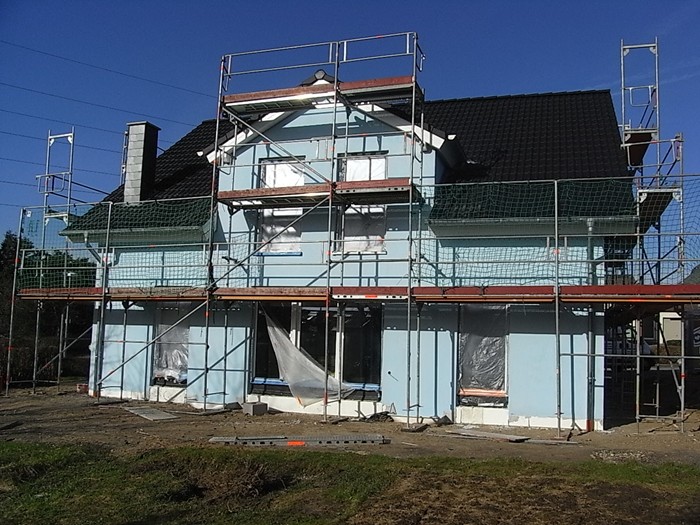

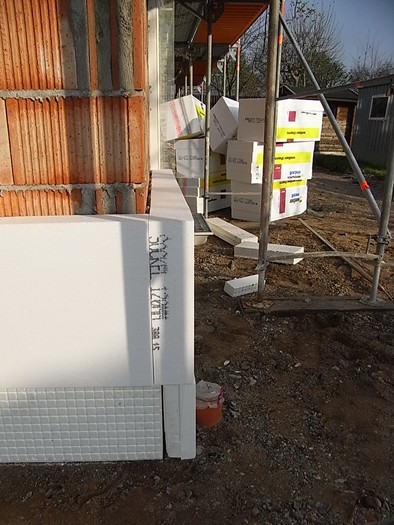

Außenputzarbeiten begonnen. 16.11.2010
Es geht weiter. 17.11.2010

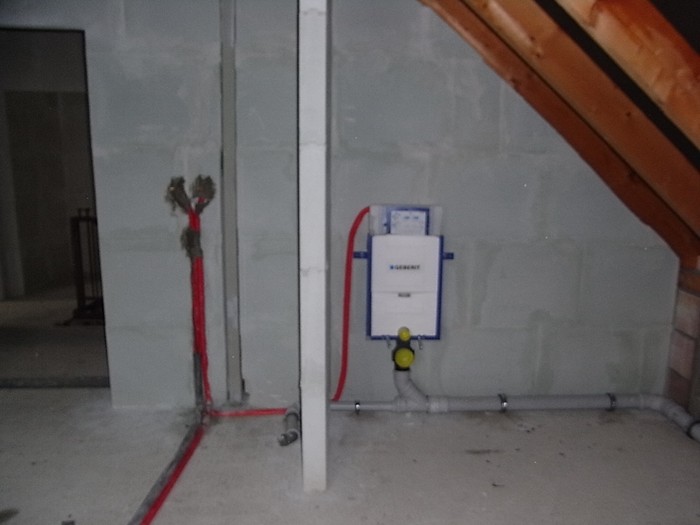

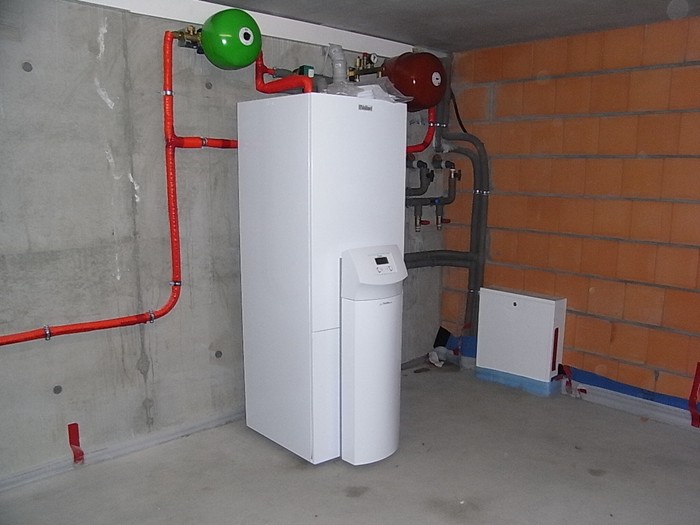

Sanitär.-und Heizungsinstallationen begonnen, Dachdeckungsarbeiten werden fortgeführt. 19.11.2010

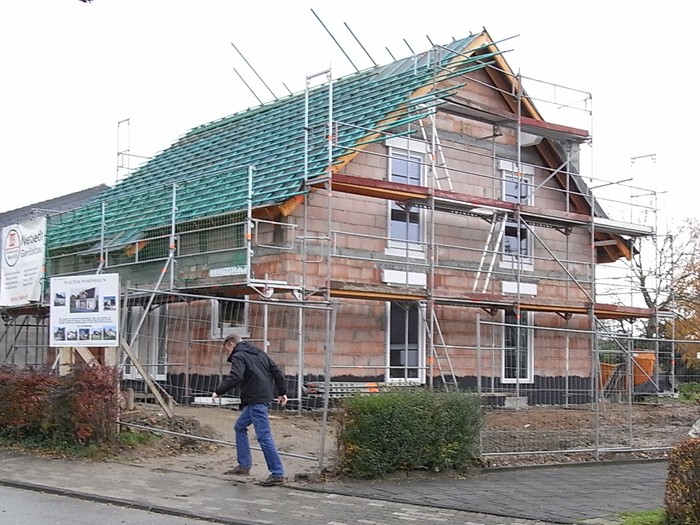

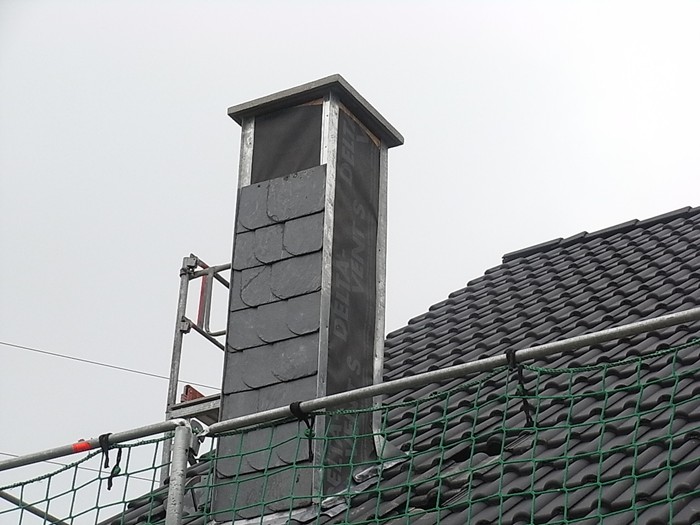

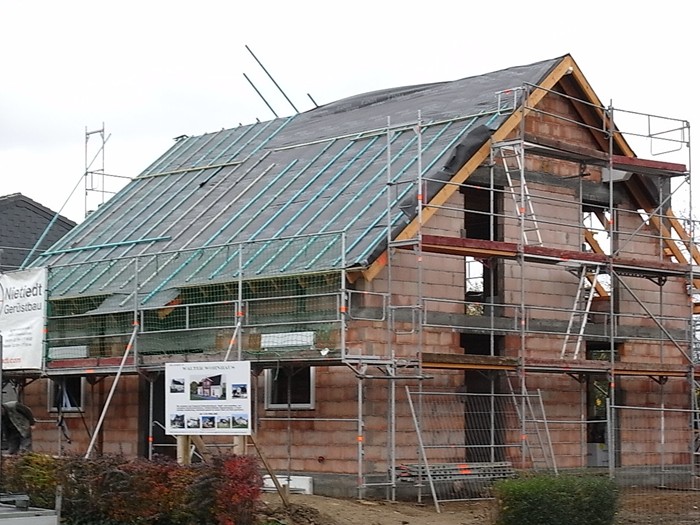

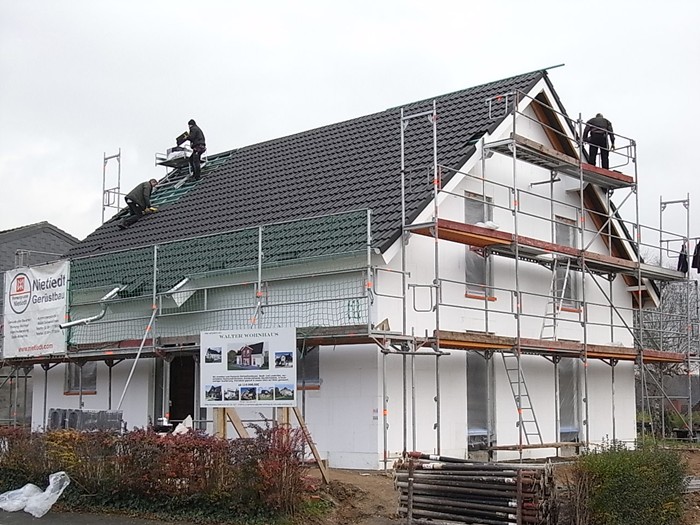

Dachpfannen werden verlegt. 24.11.2010

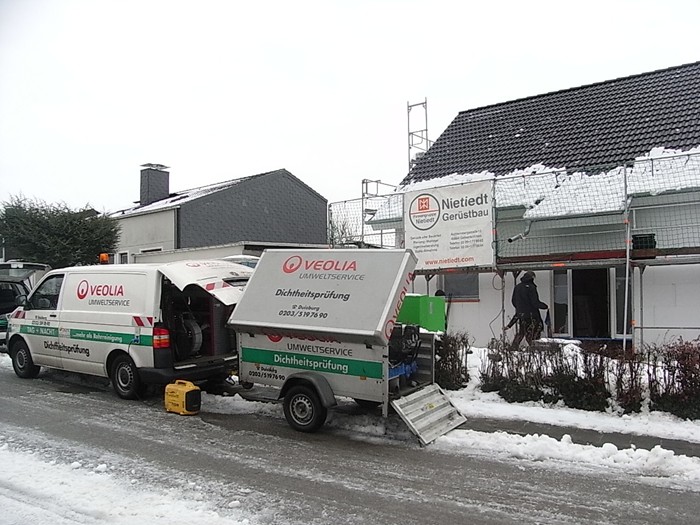

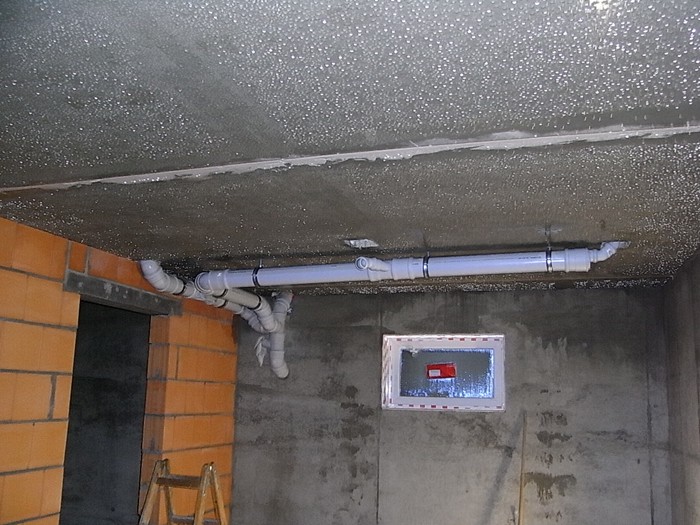

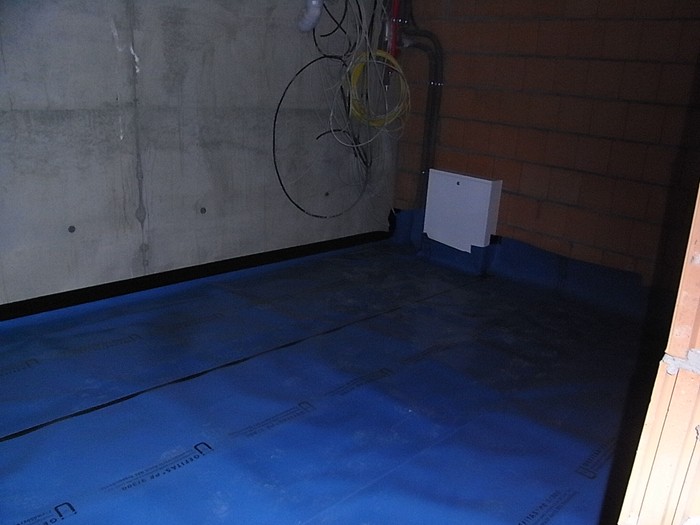

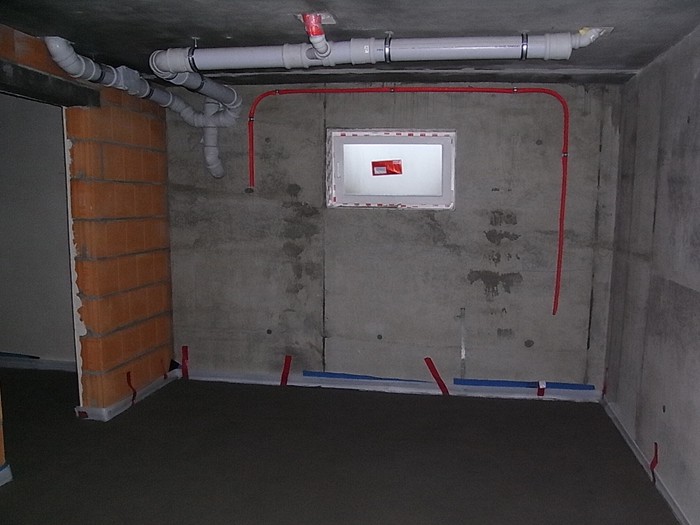

Dichtigkeitsprüfung der Entwässerungsleitungen. 06.12.2010
Nun kann es hoffentlich weitergehen. Elektroinstallationen begonnen 20.01.2011

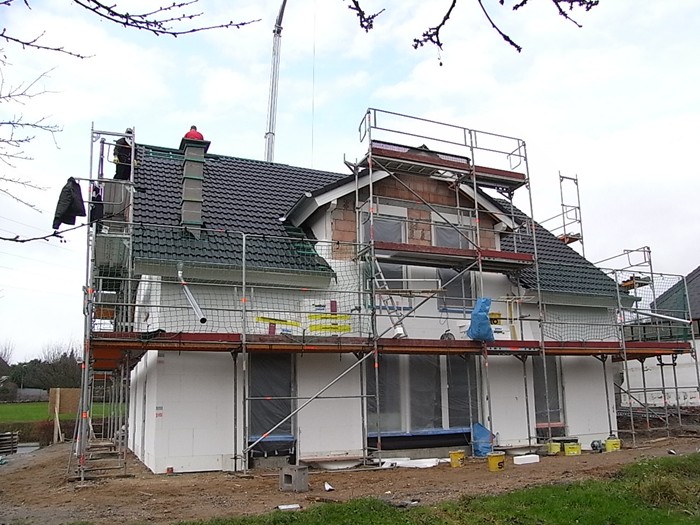

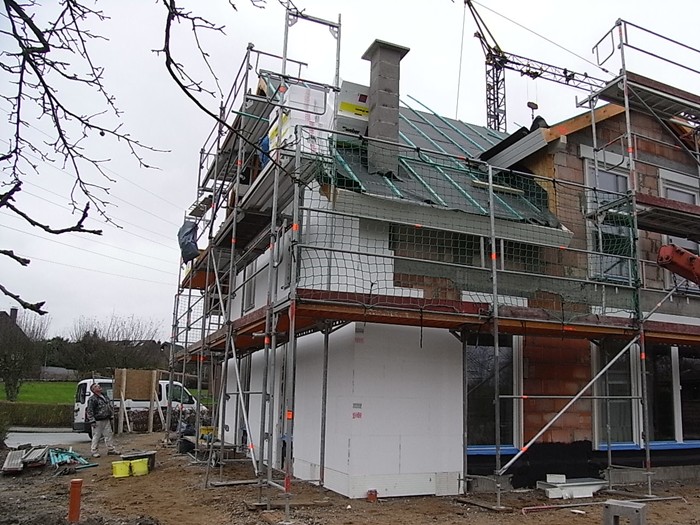

Der Grundputz konnte aufgebracht werden, Dachdeckungsarbeiten werden abgeschlossen. 26.01.2011

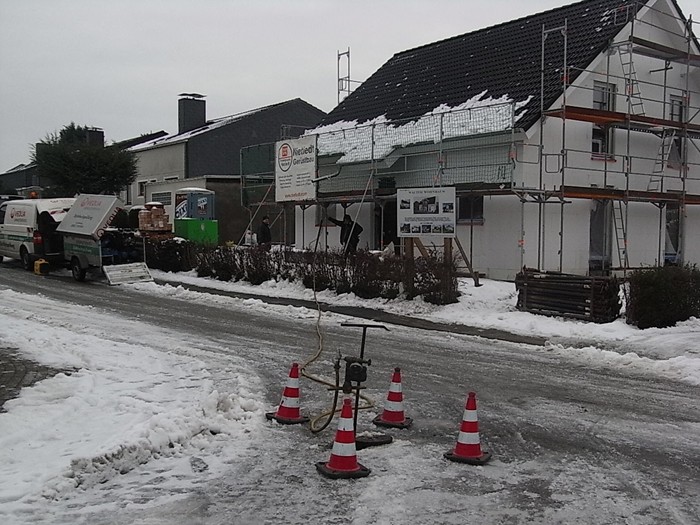

Leider kann witterungsbedingt wieder nur eingeschränkt gearbeitet werden. 01.02.2011
Das Wetter hat sich wieder gebessert. 07.02.2011

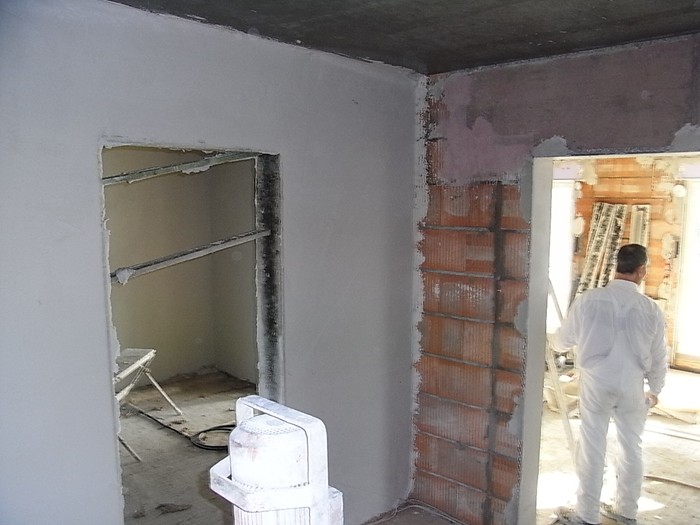

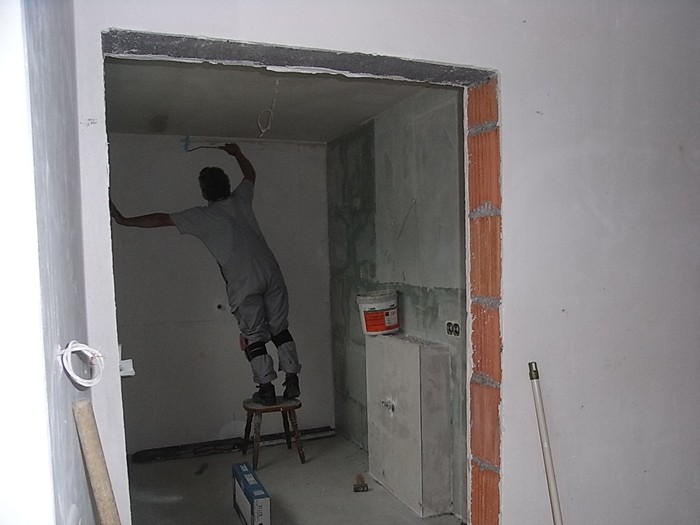

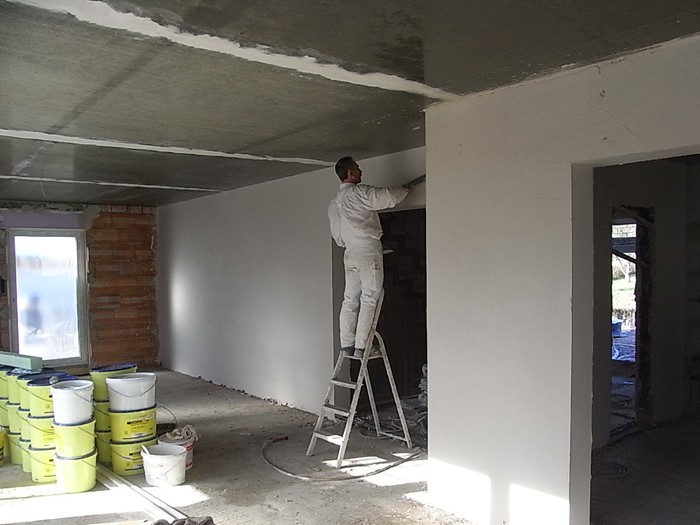

Innen und Außen wird "gewerkelt" 09.02.2011

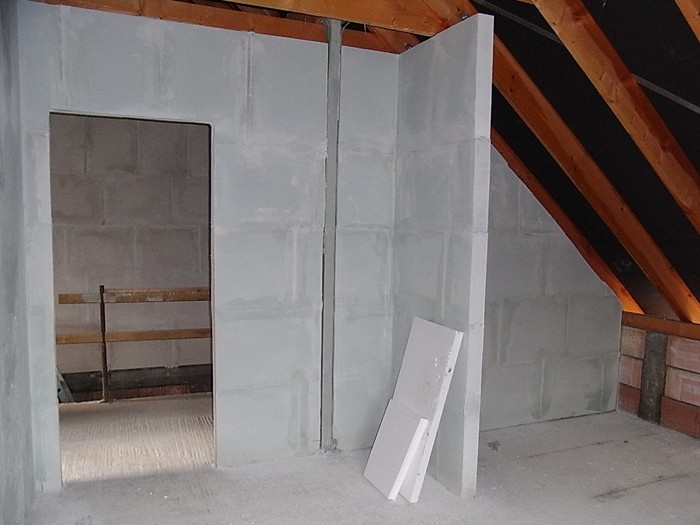

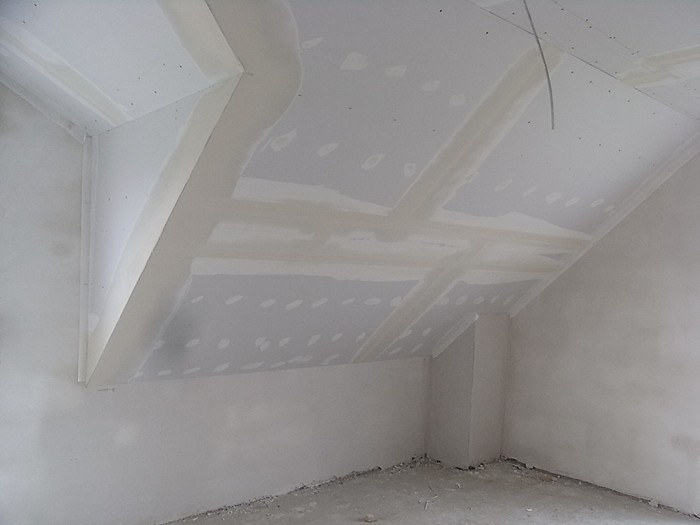

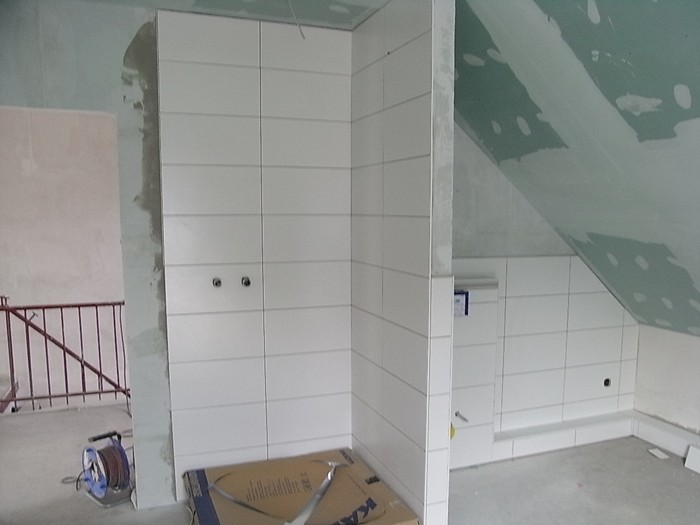

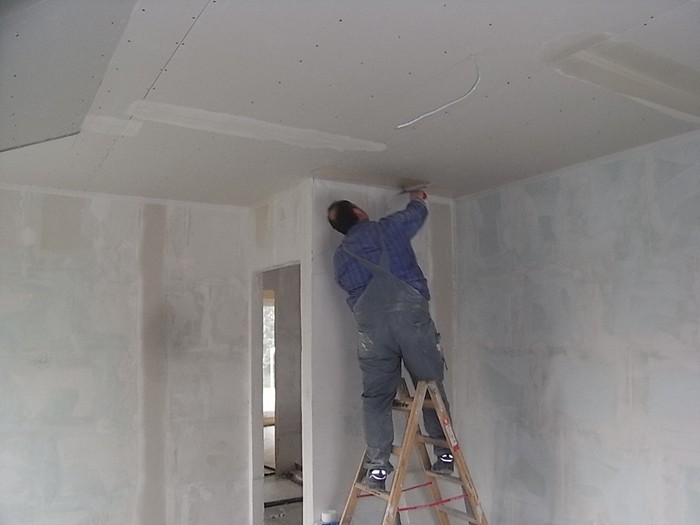

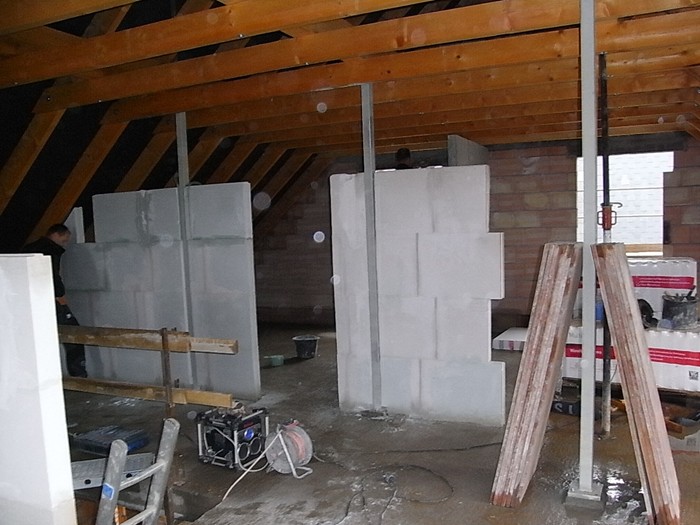

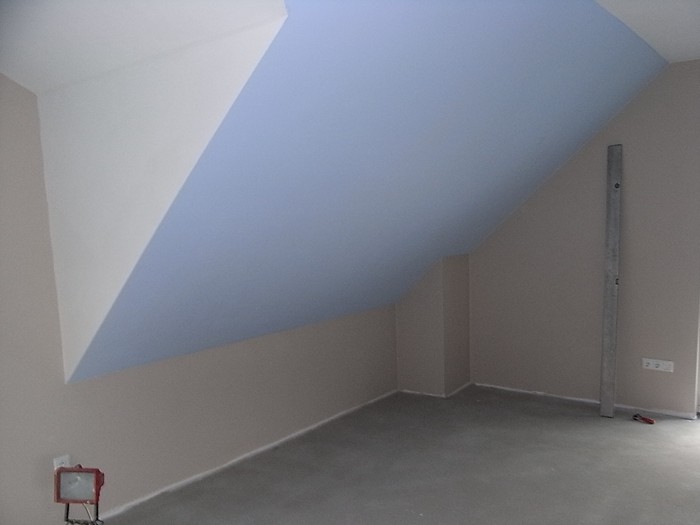

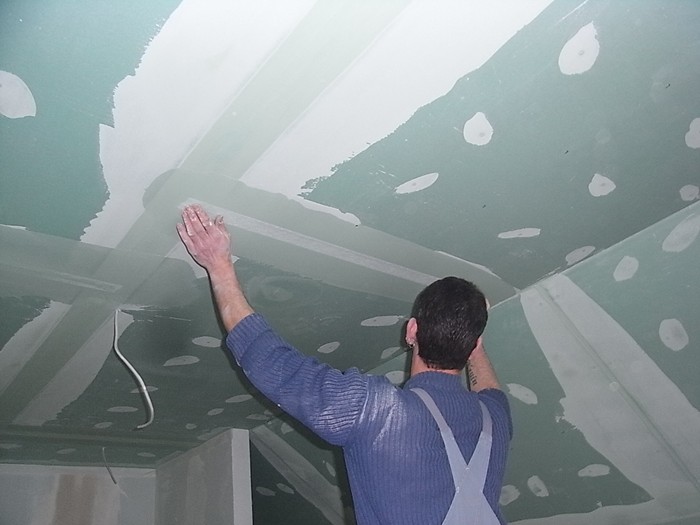

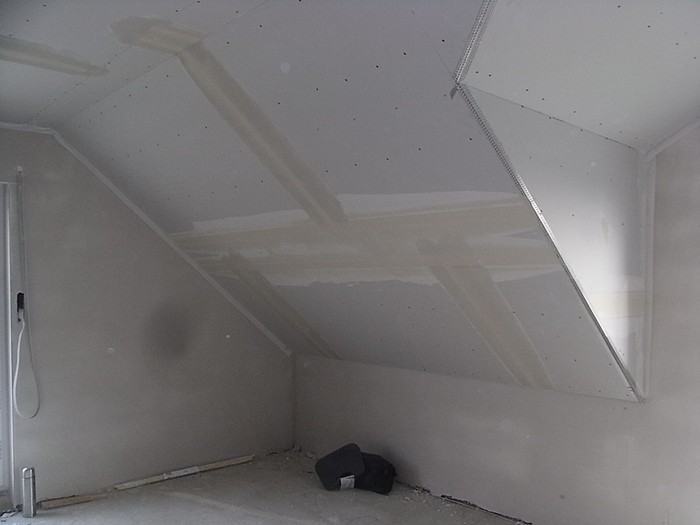

Gipskartonverkleidungen ausgeführt. 02.03.2011

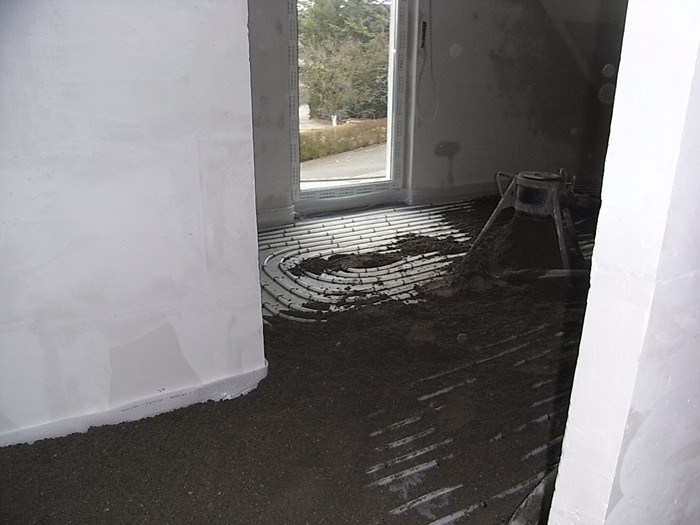

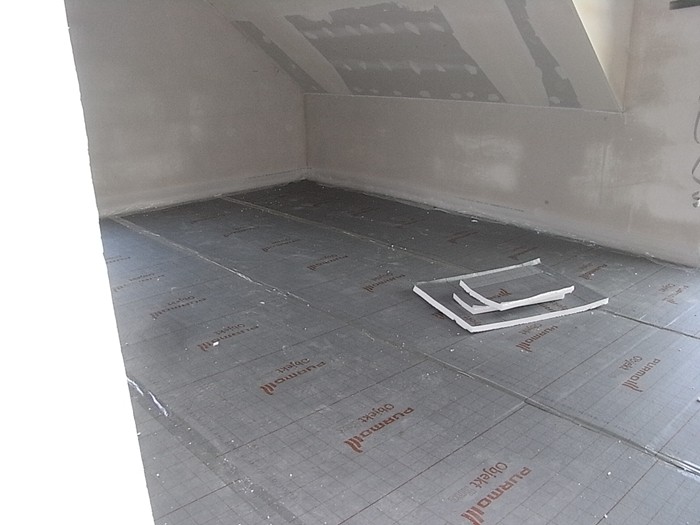

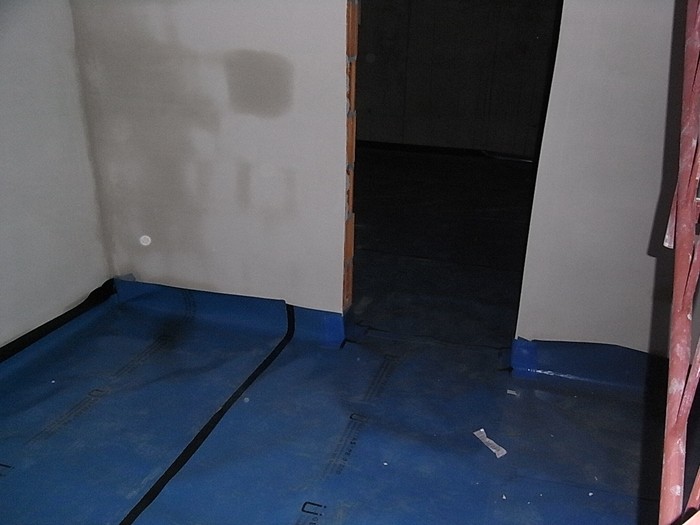

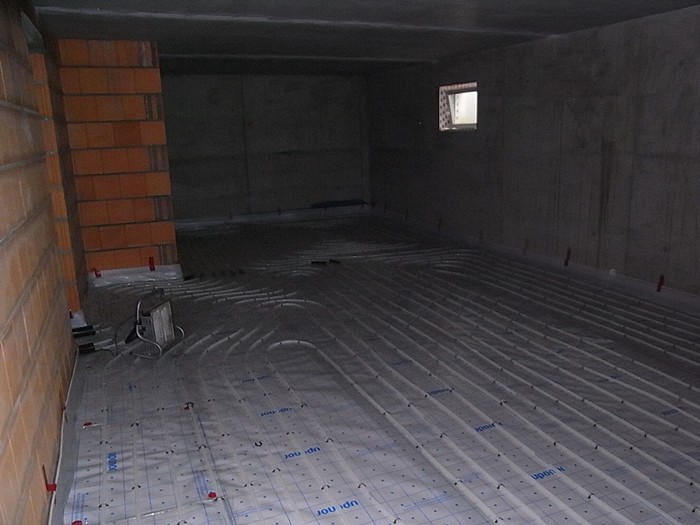

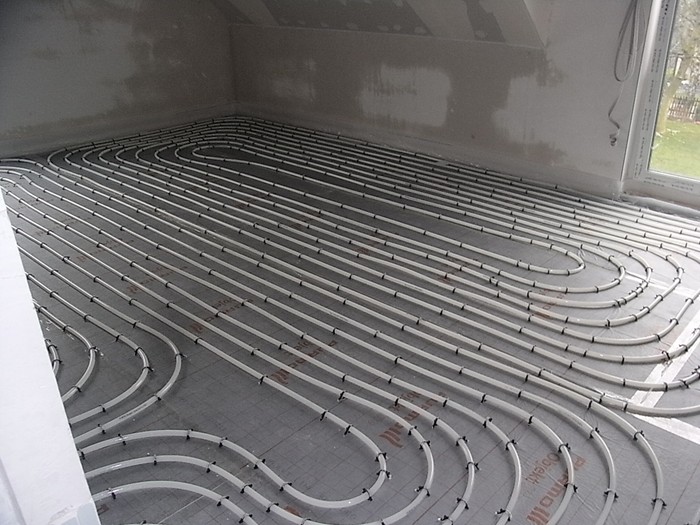

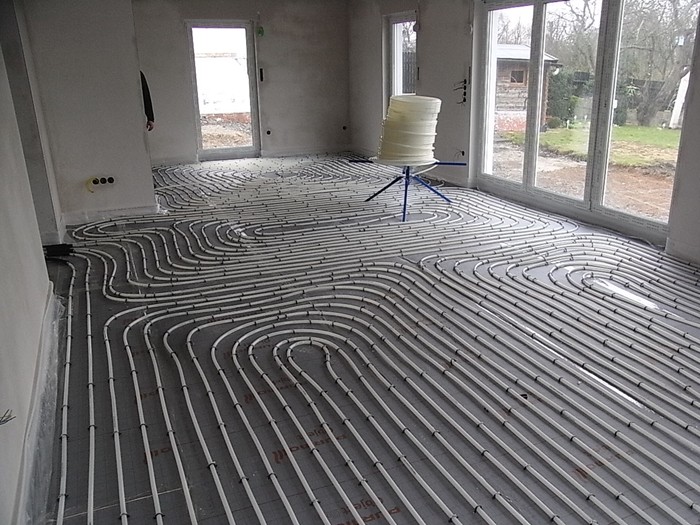

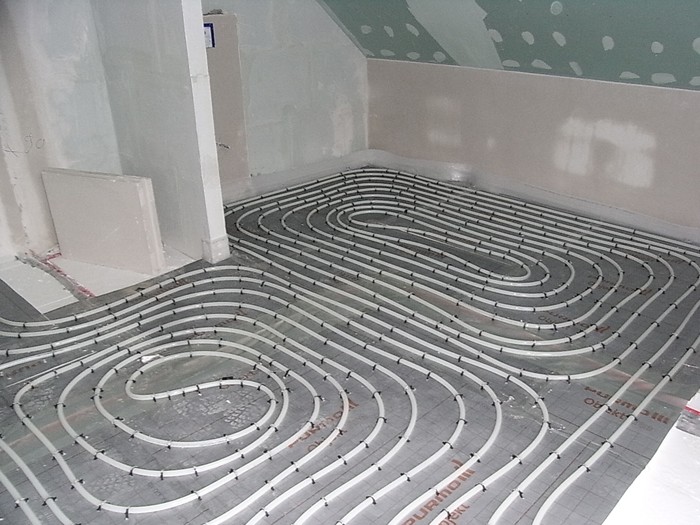

Vorbereitung zur Verlegung der Fußbodenheizung. 03.03.2011
Fußbodenheizung fertig verlegt. 9.03.2011

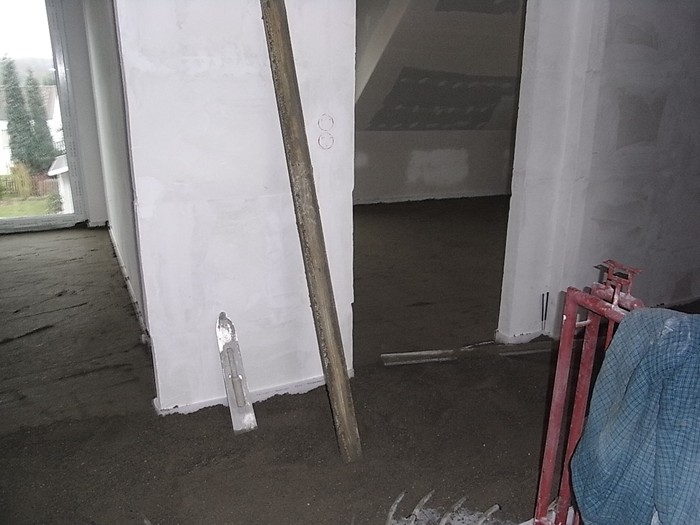

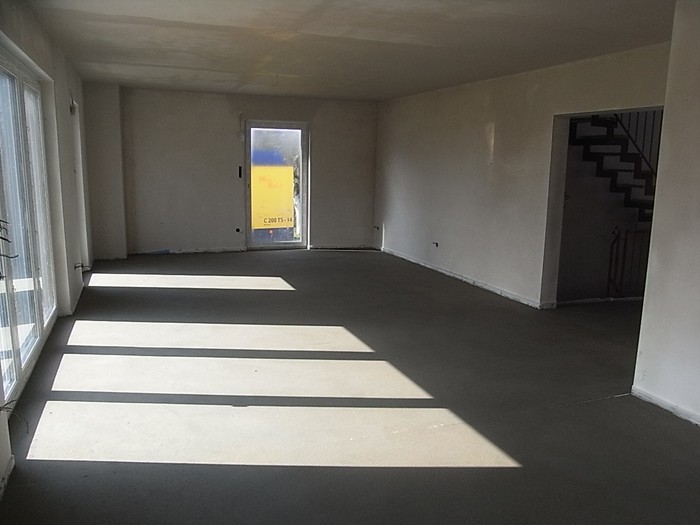

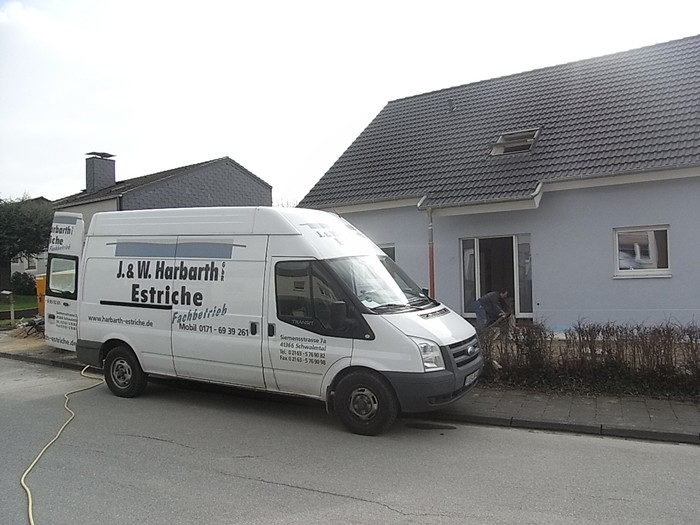

Estricharbeiten begonnen. 11.03.2011

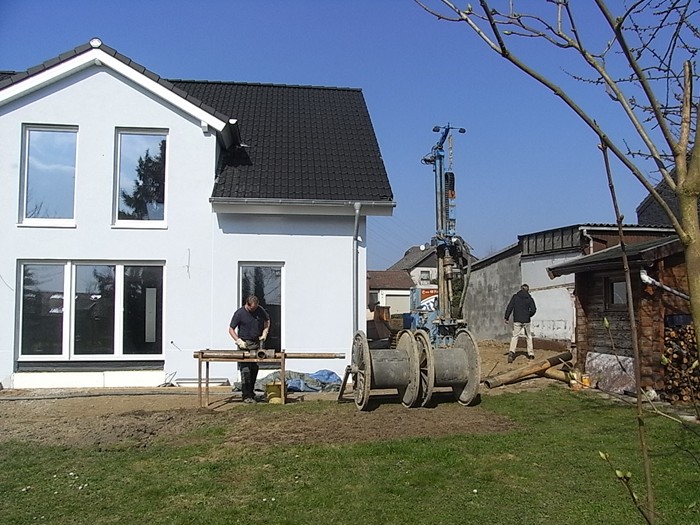

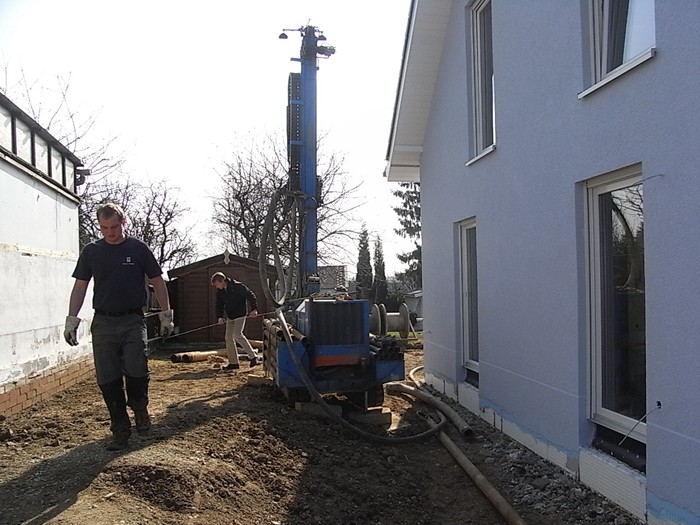

Estricharbeiten abgeschlossen, Bohrung für Erdwärme wird durchgeführt. 15.03.2011

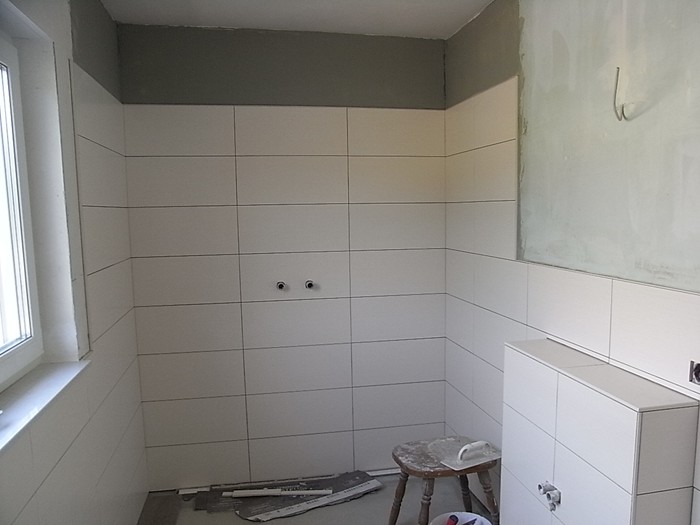

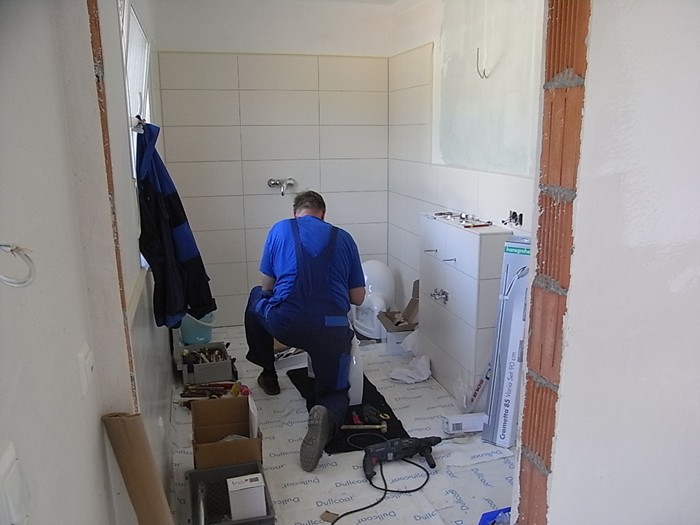

Estrichaufheizung und Fliesenarbeiten begonnen. 27.04.2011

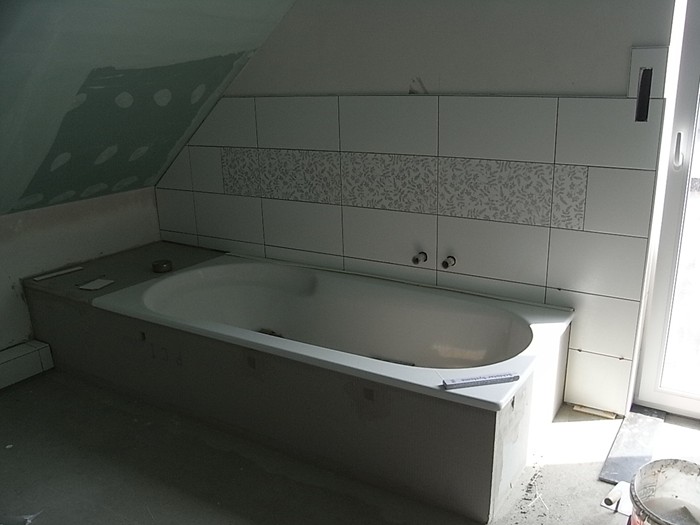

Fliesenarbeiten gehen weiter. 10.05.2011

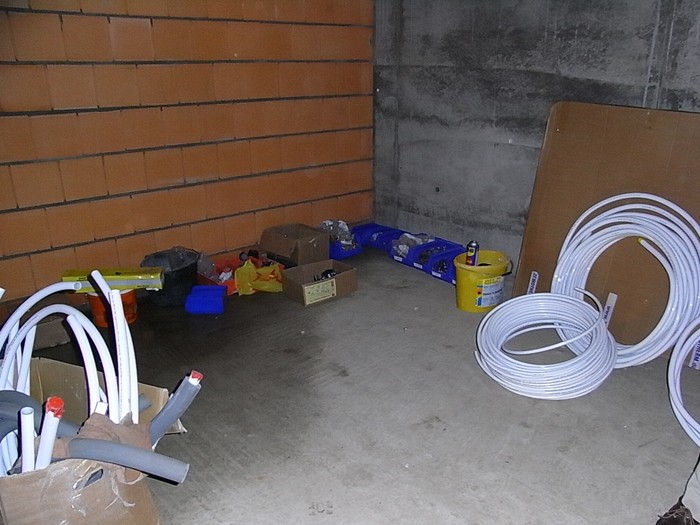

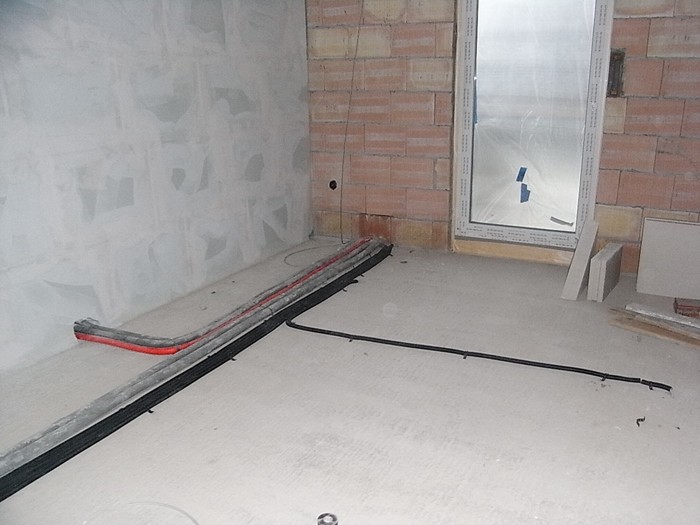

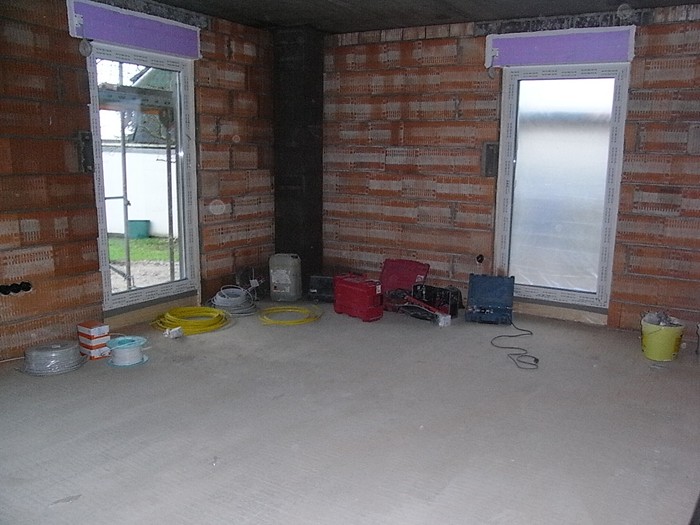

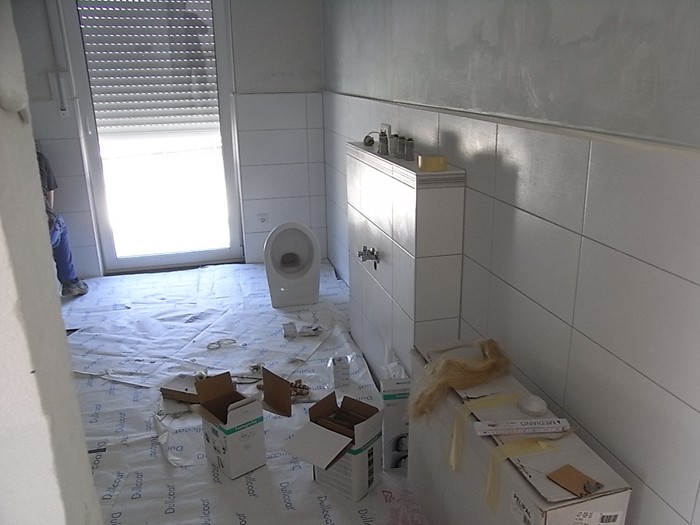

Feininstallationen werden ausgeführt. 30.05.2011

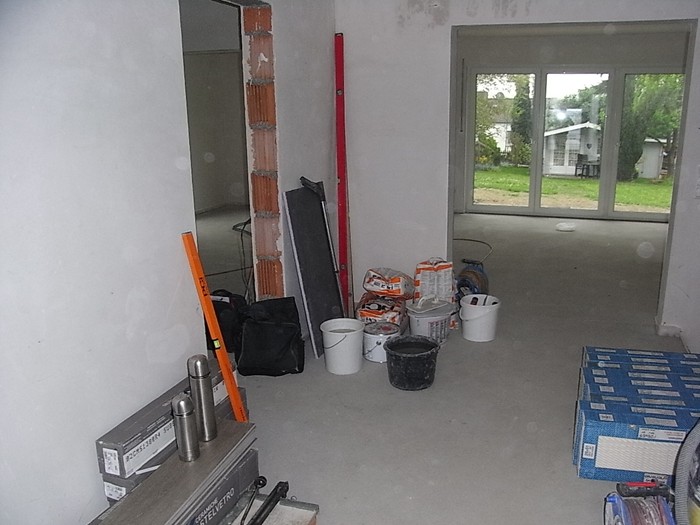

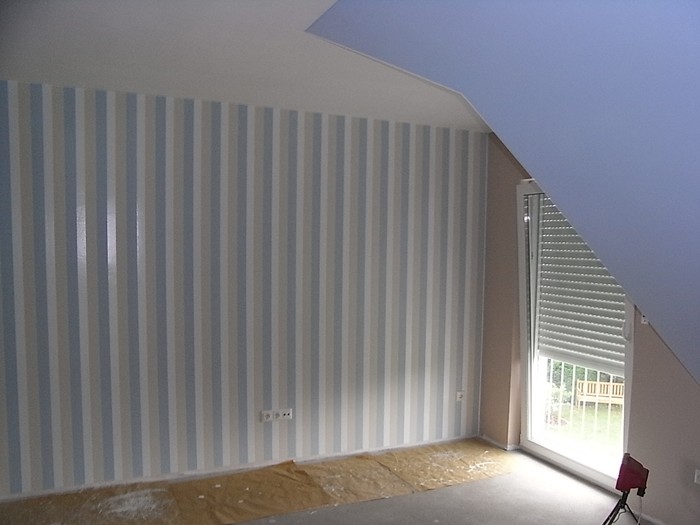

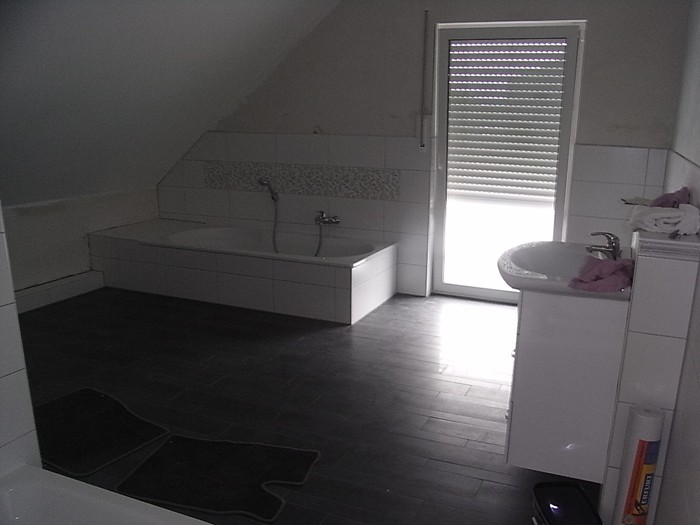

Innenausbau wird durch die Bauherren erledigt. 08.06.2011

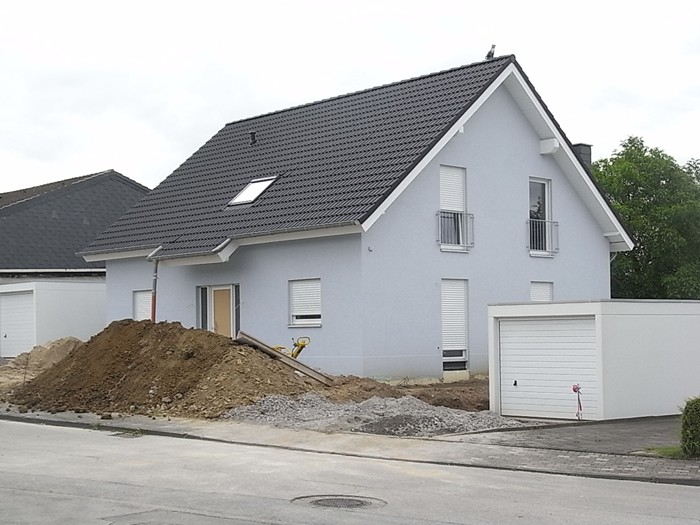

Die Außenanlagen werden in Angriff genommen.
