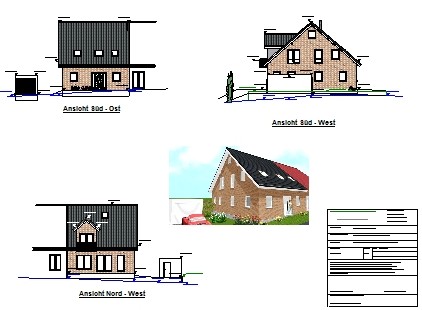

Haus Saarn 4

        Bauantrag eingereicht. 24.04.2013

        Jetzt geht es los. 22.07.2013

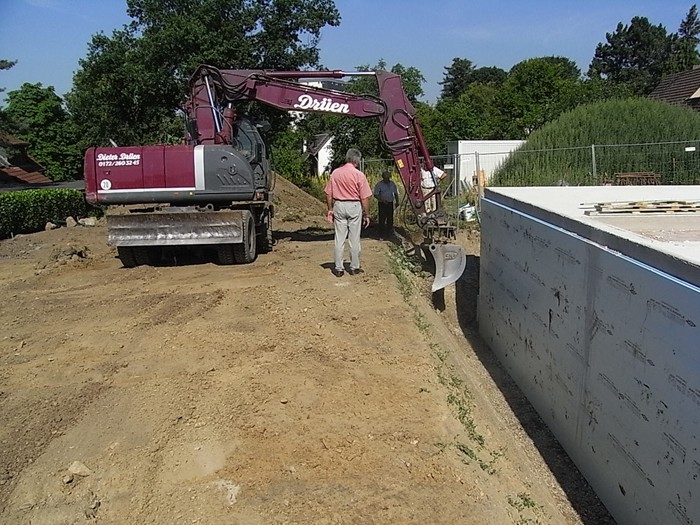

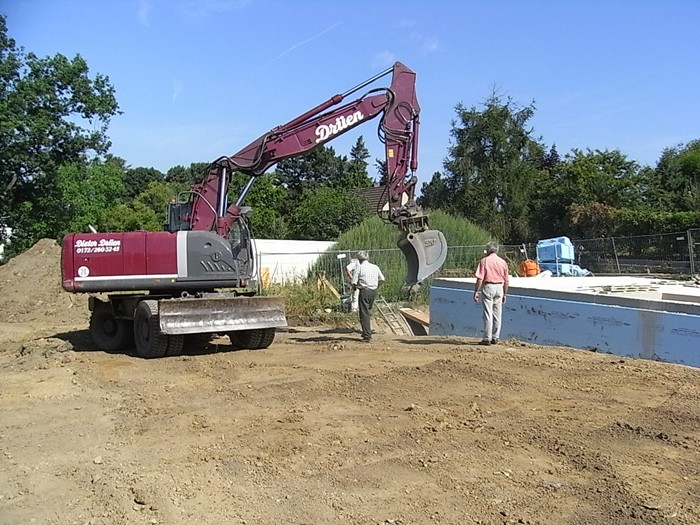

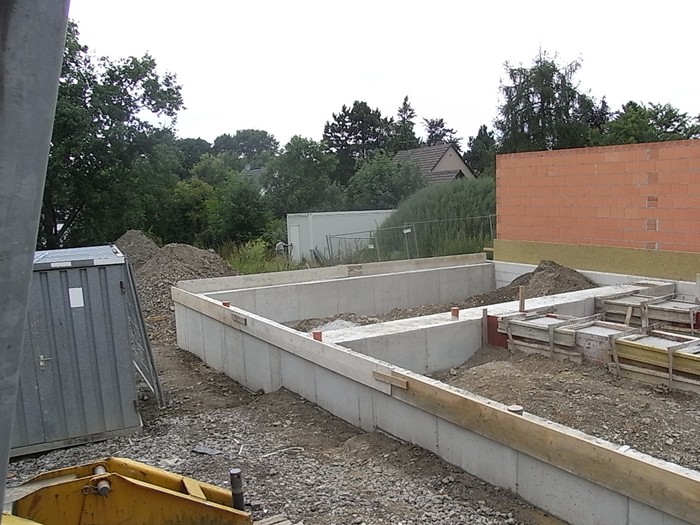

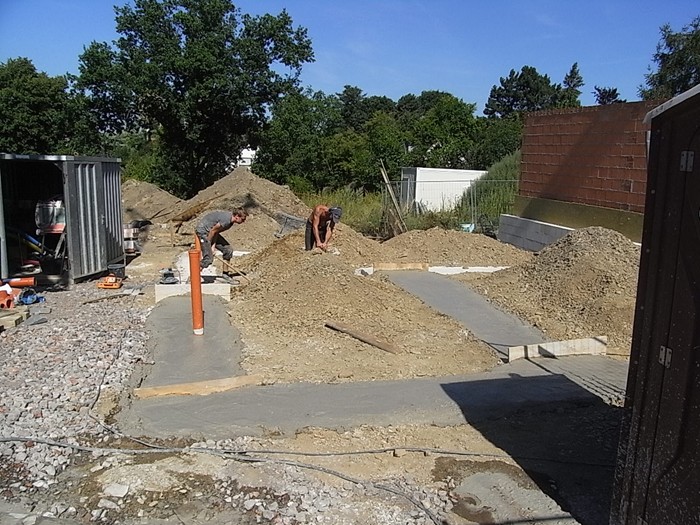

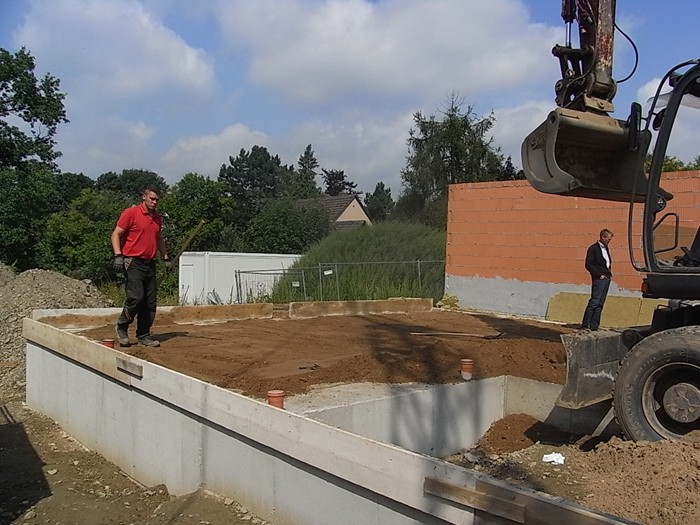

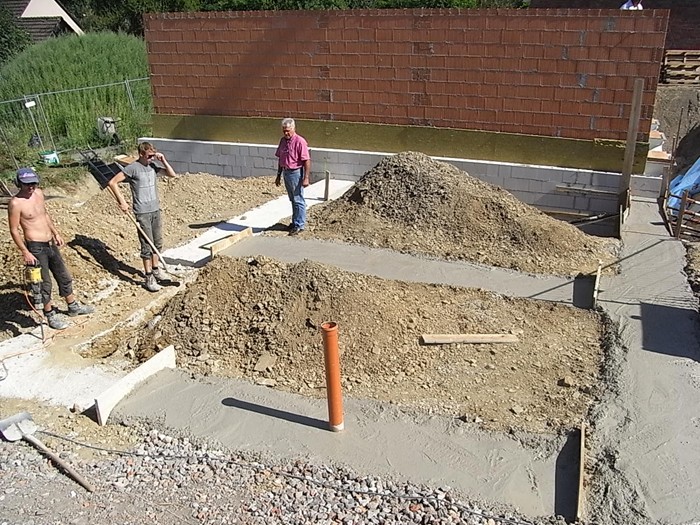

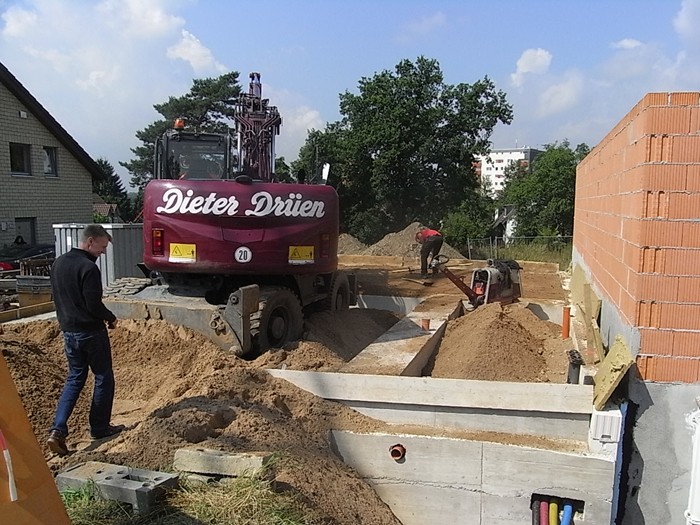

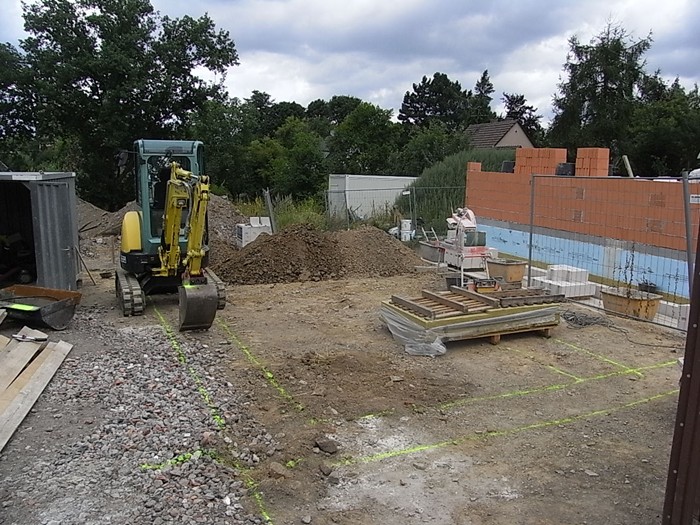

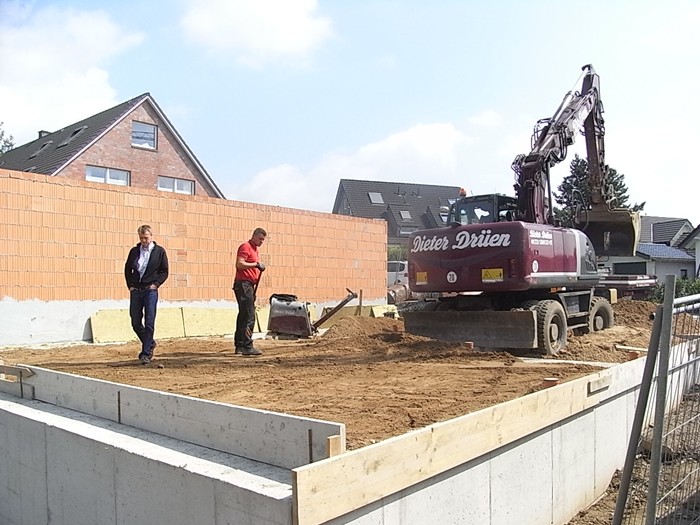

        Fundamentierung wird durchgeführt. 30.07.2013

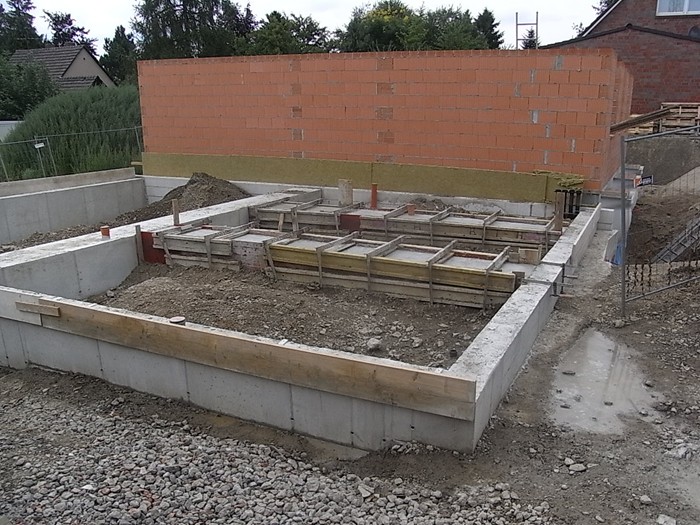

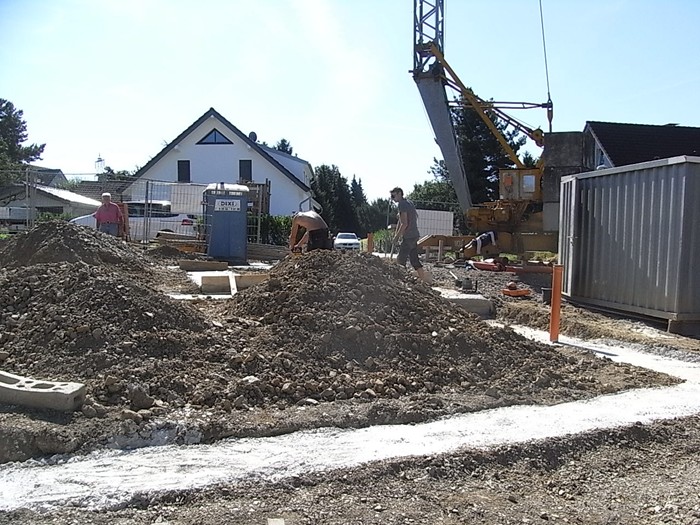

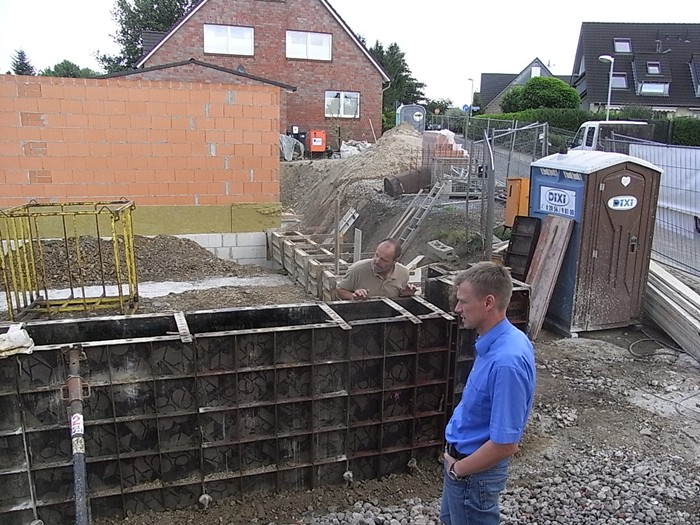

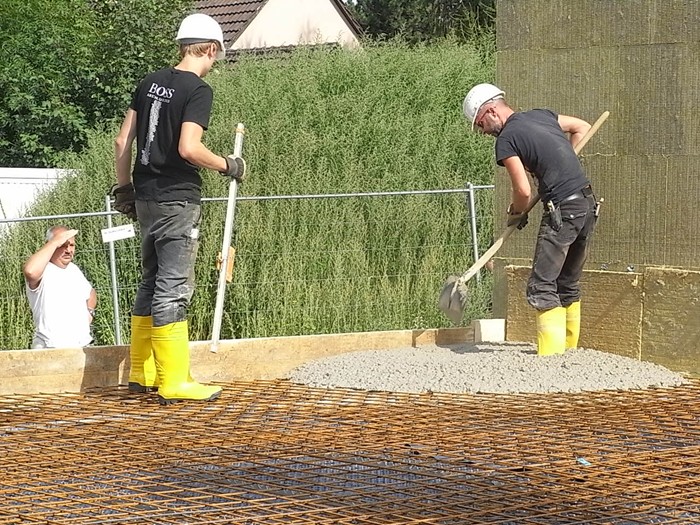

        Die Fundamentierung ist sehr aufwendig. 05.08.2013

        Und wieder etwas mehr. 08.08.2013

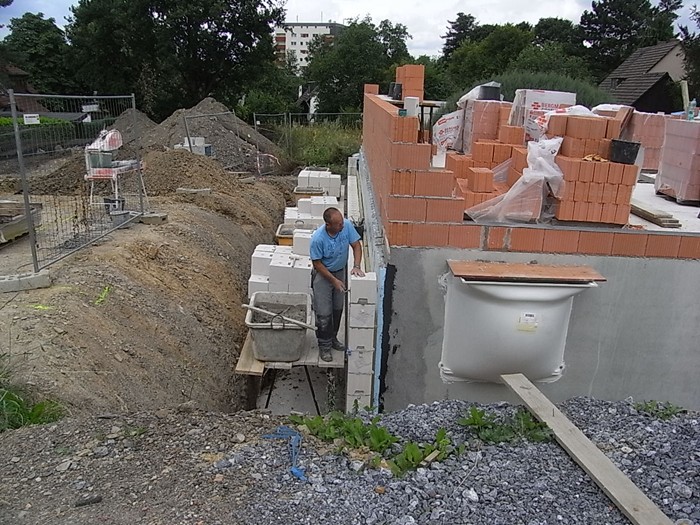

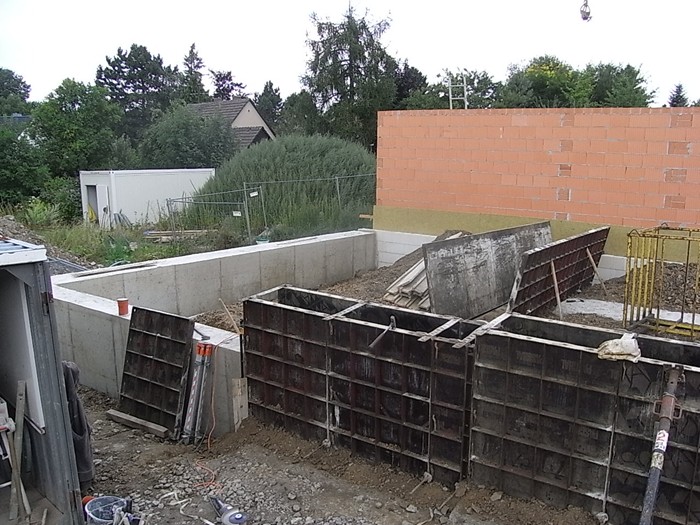

        Fundamentierung abgeschlossen. 13.08.2013

        Auffüllung zwischen den Fundamenten. 14.08.2013

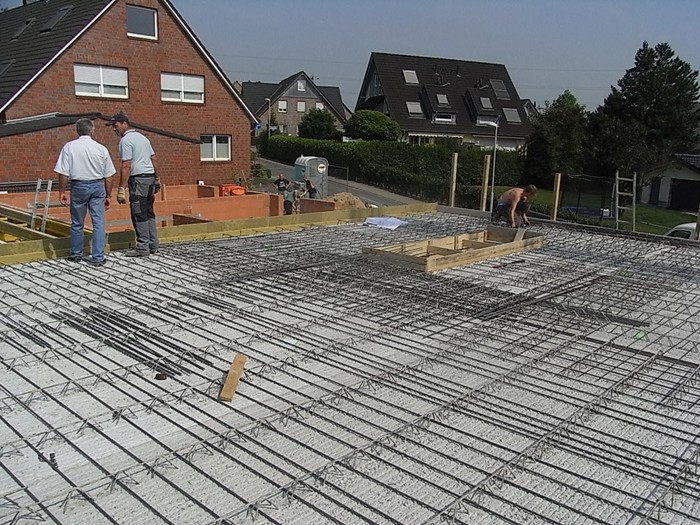

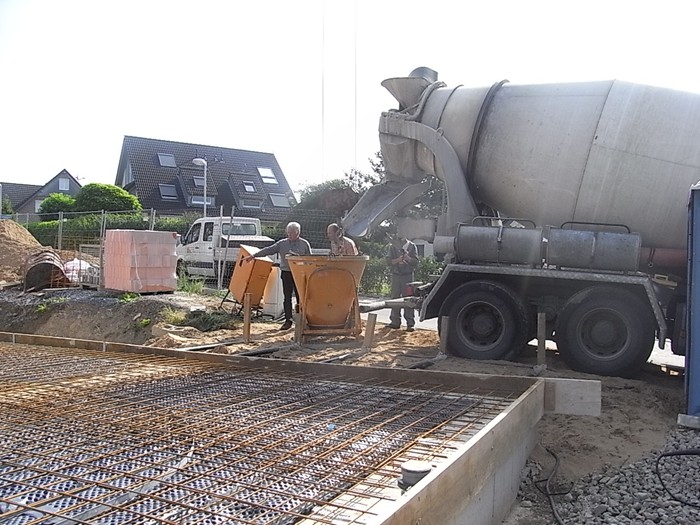

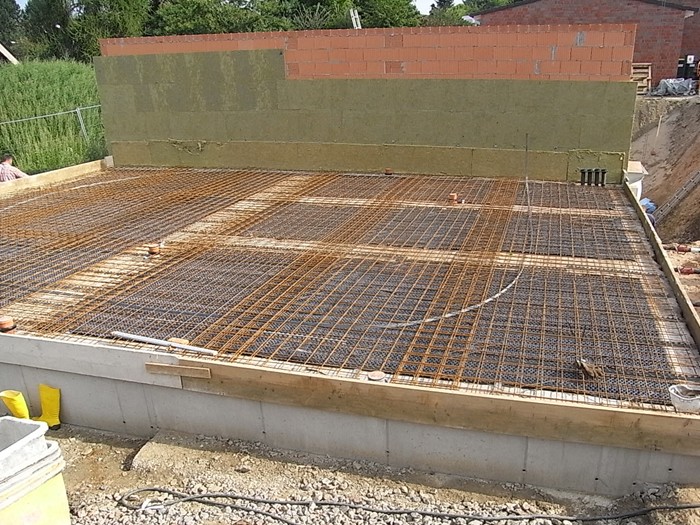

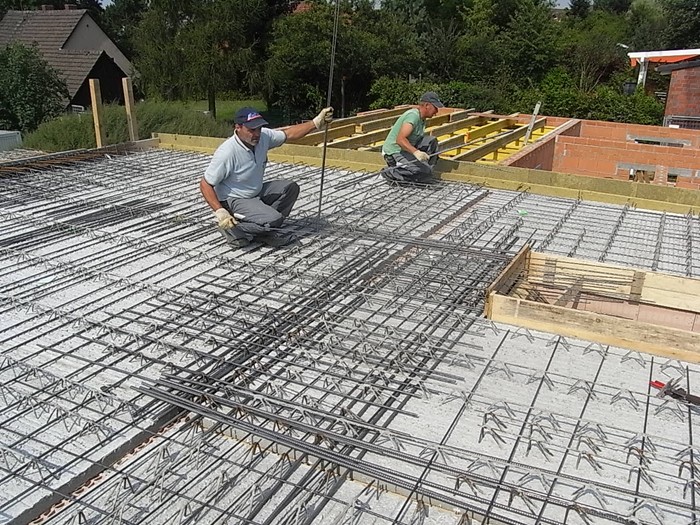

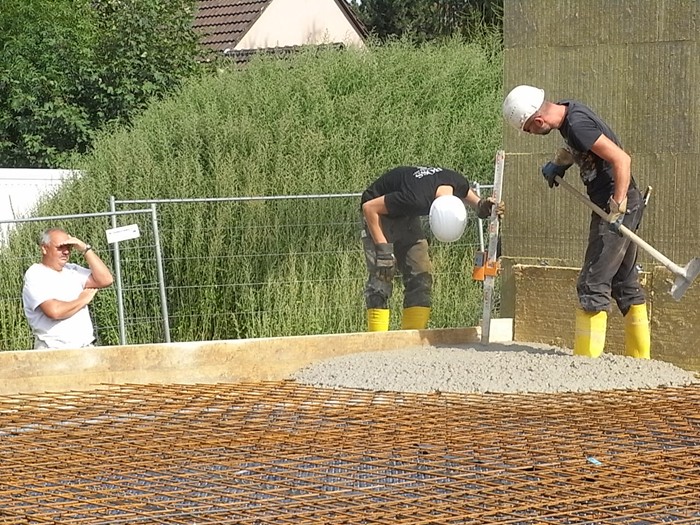

        Die Bodenplatte wird betoniert. 15.08.2013

        Jetzt kann wieder normal gearbeitet werden. 16.08.2013

        Erdgeschossdecke wird eingeschalt. 21.08.2013

        Erdgeschossdecke wird heute betoniert. 23.08.2013

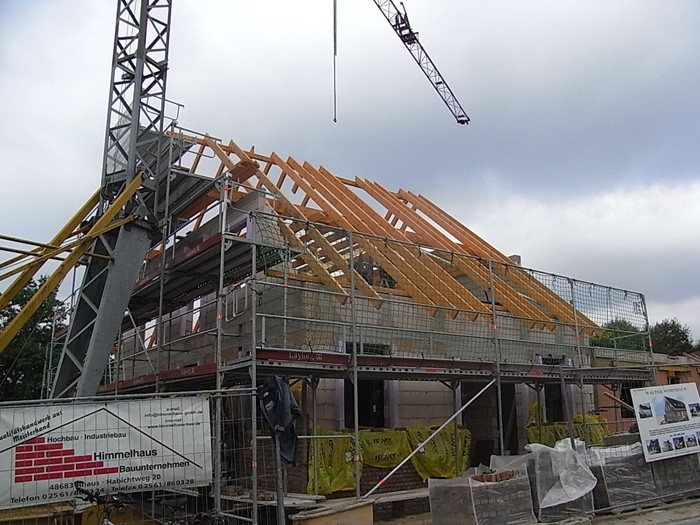

        Bald kommt der Dachstuhl. 27.08.2013

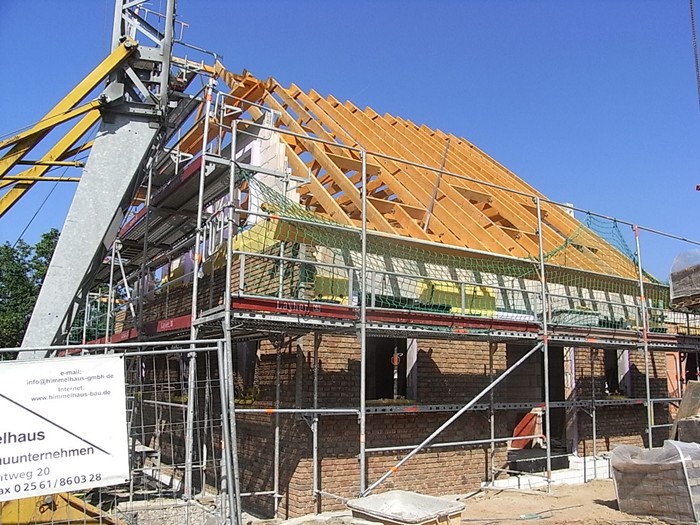

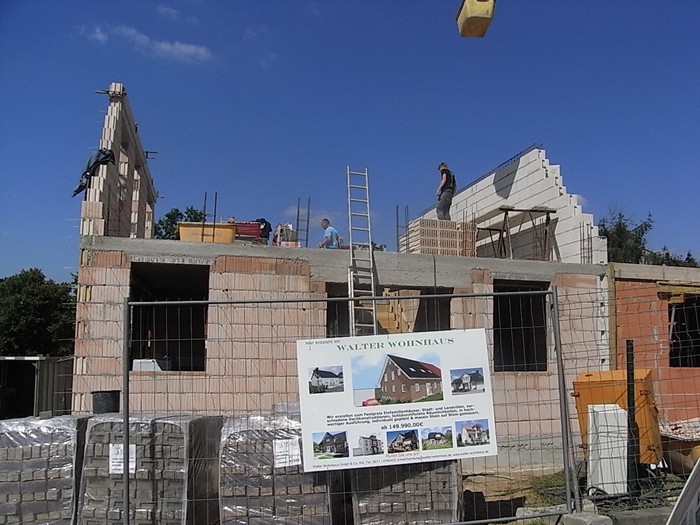

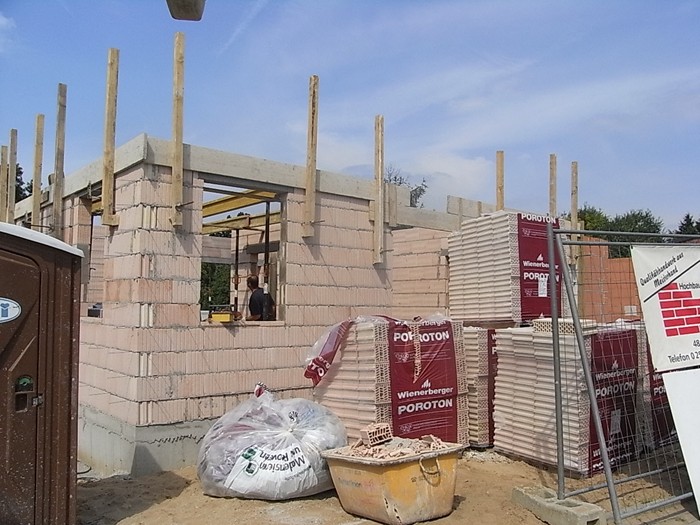

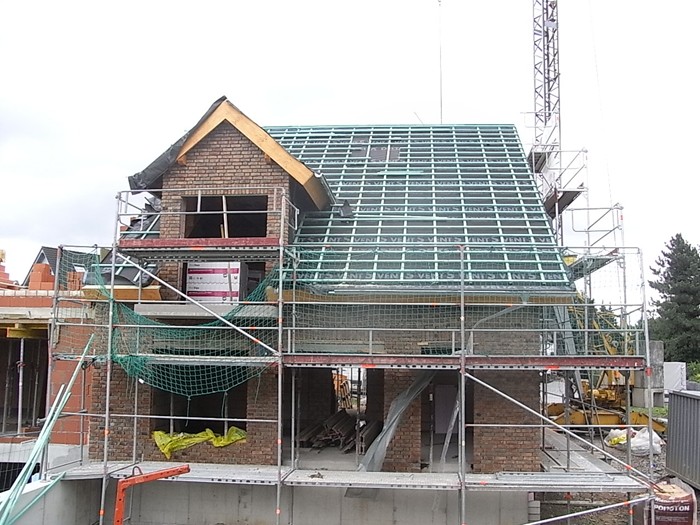

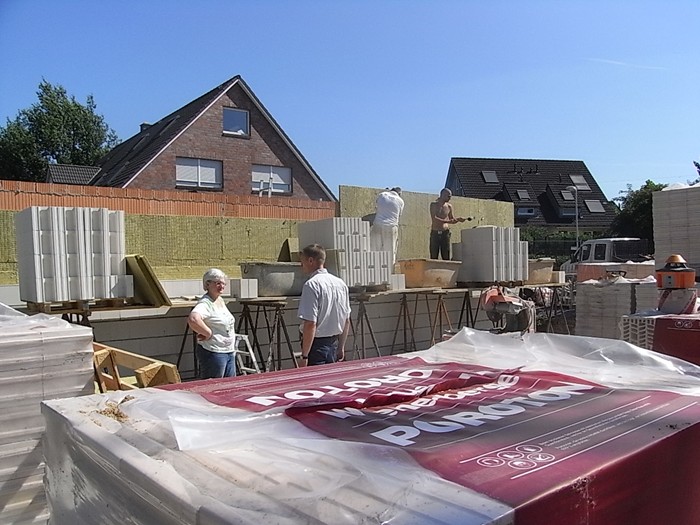

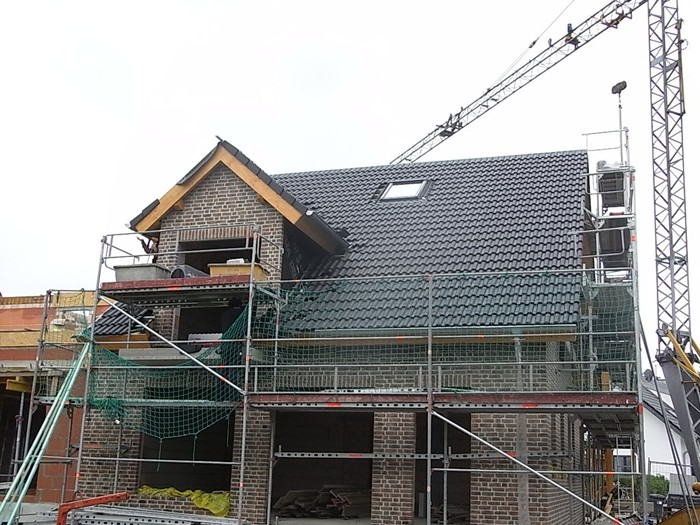

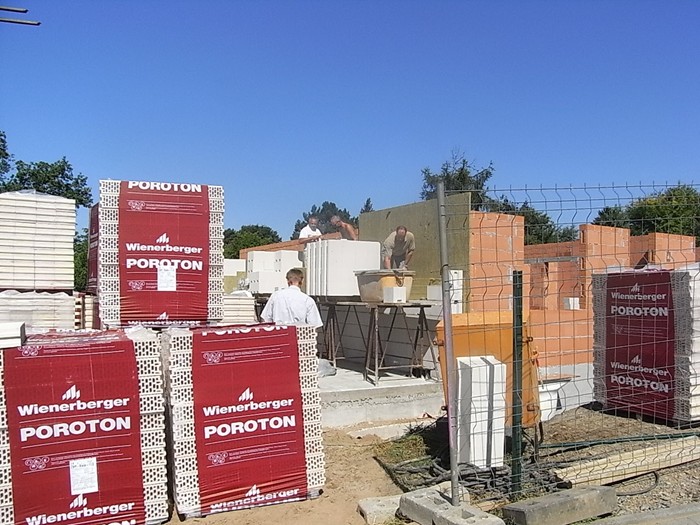

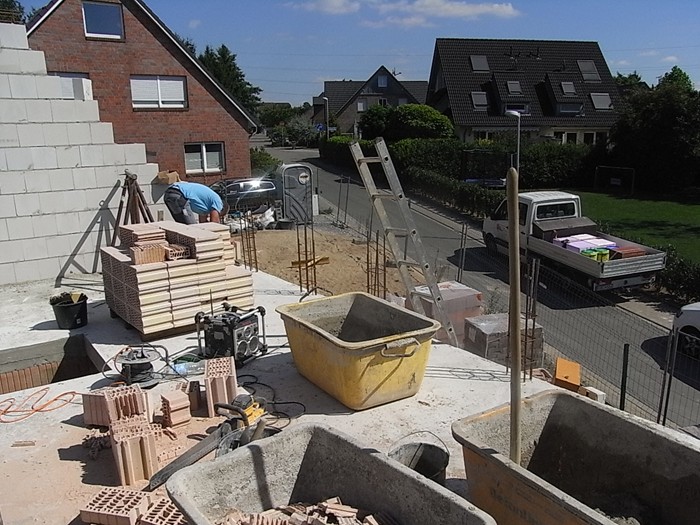

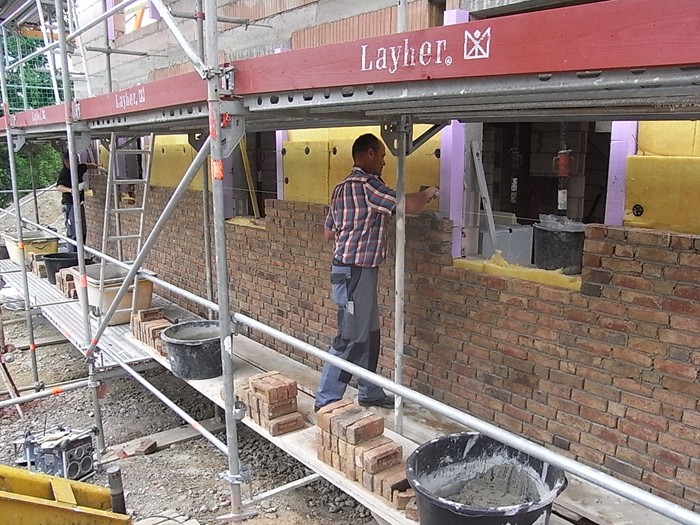

        Verblendungsarbeiten begonnen, Dachstuhl gestellt. 04.09.2013

        Verblendarbeiten abgeschlossen, Dachfolie aufgebracht. 16.09.2013

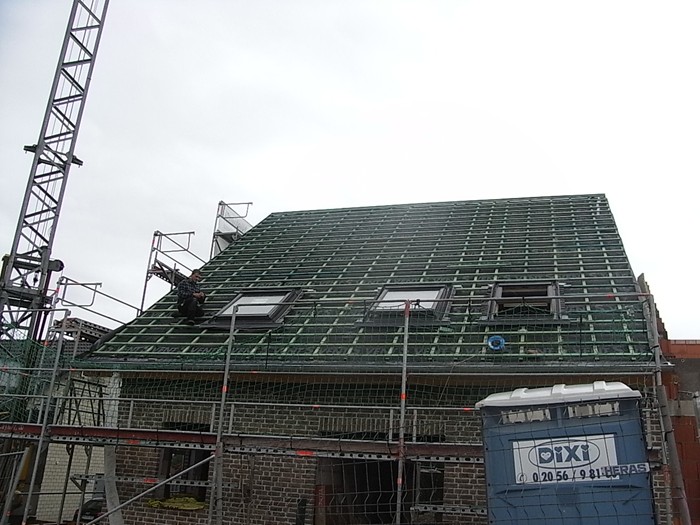

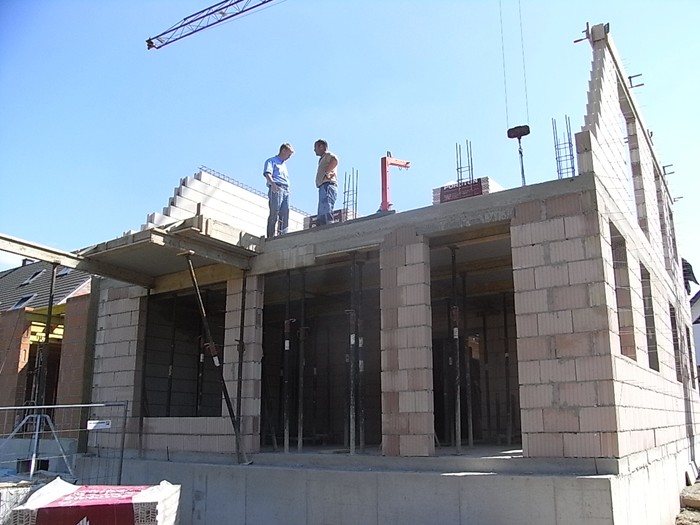

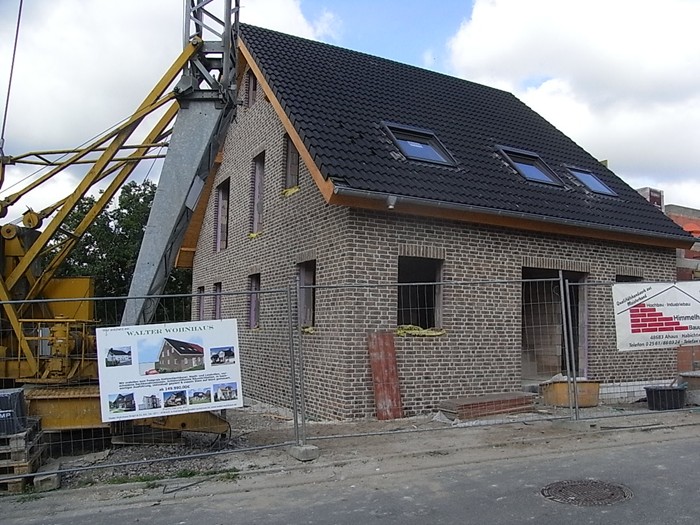

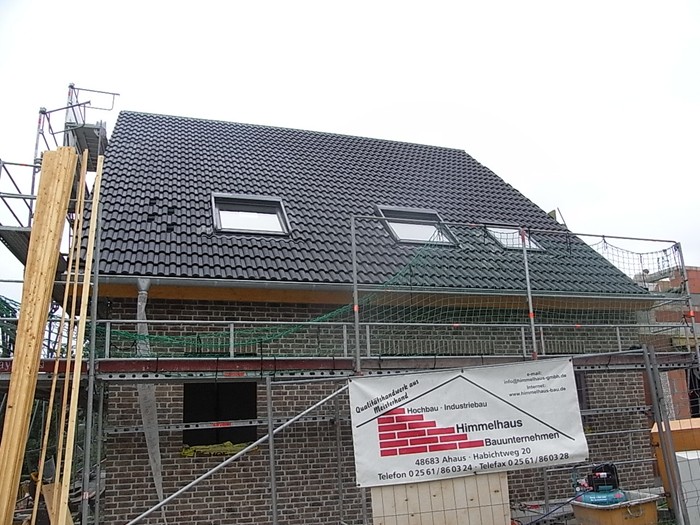

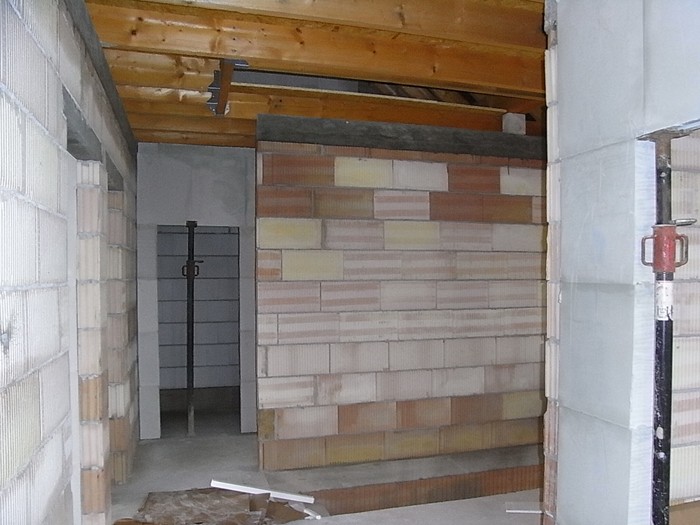

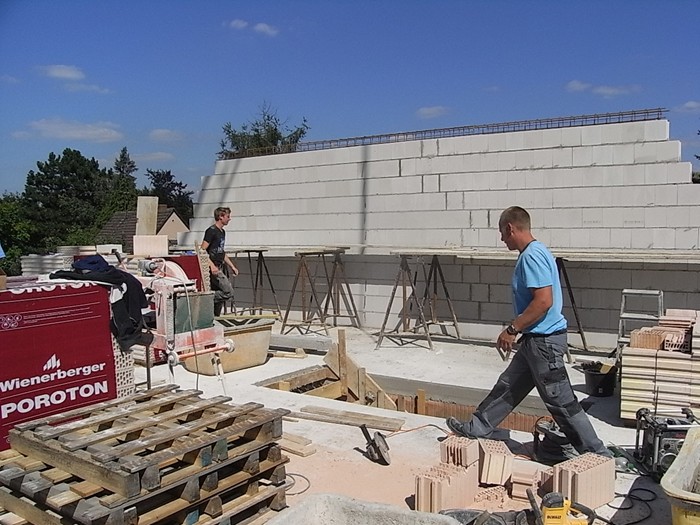

        Dach eingedeckt, Innenwände errichtet. 23.09.2013

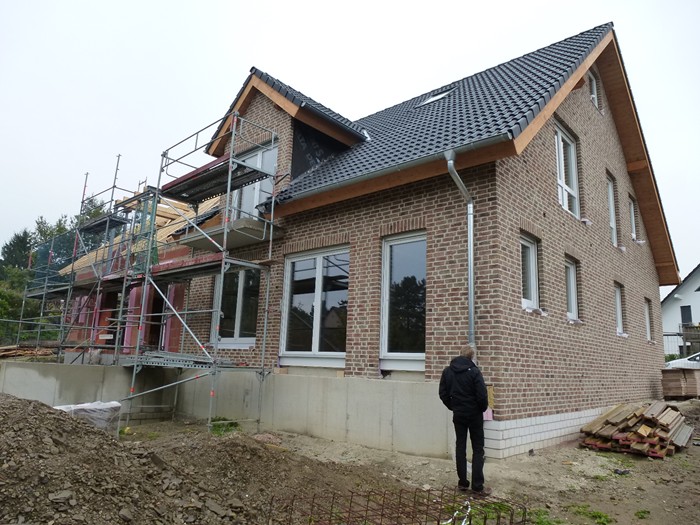

        Jetzt ist das Außengerüst weg. 26.09.2013

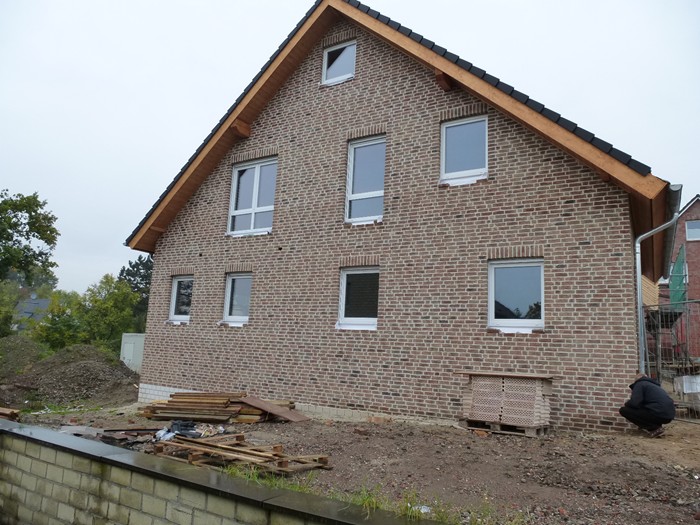

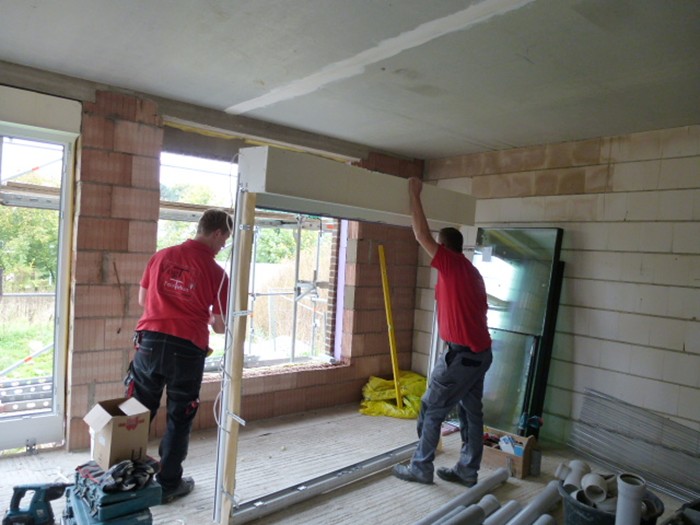

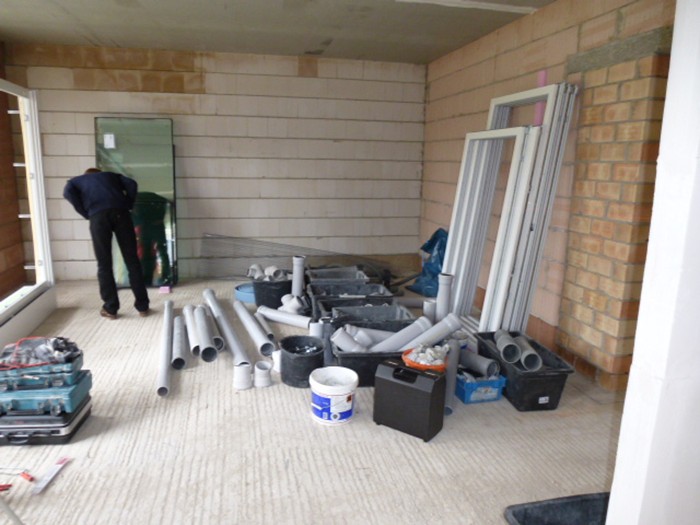

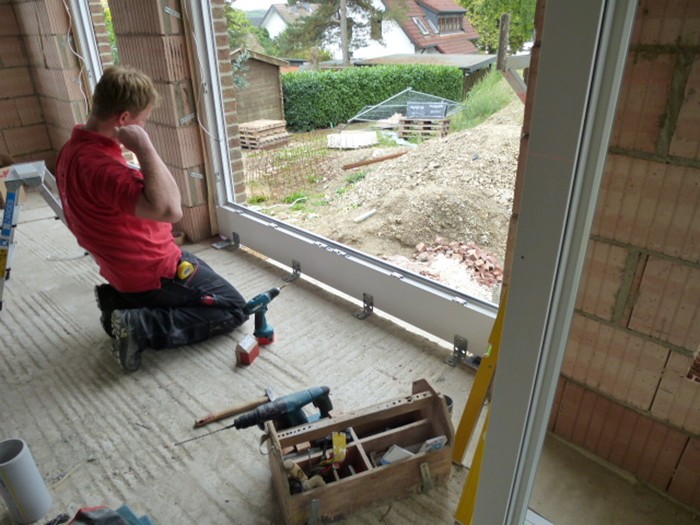

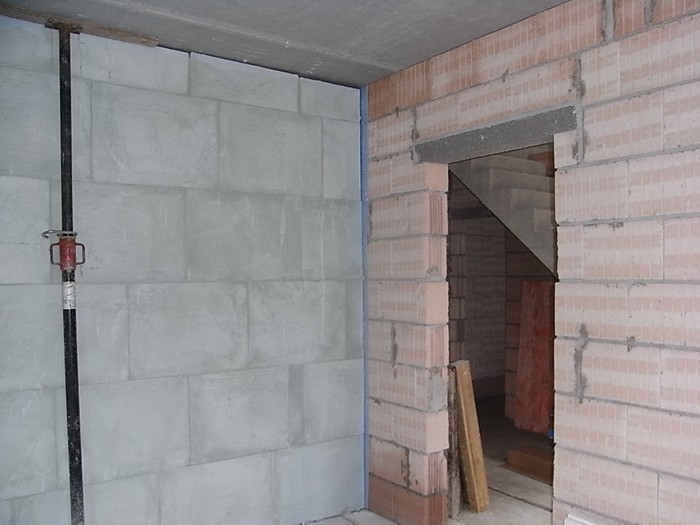

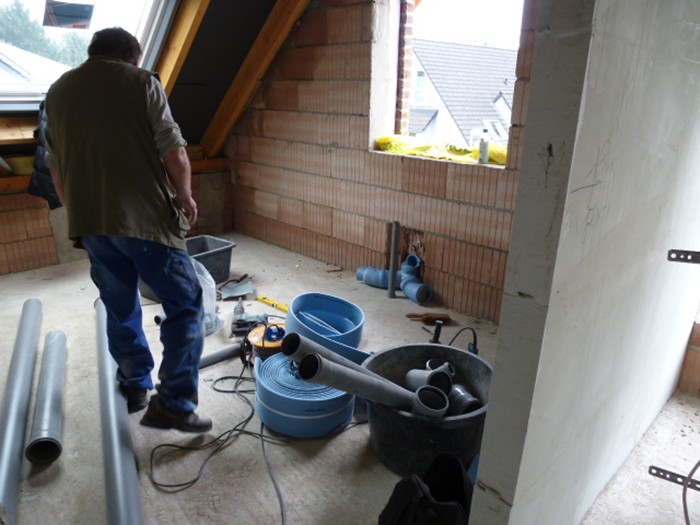

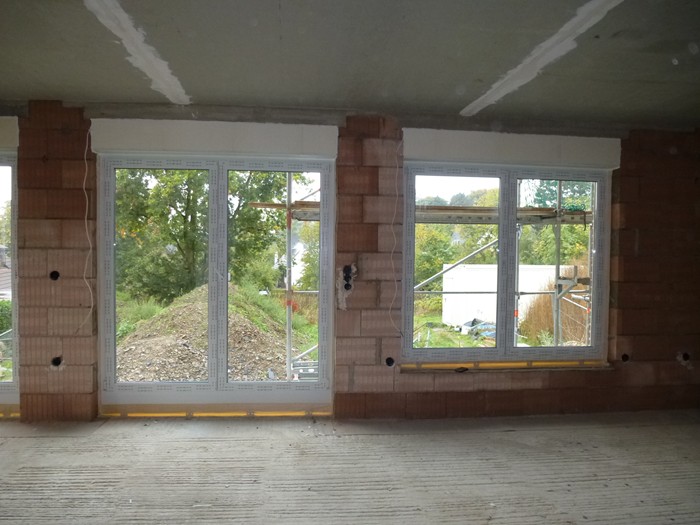

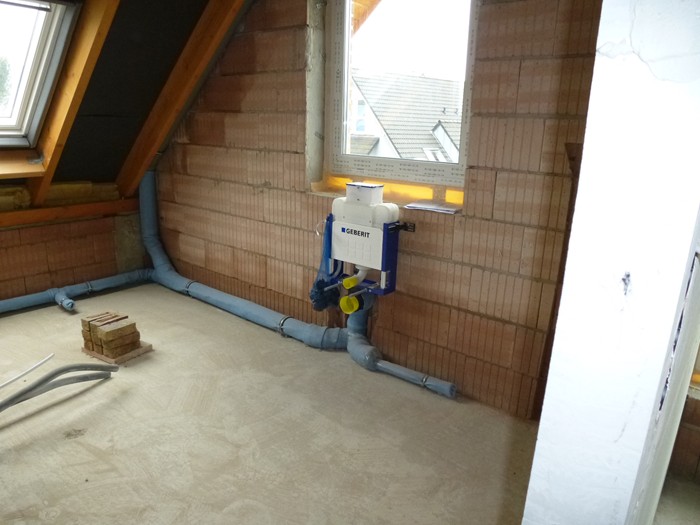

        Fenster werden eingebaut, Rohinstallationen innen begonnen. 08.10.2013

        Fenster eingebaut, Rohinstallationen weitergeführt. 14.10.2013

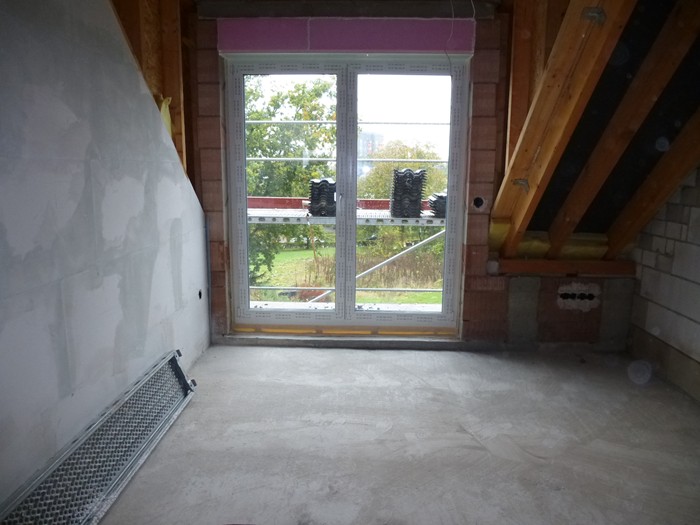

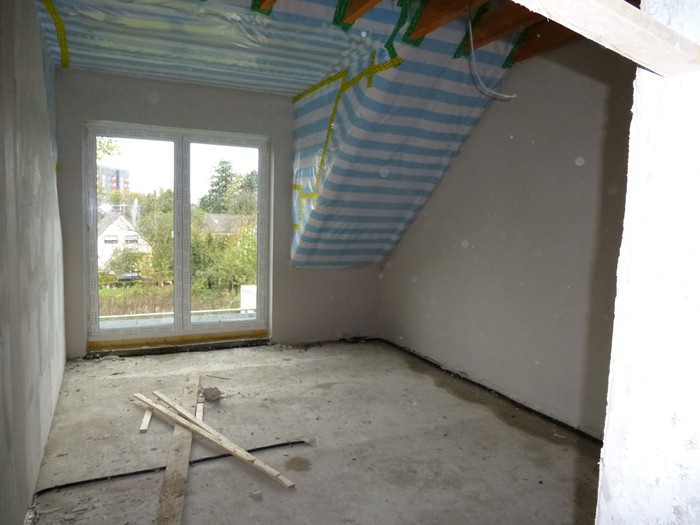

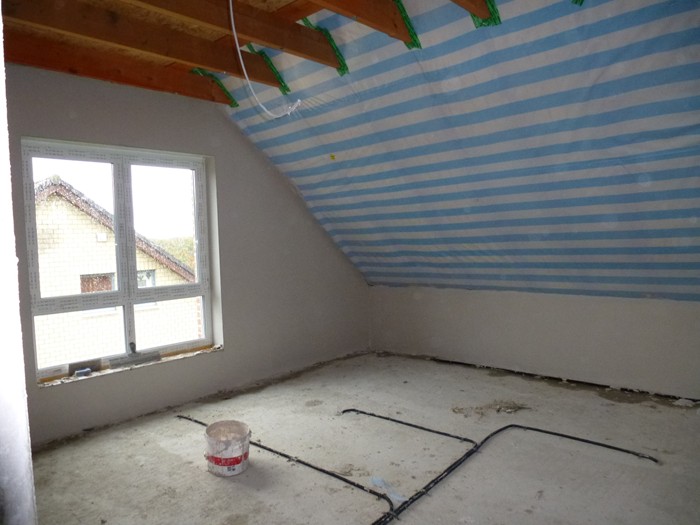

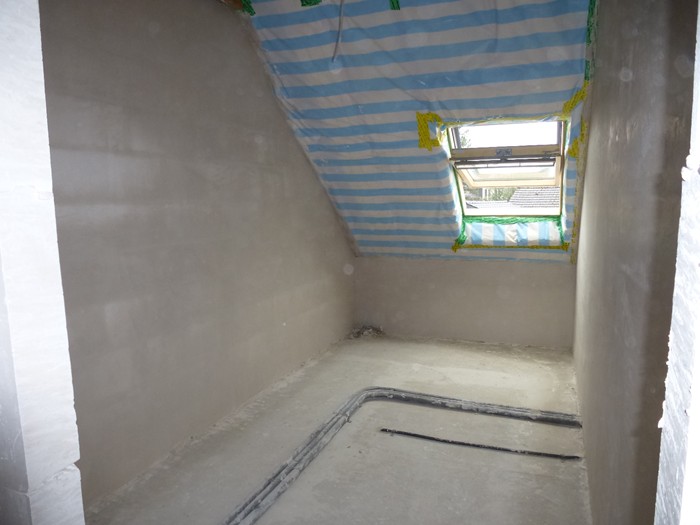

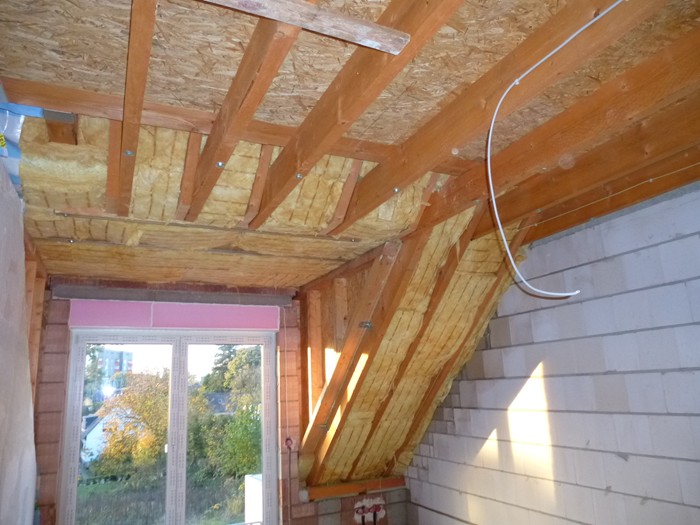

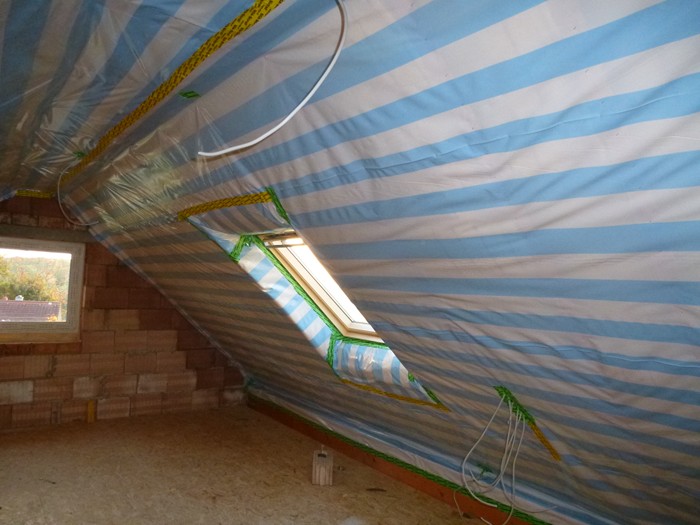

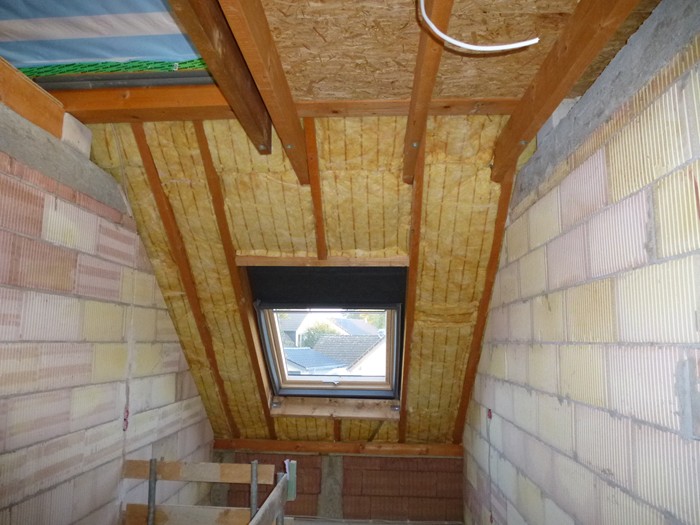

        Dachdämmung und Folie eingebaut. 23.10.2013

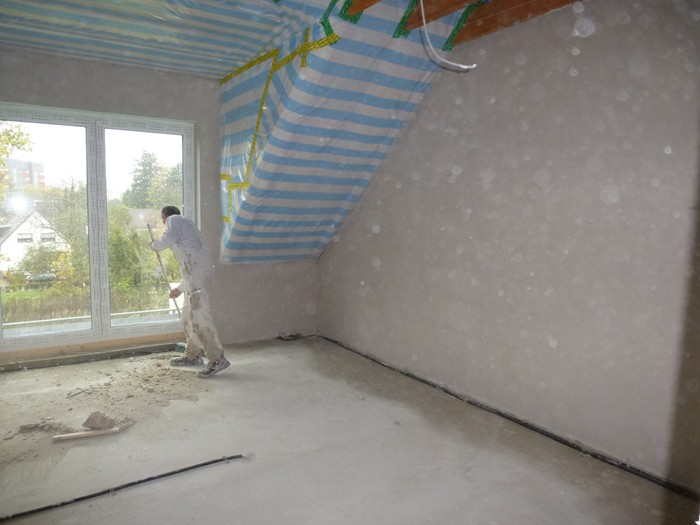

        Innenputzarbeiten begonnen. 04.11.2013

        Innenputzarbeiten abgeschlossen. 07.11.2013

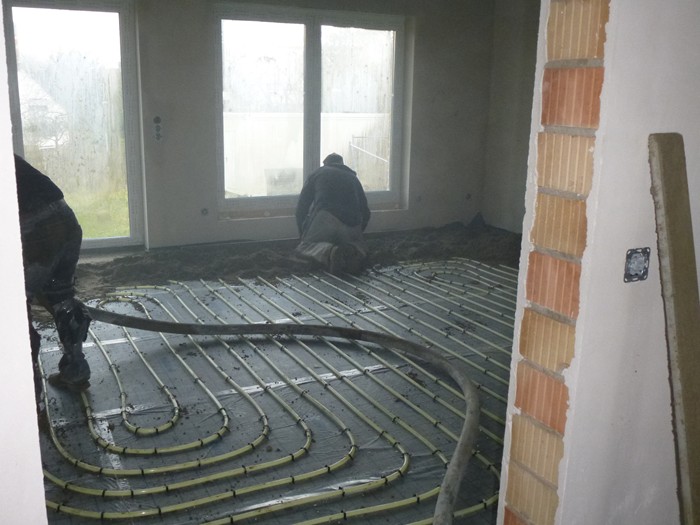

        Fußbodenheizung wird verlegt. 03.12.2013

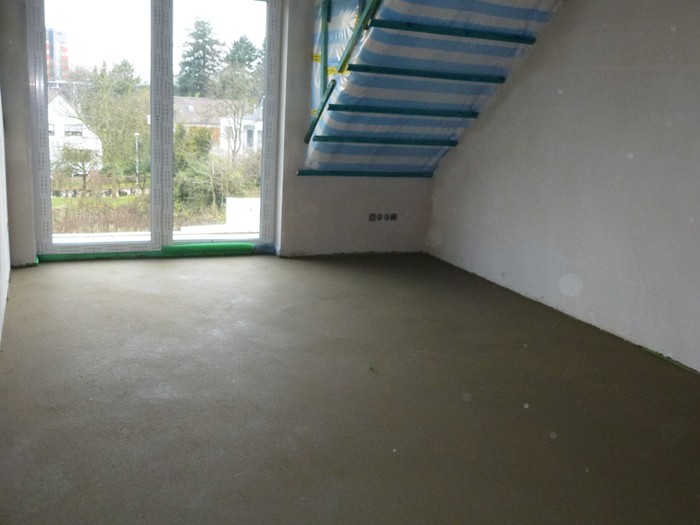

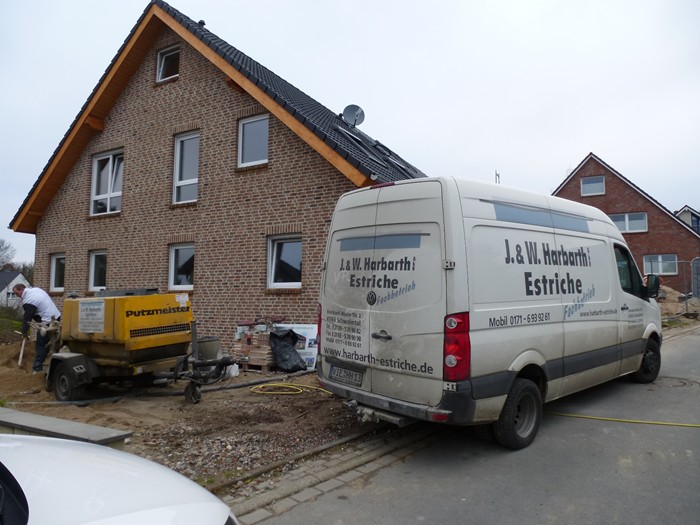

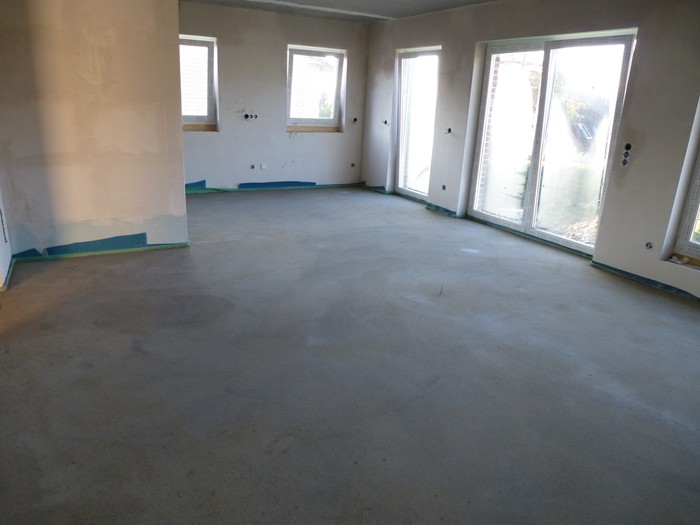

        Estrich wird verlegt. 09.12.2013

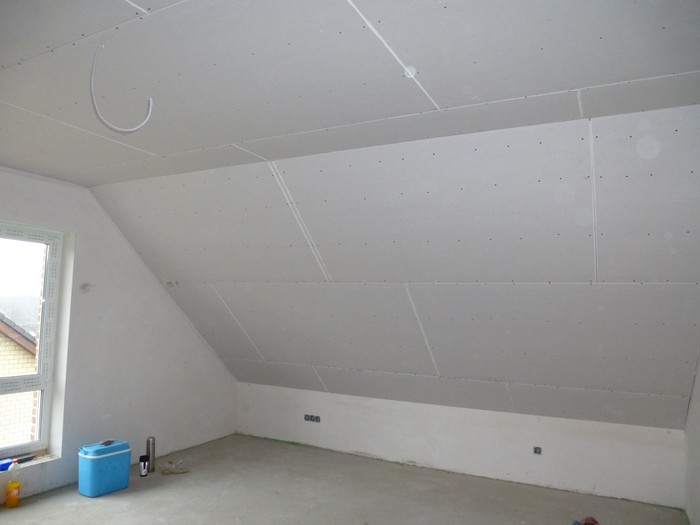

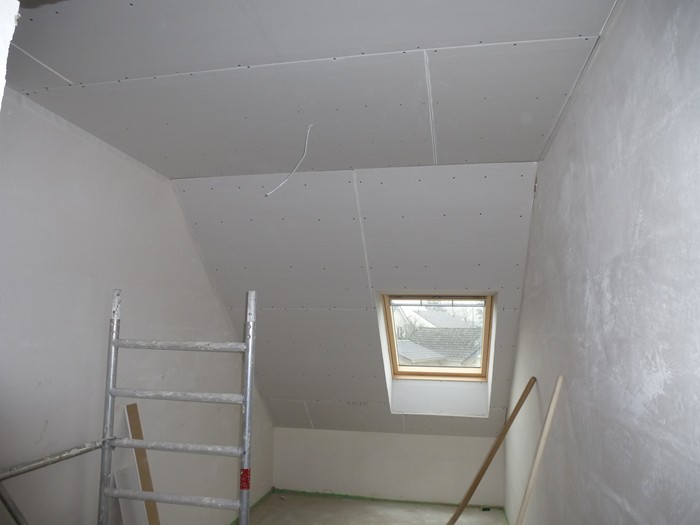

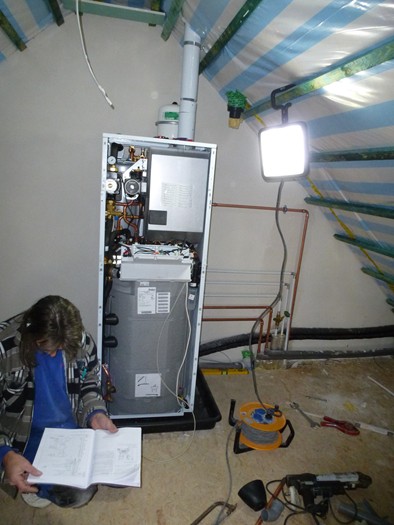

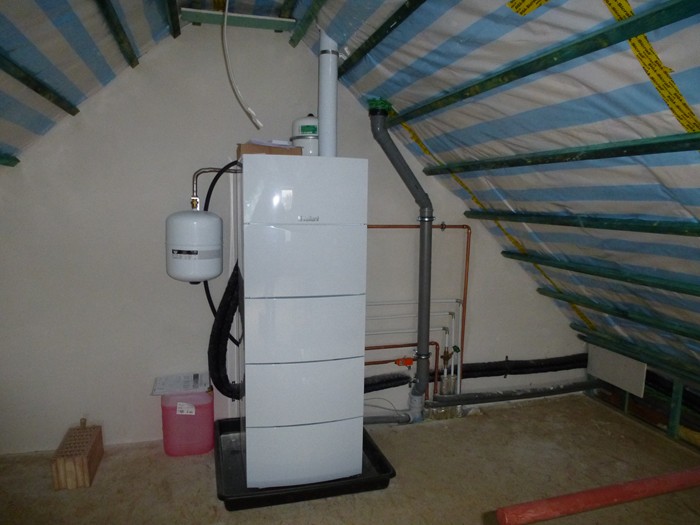

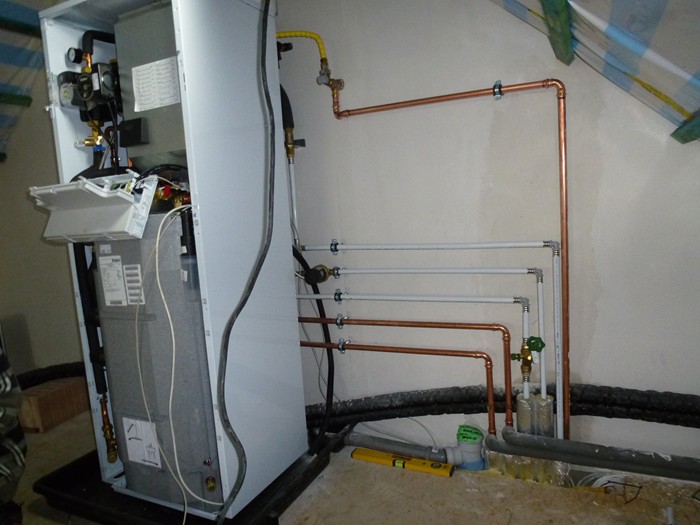

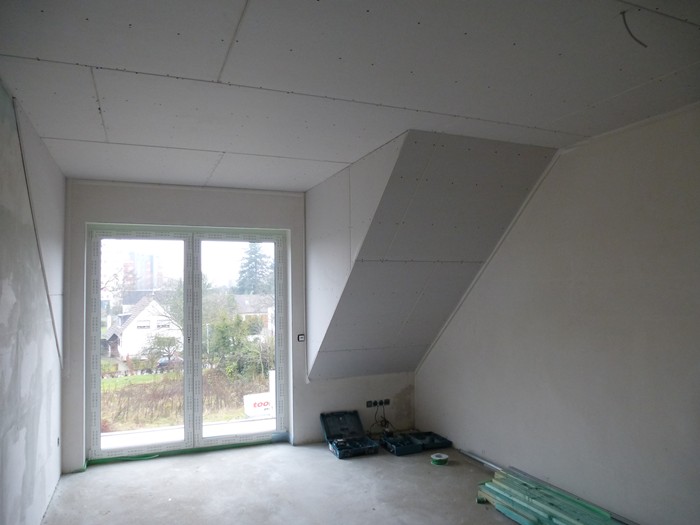

        Heizungsanlage und Gipskarton. 24.01.2014

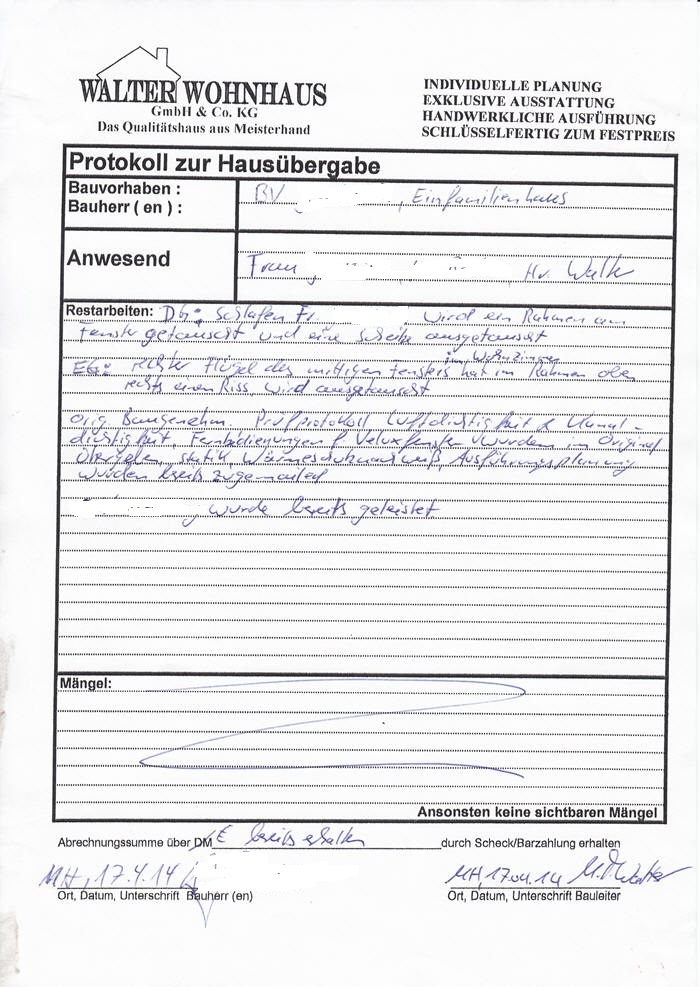

        Ab jetzt ist der Bauherr selber gefragt. 11.02.2014

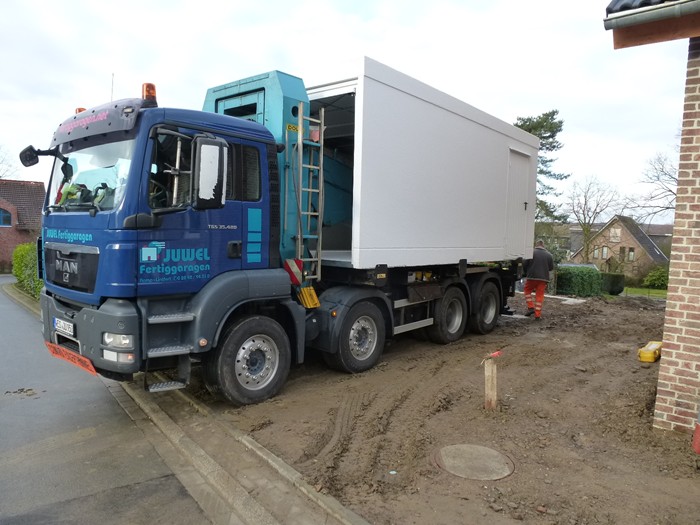

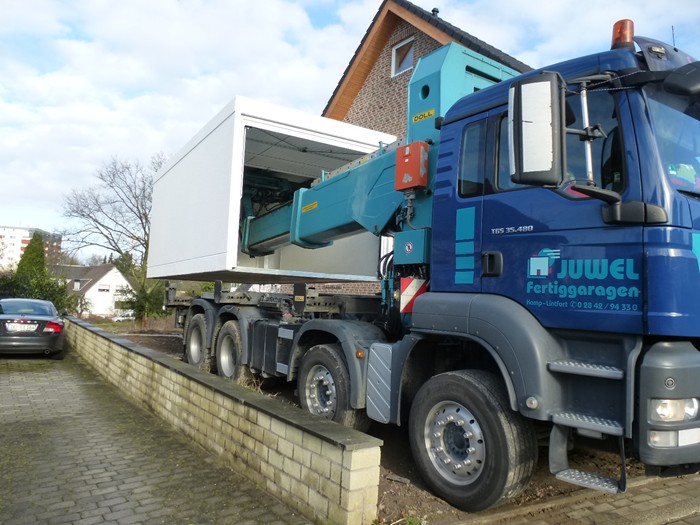

        Fertiggarage wird gestellt. 28.02.2014

        Einzug erfolgt. 08.04.2014
