Haus Selbeck 2

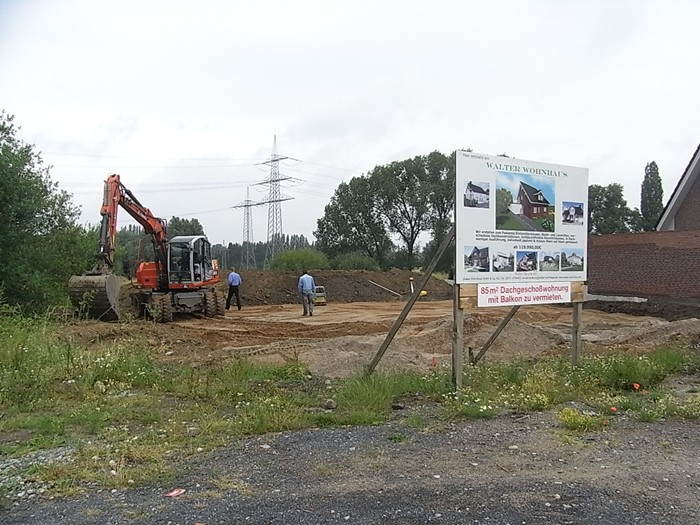

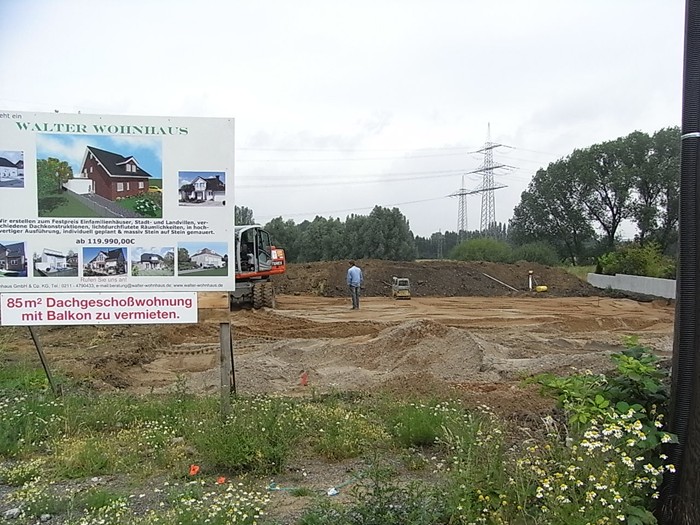

        Das Bauschild steht. 07.02.2011

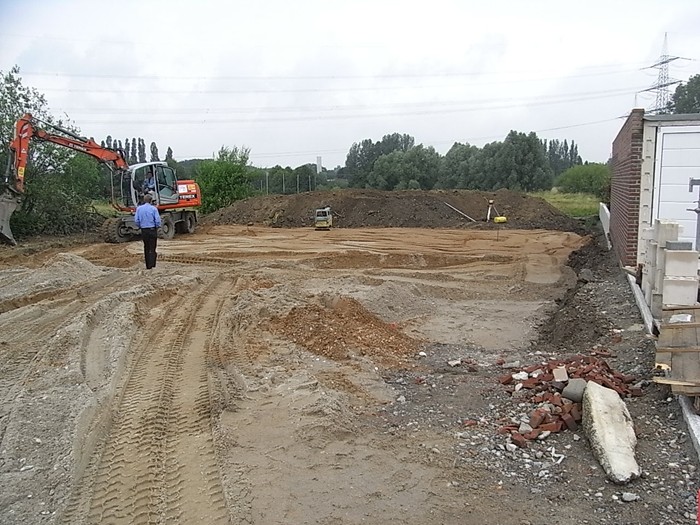

        Nun ist der Bagger da, der Hausbau beginnt. 06.06.2011

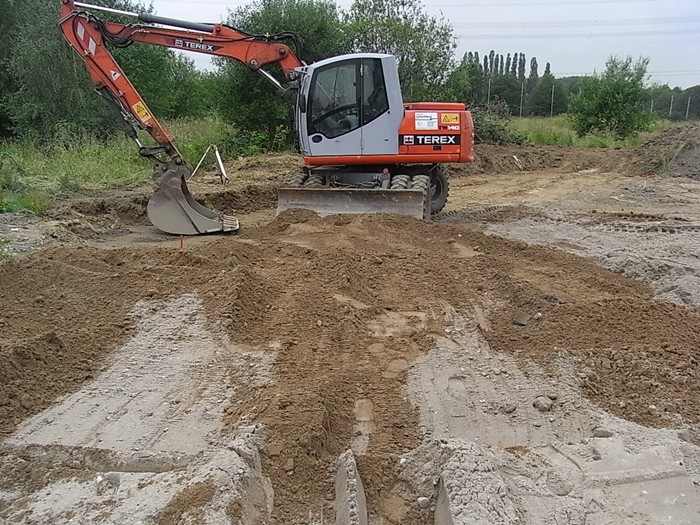

        Kieskoffer wird aufgefüllt. 07.06.2011

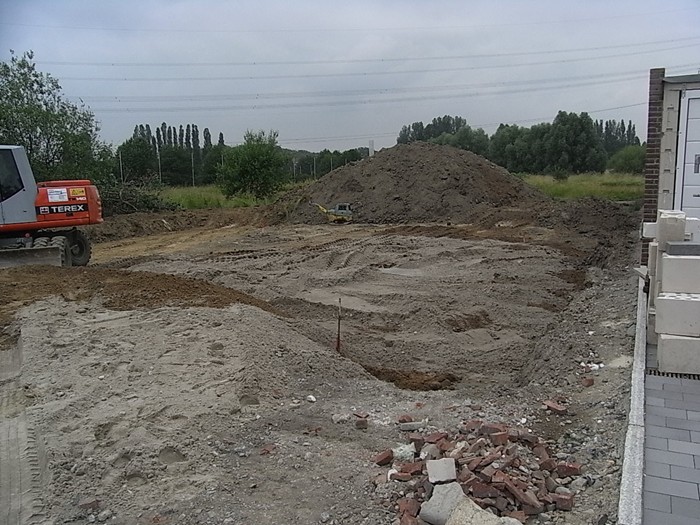

        Nun steht die Fundamentierung des Hauses an. 14.06.2011

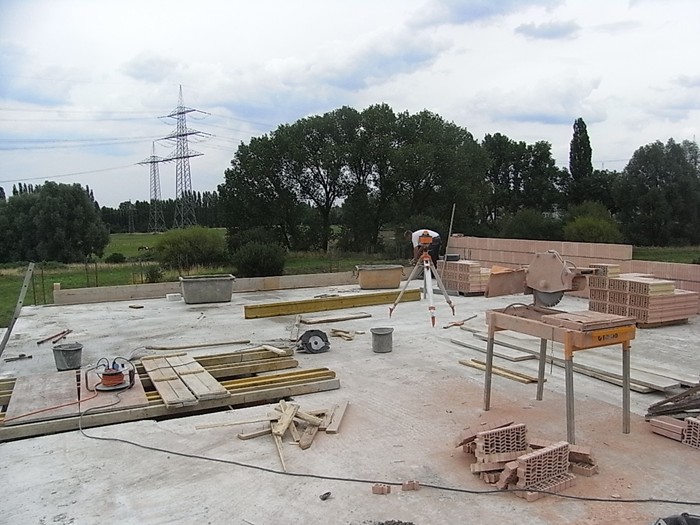

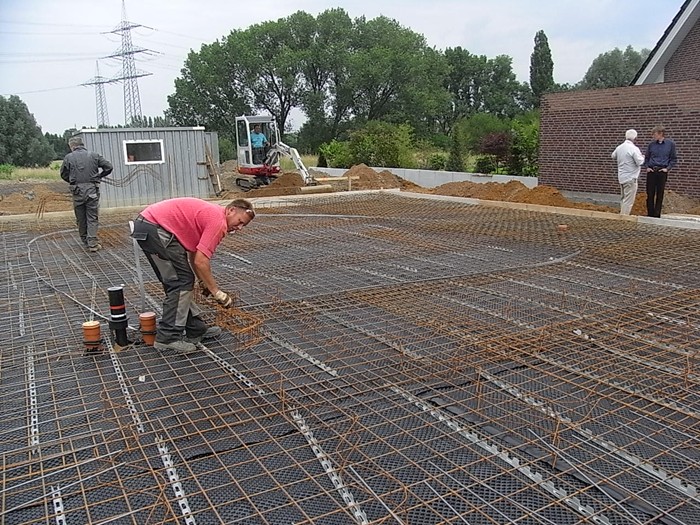

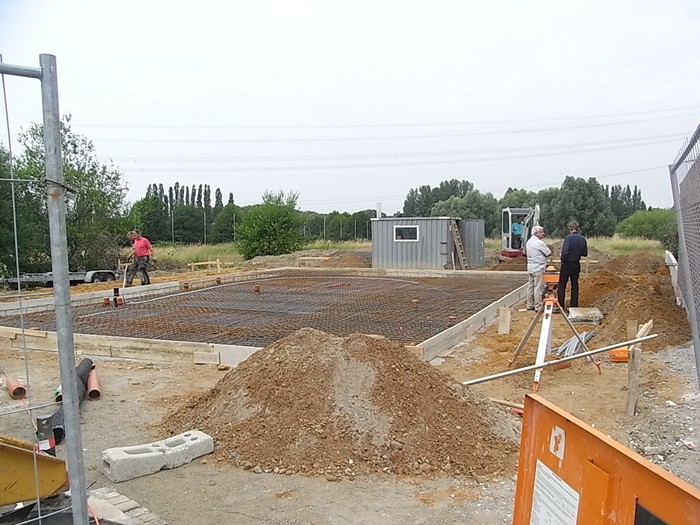

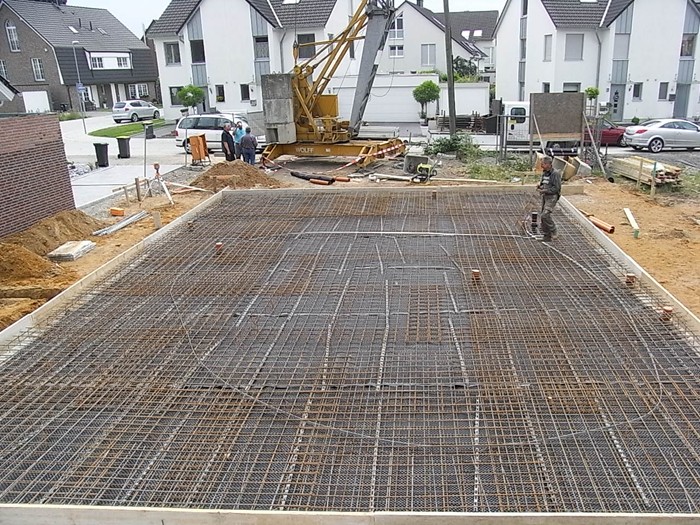

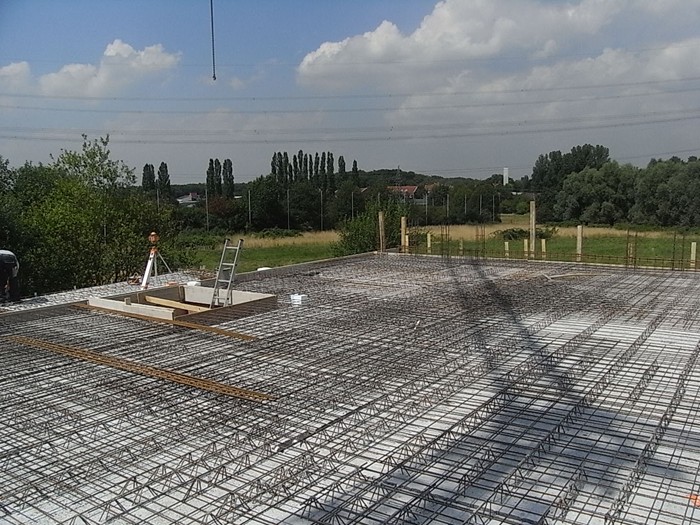

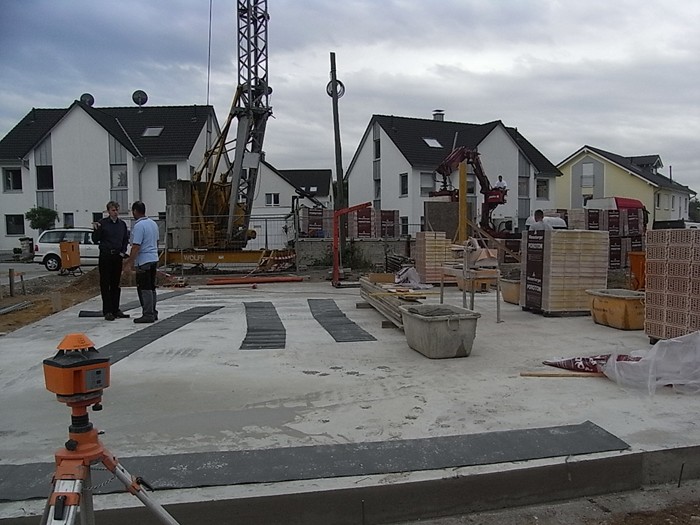

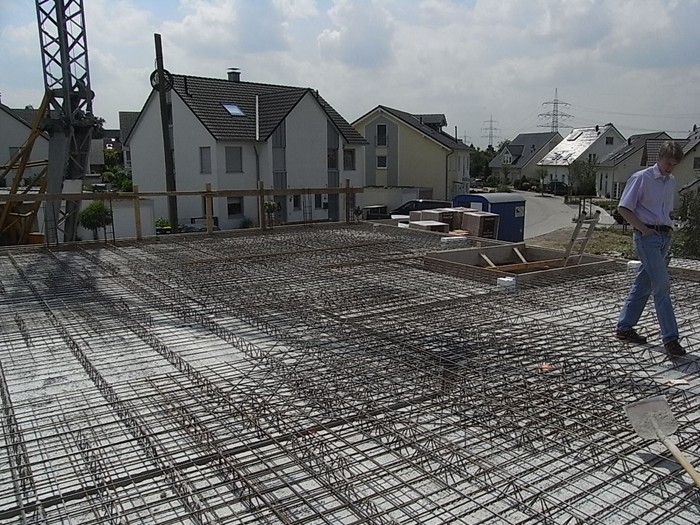

        Die Bodenplatte kann betoniert werden. 15.06.0211

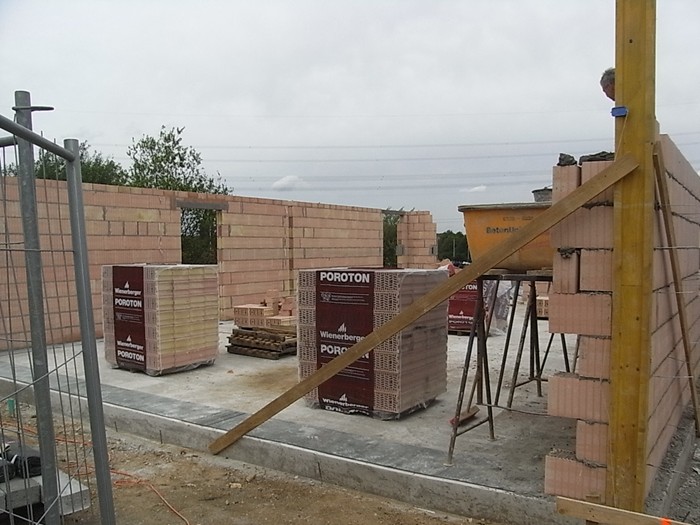

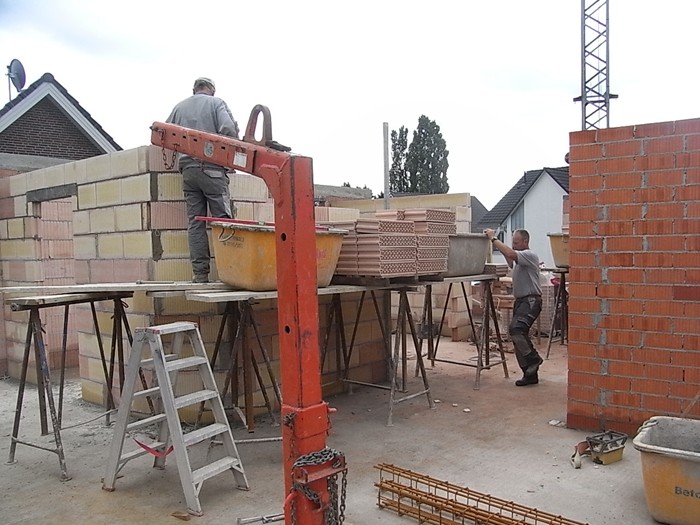

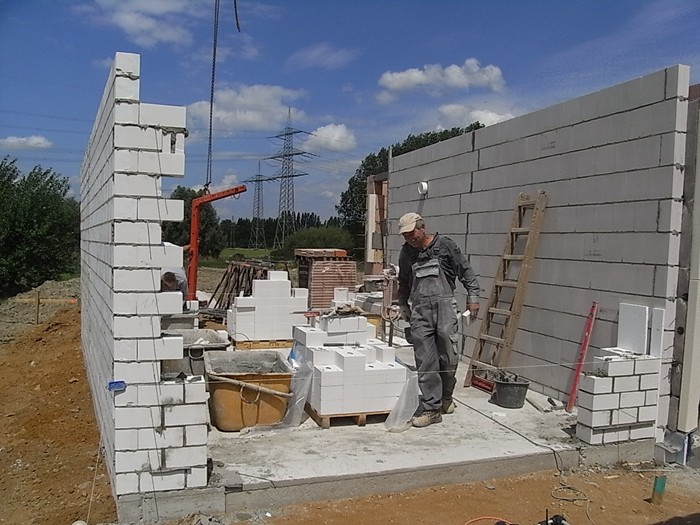

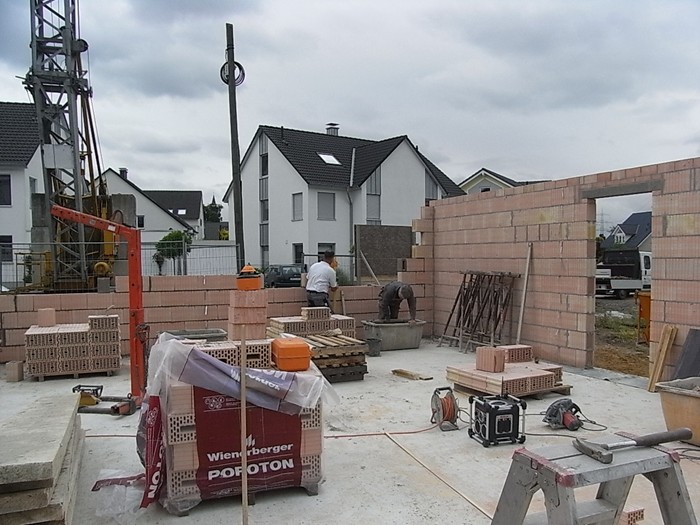

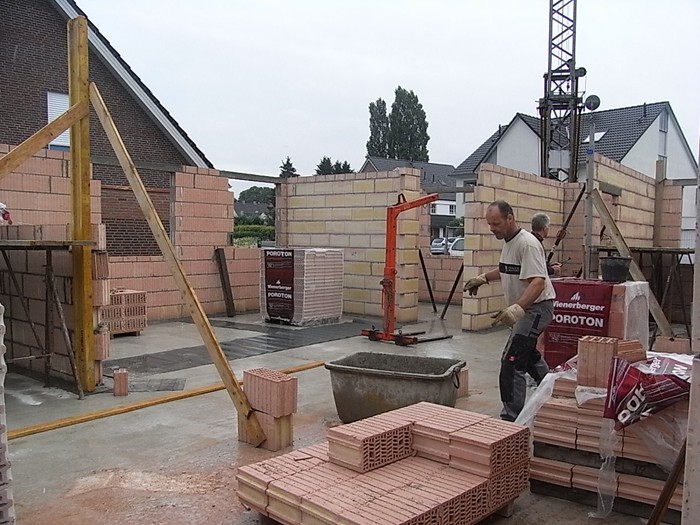

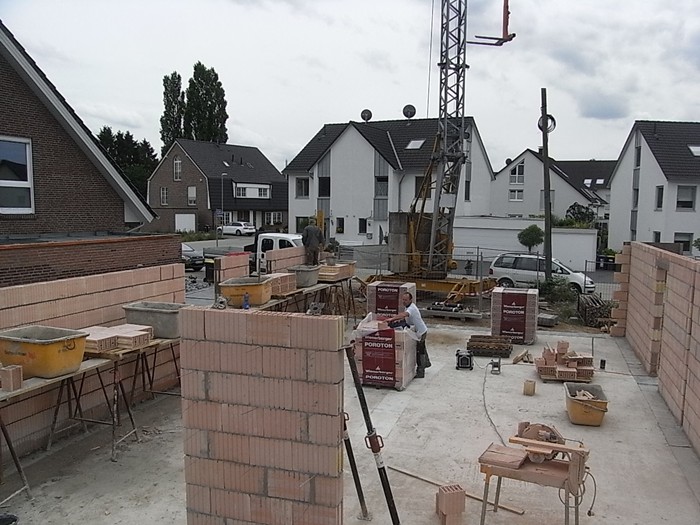

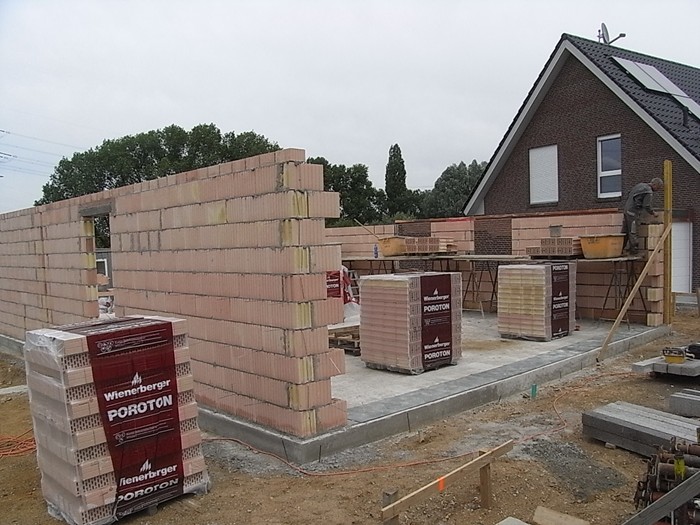

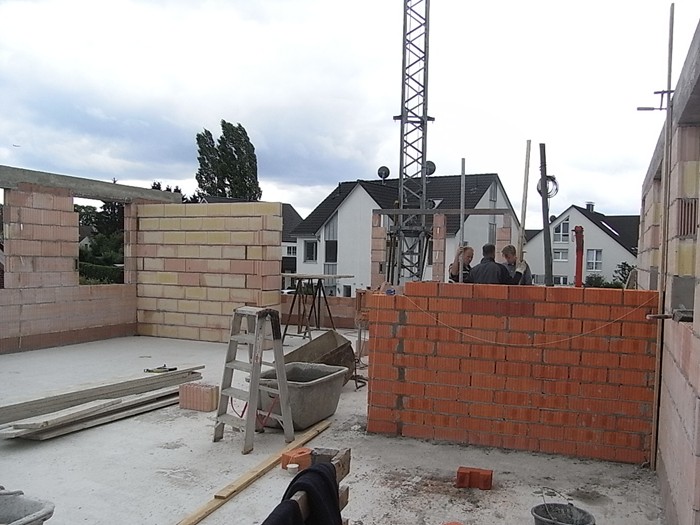

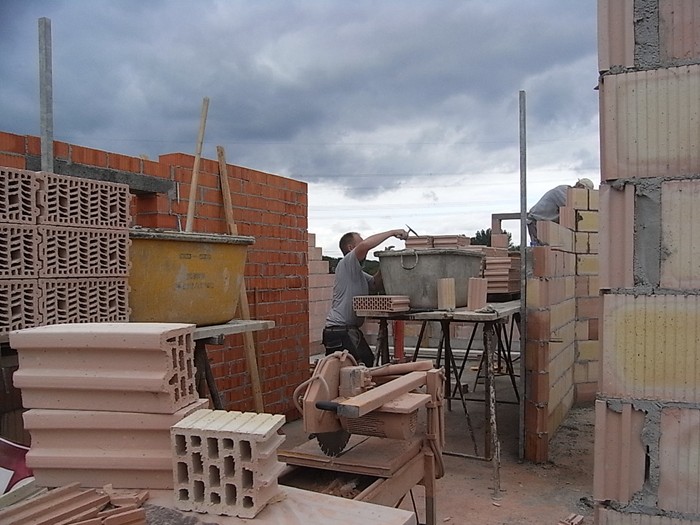

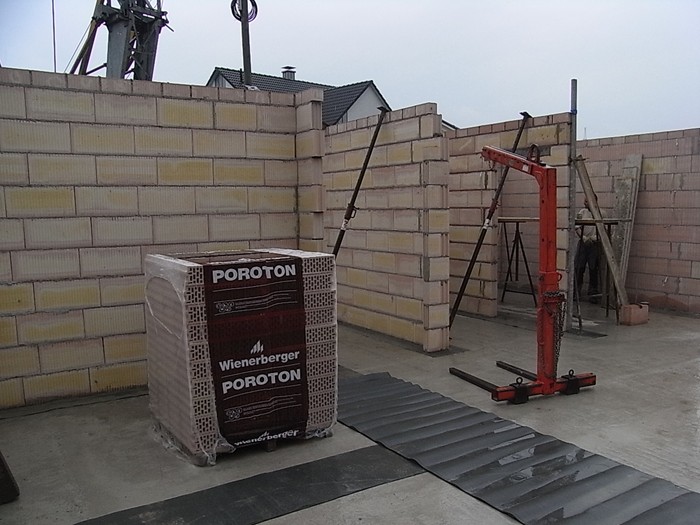

        Jetzt wird gemauert. 16.06.2011

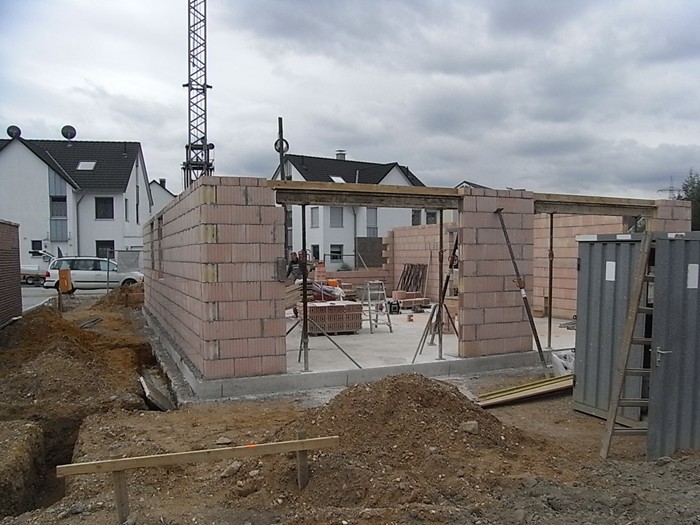

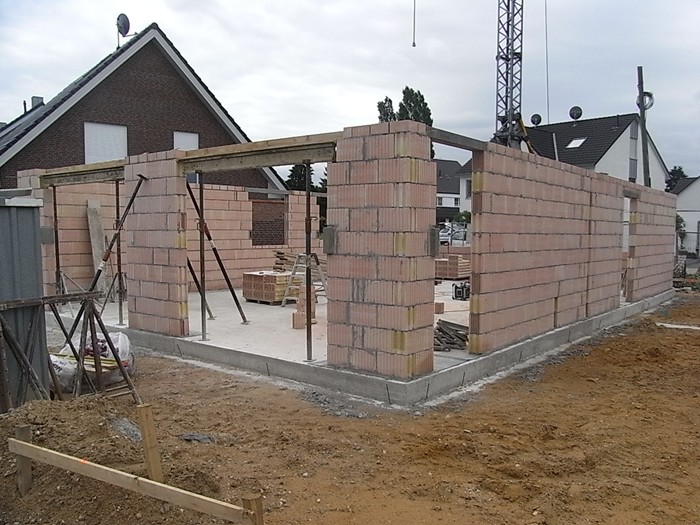

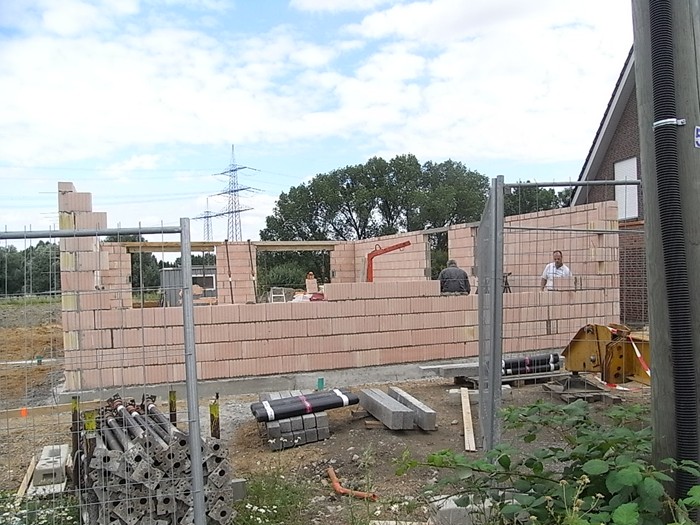

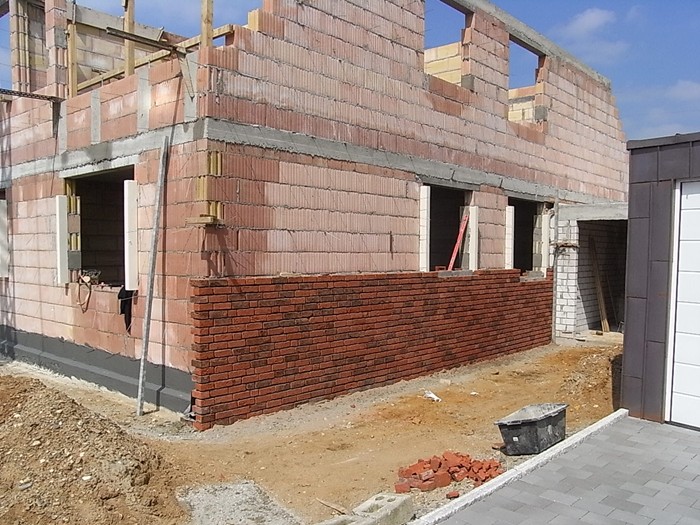

        Erdgeschossmauerwerk. 17.06.2011

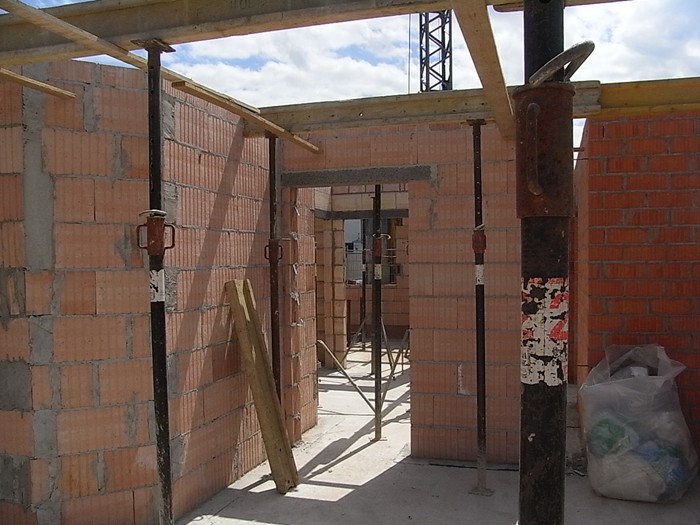

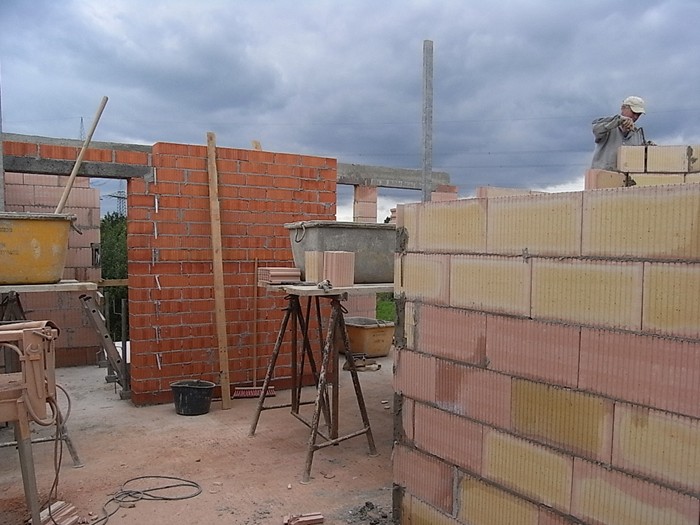

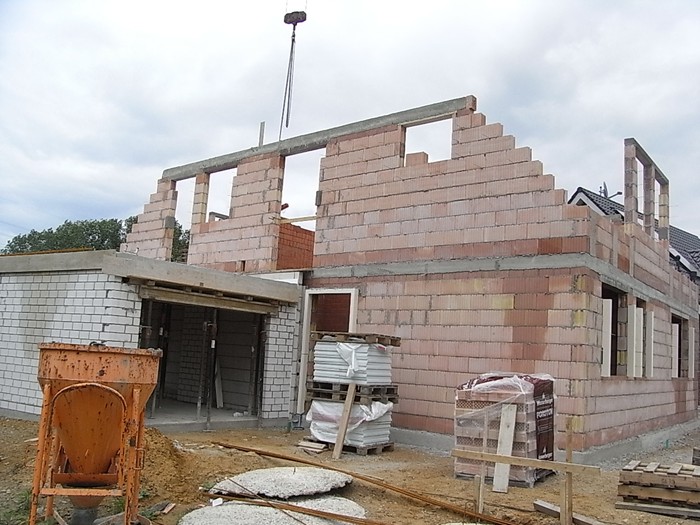

        Und weiter geht es. 20.06.2011

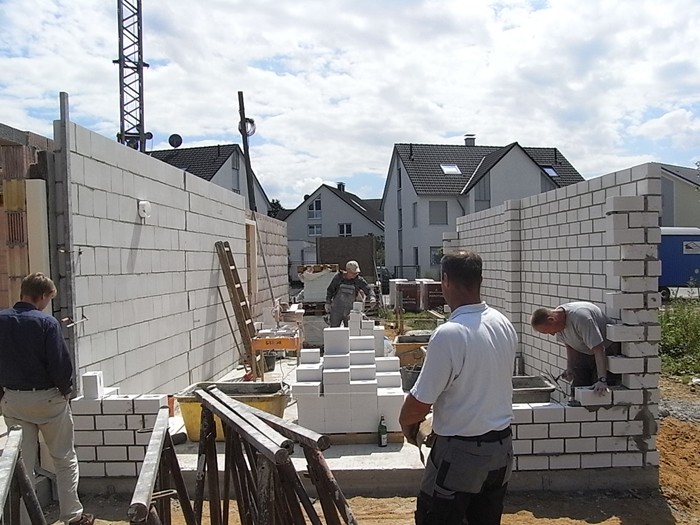

        Innenwände werden erstellt. 22.06.2011

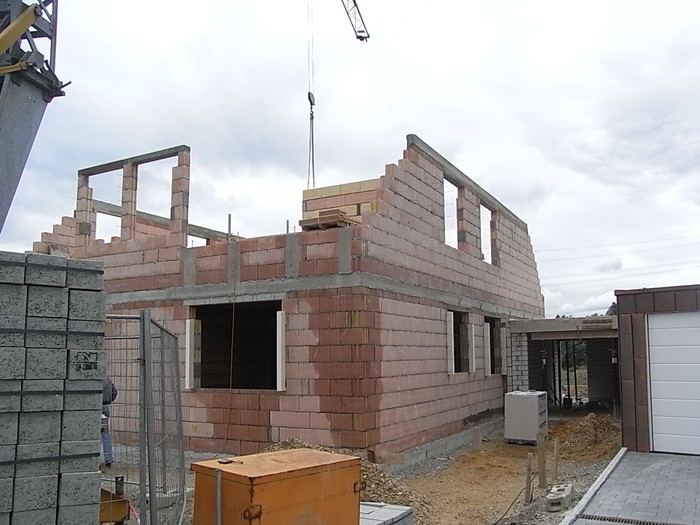

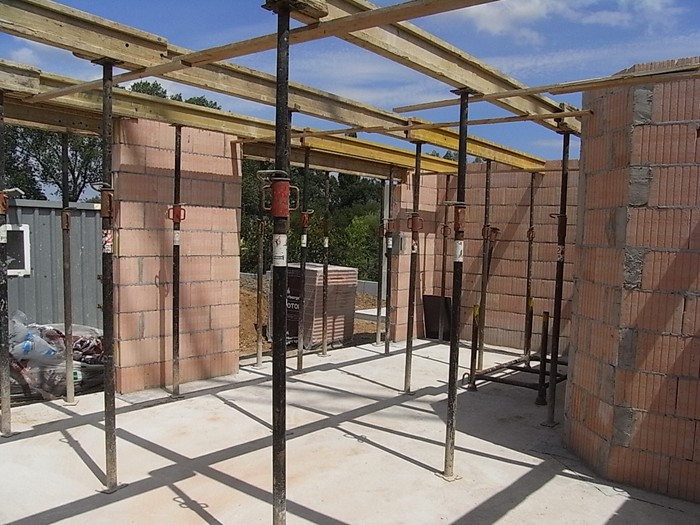

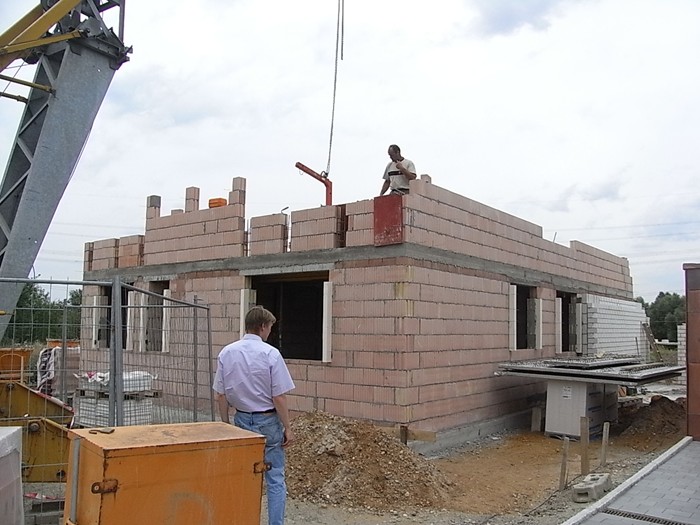

        Erdgeschossmauerwerk ist fertig gestellt. 06.07.2011

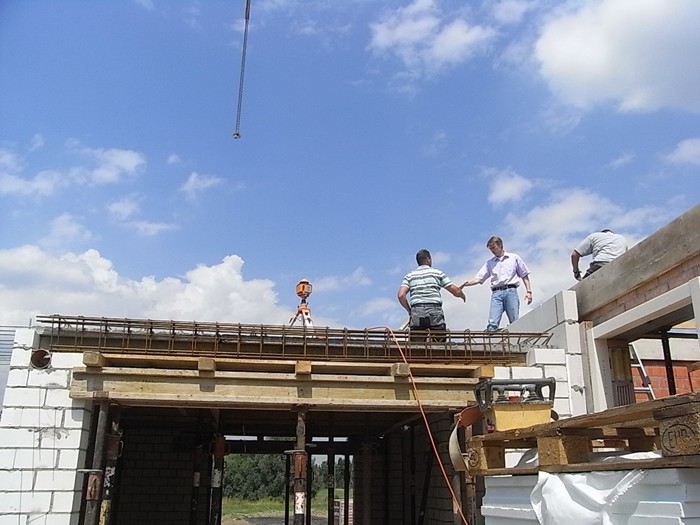

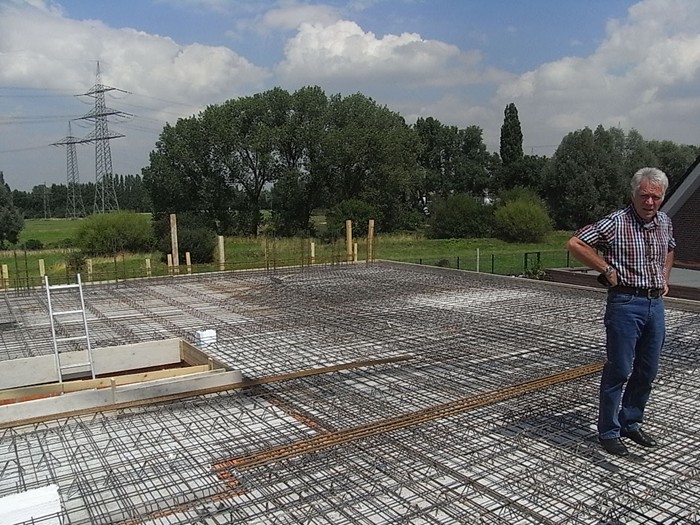

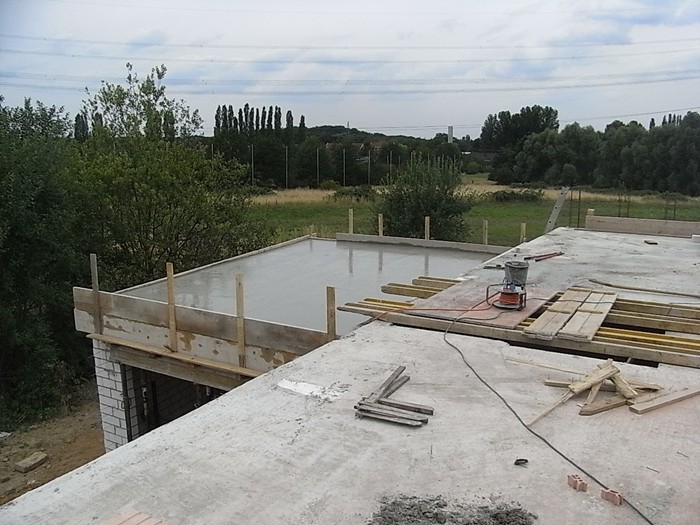

        Der Beton kann kommen. 11.07.2011

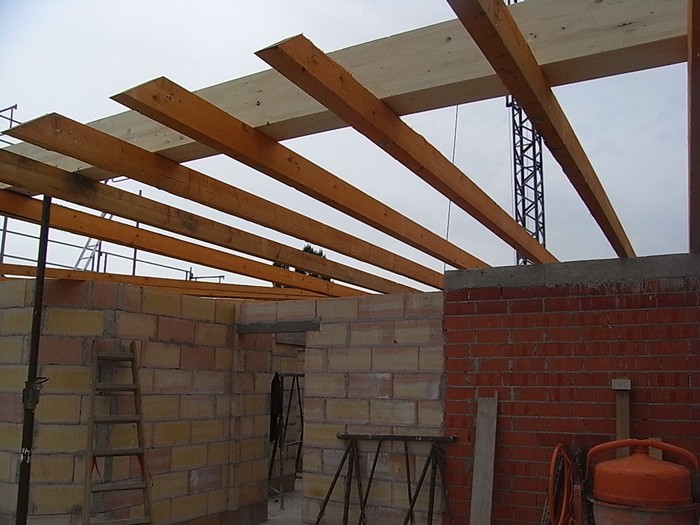

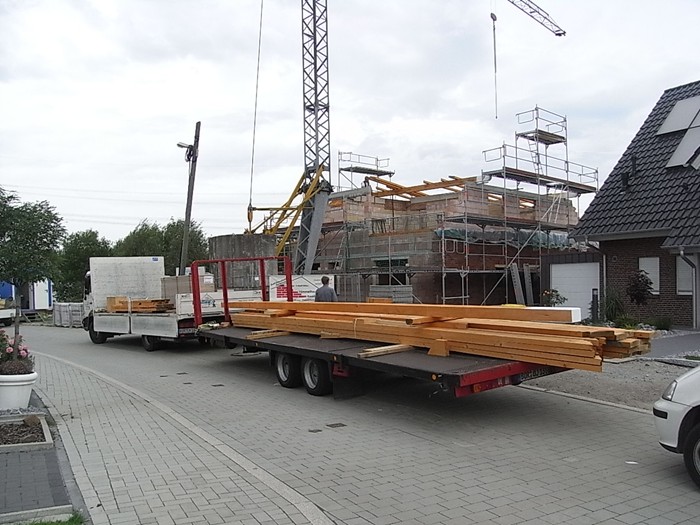

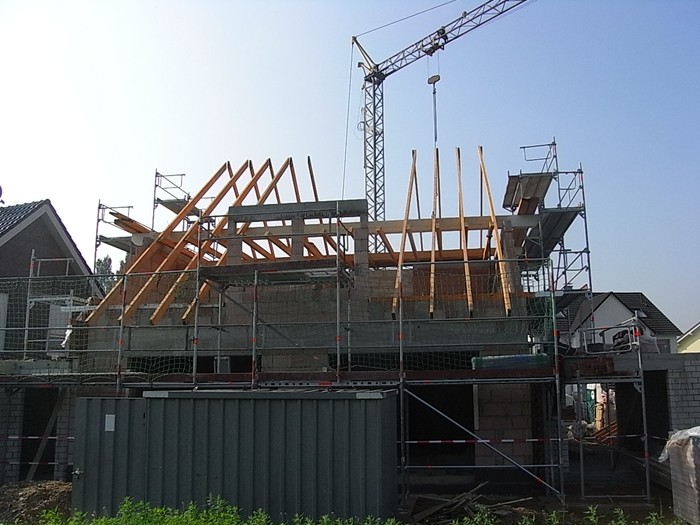

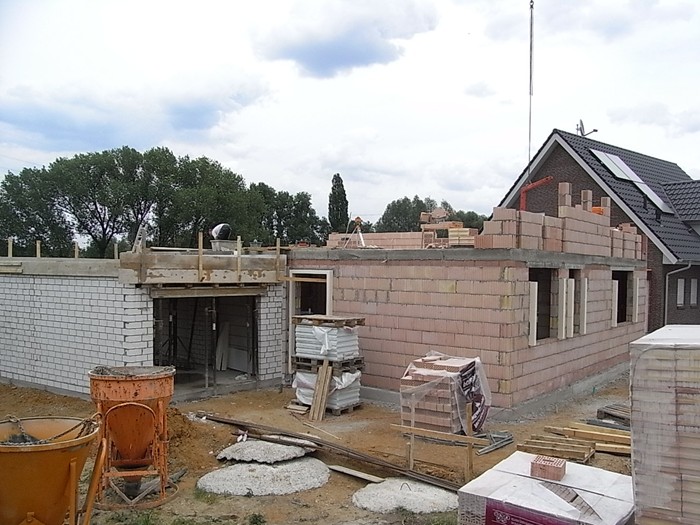

        Jetzt wird das Dachgeschoss erstellt. 12.07.2011

        Dachgeschoss zum Richten vorbereitet. 18.07.2011

        Das Dachgeschossmauerwerk ist fast fertig. 22.07.2011

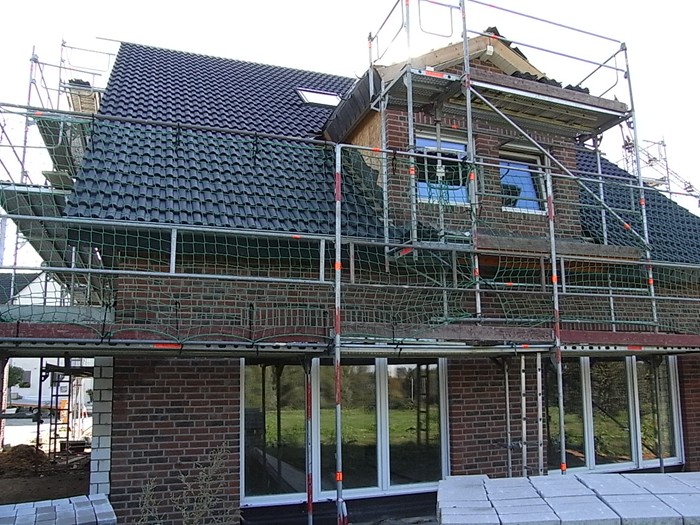

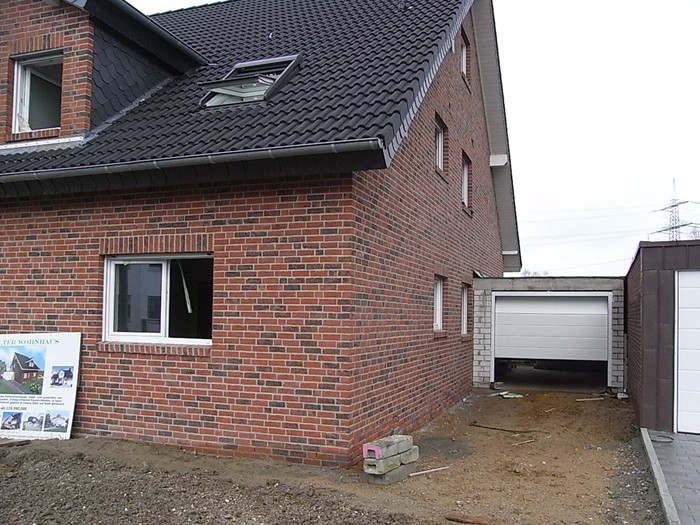

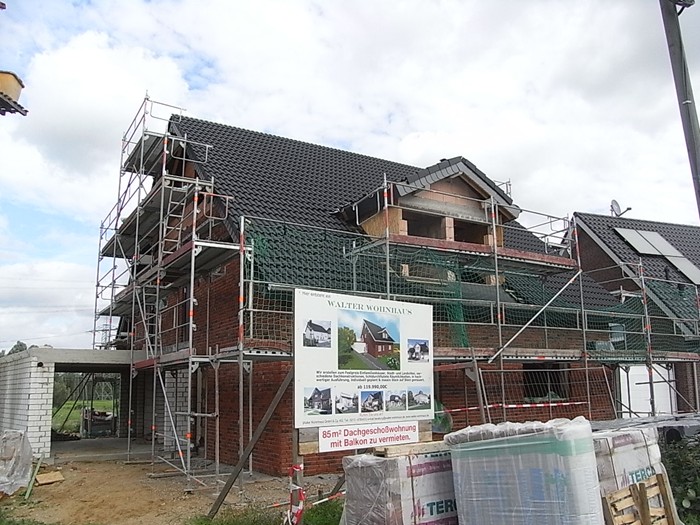

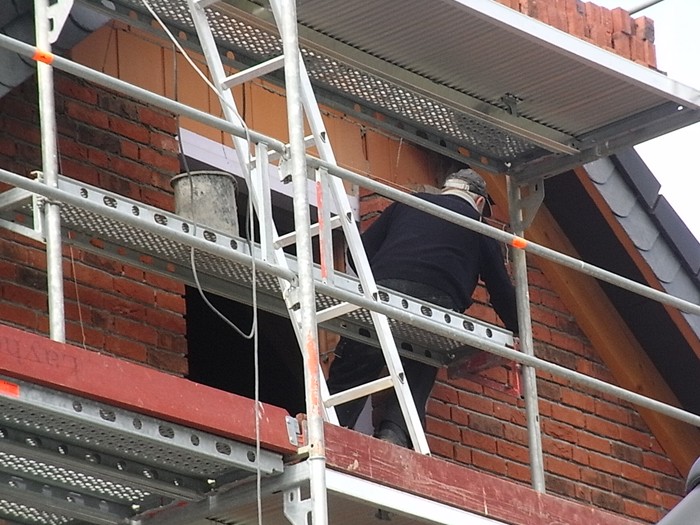

        Verblendarbeiten begonnen. 01.08.2011

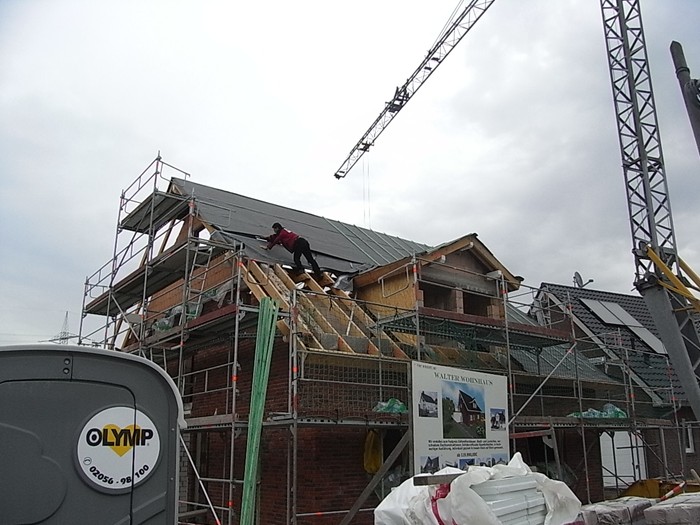

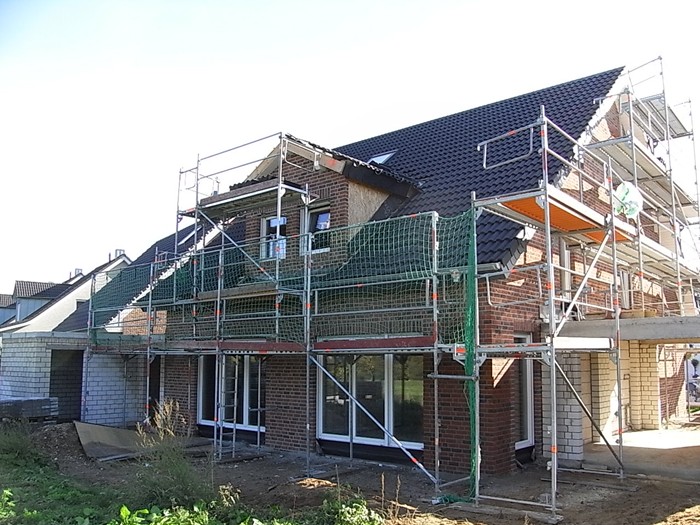

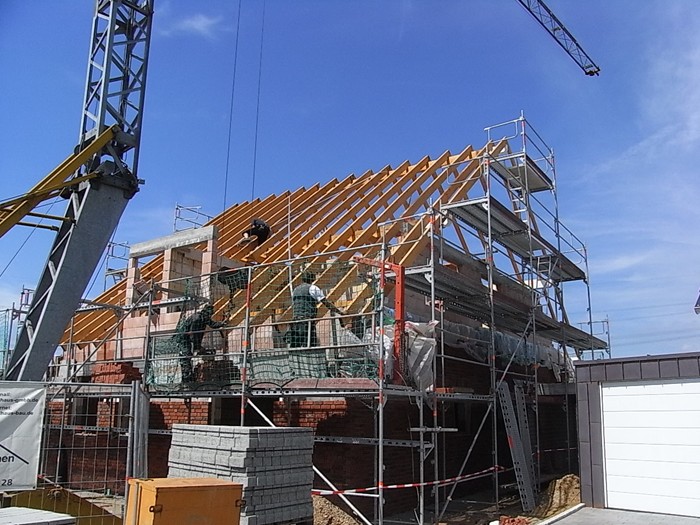

        Dachstuhl wird erstellt, Verblendarbeiten gehen weiter. 03.08.2011

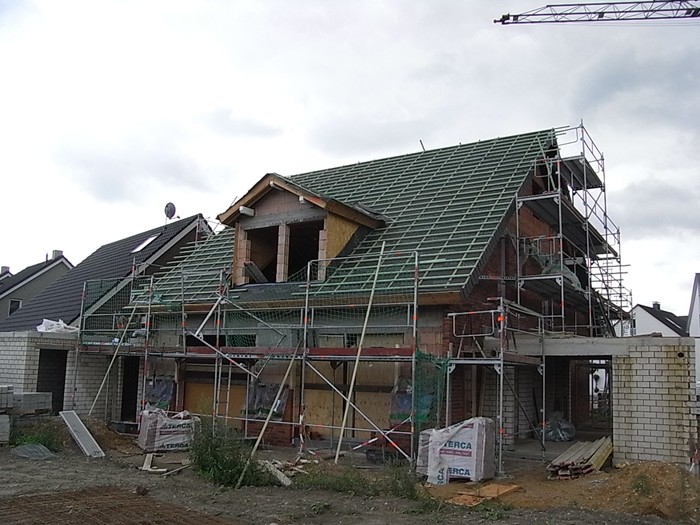

        Dachstuhl ist gerichtet. 04.08.2011

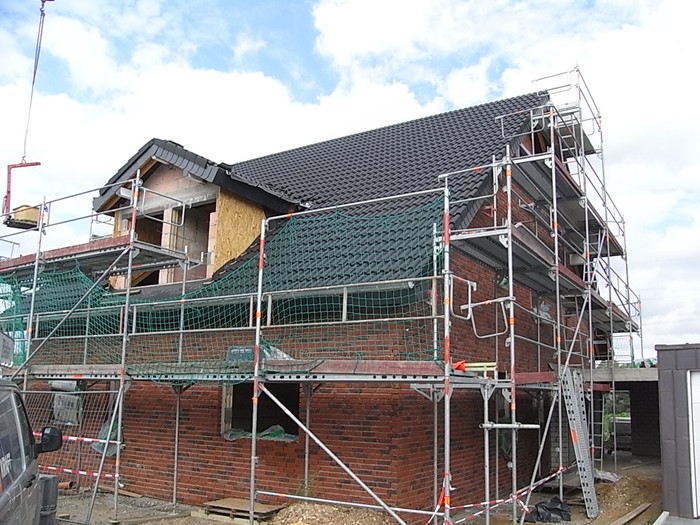

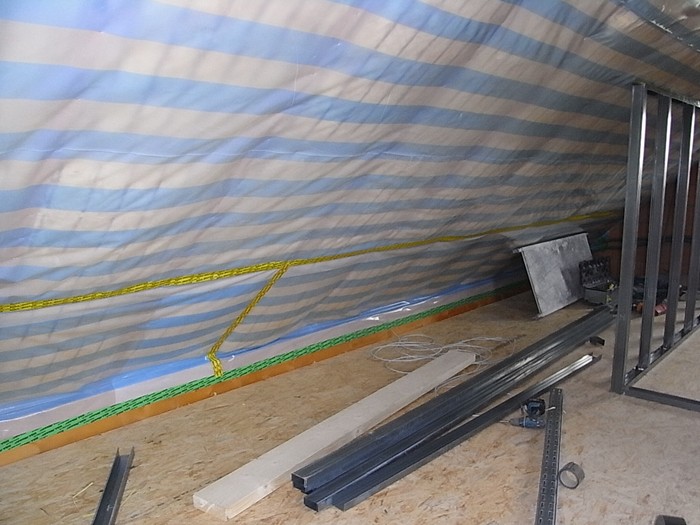

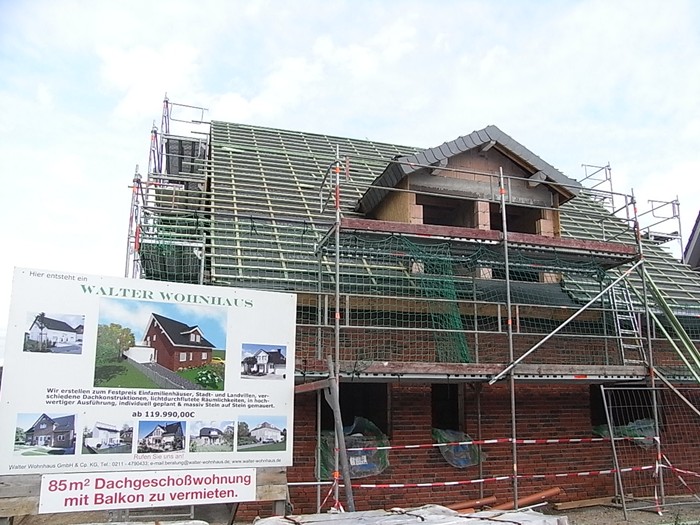

        Dachfolie kommt drauf. 16.08.2011

        Dachlattung aufgebracht. 29.08.2011

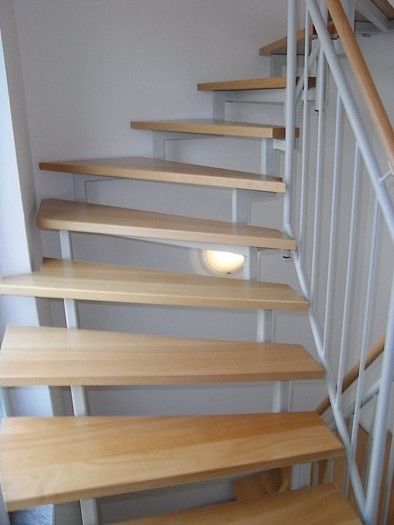

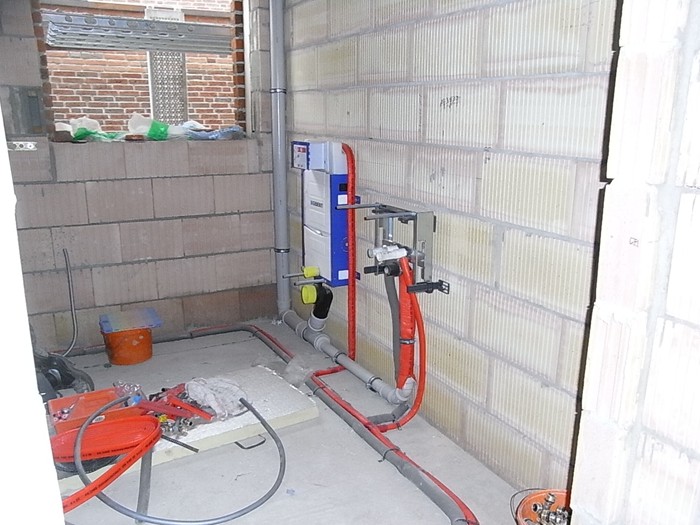

        Treppe eingebaut, Sanitärrohinstallationen begonnen. 06.09.2011

        Dachpfannen werden verlegt. 12.09.2011

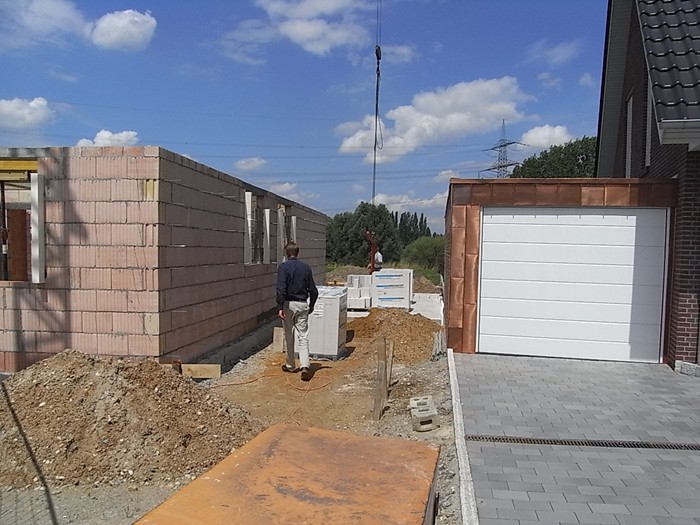

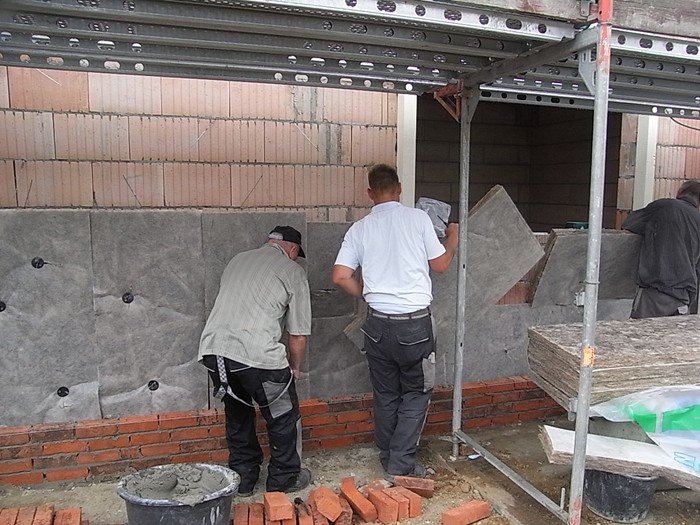

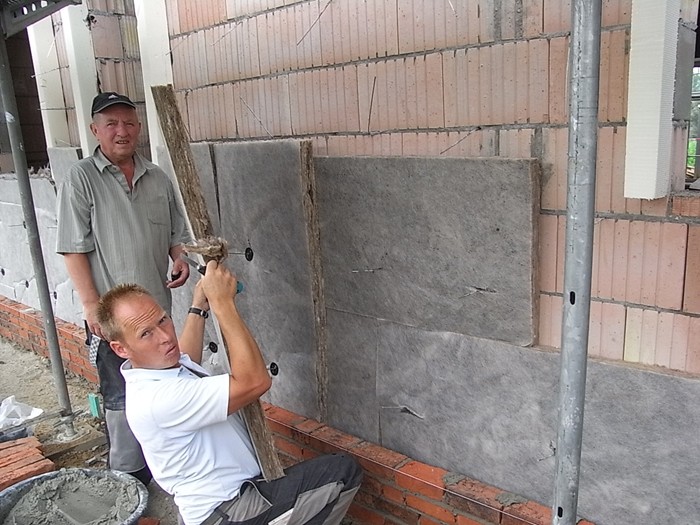

        Verblendarbeiten werden abgeschlossen. 15.09.2011

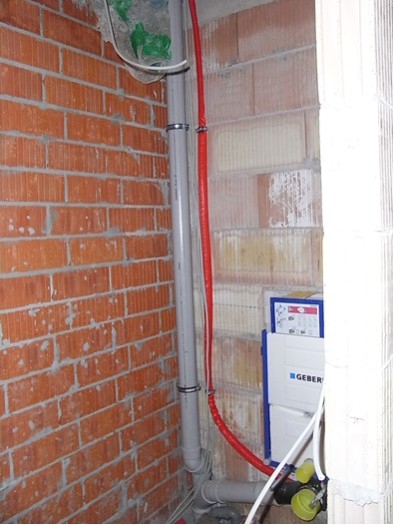

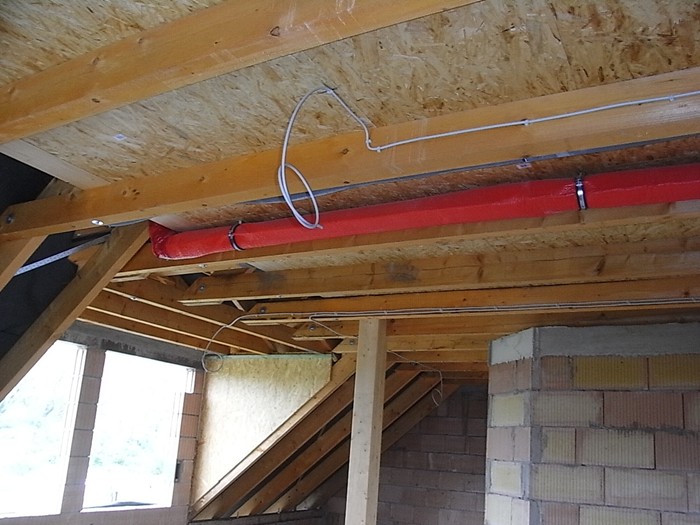

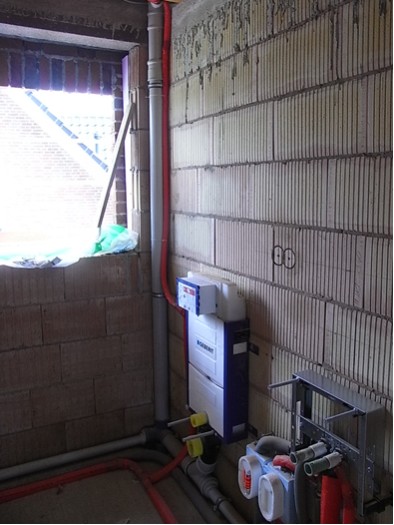

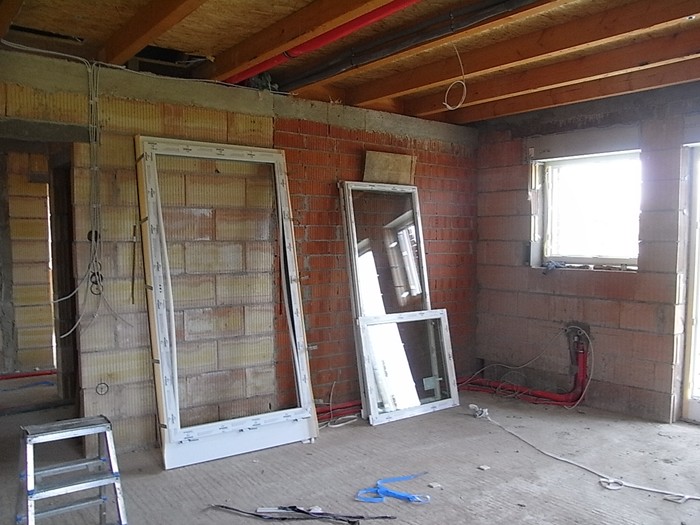

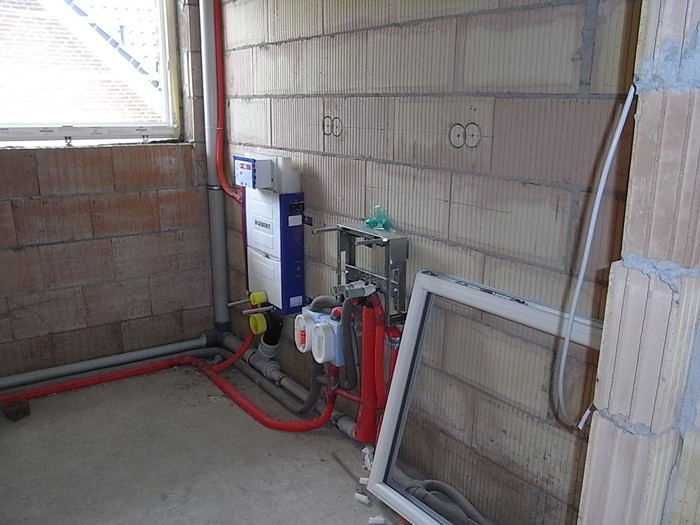

        Fenster werden eingebaut, Rohinstallationen ausgeführt. 26.09.2011

        Verfugung der Fassade durchgeführt, Dachdeckerarbeiten fast abgeschlossen. 14.11.2011

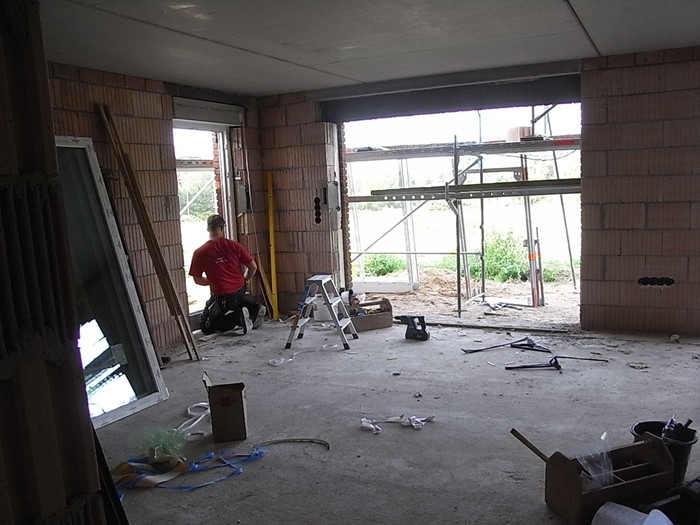

        Das Gerüst wird abgebaut. Innenausbau geht weiter.27.10.2011

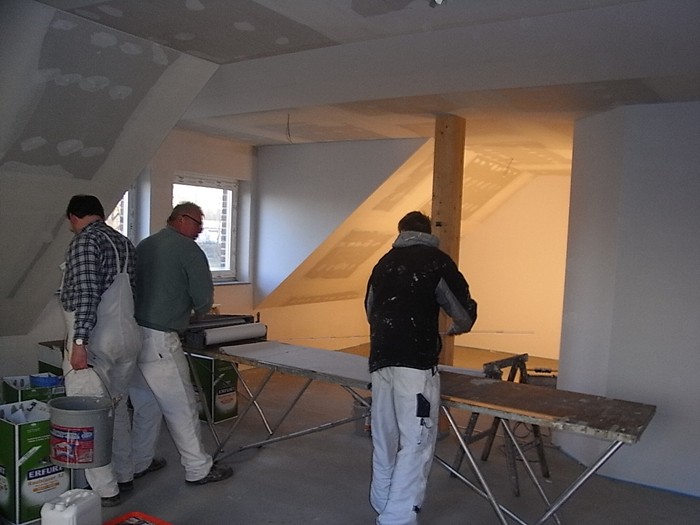

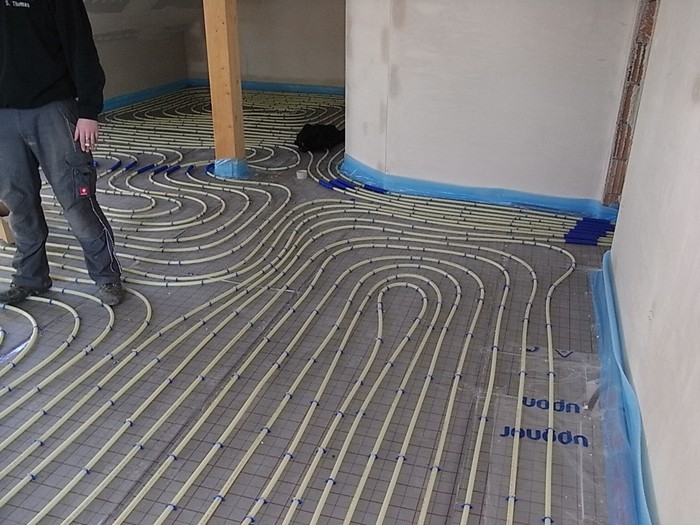

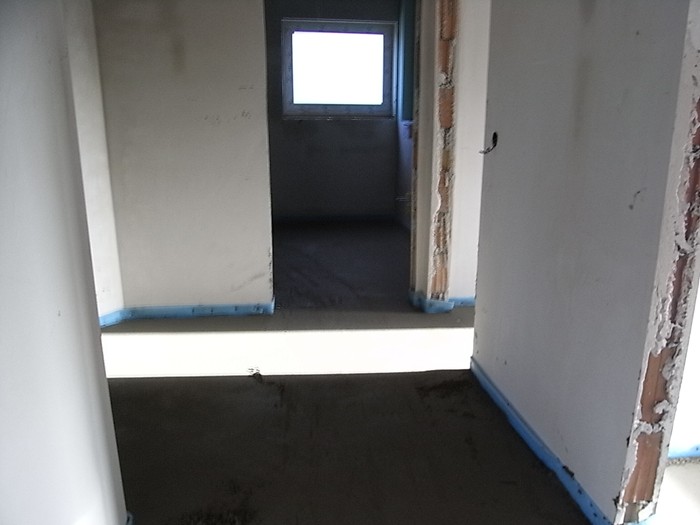

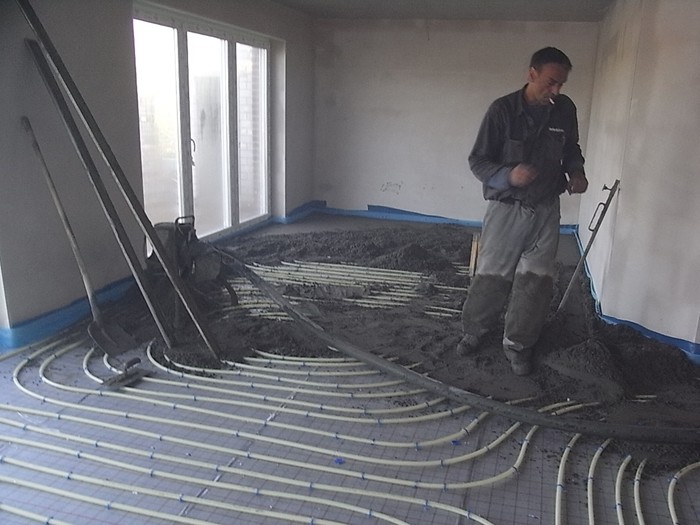

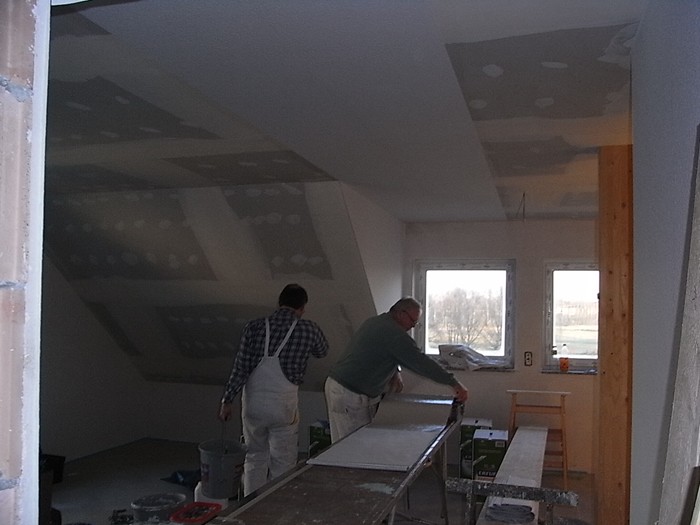

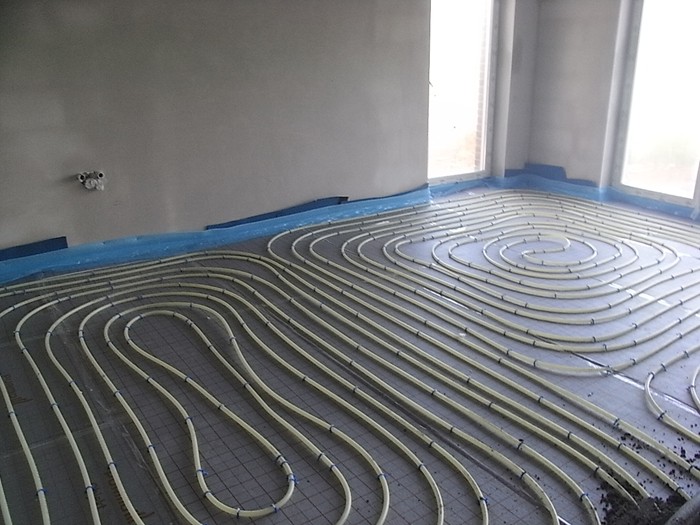

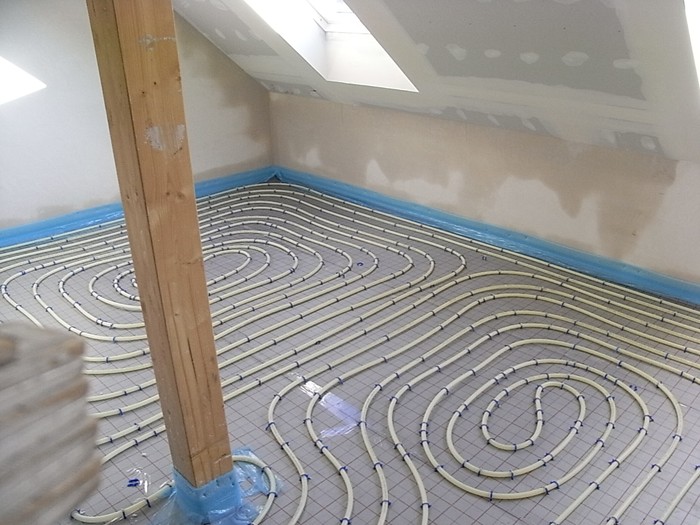

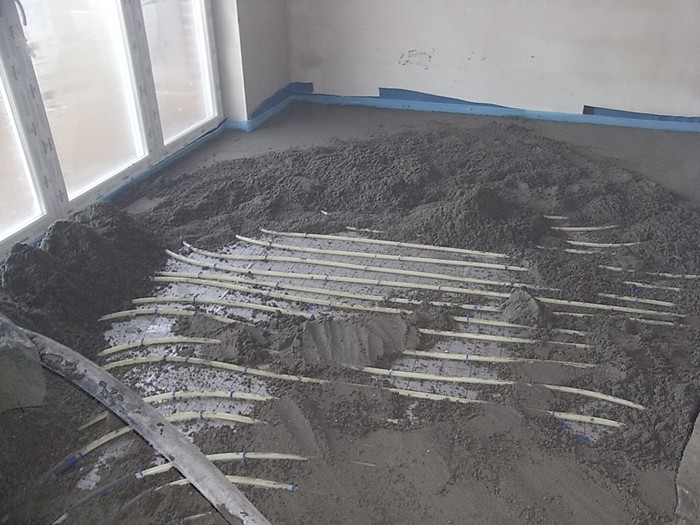

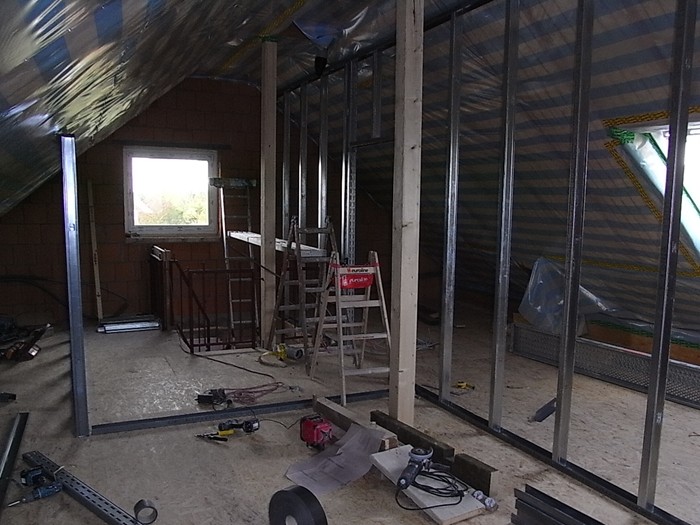

        Innenputz und Trockenbau fertig, Fußbodenheizung wird verlegt. 28.11.2011

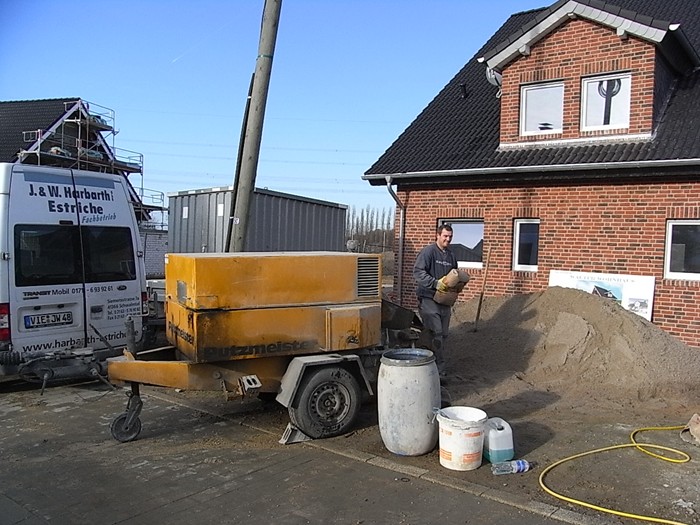

        Estrich wird eingebracht. 30.11.2011

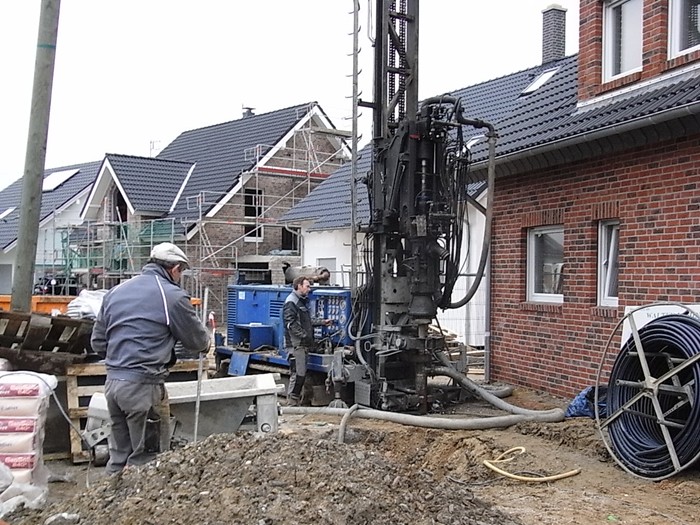

        Jetzt kann angeheizt werden, Tiefenbohrung erfolgt. 11.01.2012

        Garagentore eingebaut. 23.01.2012

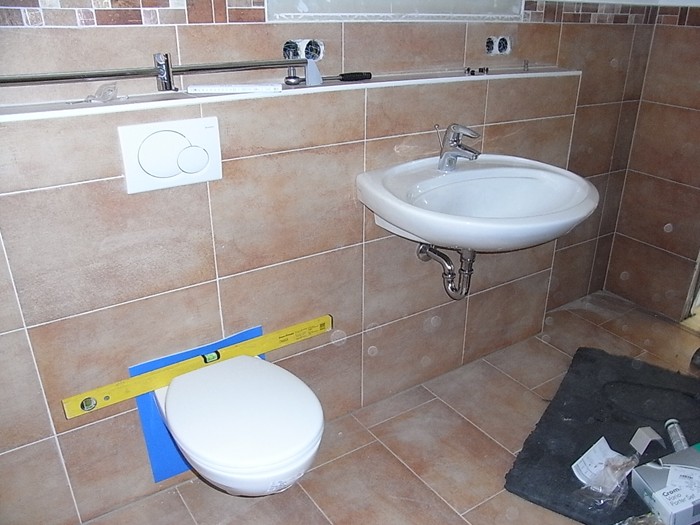

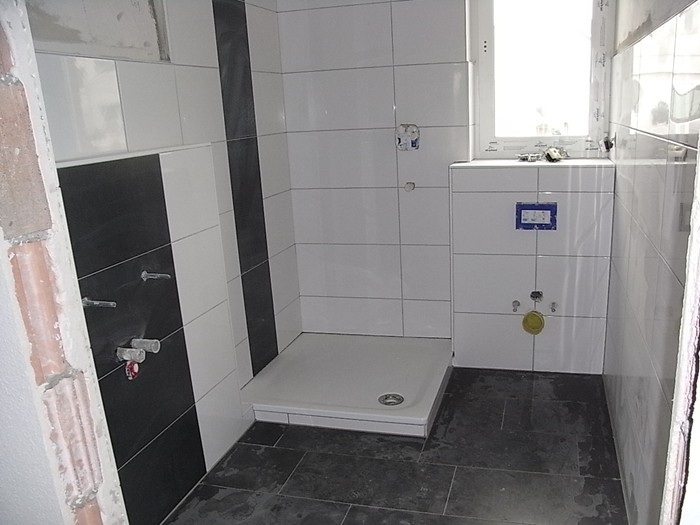

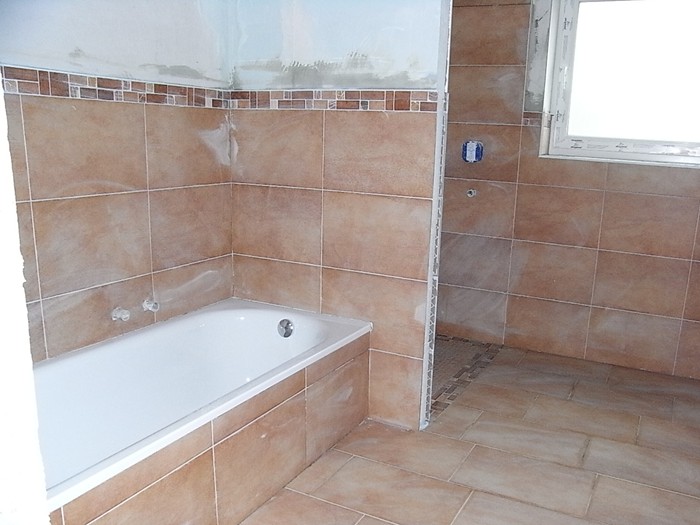

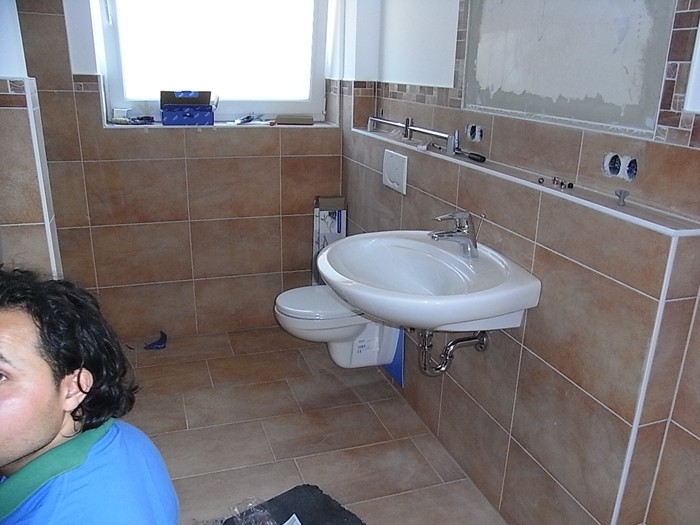

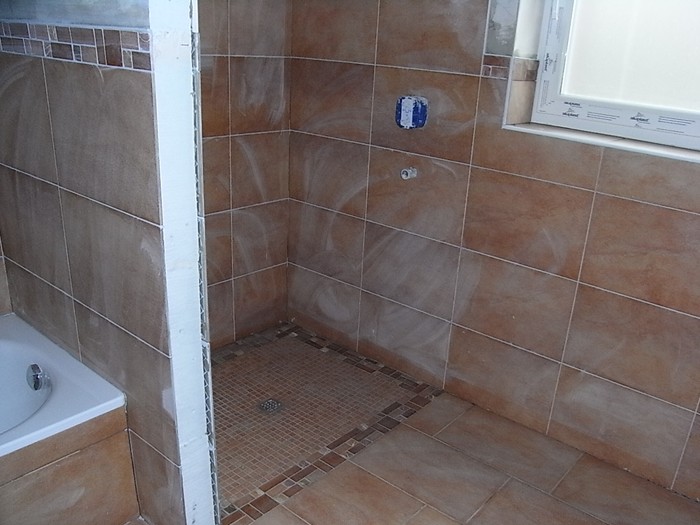

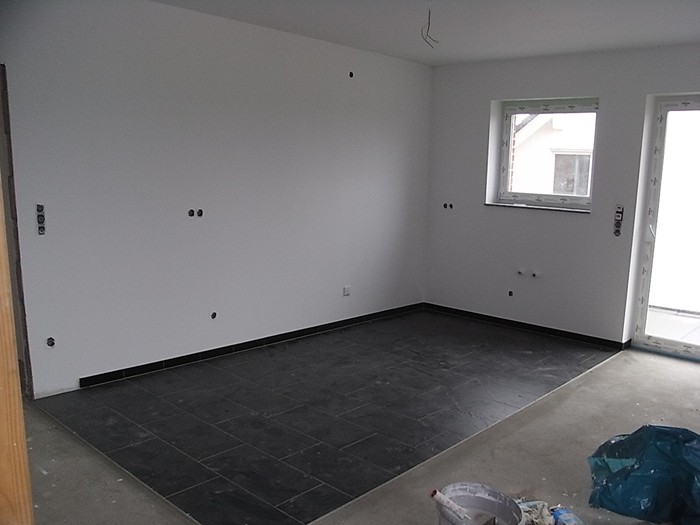

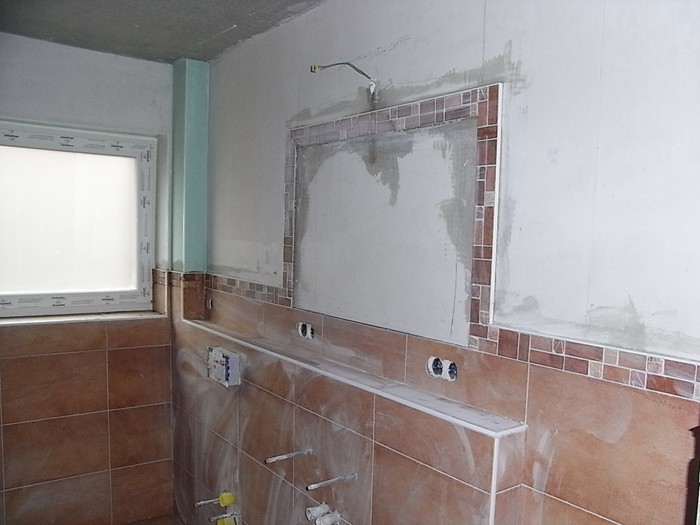

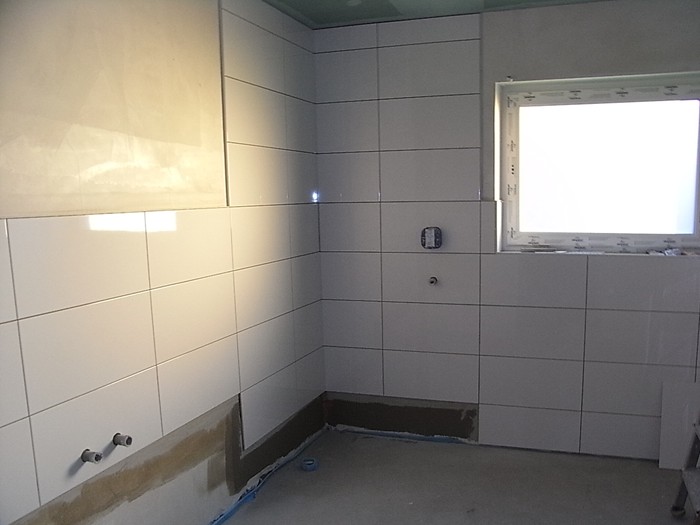

        Fliesen.- und Malerarbeiten werden ausgeführt. 07.02.2012

        Die Fliesenarbeiten sind fast fertig gestellt. 01.03.2012

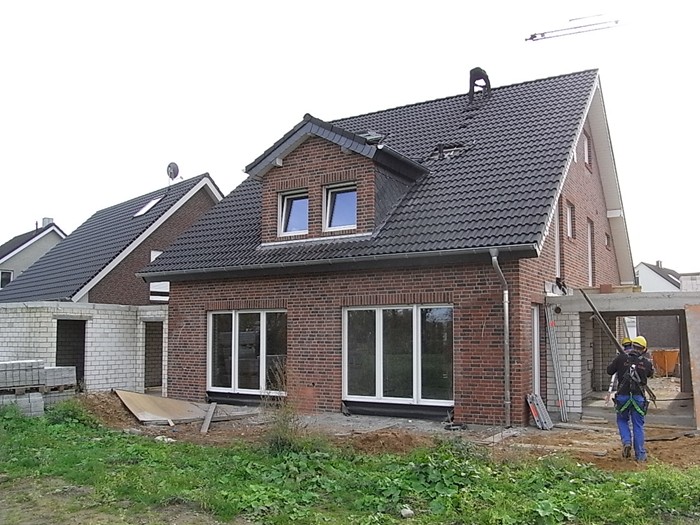

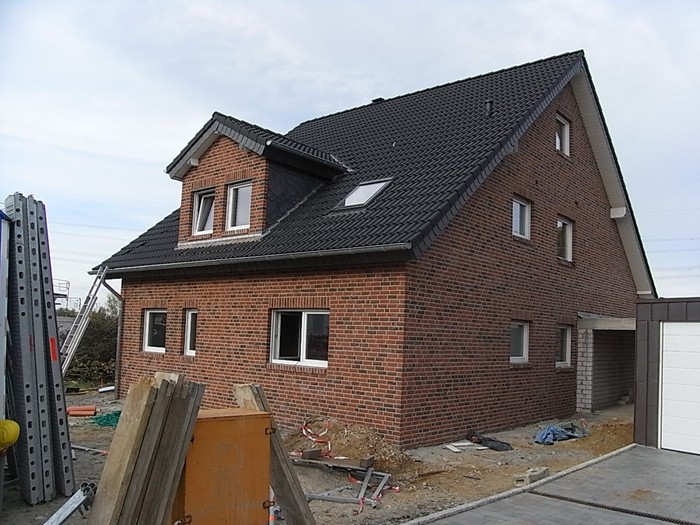

        Es geht dem Ende zu. 15.03.2012

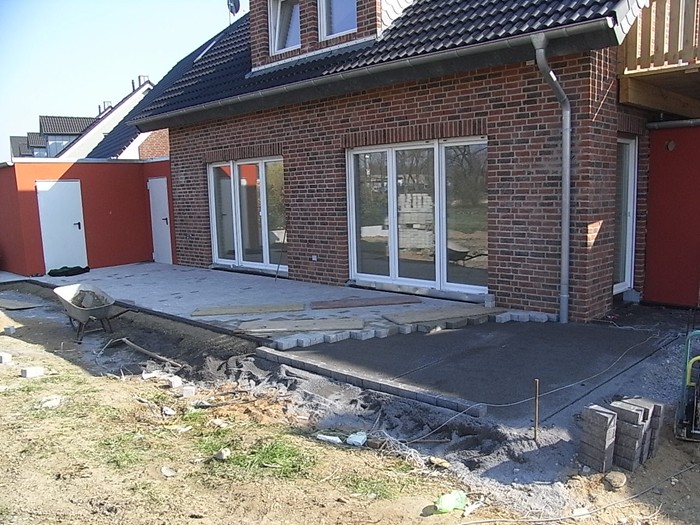

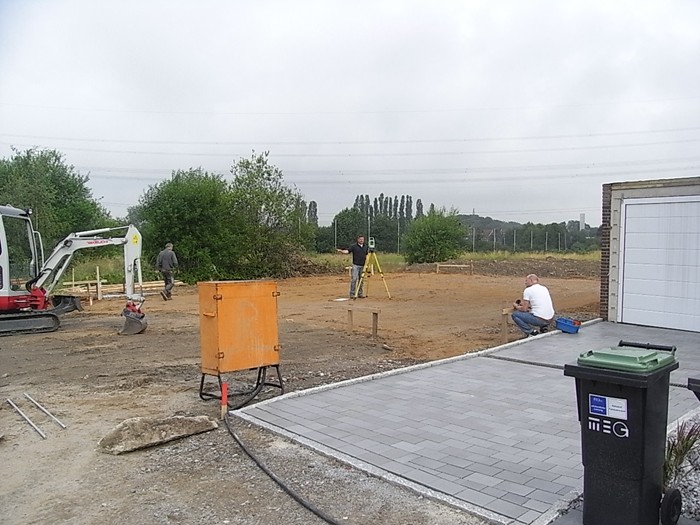

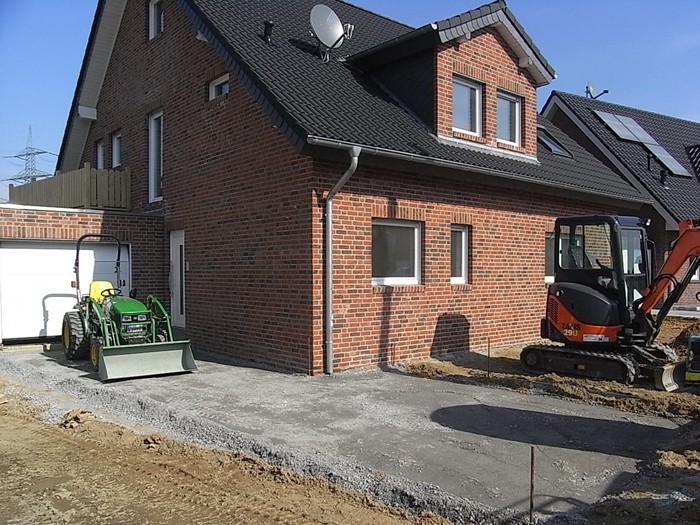

        Außenanlagen werden begonnen. 16.03.2012

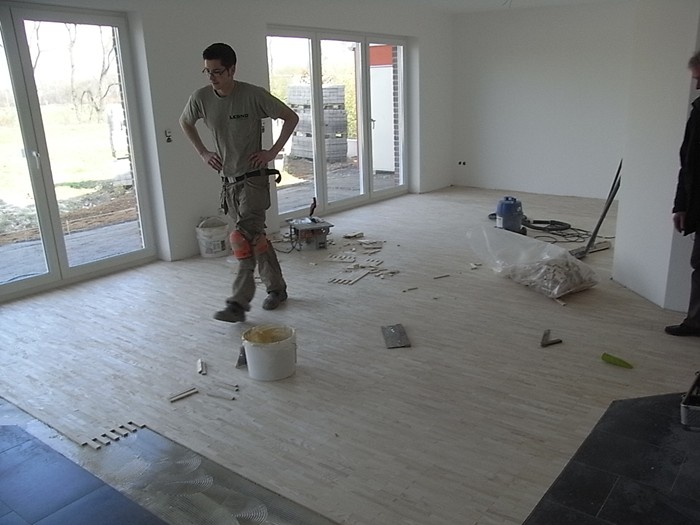

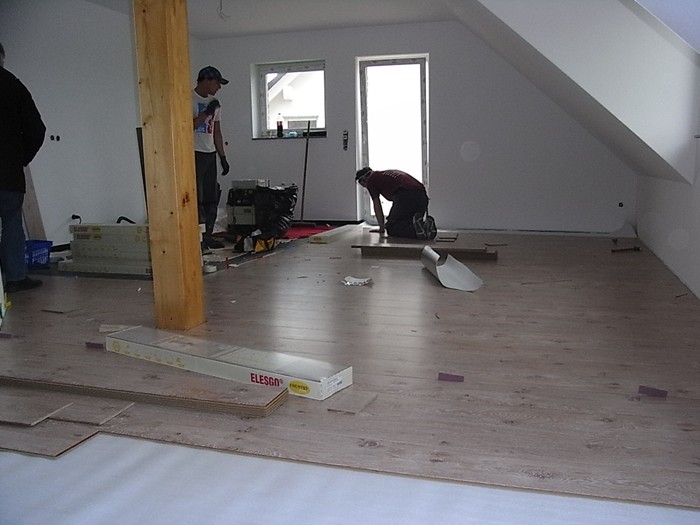

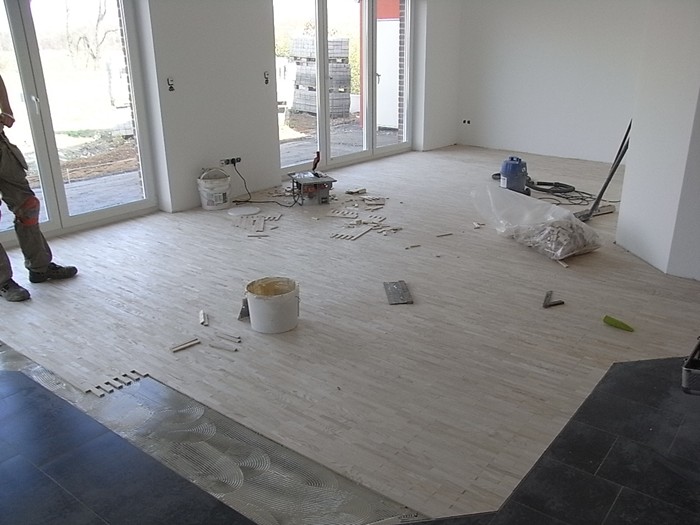

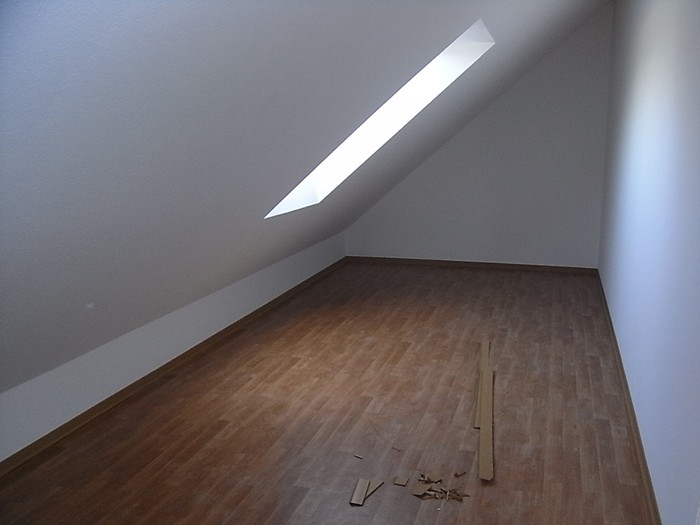

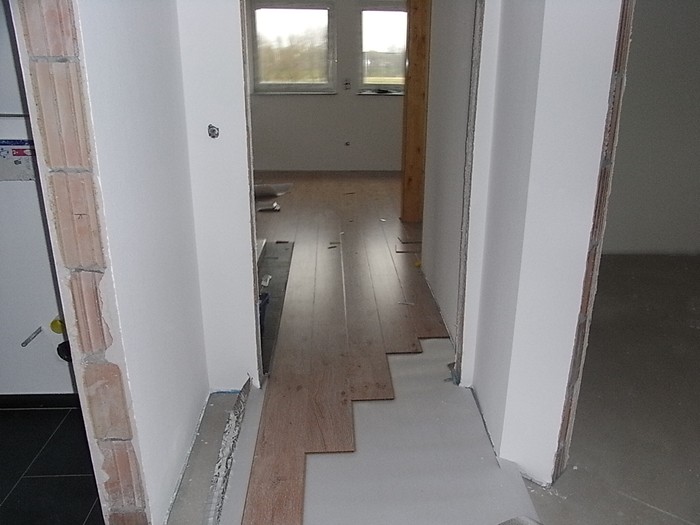

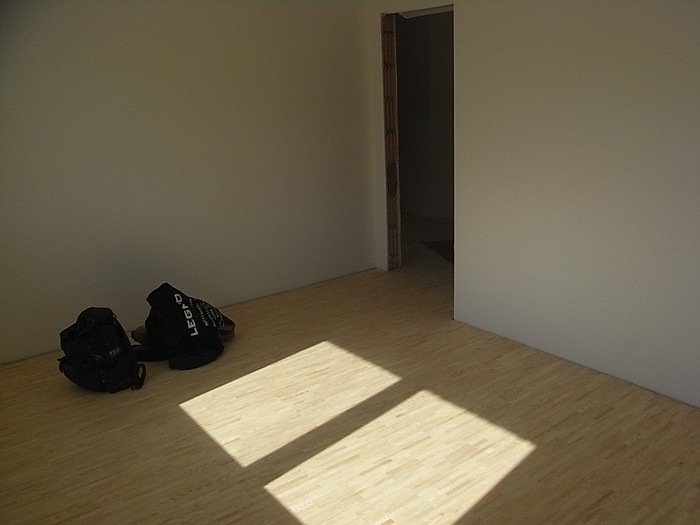

        Parkettverlegung und Feinmontage. 20.03.2012

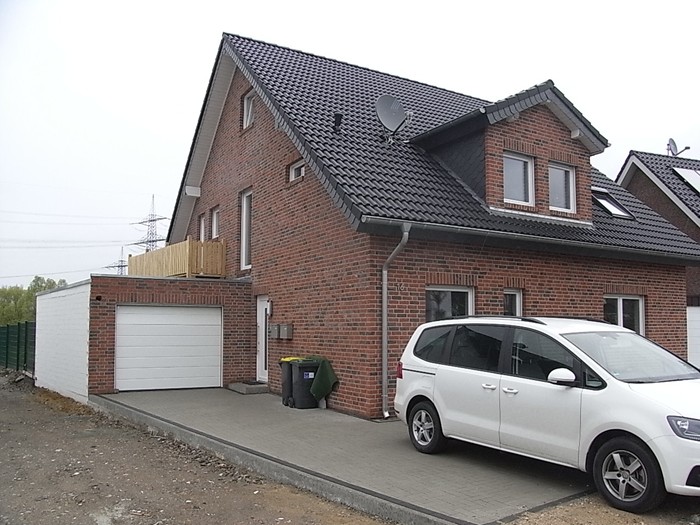

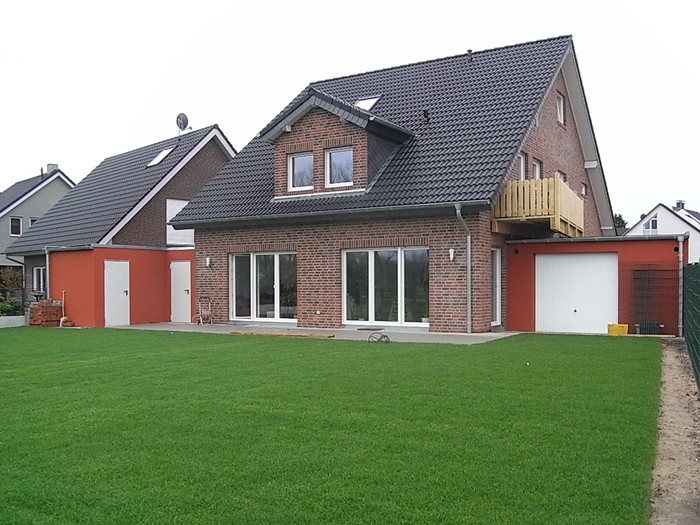

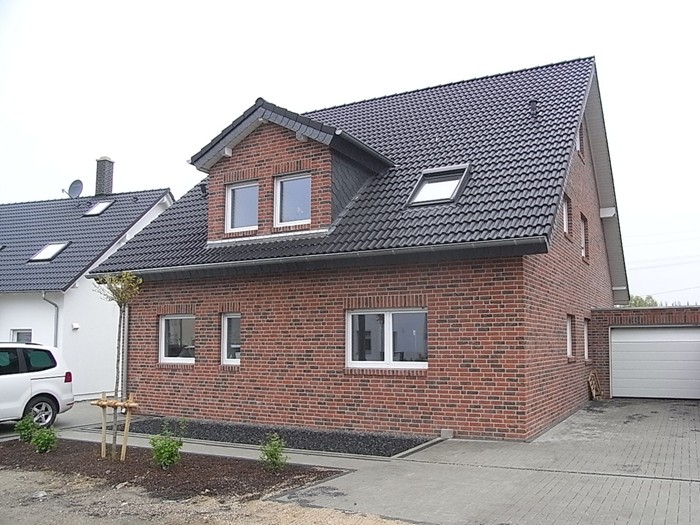

        Der Einzug ist erfolgt. 23.04.2012
