Haus Solingen 2

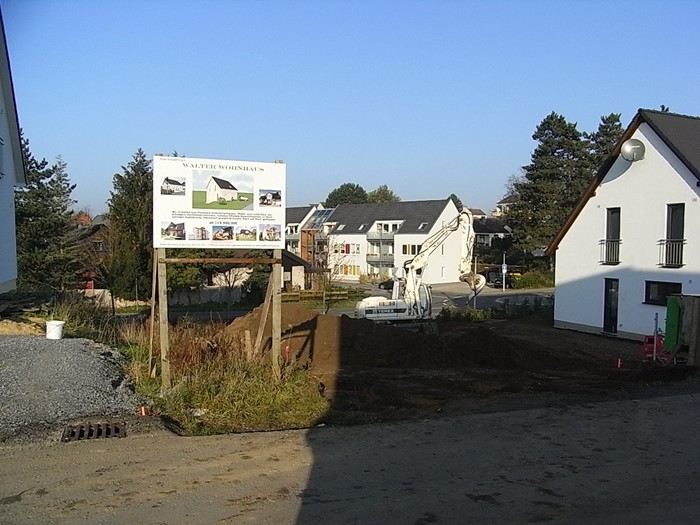

        Der Bauantrag wurde eingereicht. 01.06.2011

        Das Bauschild wurde gestellt. 06.07.2011

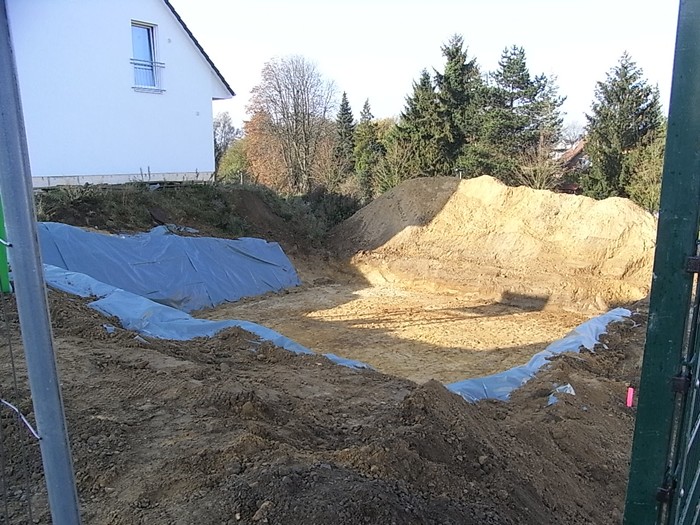

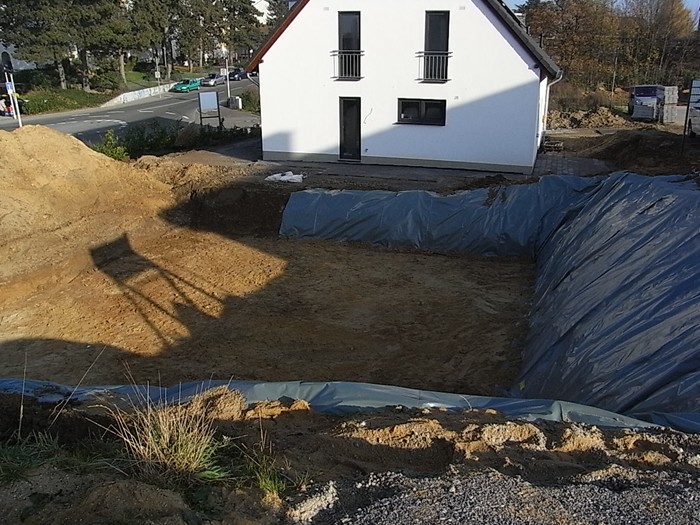

        Die Ausschachtungsarbeiten wurden begonnen. 08.11.2011

        Ausschachtungsarbeiten beendet. 10.11.2011

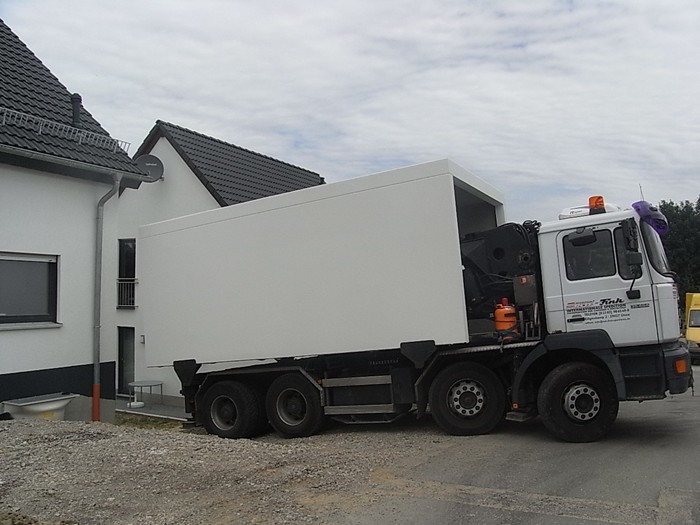

        Nach Problemen mit dem Kranstellplatz kann nun die

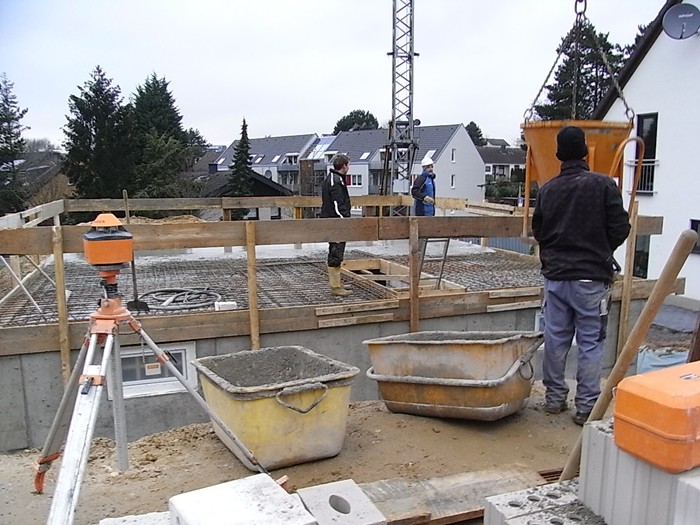

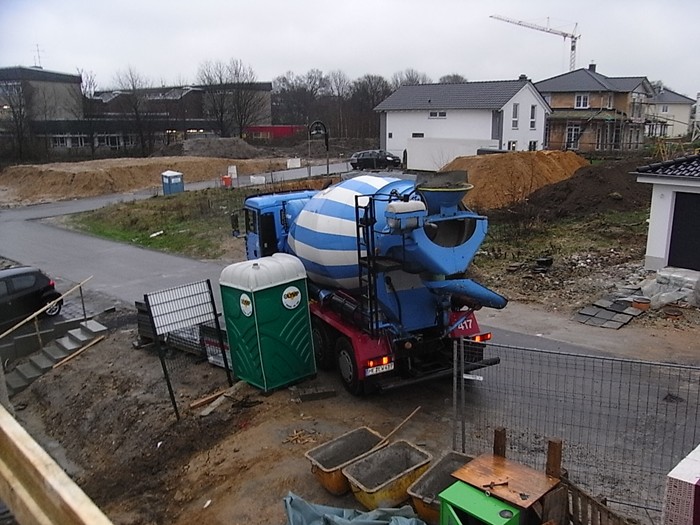

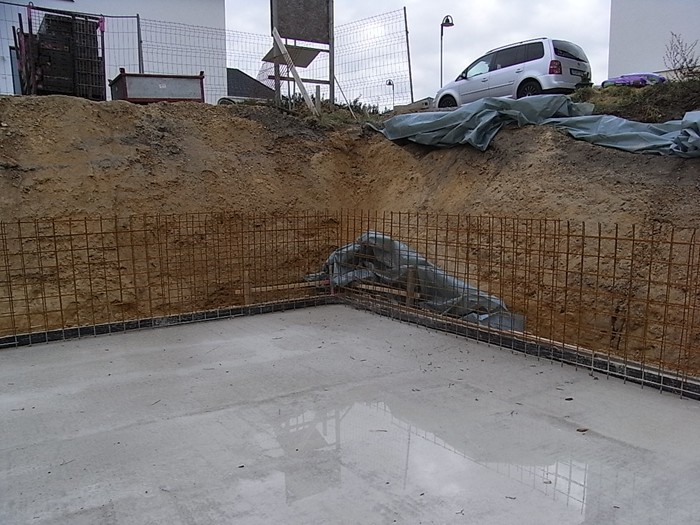

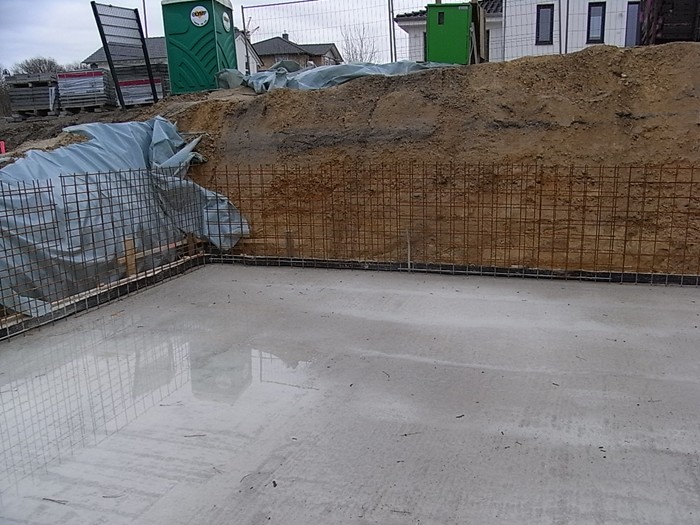

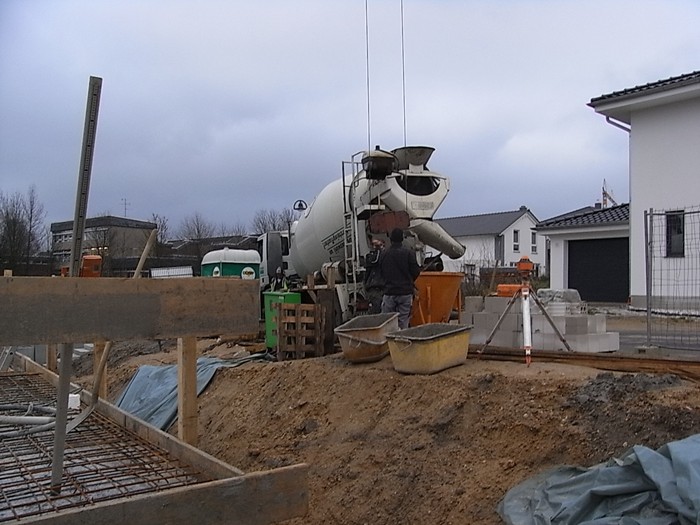

        Gründung erfolgen. 01.12.2011

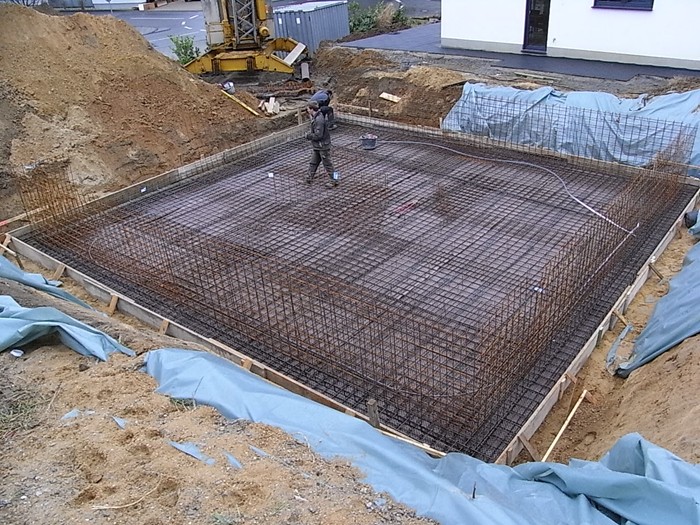

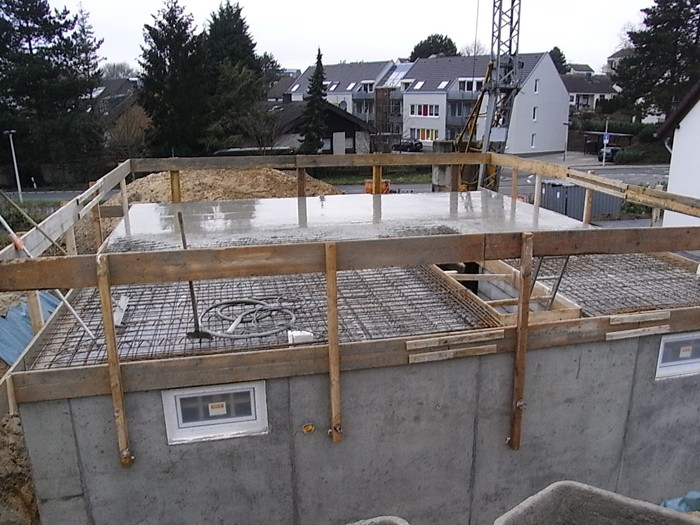

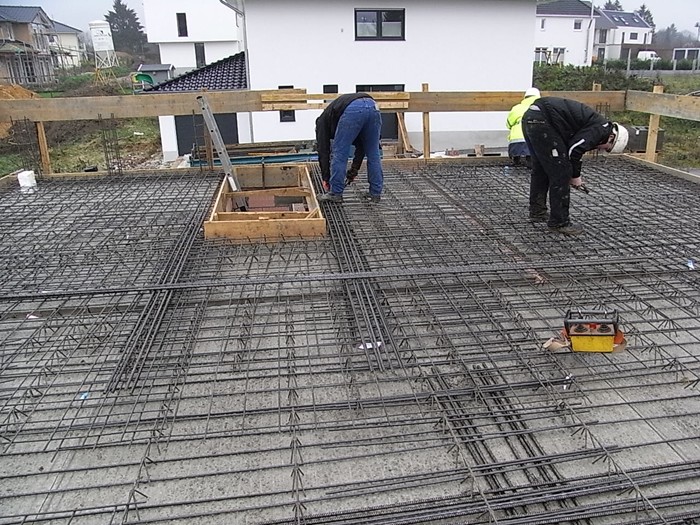

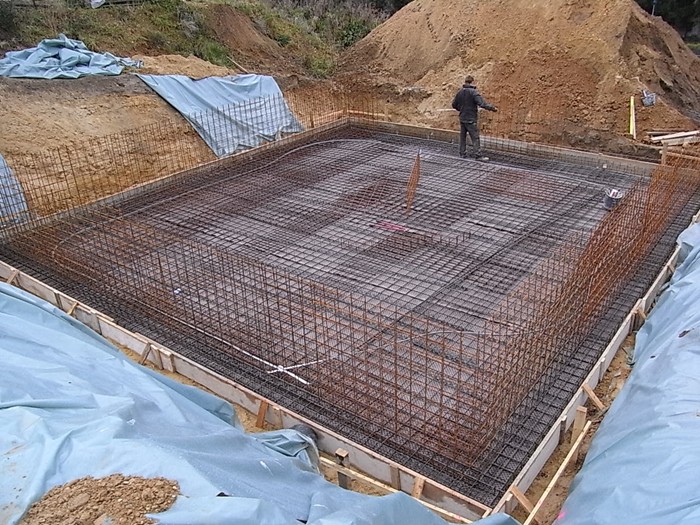

        Die Bodenpatte ist gelegt und muss noch etwas aushärten. 02.12.2011

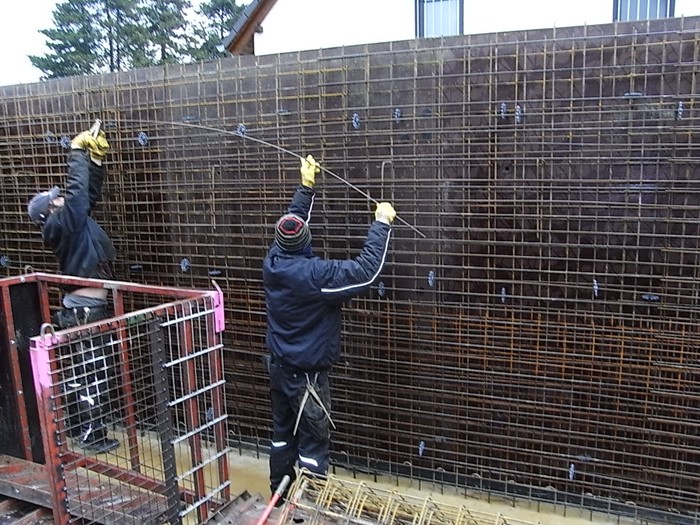

        Die Kellerwände werden eingeschalt und bewehrt. 12.2.2011

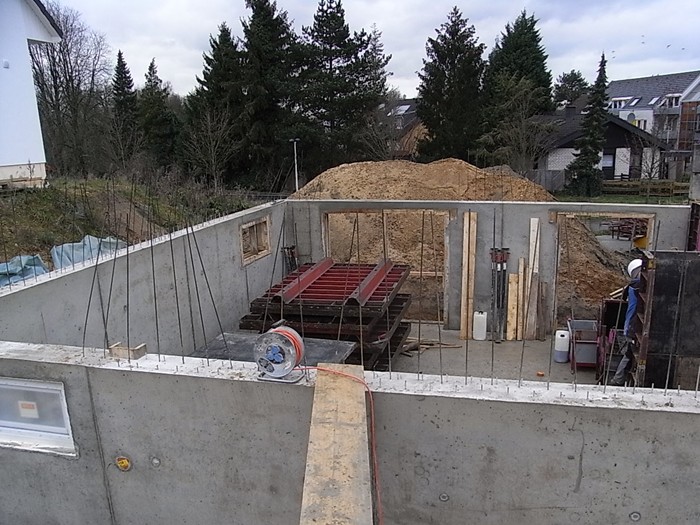

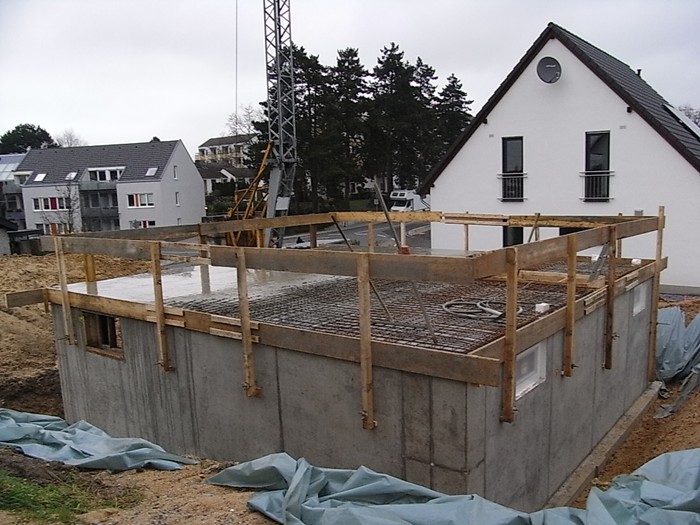

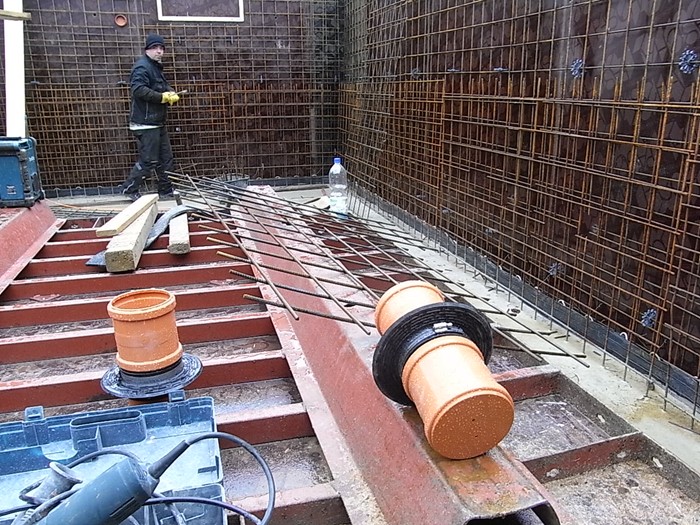

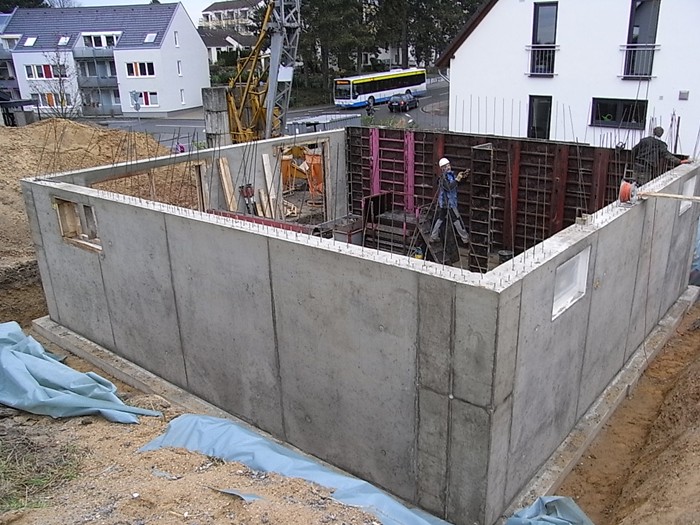

        Kellerwände sind betoniert. 15.12.2011

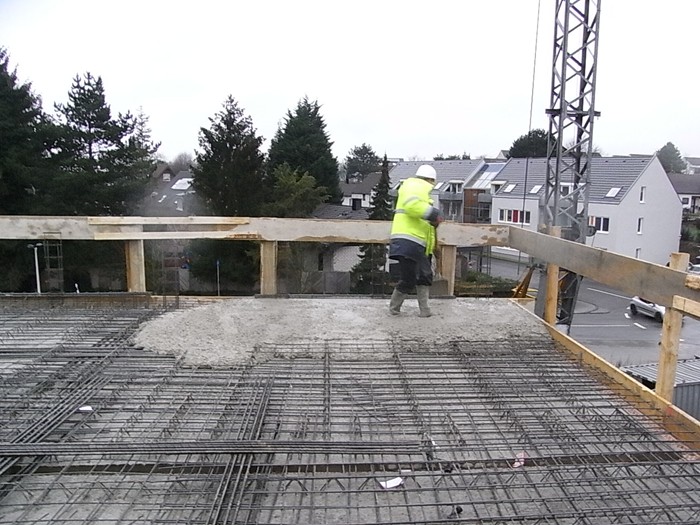

        Kellerdecke wird betoniert. 19.12.2011

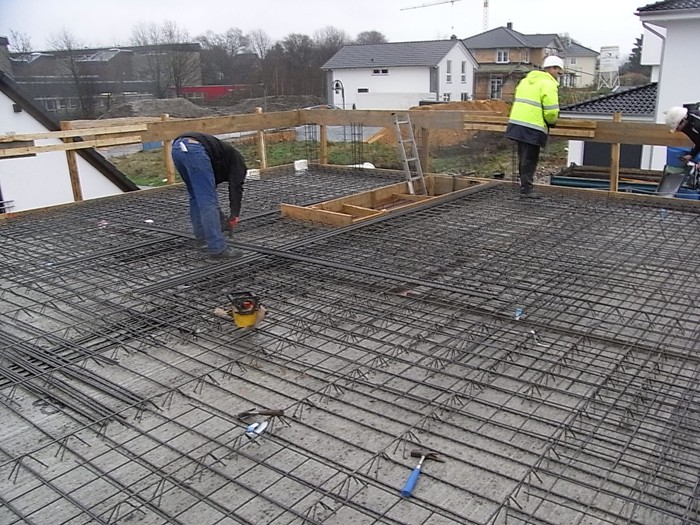

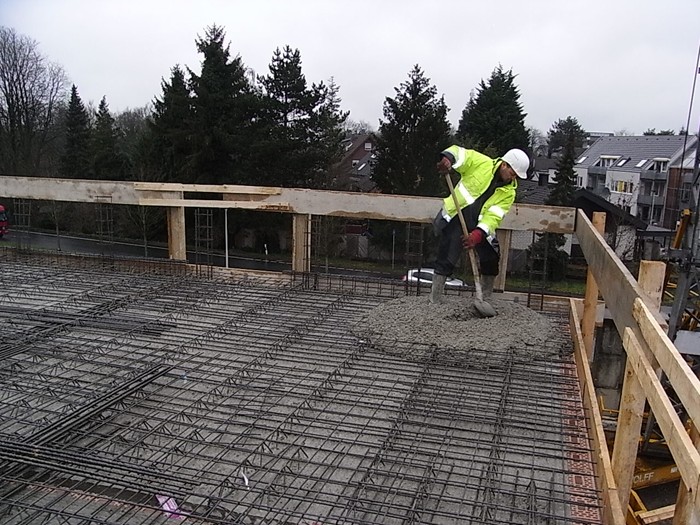

        Erdgeschossdecke wird betoniert. 12.01.2012

        Das Regenwetter und der Frost haben wieder zur Verzögerung geführt.

        Doch jetzt kann der Dachstuhl kommen. 25.01.2012

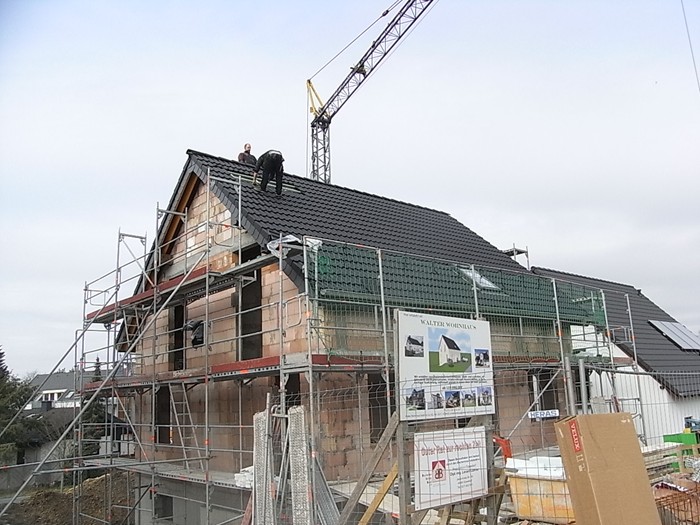

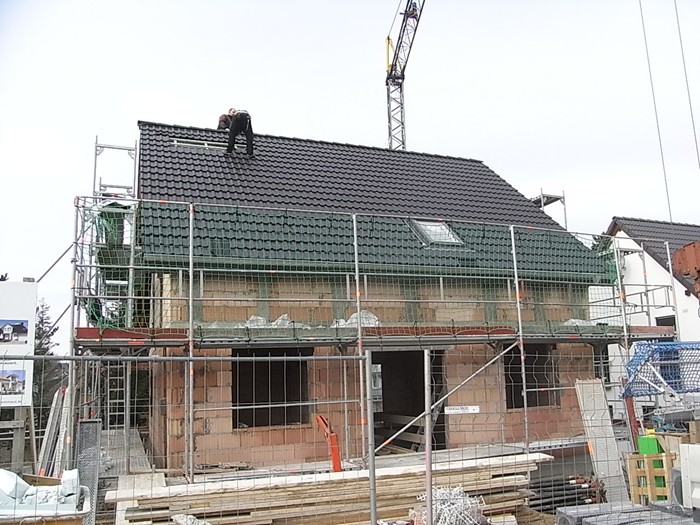

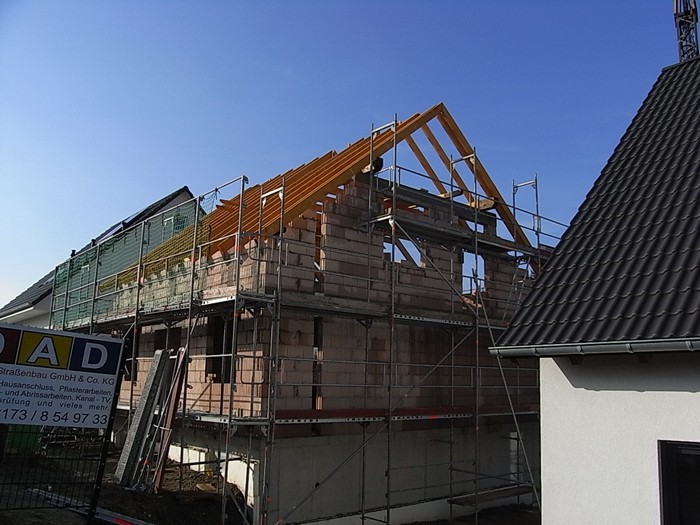

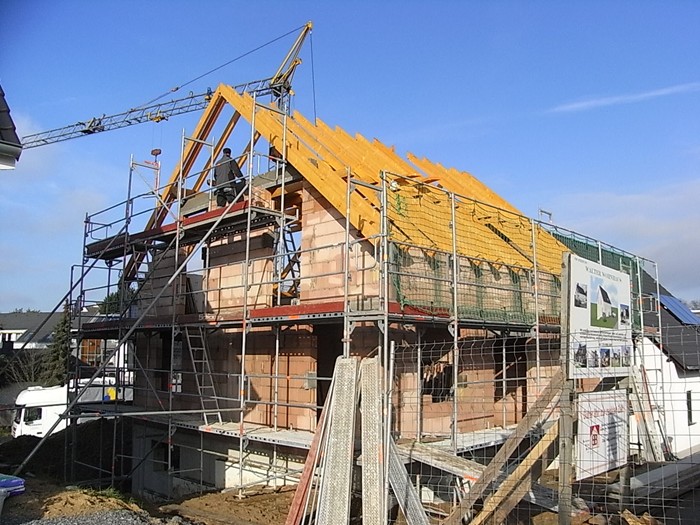

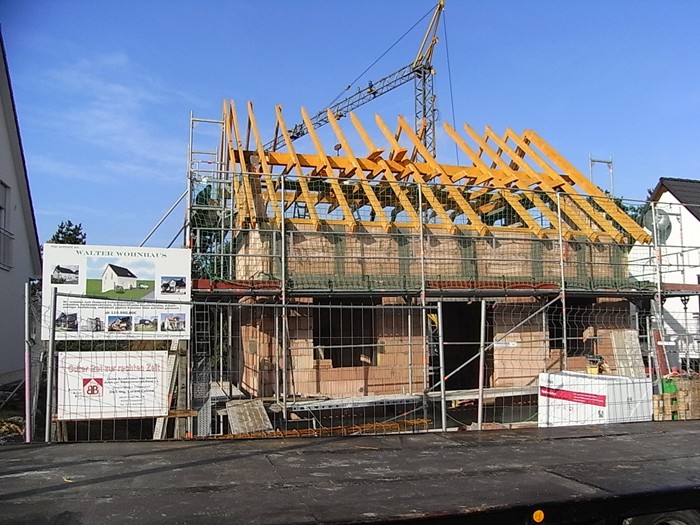

        Der Dachstuhl steht. 27.01.2012

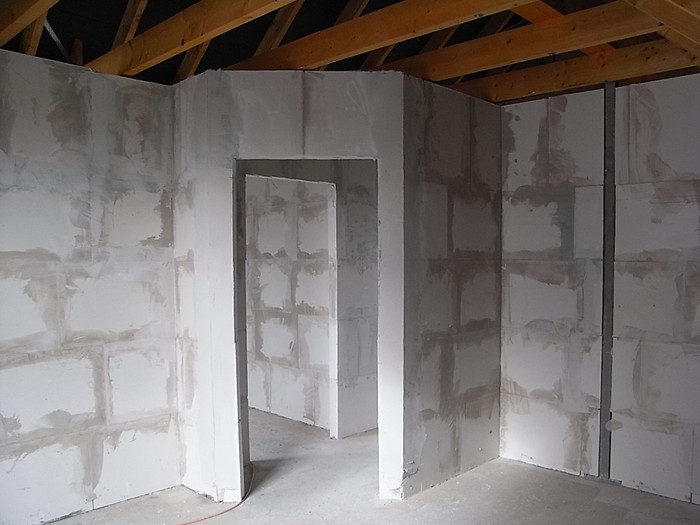

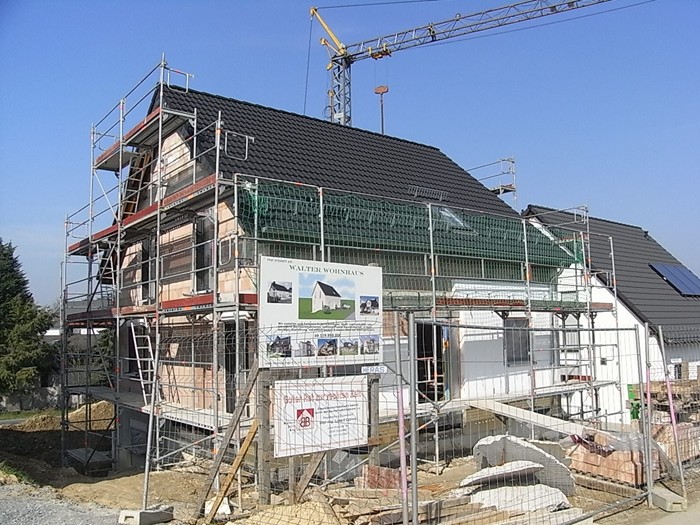

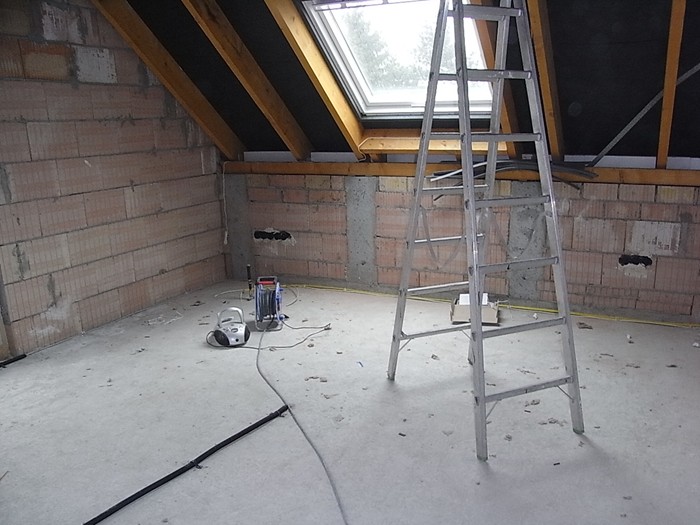

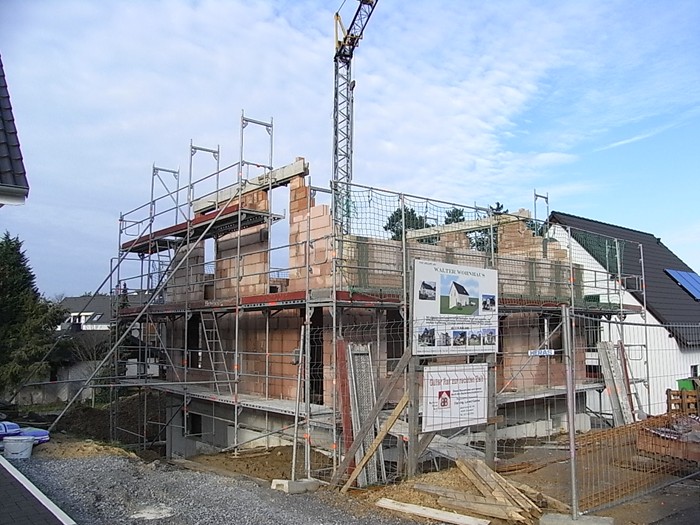

        Nach erneuten witterungsbedingtem Ausfall ist der Rohbau nun fertig. 21.02.2012

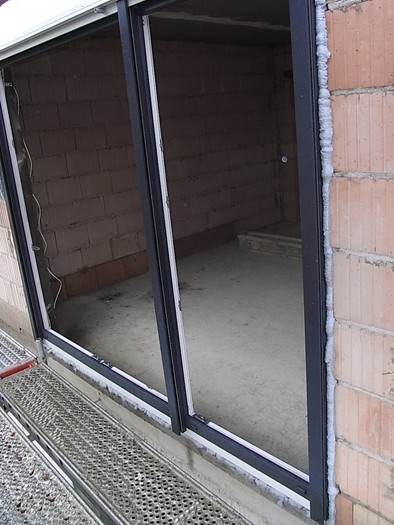

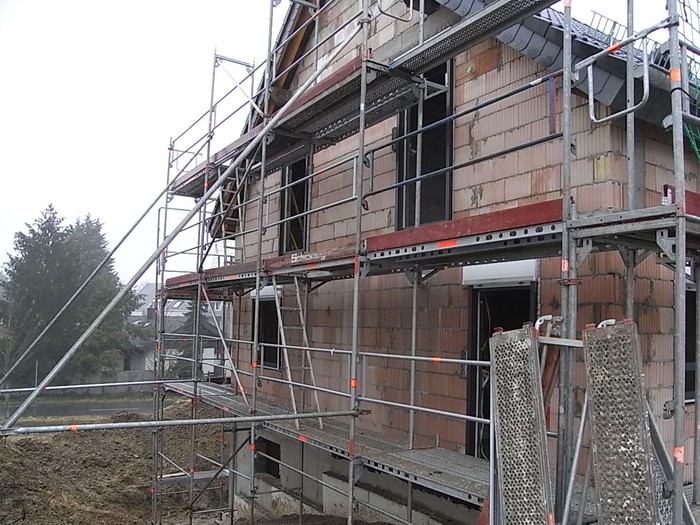

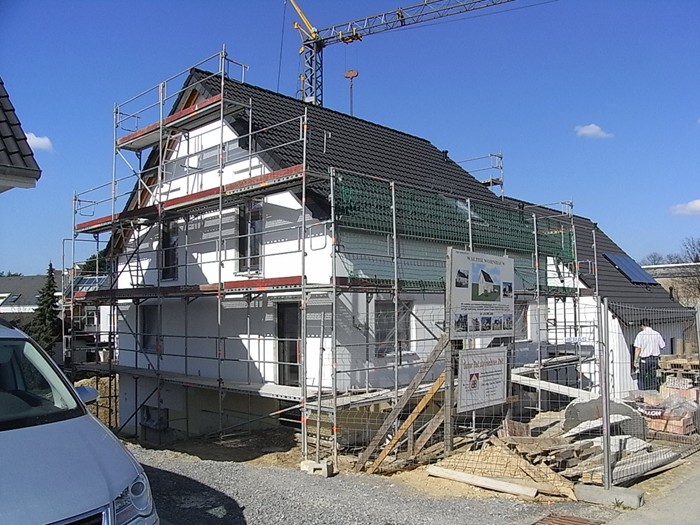

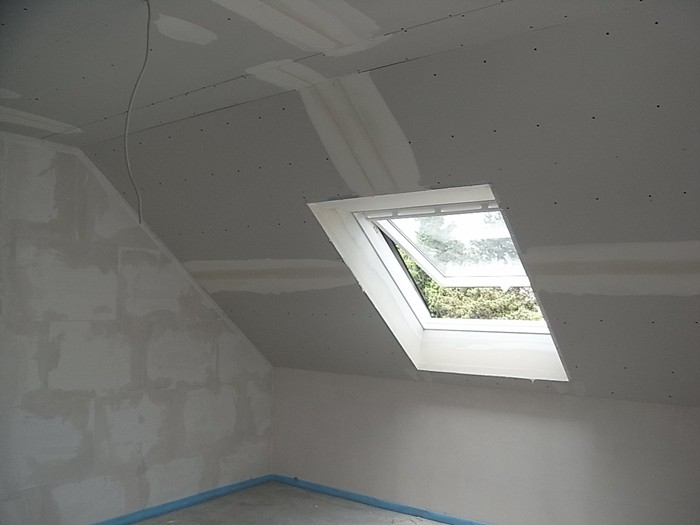

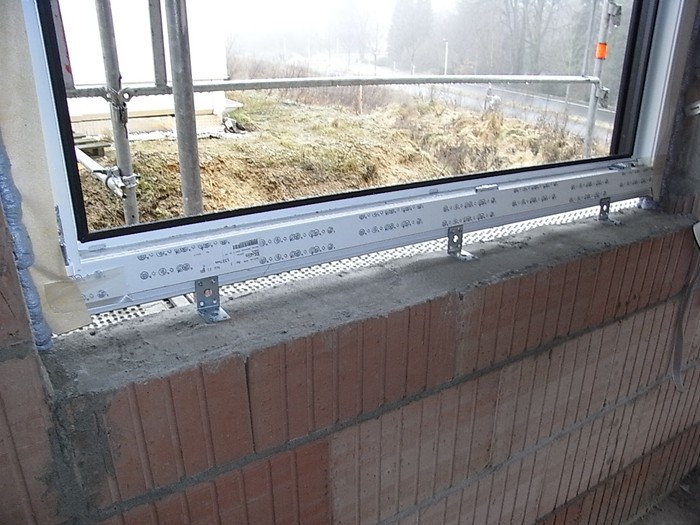

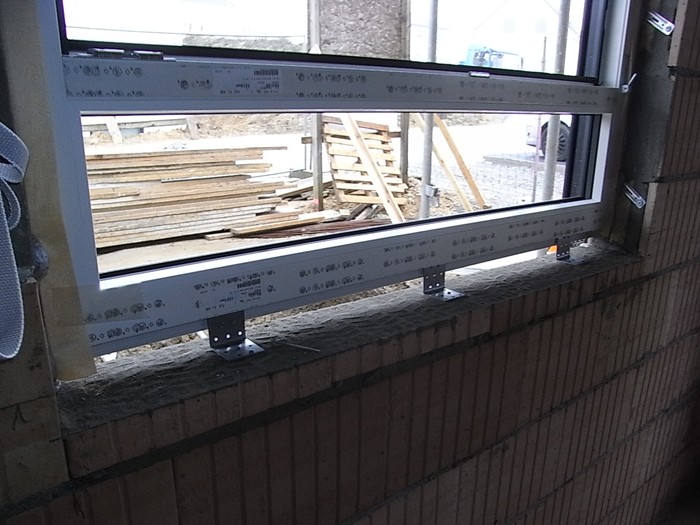

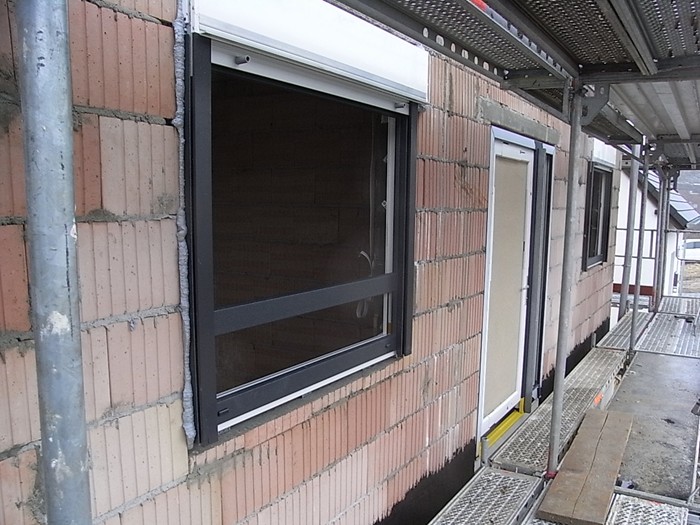

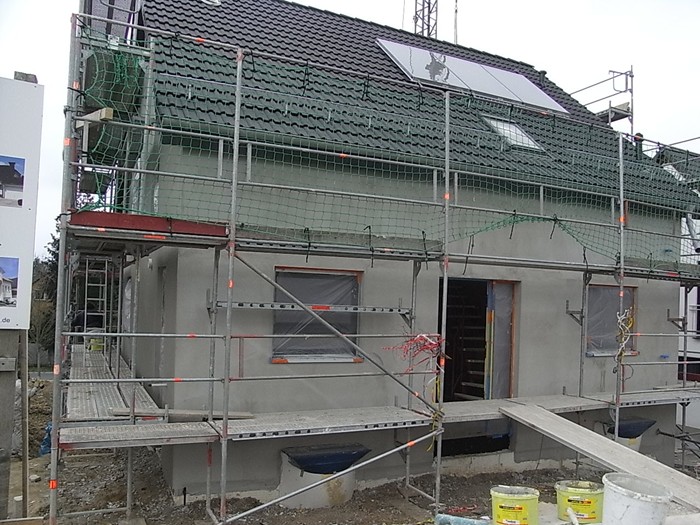

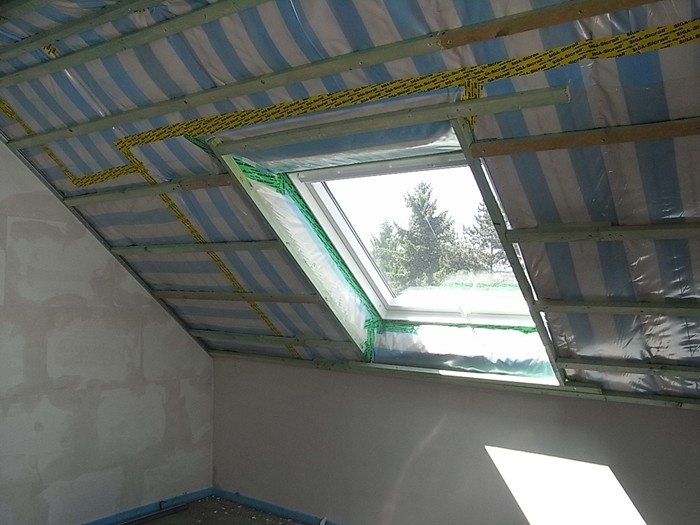

        Fenster werden eingebaut. 28.02.2012

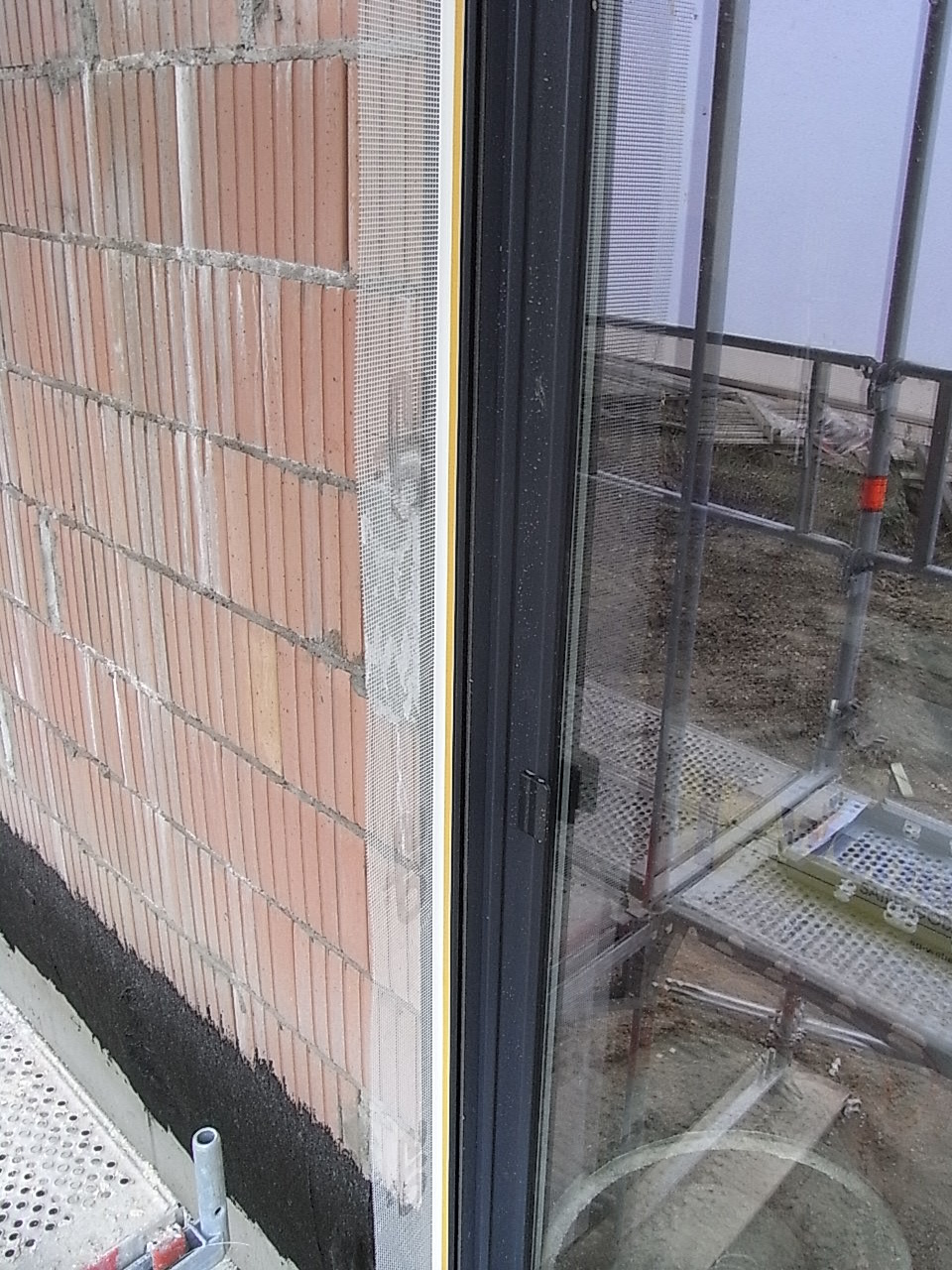

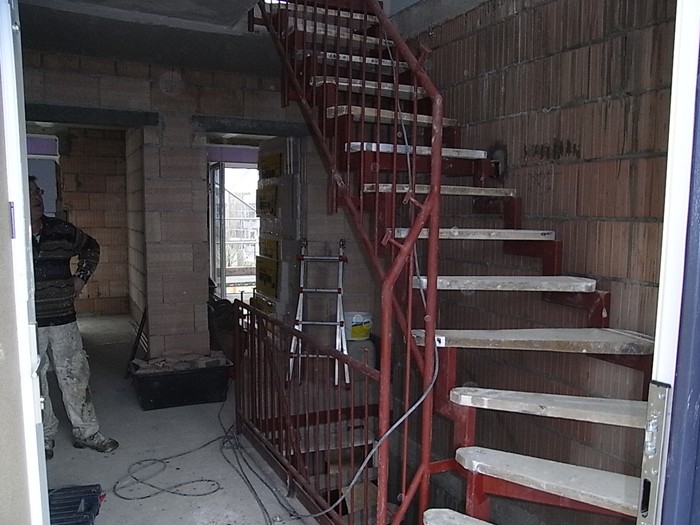

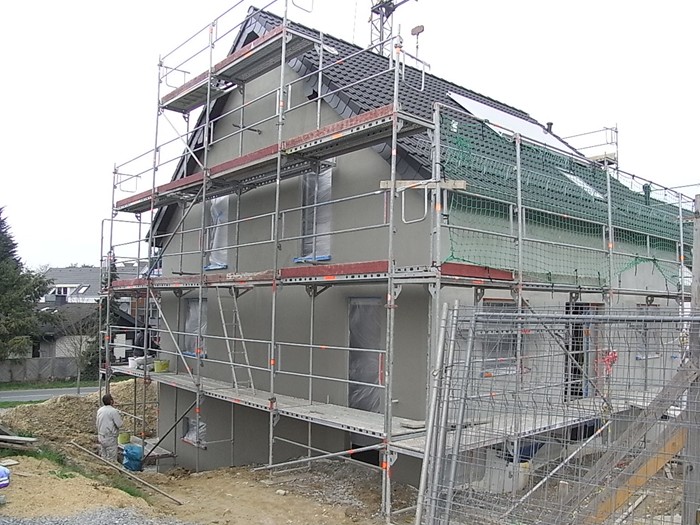

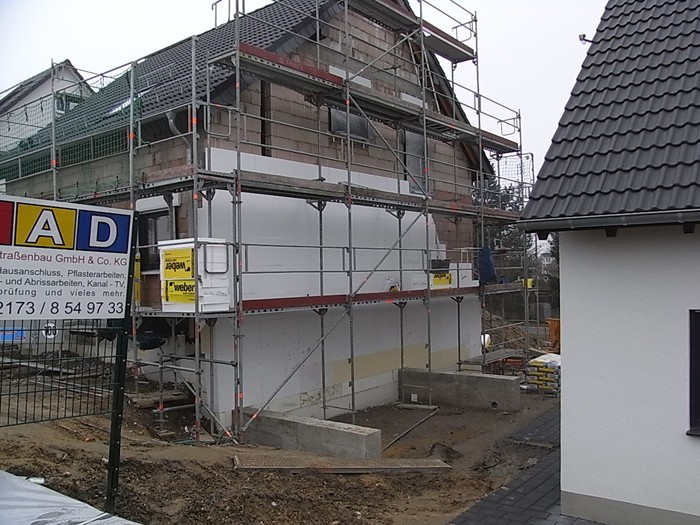

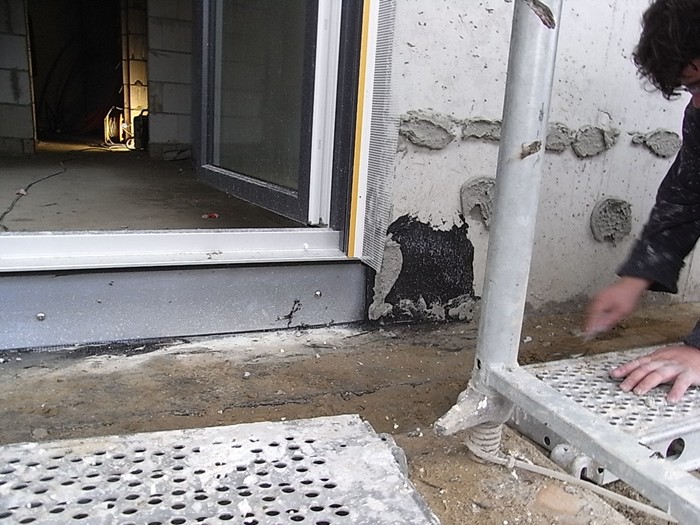

        Außenputzarbeiten begonnen, Treppe eingebaut. 12.03.2012

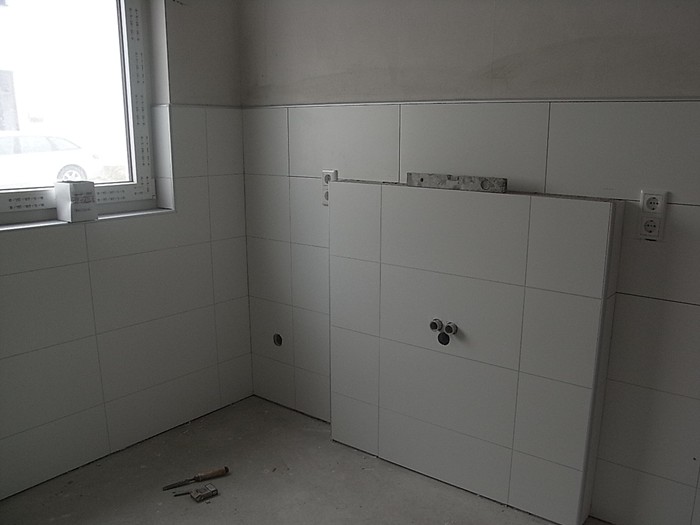

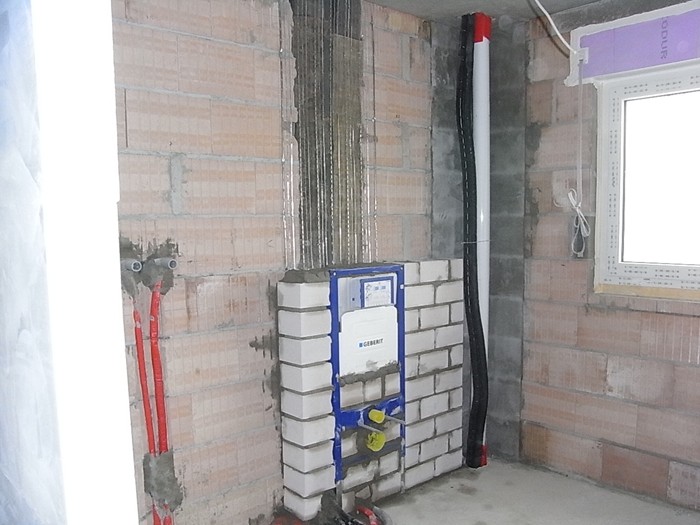

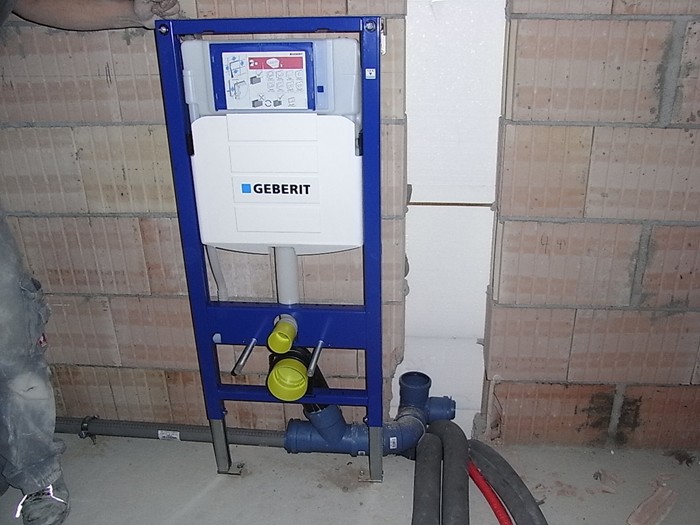

        Rohinstallationen begonnen. 16.03.2012

        Der Elektriker ist auch tätig. 29.03.2012

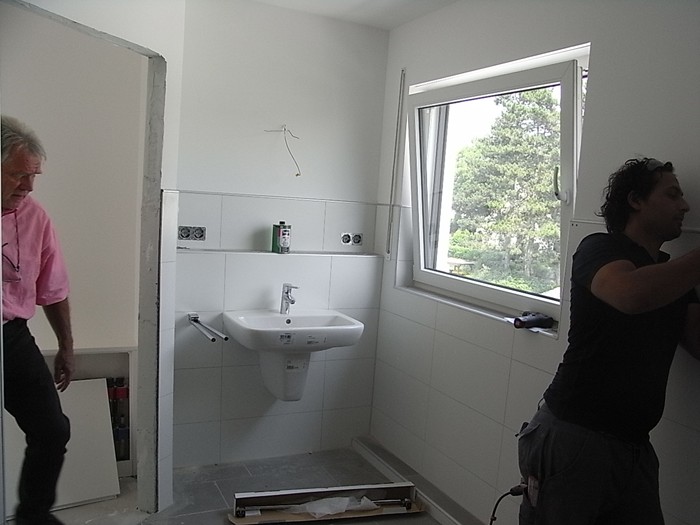

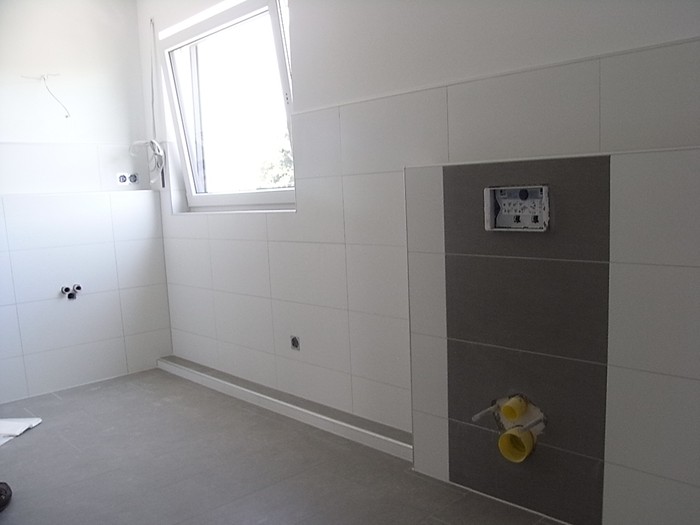

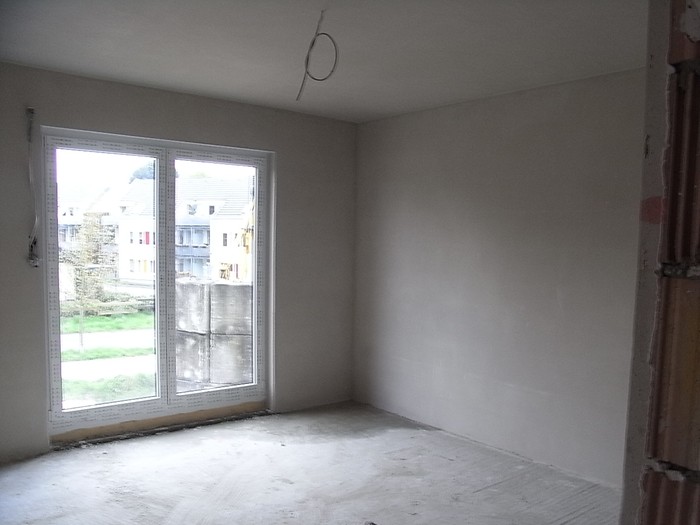

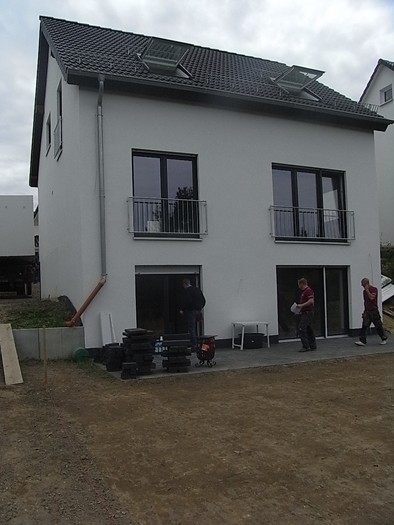

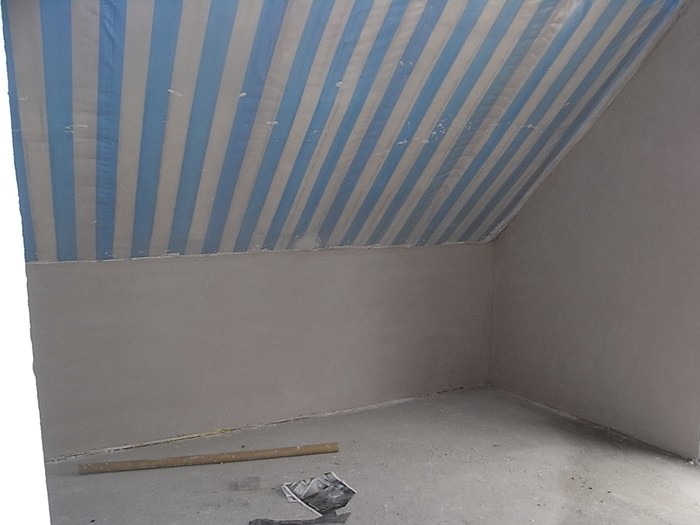

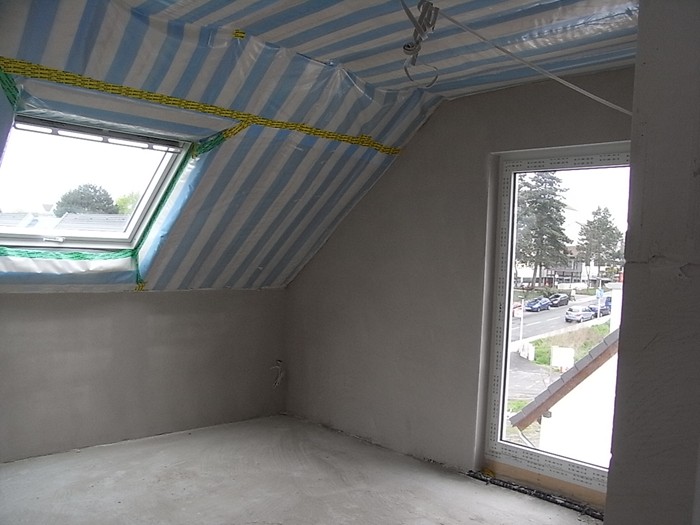

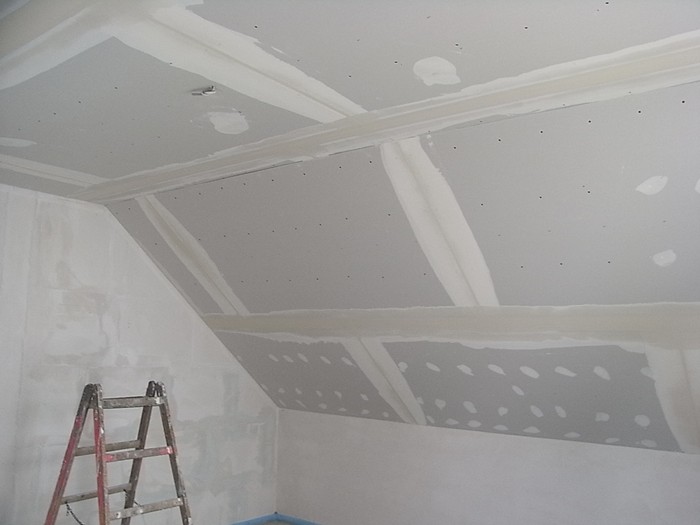

        Innenputzarbeiten abgeschlossen. 25.04.2012

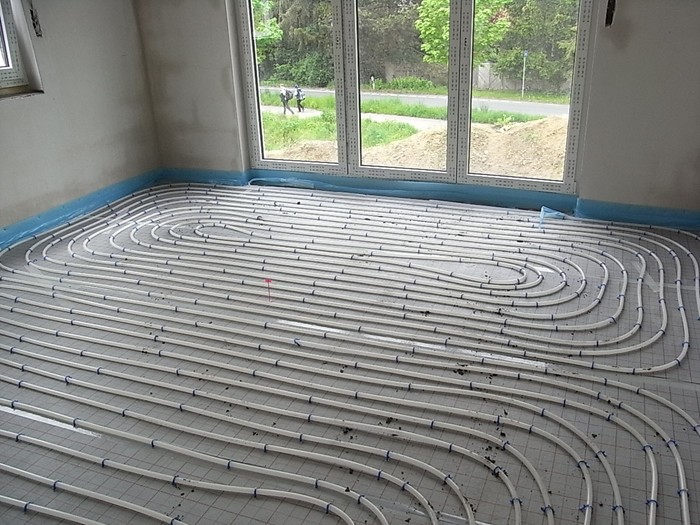

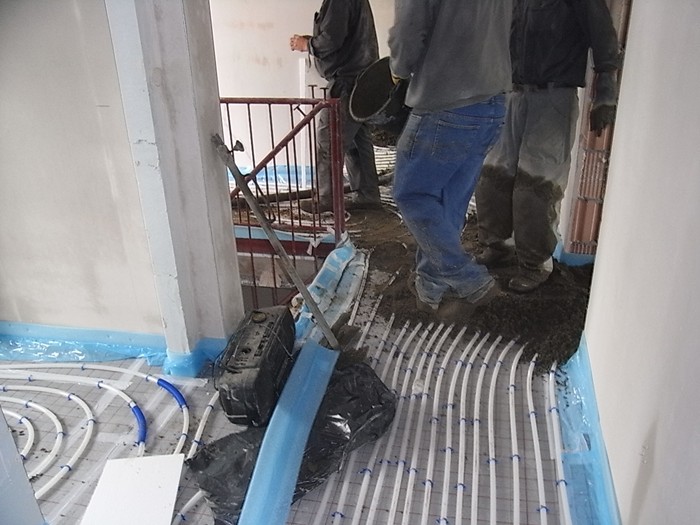

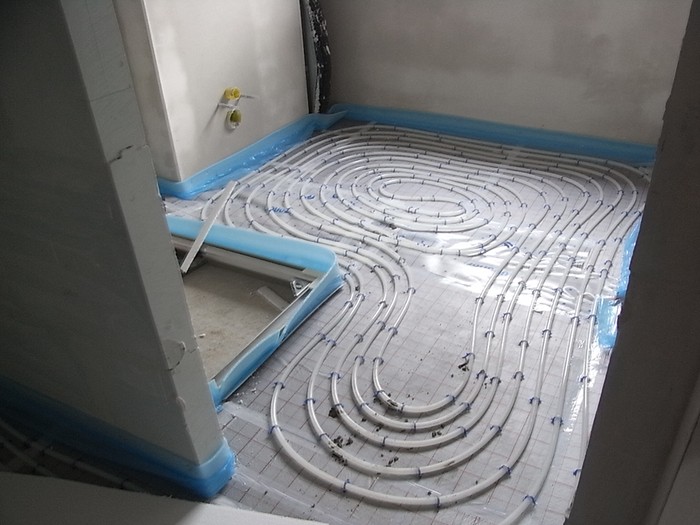

        Fußbodenheizung verlegt, Estricharbeiten begonnen. 07.05.2012

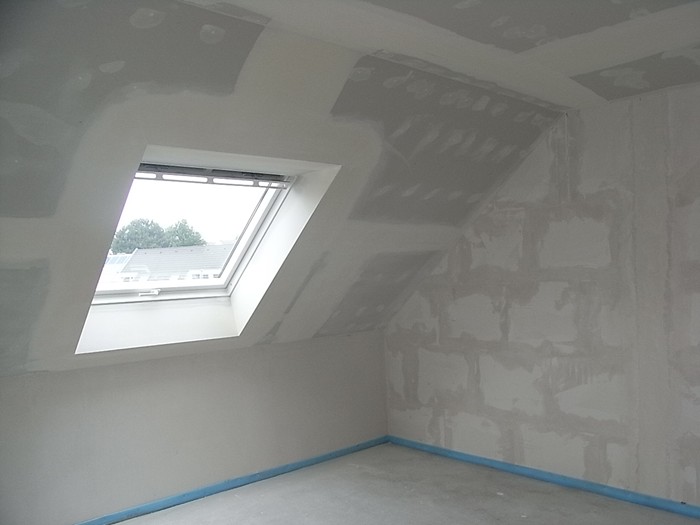

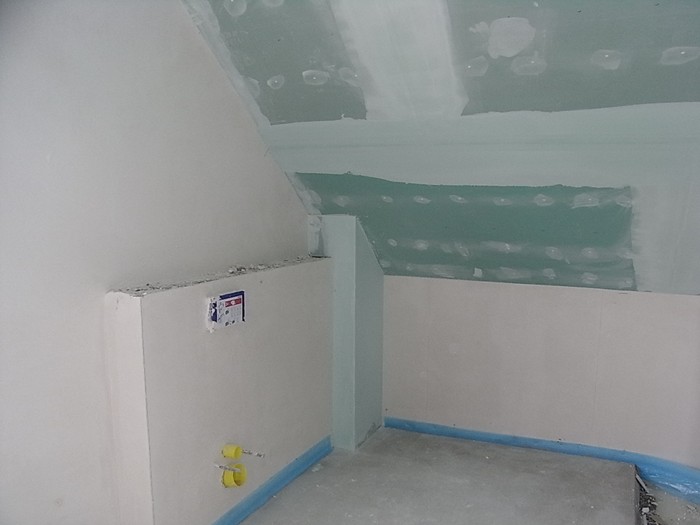

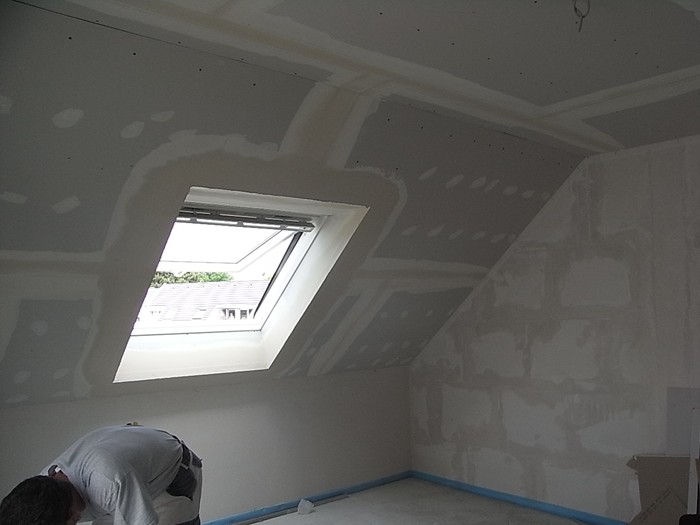

        Trockenbauarbeiten werden fortgeführt. 14.05.2012

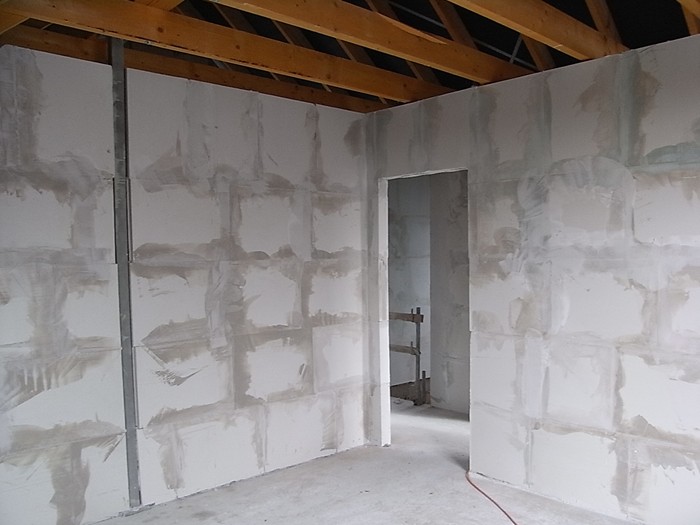

        Trockenbauarbeiten werden abgeschlossen. 30.05.2012

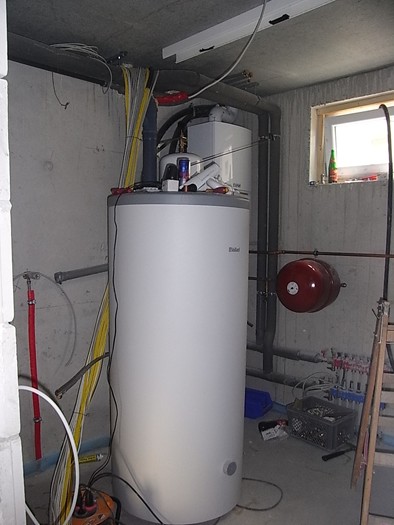

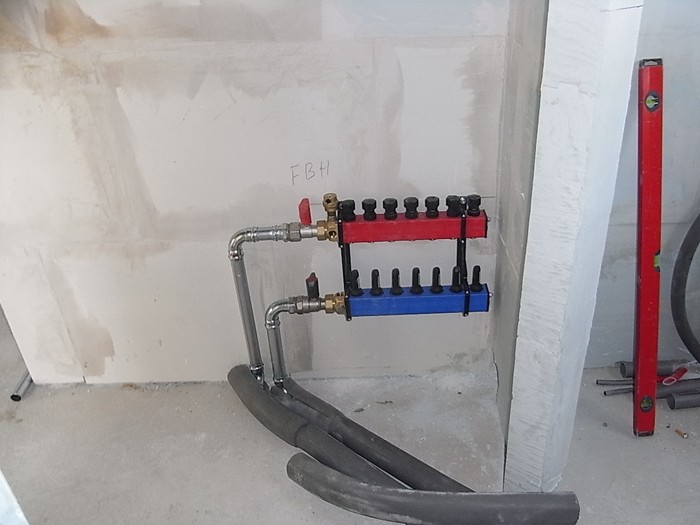

        Heizungsanlage wird montiert, Trockenbauarbeiten fertig gestellt. 04.06.2012

        Eigenleistungen werden durchgeführt, Garage gestellt. 02.07.2012

        Die Eigenleistungen nähern sich dem Ende. 23.07.2012

        Die Fertigstellung rückt näher. 27.07.2012

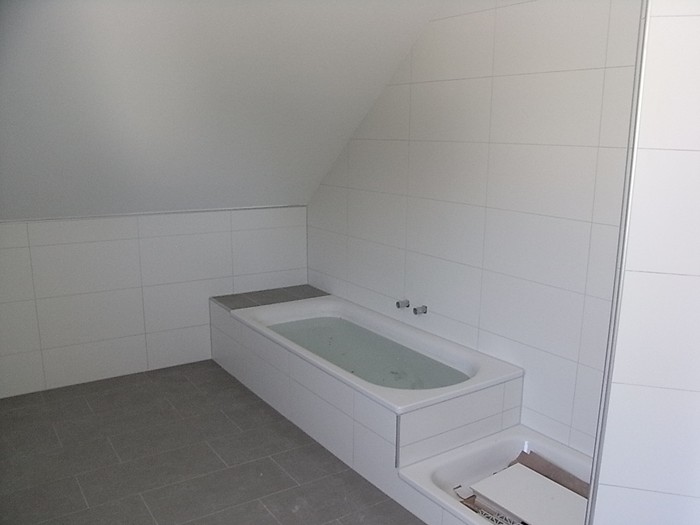

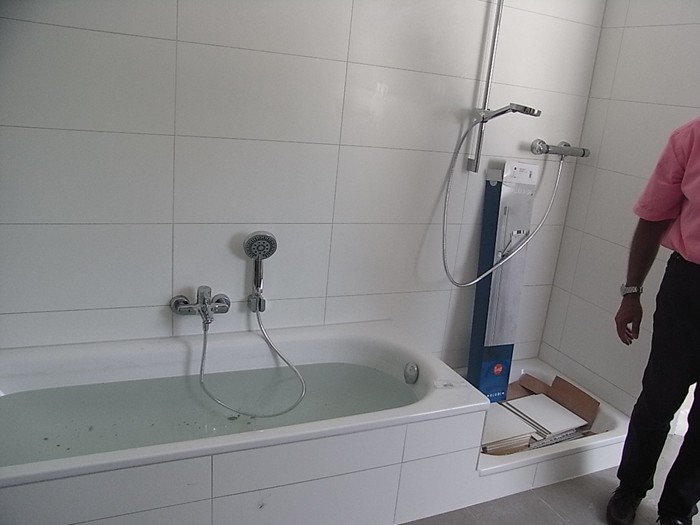

        Der Einzug ist erfolgt. 14.08.2012
